扭王字块施工方案
扭王块专项施工方案Word 文档.(优选)

预制、安装扭王块专项施工方案一、工程概况泉州港秀涂作业区16#泊位由滚装码头、工作船码头和东、西驳岸等组成,东驳岸和滚装船码头东侧坡面采用扭王块护面。
扭王块分3T和4T两种,4T扭王块用于滚装船码头最南端,其余均为3T扭王块。

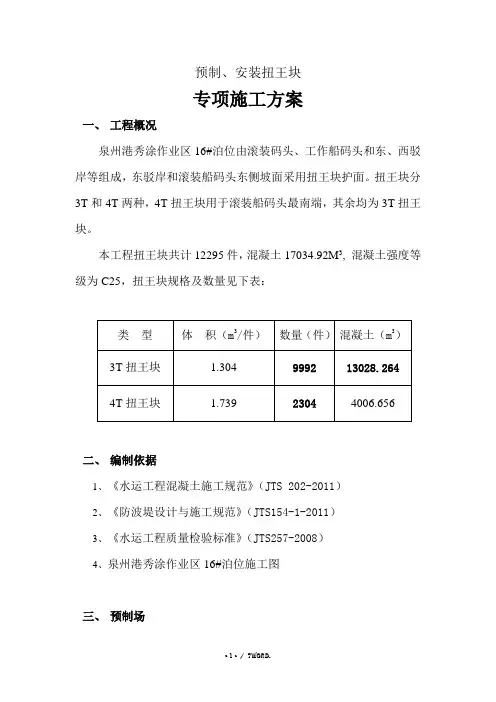

本工程扭王块共计12295件,混凝土17034.92M3, 混凝土强度等级为C25,扭王块规格及数量见下表:二、编制依据1、《水运工程混凝土施工规范》(JTS 202-2011)2、《防波堤设计与施工规范》(JTS154-1-2011)3、《水运工程质量检验标准》(JTS257-2008)4、泉州港秀涂作业区16#泊位施工图三、预制场(一)预制场建设预制场拟建于东驳岸K0+335~K0+425段(90M)前沿线西侧59M 的陆域上,预制场地坪由填筑海砂、强夯、整平碾压后再填10CM海砂并碾压形成,地面标高+8.35,预制场周围设置临时排水沟,施工用电由沉箱预制场采用套管地埋法引入,预制场的平面布置详见“预制扭王块平面布置图”(附后)。
(二)扭王块预制1、模板3T扭王块模板30套,4T扭王块模板16套。
1)拼装:模板采用专门加工厂家制作的定型钢模板,由左右两片组成,螺栓连接,底模采用木模,模板安装采用墙包底的形式,模板连接处用橡胶条封闭,防止漏浆。
2)拆模拆模工具:扳手、千斤顶、撬棍。
拆模方法:根据混凝土终凝时间、温度、混凝土强度和经验决定拆模时间,确保两翼完整。
先用扳手松开所有螺栓,再用千斤顶和撬棍沿水平方向对称撬开模板,人工缓缓抬出,两侧用力对称均匀,过程中切勿扭动,用挖掘机和人工将模板移动到下一个扭王块的位置。
3)保养拆模后要对模板进行清理,涂油。
2、混凝土由于工期紧迫,混凝土配合比采用经验配合比,浇筑过程中按照规范规定留好试块,以便对配合比进行校核和调整,即要保证混凝土强度,又要控制好混凝土的流动性,减少气泡产生。
混凝土分五层下灰和振捣,详见“扭王块分层示意图”,振捣顺序由外向内。
扭王字块预制方案4.25

中化泉州1200万吨/年炼油项目青兰山库区围堤升级改造工程扭王字块预制专项施工方案编制:审核:审批:大连港湾工程有限公司日期:2014年3月20日目录1、工程概况 (2)2、编制目的 (2)3、编制依据 (2)4、组织机构 (3)5、施工布置 (3)6、施工技术措施 (5)6、资源配置 (6)7、质量管理措施 (7)8、进度安排 (9)9、工程质量保证措施 (10)10、安全生产保证措施 (11)11、文明施工管理与环境保护措施 (12)12、需用质量验收表格 (13)扭王字块预制专项施工方案1、工程概况1.1、工程简介中化泉州1200万吨/年炼油项目青兰山库区围堤升级改造工程扭王预制主要有以下内容:扭王块预制数量13608件,混凝土浇筑量53243立方米。
2、编制目的本工程9吨扭王字块预制共计13608件,混凝土浇筑共计约53243立方米,扭王字块预制的数量多,浇筑的混凝土方量大。
为确保预制的质量的同时满足施工安全和进度的要求,特制订本专项施工方案。
3、编制依据1)、中化泉州石化有限公司《样板引路管理规定》2)、《9吨扭王字块大样图》,图号14S005-SS-DTZ-SG-00163)《防波堤设计与施工规范》JTS 154-1-2011。
4)《水运工程质量检验评定标准》JTS 257—2008。
5)《水运工程混凝土施工规范》JTS 202—2011。
6)、《水运工程混凝土质量控制标准》JTS 202—2-2011。
4、组织机构扭王字块预制质量体系组织机构图5、施工布置考虑工期紧,且搬用量较大,为了尽量减少库区运营期间带来的出入不便。
向业主申请青兰山库区2#泊位至4#泊位之间的预留油罐用地作为预制场地(图5-2)。
根据之前对该场地的考察,该场地具有优越的地理优势及较大的可利用面积(约30000㎡),给扭王块的预制、搬运带来了极大的便利。
由于库区已经开始运营,动火等施工应按业主管理规定及相关部门申请相关许可。
扭王字块典型施工方案

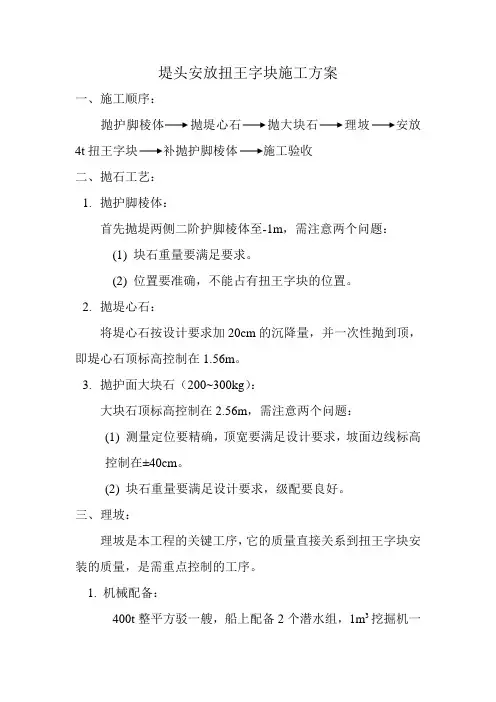

堤头安放扭王字块施工方案一、施工顺序:抛护脚棱体抛堤心石抛大块石理坡安放4t扭王字块补抛护脚棱体施工验收二、抛石工艺:1.抛护脚棱体:首先抛堤两侧二阶护脚棱体至-1m,需注意两个问题:(1) 块石重量要满足要求。
(2) 位置要准确,不能占有扭王字块的位置。
2.抛堤心石:将堤心石按设计要求加20cm的沉降量,并一次性抛到顶,即堤心石顶标高控制在1.56m。
3.抛护面大块石(200~300kg):大块石顶标高控制在2.56m,需注意两个问题:(1) 测量定位要精确,顶宽要满足设计要求,坡面边线标高控制在±40cm。
(2) 块石重量要满足设计要求,级配要良好。
三、理坡:理坡是本工程的关键工序,它的质量直接关系到扭王字块安装的质量,是需重点控制的工序。
1. 机械配备:400t整平方驳一艘,船上配备2个潜水组,1m3挖掘机一台,登陆艇一艘。
2. 理坡顺序:(1) 测量放线:首先由测量放出坡肩线位置,并用钢钎固定,间距为10m。
(2) 用挖掘机粗理:挖掘机用登陆艇赶低潮送上堤,高潮时接挖掘机回到登陆艇上。
根据设计边线的坡度,由挖掘机进行粗理,多余石料暂时放在堤顶用于补充,不够时用小船补充。
(3) 粗理后由潜水员到水下进行验收。
具体理坡操作及验收方法见理坡施工方案。
(6) 质量要求:平整度及块石重量应满足设计要求,允许偏差为±40cm。
四、安放扭王字块:1.安放位置及数量:在Na0+000~Na0+075段进行扭王字块安放,共797块。
2. 计划时间:2004年11月1日至2004年11月15日。
3. 机械配置:50t以上方驳吊机一艘,300~400t方驳二艘,50t吊车一辆(陆上装船用),平板车二辆,潜水组二个,吊具四套以上,交通艇一艘。
4. 吊船的驻位方式:(1) 当堤心石抛至设计断面后,在Na0+078处安放一旧栅栏板,用于固定吊船。
在栅栏板上设置系缆绳,绳上系上浮漂,以便高低潮时均能使用。
安装扭王块施工方案

安装扭王块施工方案扭王块是一种常用于道路、机场跑道以及停车场等道路工程中的材料,它具有耐磨、抗压、耐油污等特点,能够有效地提高道路的承载能力和使用寿命。
下面是一份安装扭王块的施工方案。
一、施工准备工作1.1 确定施工区域和道路的设计方案,绘制好道路的布置图纸。
1.2 确定材料购买计划,保证材料完全覆盖施工区域的需求。
1.3 准备好所需的施工工具和设备,包括挖掘机、压路机、打桩机等。
二、施工基础处理2.1 清理工地,将施工区域内的杂物清扫干净,确保施工区域干净、整洁。
2.2 根据施工图纸的要求,对基础进行处理,包括挖掘、填土、夯实等工作。
三、扭王块的安装3.1 根据设计方案,将扭王块按照规定的尺寸铺设在预先处理好的基础上。
3.2 确保扭王块之间的间隙均匀,一般为2-3mm。
3.3 使用橡胶锤将扭王块按照设计规定的位置、方向敲实,保证其与基础之间的紧密结合。
四、块间缝的填充4.1 使用合适规格的填缝胶填充扭王块之间的缝隙,确保缝隙填充均匀、牢固。
4.2 确保填充胶固化后不会因受外来因素而收缩,影响道路的使用寿命。
五、质量检查和保养5.1 完成扭王块的安装后,进行质量验收,确保扭王块之间无缺陷、没有松动等质量问题。
5.2 在道路开始正式使用之前,进行压路机的压实工作,确保扭王块与基础之间的结合更加牢固。
5.3 定期对道路进行检修和维护,及时处理道路上出现的裂缝、油污等问题,保证道路的使用寿命和安全性。
通过以上安装扭王块的施工方案,可以确保扭王块在道路工程中的安装质量和使用效果,为行车提供更加平稳和舒适的体验。
在实施过程中,需要注意安全操作,保证施工人员的人身安全,并确保施工区域的交通秩序。
扭王字块预制施工

扭王字块预制施工(1)模板工程(a) 底胎扭王字块底胎为平整形式,由砼浇注而成,纵向摆放。
根据总工期要求,设置30个底胎,共两排,每排15个。
(b) 模板结构扭王字块模板设计型式为立式,底面放在台座上,上口下灰。
每套模板由对称的两片组成。
支立时用螺栓连接,拆模时用丝杠顶开。
模板面板采用δ=4mm钢板,δ=6mm扁铁做肋,∠50×50×5mm做骨架。
(c) 模板支立①将底胎杂物清理干净。
②清理模板表面,刷脱模剂。
③人工在底胎上将模板组装成型,组装时随时校正尺寸。
④为防止漏浆,模板底面与底胎接触面贴橡胶条止浆,两片模板间贴橡胶条止浆,然后紧固模板连接螺栓。
⑤为防止浇注混凝土时,模板上浮,砸紧模板与底胎间的木楔子。
⑥填写自检卡,移交混凝土工段进行混凝土浇注。
(d)模板拆除①混凝土达到拆模强度后,方可拆除模板。
②先抽出模板固定木楔,然后卸下模板连接螺栓。
③人工松动模板,使模板与混凝土表面脱离,然后人工拆除。
(a)混凝土浇注方式采用混凝土罐车水平运输,罐车直接将混凝土倾到入模,采用插入式振捣器振捣。
(b)高温天气施工措施①高温天气,调整混凝土施工作业时间,混凝土搅拌、运输和浇注转入日落后至凌晨的时间段进行施工。
②适当加大混凝土的坍落度。
(3)混凝土抹面为防止混凝土顶面松动,混凝土浇注至顶部时,进行二次振捣和二次抹面,如有泌水现象,予以排除。
(4)混凝土保养混凝土抹面后立即喷涂养护液,防止风干和日晒失水。
混凝土浇注工艺预制扭王字块质量标准(3) 扭王字块储存保证质量的技术措施(1)外模板采用钢片面板,以保证外观质量。
(2)为防止漏浆,模板底面与底胎接触面贴橡胶条止浆,两片模板间贴橡胶条止浆。
(3)为防止浇注混凝土时,模板上浮,砸紧模板与底胎间的木楔子。
(4)高温天气施工措施(a)高温天气,调整混凝土施工作业时间,混凝土搅拌、运输和浇注转入日落后至凌晨的时间段进行施工。
(b)适当加大混凝土的坍落度。
扭王字块体预制施工方案[1]
![扭王字块体预制施工方案[1]](https://img.taocdn.com/s3/m/7fc97e24915f804d2b16c11d.png)

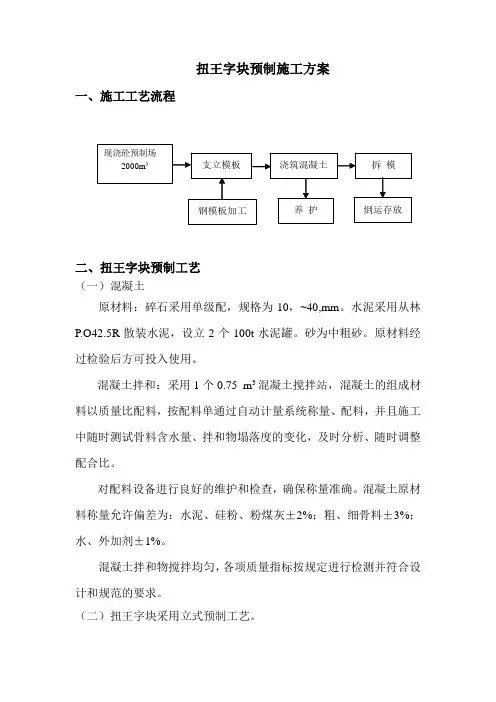

扭王字块预制施工方案一、施工工艺流程二、扭王字块预制工艺(一)混凝土原材料:碎石采用单级配,规格为10,~40,mm。
水泥采用从林P.O42.5R散装水泥,设立2个100t水泥罐。
砂为中粗砂。
原材料经过检验后方可投入使用。
混凝土拌和:采用1个0.75 m3混凝土搅拌站,混凝土的组成材料以质量比配料,按配料单通过自动计量系统称量、配料,并且施工中随时测试骨料含水量、拌和物塌落度的变化,及时分析、随时调整配合比。
对配料设备进行良好的维护和检查,确保称量准确。
混凝土原材料称量允许偏差为:水泥、硅粉、粉煤灰±2%;粗、细骨料±3%;水、外加剂±1%。
混凝土拌和物搅拌均匀,各项质量指标按规定进行检测并符合设计和规范的要求。
(二)扭王字块采用立式预制工艺。
模板采用钢模板,每套模板由对称的两片组成,模板底面放在钢底模上,模板间使用螺栓连接,2插入式振捣器进行振捣,振捣顺序从近模板处开始,先外后内,移动距离不大于450mm,振捣器至模板的距离不大于200mm,15t轮胎吊配合支拆模板。
混凝土浇注前,质量员对模板进行验收,合格后方可浇注。
混凝土应分4层进行浇筑,分层厚度不大于50cm,振捣时应垂直插入混凝土中,并快插慢拔,上下抽动,以利均匀振实,保证上、下层结合成整体,振捣器应插入下层混凝土中不少于50mm,振捣时间10~20秒。
应对斜面加强振捣,使斜面气泡充分排出,尽量减少坡面气泡。
(三)扭王字块预制模板制作工艺(1)模板结构形式扭王字块预制采用立制。
以块体上、下平面轴线,采用两个对开的半壳,每一侧壳构成扭王字块预制模板的一面。
模板底面放在钢底模上,上口下灰。
(2)模板制作预制扭王字块模板采用5mm厚钢板做面板,δ10mm扁钢作肋,使用10#槽钢和100×100×8角钢做骨架,使用12#槽钢做支架。
详见扭王字块模板图。
模板采用螺栓连接,模板开缝和底边周缝均采用橡胶条止浆。
扭王字块体安装方案

扭王字块安装施工专项方案编制人:审批人:编制日期:1、编制依据 (3)2、工程概况 (3)3、工程质量目标 (4)4、施工计划 (10)5、工程数量 (11)6、扭王字块体出运及安装 (11)7、施工要求及质量保证措施 ...................................... 错误!未定义书签。
8、安全保证措施 .......................................................... 错误!未定义书签。
9、施工机械设备 (14)1、编制依据1.4规范标准(1)《港口工程地基规范》(JTJ 250-98);(2)《防波堤设计与施工规范》(JTJ298-98);(3)《海港水文规范》(JTJ213-98);(4)《工程测量规范》(GB50026-2007);(5)《水运工程抗震设计规范》(JTJ 225-98);(6)《水运工程质量检验标准》(JTS 257-2008);(7)《水运工程土工合成材料应用技术规范》(JTJ 239-2005);(8)《水运工程施工安全防护技术规范》(JTS 205-1-2008);(9)《水运工程测量质量检验标准》(JTS 258-2008);(10)《港口工程地质勘查规范》(JTJ 240-97)。
1.5国家和地方政府颁布的有关法规和技术规范。
2、工程概况2.1 自然条件2.1.1 水文条件(2)波浪(3)海流2.1.2 地质条件2.2 地理位置2.3 工程概述3、工程质量目标3.1质量方针3.2质量目标达到图纸设计要求及国家规定验收合格标准。
4、施工计划5、工程数量本工程数量及安放密度如下表:6、扭王字块体出运及安装当堤身块石垫层完成一定工作面后,即应尽快进行水下扭王字块体安装施工。
6.1构件出运扭王字块体出运是利用平板驳船运到施工区域后,利用装有50t 履带吊机的吊机船进行安装。
6.2 块体安放扭王字块体按定点随机安放一层,相间放置,彼此紧密相接。
扭王字块安装施工方案

神华集团黄骅港外航道整治工程施工组织设计之细部施工方案扭王字块安装细部施工方案中港一港局一公司神华集团黄骅港外航道整治工程项目经理部2004.10.16.扭王字块安装施工1 工程概述本工程位于黄骅港现有防波堤以东海域,为抛石斜坡堤结构。
包括南、北防砂堤各一条,总长21632m,其中南防砂堤长10727m,北防砂全长约5717m。
原泥面高程由-3.3m降至-4.3m。
堤身结构为:在原泥面上抛填70cm厚砂垫层,间隔1m打设塑料排水板后,铺设20t/m拉力土工布,土工布上铺设50cm厚碎石垫层,碎石垫层上抛填10~100kg堤心石,抛石边坡为1∶2,堤心石外侧抛填厚60cm、50~100kg块石垫层,垫层上安放厚50cm~55cm栅栏板护面、堤头S0+000~S0+070段堤身两侧及堤顶随机摆放扭王字块,两侧堤脚抛填200~300kg块石护底。
堤顶现浇倒L型砼胸墙。
详见本段抛石斜坡堤结构图。
2 扭王字块安装本工程堤头S0+000~S0+070段堤身两侧及堤顶随机摆放扭王字块,共需安装扭王字块(4T)680块。
2.1 扭王字块安装施工工艺流程扭王字块在指定出运码头装船→运至现场→方驳吊机组安装2.2 扭王字块安装施工顺序堤身北侧→提顶→堤身南侧2.3 扭王字块安装原则扭王子块安装应紧随在垫层块石抛理之后,尽可能减少堤心石和垫层石暴露,避免风浪破坏。
安装过程中,应尽量将堤身北侧和堤顶块体安装完毕,以减少风浪对堤身的破坏。
考虑到该分项工程作为今年的试验段处理,抛石、安装提前做好沉降预留量。
2.4 扭王字块安装工艺在业主指定的扭王字块存放场,使用40t 汽车吊将扭王字块装置200T ~300T 自航运输船,运至施工现场。
使用(500T 方驳、50T 履带吊)吊机组水上安装。
施工前,依据施工图纸及规范要求,对每块扭王字块计算出与轴线的位置关系,首先,用GPS 把方驳吊机组的位置定好,以确定施工船舶与堤身轴线的位置关系,根据块体的安装位置,确定出吊机吊架的角度及安装每一块时吊机的转动角度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
扭“王”字块体安装方案
本工程扭“王”字护面块体采用水上起重船安装,施工示意图见图1:
图1(起始段)
扭“王”字块从预制厂用汽车运输至码头,吊机装船,船舶运输至施工现场,起重船安装。
施工流程:
扭“王”字块采用两种方法进行安装施工:
一、定点定位法:
水下部分的扭“王”字块采取定点定位方法安装。
根据施工图和安装数量按“六边型”定位法计算出每块块体的安装位置,再根据起重船的起重能力计算出起重船每次定位的安装范围,进行分段安装。
为保证块体的稳定不下滑,安装的起始段按梯形布置(见图1),正常安装的流水段按平行四边形布置(见图2)。
图2(流水段)
正常的流水段与起始段紧密联接,在安装过程中每个流水段紧密联接,确保不漏安,不重叠。
定点定位法是根据扭“王”字块与吊机的位置关系,确定吊机的位置,再利用吊机扒杆的跨距和转角确定扭“王”字块体的安装点位。
二、人工随机咬合
扭“王”字块出水部分可以看到,由人工指挥安装,确保块体间咬合紧密。
三、设备
在水下部分安装时使用自动脱钩装置,扭“王”字块定点定位后,可以自动脱钩,之后再进行下一块的起吊安装。
