电力管沟工程施工技术交底记录

合集下载

电力施工安全交底记录

电力施工安全交底记录

电力施工安全交底记录一、背景和目的电力施工是一项高风险的工作,对施工人员的安全和健康提出了严格的要求。

为了确保电力施工的安全和顺利进行,特进行安全交底。

本次安全交底的目的是确保施工人员了解各项安全措施和操作规程,遵守安全操作规范,减少事故和伤亡的发生。

二、参与人员本次安全交底的参与人员包括施工班组长和施工人员。

三、交底内容1.施工现场安全管理施工现场应根据施工特点和安全要求进行合理布置,并设置明显的警示标志。

施工人员要严格遵守现场安全管理规定,佩戴相应的个人防护装备,做好施工现场的物品摆放、登高作业、室内操作等相关安全工作。

2.电力设备操作规程施工人员需具备相应的电力设备操作资质,并了解相关设备的操作规程。

在操作过程中,要严格按照操作规程进行,不得擅自更改电力设备的工作状态或使用不合适的工具进行操作。

3.电力安全防护措施施工人员要了解电力设备的工作原理和危险性,实施相应的安全防护措施。

包括但不限于对电器设备进行绝缘检查、使用可靠的接地装置等。

4.施工人员个人安全施工人员在工作过程中要注意个人安全,遵守安全操作规程,不得擅自转换电源、触摸高压设备等行为。

在施工过程中,如发现电气设备故障、漏电等情况,应立即报告负责人并采取相应的整改措施。

5.施工现场应急措施施工人员要学习掌握施工现场的应急措施,包括火灾、电击等紧急情况的处理方法,熟悉施工现场的紧急疏散路线和安全设施。

在发生事故或紧急情况时,要迅速采取适当的应急措施,并及时报告上级领导。

四、安全教育和培训1.安全教育安全教育包括对施工人员进行电力安全知识和操作规程的宣讲,强调电力施工的高风险性和安全注意事项。

通过教育,使施工人员认识到电力施工的重要性和安全性。

2.培训施工人员需接受电力设备操作和应急处理的培训。

培训内容包括电力设备的使用方法和操作规程,以及事故应急处理的方法和技巧。

培训结束后,施工人员需进行考核,并取得相关的合格证书。

五、签字确认本次安全交底记录由施工班组长进行宣读,并对施工人员进行安全知识的问答。

管沟工程施工技术交底

管沟工程施工技术交底
5、摊铺平整后,应用电夯夯实3遍。
记录人:
接受交底人员
参加人
职务
代表部、班组
参加人
职务
代表部门、班组

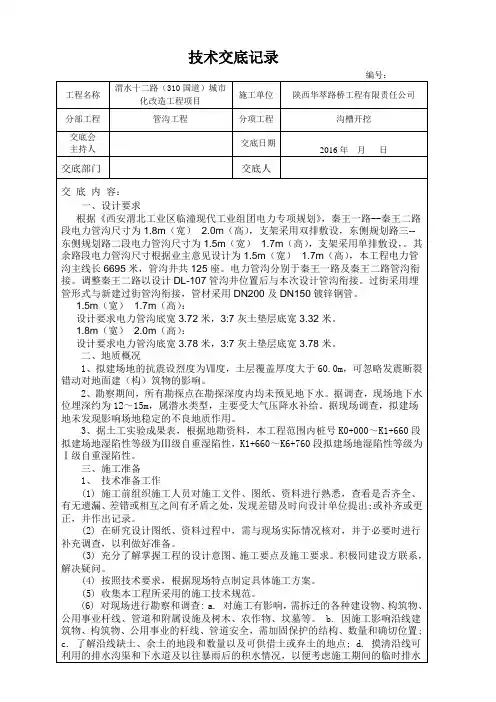

技术交底记录
编号:
工程名称
渭水十二路(310国道)城市化改造工程项目
施工单位
陕西华萃路桥工程有限责任公司
分部工程
管沟工程
分项工程
钢筋加工、绑扎
交底会
主持人
交底日期
2016年月日
交底部门
交底人
交 底 内 容:
二、受力钢筋保护层及垫层
1、受力筋保护层
底板保护层、壁板保护层应符合设计要求
2、垫块
底板及顶面采用废石料垫块
三、钢筋搭接长度
按照设计图纸进行搭接
四、钢筋接头
1、钢筋的接头设置在受力较小处,同一纵向钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不小于钢筋直径的10倍。
2、纵向受力钢筋搭接连接,连接区段的长度为42d且最大搭接率为50%。
3、开挖时采用机械开挖,人工配合清槽,随挖随测。
4、雨季开挖时要做好基地处理措施:
(1)各施工队伍准备足够的水泵及塑料布,雨天时及时抽水及覆盖沟槽槽壁,以防因下雨引起塌方。
(2)雨季施工尽量缩短开槽长度,挖一段干一段,于沟槽两侧增设围堰及临时排水渠道,防止雨水灌入沟槽造成塌方和泡槽。
五、安全事故措施要求
3、组织准备:选择合适的人员,选择好专业队伍,并做好入场前的教育工作。
4、施工现场准备:控制网、水准点、标准桩的测设、复核要准确,落实试验、试模的执行措施及准备情况。
四、 施工方法
1、沟槽开挖前按图纸放出电力管沟中心线和开槽内边线和外边线,及电力井井位。

电力管沟工程技术交底

电力管沟工程技术交底

电力管沟工程技术交底背景介绍电力管沟是为了方便电缆的敷设,保护电缆并提高电气连接质量而建造的。

它的建设需要配合使用大量的设备,比如挖机、压实机等,还有对电缆的敷设方式和技术要求等等。

其中,技术交底是电力管沟建设的前期准备和必要步骤之一。

技术交底的定义和意义技术交底是指在开始某项工程之前,施工方对工程质量和安全生产等各项技术问题进行梳理和讲解,以达到明确各项工作的要求、明确责任和义务、达成共识、协调合作、提高工程质量和安全生产等目的。

在电力管沟建设中,技术交底的作用主要有以下几个方面:1.明确施工方案:详细阐述施工所需的时间、人力、材料等方面的资源,确定施工流程、施工标准、质量要求等,并对施工方案有具体明确的时间节点。

2.强化安全生产责任:明确责任和义务,划分工作防止冲突与责任,形成对安全生产的高度重视和责任心,确保所有施工人员都能够在安全环境下进行工作。

3.解决技术疑问:,解决各方面的技术难题,以免在施工中出现错误和失误。

4.提高工程质量:在施工过程中,方便监理及相关部门实时了解施工进展情况,监察施工流程及质量控制,提高工程的质量和竣工验收合格率。

技术交底的内容电力管沟建设的技术交底主要涉及以下几个方面:施工方式在施工前需要对电力管沟建设的方式进行全面讲解。

建议在施工前制定详细施工方案,并根据现场情况及时调整计划。

施工要求对于施工要求的内容,建议要讲解的内容包括:电缆敷设要求、埋深要求、填土要求、回填顺序、接地要求等方面,并重点讲解其必要性和安全性。

安全生产施工安全生产和施工质量的关系密不可分。

因此,对于电力管沟的安全生产,应做到有理论讲解,有安全规范,确保施工人员的安全和施工的顺利进行。

这里特别提醒,施工人员需戴好安全帽和安全鞋等防护设备。

现场勘查施工前,一定要进行现场勘查。

在现场勘查时需对实际情况进行细致记录,并对实际情况进行比对。

同时,需要特别注意现场的环境,如土壤条件、地形、气候、环保要求等。

管沟回填施工技术交底

管沟回填施工技术交底
5、回填时基槽内不得有积水,根据土性质和压实工具将回填土含水量控制在最优含水量控制在最优含水量附近,以达到沟槽回填压实度要求。
6、回填土压实要求按轻型击实标准ቤተ መጻሕፍቲ ባይዱ回填压实指标严格按规定执行.中粗砂干重度不小于16KN/m3.
7、采用钢板桩作为基槽维护时,钢板桩拔出时需采用跟踪灌砂并振密。
8、挑选晴好天气施工,连续作业,在五天以内完成全部挖回填土方施工,尽量避开阴雨天气,同时做好雨布、水泵等的贮备,以防下雨,用最短的时间完成作业,保证工程质量和沟槽稳定。沟槽施工的过程中,沟槽周边两米范围内不得堆放荷载.
1、管沟砂垫层要平整,不允许有较大的局部凸起,已装好的管要逐支检查管子是否有悬空现象;
2、回填时要检查管子是否移位,包括上下和左右;
3、在闭水试验合格后应及时回填,不能将沟槽长时间暴露在外;
4、对回填土的要求:管线中心线以下每200mm——300 mm升高距离要夯实一次,土壤夯实密度大于90%,管线中心线以上每500mm升高距离要夯实一次,土壤夯实密度大于85%,回填时要专人负责并监督;
250
59。0
4
1400
1678.7
82
300
83.5
6
1500
1923.6
89
350
112。2
10
1600
2185。2
93
400
144.5
13
1800
2761.2
108
150
181.0
17
2000
3404。5
122
500
222。3
21
2100
3677。9
148
600
316。7
28

管沟开挖、下沟、回填技术交底记录

管沟开挖、下沟、回填技术交底记录

工程技术交底记录-单位工程名称×××煤层气输气管道施工工程四标段交底时间施工单位交底部位桩A080→A104工序名称管沟开挖、管道下沟、管沟回填交底提要:管沟开挖、管道下沟、管沟回填要求交底内容:1、管沟开挖1.1管沟开挖时,应将挖出的土石方堆放到焊接施工对面一侧,堆土距沟边不小于1.0m。

1.2深度在5m以内时,沟底宽度应按B(m)=0.5+K确定。

沟底加宽裕量(m)条件因素沟上焊接沟下手工电弧焊接沟下半自动焊接处管沟沟下焊接弯头、弯管及碰口处管沟土质管沟岩石爆破管沟弯头、冷弯管处管沟土质管沟岩石爆破管沟沟中有水沟中无水沟中有水沟中无水K 值沟深3m内0.7 0.5 0.9 1.5 1.0 0.8 0.9 1.6 2.0沟深3~5m0.9 0.7 1.1 1.5 1.2 1.0 1.1 1.6 2.0土壤类别最陡边坡坡度坡顶无载荷坡顶有静载荷坡顶有动载荷中密的沙土1:1.00 1:1.25 1:1.5中密的碎石类土(填充物为沙土)1:0.75 1:1.00 1:1.25硬塑的粉土1:0.67 1:0.75 1:1.00中密的碎石类土(填充物为粘性土)1:0.5 1:0.67 1:0.75硬塑的粉质粘土、粘土1:0.33 1:0.50 1:0.67老黄土1:0.10 1:0.25 1:0.33软土(经井点降水)1:1.00 --硬质岩1:0 1:0 1:0深度在5m以内管沟最陡边坡坡度1.3深度在5m以内(不加支撑)的一般地段,管沟开挖的坡比按上表确定。

1.4深度超过5m的管沟边坡可根据实际情况,采取边坡适当放缓,加支撑或采取阶梯式开挖措施。

管沟宽度应根据工程地质情况酌情处理。

1.5管沟中心线、沟底标高、沟底宽度、变坡点位移的允许偏差应符合下表规定。

项目允许偏差(mm)管沟中心线偏移<100沟底标高+50~-50沟底宽度±10变坡点位移<1001.6直线段管沟应顺直;曲线段管沟应圆滑过渡,并应保证设计要求的曲率半径。

电力管沟技术交底

电力管沟技术交底

施工技术交底记录施管表12工程名称咸阳市上林北路跨咸铜铁路高架桥工程施工单位中铁二十局公司第六工程有限公司分部工程分项工程交底部门交底日期年月日交底人交底内容:一、施工工序施工准备→放线定位→进行基坑开挖→ 3:7 灰土垫层施工→底板施工→墙身施工→盖板预制吊装→三通井、转角井、人孔井浇筑→聚氨酯防水办理→墙身两侧回填二、施工准备2.1 依照设计进行基底办理;平展场所,准备钢筋加工场所、模板加工。

2.2 精确放样基坑开挖的地址、尺寸,测量高程及管沟两侧原地面标高,确定基坑开挖范围。

三、沟槽土方开挖3.1 沟槽施工采用梯形断面开挖,并按进行放坡开挖,以机械为主,人工配合。

在开挖时严格控制沟底设计标高,机械开挖应保留10cm 用人工清底,省得机械作业超挖扰动沟槽底原状土。

3.2 开挖时做好基坑排水工作,施工前和施工过程中考虑雨水的除去,保证混凝土底板在无水环境下施工。

基坑开挖期间,基坑周边不堆放弃土和建筑资料,做到文明施工。

开挖基坑时,如遇到不良土壤应合适加大放坡,保证槽底作业面。

3.3 采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用人工平展沟槽底。

沟槽底高程的同意偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为 50mm。

在建筑物、构造物周边开挖沟槽时,采用支撑支护等有效防范措施。

3.6 由于现场作业面较小,在开挖沟槽过程中挖出土方做到随挖随运,且预留回填的土方。

四、三通井、转角井、人孔井的施工技术措施① 工艺流程垫层浇筑→井底及模板钢筋制安装→浇筑井底砼→井壁钢筋及模板制安装→浇筑井壁砼→井顶钢筋及模板制安装→浇筑井顶砼→井内构件安装② 垫层浇筑达成后,应进行底板钢筋的绑扎,底板钢筋的配制应在垫层浇筑前达成并分类堆放,钢筋绑扎前先在垫层面上放样,弹出池壁墙的轴线。

绑扎时,严格按设计要求绑扎,先基层后上层,钢筋接头采用焊接接头,再安装好池壁墙的基础插筋。

在安装绑扎钢筋的同时,也应安装好相应的预埋件,钢筋保护层应严格控制。

管沟开挖工程技术交底记录

管沟开挖工程技术交底记录
5)机械开挖完毕后,测量人员抄出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木橛。清理底部土层时用它们来控制标高。根据定位线及基础轮廓检验基槽尺寸,人工修整边坡和基底;
6)基坑清理完毕后,应由设计、勘察、工程公司、山东核电等单位人员验槽。对不符合要求的软弱土层等情况作ห้องสมุดไป่ตู้处理记录,处理后符合要求,参加各方办理隐蔽工程记录;
管沟土方开挖工程技术交底记录
工程
名称
0.0
建设单位
0.0
监理
单位
0.0
施工单位
0.0
交底
部位
0.0
交底日期






一、工程概况及施工内容
0.0
二、技术交底内容
1、施工准备
1)检查施工图纸是否齐全有效,核对平面尺寸和基底标高,有无错误和漏洞;
2)熟悉工程规模、结构形式、特点,掌握设计内容及各项技术要求;
4)基坑开挖有场地条件时,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。土方开挖时,要注意保护标准定位桩、标准高程桩,必要时需采取防护措施。4、质量要求
(1)主控项目
1)标高的允许偏差(单位:mm)
a基坑、基槽的允许偏差值+0、-50;
b挖方场地平整允许偏差值:
a)人工30;
b)b)机械50;
(2)操作工艺
1)基槽开挖采用反铲挖掘机开挖,由自卸拉土车运土;
2)开挖时,配合人工清理余土,将挖掘机挖不到的地方运到其作业半径内,再装车运走。人工清土要注意安全,在机械作业半径外工作;
3)开挖出的土方,要随挖随清运出场,现场内不能存留土方;
4)机械开挖在接近槽底时,用水准仪控制标高,预留10~20cm土层由人工清理开挖,以防止超挖;

管沟开挖技术交底

管沟开挖技术交底
四、成品保护
1)对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰,也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。
2)土方开挖时,应防止邻近建筑物或构筑物道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。
1)在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5米时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。
2)开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。
暂留土层:一般铲运机、推土机挖土时,为20㎝左右;挖土机用反铲、正铲和拉铲挖土时,为30㎝左右为宜。
(5)城市挖方因临近建筑物限制,而采用炉坡桩时,可以不放坡,但要有护坡桩的施工方案。
3、开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。
(1)采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)把土推向中部或顶端,暂时堆积,然后再横向将土离基坑(槽)的两侧。
(2)采用铲运机开挖,但每层的中心线地段应比两边稍高一些,以防积水。
(3)铲、拉铲挖土机开挖基坑(槽)或ቤተ መጻሕፍቲ ባይዱ沟时,其施工方法有两种:
1)端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。
2)侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自卸汽车配置在挖土机的两侧装运土。
(4)挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑或管沟深度1/2。如挖土深度超过5米时,应按专业性施工方案来确定。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底部门
技术部
交底人
毛鑫
交 底 内 容:
5、回填
两侧胸腔部分回填必须等盖板安装牢固,砂浆凝固后方可进行,两侧应对称进行,用立夯夯实,防止将侧墙挤压变形甚至倾塌。盖板顶前两层用手夯夯实,50cm厚以后方可使用电夯排夯。回填应逐层严格控制其压实度。
填表人:曹霞
接受交底人员
参加人
职务
代表机构、班组
参加人
职务
填表人:曹霞
接受交底人员
参加人
职务
代表机构、班组
参加人
职务
代表机构、班组
注:施工技术交底包括施工组织设计交底、施工工序交底。
施工技术交底记录
(陕)施管表7-3
工程名称
西安曲江新区杜陵邑西路市政工程
施工单位
西安西丰市政配套工程有限公司
分部工程
电力管沟工程
分项工程
路基土期
2010年 8月 26日
施工技术交底记录
(陕)施管表7-3
工程名称
西安曲江新区杜陵邑西路市政工程
施工单位
西安西丰市政配套工程有限公司
分部工程
电力管沟工程
分项工程
路基土方
交底会
主持人
毛鑫
交底日期
2010年 8月 26日
交底部门
技术部
交底人
毛鑫
交 底 内 容:
1、沟槽开挖
沟槽开挖采用挖掘机挖土,人工配合进行,根据土质情况,开挖放坡坡度1:0.05。
沟槽开挖时机械挖至距底面20cm时用人工处理,不得超挖,严禁扰动槽底原状土。挖槽后必须马上支撑,撑木间距为2-3米,不得无支撑过夜。
2、垫层
设计沟道底设15cm厚3:7灰土、15cm厚C20砼垫层。槽底整平、夯实,经自检、报验监理工程师抽检合格后,依次进行灰土、砼垫层施工。3:7灰土采用现场人工拌和、过筛,翻拌遍数不得少于3遍,拌好的灰土表观要达到色泽一致、均匀、无直径大于2cm的土块,还需取样抽检其含水量及灰剂量等,合格后方可下槽。灰土下槽后人工整平,电夯夯实。灰土垫层经自检、报验监理工程师抽检合格后,浇筑砼前先在灰土垫层上均匀洒水,保持灰土潮湿,砼垫层施工必须采用插入式振捣器配合平板振捣器振捣,以保证砼的密实度。
交底部门
技术部
交底人
毛鑫
交 底 内 容:
3、侧墙砌筑
当砼垫层强度达到75%后方可进行侧墙砌筑。砌筑前精确定出侧墙内线,挑选技术熟练的瓦工进行砌筑,砌筑前须将用砖充分湿润,砌筑过程中逐层灌浆,砌筑时精确定出支架预埋件位置,砌筑时一次预埋到位。侧墙砌筑完成检验合格后进行砂浆粉面和支架安装。
4、盖板预制及安装
本工程所用盖板我单位选在现场统一进行集中预制,对进场钢材进行抽检送样,确保原材料合格,严格按照设计图纸进行配筋,对盖板的养护不少于14天。侧墙达到一定强度后,盖板强度大于75%时,即可进行盖板安装,为保证工程质量及工期目标,盖板安装前将侧墙顶面清理干净,浇水湿润,然后均匀的摊一层砂浆,人工配合机械平稳地将盖板吊装到位,盖板安装完成后及时用砂浆进行缝隙填充。
填表人:曹霞
接受交底人员
参加人
职务
代表机构、班组
参加人
职务
代表机构、班组
注:施工技术交底包括施工组织设计交底、施工工序交底。
施工技术交底记录
(陕)施管表7-3
工程名称
西安曲江新区杜陵邑西路市政工程
施工单位
西安西丰市政配套工程有限公司
分部工程
电力管沟工程
分项工程
路基土方
交底会
主持人
毛鑫
交底日期
2010年 8月 26日
代表机构、班组
注:施工技术交底包括施工组织设计交底、施工工序交底。
