档发[2006]2号重大建设项目档案验收办法(同名44506)国家档案局、国家发展和改革委员会关于印发《重大建设项目档案验收办法》的通知档发[2006]2号各省、自治区、直辖市、计划单列市及新疆生产建设兵团档案局、发展改革委、经委(经贸委),中央和国家机关各部门(直属机构)、各中央管理企业:为贯彻《国务院关于投资体制改革的决定》,加强重大建设项目档案管理,规范建设项目档案专项验收工作,使档案工作更好地为建设项目建设、运行和管理服务,根据《中华人民共和国档案法》及有关规定,特制定《重大建设项目档案验收办法》,现印发给你们,请认真贯彻执行。

各地区、各部门可结合实际情况制定实施细则。

各级档案部门和发展改革部门要加强协调,相互配合,共同做好重大建设项目档案验收工作。

国家发展和改革委员会国家档案局2006年6月14日重大建设项目档案验收办法第一章总则第一条为加强重大建设项目档案管理工作,确保重大建设项目档案的完整、准确、系统和安全,根据《中华人民共和国档案法》和国家有关规定制定本办法。

第二条本办法适用于各级政府投资主管部门组织或委托组织进行竣工验收的固定资产投资项目(以下简称项目)。

本办法所称各级政府投资主管部门是指各级政府发展改革部门和具有投资管理职能的经济(贸易)部门。

第三条项目档案是项目建设、管理过程中形成的,具有保存价值的各种形式的历史记录。

第四条项目档案验收是项目竣工验收的重要组成部分。

未经档案验收或档案验收不合格的项目,不得进行或通过项目的竣工验收。

第五条项目建设单位(法人)应将项目档案工作纳入项目建设管理程序,与项目建设实行同步管理,建立项目档案工作领导责任制和相关人员岗位责任制。

第二章验收组织第六条项目档案验收的组织:(一)国家发展和改革委员会组织验收的项目,由国家档案局组织项目档案的验收;(二)国家发展和改革委员会委托中央主管部门(含中央管理企业,下同)、省级政府投资主管部门组织验收的项目,由中央主管部门档案机构、省级档案行政管理部门组织项目档案的验收,验收结果报国家档案局备案;(三)省以下各级政府投资主管部门组织验收的项目,由同级档案行政管理部门组织项目档案的验收;(四)国家档案局对中央主管部门档案机构、省级档案行政管理部门组织的项目档案验收进行监督、指导。

重大建设项目档案验收评分表

重大建设项目档案验收评分表
重大建设项目档案验收评分表(自评分)
序号
项目内容
验 收 标 准
标准分
自评分
扣分原因
组织管理

制度体制
建立了项目档案工作各项规章制度(分),建立了行之有效的项目档案工作的管理体制和工作程序(分),形成了项目档案管理网络(分)。

同步开展
项目建设单位(法人)对项目档案工作实行统一管理,对本单位各部门和设计、施工、监理等参建单位进行有效的监督指导(分);自觉接受有关部门对项目档案工作的检查监督和指导,对检查中发现的问题能及时整改(分),按规定及时填报《国家重点建设档案管理登记表》(分);做到项目档案工作与项目建设同步进行(分)。

整理质量
..
排列系统
分类清楚,组卷合理,排列系统、有序。项目档案案卷与卷内文件的排列符合国家或专业主管部门的有关标准规范。
..
封面脊背
格式规范统一,字迹清晰美观,填写完整准确。
..
案卷题名
案卷题名规范,简明扼要,能准确揭示卷内文件材料的主要内容和特征。
..
卷内目录
卷内目录与卷内文件材料实物相符,无错漏;著录格式符合规范要求,字迹清晰。若抽查重要文件卷内目录有错漏,每发现一条扣分。

办公设备
保证档案工作所需经费(分),配备了计算机(分)、复印机及声像器材等必备的办公设备(分),且性能优良(分),满足工作需要。

信息化
采用先进信息技术,实现项目档案管理的信息化。重点从基础设施(分)、资源建设(分)、应用效果(分)三方面考核。其中,全套项目档案同时编制有纸质和电子目录的分;全套档案目录和竣工图已数字化的分;全套项目档案(施工原始记录除外)已数字化的得分。
档案安全

国家重大建设项目文件归档要求与档案整理规范 DA/T28—2002

国家重大建设项目文件归档要求与档案整理规范   DA/T28—2002

国家重大建设项目文件归档要求与档案整理规范 DA/T28—2002国家重大建设项目文件归档要求与档案整理规范中华人民共和国行业标准DA,T28—20021 范围本标准规定了国家重大建设项目(工程)(以下简称项目)文件归档与档案整理的要求和方法。

本标准适用国家重大建设项目的新建、扩建、改建和技术改造等项目的竣工文件编制、档案整理及竣工档案验收。

其他建设项目可参照本标准。

2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。

凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准。

然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。

凡是不注日期的引用文件,其最新版本适用于本标准。

GB,T10609.3 技术用图复制图的折叠方法《城市建设档案归属与流向暂行办法》国家档案局档发字[1997]20号3 术语和定义下列术语和定义适用于本标准。

3,1 建设项目construction project指建筑、安装等形成固定资产的活动中,按照一个总体设计进行施工,独立组成的,在经济上统一核算、行政上有独立组织形式、实行统一管理的单位。

3,2 单项工程unit of project指建设项目,3,1,中具有独立设计文件、可独立组织施工,建成后可以独立发挥生产能力或工程效益的工程。

3,3 单位工程subunit of project指具有独立设计文件、可独立组织施工、但建成后不能独立发挥生产能力或工程效益的工程。

3,4 项目文件records of project指建设项目,3,1,在立项、审批、招投标、勘察、设计、施工、监理及竣工验收全过程中形成的文字、图表、声像等形式的全部文件。

包括项目前期文件,3,:,、项目竣工文件,3,,,和项目竣工验收文件,3,,:,等。

3,5 项目前期文件prophase records of project指工程开工以前在立项、审批、招投标、勘察、设计以及工程准备过程中形成的文件。

重点建设项目档案验收实施细则

重点建设项目档案验收实施细则

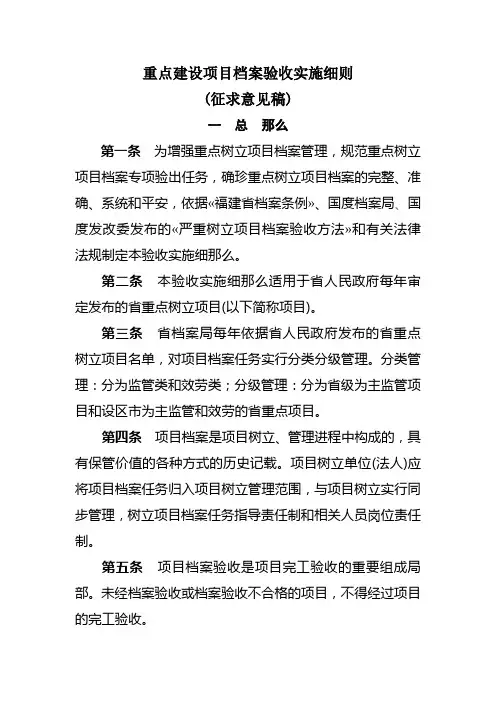

重点建设项目档案验收实施细则(征求意见稿)一总那么第一条为增强重点树立项目档案管理,规范重点树立项目档案专项验出任务,确珍重点树立项目档案的完整、准确、系统和平安,依据«福建省档案条例»、国度档案局、国度发改委发布的«严重树立项目档案验收方法»和有关法律法规制定本验收实施细那么。

第二条本验收实施细那么适用于省人民政府每年审定发布的省重点树立项目(以下简称项目)。

第三条省档案局每年依据省人民政府发布的省重点树立项目名单,对项目档案任务实行分类分级管理。

分类管理:分为监管类和效劳类;分级管理:分为省级为主监管项目和设区市为主监管和效劳的省重点项目。

第四条项目档案是项目树立、管理进程中构成的,具有保管价值的各种方式的历史记载。

项目树立单位(法人)应将项目档案任务归入项目树立管理范围,与项目树立实行同步管理,树立项目档案任务指导责任制和相关人员岗位责任制。

第五条项目档案验收是项目完工验收的重要组成局部。

未经档案验收或档案验收不合格的项目,不得经过项目的完工验收。

属交通、动力、社会事业、城建环保和水利类的项目不论能否实行完工验收,都必需经过档案专项验收。

二验收组织第六条项目档案验收的组织(一)属国度重点树立项目,档案的验收组织任务依照国度有关规则执行;(二)监管类项目1.属分解到省档案局担任监视指点的项目档案任务,其项目档案验收由省档案局担任组织;2.属分解到省直有关主管部门〔含省属企业,下同〕担任监视指点的项目档案任务,其项目档案验收由省档案局、省主管部门档案机构担任组织;3.属分解到设区市档案行政管理机构、各行业主管部门担任监视指点的项目档案任务,其项目档案验收,由省档案局委托各设区市档案局或有关主管部门组织验收。

验收结果报省档案局备案。

(三)效劳类项目1.属交通、动力、社会事业、城建环保和水利类的项目,其项目档案验收由省档案局、省主管部门档案机构担任组织,或委托有关部门组织;2.其它效劳类项目主要做好效劳任务。

《贵州省〈重大建设项目档案验收办法〉实施细则》(黔档通【2008】46号)

《贵州省〈重大建设项目档案验收办法〉实施细则》(黔档通【2008】46号)

贵州省《重大建设项目档案验收办法》实施细则黔档通〔2008〕46号第一章总则第一条为加强重大建设项目档案管理,规范重大建设项目档案验收,确保重大建设项目档案的完整、准确、系统和安全,根据《贵州省档案条例》、《重大建设项目档案验收办法》,制定本实施细则。

第二条本实施细则适用于全省各级人民政府投资主管部门(包括全省各级人民政府发展改革部门和具有投资管理职能的经济贸易部门)确定的各级重点建设项目的档案验收。

国家发展和改革委员会委托贵州省政府投资主管部门组织验收的项目的档案验收依照本实施细则执行。

第三条项目档案是建设项目在立项、审批、招投标、勘察、设计、施工、监理及竣工验收全过程中形成的具有保存价值的各种文字、图表、声像等不同形式的历史记录。

第四条项目建设单位(法人)应高度重视建设项目档案工作,将项目档案工作纳入项目建设管理范畴,与项目建设实行同步管理,建立项目档案工作领导责任制和相关人员岗位责任制。

第五条项目档案验收是项目竣工验收的重要组成部分。

项目档案验收应在项目竣工验收之前完成。

未经档案验收或档案验收不合格的项目,不得通过项目的竣工验收。

第二章验收组织第六条项目档案验收的组织:㈠省级投资主管部门组织验收的项目,由省档案局组织项目档案的验收,或由省档案局书面委托项目所在地市(州、地)档案局组织项目档案的验收,验收结果报省档案局备案。

㈡省级投资主管部门委托省级项目主管部门(含省级企业,下同)组织验收的项目,由省级主管部门、省档案局组织项目档案的验收。

㈢省级投资主管部门委托市(州、地)政府投资主管部门组织验收的组织,由项目所在地市(州、地)档案局组织项目档案的验收,验收结果报省档案局备案。

㈣属市(州、地)级和县(市、区、特区)级重点建设项目,由同级档案局组织项目档案的验收。

第七条项目档案验收组的组成:㈠省档案局组织或省级项目主管部门、省档案局组织的项目档案验收,验收组由省档案局、省级项目主管部门、项目所在地市(州、地)档案局等单位组成。

36477_国家重大建设项目文件归档要求与档案整理规范

36477_国家重大建设项目文件归档要求与档案整理规范

国家重大建设项目文件归档要求与档案整理规范DA/T28—20021范围本标准规定了国家重大建设项目(工程)(以下简称项目)文件归档与档案整理的要求和方法。

本标准适用国家重大建设项目的新建、扩建、改建和技术改造等项目的竣工文件编制、档案整理及竣工档案验收.其他建设项目可参照本标准.2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款.凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准.然而.鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。

凡是不注日期的引用文件.其最新版本适用予本标准。

GB/T10609.3技术用图复制图的折叠方法档发字[1997]20号国家档案局《城市建设档案归属与流向暂行办法》3术语和定义下列术语和定义适用于本标准.3.1建设项目construction project指建筑、安装等形成固定资产的活动中,按照一个总体设计进行施工,独立组成的,在经济上统一核算、行政上有独立组织形式、实行统一管理的单位.3.2单项工程unit of project指建设项目中具有独立设计文件、可独立组织施工,建成后可以独立发挥生产能力或工程效益的工程.3.3单位工程subunit of project指具有独立设计文件、可独立组织施工.但建成后不能独立发挥生产能力或工程效益的工程.3.4项目文件records of project指建设项目在立项、审批、招投标、勘察、设计、施工、监理及竣工验收全过程中形成的文字、图表、声像等形式的全部文件.包括项目前期文件、项目竣工文件和项目竣工验收文件等.3.5项目前期文件prophase records of project指工程开工以前在立项、审批、招投标、勘察、设计以及工程准备过程中形成的文件.3.6项目竣工文件records on completion of project指项目竣工时形成的反映施工(指建筑、安装)过程和项目真实面貌的文件,主要由项目施工文件、项目竣工图和监理文件组成.3.7项目施工文件Implementing records of project指项目施工过程中形成的反映项目建筑、安装情况的文件.3.8项目竣工图drawing on completion of project指项目竣工后按照工程实际情况所绘制的图纸.3.9项目监理文件records of supervision指监理单位对项目工程质量、进度和建设资金使用等进行控制的文件.3.10项目竣工验收文件reoords of test on completion指项目竣工后试运行中以及项目竣工验收时形成的文件.3.11项目档案archives of project指经过鉴定、整理并归档的项目文件.3.12项目文件归档filing of project records建设项目的设计、施工、监理单位在项目完成时向建设单位或受委托的承包单位移交经整理的全部相应文件:项目建设单位各机构将项目各阶段形成并经过整理的文件定期报送档案管理机构.3.13项目档案移交transfer of project archives项目竣工验收后。

贵州省档案条例

贵州省档案条例

贵州省档案条例(2001年9月23日贵州省第九届人民代表大会常务委员会第二十四次会议通过根据2004年5月28日贵州省第十届人民代表大会常务委员会第八次会议通过的《贵州省部分地方性法规条款修改案》修正)第一条为了加强档案管理,有效地保护和利用档案,根据《中华人民共和国档案法》、《中华人民共和国档案法实施办法》和有关法律、法规的规定,结合本省实际,制定本条例。

第二条本省行政区域内的机关、团体、企业事业单位、其他组织和公民,应当遵守本条例。

第三条县级以上人民政府应当加强对档案工作的领导,把档案事业的建设列入本级国民经济和社会发展计划,为档案的收集、征集、安全保护、抢救和档案信息的研究与开发利用提供必要的条件。

第四条省人民政府档案管理部门主管全省档案工作,对全省档案工作实行统筹规划、组织协调、统一制度、监督和指导。

县级以上人民政府档案管理部门主管本行政区域内的档案工作,履行法律、法规规定的职责。

县级以上人民政府各部门,应当按照各自的职责,配合档案管理部门做好档案工作。

第五条乡镇人民政府、街道办事处应当指定专人负责收集、整理和保管本机关的档案,并对所属单位和基层组织的档案工作实行监督和指导。

第六条机关、团体、企业事业单位和其他组织的档案机构或者档案工作人员,负责保管本单位的档案,并对所属机构的档案工作实行监督和指导。

第七条县级以上国家档案馆负责接收、收集、整理、保管和提供利用分管范围内各种门类的档案。

第八条部门档案馆、专业档案馆、事业单位档案馆的设置及其档案接收范围,由省档案管理部门根据国家有关规定确定,并组织实施。

企业档案馆的设置按照国家有关规定办理。

第九条省人民政府各部门经省档案管理部门同意,可以制定本系统专业档案的具体管理制度和办法。

第十条档案工作人员应当忠于职守、遵守纪律、保守秘密,具备专业知识,并接受岗位培训。

第十一条从事档案整理、鉴定、评估、咨询等中介服务的机构及其人员,必须接受县级以上人民政府档案管理部门的业务监督和指导。

宫晓东重大建设项目档案验收标准解读与实施

宫晓东重大建设项目档案验收标准解读与实施
• 当一种必要的数据产生并发出后,它必然会对接收者产生作 用或意义。所有接收该数据信息的部门或岗位,会由于其既 定的职责对该数据信息进行处理,并在处理过程中产生其他 相关的数据。由此可见,企业的各项工作,其实就是围绕 着各种类型的数据所开展的一系列活动。我们跟踪某一具 体数据的形成、传递、处理、归档等运动过程,就可以发 现该数据的运动特征,以及由这种运动所产生的影响的规 律性。这就是所谓的数据互动规律。
注意:小组成员不得少于5人;在城市规划范围内的 项目验收,需要有城建档案馆人员参加。
重点3: (1) 项目建设单位(法人)应向项目档案
验收组织单位报送档案验收申请报告,并 填报《重大建设项目档案验收申请表》。 项目档案验收组织单位应在收到档案验收 申请报告的10个工作日内作出答复。
(2)项目档案验收前,项目建设单位(法 人)应组织项目设计、施工、监理等方面 负责人以及有关人员,根据档案工作的相 关要求,依照《重大建设项目档案验收内 容及要求》进行全面自检。
企业基础数据清理总汇表(举例)
数据清理的方法
• 基础数据清理一般采用调研统计的方法进行。
• 首先,对一个具体的部门及其其中每个岗位进行问卷调查, 主要提问五个问题:1、在你的工作中,收到什么信息?2、 在你的工作中,处理什么信息?3、在你的工作中,发出 什么信息?发给什么部门或岗位?4、在你的工作中,你 最离不开(或常用)的信息是什么?5、在你的工作中, 你认为最不需要的信息是什么?
对《企业档案工作规范》解读DA/T 42 - 2009 Requirements of business records management
企业档案工作规范
档案工作设施设备 档案信息化建设 档案业务工作 档案工作制度 档案工作组织 档案工作总则 术语和定义 规范性引用文件 进行规范的内容范围
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⒉项目建设单位(法人)明确负责项目档案工作的部门,未明确的扣0.5分。
⒊项目建设单位(法人)明确项目有关领导分管项目档案工作,未明确的扣0.5分。
⒋项目建设单位(法人)配备专(兼)职档案管理人员,未配备的扣1分。
⒌建立由项目建设单位(法人)、设计单位、监理单位、施工单位组成的项目档案管理网络,未建立的扣1分,建立不完善的扣0.5分。
⒉编制项目档案分类目录,未编制的扣1分,部分编制的扣0.5分。
第三部分:项目档案的安全保管
10
1
设有专门的档案库房。
1
设有档案专用库房,未单独设立库房的扣1分。
2
档案库房采取防火、防盗、防光、防有害生物和温湿度控制措施。
2
档案库房配备了保护档案所需的灭火器材、防盗门窗、去湿机、防虫药物等设备,每缺1种扣0.5分,扣满2分为止。
附件3
贵州省重大建设项目档案验收评分标准
序号
验收内容
标准分
基本要求及扣分标准
自评分
验收评分
备注
第一部分:项目档案的基础管理工作情况
20
1
项目建设单位(法人)认真执行国家档案工作法律法规,建立健全项目档案工作各项规章制度,建立了切合实际的项目档案工作的管理体制。
6
⒈结合项目建设实际,制定了项目档案的立卷归档、整理、保管、利用、保密、四参加等工作制度,每缺1个制度扣0.5分。
2
项目建设单位(法人)档案部门对本单位各部门和设计、施工、监理等参建单位档案工作进行有效的监督、指导,确保项目档案工作与项目建设同步进行。
2
⒈项目建设单位(法人)对本单位各部门和设计、施工、监理等参建单位档案工作进行有效的监督和指导,未进行监督和指导的扣1分,监督和指导不到位的扣0.5分。
⒉确保项目档案工作与项目建设同步进行,做到项目提出的同时就开始收集项目文件,下达项目工作计划的同时下达项目档案工作计划,检查项目建设进度情况的同时检查项目文件形成、收集、积累情况,分部分项工程验收的同时验收分部分项工程档案,有一个同步未做到的扣0.25分。
序号
验收内容
标准分
基本要求及扣分标准
自评分
验收评分
备注
3
配备适应工作需要的档案管理人员,项目档案管理人员经过档案管理专业培训。
2
⒈项目建设单位(法人)档案管理人员参加过档案行政管理部门组织的建设项目档案管理培训,未参加的扣1分。
⒉项目建设单位(法人)组织过项目档案工作管理网络中的专兼职档案人员业务培训,未组织的扣1分。
⒉项目文件材料的收集、整理和归档纳入监理合同管理,未纳入的扣0.5分。
⒊对项目文件材料完整、准确的审查职责纳入监理合同管理,未纳入的扣1分。
6
按照《贵州省重点建设项目档案管理登记实施意见》要求,完成项目档案管理登记工作。
1
未按规定要求向档案局报送项目档案管理登记表的扣1分。
7
保证档案工作所需经费,配备了计算机、复印机及声像器材等必备的办公设备,且性能优良,满足工作需要。
⒊卷内备考表按标准填写规范、清晰,签字手续完备,每发现1卷卷内目录填写不规范或签字手续不完备的扣0.1分,扣满1分为止。
5
项目档案装订规范。
2
⒈案卷装订符合规定要求,美观、整齐、无金属物和塑料制品,每发现1卷装订不规范的扣0.1分,扣满1分为止。
⒉不装订的卷内文件加盖档案号章,每发现1卷不装订的卷内文件未加盖档号章的扣0.1分,扣满3分为止。
序号
验收内容
标准分
基本要求及扣分标准
自评分
验收评分
备注
第二部分:项目档案的完整、准确、系统情况
70
㈠项目档案的完整性
30
1
前期管理文件的完整性。
4
主要包括:项目建议书、可行性研究报告及批复文件;项目评估、论证文件;环境预测、环境影响报告书和批复;项目征地、拆迁、安置(移民)文件;红线图;合同文件及合同变更、索赔文件;招标投标文件;计划、投资、统计、管理文件等。每缺1份扣0.2分,扣满4分为止。
2
配备档案管理专用计算机、激光打印机、扫描仪、复印机、数码照相机、数码摄像机等设备,缺1种扣0.5分,扣满2分为止。
8
采用先进信息技术,实现项目档案管理的信息化。
3
⒈建立全部项目档案文件级目录数据库的得2分,未建立的扣3分,建立部分的按未完成案卷数的百分比扣分。
⒉建立项目档案全文数据库的得1分,未建立的扣1分,建立有一定数量的全文数据库的扣0.5分。
2
设计文件的完整性。
3
主要包括:地质勘探报告、地质图;水文、气象、地震等设计基础资料;规划设计;初步设计及报批文件;技术设计;施工图设计;设计计算书;关键技术试验等。每缺1份扣0.1分,扣满3分为止。
3
施工技术文件的完整性。
10
包括土建和设备安装两部分,主要有:开工报告及施工许可证、开工批复文件;图纸会审和设计交底记录;设计变更通知单、工程更改洽商单、技术变更核定单;工程质量事故报告及处理资料;地质勘探资料、土岩试验报告、基础处理、基础工程记录;水准点位置、定位测量记录、沉降及位移观测记录;材料、设备、构件的质量合格证明资料;试验、检验报告;焊接试验记录、探伤记录;隐蔽工程验收记录及施工日志;工程质量检验评定资料;设备安装记录、系统调试、试验记录;竣工报告、施工预、决算;竣工图等。每缺1份扣0.1分,扣满10分为止。
序号
验收内容
标准分
基本要求及扣分标准
自评分
验收评分
备注
㈡项目档案的准确性
20
1
归档项目文字材料和表格材料的准确性。
10
⒈归档项目文字材料和表格材料应为原件,用复印件归档的每份扣0.05分,扣满3分为止。
⒉归档项目文字材料和表格材料内容真实有效,每发现1处不准确扣0.1分,扣满4分为止。
⒊归档项目文字材料和表格材料签章手续完备,每发现1处不完备扣0.05分,扣满3分为止。
2
竣工图的准确性。
10
⒈项目竣工图图面清晰,每发现1张不清晰的扣0.1分,扣满2分为止。
⒉项目竣工图逐张加盖竣工图章,每发现1张未加盖竣工图章的扣0.1分,扣满2分止。
⒊项目竣工图签字手续完备,每发现1张不完备的扣0.1分,扣满2分为止。
⒋项目竣工图真实准确,每发现1张设计变更后未修改到位的扣0.1分,扣满4分为止。
7
竣工验收文件的完整性。
1
主要包括:工程竣工验收报告;工程设计、施工、监理总结;质量评审材料;工程审计文件、财务决算报告;环保、劳动安全卫生、消防等竣工验收审批文件。每缺1份扣0.1分,扣满1分为止。
本条指项目档案验收前形成的竣工验收文件
8
声像及电子文件的完整性。
1
项目纸质文件中反映应有的声像及电子文件,如:施工前旧貌、开工仪式、施工过程、隐蔽工程、施工工艺、国家省市领导视察、题词、竣工仪式、完工建筑、构造物、绿化小景等。每缺1件扣0.1分,扣满1分为止。
分值总计
100
3
项目档案案卷内文件排列有序。
2
卷内文件排列有序,每发现1卷卷内文件排列无序的扣0.1分,扣满2分止。
序号
验收内容
标准分
基本要求及扣分标准
自评分
验收评分
备注
4
项目档案编目规范。
5
⒈卷内文件按标准编写页号,每发现1卷编写页号不规范的扣0.1分,扣满1分为止。
⒉卷内文件目录正确反映卷内每份文件的有关信息,填写规范,每发现1卷卷内目录有关栏目填写不规范的扣0.1分,扣满3分为止。
6
项目档案案卷排列有序,档号编制规范。
2
⒈项目档案案卷排列有序,每发现1类排列混乱的扣0.1分,扣满1分为止。
⒉制定有项目档案档号编制方案,如无档号编制方案的扣0.5分。
⒊按项目档案档号编制方案和案卷排列顺序确定项目档案档号,每发现1卷档号与项目档案档号编制方案不符合的扣0.1分,扣满1分为止。
7
项目档案案卷封面与脊背填写规范。
序号
验收内容
标准分
基本要求及扣分标准
自评分
验收评分
备注
4
监理文件的完整性。
4
主要包括:监理规划、大纲、细则;监理通知、备忘录、报告、会议纪要;合同管理文件、三控制文件、协调文件;施工质量分析;开(停、复、返)工令、许可证、中间验收证明书;监理日志、周报;单元工程检查及开工(开仓)签证、分部分项工程质量认证、评定等文件。每缺1份扣0.1分,扣满4分为止。
3
档案柜架、卷盒、卷皮等档案装具符合标准要求。
3
⒈档案柜架不符合有关要求的扣1分。
⒉档案卷盒式样、规格、质量不符合有关规定的扣2分,部分符合的按不符合的比例扣分。
4
归档文件材料的制成材料符合耐久性要求。
4
文件材料的载体和书写材料应符合耐久性要求,每发现1份有热敏纸、复写纸、铅笔、圆珠笔、红墨水、纯蓝墨水等书写字迹的文件扣0.2分,扣满4分为止。
5
设备文件的完整性。
4
主要包括:设备、材料采购合同、出厂质量合格证明;设备、材料装箱单、开箱记录;设备图纸、使用说明书;设备安装调试记录等文件,每缺1份扣0.1分,扣满4分为止。
6
科研、涉外及试生产文件的完整性。
3
主要包括:科研项目开题、批准、合同、试验、成果鉴定、审批及推广应用材料;涉外合同、谈判协议、设计及技术联络文件、国外设备随机文件及开箱记录、商检、海关及索赔文件;生产技术准备、试生产相关计划、方案、记录等文件。每缺1份扣0.1分,扣满3分为止。
㈢项目档案的系统性
20
1
项目档案分类科学。
3
⒈按照国家和行业有关规定,结合项目实际制定项目档案分类方案,未制定的扣1分。
⒉项目档案按项目分类方案进行科学分类,每发现1卷与分类方案不符合的,扣0.1分,扣满2分为止。
