管道、风管保温施工方案(精)

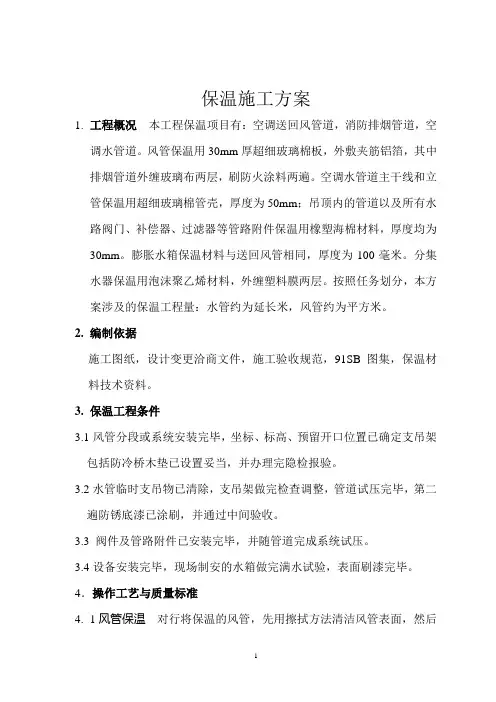

保温施工方案

保温施工方案1.工程概况本工程保温项目有:空调送回风管道,消防排烟管道,空调水管道。
风管保温用30mm厚超细玻璃棉板,外敷夹筋铝箔,其中排烟管道外缠玻璃布两层,刷防火涂料两遍。
空调水管道主干线和立管保温用超细玻璃棉管壳,厚度为50mm;吊顶内的管道以及所有水路阀门、补偿器、过滤器等管路附件保温用橡塑海棉材料,厚度均为30mm。
膨胀水箱保温材料与送回风管相同,厚度为100毫米。
分集水器保温用泡沫聚乙烯材料,外缠塑料膜两层。
按照任务划分,本方案涉及的保温工程量:水管约为延长米,风管约为平方米。
2.编制依据施工图纸,设计变更洽商文件,施工验收规范,91SB图集,保温材料技术资料。
3.保温工程条件3.1风管分段或系统安装完毕,坐标、标高、预留开口位置已确定支吊架包括防冷桥木垫已设置妥当,并办理完隐检报验。
3.2水管临时支吊物已清除,支吊架做完检查调整,管道试压完毕,第二遍防锈底漆已涂刷,并通过中间验收。
3.3 阀件及管路附件已安装完毕,并随管道完成系统试压。
3.4设备安装完毕,现场制安的水箱做完满水试验,表面刷漆完毕。
4.操作工艺与质量标准4.1风管保温对行将保温的风管,先用擦拭方法清洁风管表面,然后用胶在风管表面固着金属保温钉。
保温钉长于保温板厚度约20毫米,呈蜂窝状排列。
每平方米风管表面积的用钉数量,底部不少于16颗,侧面不少于10颗,上面不少于6颗。
粘钉用胶固化后,保温钉与风管已粘接牢固,开始覆盖玻璃棉保温板。
保温板形状依照风管下料,四角采用45度对接,以减少玻璃棉的外露,使压缝的铝箔胶带更便于贴牢。
保温板覆盖后随即将保温钉露出部分弯倒,弯曲角度稍大于90度。
接缝用60毫米宽铝箔胶带骑缝粘贴,每边均分约30毫米,并且接头搭接不小于30毫米。
排烟风管上板后,缠玻璃布时每圈搭接1/2布宽,等于两层。
防火涂料分两次涂刷,两次间隔时间约为一天。
保温后的风管外观,应表面平整,轮廓清晰,保温材料与风管结合紧密,无缺钉、起皱、开缝、毛边等现象。
风管橡塑保温施工方案

风管橡塑保温施工方案在风管维护和施工中,橡塑保温是一种常用的方法。
橡塑保温具有耐水性好、绝缘性能好、导热系数低等特点,可以提高风管的隔热效果,降低能量损失。
下面是一份风管橡塑保温施工方案。
施工前准备:1. 确定保温材料的规格和厚度。
根据风管的尺寸和设计需求,选择合适的橡塑保温材料。
2. 清理风管表面。
除去风管表面的灰尘、污垢和油脂等杂质,确保保温材料能够与风管表面完全贴合。
3. 固定风管支架和固定件。
确保风管的稳固和牢固。
施工步骤:1. 测量风管尺寸。
使用合适的工具,测量风管的长度、直径和弯头等部位的尺寸,准确计算所需的橡塑保温材料的数量和长度。
2. 制作保温板。
根据风管的尺寸,将橡塑保温材料用刀具割成合适的大小和形状,确保与风管尺寸完全吻合。
3. 粘贴保温板。
将切好的橡塑保温板沿着风管的周长粘贴固定,确保保温板的表面完全与风管表面贴合,无气泡和缝隙。
4. 密封接缝。
对于风管弯头和连接处等部位的接缝,使用橡胶密封胶进行密封处理,确保风管的密封性能。
5. 安装保护层。
在外层的保温板上粘贴一层PVC或铝箔保护层,加强保温效果,提高风管的耐久性。
6. 检验施工质量。
在施工完成后,对保温施工的质量进行检验,检查保温板的粘贴质量、密封接缝的效果和保护层的安装情况等。
施工注意事项:1. 施工环境应保持清洁,避免灰尘、污垢等杂质进入施工区域。
2. 施工人员应佩戴适当的劳动保护用具,如安全帽、手套、口罩等,确保施工安全。
3. 施工过程中应注意保温板的粘贴质量和接缝的密封效果,严禁出现气泡、缝隙等影响保温效果的情况。
4. 施工后应进行检验,确保施工质量符合要求,并及时修复发现的问题。
5. 施工完成后,应及时清理施工现场,保持整洁。
以上是一份风管橡塑保温施工方案,根据具体情况和要求,可以进行调整和改进。
风管橡塑保温施工是一项重要的工作,能够提高风管的隔热效果,减少能量损失,降低能耗。
因此,在施工过程中要严格按照标准要求进行操作,确保施工质量和效果。
管道保温施工设计方案

管道保温施工设计方案目录第一章建设组织方案 (1)第二章建设部署 (1)第三章主要工程施工方法 (1)第一节施工准备 (1)第二节施工技术 (2)第4 章质量标准 (13)第五章质量管理办法 (13)第六章环境管理办法 (15)第七章成品保护措施 (16)第八章安全保障措施 (16)第9 章应注意的质量问题 .................................................................................... 1 8第10 章安全文明施工 .......................................................................................... 1 8第一章建设组织方案一、编译依据施工组织设计所采用的施工技术和质量保证措施,按照国家和行业标准制定,并严格按照技术法规和操作规程,确保质量、工期、环境保护等预定目标.1、甲方提供的招标文件、施工图、问答文件、补充通知、施工合同等。
2、《城市供热管网工程施工及验收规范》(CJJ28-2014)《城市供热直埋热水管道技术规范》(CJJ/T81-2013)《民用建筑采暖通风空调设计规范》(GB50736-2012)《建筑给排水及供热工程施工质量验收规范》(GB50242-2002)《管道和设备绝缘》(08R418-1-2)《通风空调工程施工质量验收规范》(GB50243-2002)第二章建设部署1、组织协调施工期间,密切配合其他工种,科学合理安排施工生产,认真确定子项目和子项目的质量控制点,落实质量控制措施,参与审图、设计交底、生产由业主、主管或总承包商组织的协调。
会议等。
大规模开工前,先做样板,及时解决问题。
根据综合项目进度计划编制月度生产计划,及时编制月度设备、材料、机床和人力需求计划,落实保障月度计划措施。
第三章主要工程施工方法做第一节施工准备一、技术准备施工人员应认真审图,了解设计意图,深入现场了解施工前条件和业主要求,按照业主、监理、总包的要求认真组织施工而这个“计划”,保证了项目高质量、高效率的顺利完成。
风管保温施工方案范文

风管保温施工方案1. 概述为了提高建筑物的能源利用效率及减少建筑物的能源消耗,保温材料的使用变得越来越普遍。
在众多的保温材料中,风管保温是一种有效的方式。
本文介绍了风管保温的施工方案及注意事项,以帮助施工人员实现优质的保温材料应用。
2. 施工前准备在施工风管保温之前,我们需要做好多方面的准备工作:2.1 工具准备在风管保温施工过程中,需要使用多种工具,例如打火机、电动打螺丝机、刷子、刀具等。
在施工前,应将这些工具准备妥当,保证施工过程顺畅。
2.2 安全措施保障施工人员的安全是施工的首要任务。
在施工前,应对施工区域进行清理,并确保施工区域无杂物。
同时,施工人员应佩戴安全帽、口罩等个人防护装备。
2.3 现场待机在施工前,应对风管进行检查,确保管道的正常通畅。
同时,应对施工现场进行整理,待施工人员到位后进入施工状态。
3. 施工步骤风管保温施工的步骤可分为以下几步:3.1 清洁鼓包处理保温棉在施工过程中,由于运输或人为误差等原因,可能会出现鼓包现象。
处理方法是将棉切开,并将鼓包处调整至平整。
3.2 保温棉的下垫料在风管保温施工中,保温棉是一种非常重要的保温材料。
在铺设保温棉时,应在风管底部铺设一层满足要求的下垫料,如厚度为0.3mm的铝箔、吸音毡等。
3.3 粘扣处理保温棉经过铺设后,需要对连接处进行处理。
这时可以使用带有胶粘扣连接,并利用铝箔粘贴。
3.4 保温材料的切割安装当保温棉铺垫完毕后,即可开始切割安装保温材料。
在保温材料的切割安装过程中,应注意保持保温材料的完整性,严格按照施工图纸要求施工。
3.5 固定方式在安装好保温材料后,需要使用固定的方法加固和固定。
可使用各类固定件、钉子等进行固定,确保保温材料牢固不移。
3.6 补片在进行风管保温过程中,若发现保温材料不足或者所铺垫的材料有损坏,可以使用补片的方法进行修补。
补片的材质应与所覆盖的材料相同。
4. 施工注意事项4.1 施工质量控制风管保温的施工质量是决定保温效果的关键因素之一。
风管保温施工方案

风管保温施工方案
风管保温施工方案
随着能源危机的严峻形势和人们对环境保护的重视,建筑节能已成为一个重要的话题。
在建筑系统中,风管保温是非常重要的一环,它可以减少能源的损耗,提高建筑的热效率。
以下是我们的风管保温施工方案。
首先,我们将选择优质的保温材料,如聚氨酯泡沫板或岩棉。
这些材料具有良好的保温性能,可以有效地减少能量的传递。
我们将根据实际情况选择合适的厚度,并确保保温层的完整和紧密无缺。
其次,我们将采取适当的保温方法和技术,如采用粘贴或钉固定方法固定保温材料。
我们还将使用专业的保温胶水和固定材料,确保保温层的牢固和稳定。
除了风管本身的保温,我们还将注意风管与建筑结构之间的密封。
我们将确保风管与建筑结构之间没有漏风现象,并在接口处使用密封材料进行密封。
这样可以避免能量的损失,并提高风管系统的整体热效率。
另外,我们将在施工过程中注意安全措施。
我们将在保温施工区域设置明确的标识和隔离措施,以确保施工过程中的安全。
我们还将培训施工人员,提高他们的安全意识和保护措施。
最后,在施工完成后,我们将对风管保温层进行检测和验收。
我们将使用专业的测试仪器,如红外线热像仪,对保温层进行全面的检测和评估。
只有保温层达到预期的效果,我们才会进行最终的验收,并交付给客户。
总之,我们的风管保温施工方案旨在提高建筑的热效率,减少能源的浪费。
我们将采用优质的保温材料和适当的施工方法,严格控制施工质量,并进行全面的检测和验收。
我们相信,通过我们的努力和专业,我们可以为客户创造一个更节能和环保的建筑系统。
通风管道保温施工方案

通风管道保温施工方案1. 引言在建筑和工业设施中,通风管道的保温施工是提高能源效率和减少能源损失的关键步骤之一。
通风管道保温可以降低管道散热和传热,从而减少能量浪费和环境污染。
本文档将介绍通风管道保温施工方案,包括保温材料的选择、施工步骤和注意事项等。
2. 保温材料的选择通风管道保温所使用的材料应具备以下特性: - 优良的保温性能:保温材料应具备良好的隔热性能,能够最大限度地阻止热量传输。
- 耐高温性能:通风管道内温度较高,保温材料应能够耐受高温,不产生有害气体或燃烧。
- 耐腐蚀性能:通风系统中可能存在腐蚀性气体或液体,保温材料应具备耐腐蚀性,不受到腐蚀而降低保温效果。
- 环保性:保温材料应符合环保标准,不含有害物质,不对环境和人体产生危害。
常用的通风管道保温材料包括: - 聚氨酯泡沫:聚氨酯泡沫具有良好的保温性能和耐腐蚀性,适用于通风管道的保温。
它可以通过喷涂或注入的方式施工,形成均匀的保温层。
- 玻璃棉:玻璃棉是一种理想的保温材料,具有优良的保温性能和吸音性能。
它可以通过卷材或板材的形式施工,适用于各种形状的通风管道。
- 聚苯板:聚苯板是一种硬质绝缘材料,具有良好的保温性能和耐久性。
它可以通过切割和固定的方式施工,适用于直线形状的通风管道。
3. 施工步骤通风管道保温的施工步骤如下:3.1 准备工作在开始施工之前,需要对通风管道进行清洁和检查。
清除管道表面的灰尘和污垢,并检查管道是否有损坏或腐蚀的情况。
3.2 给通风管道涂层首先,将保温材料涂覆在通风管道的表面。
根据保温材料的不同,可以选择使用适当的胶水或涂料将保温材料固定在管道上。
3.3 安装保温材料根据通风管道的形状和尺寸,将选定的保温材料进行切割和固定,以确保覆盖管道的整个表面。
注意保温材料的接缝应尽量平整且紧密。
3.4 密封保温材料为了提高保温效果,需要对保温材料进行密封处理。
可以使用特殊的胶带或密封胶将保温材料的接缝和边缘进行密封,以防止热量泄漏和水蒸气渗入。
通风管道保温施工方案

通风管道保温施工方案通风管道保温施工方案通风管道保温施工是保障通风管道正常运行的一项重要工作。
通风管道保温可以有效地减少能量损失,提高管道的传热效率,保证室内空气的温度和湿度稳定,从而提高整个系统的运行效果和能源利用率。
以下是通风管道保温的施工方案:一、准备工作1. 确定保温材料的类型和规格,例如常用的有聚氨酯和玻璃棉等材料。
2. 准备好所需要的工具和辅助设备,如切割机、焊接机、卷尺等。
3. 检查通风管道是否有损坏或者泄漏的地方,必要时进行修复。
二、测量尺寸1. 使用卷尺等工具测量通风管道的长度和直径,确保选购的保温材料长度和直径能够覆盖整个管道表面。
2. 根据测量结果,计算所需保温材料的平方米数,以便采购。
三、保温材料的安装1. 清洁管道表面,确保表面干净、光滑。
清理过程中,需注意防止管道损坏。
2. 按照保温材料的类型和规格,将保温材料切割成适当的长度和宽度。
3. 将切割好的保温材料绕在通风管道上,利用焊接机或其他工具将保温材料固定在管道表面。
4. 对于管道接头处,可以用胶带或其他方式密封,防止保温材料松动或渗漏。
四、保温层的厚度1. 根据通风管道的使用环境和要求,确定保温层的厚度。
一般来说,保温层的厚度应该满足保温要求,并且材料使用寿命长。
2. 根据保温材料的导热系数和管道的外界温度,计算保温层的厚度。
保温层的厚度可以根据计算结果进行调整。
五、保温材料的防火处理1. 为了提高通风管道的防火性能,可以在保温材料的表面进行防火处理。
2. 防火处理可以采用涂层、喷涂等方式进行。
六、验收和维护1. 完工后,对保温层进行验收,检查保温层是否均匀、紧密,并排查漏洞和脱落问题,确保保温效果符合要求。
2. 平时定期对保温层进行维护,修补可能出现的损坏和脱落部位。
如发现管道渗漏等问题,及时进行修复。
以上是通风管道保温施工方案的基本步骤,通过合理的施工方案和严格的操作,可以保证通风管道的保温效果,提高系统的运行效率,减少能源的浪费。
管道、风管保温施工方案(精)

管道、风管保温施工方案(精)在建筑工程中,管道和风管的保温施工是非常重要的一环。
保温工程的好坏直接关系到建筑物的节能效果和使用寿命。
本文将介绍一种精细化的管道、风管保温施工方案,以确保工程质量和效果。
一、保温材料的选择在管道、风管保温施工中,保温材料的选择至关重要。
应根据管道、风管的材质、直径和使用环境等因素来选择优质保温材料。
一般常用的保温材料包括硅酸铝棉、玻璃棉、氟碳保温板等,可以根据具体情况选择适合的保温材料。
二、施工准备工作在进行管道、风管保温施工前,需要进行一系列的准备工作。
首先是对施工现场进行清理,确保施工现场整洁,保证施工质量。
其次是对管道、风管进行测量,确定保温材料的尺寸和数量,以确保施工的准确性。
三、施工工艺1.表面处理:在施工前,应对管道、风管的表面进行清理,并做好涂抹底漆的工作,以确保保温材料能够粘贴牢固。
2.保温材料的切割:根据测量结果,将保温材料进行切割,使其符合管道、风管的尺寸要求。
3.粘贴保温材料:将切割好的保温材料粘贴在管道、风管上,确保每块保温材料之间的无缝连接,避免热量的散失。
4.检查和涂抹防护层:施工完成后,对保温层进行检查,确保每个部位都覆盖到位。
最后,涂抹一层防护层,增加保温层的耐久性和抗磨损能力。
四、质量验收施工完成后,应对管道、风管的保温层进行质量验收。
主要检查保温层的平整度、保温材料的粘贴情况、有无裂缝和空鼓等情况,确保施工质量符合要求,保证工程效果。
五、总结管道、风管保温施工是建筑工程中不可忽视的一环,保温工程的质量直接关系到建筑物的节能效果和使用寿命。
通过精细化的施工方案和严格的质量控制,可以确保保温工程的质量和效果。
在今后的工程实践中,将继续探索更加科学、高效的管道、风管保温施工方案,为建筑工程的可持续发展做出贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道、风管保温施工方案2012年 09 月 10 日目录目录 ............................................................ 1 1、编制依据 ..................................................... 2 2、工程概况 .. (2)3、工程范围 ..................................................... 34、施工准备 ..................................................... 3 5、管道保温部分 . (4)5.1施工工艺流程 ......................................................... 4 5.2绝热层施工方法 . ....................................................... 5 5.3保温层施工方法 . ....................................................... 6 5.4质量标准 ............................................................. 7 5.5成品保护 ............................................................. 8 5.6应注意的质量问题及防治措施 (9)6、风管保温部分 (9)6.1准备工作 ............................................................. 9 6.2工艺综述 ............................................................. 9 6.3施工工艺 ............................................................ 10 6.4质量标准 ............................................................ 12 6.5成品保护 ............................................................ 12 6.6应注意的问题 (12)7、质量记录表 (13)捷太格特(中国)技术中心建设工程空调机组施工方案1、编制依据:根据招、投标文件要求,本施工组织设计依据以下文件编制:1)捷太格特(中国)技术中心建设工程施工招标文件、答疑文件、图纸会审文件及现场踏勘情况。
2)信息产业电子第十一设计研究院设计的捷太格特(中国)技术中心建设工程施工图纸。
3)国家现行规范、行业及地方强制性标准、规程、验收标准。
4)本公司企业标准《质量手册》、《程序文件》、《管理文件》;主要施工及验收规范:2、工程概况:本工程为捷太格特科技研发中心(无锡)有限公司新建工程, 包括研究开发栋、实验栋、设备栋及门卫室等附属栋。
总建筑面积为18156㎡ ,该建筑防火等级:实验栋为丁类厂房,设备栋为丙类二级。
实验栋、研究开发栋、设备栋及门卫室等附属栋的通风换气;实验栋、研究开发栋、设备栋及门卫室等附属栋的空调设计;研究开发栋谈话区和大厅1空调设置为地源热泵多联机系统;研究开发栋其余空调设置为分体式空调系统,室内机根据各空调房间的情况设置;实验栋除车间空调设置为高静风管式空调机(28套),其余为分体式空调系统。
其他附属栋空调设置分体式空调系统。
实验栋空调外机放置在北侧室外及南侧屋顶;研究开发栋空调室外机均放置在屋顶。
3、工程范围在吊顶内排烟风管采用离心玻璃棉作隔热层,室内空调风管均需要保温,采用32kg/m³加筋铝箔离心玻璃棉(δ=30mm,R=0.81㎡·K/W,冷冻水管、冷凝水管需作绝热处理,绝热材料为橡塑绝热材料(带不燃铝箔), 敷设在室内的有压水管(消防管道除外)和生活热水管道均需保温,保温材料采用难燃橡塑保温管壳,保温厚度为δ=25mm,屋顶消防水箱,给水水箱及屋外明露压力管道采用橡塑保温,保温厚度为δ=25mm,外包铝板。
施工准备:4.1 施工组织机构及施工人员准备宜兴市工业设备安装有限公司机电部组织机构图4.2 材料及主要机具:①保温材料应符合设计规定并具有制造厂合格证明和检验报告。
②保温材料有32kg/m³加筋铝箔离心玻璃棉(δ=30mm,R=0.81㎡·K/W,绝热材料为橡塑绝热材料(带不燃铝箔)、镀锌铁皮保护壳等。
以上材质应导热系数小(难燃B1级闭孔橡塑保温材料的导热系数等于0.037W/M℃),具有一定的强度能承受来自内侧和外侧的水湿或气体渗透,不含有腐蚀性的物质,不燃或不易燃烧,便于施工。
③保温材料在贮存、运输、现场保管过程中应不受潮湿及机械损伤。
④手电钻、刀锯、剪刀、咬口机、螺丝刀等。
4.3 作业条件:①难燃材料必须对其耐燃性能验证,合格后方能使用。
②管道保温层施工必须在系统压力试验检漏合格,防腐处理结束后进行;风管保温层施工必须在系统漏光试验合格后进行。
③场地应清洁干净,有良好的照明设施。
冬、雨期施工应有防冻防雨雪措施。
④管道支吊架处的木衬垫缺损或漏装的应补齐。
仪表接管部件等均已安装完毕。
⑤应有施工员的书面技术、质量、安全交底。
保温前应进行隐检。
管道保温部分 5.1 施工工艺流程5.2 绝热层施工方法①直管段立管应自下而上顺序进行,水平管应从一侧或弯头的直管段处顺序进行。
②硬质绝热层管壳,可采用16号~18号镀锌铁丝双股捆扎,捆扎的间距不应大于400mm ,并用粘结材料紧密粘贴在管道上。
管壳之间的缝隙不应大于2mm 并用粘结材料勾缝填满,环缝应错开,错开距离不小于75mm ,管壳从缝应设在管道轴线的左右侧,当绝热层大于80mm 时,绝热层应分两层铺设,层间应压缝.③半硬质及软质绝热制品的绝热层可采用包装钢带,14~16号镀锌钢丝进行捆扎。
其捆扎间距,对半硬质绝热制品不应大于300mm ;对软质不大于200mm 。
④橡塑海绵接口连接如图所示:⑤每块绝热制品的捆扎件,不得少于两道。
⑥不得采用螺旋式缠绕捆扎。
⑦弯头处应采用定型的弯头管壳或用直管壳加工成虾米腰块,每个弯头应不少于3块,确保管壳与管壁紧密结合,美观平滑。
⑧设备管道上的阀门、法兰及其他可拆卸部件保温两侧应留出螺栓长度如25mm的空隙。
阀门、法兰部位则应单独进行保温(如下图所示)。
⑨遇到三通处应先做主干管,后分支管。
凡穿过建筑物保温管道套管与管子四周间隙表层用防火泥封堵中间用保温材料填塞紧密。
⑩管道上的温度计插座宜高出所设计的保温层厚度。
不保温的管道不要同保温管道敷设在一起,保温管道应与建筑物保持足够的距离。
5.3 保温层施工方法:保温结构的外表必须设置保护层(护壳),采用镀锌铁皮或者铝皮作为金属护壳。
①金属保护层的材料,宜采用镀锌薄钢板或薄铝合金板。
立管应自下而上,水平管应从管道低点向高处顺序进行,使横向搭接缝口朝顺坡方向。
纵向搭接缝应放在管子两侧,缝口(室内部分朝上,室外部分朝外侧)。
如采用平搭缝,其搭缝宜30~40mm。
搭缝处用自攻螺丝或拉拔铆钉,扎带紧固,螺钉间距应不大于200mm 。
不得有脱壳或凹凸不平现象有防潮层的保温不得使用自攻螺丝,以免刺破防潮层。
保护层端应封闭。
②管道穿墙、穿楼板套管处的绝热,应用相近效果的软散材料填实。
(表层防火泥封堵,里层用保温材料填实。
管道穿墙示意如下图:5.4 质量标准①保证项目:A 保温材料的材质、规格及防火性能必须符合设计和防火要求。
检验方法:观察检查,检查合格证,有防火要求的需做燃烧试验。
B 阀门、法兰及其他可拆卸部件的两侧必须留出空隙,再以相同的隔热材料填补整齐。
检验方法:观察检查。
C 保温层的端部和收头处必须作封闭处理。
检验方法:观察检查。
②基本项目:A 橡塑海绵管壳(难燃型)、离心玻璃管壳(带玻璃复合铝箔)应符合以下规定:粘接应牢固、无断裂,管壳之间的拼缝应均匀整齐,平整一致,横向缝应错开。
检验方法:观察检查。
B 薄金属板保护层应符合以下规定:搭接顺水流方向,宽度均匀一致,接口平整,固定牢靠,外形美观。
检验方法:观察和尺量检查。
③允许偏差项目:保温层平整度、绝热层厚度的允许偏差和检验方法应符合表5-42的规定。
保温层平整度、绝热层厚度的允许偏差和检验方法表5-1注:δ为绝热层厚度。
5.5 成品保护①保温材料应放在干燥处妥善保管,露天堆放应有防潮、防雨、雪措施,防止挤压损伤变形。
②施工时要严格遵循先上后下、先里后外的施工原则,以确保施工完的保温层不被损坏。
同时做相应的成品保护措施(如挂醒目的标识牌,接近楼层地面的管道用塑料薄膜包扎)。
③操作人员在施工中不得脚踏挤压或将工具放在已施工好的绝热层上。
④拆移脚手架时不得碰坏保温层由于脚手架或其他因素影响当时不能施工的地方应及时补好,不得遗漏。
⑤当与其他工种交叉作业时要注意共同保护好成品(包括己方的成品以及其他单位的成品),已装好门窗的场所下班后应关窗锁门。
5.6 应注意的质量问题及防治措施应注意的质量问题及防治措施表5-2风管保温部分6.1 准备工作①确认现场土建结构已完工,无大量施工用水情况发生。
②确认风管上方管道、电气、消防等专业施工基本结束,以免大量交叉作业破坏保温。
③风管系统安装完毕,经自检质量合格,并向监理报验合格,办理完隐蔽工程检查记录。
④空调系统漏风量测试合格。
⑤施工所需用各种材料已到声,其材质证明书与合格证书齐全,各项指标符合设计要求,经向监理报验合格,准许使用。
⑥施工用的梯子、架子,照明灯具等经检查齐全可靠。
6.2 工艺综述①工程中一般按照设计要求保温材料。
在吊顶内排烟风管采用离心玻璃棉作隔热层,室内空调风管均需要保温,采用32kg/m³加筋铝箔离心玻璃棉(δ=30mm,R=0.81㎡·K/W,满足《公共建筑节能设计标准》第5.3.29条中表5.3.29的要求;工艺如下:②保温材料规格应符合设计要求,并具有合格证等质量证明文件。
③下料要准确。
切割面要平齐,在裁料时要使水平垂直面搭接处以短面两头顶在大梁上。
④涂胶厚度要均匀,不得堆积、流淌。
⑤保温材料铺覆粘接紧密,无空鼓,接缝紧密无裸露。
6.3 施工工艺①闭孔橡塑海绵保温工艺流程A 首先将风管表面擦拭干净,擦去表面的灰尘和积水并使其干燥。
B 根据风管尺寸裁剪保温材料。
a 保温材料下料时,要注意使其两个长边夹住短边,对正方形的风管要使其上下边夹住两个立边。
