美的亚工作联系单
工作联系单(销售)模板

工作联系单(销售)模板
1. 概述
工作联系单(销售)是用于记录销售团队与其他部门或个人之间沟通和合作的重要工具。
通过填写工作联系单,销售团队可以清楚地记录每次沟通的内容和结果,确保销售流程的顺利进行。
2. 工作联系单(销售)模板示例
3. 使用说明
请在每次沟通或合作之后及时填写工作联系单,确保记录真实准确。
每条工作联系单包括以下必填信息:
- 日期:填写沟通发生的日期;
- 沟通对象:填写与之沟通的部门或个人信息;
- 沟通内容:简要描述本次沟通的内容;
- 结果:填写沟通结果或达成的共识。
4. 注意事项
- 工作联系单应尽量详细地记录沟通的内容和结果,以便后续参考和回顾;
- 工作联系单应密切关注时间和日期,以便追踪沟通过程中的时序问题;
- 每次沟通或合作应及时记录在工作联系单上,以免遗漏重要信息。
以上是工作联系单(销售)模板的简要说明和示例。
在工作中,销售团队应根据实际情况灵活运用本模板,并根据需要进行适当的调整和补充。
希望这份模板可以对您的工作有所帮助!。
工作联系单(标准版)

编号:
签收单位(部门)
发 送 人
签收ห้องสมุดไป่ตู้间
签 收 人
工作联系 内 容
发送单位(部门)
负责人意见
签收单位(部门)
负责人意见
备 注
说明:1.此表单为部门之间、基层单位之间、部门与基层单位之间的工作联系而设置。
2.工作联系包括:物资设备申购催促、设施设备维修保养、临时工作协调等内容。
3.签收单位(部门)负责人必须回复工作时限,在规定的时间内完成相关工作。
5.此表单经签收人签字确认后,以照片或扫描件等文档形式分别报发送单位(部
门)、综合办公室各一份,作为考核相关人员工作效能的参考依据。
工程联系单

工程联系单
编号:150613001 工程名称日期:年月日工程部位:
施工单位:项目经理:
设计院:
1.弧形墙下口是否正确
2.楼梯踏步收口是否用不锈钢收口
3.储藏室钢门上口有遮挡现象
4.弧形墙空调出风口做法
5.展厅踢脚线做法以及夹层踢脚线做法
6.交手车地砖是否走边(黑色),地砖为300x600
7.二手车楼梯扶手及立墙做法
8.小弧形墙上口石膏板收口
9.残卫的设备及高度确认
10.车间灯具标高4.500m,备件库灯具标高3.000m与设备、消防管冲突
11.车间一层过道风管与一层过道灯具冲突
12.工位插座箱上口线头是否可以用石膏板封闭刷白
13.车间举升机等设备电源接线系统图纸无明确标明
请给与回复为感!
建设单位意见监理单位意见施工单位
签字:
年月日签字:
年月日
签字:
年月日
注:本表用于合同工程范围之外工程量,以及索赔工程量的确认。
本表一式五份,其中承包方三份进档。

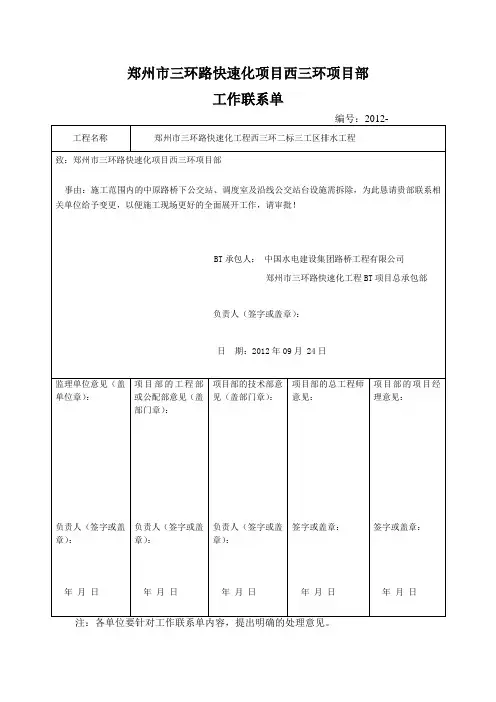

工作联系单1

工作联系单
编号:2012-
工程名称
郑州市三环路快速化工程西三环二标三工区排水工程
致:郑州市三环路快速化项目西三环项目部
事由:施工范围内的中原路桥下公交站、调度室及沿线公交站台设施需拆除,为此恳请贵部联系相关单位给予变更,以便施工现场更好的全面展开工作,请审批!
BT承包人:中国水电建设集团路桥工程有限公司
年月日
项目部的总工程师意见:
签字或盖章:
年月日
项目部的项目经理意见:
签字或盖章:
年月日
注:各单位要针对工作联系单内容,提出明确的处理意见。
郑州市三环路快速化项目西三环项目部
工作联系单
编号:2012-
工程名称
郑州市三环路快速化工程西三环二标三工区排水工程
致:郑州市三环路快速化项目西三环项目部
事由:我部施工的排水工程在中原路K5+600以南西侧,有军用光缆分布于雨水涵与污水管之间,无法进行开槽施工,需要军用光缆进行迁移或变更雨污水位置。详图见附图。为此恳请贵部联系相关单位给予变更,以便施工现场更好的全面展开工作,请审批!
BT承包人:中国水电建设集团路桥工程有限公司
郑州市三环路快速化工程BT项目总承包部
负责人(签字或盖章):
日期:2012年09月17日
监理单位意见(盖单位章):
负责人(签字或盖章):
年月日
项目部的工程部或公配部意见(盖部门章):
负责人(签字或盖章):
年月日
项目部的技术部意见(盖部门章):
负责人(签字或盖章):
年月日
项目部的总工程师意见:
签字或盖章:
年月日
项目部的项目经理意见:
签字或盖章:
工作联系单范本

工程名称:国华河口四期风电场风机基础承台及箱变基础工程施工编号:01
致:国华(东营河口)新能源有限公司事由:我单位施工的国华河口四期风电工程共计33个工作平台,目前已填筑平台13座,未填筑20座
内容:我单位施工的国华河口四期风电工程共计33个工作平台,经现场实际勘查1#、2#、3#、4#、7#、8#、13#、14#、15#、16#、17#、19#、21#、22#、23#、25#、26#、27#、28#、30#,这20个平台均未填筑。5#、6#、9#、10#、11#、12#、18#、20#、24#、29#、31#、32#、33#共计13个平台填筑完成,1#~17#平台的进场道路路况较差,机械进场困难,其中1#~4#平台道路宽度不够;31#、32#、33#平台道路不畅机械设备无法进场;6#、20#、29#为预应力管桩,5#、9#、10#、11#、12#、18#、24#为钻孔灌注桩,已填筑平台间距较大布局分散,材料、机具需多次倒运,造成费用的增加,设备人员大量进场后无法保证连续施工。
附录《河口三、四期平面图》
请贵单位给予解决上述困难。
感谢,祝工作愉快
施工项目部(章):
项目经理:______________
日期:______________
注本表一式3份,由施工项目部填写,业主项目部、监理项目部各存一份,施工项目部存1份。
工作联系单(水电003)

7.DN20水表;1只,单价按施工合同。
8.DN25截止阀;2只,单价按施工合同。
9.电缆沟土方量:62立方。
以上事宜请业主尽快确定为感。
施工单位:江西省建工集团有限责任
公司金融世家项目部
经办人:
日期:
监理单位意见:
(盖章)
签字:
日期:
业主单位意见:
(盖章)
签字:
日期:
工作联单编号:水电003
工程名称
淮南金融世家
主送
单位
淮南世纪正源房地产开发有限公司
抄送单位
浙江工程建筑监理公司
事由:针对5#B区外接电源,户内AP1~AP6空调配电箱内各增加4个125A-3P空开,5#B区售楼部室外增加电缆接线箱及外接水事宜。
内容:
为了尽快完善5#B区(售楼部)的外接电源和外接水,业主要求我方按业主所提供的工作联系单及附图施工,为了更快、更好的完成图纸上的施工,请业主尽快确认部分材料计量及单价,施工工程量及单价如下:
1.电缆:原附图上电缆为YJV22-4*185我方建议改为VV22-4*185电缆,单价以蚌埠信息价(蚌埠工程经济)为准。电缆长度:330m。
2.125A-3P空开;共计:24只,单价:360元/只。
3.根据甲方要求,原附图上HDPE150电缆保护管取消。
4.电缆接线箱;1台,单价:680元/台。
5.DN40镀锌钢管;长度:168m,单价按施工合同。
最新工作联系单模板97452知识讲解

工作联系单CONTACT SHEET(主送单位/部门) `工作联系单正文(首行缩进2字符,四号Adobe 仿宋 Std R字体,1.5倍行距)发文单位/部门落款年月日(签章)Unit 1 What’s the matter? 知识点总结一、基本知识点1. What’s the matter (with you)? 怎么了?出什么事了?What’s the trouble/ the problem / wrong with sb./ sth.?2. I had a cold.我感冒了。
have a cold=catch a cold=have the flu have a fever have a cough咳嗽have a stomachache胃疼,肚子疼have a toothache牙疼have a headache头疼3. 身体部位+ache(疼痛)构成新的复合词stomach+ache=stomachache head+ache=headache tooth+ache=toothacheback+ache=backache后背痛4. much too+ 词,意为,too much+ 词,意为。
5. enough【形容、副词】足够的/地,enough放在名前后,形副后。
good enough足够好,enough money=money enough6. lie down躺下,lie 躺,躺着,过去式lay;lie说谎,过去式lied7. maybe “或许”,常用于句首,表示可能性,后加句子。
Maybe you are right.may be,是情态动词+be的结构,意为“可能,也许”,后加名词、代词或形容词。
He may be angry.8. sound like+名词代词和从句:It sounds like you don’t k now the truth. It sounds like a go od idea. sound+形容词,“听起来,好像”,The music sounds nice.9. need 需要,实义动词need+名词,需要某物;need to do sth.需要做某事,主语通常是人,表示人主动的动作:You need to listen carefully during class.need doing sth.主语通常是物,表示被动的动作:Your dirty clothes need washing.10. get off (the bus) 下(公交车)get on 上车11. agree 同意,赞同;同意做某事,同意某人的看法、观点。
工程联系单模板

工程联系单模板建设单位:工程项目:施工单位:工程内容:一、联系事宜(一)联系人:建设单位负责人:XXX;施工单位负责人:XXX。
(二)联系方式:建设单位负责人:联系电话XXX;施工单位负责人:联系电话XXX。
(三)联系地点:建设单位:XXX;施工单位:XXX。
二、进度安排(一)综合安排1、工程立项:建设单位审批施工单位的报价计划,并签定施工合同。
2、施工组织设计:建设单位审核施工单位的施工组织设计,以确保施工质量、安全符合要求。
3、工期交底:根据施工单位的施工进展情况,双方协商确定合理的工期,并交底给相关单位、管理部门。
4、工程进度:建设单位按照规定的施工进度计划,定期检查施工单位的施工进展情况,及时发现问题,并根据实际情况做出调整。
5、质量检查:建设单位按照规定组织质量检查,施工单位随时接受检查,及时改正质量问题,确保工程建设质量满足要求。
6、竣工验收:按照合同规定的标准进行竣工验收,确定竣工验收报告,签认竣工验收决议案,正式完成本次工程建设任务。
(二)细化安排施工单位需根据建设单位提供的资料,对联系单内容进行详细的安排,以确保工程建设按计划实施,按质量保证施工质量。
三、工程质量施工单位保证在施工前熟悉各项施工规范、工程图纸及施工计划,进行合理的施工设计,保证工程施工的质量满足要求,并组织施工机具、物料等,避免事故的发生。
四、事故处理(一)发生工程事故应及时报告,经审查,协商解决。
(二)建设单位要及时安排有关人员赴现场处理,施工单位要依照建设单位的指示,本着公平公正的原则,及时根除事故,消除后果。
五、结算程序1、施工单位负责根据建设单位的要求及时准备建设单位验收的材料,例如:报价单、发票、质量证明书等,按照建设单位的要求提交建设单位。
2、工程结算按照合同约定结算,依据合同规定,双方共同确定结算方式,对合同结算进行细化,支付余款及其它相关费用,保障双方结算权益。
3、结算方式为款到发票到位、转账或现金支付,施工单位提交结算材料后,需至建设单位处收取结算款项;结算完毕后,施工单位需按照结算细则给出结算证明书。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
GB50319—2000
C1 工作联系单
工程名称:梁山美的亚城市广场景观工程编号:致:美的亚房产投资公司(单位)
事由:图纸:景施-07剖面图中碎石掺6%水泥垫层不宜保证工程质量,能否用C25混凝土代替
内容:图纸景施-07中水池底结构有150厚碎石掺6%水泥垫层,该类结构层的密实度是靠压实机械来保证完成的。
但该入口水景由三个面积不大的水池构成,中间水池宽度仅为 1.65m,且三个池底不在同一水平面上,无法使用压实机械,无法保证该结构层的压实度,从而无法保证该工程质量。
为保证工程质量,能否用C25混凝土代替该碎石掺6%水泥垫层?望批复
单位:百色园林梁山美的亚城市广场景观施工项目部
负责人:
日期:2014-8-20
山东省建设监理协会统一印制。
