塑钢门窗施工工艺及安装方案一、施工准备工作1.确定门窗尺寸及数量2.确定门窗型号及材质3.准备安装所需工具和材料4.清理施工现场,确保无尘、干净二、施工工艺1.制作门窗框架a.根据门窗尺寸,使用塑钢型材切割成相应长度的门窗框架b.将门窗框架进行拼接,通过螺栓、铰链等方式进行固定2.安装门窗框架a.将门窗框架插入墙体开口处,使用水平仪调整水平度,使用膨胀螺丝进行固定b.与墙体进行密封,防止水、风和灰尘渗入3.安装门窗玻璃a.首先,根据门窗玻璃尺寸,将玻璃切割成相应大小b.使用密封胶将玻璃固定在门窗框架上4.安装门窗配件a.安装门窗密封条,用于防水、防风和隔音b.安装门锁、手把等配件,确保门窗的正常使用5.调试和检查a.调试开关门窗的灵活性,确保无异常和卡滞现象b.检查门窗的密封性能,确保无漏风、渗水等问题6.清理施工现场a.清理施工产生的废料和垃圾b.清洗门窗,确保无尘、干净三、安全注意事项1.施工过程中,必须严格遵守安全操作规范,佩戴防护设备2.在施工现场设置明显的安全警示标志,确保施工区域的安全3.在搬运门窗和操作机械设备时4.避免使用尖锐或硬物体敲击门窗,以免刮伤或损坏5.严禁随意更换门锁,以免影响门窗的正常使用四、文明施工1.严禁乱扔杂物和污染环境2.施工工人必须保持整洁,并随时清理现场产生的垃圾和废料3.施工期间,要与周边环境保持良好的沟通和协调4.遵守当地环境保护法律法规,妥善处理施工废弃物以上是塑钢门窗施工工艺及安装方案的基本内容,通过合理的施工流程和安全措施,确保门窗的良好安装和使用效果。

在施工过程中,要注意文明施工,保持施工现场的整洁和环境卫生。

塑钢窗安装施工工艺及工艺方法要点

塑钢窗安装施工工艺及工艺方法要点

塑钢窗安装施工工艺及工艺方法要点
1、施工工艺流程
弹线→洞口处理→框就位并临时固定→固定窗扇→添缝→安装窗扇→五金件安装→清理。

2、施工操作工艺方法
(1)性能检验
对塑钢窗窗框扇组装、连接角处进行三项性能试验,合格后方可进入施工现场。

(2)弹线
从建筑物顶层找出外窗口边线位置,用大线坠吊垂直线,在每层窗口上眉及窗台处弹短线来控制垂直方向位置,以室内+500mm水平线为依据,向上量出窗框上皮标高,并做标记来控制窗水平标高;根据设计窗安装在墙中,安装好窗台板的以窗台板规格为依据进行控制。

(3)洞口处理
塑钢窗为后塞法施工,在安装前要对洞口实际尺寸和塑钢窗长进行检查。

(4)塑钢窗框的固定
塑钢窗框与墙体、混凝土梁的固定方法为连接件法(30×2mm厚镀锌连接件)。

先将塑料窗框放入洞口内找平对中后,用木楔临时固定,然后将固定在窗框异型料靠墙一面的锚固铁件与混凝土连接处用射钉固定,与红砖连接处用膨胀螺栓固定在墙上。

(5)框与墙间的缝隙处理
框与墙间的缝隙一般为10mm,不得用水泥砂浆嵌填,应用具有闭孔弹性材料和浇注填缝发泡剂填塞饱满,表面用密封胶密封,要牢固顺直、无裂缝。

(6)五金件安装
安装五金件时,必须先在杆件上钻孔,然后用自供钉拧入严禁在杆件上直接锤击钉入。

(7)清理
窗扇安装后应暂时取下窗扇,洞口粉刷的时候应先将窗表面的贴纸进行保护,粉刷时如框上占有水泥浆时,应立即用软布擦洗干净,切勿用金属工具擦刮,粉刷完毕及时清除框槽内渣灰。

塑钢门窗安装施工工艺

塑钢门窗安装施工工艺

二、塑钢门窗安装(一)划线定位根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。

若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。

门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。

每一层必须保持窗下皮标高一致。

(二)塑钢门窗披水安装按施工图纸要求将披水固定在塑钢窗上,且要保证位置正确、安装牢固。

(三)防腐处理门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。

如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与塑钢门窗表面接触,产生电化学反应,腐蚀塑钢门窗。

安装塑钢门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。

否则必须进行防腐处理,以免产生电化学反应,腐蚀塑钢门窗。

(四)门窗的安装就位根据划好的门窗定位线,安装塑钢门窗框。

并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。

(五)塑钢门窗的固定当墙体上预埋有铁件时,可直接把塑钢门窗的铁脚直接与墙体上的预埋铁件焊牢,焊接处需做防锈处理。

当墙体上没有预埋铁件时,可用金属膨胀螺栓或塑料膨胀螺栓将塑钢门窗的铁脚固定到墙上。

当墙体上没有预埋铁件时,也可用电钻在墙上打80mm深、直径为6mm的孔,用L型80mm×50mm的6mm钢筋。

在长的一端粘涂108胶水泥浆,然后打入孔中。

待108胶水泥浆终凝后,再将塑钢门窗的铁脚与埋置的6mm钢筋焊牢。

(六)门窗框与墙体间缝隙间的处理塑钢门窗安装固定后,应先进行隐蔽工程验收,合格后及时按设计要求处理门窗框与墙体之间的缝隙。

(七)门窗扇及门窗玻璃的安装门窗扇和门窗玻璃要在洞口墙体表面装饰完工后安装。

推拉门窗玻璃要在洞口墙体表面装饰完工后安装。

推拉门窗框安装框安装固定后,将配好玻璃的门窗整体安入框内滑道,调整好框与扇的缝隙即可。

塑钢窗安装施工工艺

塑钢窗安装施工工艺

塑钢窗安装施工工艺一、施工前准备1、墙体、洞口质量要求A、塑钢窗应采用预留洞口法安装,待窗洞口粉刷刮糙完成后再进行安装,窗口泛水待窗安装好后再进行收煞。

B、对于同一类型的门窗及其相邻的上、下、左、右洞口应保持通线,洞口应横平竖直。

C、塑钢窗应在洞口尺寸按规定检验合格后再进行安装。

2、施工中注意A、塑钢窗应放在清洁平整的地方,且应避免日晒雨淋,并不得与腐蚀物质接触。

B、塑钢窗不应直接接触地面,下部应放置垫木,且应均匀立放。

C、运输塑钢窗应竖立排放并固定牢靠,防止颠震损坏。

装卸应轻拿轻放,不得撬、甩、摔、吊运门窗,其表面应采用非金属材料衬垫,不得在窗框内插入抬杠起吊。

D、安装用的主要机具和工具应完备,材料应齐全,量具应定期检验,当达不到请求时应及时更换。

二、塑钢窗的安装1、施工流程窗框上打上墙孔将不同规格的窗搬到相应的洞口旁竖放窗框装入洞口时,其上下框中心线应与中心线对齐,下框边用木楔或垫块塞紧临时固定按设计图纸确定窗框在洞口墙体厚度方向的安装位置调整窗框和垂直度、水平度及直角度用射钉或镀锌铁皮固定。

2、塑钢窗安装的允许偏差A、窗框两对角线长度<2000mm,允许偏差±3.0mm。

B、窗框正、侧面的垂直高度<2000mm,允许偏差±2.0mm。

C、窗框程度长度<2000mm,允许偏差±2.0mm。

3、收缩螺丝或镀锌铁皮条的位置应距离窗角150-200mm,其间距应≤600mm。

4、塑钢窗安装如节点图所示,每边留5mm安装缝隙,窗四边打发泡剂,外铡缝口打密封胶。

5、窗框应粘贴保护膜,若粘有水泥砂浆应在其硬化前用湿布擦拭干净,不得使用硬质材料铲刮窗框(扇)表面。

三、施工安全与安装后的门窗保护1、施工安全A、施工现场成品及辅助材料应堆放整齐、平整。

B、应采取防火等安全措施,应经常检查电动工具有无漏电现象。

C、当使用射钉枪时应采取安全保护措施。

D、劳动保护、防火、防毒等施工安全技术措施应按国家现行标准和行业规程执行。

塑钢门窗安装施工工艺

塑钢门窗安装施工工艺

铝塑门窗
铝木门窗
铝木门窗
塑钢窗类型:美式、欧式
结构不同、材料颜色不同
欧式窗的滑轨
美式滑轨
塑钢窗安装工艺流程 轴线标高复合→材料进场→定位→塞口安装→
填缝抹口→五金安装→嵌密封条→验收
窗框锚固板与墙体固定方式:螺栓、预埋件连接
立口、塞口
塑钢窗安装工艺流程 轴线标高复合→材料进场→定位→塞口安装→
填缝抹口→五金安装→嵌密封条→验收
窗框锚固板与墙体固定方式:螺栓、预埋件连接
膨胀螺栓
塑钢窗安装工艺流程 轴线标高复合→材料进场→定位→塞口安装→
填缝抹口→五金安装→嵌密封条→验收
窗框锚固板与墙体固定方式:螺栓、预埋件连接 嵌缝:密封膏
密封膏
塑钢门窗安装施工工艺

一、塑钢门窗工程
1.塑钢门窗
塑钢窗是继木、铁、铝合金窗之后,在90 年代中期被国家积极推广的的一种 窗户形式。由于其价格较低,性能价格比较好,现仍被广泛使用。这种窗户 的边框是聚氯乙烯(PVC)树脂为主要原料,加上一定比例的稳定剂、着色 剂、填充剂、紫外线吸收剂等,经挤出成型材;是现代建筑最常用的窗户类 别之一。(铝塑门窗)(铝木门窗)

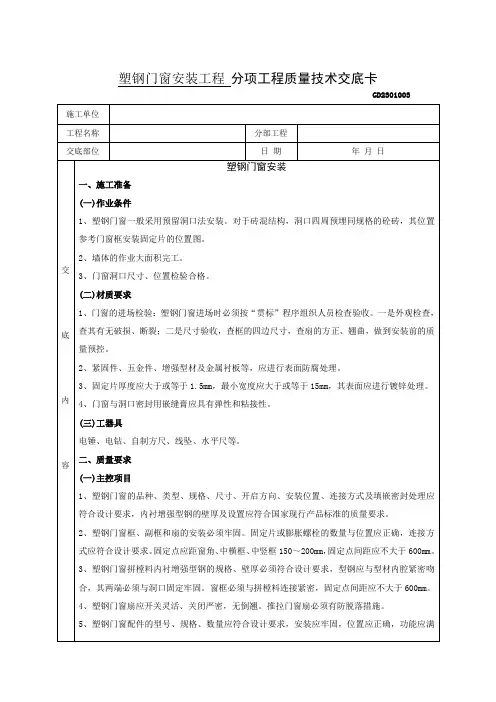

塑钢门窗安装工施工工艺

塑钢门窗安装工施工工艺
6、塑钢门窗框与墙体间缝隙应采用闭孔弹性材料填嵌饱满,表面应采用密封胶密封。密封胶应粘结牢固,表面应光滑、顺直、无裂纹。
(二)一般项目
1、塑钢门窗表面应洁净、平整、光滑,大面应无划痕、碰伤。
2、塑钢门窗扇的密封条不得脱槽。旋转窗间隙应基本均匀。
3、塑钢门窗扇的开关力应符合下列规定:
(1)平开门窗扇平铰链的开关力应不大于80N;滑撑铰链的开关力应不大于80N,并不小于30N。
(三)基缝
框洞之间填塞闭孔泡沫塑钢、发泡聚苯乙烯等弹性材料,分层填实,拆掉木楔后的洞同样应分层填塞同样材料。
(四)抹灰做口
内外口抹灰时,外侧窗台略低于内侧窗台。外侧抹灰时要用5mm厚片料将框和抹灰层隔开,待砂浆硬化后取出并修规矩,抹灰面应超出窗框,其厚度以不影响门窗开启为宜,外侧抹灰不能淹没框下的出水口。
4、门窗与洞口密封用嵌缝膏应具有弹性和粘接性。
(三)工器具
电锤、电钻、自制方尺、线坠、水平尺等。
二、质量要求
(一)主控项目
1、塑钢门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求,内衬增强型钢的壁厚及设置应符合国家现行产品标准的质量要求。
2、塑钢门窗框、副框和扇的安装必须牢固。固定片或膨胀螺栓的数量与位置应正确,连接方式应符合设计要求。固定点应距窗角、中横框、中竖框150~200mm,固定点间距应不大于600mm。
(2)推拉门窗扇的开关力应不大于100N。
4、玻璃密封条与玻璃及玻璃槽口的接缝应平整,不得卷边、脱槽。
5、排水孔应畅通,位置和数量应符合设计要求。
6、塑钢门窗安装的允许偏差和检验方法应符合下表的规定。
下表 塑钢门窗安装的允许偏差和检验方法
项次
项 目

塑钢门窗施工工艺

塑钢门窗施工工艺

塑钢门窗施工工艺1 范围塑钢平开门、断桥铝平开门、塑钢门联窗、断桥铝上悬窗。

2 施工准备2.1 材料及主要机具:2.1.1 塑钢窗框:品种、规格按设计要求选用,五金配件齐全,塑钢型材必须有出厂检验报告、产品合格证。

2.1.2 橡胶压条,规格应符合设计要求。

2.1.3 氯丁橡胶垫片及铝合金垫片,根据需要准备。

2.1.4主要机具:铝合金切割机、电钻、塑料膨胀管、角尺、钢丝甜、钢卷尺、水平尺、工具袋、安全带等。

2.2 作业条件:2.2.1 结构质量经验收合格,工种之间办好交接手续。

窗台抹灰已完成,窗框口预留好。

2.2.2 塑钢窗框、扇由专业专业加工单位已制作好。

几何尺寸、表面平整度、拼接节点等进行认真的检查。

2.2.3 安装所需的垫片,橡胶条,密封胶等应提前准备运到现场备用。

2.2.4 电源线已由专业电工接好备用。

3 操作工艺3.1 塑料框扇玻璃安装:3.1.1 工艺流程:3.1.2 应去除玻璃表面的尘土、油污等污物和水膜。

并将玻璃槽口内的灰浆渣、异物清除干净,使排水孔畅通。

3.1.3 核对玻璃的品种、尺寸、规格是否正确,框扇是否平整、牢固。

3.1.4 玻璃安装:将已裁割好的玻璃放入塑料框扇凹槽中间,内外两侧的间隙不少于2mm。

装配后应保证玻璃与镶嵌槽间隙,并在主要部位装有减震垫块,使其能缓冲启闭等力的冲击。

3.1.5 用橡胶压条固定:玻璃安装后,及时将橡胶压条嵌入玻璃两侧密封,然后将玻璃挤紧。

橡胶压条的规格要与凹槽的实际尺寸相符,所嵌的压条要和玻璃、玻璃槽口紧贴,安装不能偏位,不能强行填入压条,防止玻璃承受较大安装应力,而产生裂缝。

3.1.7 玻璃表面清理。

关闭框扇,插好插销,防止风吹将玻璃振碎。

3.2 塑钢门窗玻璃安装:3.2.1 工艺流程:→→→→3.2.2 除去玻璃和塑钢表面的尘土、油污和水膜,并将玻璃槽口内的砂浆及异物清除干净,畅通排水孔,并复查框扇开关是否灵活。

使用密封胶固定时,应先调整好玻璃的垂直及水平位置,密封胶与玻璃及其糟口粘结处必须干燥、洁净。

塑钢门窗安装工艺

塑钢门窗安装工艺

塑钢门窗安装工艺一、塑钢窗工程1、塑钢窗施工工艺流程准备工作→测量、放线→确认安装基准线→安装塑钢窗框→校正→固定塑钢窗框→窗框四周填充发泡剂→土建抹灰收口→窗外周圈打胶→安装玻璃→安装塑钢窗扇→安装窗五金件→清理、清洗塑钢窗→检查验收2、施工准备(1)技术准备施工组织准备安装作业人员在接到图纸之后,先对图纸进行熟悉了解。

不仅要对塑钢隔热窗施工图,对土建建筑结构也需了解,主要了解一下几个方面:对图纸内容进行全面的了解;找出主导尺寸,不可调整尺寸和可调整尺寸;对照土建图纸验证施工方案及设计;了解立面变化的位置、标高变化的特点。

上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核。

事先与土建队协商安装时机、上墙步骤。

技术要求等,做到互相配合,确保产品安装质量。

根据土建队弹出的窗子安装标高控制线及平面中心位置线测出每个窗洞口的平面位置、标高及洞口尺寸等偏差。

要求洞口宽度、高度允差±10mm,洞口垂直水平度差全长最大不超过10mm。

否则土建队在窗副框安装前对超差洞口进行修补。

根据实测的窗洞口偏差值,进行数理统计,根据统计结果最终确定每个窗子安装的平面位置及标高。

窗安装平面位置的确定根据每层同一部分窗洞口平面位置偏差统计数据,求得该部分窗子平面位置偏差值的平均数V1;然后统计出窗洞口中心线位置偏差出现概率最大的偏差值Q1。

当出现概率最大的偏差值Q1的出现概率小于50%时,窗子安装平面位置为:窗洞中心线理论位置加上窗洞平面位置偏差值的平均数V1;当出现概率最大的偏差值Q1的出现概率大于50%时,窗子安装平面位置为:窗洞中心线理论位置加上出现概率最大的偏差值Q1。

窗安装标高确定窗子的安装标高,每层一确定,且确保同一层不同类型窗子的窗楣在同一标高。

由窗子的标高控制线测出的窗洞上口标高偏差值A。

根据本楼层所有窗子标高偏差值求得偏差值平均数V2及出现概率最大的偏差值Q2。

当出现概率最大的偏差值Q2的出现概率小于50%时,本楼层窗子的安装标高为:窗洞理论位置标高加上窗洞标高偏差值的平均数V2;当出现概率最大的偏差值Q2的出现概率大于50%时,本楼层窗子的安装标高为窗洞理论位置标高加上出现概率最大的偏差值Q2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

塑钢门窗安装施工工艺
(1)塑钢门窗的运输、贮存
1)塑钢门窗产品应在明显部位标注产品制造厂名或商标、产品名称、型号和标准编号。

2)塑钢门窗产品在室内外表面均应加保护膜。

产品应用无腐蚀作用的软质材料包装,包装应牢靠,且有防潮措施。

3)装卸运输中应轻装轻放,保证产品不变形,不损伤,保持表面完好清洁。

4)塑钢门窗产品应放在通风干燥平整地方,贮存环境湿度应低于50℃,距离热源处应不小于1m,产品不应直接接触地面,底部垫高应不小于5cm,产品应立放,立放角不小于70°,并要有防倾措施。

(2)塑钢窗安装
1)施工准备
检查需安装的门窗洞口,洞口墙体是否已按洞口尺寸要求做好底糙粉刷工作。

按门窗设计尺寸要求校核门窗洞口位置尺寸及标高,如有误差应先进行剔凿修正处理。

检查塑钢门窗两侧连接件位置与墙体预埋件或砖墙预置混凝土块或木砖位置是否吻合,若不符合要求应先作合适的处理。

按设计要求仔细核对塑钢门窗的型号、规格、开启形式、开启方向、组合门窗的组合件、附件是否齐全。

并应小心拆除塑钢门窗的包装物,但不准撕去塑钢门窗的外保护膜。

检核中发现质量问题,应找有关单位人员协商解决。

搭设必要的安装脚手架,方便安装施工,确保施工质量和施工安全。

2)材料和工具
塑钢门窗的规格、型号应符合设计要求,五金配件齐全,并具有产品出厂合格证。

嵌缝软质材料、连接件、填充剂、密封膏、水泥、砂等应符合施工要求。

安装工具:电锤、电钻、射钉枪、手锤、扳手、螺丝刀、钢锯、量具(卷尺、水平尺、线垂)等。

(3)安装步骤
1)塑钢窗框安装
窗洞口尺寸复核;洞口与框间隙规定:窗框与洞口间隙15~20mm;
洞口尺寸允许误差:洞口高度与宽度尺寸允差5mm(刮糙面);洞口刮糙面立面垂直度允差不大于5mm;洞口刮糙面平面水平度允差不大于5mm;洞口刮糙后对角线长度允差5mm。

在洞口墙体上按设计要求弹划窗安装线:水平标高和窗位置中心线,同一房间内的窗水平高度应基本一致,误差不应超过5mm。

窗洞口墙体厚度方向安装位置按设计要求定位。

如有窗台板时,要以同一房间内窗台板外露宽度一致为准。

预先把连接件装在窗框上,连接件的数量、安装位置和间距应严格按窗生产厂设计要求进行。

连接件厚度应小于1.5mm,连接件也应镀锌防腐处理,连接件使用镀锌自攻螺丝固定,且须拧入不得锤击进入。

2)窗框就位
沿窗框外墙用电锤打孔¢10mm,用铁膨胀螺丝固定门窗框的连接件。

用射钉枪将连接件与墙体固定,但此法不准用于多孔砖墙体上,
须将射钉打入预制的混凝土垫块上。

在墙体上打孔,用¢8mm尼龙胀管打入,然后用¢5mm×40mm自攻螺丝将连接件与墙面固定。

3)填缝与清洁
在窗洞口粉刷前去除木楔,在缝隙内塞入矿棉条或泡沫塑料条等软质材料,使之形成柔性连接,以适应垫胀冷缩。

也可在缝隙内注入专用发泡剂来填充,其效果则更佳。

在窗框与墙体缝隙内外表面用密封膏嵌实,连接件处也须注盖密实,不露出缝隙中软质材料。

窗洞口作粉刷时,应注意保护框表面保护膜,不得随间撕坏,如框上沾上水泥浆,应立即用软布抹洗干净。

粉刷完毕应及时清除框槽口内的砂浆渣,或预先采取遮盖措施不使砂浆渣掉入槽口内。

4)安装窗扇及五金件
在外墙粉工作结束后再进行窗扇的安装工作。

平开窗扇应装配后关闭严密,开关灵活,间隙均匀。

推拉窗也应关闭严密、间隙均匀、开关轻便。

窗五金配件应安装齐全,位置正确,牢固,方便使用。

装配玻璃须按生产厂的规定,加设橡胶垫块,固定玻璃的橡胶嵌条须符合质量要求,镶嵌严密,搭接处应用胶水粘结。

(4)质量要求
1)塑料窗及其附件必须符合设计要求和有关标准的规定。

2)塑料窗安装的位置、开启方向,必须符合设计要求。

3)窗安装必须牢固,预埋连接件的数量、位置、埋设连接方法必须符合求。

4)塑料窗安装质量要求和检验方法见表
1)安装不牢固
原因分析:预埋件强度低、木砖质量差或预埋件和木砖数量太少、间距过大。

塑钢门窗的连接件与砖墙连接用射钉固定。

防治措施:墙体预埋件、木砖等必须按设计要求规定尺寸、数量与位置来预设,且要等预埋件、木砖有足够的强度后才能进行安装施工。

塑钢门窗与砖墙洞口的连接严禁用射钉固定,可用膨胀螺栓、连接件焊接预埋件等方法固定。

2)开启不灵
原因分析:塑钢门窗制作尺寸不标准,门窗扇装配质量不好。

塑钢型材变形、错位,致使框扇搭接量改变。

塑钢门窗在安装时操作不规范,校正不到位。

框墙缝隙处理不当,致使框变形,影响门窗扇开关不灵。

防治措施:严格检查型材质量和门窗扇装配质量,对不合格的产品应拒绝安装。

在搬运、保管等过程中,应避免塑钢门窗产品变形受损,影响门窗使用功能。

安装时,注意不使框受锤击,受力过度而变形。

框、墙的缝隙采用泡沫塑料等物填塞时,不能过紧,以免框变形,影响门窗开关灵活。

3)渗水
原因分析:塑料门窗的排水孔堵塞。

安装位置不正确,外窗台没有排水坡,造成有些塑钢窗下框槽积水,引起向内渗水。

塑钢门窗安装质量不高,框与洞口间隙处理不当,密封胶灌注不严实,造成渗漏。

当阳台封窗原栏杆面粉刷坡度向内,没有处理就安装,加之下框与栏杆面间隙密封不严,造成渗漏。

防治措施:检查塑钢门窗的排水孔是否堵塞,或补打孔或疏通排水孔。

安装一定要按有关技术要求进行,外墙台要粉刷出排水坡,不使不框槽积水。

安装时,对间隙的处理要重视,粉刷层一定要盖住间隙,砂浆与塑框接合处要用密封胶涂刷严密,不使渗漏。

用塑钢门窗封阳台时既要安装牢固,同时不要忽视原栏杆面的处理,可将原粉刷
面层敲去,重新粉刷出向外的排水坡,再处理好框与栏杆面间隙的密封,不致渗漏。

(6)塑钢门窗的使用与维护
1)塑钢门窗在日常使用中应注意轻开轻关。

平开窗在开启后应固定,遇到大风时应及时关窗。

2)塑钢门窗严禁用铁器或重物敲打、撞击、更不能把脚手架和跳板等重物搁置在塑钢窗框上。

日常使用中,擦洗时也应注意不要随意踩踏窗框。

3)塑钢门窗在日常使用时,最好能经常擦洗保养。

如有脏污时可用清洁剂擦试。

但禁止用丙酮类有机溶剂等接触与擦洗塑钢门窗。
