实测实量方案设计
实测实量方案

实测实量方案
目录
1 实测实量方案
1.1 方案概述
1.1.1 目的和意义
1.1.2 流程步骤
1.2 实施方法
1.2.1 采样方式
1.2.2 测量工具
1.3 数据分析
1.3.1 数据处理
1. 3.2 结果解读
实测实量方案
方案概述
实测实量方案是一种用于收集和分析现实数据的方法。
其目的在
于通过实地测量和实时监测,获取准确的数据信息,从而为决策和优
化提供支持。
这种方案的意义在于可以帮助人们更好地了解现实情况,发现问题和改进方法。
流程步骤
实测实量方案的流程步骤包括确定测量的指标和范围、选择合适
的采样方式、准备和使用测量工具、进行数据分析和结果解读等环节。
每个步骤都需要仔细规划和执行,以确保数据的准确性和可靠性。
实施方法
在实施实测实量方案时,可以通过不同的采样方式来收集数据,
例如随机抽样、系统抽样等。
同时,选择适合的测量工具也至关重要,确保测量过程准确可靠。
数据分析
收集到的数据需要进行合理的处理和分析,以便得出有意义的结
论。
数据处理包括整理、清洗、计算等环节,而结果解读则需要结合实际情况和专业知识进行分析和解释。
通过实测实量方案,可以更好地了解现实情况,为决策和优化提供有力支持。
希望以上内容能够帮助读者更好地理解实测实量方案的重要性和操作方法。
土地整治工程实测实量方案

土地整治工程实测实量方案一、项目背景土地整治工程是为了改善土地利用结构,提高土地资源综合利用效益和生态效益而进行的对土地进行规划、整理、开发的工程。
土地整治工程实测实量是土地整治工程的重要一环,是通过实地测量、实际监测对整治工程进行数据采集,为整治工程设计、施工提供真实的数据依据。
因此,制定一套科学可行的土地整治工程实测实量方案对于整个土地整治工程的顺利进行具有重要意义。
二、项目地点本次土地整治工程实测实量项目位于某市某区,总面积约为5000亩,是一块较为集中的农村土地区域,地形起伏较大,土地利用结构混乱,生态环境较为脆弱。
三、实测实量工作内容1. 地形测量:对项目区域的地势、地形进行测量,包括高程、坡度、地表起伏等方面的数据采集。
2. 土地利用现状调查:对项目区域的土地利用状况进行调查,包括农田、林地、草地等不同类型土地的分布情况及面积。
3. 土地资源调查:对土壤质量、地下水资源、植被覆盖等方面进行调查,获取土地资源的情况。
4. 生态环境监测:对生态环境进行监测,包括空气质量、水质、植被、野生动物等方面的数据采集。
5. 社会经济调查:对项目区域的人口、经济活动、农业生产等方面进行调查,获取社会经济情况。
四、实测实量方法为保证实测实量数据的准确性和真实性,需采用科学合理的实测实量方法进行工作。
具体包括:1. 采用高精度测量仪器进行地形测量,包括全站仪、GPS等,以保证数据的准确性。
2. 采用遥感技术结合实地考察的方法进行土地利用现状调查,获取全面、真实的土地利用数据。
3. 采用标准土壤采样方法进行土壤质量调查,保证取得的土壤样品具有代表性。
4. 采用远程监测技术对生态环境进行监测,结合实地采样的方法获取生态环境的数据。
5. 采用问卷调查、实地走访等方法进行社会经济调查,确保获取的数据客观真实。
五、实测实量工作流程1. 制定实测实量工作计划:确定实测实量工作的时间安排、人员分工、实施方案等。
2. 确定实测实量方案:根据项目的实际情况,确定实测实量的具体内容和方法。
工程建筑实测实量方案

工程建筑实测实量方案工程建筑实测实量方案一、引言工程建筑实测实量是在工程建筑过程中,对各种工程量进行测量和计量的重要环节,是保证工程质量和工程进度的重要手段。
本方案旨在规范和指导工程建筑实测实量的工作,确保实测实量结果准确、可靠。
二、实测实量内容1.地基基坑尺寸测量:通过测量地基基坑的长、宽、高等尺寸,评估地基基坑的承载能力,为地基工程设计提供准确的数据。
2.建筑结构尺寸测量:包括建筑物的高度、宽度、厚度等尺寸测量,通过测量分析,评估结构的安全性和稳定性,并提供给结构设计和施工过程中的指导。
3.地面平整度测量:对工程建筑中的地面平整度进行测量,包括水平度、垂直度等指标,以确保地面平整度符合设计要求,提供给后续装修和使用的参考。
4.施工工艺尺寸测量:对施工工艺中的关键尺寸进行测量,例如墙体弯曲度、梁柱位置等,以确保施工过程中的准确性和一致性。
5.材料质量检测:对工程建筑所使用的各种材料进行质量检测,包括强度、密度、吸湿性等指标,以确保材料质量达到设计和使用标准。
三、实测实量方法与工具1.实测实量方法:- 使用测量仪器进行尺寸测量,如测距仪、水平仪、角度仪等;- 使用图纸和平面剖面图进行尺寸测量和计算;- 使用现场勘测和实地标示进行地点定位和测量;- 使用材料检测仪器进行材料质量检测。
2.实测实量工具:- 测距仪、水平仪、角度仪等测量仪器;- 图纸、平面剖面图等测量工具;- 现场勘测工具,如标尺、经纬仪等;- 材料检测仪器,如强度检测仪、密度计等。
四、实测实量流程1.确定实测实量的具体内容和范围;2.选择适当的实测实量方法和工具;3.派遣专业工作人员进行实测实量工作;4.实地勘察和标示测量位置和尺寸;5.使用测量仪器进行实测实量;6.整理和记录实测实量数据;7.进行数据分析和评估;8.编制实测实量报告。
五、实测实量质量控制1.培训和督导:对工程测量人员进行培训和督导,确保其具备专业知识和操作技能。
2.现场监督:加强对实测实量过程的现场监督和管理,确保测量工作的准确性和可靠性。
项目实测实量工作方案

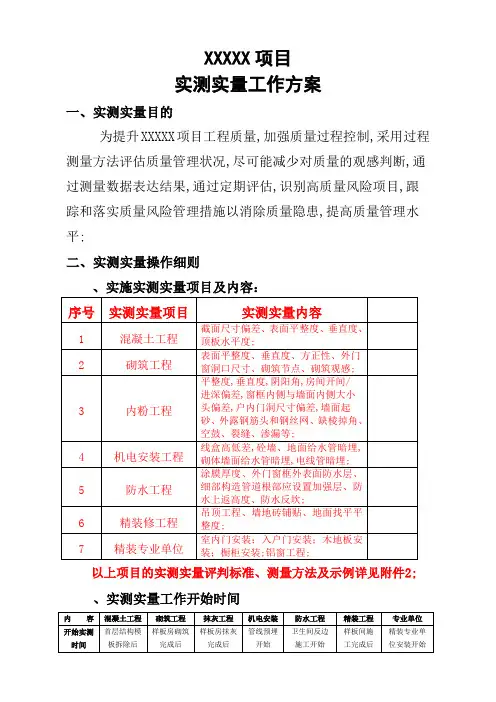

XXXXX项目实测实量工作方案一、实测实量目的为提升XXXXX项目工程质量,加强质量过程控制,采用过程测量方法评估质量管理状况,尽可能减少对质量的观感判断,通过测量数据表达结果,通过定期评估,识别高质量风险项目,跟踪和落实质量风险管理措施以消除质量隐患,提高质量管理水平;二、实测实量操作细则、实施实测实量项目及内容:以上项目的实测实量评判标准、测量方法及示例详见附件2;、实测实量工作开始时间三、各方实测实量比例的确定建立分包、总包、监理、业主四级实测实量检查体系,分包、总包实测比例为100%,监理单位实测比例为30%,业主实测比例为10%;四、实测实量工作流程五、实测实量评价规则每月25日前监理部根据当月抽查的实测实量数据组织对实测项目进行一次评估详见附表3,按照合格率将质量分为优、量、中、较差、差五个等级;具体对应如下:六、实测实量奖惩措施根据实测结果给予经济处罚;在月度实测实量中,如有单位评价为中及以下时,监理部项目部负责人需要约谈项目实际负责人,要求对质量问题进行整改;对实测实量工作中多次出现同类问题以及出现质量问题拒不整改或整改不到位的单位进行处罚;八、实测实量人员和工具配备监理部实测实量工作人力投入安排表总包单位实测实量工作人力投入安排表建设单位实测实量工作人力投入计划表实测实量工具配备要求实测实量工作工具配备计划表九、成立实测实量领导小组组长:XXX副组长:XXX十、其它有关要求为确保实测实量工作顺利开展,在实测前必须制定详细的实测实量工作方案,成立组织机构,并召开启动会详见附件1;根据管理方案要求各单位必须成立对应的实测实量工作小组三天内报监理部,明确负责人、实测员,并建立实测实量档案,确保各项测量数据均具有可追溯性;每周监理例会对实测实量情况进行通报,会议纪要设置专项段落进行记录;每月将召开专题会对实测实量工作进行阶段性总结;当现场出现系统性质量问题时,监理部将组织专题质量整改会;XXXXXXX2018年10月23日。
分部工程验收实测实量方案

分部工程验收实测实量方案一、前言分部工程验收实测实量是工程竣工验收的重要环节,是评定工程质量是否符合设计要求的重要依据。
本实测实量方案旨在明确分部工程验收实测实量的具体内容、方法、程序和要求,保证工程验收结果的客观、真实和准确。
二、实测实量范围1. 地基基础工程:包括地基处理、基坑开挖、基础底部及基础埋深等实测实量。
2. 结构工程:包括混凝土强度、钢筋保护层、钢结构焊缝、混凝土浇筑质量等实测实量。
3. 建筑装饰工程:包括墙面平整度、地面水平度、管道安装等实测实量。
4. 给排水及采暖通风空调工程:包括排水管道坡度、管道连接质量、通风空调系统运行情况等实测实量。
5. 电气工程:包括线路敷设、接地电阻、绝缘电阻、开关插座安装等实测实量。
三、实测实量方法1. 采用现场实际测量、试验和观测的方法,实时记录数据。
2. 使用符合国家标准的检测仪器设备进行实测实量。
3. 对于不易直接测量的项目,如混凝土强度等,可以采用取样送检的方式进行实测实量。
四、实测实量程序1. 单位项目责任人确认验收实测实量任务,并组织实施。
2. 实测实量前,根据实测实量范围编制实测实量方案和实施方案,并组织实施。
3. 实测实量时,由专业技术人员进行操作,并进行现场记录。
4. 实测实量后,进行数据整理和统计,编制实测实量报告。
5. 质量验收部门进行验收,对合格的项目进行验收确认。
五、实测实量要求1. 实测实量人员应具备相关岗位资质证书、实勘能力和工作经验。
2. 实测实量所使用的仪器设备应符合国家标准,并定期进行检定和校准。
3. 实测实量数据应真实可靠,如有必要可以进行重复测量。
4. 实测实量报告应包括实测数据、图表、结论及原始记录等内容。
六、实测实量安全与保护1. 实测实量人员应严格遵守现场作业规定,穿着符合要求的安全防护用具。
2. 对于存在一定危险性的实测实量作业,应制定好相应的安全措施,并定期进行安全教育培训。
七、实测实量的监督与管理1. 实测实量工作由工程监理单位进行监督,并对实测实量报告进行审核。
工程质量实测实量管理方案

工程质量实测实量管理方案一、概述工程质量实测实量(以下简称“实测实量”)是指对工程施工过程中各项工程质量指标进行实际测量和实际监测的活动。
通过实测实量,可以客观地评价工程质量的合格性,及时发现和解决存在的问题,保障工程质量的稳定和可控性。
在工程施工中,实测实量是非常重要的一环,它直接影响到工程质量把控和监管工作的实施水平。
为了确保工程质量可控,提高工程管理的精细化水平,我们制定了本管理方案。
二、管理目标本实测实量管理方案的主要目标是:1. 确保工程质量的可控性和稳定性,提高工程管理的精细化水平;2. 提高实测实量数据的真实性和可靠性,为科学决策提供有力的依据;3. 加强与各方保障工程质量的协作,共同维护工程质量的稳定和安全。
三、管理内容1. 实测实量的项目确定在实测实量管理中,首先需要确定实测实量的项目范围,包括但不限于土建工程、钢结构工程、装饰工程、设备安装工程等。
针对不同工程类型,需要确定相应的实测实量指标和标准。
2. 实测实量的标准确定实测实量对工程质量的评价和监督起到了至关重要的作用,因此需要对实测实量的标准进行严格的确定。
标准的确定应充分考虑具体工程条件、国家标准和相关规范,确保实测实量的准确性和可靠性。
3. 实测实量的监测流程为了确保实测实量数据的真实性和及时性,需要建立健全的实测实量监测流程。
监测流程需要包括实测实量项目的确定、测量设备的积极维护、监测数据的定期上报等环节,确保监测工作的规范和有序进行。
4. 实测实量数据的分析与处理实测实量数据的分析和处理是实测实量工作中的重要环节。
通过对实测实量数据的分析,可以客观评价工程质量的合格性,及时发现和解决存在的问题。
同时,还可以通过数据的处理,为工程管理提供科学的依据。
5. 实测实量结果的评价与反馈实测实量的最终目的是为了解决工程质量存在的问题,提高工程质量的稳定性。
因此,需要对实测实量结果进行客观评价,并及时向相关部门反馈。
通过对实测实量结果的评价与反馈,可以为工程管理提供有力的数据支持。
实测实量的实施计划方案

实测实量的实施计划方案
一、实施计划背景
实测实量作为一项重要的管理工作,在大型工程建设中具有至关重要的意义。
实测实量作为一种有效的采购管理工具,坚持实测实量的思想,不但可以保证工程质量,而且有利于货物的系统和充分采购,保证施工资料合格,提高工程质量,促进工程进度,实施实测实量的计划方案,必须对相关质量检验进行有效管理。
1、确定实测实量的内容和标准:根据工程项目性质确定实测实量的内容和标准,保证其准确性和有效性。
2、确定实测实量的方式和程序:明确进行实测实量的方式和程序,细化检测结果的结构,以确保结果精确、有效、及时。
4、建立实测实量记录:建立全面的实测实量记录,定期更新实测实量记录,对质量问题的记录进行检查复查,以保证最终实测实量的精确性和有效性。
5、及时发布实测实量信息:定期发布招标、采购、实施、检验等各种环节的实测实量信息,如发布实测实量的实施计划、采购资料的检验情况、工程质量检验的结果等,以便及时处理发现的实测实量质量问题。
实测实量方案

3.强化检测人员职业素养,提高检测责任心;
4.建立健全质量管理体系,实行质量奖惩机制;
5.加强与各参建单位沟通协作,形成质量保障合力。
九、结论
本实测实量方案旨在通过严谨、科学的方法,确保建设项目施工质量得到有效监控与保障。要求各参与方密切合作,共同推动工程质量的持续提升,为我国建筑行业的健康发展贡献力量。
1.实测方法:
(1)采用现场检测、实验室检测相结合的方式;
(2)采用随机抽样检测、全面检测相结合的方式;
(3)采用定期检测、不定期检测相结合的方式。
2.实量方法:
(1)采用钢卷尺、游标卡尺、百分表等工具进行线性尺寸测量;
(2)采用电子秤、天平等工具进行质量测量;
(3)采用超声波测厚仪、涂层测厚仪等工具进行厚度测量。
3.及时发现和整改施工过程中的质量问题,防止质量事故的发生;
4.为工程质量评估和验收提供可靠的数据支持。
三、实测实量范围
1.土建工程:包括混凝土结构、砌体结构、抹灰工程、装饰工程等;
2.安装工程:包括给排水、电气、暖通、消防等;
3.道路工程:包括路基、路面、桥梁等;
4.其他相关分部分项工程。
四、实测实量方法及工具
实测实量方案
第1篇
实测实量方案
一、项目背景
随着我国经济的快速发展,建设项目日益增多,为确保项目质量,满足投资方及社会各界的质量要求,特制定本实测实量方案,以规范项目施工过程中的质量检测工作,确保工程质量符合国家标准及规范要求。
二、实测实量目标
1.确保工程质量满足设计文件和施工图纸的要求;
2.确保工程质量符合国家及地方相关标准和规范;
4.提升项目质量管理水平,确保工程优质、高效完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据 (2)二、工程基本概况 (2)三、工程质量目标 (3)四、实测实量的实施 (3)1、目的: (3)2、适用围 (3)3、取样规定 (3)4、实测实量 (4)5、组织架构和工程资料样板 (4)5.1、实测实量工作小组架构 (4)五、实测测量的主要容 (7)(一)、混凝土结构工程 (7)(二)、砌筑工程 (14)(三)、抹灰工程 (20)(四)、饰面砖工程 (32)(五)、防渗漏工程 (37)(六)、实测实量操作要求及标准 (42)六、劳动力、设备投入计划 (44)一、编制依据《项目施工图纸》;《工程创优创新施工标准》《混凝土结构工程施工及验收规》GB50204-2015《建筑装饰装修工程质量验收规》GB50210-2002《建筑工程施工质量验收统一标准》GB50300-2013《砌体工程施工质量验收规》GB50203-2011《省住宅工程质量通病防治标准》DGJ32J16-2014《建筑工程质量实测操作技术标准》Q/NT2J JZL001-2015《总承包合同》二、工程基本概况工程名称:XDG-2016-35块一期工程工程地点:市梁惠区江海西路以北会岸路以西工程规模:拟建工程一期主要为4栋18层高层建筑、沿街商业、一个幼儿园。
框剪结构,地下一层为整体车库建筑面积为17000平方米,地上18层地上建筑面积57000平方米。
工期:2017年4月~2019年3月主要建筑一览表各参建单位:建设单位:启迪协信远信房地产施工单位:集团监理单位:众信工程投资项目管理咨询设计单位:博森建筑设计三、工程质量目标本工程的质量目标为:一次性合格率100%,为保证本工程的质量目标顺利取得实现,我项目部拟在施工过程中,加大对劳务组的管理力度,在产品具备实测条件后,及时进行实测工作,以便用于数据统计分析,作为后续施工中测点不合格的改进分析。
四、实测实量的实施1、目的:规产品质量实测过程的程序,取样方法、测量操作、数据处理等具体步骤和要求;提供产品质量实测额操作方法,尽可能消除人为操作引起的偏差;作为集团公司、区域公司、子公司的自检标准和建设单位的检查依据。
2、适用围2.1、适用于集团所有在建项目;2.2、项目部根据企业标准和建设单位实测实量操作指引,对所有实测区进行实测实量并建立分户/分层实测档案,集团、区域公司和建设单位将对项目实测实量数据进行检查核对。
3、取样规定3.1、随机抽测原则:各实测取样的楼栋、楼层、房间、测点等,必须结合当前各标段的施工进度,通过图纸或随机抽样事前确定,抽样容必须有效覆盖不同部位,包括楼梯间、电梯井、阳台、小型构件等部位;3.2、可追溯原则:对实测实量的各项目结构层或房间的具体楼栋号、房号做好书面记录并存档;3.3、完整原则:同一分部工程所有分项实测指标,根据现场情况具备条件的必须全部进行实测,不能有遗漏;3.4、效率原则:在选取实测套房时,要充分考虑各分部分项的实测指标的可测性,使一套房包括尽可能多的实测指标,以提高实测效率;3.5、真实原则:测量数据应反映项目的真实质量,避免为了片面提高实测指标,过度修补或做表面文章,实测取点时应规避相应部位,并对修补方案合理性进行检查。
严禁为迎检采取虚假测量,记录造假的行为;3.6、及时原则:在产品具备实测条件后,应及时进行实测工作,以便用于数据统计分析,作为后续施工中测点不合格的改进分析;3.7、全数原则:项目部质检部门的实测必须全数实测,不得遗漏,并在图纸上进行标识记录。
4、实测实量4.1、按照建设单位《实测实量操作指引》、集团公司《建筑工程质量实测操作技术标准》对施工现场进行有效控制;首先严格按照目标分解的要求,把实测实量的责任层层落实,使每一部门、每一岗位都清晰本岗位的质量责任。
制订并有效落实各项管理制度。
包括∶图纸会审制度、技术交底制度、样板制度、质量三检查制度、质量培训考核制度、质量奖惩制度等。
4.2、各阶段操作样板应按照《实测实量操作指引》、集团公司《建筑工程质量实测操作技术标准》中的分类,将各部件的检测步骤分别反映在该部件上,每一类部件制作一个操作样板。
4.3、施工中执行“样板墙、样板间、样板层”制度,明确标准,增强可操作性,便于监督检查。
“样板”必须按规定经验收合格,并经监理、甲方确认后方可大面积展开施工。
4.4、项目施工在主体和装修阶段,分别选择房间和墙板作样板间、样板墙;应反映出土建主体阶段的操作样板。
4.5、按照《实测实量操作指引》、集团公司《建筑工程质量实测操作技术标准》,将检测结果用红色油漆拓印在该部件的显眼位置,反映至部件上。
5、组织架构和工程资料样板5.1、实测实量工作小组架构组长:项目经理负组长:技术负责副组长:质量总监组员生产经理测量员栋号长质量员资料员施工班组5.2、工作组工作安排(1)、组长:邱林确定工程实测合格目标指标,确定工程质量负责人,监理工程实测作业小组,定期考核实测工作的工作绩效。
(2)、副组长:夏(技术负责人)、严永清(质量员)负责工程质量实测方案的编制,分析实测统计记录,组织QC攻关活动,对不合格定期实施纠正措施,并形成改进交底记录;质量员组织实施实测作业小组开展实测活动,对实测记录统计分析,按楼层或施工段提出实测不合格的原因分析。
监督劳务班组实测活动的开展,并形成监督记录。
(3)、成员:胡志荣、袁健健、王跃华负责具体工程质量问题的处理和协调,督促劳务班组对本栋号的具体质量问题在规定的时间进行整改。
参与各项质量及安全检查,做好记录。
资料员负责工程各部位工程实测实量的数据进行收集整理及编报工作。
(4)、施工班组具体负责工程(或班组)技术交底和质量安全、施工进度、文明施工的具体落实工作,对经过实测实量超出规部位的安排人员进行整改,并配合项目部质量员做好实测实量工作。
5.3、实测操作流程5.4、实测实量资料(1)、混凝土工程(梁板、墙柱)质量观感检查记录(2)、砌体工程质量观感检查记录(3)、装饰装修工程质量观感检查记录(4)、分户验收实测记录表(5)、产品质量实测抽测记录表(6)、实测数据现场标识(7)、质量实测合格率评估表5.5、实测实量检测工具铝合金靠尺、钢卷尺、红外线测距仪、阴阳角方正测量尺、红外线水平仪、塞尺、钢质直板尺、回弹仪。
五、实测测量的主要容按照集团公司和建设单位要求土建工程中:混凝土结构工程、砌筑工程、抹灰工程、饰面砖工程、防水工程、设备安装工程、涂饰工程、地面饰面砖工程、室门安装工程、铝合金(或塑钢)门窗安装工程均在本项目的实测实量围。
(一)、混凝土结构工程1、截面尺寸偏差(混凝土结构)1.1、指标说明:反映层高围剪力墙、混凝土柱施工尺寸与设计图纸的偏差。
1.2、合格标准:截面尺寸偏差【-5、8】mm。
1.3、测量工具:5m钢卷尺。
1.4、测量方法和数据记录:(1)、以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
(2)、同一墙/柱面作为1个实测区,每个实测区从地面向上300mm和1500mm 各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
1.5、示例2、表面平整度(混凝土结构)2.1、指标说明:反映层高围剪力墙、混凝土柱表面平整度。
2.3、测量工具:2米靠尺、楔形塞尺2.4、测量方法和数据记录:(1)、剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。
(2)、当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为该指标合格率的3个计算点。
(3)、当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
跨洞口部位必测。
这3个实测值分别作为该指标合格率的3个计算点。
(4)、混凝土柱:可以不测表面平整度2.5、示例1(无门洞)示例2(有门洞)表面平整度测量示意图(注:第五尺仅用于有门洞墙体)3、垂直度(混凝土结构)3.1、指标说明:反映层高围剪力墙、混凝土柱表面垂直度的程度。
3.3、测量工具:2米靠尺3.4、测量方法和数据记录:(1)、剪力墙:任取长边墙的一面作为1个实测区。
(2)、当墙长小于3米,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触上部混凝土顶板位置时测1次垂直度(注:层高较高时以测量者手持靠尺能达到的最高处实测),二是靠尺底端接触到下部地面位置时实测1次垂直度。
混凝土墙体洞口一侧为垂直度必测部位。
这2个实测值分别作为判断该实测指标合格的2个计算点。
(3)、当墙长大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部混凝土顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
混凝土墙体洞口一侧为垂直度必测部位。
这3个实测值分别作为判断该实测指标合格率的3个计算点。
(4)、混凝土柱:任选混凝土柱四面中的两面,分别将靠尺顶端接触到混凝土上部顶板和下部地面时各测1次垂直度。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
3.5、示例4、顶板水平度极差(混凝土结构)4.1、指标说明:考虑实际测量的可操作性,选取同一功能房间混凝土顶板四个角点和一个中点距离同一水平基准线之间5个实测值的极差值,综合反映同一房间混凝土顶板的平整度。
4.2、合格标准:【0、15】mm4.3、测量工具:激光扫平仪、具有足够刚度的5米钢卷尺(2m靠尺、激光测距仪)4.4、测量方法和数据记录:(1)、同一功能房间混凝土顶板作为1个实测区。
(2)、使用激光扫平仪,在实测板跨打出一条水平基准线。
同一实测区距顶板天花约30cm处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中间增加1个测点),分别测量混凝土顶板与水平基准线之间的5个垂直距离。
以最低点为基准点,计算另外四点与最低点之间的偏差。
偏差值≦15mm时实测点合格;最大偏差值≦20mm时,5个偏差值(基准点偏差值以0计)的实际值作为判断该实测指标合格率的5个计算点。
最大偏差值﹥20mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的5个计算点。
4.5、示例:5、楼板厚度偏差(混凝土结构)5.1、指标说明:反映同跨板的厚度施工尺寸与设计图尺寸的偏差。
5.2、合格标准:【-5、8】mm5.3、测量工具:超声波楼板测厚仪(非破损)或(破损法)5.4、测量方法和数据记录(1)、同一跨板作为1个实测区。
每个实测区取1个样本点,取点位置为该板跨中区域。
(2)、测量所抽查跨的楼板厚度,当采用非破损法测量时将测厚仪发射探头与接收探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,一栋接收探头,当仪器显示为最小值时,即为楼板厚度;当采用破损法测量时,可用电钻在板中钻孔(需特别注意避开预埋电线管等),以卷尺测量孔眼厚度。
