板式无砟轨道施工组织设计

合集下载

无砟轨道施工组织设计

无砟轨道施工组织设计

无砟轨道专项施工组织设计一、编制依据1、《铺设无砟轨道轨下断面参考图》(张呼施隧(参)变-05)2、《高速铁路轨道工程施工技术指南》(铁建设[2010]241号)3、《高速铁路轨道工程施工质量验收标准》(TB10754-2010)4、《铁路混凝土工程施工质量验收标准》(TB10424-2010)5、《铁路混凝土工程施工技术指南》(铁建设[2010]241号)6、《铁路混凝土结构耐久性设计规范》(TB 10005—2010)7、《客运专线无砟轨道铁路工程测量暂行规定》(铁建设〔2010〕)二、编制范围张呼铁路工程4标段无砟轨道施工,里程为:DK122+858~DK137+226。

三、工程概况张呼铁路站前4标工程,位于内蒙古自治区乌兰察布市境内,起讫里程:DK122+500~DK167+550线路全长45.054Km,铁路等级为客运专线,速度目标250km/h,合同总投资额为25.5亿元。

主要建设任务包括:隧道 6.474km/3座;路基工程(含乌兰察布站)9.782km/11段;特大桥28.684Km/6座;中桥112.64m/1座;框架小桥991.14顶平米/7座;涵洞531.97横延米/15座,无砟轨道6381m。

四、无砟轨道设计及技术标准4.1、我标段隧道采用CRTS I型双块式无砟轨道。

隧道内CRTS I型双块式无砟轨道由60kg/m轨、扣件、SK-2双块式轨枕、道床板组成。

4.1.1、钢轨.采用60Kg/m、100m定尺长无螺栓孔新钢轨,材质为U71MnG。

4.1.2、扣件扣件采用与SK-2轨枕相配套的WJ-8B扣件,图号为沿线0604。

4.1.3、双块式轨枕采用SK-2型双块式轨枕。

轨枕间距一般为650mm。

扣件支点间距为650mm,施工时根据道床板的长度情况合理调整,但不宜小于600mm,且不应大于650mm。

4.1.4、道床板尺寸道床板混凝土等级为C40,直线地段结构尺寸为:宽度2800mm,厚度260mm。

京津客运专线板式无砟轨道施工组

京津客运专线板式无砟轨道施工组

京津客运专线板式无砟轨道施工组一、项目背景京津客运专线是我国重要的高速铁路项目之一,连接北京和天津两个直辖市,全长约120公里。

为了提高列车的运行速度和乘坐舒适度,提高线路的运输能力,施工方决定采用板式无砟轨道进行施工。

二、施工原理1. 板式无砟轨道介绍板式无砟轨道是一种特殊的铁路轨道结构,由钢轨、垫板和轨枕组成。

垫板下面是轨道板,即道床板,它承担着钢轨的压力,并分散到轨道基座之上。

轨枕用于钢轨和道床板之间的固定,并起到缓冲和减震作用。

2. 优势和特点板式无砟轨道相对于传统的混凝土道床轨道有以下优势和特点: - 减震降噪效果好:板式无砟轨道的垫板和轨枕具有良好的缓冲和减震作用,可以有效降低列车运行时产生的振动和噪音。

- 施工工期短:板式无砟轨道的施工相对简单,不需要混凝土浇筑等复杂工序,节约了施工时间。

- 调整维护方便:板式无砟轨道的垫板可以根据需要进行更换和调整,也方便了对轨道的维护。

三、施工步骤1. 准备工作施工组在施工前需要进行一系列准备工作,包括但不限于: - 采购所需材料:包括钢轨、垫板、轨枕等。

- 组织人力:确定施工人员和相关技术人员,保证施工工作的正常进行。

- 机械设备准备:准备用于铺设轨道的机械设备,如起重机、铺轨机等。

2. 钢轨铺设在准备工作完成后,施工组开始进行钢轨的铺设。

具体步骤如下: - 将钢轨从运输车辆上卸下,安放到铺轨机上。

- 由铺轨机进行自动定位,控制钢轨的正确位置和高度。

- 铺轨机将钢轨准确地铺设在垫板上,并固定好。

3. 垫板安装钢轨铺设完成后,施工组进行垫板的安装。

具体步骤如下: - 根据设计要求,铺设垫板到钢轨下方。

- 确保垫板与钢轨之间有适当的间隙,以保证轨道的承载和缓冲作用。

- 使用专用工具进行垫板的固定,确保其牢固。

4. 轨枕安装垫板安装完成后,施工组开始进行轨枕的安装。

具体步骤如下: - 将轨枕放置在垫板上,确保轨枕与钢轨之间有合适的间隙。

crtsⅠ型板式无砟轨道专项施工方案.docx

crtsⅠ型板式无砟轨道专项施工方案.docx

哈尔滨至齐齐哈尔客运专线新建铁路工程(HQTJ-2标段)CRTSⅠ型板式无砟轨道专项施工方案编制:审核:批准:中铁二十局集团哈齐客专2标项目部二〇一四年二月目录第一章工程概况 (4)1.1编制说明 (4)1.11 编制依据 (4)1.12 编制范围 (4)1.13 编制原则 (5)1.2工程概况及主要工程数量 (5)1.2.1 工程概况 (5)1.2.2 主要技术标准 (5)1.2.3 主要工程数量 (6)1.2.4 无砟轨道施工设备、机具、测量设备及人员配置 (6)1.2.5 施工特点、重点及难点 (8)第二章施工总部署 (10)2.1 施工组织机构 (10)2.2 临时工程 (12)2.2.1 施工便道及存板 (12)2.2.2 钢筋加工厂 (13)2.2.3 混凝土拌合站 (13)2.2.4 乳化沥青、干粉料供应站 (13)2.3 施工用水、用电 (13)2.4 试验测试 (14)2.5 内业资料 (14)2.6 施工准备 (14)2.6.1 施工调查 (14)2.6.2 设计资料复核 (14)2.6.3 人员培训和技术交底 (14)2.6.4 检测机构设置 (14)2.6.5 物资准备 (14)2.6.6 线下基础沉降评估、基础交验 (14)2.6.7 CPⅢ施工控制网测量 (15)2.7 施工单元划分及工期安排 (15)2.7.1 施工单元划分 (15)2.7.2 节点工期要求和开竣工日期 (15)2.8 物流组织方案 (16)第三章先导段施工组织计划 (17)3.1 先导段的划分 (17)3.2 作业面设备及人员配置 (17)3.3 施工计划 (17)第四章施工方案 (18)4.1 总体施工方案 (18)4.2 凸台及底座施工 (18)4.3 轨道板安装 (19)4.3.1 轨道板运输 (19)4.3.2 轨道板粗铺 (19)4.3.3 轨道板精调 (20)4.4 乳化沥青砂浆灌注 (20)4.5 凸形挡台周围填充树脂 (23)第五章施工工艺、关键技术、工艺要点、工艺要求 (24)5.1 总体施工工艺 (24)5.2 凸台及底座施工 (25)5.3 轨道板安装 (26)5.3.1 轨道板的验收、运输及存放 (26)5.3.2 轨道板粗铺 (28)5.3.3轨道板精调 (29)5.4 乳化沥青砂浆灌注施工 (30)5.5凸形挡台周围填充树脂 (31)第六章各种保证措施 (33)6.1施工进度保证措施 (33)6.2施工质量保证措施 (33)6.2.1质量保证体系 (33)6.2.2质量责任制度 (35)6.2.3教育、培训持证上岗制度 (35)6.2.4质量检查制度 (35)6.2.5保证工程质量的主要技术措施 (35)6.3安全保证措施 (36)6.3.1安全生产保证体系 (36)6.3.2保证施工安全、人身安全的技术措施 (39)6.4技术保证措施 (39)第七章职工健康安全目标及措施 (41)7.1职业健康安全目标 (41)7.1.1 安全管理目标 (41)7.1.2 职业健康管理目标 (41)7.2职业健康安全保证措施 (41)第八章文明施工、文物保护、环境保护措施 (42)8.1保护地下管线和周围建筑物措施 (42)8.2交通配合措施 (42)8.3环境卫生、文明施工措施 (42)8.4消防、治安措施 (43)8.5施工期间防汛措施 (43)8.6施工期间水土保持、环境保护措施 (44)8.7文物保护措施 (45)第一章编制依据、编制原则编制说明编制依据(1)哈齐客专HQTJ-2标无碴轨道工程施工图及哈齐客专公司对工期的要求;(2)国家、铁道部及有关部门发布的现行技术标准、施工规范、工程质量检验评定标准;(3)国家、铁道部、地方政府有关安全、文明施工、环境保护、水土保持的法律、规程、规则、条例;(4)《高速铁路轨道铁路工程施工技术指南》(铁建设[2010]241号)(5)《高速铁路轨道铁路工程施工质量验收标准》(TB10754-2010)(6)《客运专线铁路无砟轨道充填式垫板暂行技术条件》(科技基【2008】74号)(7)《客运专线铁路无砟轨道铺设条件评估技术指南》(铁建设【2006】158号)(8)《客运专线综合接地技术实施办法(暂行)》(铁集成【2006】220号)(9)《客运专线铁路CRTSI型板式无砟轨道水泥乳化青砂浆暂行技术条件》(科技基【2008】74号)(10)《客运专线铁路CRTSI型板式无砟轨道水泥乳化青砂浆暂行技术条件——严寒地区补充规定》(科技基【2009】77号)(11)《客运专线铁路CRTSI型板式元砟轨道水泥乳化沥青砂浆和凸台树脂用灌注袋暂行技术条件》(科技基【2008】74号)(12)《客运专线铁路CRTSI型板式元砟轨道凸形挡台填充聚氨酯树脂(CPU)暂行技术条件》(科技基【2008】74号)(13)我单位客专线施工经验;(14)现场调查的相关资料。

无砟轨道施工组织设计

无砟轨道施工组织设计

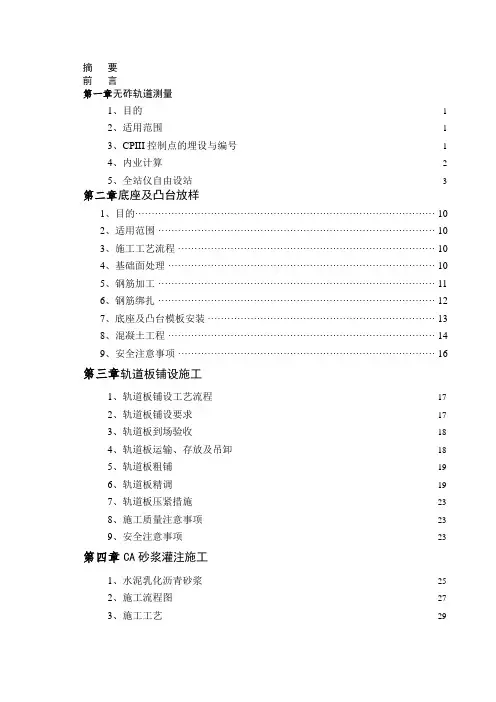

摘要前言第一章无砟轨道测量1、目的 (1)2、适用范围 (1)3、CPIII控制点的埋设与编号 (1)4、内业计算 (2)5、全站仪自由设站 (3)第二章底座及凸台放样1、目的 (10)2、适用范围 (10)3、施工工艺流程 (10)4、基础面处理 (10)5、钢筋加工 (11)6、钢筋绑扎 (12)7、底座及凸台模板安装 (13)8、混凝土工程 (14)9、安全注意事项 (16)第三章轨道板铺设施工1、轨道板铺设工艺流程 (17)2、轨道板铺设要求 (17)3、轨道板到场验收 (18)4、轨道板运输、存放及吊卸 (18)5、轨道板粗铺 (19)6、轨道板精调 (19)7、轨道板压紧措施 (23)8、施工质量注意事项 (23)9、安全注意事项 (23)第四章CA砂浆灌注施工1、水泥乳化沥青砂浆 (25)2、施工流程图 (27)3、施工工艺 (29)第五章凸台树脂灌注施工结束语 (44)致谢 (45)参考文献 (46)摘要根据《中国铁路中长期发展规划》,到2020年,为满足快速增长的旅客运输需求,建立省会城市及大中城市间的快速客运通道,规划“四纵四横”铁路快速客运通道以及四个城际快速客运系统。

建设客运专线1.2万公里以上,客车速度目标值达到每小时200公里及以上。

“四纵"客运专线:北京—上海(京沪高速铁路)、北京—武汉-广州—深圳—香港(京港高速铁路)、北京—沈阳—哈尔滨(大连)、杭州—宁波—福州—深圳(沿海高速铁路)、北京—蚌埠—合肥-福州—台北(京台高速铁路,大陆段叫“京福高速铁路”)。

“四横”客运专线:徐州-郑州—兰州、杭州—南昌—长沙—昆明(沪昆高速铁路)、青岛—石家庄—太原、上海—南京—武汉—重庆-成都(沪汉蓉高速铁路)。

2008年3月31日,时速350公里的首列国产化CRH3高速动车组在“唐车”下线,进入测试运行.之前有外国宣称试验了500公里的高速列车,但目前全世界投入实际运营的最高速度,仍是京津城际高铁的350公里。

CRTSⅡ型板式无砟轨道设计

CRTSⅡ型板式无砟轨道设计
材料加工
采用先进的加工工艺和技术,确保材料的加工质量和性能,如轨道 板的预制、砂浆的搅拌等。
力学性能分析
1 2 3
静力学分析
对轨道结构进行静力学分析,计算其在静载作用 下的应力、应变和位移等参数,以确保其承载能 力和稳定性。
动力学分析
对轨道结构进行动力学分析,计算其在动载作用 下的振动频率、振幅和阻尼等参数,以提高其减 震性能和舒适度。
结合新材料、新技术的发展,探索 CRTSⅡ型板式无砟轨道的创新设计 和优化方案,推动其可持续发展。
THANKS
感谢观看
砂浆垫层的制备与铺设
砂浆配合比设计
根据工程要求和材料性能,设计合理 的砂浆配合比,确保其满足强度、耐 久性等方面的要求。
砂浆垫层铺设
将制备好的砂浆垫层均匀铺设在基础 面上,确保其平整、密实,无气泡和 裂缝。
轨道板的安装与固定
定位测量
使用高精度的测量仪器,对轨道板的位置进行精确测量,确保其符合设计要求。
磁悬浮交通
在某些磁悬浮交通项目中,CRTSⅡ型板式无砟轨道也被选为首选轨 道结构。
成功案例介绍
京沪高铁
作为我国最早的高速铁路之一,京沪高铁采用了CRTSⅡ型板式无砟轨道,实现了列车时速350公里的稳定运行, 为我国高速铁路的发展树立了典范。
京广高铁
京广高铁作为我国南北交通的大动脉,全线采用CRTSⅡ型板式无砟轨道,大大提高了列车的安全性和舒适性。
结构优化设计
根据工程实践和理论分析,对轨 道板、水泥乳化沥青砂浆充填层、 混凝土底座等关键结构进行优化 设计,以提高轨道的承载能力和
减震性能。
材料设计原理
材料选择
选择优质的水泥、砂、石等原材料,确保轨道结构的强度和耐久性。

CRTSⅡ型板式无砟轨道结构设计

CRTSⅡ型板式无砟轨道结构设计

CRTSⅡ型板式无砟轨道结构设计
一、引言
二、设计要求
1.载荷要求:按照列车的最大轴重和最大车速确定荷载。

2.立式波浪度要求:保证列车在运行过程中的舒适性。

3.横向波浪度要求:限制铺轨材料在运行过程中的横向移位。

4.噪声和振动要求:减少列车通过时的噪声和振动。

三、结构设计
1.断面设计
2.荷载计算
根据列车最大轴重和最大车速,计算出实际的荷载。

根据经验公式和相关规范,确定设计荷载,并考虑到动态荷载。

3.预应力设计
采用预应力钢筋混凝土T梁作为铺轨材料,需要进行预应力设计。

根据荷载和几何参数计算出所需的预应力值,然后在梁上设置预应力钢筋。

4.弹性黏结垫设计
为了减小轨道与板式无砟轨道之间的冲击和振动,需要在二者之间设置弹性黏结垫。

根据荷载和规范要求计算出所需的弹性黏结垫参数,然后在板式无砟轨道的上部盖板上设置黏结垫。

5.抗滑设计
为了减小列车在运行中轮对与板式无砟轨道之间的滑移,通过调整横截面形状和材料性能,增加横向抗滑能力。

6.排水设计
在板式无砟轨道上设置适当的排水系统,防止雨水或这面水对轨道的影响。

7.UIC401要求
四、结论
CRTSⅡ型板式无砟轨道是一种新型的无砟轨道结构,具有较高的强度和稳定性,并能满足列车的轨道要求。

本文对CRTSⅡ型板式无砟轨道的设计进行了详细介绍,包括断面设计、荷载计算、预应力设计、弹性黏结垫设计、抗滑设计、排水设计和UIC401要求等。

无砟轨道道床施工组织设计

无砟轨道道床施工组织设计

目录1、编制说明1.1编制依据1.2编制原则1.3无砟轨道道床板首件工程范围2、工程概况3、无砟轨道道床板技术要求3.1无砟轨道结构组成3.2无砟轨道结构高度3.3无砟轨道道床排水3.4无砟轨道道床板绝缘及综合接地4、道床施工总体方案4.1材料准备:4.2机具设备准备:4.3检测设备4.4人员安排与培训4.6施工通道设臵4.7施工方法5、管理机构设臵与职责分工6、劳动力组织与人员配臵计划7、材料供应计划8、施工进度计划9、工程运输组织与车辆配臵计划10、施工测量方案10.1测量工作的主要内容10.2测量控制网的布设10.3无砟轨道测量作业11、主要施工流程11.1无砟轨道道板施工工序流程图12、质量目标和质量保证体系及措施12.1质量目标12.2质量保证体系12.3质量保证措施13、安全目标和安全保证体系及措施13.1安全目标13.2安全保证体系13.3安全生产管理制度13.4安全保证措施13.5安全应急救援预案14、环境保护和文明施工目标及措施14.1环境保护目标14.2环境保护措施14.3文明施工目标14.4文明施工措施15、工期目标和工期保证体系及措施15.1 工期目标15.2 工期保证体系15.3 工期保证措施无砟轨道道床施工组织设计1、编制说明1.1编制依据(1)《高速铁路设计规范(试行)》(TB10621-2009)(2)《客运专线铁路无砟轨道铺设条件评估技术指南》(铁建设【2006】158)(3)《高速铁路轨道工程施工质量验收标准》(TB10754-2010)(4)《高速铁路轨道工程施工技术指南》(铁建设【2010】241)(5)《高速铁路工程测量规范》(TB10601-2009)(6)《混凝土结构设计规范》(GB50010-2010)(7)《铁路混凝土工程施工技术指南》(铁建设【2010】241)(8)《铁路混凝土工程施工质量验收标准》(TB10424-2010)(9)《客运专线高性能混凝土暂行技术条件》(科技基【2005】101号)(10)《铁路桥涵设计基本规范》(TB 10002.1-2005)(11)《钢筋混凝土用钢》(GB1499)(12)《高速铁路CRTSⅠ型双块式无砟轨道隧道地段》(通线【2011】2351-Ⅳ)(13)《高速铁路CRTSⅠ型双块式无砟轨道桥梁地段》(西宝客专施(轨)02)(14)《高速铁路CRTSⅠ型双块式无砟轨道路基地段》(通线【2011】2351-Ⅱ)(15)《隧道地段CRTSⅠ型双块式无砟轨道结构设计图》(云桂(百昆段)施轨-01)(16)《刚性路基及桩板结构路基地段CRTSⅠ型双块式无砟轨道结构设计图》(云桂(百昆段)施轨-04)(17)《24m、32m简支梁桥地段CRTSⅠ型双块式无砟轨道结构设计图》(云桂(百昆段)施轨-05)(18)《铁路轨道工程施工安全技术规程》(TB10305-2009)1.2编制原则(1)以“精干的组织、先进的技术、可靠的方案、科学的管理、有力的保障”,确保本管段工程“按期、优质、高效、低耗”的建设总体目标的实现。

轨道板铺设施工组织设计初

轨道板铺设施工组织设计初

轨道板铺设施工组织设计初,无砟轨道实施性施工组织设计目录第一章编制说明 (1)1.1 编制依据 (1)1.2 编制范围 (2)1.3 编制原则 (2)第二章工程概况 (3)2.1 概述 (3)2.2主要技术标准 (3)2.3主要工程数量 (4)2.4工程特点与重难点 (4)第三章总体施工方案 (5)3.1 管理目标 (5)3.2.总体规划布置 (6)3.3总体方案布置 (7)第四章施工进度安排 (10)4.1 主要施工机械配置 (10)4.2 无砟轨道施工进度指标 (10)第五章主要施工方案和方法 (12)5.1 轨道板运输、存放方案 (12)5.2 底座板施工方案 (14)5.3轨道板粗铺 (31)5.4轨道板精调 (32)5.5轨道板的封边 (35)5.6轨道板灌浆 (37)5.7 轨道板纵向连接 (39)5.8 轨道板锚固 (40)5.9侧向挡块施工 (40)第六章、主要设备仪器、人员配置 (41)6.1设备配置表 (41)表6-1主要设备配置 (41)6.2 人员配置 (42)第七章质量管理 (43)7.1质量监察 (43)7.2质量保证措施 (44)第八章职业安全技术管理 (46)8.1安全生产保证体系图 (46)8.2安全生产技术保证的措施 (47)8.3 职业健康保证目标 (48)第九章环境保护管理 (50)9.1环境保护目标 (50)9.2环境保护体系 (51)9.3施工环保、水土保持措施 (52)第一章编制说明1.1 编制依据1.1.1津秦客运专线招标文件。

1.1.2 铁道第三勘察设计院关于津秦铁路客运专线相关设计文件及图纸《CRTSII型板式无砟轨道轨道板结构设计》(津秦客专施轨修二-01-01~19)、铁三院天津铁路项目指挥部工作联系单(三设津铁指联[2009]-01)。

1.1.3国家和铁道部相关方针政策、规范、验标及施工指南:⑴、《客运专线无砟轨道铁路工程施工质量验收暂行标准》⑵、《客运专线无砟轨道铁路施工技术指南》⑶、《客运专线无砟轨道铺条件评估指南》⑷、《客运专线无砟轨道铁路工程测量暂行规定》⑸、《高速铁路无砟轨道工程施工精调作业指南》⑹、《客运专线铁路CRTSII型板式无砟轨道混凝土轨道板暂行技术条件》(科技基【2008】74号)⑺、《客运专线铁路CRTSII型板式无砟轨道滑动层暂行技术条件》(科技基【2009】88号)⑻、《客运专线铁路桥梁混凝土桥面喷涂聚脲防水层暂行技术条件》(科技基【2009】117号)⑼、《客运专线铁路CRTSⅡ型板式无砟轨道张拉锁件暂行技术条件》(科技基【2009】135号)⑽、《客运专线铁路CRTSⅡ型板式无砟轨道高强度挤塑板暂行技术条件》(科技基【2009】88号)⑾、《客运专线铁路无砟轨道支承层暂行技术条件》(科技基【2008】74号)⑿、《CRTSII型板式无砟轨道轨道板结构设计》(津秦客专施轨修二-01-01~19)⒀、《客运专线铁路CRTSII型板式无砟轨道水泥乳化沥青砂浆暂行技术条件》(科技基【2008】74号)⒁、《客运专线铁路CRTSII型板式无砟轨道水泥乳化沥青砂浆搅拌车生产制造暂行技术条件》(工管技【2009】11号)⒂、客运专线板式无砟轨道水泥乳化沥青砂浆管理指导意见⒃、板式无砟轨道水泥乳化沥青砂浆标准实验室建设方案⒄、板式无砟轨道水泥乳化沥青砂浆施工材料储存管理办法⒅、现场施工调查资料⒆、津秦客运专线TJ-2标指导性施工组织设计1.2 编制范围本施工组织设计适用于津秦客专线TJ-2标中铁大桥局项目经理部二分部CRTSⅡ板式无砟轨道铺设工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 / 17 板式无碴轨道大体上可以分为日本板和德国板两类,此次研究的对象主要参照日本板。日本无碴轨道技术以新干线板式无碴轨道结构为代表,具有无碴轨道的线路稳定性、刚度均匀性好、线路平顺性、耐久性高的突出优点,可显著减少线路的维修工作量。 日本板式无碴轨道已有成熟的技术和丰富的施工经验,其铺设范围已从桥梁、隧道发展到土质路基和道岔区,其定型的无碴轨道包括适用于高架桥和隧道的A型板式无碴轨道、框架式轨道板,适用于土质路基上的RA型板式无碴轨道和特殊减振区段用的防振G型轨道板等。与德国博格板式无碴轨道相比,日本板式无碴轨道在基础上设置了凸型挡台。凸型挡台与基础混凝土板一起建造,依靠凸型挡台对轨道板进行定位,施工更为方便。日本板式无碴轨道用的轨道板,没有在工厂内机械磨削的工序,制造相对简单。 2 施工准备 2.1施工调查 施工前,应对以下内容进行调查并加以落实: ⑴调查沿线轨道板存放临时基地、CA砂浆原材料储存基地等设置条件。 ⑵了解施工前相关工程的进展情况、质量状况及对无碴轨道工程的影响,核实施工进度计划。 ⑶收集沿线水文、气象资料。 ⑷调查沿线砂石料来源、水源、电源,了解适宜作为原材料与轨道构件储存、构件预制以及生活与生产房屋等的场地条件。 ⑸调查沿线道路、交通状况;铺板、CA砂浆灌注机械通过地段的限界情况。 ⑹核查轨下基础情况,重点了解桥梁预制、架设(现浇梁的预应力张拉时间)、预埋件、排水与电力管线、路基填筑质量和沉降值等。 2.2相关资料复核 无碴轨道施工前,应熟悉已获批准的施工设计文件(包括变更设计文件),接收与无碴轨道施工有关的已竣工工程及变更设计资料,并进行核对。 对设计文件中的坐标、高程应进行详细复核,应指派专人负责进行完整的演算,并由他人对计算结果进行独立复核。 对线下施工单位提供的相关竣工文件应予以仔细检查,特别是沉降观测和变形控制资料,并根据现场进行比对,验证数据的真实性。 2 / 17

2.3实施性施工组织设计编制 施工前,应根据设计文件和施工调查报告编制切实可行的实施性施工组织设计,对施工过程的质量控制及进度计划提出明确的要求,明确关键和特殊过程。实施性施工组织设计至少应包括以下内容: ⑴编制依据及原则 ⑵工程概况及主要工程数量 ⑶大型临时工程 ⑷机构设置及劳动力组织 ⑸总体施工方案及主要施工方法 ⑹工期安排(包括施工顺序、施工进度) ⑺材料供应计划及供应方式 ⑻施工机械及试验、测量、检测仪器设备配置计划 ⑼安全、质量、工期保证及环境保护措施 针对各工序,尚应编制相应的作业指导书,明确操作方法、施工工艺和作业标准,用于指导现场施工。 2.4技术交底和人员培训 施工前,应进行详细的技术交底,明确技术标准,强调施工注意事项,提出安全技术措施。所有施工作业人员均应参加岗前培训,并通过考试后持证上岗。 2.5检测机构设置 施工前应根据质量控制需要设置检测机构,并配备相应的检测设备。试验检测设备主要包括:轨道板质量检测设备、混凝土质量检测设备、基床表层状态参数检测设备、CA砂浆试验仪器等。 2.6物资、机械准备 根据无碴轨道施工技术要求与拟定的施工方案,选择合适的施工设备和机具。施工材料及轨道部件必须满足相应的技术条件,并应符合下列要求: ⑴轨道部件的取样、试验及验收均应按有关规定办理。 ⑵施工材料及轨道部件、CA砂浆原材料应依照有关规定按规格分类储存、标识,堆码整齐。 2.7与线下施工单位交接 施工前,路基、桥、隧及过渡段应有检验合格资料,并提供沉降观测资料及3 / 17

评估报告。 板式无碴轨道施工单位应接收线下施工单位的线路测量资料及控制桩,核实中线贯通情况,并复测线路基桩和路面高程。中线桩、线路基桩、水准点应钉设齐全,缺损者应在板式无碴轨道施工前补齐。 线路复测应符合《客运专线无碴轨道铁路工程测量暂行规定》的相关要求。 3 无碴轨道测量技术及基桩设置 3.1无碴轨道测量技术 根据引进技术及国内前期无碴轨道施工测量研究,综合试验段以“三网合一、分级控制、多级复核、科学平差”为原则来组织测量工作。 ⑴全试验段布设一个GPS基础平面控制网,每4km左右布设一对GPS(B)级控制点。勘察控制网、施工控制网、运营维护网等三网共用此平面控制网。 ⑵平面控制网按三级布置,分级控制。具体布置方法应复核《客运专线无碴轨道铁路工程测量暂行规定》的要求。 ⑶全部工程测量工作实行分级管理:成立由专职测量工程师为组长的精测组和施工测量组,分别负责各自职权内的工作。 精测组负责本标段的控制测量。施工测量组负责工程现场的日常施工测量。实行相互复核制度。 ⑷无碴轨道施工基桩控制网(CPⅢ)布设完成后,按照每种无碴轨道的施工工艺设置加密基桩,加密基桩采用强制对中方式。 ⑸测量结果的整理计算所采用的平差软件应通过国家有关部门的认证,施工过程测量采用后方交汇、网平差手段。 3.2基准器设置 板式无碴轨道是比较难以正确调整的结构,一旦完成铺设便无法修改较大的不平顺量。虽然板式无碴轨道是以无维护为目标的轨道结构,但钢轨及扣件的维护与以往相同,并且可调垫板在材质上也并非具备永久性,作为轨道板下的CA砂浆填充层长期使用后也必须进行修补。所以,为了在建设中能以毫米为单位实现高精度、有效的轨道整理,就需要设置基准点,具体设置方式见相关科研小组成果。

4 板式无碴轨道施工方案 4 / 17

4.1总体施工方案 根据武广客专综合试验段的施组安排,原则上板式无碴轨道先施工右线,再施工左线。 4.1.1 施工右线时利用左线作为运输通道,同时充分利用施工便道组织各种材料的运输。砼采用砼运输车直接运输到位,轨道板采用轮胎式汽车吊安装,CA砂浆灌注采用拌合、灌注一体车走行在左线上进行灌注。 4.1.2 施工左线时钢筋、模板等散装材料可以通过右线有轨运输(采用简易的、人工推运的轻型平板车),其中钢筋等消耗物资也可以按照沿线的需求提前运输至现场,这样可以尽量减少物流冲突。 砼采用汽车泵或拖式泵泵送施工,轨道板采用轮胎式汽车吊、轨道板运输车走行在砼底座上,倒退着铺设。CA砂浆灌注采用拌合、灌注一体车走行在施工便道上进行灌注。 4.2工作面作业区划分 板式无碴轨道施工工作面按照流水作业方式划分为九个区,依次为:桥(路基)面清理测量区、底座及凸形挡台钢筋绑扎区、底座及凸形挡台立模区、底座及凸形挡台混凝土灌注区、底座面清理及基桩测设区、轨道板铺设区、轨道板精调区、CA砂浆灌注区、凸形挡台周围树脂灌注区等。 5无碴轨道施工设备、机具、测量设备及人员配置 表1 底座混凝土施工机具设备 序 号 名 称 单 位 数 量 1 混凝土运输车 辆 6 2 混凝土输送泵 台 2 3 混凝土拌合站 座 1

表2 轨道板铺设机具设备 序 号 名 称 单 位 数 量 1 轮胎式汽车吊 台 1 2 三向千斤顶 台 4 3 三角规 台 2 5 / 17

4 运输汽车 台 4~8 表3 乳化沥青及CA砂浆生产主要机具设备 序 号 名 称 单 位 数 量 1 导热油炉 台 1 2 乳化沥青生产设备 套 1 3 电子秤 台 1 4 运输车 辆 1 5 移动式CA砂浆拌合车 台 1

表4 施工配置测量仪器 设备名称 数 量 精 度 备 注 全站仪 1台 1” 测距精度(1+1ppm) 电子水准仪 1台 0.3mm 铟瓦尺 1对 三角架及棱镜 4套 表5 施工队伍及人员配置 班组名称 班组数量 每组人数 备 注 底座施工班组 2 50 轨道板铺设班组 2 10 轨道板调整班组 2 10 CA砂浆灌注班组 2 10 轨道精调班组 2 6 6 板式无碴轨道施工进度 板式无碴轨道的施工进度施工根据国内前期情况,主要受轨道板调整及CA砂浆灌注时间的制约。 轨道板底座的钢筋绑扎和模板支立按照200m/d计。钢筋按照0.1t/m计,每天需要完成20t钢筋的绑扎工作。 轨道板底座砼模板支立按照200m/d计。 轨道板底座砼浇注按照200m/d计。路基地段砼按照0.96方/m,桥梁地段砼按照0.56方/m,每天大约完成200方砼的浇注。 轨道板铺设按照200m/d,40块轨道板计。 6 / 17

根据前期施工经验每日轨道板调整可完成40块,夜晚不安排调整施工,因为夜晚测量能见度差,轨道板调整质量保证率低,施工进度慢。 每块板下CA砂浆拌和及灌注时间合计约需15min,单班作业时间按8h计算,能够完成32块轨道板(160m)灌注,综合考虑后日综合进度确定为150m, 月施工进度4.5km/月。 7板式无碴轨道施工工艺 7.1轨道板生产工艺(见相关科研小组的研究成果) 7.2板式无碴轨道施工工艺

在无碴轨道施工前,由专业单位对线下工程进行无碴轨道铺设条件评估,符合要求后方可进行无碴轨道铺设。 板式无碴轨道道床施工工艺流程图

桥 梁 梁面凿毛、清理,梁面预埋钢筋复位 安装排水设施、检测绝缘性能

测设基桩 梁面检查、路基评估

绑扎底座及凸形挡台钢筋,安装模板 底座混凝土浇筑及养护 凸形挡台混凝土浇筑及养护 加密基标测设 铺设准备 轨道板铺设及调整定位 CA砂浆灌注 轨道板运输

凸形挡台周围填充树脂 轨道板安装、调整机具

设备准备
