塔吊穿楼板的施工措施【图】
塔吊部位楼板预留洞后浇施工方案

兖州锦绣家园A组团3#楼、5#楼塔吊基础施工方案XXXXX信息大厦塔吊部位预留洞后浇方案编制:审核:批准:2014年7月15日塔吊部位预留洞后浇方案现场塔吊穿楼板预留洞需在设备拆除后进行封堵,由于塔吊穿筏板和楼板预留洞较大,为保证后浇洞施工质量,特制订本方案。
一、基础筏板施工技术要求1、工艺流程:抽水、垃圾清理→洞口边处理→冲洗、排污水→钢筋处理→混凝土浇筑→混凝土养护。
2、先将基坑内的积水抽出,清理块状垃圾及建筑碎渣。
3、筏板周边的模板、方木等夹渣必须剔除干净。
兖州锦绣家园A组团3#楼、5#楼塔吊基础施工方案4、垃圾清理干净后冲洗基坑,用污水泵抽污水,反复冲洗排污,直至基坑内冲洗的水清澈为止。
5、钢筋处理:钢筋表面必须清理干净,用钢丝刷进行清理及除锈。
梁钢筋采用同型号钢筋进行搭接焊,钢筋规格数量符合设计要求,搭接长度考虑到接头率100%的问题研究决定单面焊不小于12d。
6、混凝土浇筑:钢筋安装完成后,浇筑比原筏板混凝土强度高一等级的C40P6膨胀混凝土进行浇筑。
6、混凝土养护:混凝土浇筑完成12h后,派专人及时跟进浇水养护,浇水次数以保证混凝土处于湿润状态为准,养护时间不少于7天。
二、楼板施工技术要求1、工艺流程:周边加固支顶→基层处理→钢筋处理→安装专业维修→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除。
2、周边加固支顶:主要针对断开的梁,在梁下部单独搭设3根冲天立杆,上部加设可调节顶丝加长度≥200mm的木方,与梁底顶紧。
冲天立杆间距不大于700mm。
立杆支顶点距施工缝边缘的距离≥300mm且≤1500mm。
2、基层处理:周边加固支顶完成后,方可进行洞口部位松散混凝土凿除,用水清洗干净,并保持二次浇筑部位湿润。
3、钢筋处理:钢筋表面必须清理干净,用钢丝刷进行清理及除锈。
梁钢筋采用同型号钢筋进行搭接焊,钢筋规格数量符合设计要求,搭接长度考虑到接头率100%的问题研究决定单面焊不小于12d。
高层塔吊穿梁板施工方案

施工组织设计(方案)审批记录湘质监统编施2002-10中铁置业水映加州(青竹湖畔住宅小区南区)三期F区3#、5#栋塔吊基础穿梁板施工方案编制单位:中铁天丰建筑工程有限公司编制:审核:审批:编制日期:年月日F区3#、5#栋塔吊基础穿梁板施工方案一、塔吊穿梁板概况本工程3#、5#栋各设一台塔吊,由于工程面积较大,塔吊设在地下室中间。
3#栋塔吊基础穿地下室底板梁板并和一个三桩承台共一个基础,塔身穿地下室顶板梁板。
5#栋塔吊基础穿地下室底板梁板,塔身穿地下室顶板梁板及一层商铺屋面梁板。
3#、5#栋塔吊位置如下图:3#栋塔吊位置平面图5#栋塔吊位置平面图二、塔吊基础穿梁板后浇带设置1、塔吊穿梁板后浇带设置原则根据设计要求,考虑施工简便,避免应力集中。
2、塔吊基础穿梁板后浇带设置位置2.1、因3#栋塔吊基础与地下室底板的一个三桩承台基础大部份重叠,根据现场实际情况,塔吊位置不能变动,将原塔吊基础5000×5000改为5000×6000基础,使三桩承台与塔吊基础同时施工。
塔吊基础顶标高与地下室底板顶标高一致,塔吊基础与周围的梁板设后浇带,待塔吊拆除后再施工此处梁板。
塔吊基础穿地下室梁板及承台的后浇带设置位置及后浇带做法如下图:2.2、5#栋塔吊基础施工时,基础顶标高比地下室底板底标高低100,待塔吊拆除后再在塔吊基础上做垫层及防水层。
塔吊基础穿地下室梁板及承台的后浇带设置位置及后浇带做法如下图:2.3、3#、5#栋塔身穿地下室顶板和5#栋塔身穿一层梁板时在适当部位留后浇带,具体位置及后浇带做法如下图:3、塔吊处后浇带施工塔吊拆除后再进行后浇带施工。
4.1、后浇带处模板当母体结构模板支模时,应在后浇带两侧的梁板安装加固顶撑。
根据梁、现浇板所传递的荷载情况,对主梁每根每端设置两个顶撑加固、每根次梁每端设置一个顶撑加固、现浇板每侧每3m设置一个顶撑加固。
加固用顶撑采用尾径不小于150mm杉圆木,下部垫2000×250×50mm(厚)杂木垫板,并用杂木木楔抄紧。
塔吊穿楼板方案

塔吊穿楼板防水施工处理由于本工程4#楼塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在钢格支柱上。
一、预留洞处理1、本工程塔吊截面为1650×1650㎜,每边再加650㎜工作面及止水钢板预留空间,所以塔吊所穿越处预留孔洞大小为2300×2300㎜(见附图1)。
2、塔吊基础设置在4#楼4-N/E轴与4-4轴,4-6轴相交之间顶板下,见附图。
3、预留洞口钢筋按施工缝规范要求设置,待塔吊拆除后,将弯起的预留钢筋调整好,回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏;并绑扎好箍筋。
4、预留孔洞砼浇筑:浇筑砼前,先清除垃圾、表面上松动的砂石和软弱砼层,同时还应加以凿毛,用水冲洗干净、充分湿润,砼采用比原砼强度高一级的微膨胀砼(抗渗等级S6)5、支撑措施预留孔洞封闭前,梁、板模板的支撑不得拆除,同时后浇跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。
6、后浇部位的钢筋处理1、钢筋表面必须清理干净,无混凝土浆、砂浆及杂物粘牢,必要时还要除锈,如果钢筋产生微锈,可以不处理;2、钢筋绑扎点应全部绑扎。
7、后浇混凝土的养护措施1、在后浇带混凝土浇筑完毕后12h进行养护。
2、养护时间不少于28d,并设专人养护。
3、砼养护方式采用覆盖麻袋浇水养护,浇水次数以保证混凝土处于湿润状态为准。
8、顶板防水处理结构防水层:现浇钢筋混凝土结构自防水屋面,随捣随抹平,炉渣混凝土找坡层,坡度0.5%,最薄处20厚,找平层:20厚1:3水泥砂浆找平层,防水层:1.5厚JS防水涂料,防水层:3厚APP防水卷材,隔离层:纤维布一层,25厚挤塑板,60厚C20细石混凝土(内配¢4@150钢筋网),20厚直径5-10卵石层,下铺30厚直径10-20卵石蓄水层,150厚焦渣层(蓄水层厚150),覆种种植(30%锯末,70%泥土),与环境设计商定。
施工单位(章):负责人:年月日监理单位(章):负责人:年月日设计单位(章):负责人:年月日。
塔吊部位楼板预留洞后浇施工方案

塔吊部位楼板预留洞后浇施工方案The manuscript was revised on the evening of 2021XXXXX信息大厦塔吊部位预留洞后浇方案编制:审核:批准:2014年7月15日塔吊部位预留洞后浇方案现场塔吊穿楼板预留洞需在设备拆除后进行封堵,由于塔吊穿筏板和楼板预留洞较大,为保证后浇洞施工质量,特制订本方案。
一、基础筏板施工技术要求1、工艺流程:抽水、垃圾清理→洞口边处理→冲洗、排污水→钢筋处理→混凝土浇筑→混凝土养护。
2、先将基坑内的积水抽出,清理块状垃圾及建筑碎渣。
3、筏板周边的模板、方木等夹渣必须剔除干净。
4、垃圾清理干净后冲洗基坑,用污水泵抽污水,反复冲洗排污,直至基坑内冲洗的水清澈为止。
5、钢筋处理:钢筋表面必须清理干净,用钢丝刷进行清理及除锈。
梁钢筋采用同型号钢筋进行搭接焊,钢筋规格数量符合设计要求,搭接长度考虑到接头率100%的问题研究决定单面焊不小于12d。
6、混凝土浇筑:钢筋安装完成后,浇筑比原筏板混凝土强度高一等级的C40P6膨胀混凝土进行浇筑。
6、混凝土养护:混凝土浇筑完成12h后,派专人及时跟进浇水养护,浇水次数以保证混凝土处于湿润状态为准,养护时间不少于7天。
二、楼板施工技术要求1、工艺流程:周边加固支顶→基层处理→钢筋处理→安装专业维修→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除。
2、周边加固支顶:主要针对断开的梁,在梁下部单独搭设3根冲天立杆,上部加设可调节顶丝加长度≥200mm的木方,与梁底顶紧。
冲天立杆间距不大于700mm。
立杆支顶点距施工缝边缘的距离≥300mm且≤1500mm。
2、基层处理:周边加固支顶完成后,方可进行洞口部位松散混凝土凿除,用水清洗干净,并保持二次浇筑部位湿润。
3、钢筋处理:钢筋表面必须清理干净,用钢丝刷进行清理及除锈。
梁钢筋采用同型号钢筋进行搭接焊,钢筋规格数量符合设计要求,搭接长度考虑到接头率100%的问题研究决定单面焊不小于12d。
塔吊穿底板楼板处理措施

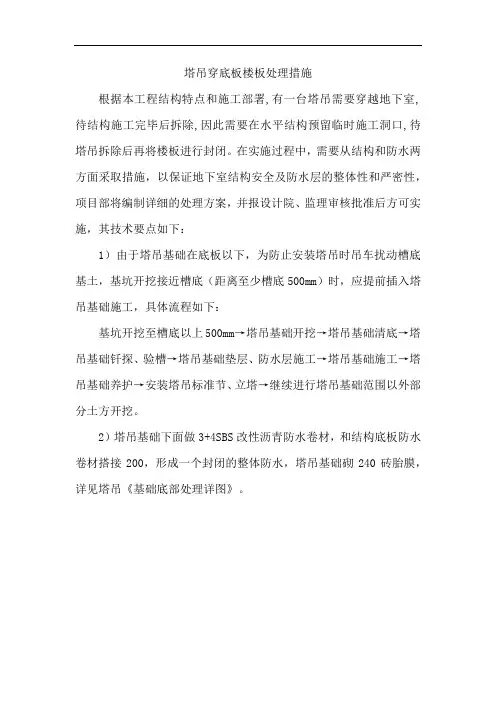

塔吊穿底板楼板处理措施根据本工程结构特点和施工部署,有一台塔吊需要穿越地下室,待结构施工完毕后拆除,因此需要在水平结构预留临时施工洞口,待塔吊拆除后再将楼板进行封闭。
在实施过程中,需要从结构和防水两方面采取措施,以保证地下室结构安全及防水层的整体性和严密性,项目部将编制详细的处理方案,并报设计院、监理审核批准后方可实施,其技术要点如下:1)由于塔吊基础在底板以下,为防止安装塔吊时吊车扰动槽底基土,基坑开挖接近槽底(距离至少槽底500mm)时,应提前插入塔吊基础施工,具体流程如下:基坑开挖至槽底以上500mm→塔吊基础开挖→塔吊基础清底→塔吊基础钎探、验槽→塔吊基础垫层、防水层施工→塔吊基础施工→塔吊基础养护→安装塔吊标准节、立塔→继续进行塔吊基础范围以外部分土方开挖。
2)塔吊基础下面做3+4SBS改性沥青防水卷材,和结构底板防水卷材搭接200,形成一个封闭的整体防水,塔吊基础砌240砖胎膜,详见塔吊《基础底部处理详图》。
3)根据招标图纸,底板防水为3+4厚改性改性沥青防水卷材,底板防水施工时,防水卷材应延伸至塔吊基础上表面,待塔吊基础拆除后,在塔吊基础上部再重新铺一层防水卷材,和原有防水卷材连接,以形成封闭的整体,然后再浇筑塔吊标准节洞口范围内的混凝土,顶板防水处理方法基本和底板一样。
4)底板和楼板水平钢筋绑扎时,应根据现场塔吊标准节构件的实际位置进行钢筋的穿插,塔吊标准节范围内底筋和面筋尽量拉通,实在无法拉通的在距标准节200mm的位置断开,接头按50%错开,待塔吊拆除后将钢筋调直,按10d单面焊处理。
5)塔吊标准节范围相邻部分楼板需要单独设置支撑,该支撑架在结构施工阶段随结构满堂一起搭设,楼层水平结构模板拆除时该支撑架不拆,待塔吊拆除后,该洞口范围内混凝土结构施工完毕之后方可拆除,具体和后浇带两侧模板支撑做法一样。
6)地下室底板、楼板、顶板后浇部分混凝土强度等级采用比原结构上高一个等级的微膨胀混凝土。
塔吊穿楼板方案

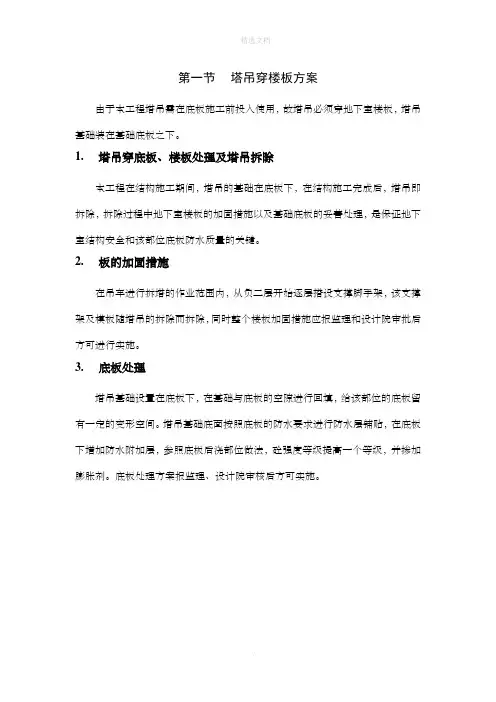

第一节塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础底板之下。
1.塔吊穿底板、楼板处理及塔吊拆除本工程在结构施工期间,塔吊的基础在底板下,在结构施工完成后,塔吊即拆除,拆除过程中地下室楼板的加固措施以及基础底板的妥善处理,是保证地下室结构安全和该部位底板防水质量的关键。
2.板的加固措施在吊车进行拆塔的作业范围内,从负二层开始逐层搭设支撑脚手架,该支撑架及模板随塔吊的拆除而拆除,同时整个楼板加固措施应报监理和设计院审批后方可进行实施。
3.底板处理塔吊基础设置在底板下,在基础与底板的空隙进行回填,给该部位的底板留有一定的变形空间。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层,参照底板后浇部位做法,砼强度等级提高一个等级,并掺加膨胀剂。
底板处理方案报监理、设计院审核后方可实施。
第二节基坑变形监测1.基坑监测目的本工程基坑很深,达-9.85m,在结构施工时对基坑支护结构的监测是保证地下施工安全的重点。
进场后将与前期负责基坑施工的分承包方协调配合对基坑及其周边环境随时进行监测,根据监测而得来的信息,及时掌握基坑开挖及施工过程中支护结构的实际状态及周边环境的变化情况,进入关键施工工序时应加强监测密度,要按时整理、分析监测数据,及时反馈,以便及时分析处理,指导施工。
为基坑边坡和周边环境的安全和稳定提供监控数据,防患于未然。
2.监测项目边坡土体顶部的水平位移。
支护结构的水平位移。
基坑周围地表裂缝支护结构的裂缝。
周围建筑物的沉降。
周围建筑物的裂缝。
基坑周围下水管、水渠、排污管的变位与渗漏情况。
基坑周围地面超载情况、基坑渗漏水情况。
3.现场监测方案在施工期间至地下室结构施工完成,均进行周边变形观测和支护施工监测。
在监测过程中,要记录雨水,气温等气象记录。
并根据监测数据资料反馈改进施工,以保证支护结构安全。
3.1 水平位移监测水平位移的观测可提供基坑边壁的水平变形量、变形速率和变形分布信息,进而可分析基坑边壁的稳定性。
塔吊穿楼施工方案

塔吊基础施工方案工程名称:编制人:审核人:施工单位:目录一、编制依据 (3)二、工程概况 (5)吉祥尚府11#楼位于昌黎县东外环以东,昌黄公路南侧,设计使用年限50年,建筑性质:住宅楼,项目等级;二级,结构形式:剪力墙结构,建筑抗震设防类别:丙类(按7度0.1G设防)建筑耐火类别:二类居住建筑,建筑防火等级:地上二级,地下均为一级,地下防水等级;二级,抗渗等级;P6,主楼地下二层,地上十八层,总建筑面积11009.12㎡,地下1008.31㎡,地上10000.81㎡,建筑高度52.9M。
(5)地下车库:建筑面积4439.4㎡,地下一层梁板结构,地下防水等级:配电室为一级,其他为二级,自防水钢筋砼抗渗等级P6 (5)三、塔吊选型 (5)四、塔吊定位依据 (5)五、塔吊基础详细定位 (6)根据不影响基础筏板的正常施工和进度要求,将塔吊基础设置在地库筏板的下面,具体布置见下图; (6)六、塔吊基础施工方法 (6)1塔吊基础施工流程 (6).2施工工艺 (7)七、质量保证措施 (8)八、安全文明施工措施 (8)九、塔吊节穿地库筏板、商业楼层预留洞处理方法 (10) (10) (10)1、塔吊基础砼达到一定强度后,基础四周超挖部分用7:3人工级配砂子填至地库筏板垫层下皮。
(10)2、在塔吊基础顶面放出塔吊节和预留洞口尺寸线,预留洞口按塔节的尺寸外加300㎜。
洞口为2400X2400㎜。
(11)3、地库筏板做防水时与塔基外围防水连接并伸至塔节预留口里,待塔基拆除后二次做防水。
(11)4、塔吊预留口按后浇带施工做法处理。
塔吊穿底板、梁板中的钢筋和附加钢筋均在口边甩筋,附加钢筋与底板(顶板)梁钢筋型号、间距相同。
梁的上下各附加一根与梁同型号钢筋,附加钢筋在砼内的长度按规范抗震锚固长度计算,该工程所用钢筋均为三级钢。
11#楼塔吊穿地库底板、商业楼层如图所示:(剖面、平面) (11)①底板预留口底板钢筋双层双向,直径20间距200板厚500㎜,附加钢筋直径20间距200双层双向,洞口四周筏板中部设置止水钢板。
塔吊穿楼板方案[定稿]
![塔吊穿楼板方案[定稿]](https://img.taocdn.com/s3/m/e98aa9066137ee06eef91840.png)
塔吊穿楼板方案[定稿]塔吊穿楼板方案由于本工程塔吊需在底板施工前投入使用,故塔吊必须穿地下室楼板,塔吊基础装在基础地梁之下。
1、预留洞处理1、本工程塔吊截面为1800×1800?,每边再加250?工作面及止水钢板预留空间,所以塔吊所穿越处预留孔洞大小为2300×2300?(见附图2)。
2、塔吊基础设置在2#楼2-A轴、2-D轴与2-10轴、2-15轴相交之间底板下,与2-D轴交2-10轴Z J12基础承台相连,与1#楼1-S轴交1-18、1-19轴ZJ9A-500桩基础及2#楼2-A轴交2-15轴向右3.1米ZJ13基础局部相碰(见附图1)。
相连处基础与塔吊基础同时浇筑,相碰处基础做分隔缝处理,同本工程分隔缝做法。
在基础与底板的空隙进行回填,并放坡处理,用混凝土防护。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层。
板预留孔洞四周拉通设置3?厚300?宽止水钢板。
预留洞口上方再加铺3?厚BAC防水卷材一道。
3、梁、板筋错开预留,预留钢筋在孔洞边缘范围内向上或向下弯起以避开塔吊节;在预留孔洞处有梁KL15(5)、L18(6)与L10(4A)240x500穿过,预留洞口每侧附加2Φ16钢筋,通长设置;待塔吊拆除后,将弯起的预留钢筋调整好,回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏;并绑扎好箍筋(见附图3、4)。
4、预留孔洞砼浇筑:浇筑砼前,先清除垃圾、水泥薄膜、表面上松动的砂石和软弱砼层,同时还应加以凿毛,用水冲洗干净、充分湿润,并清除残留在混凝土表面的积水;施工缝处先铺上10,15?厚的水泥砂浆一层,其配合比与砼内的砂浆成分相同;砼采用比原砼强度高一级的微膨胀砼(抗渗等级S6)。
5、支撑措施预留孔洞封闭前,梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。
6、后浇带部位的钢筋处理1、钢筋表面必须清理干净,无混凝土浆、砂浆及杂物粘牢,必要时还要除锈。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塔吊穿楼板的施工措施
1 塔吊穿底板、楼板处理及塔吊拆除
本工程在结构施工期间,有北侧3台塔吊的基础在底板下,在结构施工完成后,塔吊即拆除,拆除过程中地下室楼板的加固措施以及基础底板的妥善处理,是保证地下室结构安全和该部位底板防水质量的关键。
2 楼板的加固措施
根据现场机械的平面布置图可以看出,1#、2#、3#塔吊穿地下室结构。
在吊车进行拆塔的作业范围内,从负二层开始逐层搭设支撑脚手架,该支撑架及模板随塔吊的拆除而拆除,同时整个楼板加固措施应报监理和设计院审批后方可进行实施。
3 底板处理
塔吊基础设置在底板下500mm处,在基础与底板的空隙进行回填,给该部位的底板留有一定的变形空间。
塔吊基础底面按照底板的防水要求进行防水层铺贴,在底板下增加防水附加层,底板后浇部位砼强度等级提高一个等级,并掺加膨胀剂。
底板处理方案报监理、设计院审核后方可实施。
防水附加层
塔吊基础底板处理示意图。
