设备管道电气安装(化工)施工进度计划表

5
1015202530
5
1015202531
5
1015202530
5
1015202528
1甲类车间
2丙类车间3罐区4碳钢5不锈钢6塑料管7气动阀/电动阀8泵9防腐保温
10管廊(管道)11碳钢12不锈钢13
气动阀/电动阀14泵15防腐保温16管廊(管道)17甲类车间
18丙类车间19罐区202122
本工程计划于2020年9月1日开工,总工期为120日历天,具体以实际设备及材料进场为准,总工期不变,此工期是在施工过程中不受外界干扰影响施工进度的情况下实施,若现场遇不可抗力因素与材料不能及时到场,工期顺延.
电气安装
管道安装
甲类
车间
罐区
时间
项目名称
设备 安装
说明
竣工验收
建设单位:监理单位:施工单位:
试压28-3月10日吹扫三查四定
******项目安装工程进度计划表
2020年
2021年
11月
12月
1月
2月
备注
序号
设备安装、校平
设备安装、校平
设备安装、校平
管道焊接、法兰、阀门、安装
管道焊接、法兰、阀门、安装
安装阀门、布管
安装、校正
安装、校正
制作、安装焊接、法兰、阀门、安装焊接、法兰、阀门、安装
安装、校正
制作、安装桥架制作、安装
电缆铺设、接线、安装电缆铺设、接线
电缆铺设、接线、安装
试压试压吹扫
吹扫
具备安装条件施工
具备安装条件施工。

合集下载

某化工厂设备安装施工方案

某化工厂设备安装施工方案

某化工厂设备安装施工方案一、项目概述化工厂是一家生产化工原料的企业,计划购置新的生产设备,并需要进行设备的安装施工。

本方案主要介绍设备安装施工的具体计划和步骤。

二、施工准备1.人员配备:组建安装施工队伍,包括项目经理、技术人员、电工、管道工、焊工等。

2.工艺准备:了解设备的工艺流程,明确安装位置和与其他设备的连接方式。

3.施工材料准备:根据设备的安装要求准备相应的材料,如螺栓、垫片、管道、电缆等。

4.施工设备准备:准备好必要的施工设备,如吊车、叉车、手动工具等。

三、施工步骤1.安装位置确认:根据设备的参数和工艺要求,在车间内确定设备的最佳安装位置。

2.基础施工:根据设备的重量和尺寸,进行基础的浇筑和加固工作。

3.设备运输:使用吊车或叉车将设备从运输车上卸下,并安全地运送到指定的安装位置。

4.安装定位:将设备准确地放置在安装位置上,并使用水平仪进行实时调整,确保设备的水平度。

5.连接管道:根据设备的工艺要求,连接设备与管道系统,并进行密封和固定。

6.电气连接:根据设备的电气图纸,进行电缆的布线和连接,并进行电气测试。

7.启动调试:完成设备的安装后,进行启动和调试,检查设备的运行状态和性能。

8.安全验收:设备安装完成后,进行安全验收,并记录安装参数和检测结果。

四、质量控制1.施工过程中,严格按照施工计划和标准操作,确保施工质量。

2.严格遵守现场安全规定,做好施工安全防护工作。

3.定期开展施工过程中的质量检查和安全检查,及时发现和解决问题。

五、施工进度安排1.制定详细的施工进度计划,合理安排每个施工环节的时间和工作量。

2.根据项目实际情况,及时调整施工进度,确保项目的按时完成。

六、施工费用预算根据设备安装的具体要求,合理估算所需人力资源、材料和设备的费用,做好施工费用预算。

七、安全风险管理1.制定详细的安全防护措施,并向相关人员进行安全培训。

2.在施工现场设置明显的警示标志,加强对施工现场的管控。

3.建立健全的应急预案,提前做好应急准备工作。

化工厂施工方案(3篇)

化工厂施工方案(3篇)

第1篇一、项目概述本项目为某化工厂新建项目,位于我国某工业园区内。

该化工厂主要生产化工产品,包括有机溶剂、合成树脂等。

项目总投资约为XXX万元,建设周期为XXX个月。

为确保施工质量和进度,特制定本施工方案。

二、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个项目的施工组织、协调、管理和监督。

(2)施工队:负责具体施工任务的执行。

(3)质量保证部门:负责施工过程中的质量控制。

(4)安全监督部门:负责施工过程中的安全监督。

2. 管理体系(1)建立健全施工管理制度,确保施工有序进行。

(2)严格执行国家和地方有关建设工程施工的法律法规。

(3)加强施工现场管理,确保施工安全、文明、环保。

三、施工准备1. 技术准备(1)对施工图纸进行仔细审查,确保施工方案与图纸相符。

(2)组织技术人员进行技术交底,明确施工工艺、质量标准、安全措施等。

(3)对施工人员进行岗前培训,提高施工技能和安全意识。

2. 材料准备(1)根据施工进度,提前采购各类建筑材料、设备。

(2)对材料进行质量检验,确保材料合格。

(3)做好材料堆放、保管工作,防止材料损坏、丢失。

(1)根据施工需要,配置各类施工设备,如挖掘机、搅拌机、起重设备等。

(2)对设备进行检查、调试,确保设备运行正常。

(3)做好设备维护、保养工作,提高设备使用寿命。

四、施工方案1. 施工顺序(1)土方工程:先进行场地平整,再进行基础施工。

(2)主体工程:先进行结构施工,再进行装饰装修。

(3)设备安装:先进行管道安装,再进行设备安装。

2. 施工方法(1)土方工程:采用机械开挖、人工配合的方式进行。

(2)基础工程:采用钢筋混凝土基础,分步施工。

(3)主体工程:采用装配式钢筋混凝土结构,分片施工。

(4)设备安装:采用现场组装、吊装的方式进行。

3. 施工质量控制(1)严格执行施工规范和质量标准。

(2)加强施工过程中的质量检验,确保工程质量。

(3)对不合格工程进行返工、返修。

4. 施工安全措施(1)建立健全安全生产责任制,明确各级人员的安全职责。

化工项目工程施工顺序(3篇)

化工项目工程施工顺序(3篇)

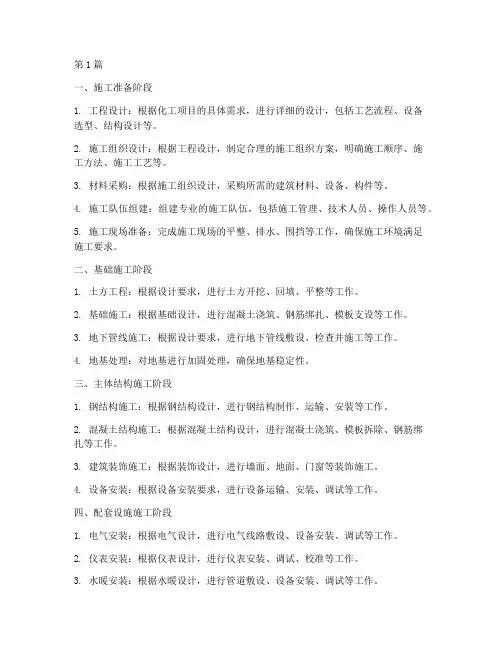

第1篇一、施工准备阶段1. 工程设计:根据化工项目的具体需求,进行详细的设计,包括工艺流程、设备选型、结构设计等。

2. 施工组织设计:根据工程设计,制定合理的施工组织方案,明确施工顺序、施工方法、施工工艺等。

3. 材料采购:根据施工组织设计,采购所需的建筑材料、设备、构件等。

4. 施工队伍组建:组建专业的施工队伍,包括施工管理、技术人员、操作人员等。

5. 施工现场准备:完成施工现场的平整、排水、围挡等工作,确保施工环境满足施工要求。

二、基础施工阶段1. 土方工程:根据设计要求,进行土方开挖、回填、平整等工作。

2. 基础施工:根据基础设计,进行混凝土浇筑、钢筋绑扎、模板支设等工作。

3. 地下管线施工:根据设计要求,进行地下管线敷设、检查井施工等工作。

4. 地基处理:对地基进行加固处理,确保地基稳定性。

三、主体结构施工阶段1. 钢结构施工:根据钢结构设计,进行钢结构制作、运输、安装等工作。

2. 混凝土结构施工:根据混凝土结构设计,进行混凝土浇筑、模板拆除、钢筋绑扎等工作。

3. 建筑装饰施工:根据装饰设计,进行墙面、地面、门窗等装饰施工。

4. 设备安装:根据设备安装要求,进行设备运输、安装、调试等工作。

四、配套设施施工阶段1. 电气安装:根据电气设计,进行电气线路敷设、设备安装、调试等工作。

2. 仪表安装:根据仪表设计,进行仪表安装、调试、校准等工作。

3. 水暖安装:根据水暖设计,进行管道敷设、设备安装、调试等工作。

4. 环保设施施工:根据环保要求,进行废气、废水、噪声等处理设施施工。

五、竣工验收阶段1. 施工质量检查:对施工质量进行全面检查,确保工程质量符合设计要求。

2. 验收资料整理:整理施工过程中的各项资料,包括设计文件、施工记录、检验报告等。

3. 竣工验收:组织相关部门进行竣工验收,对项目进行综合评价。

4. 竣工交接:将项目移交给业主,确保项目顺利投入使用。

总之,化工项目工程施工顺序要严格按照设计要求、施工规范和施工组织设计进行。

设备安装工程施工方案范本

设备安装工程施工方案范本

一、工程概况本工程为XX项目配套设备安装工程,主要包括:设备基础施工、设备安装、设备调试、管道安装、电气安装等。

工程地点位于XX地区,施工周期为XX个月。

为确保工程顺利进行,特制定本施工方案。

二、编制依据1. 《机械设备安装工程施工及验收规范》(GB50231-2009)2. 《石油化工设备安装工程质量检验评定标准》(SH3514-01)3. 《化工机器安装工程施工及验收规范》(通用规定 HGJ203-2000)4. 相关设计图纸及施工图纸三、施工准备1. 组织准备:成立设备安装工程小组,明确各岗位职责,制定施工计划,确保工程顺利实施。

2. 材料准备:根据工程需求,提前采购设备、材料、配件等,确保施工过程中材料供应充足。

3. 人员准备:组织施工队伍,对施工人员进行技术培训,提高施工技能和安全意识。

4. 施工设备准备:提前调试施工设备,确保施工过程中设备正常运行。

四、施工工艺1. 设备基础施工:根据设计图纸,进行设备基础的开挖、浇筑、验收等工序。

2. 设备安装:按照设备安装工艺流程,进行设备就位、找正、固定、调试等工序。

3. 管道安装:按照管道安装规范,进行管道铺设、支架制作、安装、试压等工序。

4. 电气安装:按照电气安装规范,进行电缆敷设、设备接线、保护接地、试运行等工序。

五、施工质量保证措施1. 严格遵循施工规范,确保施工质量。

2. 加强施工过程的质量检查,发现问题及时整改。

3. 对施工人员进行质量培训,提高施工人员质量意识。

4. 对关键工序进行重点控制,确保工程质量。

六、施工安全措施1. 施工现场设置安全警示标志,加强安全宣传教育。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 加强施工现场的用电、用火管理,防止火灾事故发生。

4. 对高空作业、吊装作业等危险作业进行专项安全措施。

七、施工进度安排1. 第1个月:完成设备基础施工、设备到货验收。

2. 第2个月:完成设备安装、管道安装。

3. 第3个月:完成电气安装、设备调试。

化工设备安装的施工方案及流程

化工设备安装的施工方案及流程

一、施工方案1. 编制依据根据国家相关法规、行业标准及工程实际情况,参照SH.T3538-2005《石油化工机械设备安装工程施工及验收通用规范》等相关规范,结合工程特点,制定本施工方案。

2. 工程概况(1)工程名称:某化工设备安装工程(2)工程地点:某化工园区(3)工程规模:设备安装面积约1000平方米(4)工程内容:设备基础施工、设备安装、管道安装、电气设备安装、设备试运行等。

3. 施工措施(1)施工准备1)组织施工队伍,明确施工人员职责;2)熟悉图纸,掌握设备技术参数;3)准备施工所需材料、设备、工具等;4)制定施工进度计划、质量保证措施、安全措施等。

(2)施工工艺1)基础施工:严格按照设计图纸要求,进行设备基础的开挖、垫层、钢筋绑扎、混凝土浇筑等工作;2)设备安装:根据设备技术参数,选用合适的吊装设备和工具,确保设备安装到位,水平、垂直度符合要求;3)管道安装:按设计要求,选用合适的管道材料,进行管道的预制、安装、焊接、试压等工作;4)电气设备安装:根据电气设备技术参数,进行设备安装、线路敷设、调试等工作;5)设备试运行:完成设备安装、调试后,进行试运行,确保设备运行正常。

4. 劳动力安排根据工程规模和施工进度,合理安排施工人员,确保工程顺利进行。

5. 安全措施(1)加强施工现场安全管理,确保施工人员安全;(2)严格遵守操作规程,防止安全事故发生;(3)定期进行安全检查,及时发现并整改安全隐患。

6. 文明施工(1)保持施工现场整洁,及时清理施工垃圾;(2)合理堆放材料,确保施工通道畅通;(3)遵守施工现场文明施工规定,树立良好形象。

二、施工流程1. 施工准备阶段(1)组织施工队伍,明确施工人员职责;(2)熟悉图纸,掌握设备技术参数;(3)准备施工所需材料、设备、工具等;(4)制定施工进度计划、质量保证措施、安全措施等。

2. 施工实施阶段(1)基础施工:进行设备基础的开挖、垫层、钢筋绑扎、混凝土浇筑等工作;(2)设备安装:根据设备技术参数,进行设备安装;(3)管道安装:进行管道的预制、安装、焊接、试压等工作;(4)电气设备安装:进行设备安装、线路敷设、调试等工作;(5)设备试运行:完成设备安装、调试后,进行试运行。

空调工程施工进度计划表

空调工程施工进度计划表

空调工程施工进度计划表一、工程概述本项目为XX建筑的空调工程,主要包括制冷、制热、通风、空气净化等功能。

工程采用XX品牌空调设备,共计XX台套,涉及各类末端设备、管道、电气设备等。

工程合同价为XX万元,预计工期为XX天。

二、施工进度计划1. 施工前期准备(第1-5天)(1)办理施工手续,取得施工许可;(2)组织施工人员培训,提高施工技能;(3)准备施工所需材料、设备、工具等;(4)对施工现场进行清理,确保施工安全顺利进行。

2. 设备安装(第6-15天)(1)安装制冷、制热设备,包括主机、末端设备等;(2)安装通风设备,包括风机、风管等;(3)安装空气净化设备,包括空气净化器、过滤器等;(4)检查设备安装质量,确保设备正常运行。

3. 管道施工(第16-25天)(1)铺设空调管道,包括冷冻水管、热水管、风管等;(2)进行管道保温,减少能量损失;(3)连接管道,确保管道连接牢固、无泄漏;(4)清洗管道,保证管道内清洁,防止堵塞。

4. 电气施工(第26-30天)(1)安装空调设备电气元件,包括控制器、传感器等;(2)布设电气线路,确保线路安全可靠;(3)连接电源,进行电气设备调试;(4)验收电气设备,确保电气设备符合规范要求。

5. 系统调试(第31-35天)(1)对空调系统进行单机调试,确保设备正常运行;(2)进行系统联合调试,检查各设备之间的协同工作能力;(3)调整空调系统参数,保证系统运行效率;(4)对施工质量进行排查,发现问题及时整改。

6. 验收与交付(第36-40天)(1)组织验收,提交验收报告;(2)对验收不合格的项目进行整改;(3)办理移交手续,向业主交付工程;(4)进行售后服务培训,确保业主满意度。

三、施工措施1. 加强施工现场管理,确保施工安全;2. 严格把控施工质量,遵循相关规范;3. 优化施工流程,提高施工效率;4. 加强沟通协调,确保工程顺利进行。

四、施工人员配置1. 项目经理1名,负责工程整体协调、管理;2. 技术员2名,负责技术指导、质量把控;3. 施工人员10名,负责具体施工操作;4. 安全员1名,负责施工现场安全监督。

石油化工设备安装施工规范

石油化工设备安装施工规范引言:随着石油化工行业的快速发展,石化设备的安装施工变得越来越重要。

石油化工设备的正确安装施工可以保证设备正常运行,提高生产效率,降低事故风险。

本文将从设备安装前的准备工作、设备安装要求、管道与仪表安装、电气设备安装以及设备安装后的检验与调试等多个方面,进行石油化工设备安装施工规范的论述。

一、设备安装前的准备工作石油化工设备安装前的准备工作至关重要,包括工程准备、施工方案和计划、施工材料及设备准备、技术交底等方面。

1. 工程准备:施工前需进行实地勘测、测量,了解基础水平、土质等情况,确保设备安装的基础条件。

2. 施工方案和计划:根据设备的特点和施工现场的实际情况,编制详细的施工方案和计划,包括施工工艺、施工顺序、材料和设备的使用等,确保施工进度和质量。

3. 施工材料及设备准备:按照施工方案和计划,准备好所需的施工材料和设备,包括钢材、焊材、螺栓等,确保施工过程中的材料供应和设备的可靠性。

4. 技术交底:将施工方案和计划、施工材料及设备准备情况等,与相关人员进行技术交底,确保施工人员对设备安装的要求和程序有清晰的了解。

二、设备安装要求石油化工设备安装的质量直接关系到设备的使用寿命和安全性能。

因此,设备安装必须符合以下要求:1. 设备基础与座落:设备基础必须与施工图纸及设计要求相符,基础制作须符合公称尺寸和公称位置要求,确保设备稳定性和安全运行。

2. 吊装:吊装操作需符合相关规范,吊装绳索、吊具等必须符合承载要求,并按照吊点安排进行合理调整,确保设备吊装过程安全可靠。

3. 焊接:设备的焊接工艺必须符合要求,焊材要合格,焊工必须具备相应的焊接资质,并按照焊接工艺规程进行焊接,确保焊缝质量和设备的使用寿命。

4. 泄漏检测:设备连接部位的密封,必须进行泄漏检测,确保设备的运行安全。

三、管道与仪表安装管道与仪表的正确安装对石化设备的正常运行起到重要作用。

以下是管道与仪表安装的要求:1. 管道安装:管道的安装需根据相关设计图纸,按照设计要求进行,包括管道的布置、定位、支承等。

化工厂安装施工方案

一、工程概况本工程为某化工厂的设备安装工程,主要包括生产设备、管道、电气、仪表、通风等系统的安装。

工程地点位于我国某工业园区,占地面积约50000平方米。

施工工期为6个月,预计在2023年6月30日前完成。

二、施工组织1. 施工单位:选择具有相应资质的施工单位,确保施工质量。

2. 施工人员:组织专业的施工队伍,包括安装工、焊工、电工、仪表工等。

3. 施工设备:根据工程需求,配置必要的施工设备,如吊车、叉车、焊接设备、电动工具等。

三、施工准备1. 技术准备:根据设计图纸和施工规范,编制详细的施工方案,并进行技术交底。

2. 材料准备:采购符合国家标准的设备、管道、阀门、仪表、电气元件等材料。

3. 工具准备:准备必要的施工工具,如扳手、螺丝刀、电焊机、切割机等。

4. 施工场地准备:平整施工场地,搭建临时设施,如办公室、仓库、宿舍等。

四、施工工艺1. 设备安装:按照设备安装规范,进行设备的基础施工、设备就位、设备调试等工作。

2. 管道安装:按照管道安装规范,进行管道的预制、焊接、试压、吹扫等工作。

3. 电气安装:按照电气安装规范,进行电缆敷设、设备接线、调试等工作。

4. 仪表安装:按照仪表安装规范,进行仪表的安装、调试、校准等工作。

5. 通风安装:按照通风安装规范,进行通风管道的安装、通风设备的调试等工作。

五、质量控制1. 施工过程中,严格执行国家有关施工规范和质量标准。

2. 对施工材料进行严格的质量检验,确保材料质量合格。

3. 对施工过程进行全过程质量控制,及时发现并解决质量问题。

4. 定期进行质量检查,确保工程质量达到设计要求。

六、安全措施1. 施工现场设置明显的安全警示标志,确保施工人员安全。

2. 对施工人员进行安全教育和培训,提高安全意识。

3. 配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。

4. 施工现场设置安全通道,确保人员疏散畅通。

七、进度安排1. 施工前期:完成施工组织、技术准备、材料准备、工具准备等工作。

化工厂电气施工报价明细表

化工厂电气施工报价明细表摘要:一、引言二、化工厂电气施工报价明细表解析1.项目概述2.报价组成3.报价分析三、电气施工关键环节1.施工准备2.设备安装3.电气调试四、报价控制策略1.合理规划项目进度2.严格把控材料采购3.提高施工效率五、结论正文:一、引言随着我国化工厂建设的快速发展,电气施工报价成为项目投资的重要组成部分。

本文将对化工厂电气施工报价明细表进行详细解析,以期为类似项目提供参考。

二、化工厂电气施工报价明细表解析1.项目概述化工厂电气施工报价明细表主要包括以下几个部分:项目名称、工程地点、工程规模、工程周期、施工单位等。

通过对这些信息的了解,可以对项目有一个整体的认识。

2.报价组成化工厂电气施工报价明细表中的报价组成主要包括:人工费、材料费、设备费、施工费、调试费等。

这些费用组成反映了工程投资的直接成本。

3.报价分析在报价分析环节,需要对各个费用组成进行详细剖析,找出可能存在的成本节约空间。

例如,对比不同材料的性能和价格,合理选择性价比高的材料,降低材料费。

三、电气施工关键环节1.施工准备施工准备是电气施工的基础,包括施工方案编制、人员组织、施工工具和设备准备等。

合理的施工准备有助于提高施工效率,降低成本。

2.设备安装设备安装是电气施工的重点环节,需要严格按照设计图纸和施工规范进行。

在设备安装过程中,要注意安全防护,确保设备安装质量。

3.电气调试电气调试是电气施工的收尾工作,通过对电气系统的检测和调试,确保系统正常运行。

电气调试过程中要关注各项参数,发现问题及时解决。

四、报价控制策略1.合理规划项目进度合理规划项目进度,有利于提高施工效率,降低窝工、返工等额外成本。

同时,合理规划进度有利于采购材料的时节,进一步降低成本。

2.严格把控材料采购严格把控材料采购,对比市场价格,选择性价比高的材料。

此外,合理储备材料,避免材料浪费和供应不及时等问题。

3.提高施工效率提高施工效率有利于降低人工成本和设备租赁成本。

化工设备安装工程施工(2篇)

第1篇一、前言化工设备安装工程施工是化工项目建设的重要组成部分,其质量直接影响到化工项目的顺利投产和安全生产。

本文将围绕化工设备安装工程施工的准备工作、施工过程、质量控制及验收等方面进行详细阐述。

二、准备工作1. 施工图纸及技术文件施工前,必须熟悉并掌握施工图纸及技术文件,确保施工人员对设备安装要求、工艺流程、安全措施等有充分了解。

2. 施工组织设计根据施工图纸及技术文件,编制施工组织设计,明确施工方案、施工顺序、施工进度、资源配置、安全措施等。

3. 施工人员及设备组织具备相关资质的施工人员,并配备必要的施工设备,确保施工顺利进行。

4. 施工现场管理施工现场应设立临时设施,如办公室、仓库、宿舍等,并确保现场整洁、有序。

5. 材料及配件提前采购所需材料及配件,确保质量合格,并做好验收、储存等工作。

三、施工过程1. 设备进场及验收设备进场后,按照施工图纸及技术文件进行验收,确保设备质量符合要求。

2. 设备基础处理根据设备基础图纸,进行基础处理,包括基础浇筑、预埋地脚螺栓等。

3. 设备安装(1)设备就位:根据设备安装图纸,将设备放置在相应位置。

(2)设备找正:调整设备水平、垂直度,确保设备安装精度。

(3)设备固定:按照设计要求,采用螺栓、焊接等方式将设备固定。

4. 管道安装(1)管道铺设:根据管道布置图,铺设管道,确保管道走向正确。

(2)管道连接:采用焊接、法兰连接等方式将管道连接,确保连接牢固。

(3)管道试压:对管道进行试压,检验管道的密封性。

5. 电气安装(1)电缆敷设:按照电气图纸,敷设电缆,确保电缆走向正确。

(2)电气设备安装:安装电气设备,包括变压器、配电柜、电机等。

(3)电气线路连接:采用焊接、接线等方式将电气线路连接,确保连接牢固。

6. 系统调试(1)单体设备调试:对每个单体设备进行调试,确保设备运行正常。

(2)系统联调:对整个系统进行联调,确保系统运行稳定。

四、质量控制1. 材料及配件质量:严格控制材料及配件质量,确保设备安装质量。
