2019年中建某局质量通病防治手册—城市综合管廊
(质量管理手册)建筑质量通病防治手册

(质量管理手册)建筑质量通病防治手册第三版前言本书从第一版组织编著到第三版修订出版历时二十载,付出了一代人、一百多位专家的心血。
他们中间一些人已经离我们而去,王伯龙同志抱病坚持完成了编写任务,伍芬林同志在身患绝症之际参加了第三版的修订,逝世前一个月还对修订稿作了最后一次补充。
我对他们的英年早逝深感悲痛和惋惜,读者将会和我一起纪念他们为本书作出的贡献。
我相信,他们的名字将和这本书一起长久流传下去。
本书是我国最早全面分析工程质量通病的工具书,从1984年出版至今已重印20次,累计印数达57万册,成为我国建筑图书中持续发行期最长、发行量最大、发行覆盖面最广的少数几种图书之一。
究其原因:一是建筑工程质量通病防治是一个长期的、涉及面广的而又迫切需要解决的课题,只要工程建设一天不停顿,防治质量通病就一天也不能松懈;只要建筑工程继续在发展,防治质量通病这个课题就需要不断更新内容;二是编写本书有着明确的宗旨,不是为个人树碑立传,而是急读者之所需,怀着为提高我国建筑工程质量水平服务的心愿,以严肃认真、精益求精的态度,为读者编好书,要让读者感到本书确实可读、可学、可用;三是融合了一般图书的优点和辞书的特点,采用了一种新颖的编排形式,从书名、章节设受到条目编排,都进行了独特的构思,取得了实用、简明、便查的效果;四是汇集了一批有真才实学的、志同道合的写作伙伴,特别是在经历十年浩劫,缺乏参考资料和现成模式的情况下,凭着丰富的实践经验,以对读者负责的诚意,尽其所知,倾心传授。
本书第三版在第二版的基础上又作了较大改动,有些章节全部重新改写并增补了新的内容,个别章节作了删节,新编了施工测量、爆破、深基坑、浅基础、地下连续墙、特种混凝土、建筑幕墙、古建筑和室外工程等9章,全书由原40章调整为50章,质量通病条目由第二版的1040项增加到1633项,并按照第二版出版后新发布的有关国家标准和行业标准对全书作了修订,使本书以崭新的面貌呈现在读者面前。
综合管廊常见质量通病防治措施及处理方案

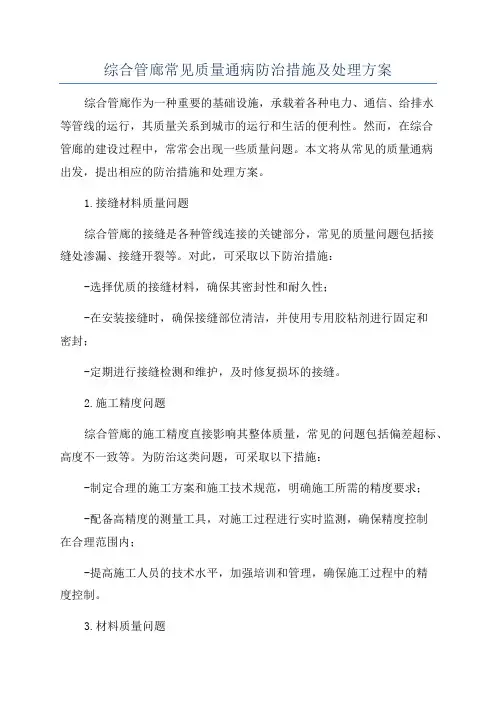

综合管廊常见质量通病防治措施及处理方案综合管廊作为一种重要的基础设施,承载着各种电力、通信、给排水等管线的运行,其质量关系到城市的运行和生活的便利性。
然而,在综合管廊的建设过程中,常常会出现一些质量问题。
本文将从常见的质量通病出发,提出相应的防治措施和处理方案。
1.接缝材料质量问题综合管廊的接缝是各种管线连接的关键部分,常见的质量问题包括接缝处渗漏、接缝开裂等。
对此,可采取以下防治措施:-选择优质的接缝材料,确保其密封性和耐久性;-在安装接缝时,确保接缝部位清洁,并使用专用胶粘剂进行固定和密封;-定期进行接缝检测和维护,及时修复损坏的接缝。
2.施工精度问题综合管廊的施工精度直接影响其整体质量,常见的问题包括偏差超标、高度不一致等。
为防治这类问题,可采取以下措施:-制定合理的施工方案和施工技术规范,明确施工所需的精度要求;-配备高精度的测量工具,对施工过程进行实时监测,确保精度控制在合理范围内;-提高施工人员的技术水平,加强培训和管理,确保施工过程中的精度控制。
3.材料质量问题综合管廊的材料质量直接决定了其使用寿命和运行安全性,常见的问题包括材料强度不足、腐蚀等。
为防治这类问题,可以采取以下措施:-选择符合国家标准和规范要求的材料,确保其质量可靠;-对材料进行严格的验收和检测,确保其符合质量要求;-定期对已安装的材料进行检测和维护,及时更换老化或损坏的材料。
4.管道堵塞问题综合管廊中的管道堵塞会导致各种管线运行不畅甚至停工,为防治管道堵塞问题,可采取以下措施:-定期清洗和维护管道,清除可能导致堵塞的杂物和沉积物;-加强对管道的日常巡检,及时发现和排除潜在的堵塞隐患;-在设计和施工阶段充分考虑管道的自洁能力和清理通道的设置,减少堵塞的可能性。
综合管廊施工中常见的质量通病不仅会对工程质量造成影响,还可能带来安全隐患和运行故障。
因此,施工单位应高度重视质量问题,并采取相应的防治措施和处理方案。
同时,相关部门也应加强监督和检查,确保综合管廊的质量安全。
综合管廊常见质量通病防治措施与处理方案

综合管廊常见质量通病防治措施与处理方案综合管廊是现代城市建设中普遍采用的一种地下通道结构,用于集中敷设各类管线。
由于其地下位置、复杂的施工条件以及长时间使用等原因,综合管廊存在一些常见的质量通病。
为了保障综合管廊的正常运营和使用,需要采取相应的防治措施和处理方案。
一、综合管廊常见质量通病1.施工缺陷:综合管廊施工过程中可能存在基础不牢固、结构设计不合理、施工工艺不规范等问题,导致质量缺陷。
2.管道破损:综合管廊中的各类管道容易受到地下水位的压力、外力碰撞等因素影响,造成管道破损、渗漏等问题。
3.漏水渗水:综合管廊中的防水层、密封材料等可能存在质量问题,导致水流渗漏,造成综合管廊周围地埋设施受损。
4.弯头变形:综合管廊中的弯头由于长期承受管道内液体的压力以及外力的影响,可能会发生变形或失效。
5.接缝漏水:综合管廊连接处的接缝可能由于材料质量或施工缺陷等原因发生漏水。
二、综合管廊质量通病的防治措施和处理方案1.加强施工质量控制:施工过程中要加强对基础、结构、工艺等方面的质量控制,确保施工质量符合规范要求。
2.选择合适的材料:选择适合综合管廊使用环境的防水材料、密封材料等,以保证管道的正常运行。
3.加强管道保护:对综合管廊中的各类管道加强保护,使用抗震、抗压、耐腐蚀的材料,防止管道破损,增加使用寿命。
4.定期检查维护:对综合管廊进行定期巡检和维护,及时发现并处理管道破损、漏水等问题,防止进一步扩大。
5.处理漏水问题:针对综合管廊中的漏水问题,应首先查明漏水原因,然后选择适当的补救措施进行修复,如打补丁、更换密封材料等。
6.强化安全意识:综合管廊的安全保护工作非常重要,需要加强安全教育,提高施工人员的安全意识,减少人为因素对综合管廊质量的影响。
7.定期检测水压:利用专业设备对综合管廊中的管道进行定期水压测试,及时发现和解决管道破损或渗漏问题,保障综合管廊正常运行。
综合管廊的质量问题涉及到施工质量、材料选择、维护管理等多个方面,需要全面考虑并采取相应的防治措施。
中建工程质量通病防治做法手册

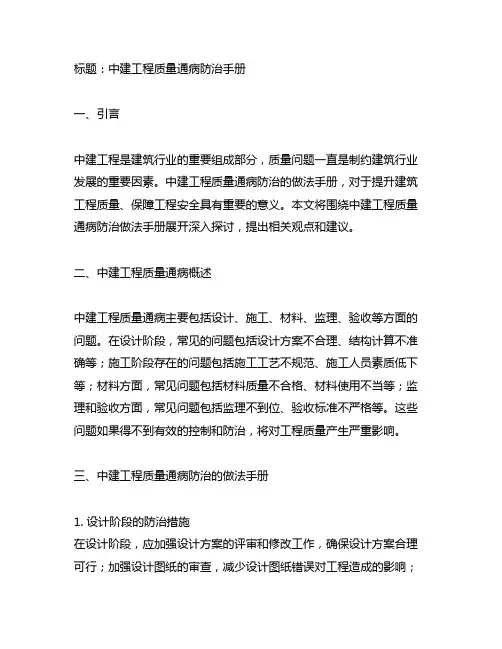

标题:中建工程质量通病防治手册一、引言中建工程是建筑行业的重要组成部分,质量问题一直是制约建筑行业发展的重要因素。
中建工程质量通病防治的做法手册,对于提升建筑工程质量、保障工程安全具有重要的意义。
本文将围绕中建工程质量通病防治做法手册展开深入探讨,提出相关观点和建议。
二、中建工程质量通病概述中建工程质量通病主要包括设计、施工、材料、监理、验收等方面的问题。
在设计阶段,常见的问题包括设计方案不合理、结构计算不准确等;施工阶段存在的问题包括施工工艺不规范、施工人员素质低下等;材料方面,常见问题包括材料质量不合格、材料使用不当等;监理和验收方面,常见问题包括监理不到位、验收标准不严格等。
这些问题如果得不到有效的控制和防治,将对工程质量产生严重影响。
三、中建工程质量通病防治的做法手册1. 设计阶段的防治措施在设计阶段,应加强设计方案的评审和修改工作,确保设计方案合理可行;加强设计图纸的审查,减少设计图纸错误对工程造成的影响;加强对结构计算的核查,确保结构的安全可靠。
2. 施工阶段的防治措施在施工阶段,应加强对施工工艺的指导和监督,确保施工工艺符合规范要求;加强对施工人员的培训和管理,提高施工人员的素质和技术水平;加强对施工现场的管理和监督,减少施工现场的安全隐患。
3. 材料质量的防治措施在选材方面,应加强对材料供应商的审核,确保材料质量可靠;加强对材料的检测和验收工作,严格控制材料质量;加强材料的使用管理,减少因材料质量问题造成的工程质量事故。
4. 监理和验收的防治措施在监理和验收方面,应加强对监理单位的管理和监督,确保监理工作到位;加强对验收标准的制定和执行,严格把关工程质量;加强对工程质量的监督和检查,及时发现和处理工程质量问题。
四、个人观点与建议中建工程质量通病防治,需要全社会的共同努力。
建筑企业要加强对工程质量的管理和监督,落实企业主体责任;相关部门要加强对建筑行业的监管,建立健全相关规章制度,提高对工程质量的管理水平;社会各界要加强对工程质量的监督,积极参与维护工程质量的工作。
建筑工程质量通病防治手册(图文版)

建筑工程质量通病防治手册目录第一章地基与基础工程第一节桩基础工程 (7)(一)沉桩达不到标高 (7)(二)桩身断裂 (7)(三)桩身偏位、倾斜 (8)(四)接桩处开裂 (9)第二节基坑(槽)边坡开挖 (10)(一) 挖土时放坡未按措施或设计要求进行 (10)(二)边坡塌方 (10)(三)基坑(槽)泡水 (11)第三节回填土 (12)(一)填土出现橡皮土 (12)(二)回填土密实度达不到要求 (12)(三)回填土沉陷 (13)(四)基础墙体被挤动变形 (14)第四节深基坑排桩支护 (15)(一)悬壁式排桩嵌固深度不足 (15)(二)钢板桩渗漏 (16)(三)钢板桩倾斜,基坑底土隆起,地面裂缝 (16)第二章主体工程第一节模板工程 (17)(一)轴线位移 (17)(二)标高偏差 (18)(三)结构变形.........................................................19.(四)接缝不严 (20)(五)模板未清理干净 (20)(六)模板支撑选配不当..................................... .. (21)(七)板模板缺陷................................................ (21)(八)墙模板缺陷 (22)(九)楼梯模板缺陷 (24)(十)雨篷模板缺陷 (24)(十一)圆形框架柱模板缺陷 (25)(十二)异形柱模板缺陷 (26)第二节钢筋工程 (27)(一)箍筋弯钩形式不对 (27)(二)直螺纹丝扣加工欠缺 (27)(三)钢筋直螺纹连接缺陷 (28)(四)平板中钢筋的混凝土保护层不准 (29)(五)露筋 (29)(六)箍筋间距不一致 (30)(七)四肢箍筋宽度不准 (30)(八)柱子纵向钢筋偏位 (31)(九)框架节点核心部位柱箍筋遗漏 (32)第三节混凝土工程................................................. . (33)(一)蜂窝 (33)(二)麻面 (35)(三)孔洞 (35)(四)缝隙、夹层 (36)(五)缺棱掉角 (37)(六)表面不平整 (37)(七)露筋 (38)(八)强度不够,均质性差 (39)(九)塑性收缩裂缝 (39)(十)沉降收缩裂缝 (40)(十一)干缩裂缝 (41)(十二)温度裂缝 (41)第四节填充墙砌体工程 (43)(一)砂浆不饱满 (43)(二)加气砼砌块、普通砼小型空心砌块强度低、缺棱掉角 (44)(三)填充墙砌体抹灰层空鼓、龟裂 (44)第三章屋面工程第一节卷材开裂................................................ .. (46)第二节鼓泡、起泡.................................................. (46)第三节变形缝漏水............................................. .. (47)第四节出屋面构筑物根部渗水 (47)第四章装饰装修工程第一节抹灰工程 (48)(一)抹灰空鼓 (48)(二)抹灰面不平,阴阳角不垂直、不方正 (49)(三)外墙分格缝不直不平、缺棱、错缝 (50)第二节门窗工程....................................................... .. 50(一)门窗框松动,四周嵌填材料不正确 (50)(二)门窗开启不灵活 (51)第三节楼地面工程.............................................. .. (51)(一)楼地面空鼓 (51)(二)板块接缝不平、缝隙不均 (52)(三)倒泛水........................................................ (53)第四节涂料工程.................................................... .. (53)(一)涂料流坠 (53)(二)刷纹或接痕 (54)(三)起粉、泛碱、脱皮、咬色 (55)第五节饰面板(砖)工程 (55)(一)饰面不平整,接缝不顺直................................. .. (55)(二)板块开裂,边角缺损.................................... .. (56)(三)空鼓、脱落............................................ .. (57)(四)板面返碱、腐蚀.............................................. (57)第五章房屋渗漏防治措施第一节地下室防渗漏....................................... .. (58)第二节外墙防渗漏....................................... ... . (61)第三节门窗渗漏质量通病的防治措施 (65)第四节厨卫间防渗漏 (70)第五节屋面防渗漏 (72)第六节安装工程防渗漏........................................ ...... .74第六章房屋裂缝防治措施第一节模板系统造成混凝土构件裂缝 (76)(一)模板支架不规范产生的裂缝 (76)(二)模板支架立在楼板上造成的裂缝 (77)(三)早拆底模与支架造成的构件裂 (77)第二节钢筋施工不规范造成的构件裂缝 (78)(一)悬挑构件的钢筋放错和下沉产生的裂缝和断裂 (78)(二)现浇楼板的负弯距配筋不规范产生的裂缝 (79)第三节混凝土裂缝................................................. . (79)(一)混凝土的塑性干缩裂缝 (79)(二)大体积混凝土的温差裂缝 (80)第四节填充墙砌体裂缝.............................................. . 81(一)混凝土空心砌块填充墙裂缝 (81)(二)加气混凝土砌块填充墙裂缝 (82)(三)悬臂梁上的填充墙裂缝......................................... . (83)第五节抹灰层裂纹.............................................. ..... ..84第六节楼地面裂缝............................................... (85)(一)水泥砂浆地面裂缝.............................................. (85)(二)楼地面不规则裂缝..................................... .. (85)(三)地砖面层冷缩裂缝.............................................. (86)第七章建筑节能工程质量通病防治........................... (87)(一)墙体保温层开裂渗水........................ ......... . (87)(二)板面交错排布不严格;板粘结面积不足。
中建某局建筑工程质量通病预防措施(ppt)

3、构造柱、 圈梁封模时 贴泡沫胶条 防止漏浆出 现蜂窝麻面。
4、蜂窝麻面防治------防止砼浇筑时离析
砼浇筑倾斜高度超 过2m时,做溜槽防 止砼因离析而产生 蜂窝麻面的质量问
题。
5、蜂窝麻面防治-------细化模板工程拼缝技术
细化模板工程拼 接技术,我们建 议采用梁帮落到 梁底上的方法, 这样的拼接加固 更加稳定,不易 胀模爆模出现蜂
8、构件垂直度、平整度偏差防治措施
9、构件垂直度偏差防治措施
垂直度全数检查记录在相应位置
管理过程闭合: 全数检查》>整改》>复查
过程管理出精品!
垂直度检查记录在图纸上
10、轴线尺寸偏位防治措施--------通线
梁柱接头、阴阳角顺直
浇筑砼前对框架柱整体通线检查, 确保拆模后框架柱 双向通线。
梁柱接头,梁板拼缝,阴阳角顺直。
盐水泥,强度 标号不能高于
等级不小于
基础墙体。防
32.5。
止凝结收缩产
生空鼓,裂缝。
不同品种不同 标号水泥不能 混合使用,水 泥砂浆不能抹 在石灰砂浆或 混合砂浆上。
4
砼表面使用专 用界面剂甩浆 工艺,砌体抹 灰前的含水率 控制在20%左 右不同材料基 体交接处用玻 纤网处理。
“四要点”防治抹灰空鼓开裂
柱塌落度200220。
7
8
砼初凝前二次 振捣终凝前两
次压抹。
加强养护和温度 控制,将砼与外 界温度差控制在
25 ℃内。
1、楼面砼开裂-------使用砼磨光机原浆收光
2、砼浇筑后的养护和感观质量
三、砌体施工阶段的空鼓开裂防治
1
2
3
抹灰选用粗砂, 面层砂浆标号
中建质量通病防治手册

中建*局常见质量通病防治第1章总则1.1目的为了消除全局建筑安装工程的施工质量通病,促进工程质量的不断提高,根据工程局建筑施工的现状和特点,特此编写本手册。
1.2适用范围本手册适用于工业与民用建筑的建筑工程和建筑设备安装工程。
1.3主要内容本手册主要内容包括我局主要施工的6个分部工程的质量通病,它们是:(1)地基与基础。
(2)主体结构。
(3)建筑屋面。
(4)建筑给水、排水及采暖。
(5)建筑电气。
(6)通风与空调工程。
1.4编制依据本手册主要是根据国家现行的建筑安装工程质量检验评定标准,结合各单位建筑安装工程质量现状及常见多发质量问题进行编写的。
1.5使用要求施工质量通病防治关键在于提高施工技术水平,同时还应加强施工现场的管理工作。
本手册虽然涉及建筑安装工程常见多发质量问题,但由于地区、工程及施工人员水平的差异,具体工程中质量通病的发生会有所不同。
为了增强质量过程控制的针对性,应根据每个工程的特点,找出可能发生的质量通病,确定质量控制点,参照本手册制定防治对策;并积极推广新技术,开展QC小组活动,克服质量通病,提高建筑安装工程质量水平。
第2章地基与基础工程2.1工程桩2.1.1桩位位移1.现象全部或者局部的工程桩发生横向位移或桩身上浮。
2.原因分析。
(1)桩基础施工定位错误。
(2)工程桩施工顺序错误。
(3)土方开挖施工错误。
3.防治措施(1)严格桩基础施工定位:桩位的放样允许偏差:群桩:20mm;单排桩:10mm。
打桩时严格按照放样进行定位,预制桩沉桩以前以及灌注桩成孔以前进行桩位复核。
(2)预制桩施工严格控制垂直度:预制桩沉桩时,严格控制垂直度,以防止桩顶偏位。
场地不平整时,应对桩机垂直度进行调整,保持垂直。
(3)严格按照施工顺序进行工程桩施工:在软土地基进行桩基础施工时,由于施工顺序不当,会造成对已经施工完成的桩形成挤压,造成桩位偏移。
并可以采用跳打法进行桩基础施工,采用跳打施工时,相邻桩的混凝土强度应达到60%以上;(4)有序进行土方开挖:土方开挖应有序进行,一次挖深不得过大。
中建某局质量通病防治手册—主体质量共59页文档

谢谢!
61、奢侈是舒适的,否则就不是奢侈 。——CocoCha nel 62、少而好学,如日出之阳;壮而好学 ,如日 中之光 ;志而 好学, 如炳烛 之光。 ——刘 向 63、三军可夺帅也,匹夫不可夺志也。 ——孔 丘 64、人生就是学校。在那里,与其说好 的教师 是幸福 ,不如 说好的 教师是 不幸。 ——海 贝尔 65、接受挑战,就可以享受胜利的喜悦 。——杰纳勒 尔·乔治·S·巴顿
中建某局质量通病防治手册—主体质 量
•
6、黄金时代是在我们的前面,而不在 我们的 后面。
•
7、心急吃不了热汤圆。
•
8、你可以很有个性,但某些时候请收 敛。
•ห้องสมุดไป่ตู้
9、只为成功找方法,不为失败找借口 (蹩脚 的工人 总是说 工具不 好)。
•
10、只要下定决心克服恐惧,便几乎 能克服 任何恐 惧。因 为,请 记住, 除了在 脑海中 ,恐惧 无处藏 身。-- 戴尔. 卡耐基 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
图
4、采用清水将处理好的变形缝基槽冲洗干净并晾干(机械风干);
5、采用美纹纸距离切割边线以外5mm处,沿管廊变形缝进行粘贴;
6、双组份聚硫密封膏采用10(A膏):0.8~1.2(B膏,根据温度调节
比例,冬季偏多夏季偏少)的比例进行混合,并采用专用的搅拌桶
和搅拌器均匀搅拌不少于6分钟,使其到达充分搅拌均匀、胶料颜色
3、对管廊易产生渗漏的薄弱环节,施工人员质量意识不高。 图
管控措施
1、使用三层模板叠合并切割模板夹角防止漏浆; 2、采用橡胶止水带固定筋对待浇筑侧对其进行约束; 3、制作两个截面长度为橡胶止水带长度的1/2,截面宽度为对 (应壁板厚度-橡胶止水带厚度)/2的矩形模盒,对称分布在变 形缝拟浇筑混凝土部位外侧,用以固定外漏甩槎部位的橡胶止 水带; 4、配制伸缩缝处定型化模板,方便周转使用。
在500mm左右,每次振捣插入导墙及底板交界面不少于50mm,保
证导墙混凝土与底板混凝土的衔接,并有利于气泡的排出;
5、导墙混凝土浇筑完成后,可采用橡胶锤敲击模板侧壁促进气泡
的排出。
管廊施工质量通病防治措施
5
壁板钢边橡胶止水带固定不牢和定位偏差问题
常见问题
配
1、沿壁板处钢边橡胶止水带处模板拼缝不严漏浆严重; 问题分析 2、变形缝模板加固措施不到位;
2
变形缝处填缝成型效果较差
常见问题
问题分析 管控措施
1、技术交底不ቤተ መጻሕፍቲ ባይዱ位;
配
2、材料调和稠度及比例不符合要求;
3、施工工艺不正确,质量意识不高。
1、沿变形缝预埋的闭孔型聚乙烯泡沫塑料板边沿进行墨盒弹线定位;
2、采用砂轮切割机进行表面切割,切割深度为1.5~2.5cm; 3、沿切割线对变形缝部位的闭孔型聚乙烯泡沫塑料板进行剔凿;
管廊施工质量通病防治措施
7
施工缝处理不到位
常见问题
关注微信公众
号建筑资料大
全免费获取更
多工程资料
问题分析
1、技术交底不到位。 2、剔凿方法不当。
配
图
管控措施
1、沿导墙混凝土浇筑完成面标高(底板面相对标高)下 10mm处弹出墨线; 2、采用砂轮机沿线切割10mm深度; 3、剔凿施工缝内混凝土浮浆,剔除深度10-20mm,以漏出 新鲜混凝土及石子为标准。
部位硬质聚苯板与钢套管拼缝严密避免漏浆;
3 采用塑料胶带封闭钢套管端口;
4 在该硬质聚苯板外侧采用木模板作为外侧模板进行加固,防止混凝土浇
筑过程中硬质聚苯板因刚度、强度太小而产生变形或破坏;
3、对标准段排管部位加工钢制定型化模板,套管洞口严格按比例套割,确保
套管周围接缝严密,不漏浆。
管廊施工质量通病防治措施
配
问题分析
1、技术交底不到位; 2、成品保护意识差。
图
管控措施
1、在底板防水保护层施工完成后采用废旧模板对甩槎卷材 进行覆盖防护; 2、当管廊侧墙及顶板结构施工完成且侧墙外模拆除后,立 即进行甩槎部位对应壁板外侧的界面处理; 3、将甩槎防水卷材及时上翻并铺贴在对应的壁板外立面上。
管廊施工质量通病防治措施
图
2、为避免吊模施工过程中混凝土成型难度较大的问题,现场严格
控制混凝土的和易性及塌落度,并要求入模混凝土和易性良好,
塌落度在140mm~160mm范围内;
管控措施 3、底板及导墙混凝土施工应严格按照吊模部位混凝土施工原则,
先浇筑底板混凝土,待底板混凝土初凝后再浇筑导墙部位混凝土;
4、浇筑导墙部位混凝土时应加强振捣,快插慢拔,插棒间距控制
管廊施工质量通病防治措施
8
安装预埋套管周围漏浆
常见问题
问题分析 管控措施
1、穿墙套管的长度一般大于壁板厚度,导致穿墙套管与模板之间的缝
隙较大产生漏浆等问题; 2、一般采用编织袋填塞等措施,导致混凝土夹渣,观感缺陷较为严重
配
等问题。
1、与安装单位提前沟通对可以修改套管长度的部分套管,提前进行深化设计,
均匀一致,无结皮、结块的程度;
7、采用专用的工具沿单一方向进行双组份聚硫密封膏的填充,保证
其填充密实,并使其表面顺滑且与结构面处于同一平面。
8、当双组份聚硫密封膏凝固后撕去美纹纸。
管廊施工质量通病防治措施
3
缆线支架预埋槽道位置偏移
常见问题
配
1、预埋槽道安装加固措施不牢固;
问题分析 2、预埋槽道与模板贴合不紧密; 3、预埋槽道隐蔽前未进行垂直度吊线校正。 图
目录
CONTENT
质量通病防治手册
(第一版)
——城市综合管廊篇
中国建筑第八工程局有限公司西北分公司 2019年8月
目录
CONTENT
01 管廊施工质量通病防治
关注微信公众号建筑资料大 全免费获取更多工程资料
PART
管廊施工质量通病防治 01
管廊施工质量通病防治措施
1
底板防水卷材保护不到位
常见问题
管控措施
1、在导墙模板支设过程中,通过采用钢筋定位筋与预埋线 槽焊接的方式,达到预埋线槽下口准确定位、固定的目的。 2、在壁板模板支设时,可采用专用的缆线支架预埋槽“T” 型螺栓固定装置将缆线支架预埋槽固定在模板上,以保证其 与模板表面的紧密贴合; 3、通过控制壁板模板的位置和垂直度,来进行控制预埋槽 的准确定位;
管廊施工质量通病防治措施
6
导墙与壁板交接位置漏浆、错台
常见问题
问题分析 管控措施
配 1、导墙及壁板接茬位置结构尺寸偏差过大,易产生错台漏 浆等问题,影响整体外立面砼表观质量; 2、导墙及壁板模板上口不顺直或截面尺寸偏差过大。
图 1、安装壁板模板时,壁板模板应深入导墙墙体,导墙墙体 相应位置应预留限位螺杆(也可以利用导墙加固的止水螺杆), 以防止跑模或错台; 2、壁板模板安装时,应先在导墙与壁板接茬处粘贴海绵条, 然后进行壁板模板安装,避免漏浆; 3、导墙及壁板模板安装完毕后,吊线检查垂直度,牵通线 校正模板上口顺直度。导墙上口浇筑必须拉通线,导墙上口 外侧通长加固。
9
变形缝部位底板橡胶止水带下方混凝土出现空洞等缺陷
常见问题
配
1、底板混凝土浇筑时因安装的橡胶止水带、防水保护层及
问题分析
端模板合围形成了半封闭空间,混凝土浇筑时易在此处产生 聚集空气无法排出,导致了此现象的发生;
2、混凝土浇捣方法错误。
图
管控措施
1、严格控制混凝土质量,保证其和易性良好,塌落度控制 180±20mm; 2、合理安排底板混凝土浇筑顺序,底板混凝土浇筑时应从 两端变形缝部位向底板中部浇筑,变形缝部位浇筑时应从一 边向另一边浇筑; 3、浇筑时加强混凝土振捣,保证空气排出和振捣密实; 4、底板伸缩缝处混凝土应分层振捣浇筑,确保橡胶止水带 下方混凝土充盈。
制作两端带矩形钢板的定型化的钢套管,然后采用塑料胶带封口,避免漏浆
情况的发生; 2、对于某些特殊用途且长度必须大于壁板厚度的定尺钢套管,可在套管部位
图
采用双层模板+塑料胶带封口的方式,避免漏浆情况的发生,具体操作方法如
下:
1 内模板采用厚度等于钢套管突出壁板混凝土面高度的硬质聚苯板,
2该硬质聚苯板与周边无套管部位的木模板或其他模板平面拼接,以保证 该
管廊施工质量通病防治措施
4
导墙加腋处混凝土成型效果较差
常见问题
1、腋脚处因模板加固不牢、变形或偏移导致的混凝土成型较差; 配 问题分析 2、腋脚处为吊模施工,混凝土浇筑质量较难控制;
3、振捣不密实,导致气泡无法排出。
1、腋脚处混凝土施工采用铝合金模板、定型化钢模板等进行模板
支设,并且模板下口焊制模板固定筋,既能保证混凝土成型质量 又能增加模板的周转次数;
