外墙及门窗淋水试验实施方案

附件1:外墙及门窗淋水试验实施方案一、目的:确保外墙及门窗交付业主正常使用,杜绝渗漏水的现象发生,交付前必须对此项工作做系统全面性的排查整改。
降低交付质量缺陷点,提升交房后业主质量满意度。
二、适用范围:适用所有在建项目。
三、淋水时间节点:工程淋水检验的开始时间应在外保温工程、外窗安装工程完成后,外墙涂料等装饰工程开始前实施外墙淋水检验。
四、选用材料:主要材料、设备:(一)淋水管:内径20mmPPR管、PPR淋水管管件;(二)喷水装置:高压手动喷雾器;(三)固定或悬垂用具:铁钉、铁线、、喷水装置绳子等。
五、检查方法:(一)外墙淋水时间为12小时,每5层为一个检验单位(小于5层按5层计算);(二)淋水开始前应关闭本墙面上的所有窗户;(三)淋水管取水点为每户预留的自来水给水点,出水压力为0.2Mpa(出水口压力需采用压力表实测)。
为保证淋水水量均匀,每户的取水点均应连接在淋水管网上。
(四)淋水管从被淋水层上一层户内外窗引出,确保外墙体的每个角落均可以覆盖,并做有效固定保证淋水管不变形,在PPR管挠度过大不能满足有效淋水的情况下必须采用固定或悬垂用具处理;(五)淋水管距外墙表面≤100 mm,喷水孔成直线均匀分布,喷水方向与水平方向角度≤30º,孔径3mm,孔间距150~200mm。
详见示意:(六)开始淋水后的第2小时、第4小时、第8小时、第12小时进行检查,检查所淋水的范围内的全部外墙墙体及门窗结合位置是否有渗水情况,如有则使用粉笔在渗漏位置按检查次数逐次标记,如下图;(七)门窗淋水专项对于层数3层及以下的住宅产品门窗淋水验收可采用喷水装置人工检验,使压力大于0.2Mpa的雾状仿雨水从窗上口开始由上向下沿窗框缝以1m/分钟的速度冲淋,水头角度不大于90度,淋水5分钟后无水渗漏到室内为合格。
六、相关人员配合(一)施工单位人员外墙淋水时,施工单位必须保证有2人配合验收工作,其主要工作是配合对外墙管连接及水管加水、水管下吊、检查墙体渗漏情况;门窗淋水时,施工单位必须保证1人配合验收工作,其主要工作是配合门窗淋水及协助发现问题点;保证每两个小时检查1次,记录并标记建筑实体渗水问题点,反馈给项目部和监理公司;施工单位现场技术负责人,负责分析制定渗漏点整改方案。
外墙淋水试验规范要求

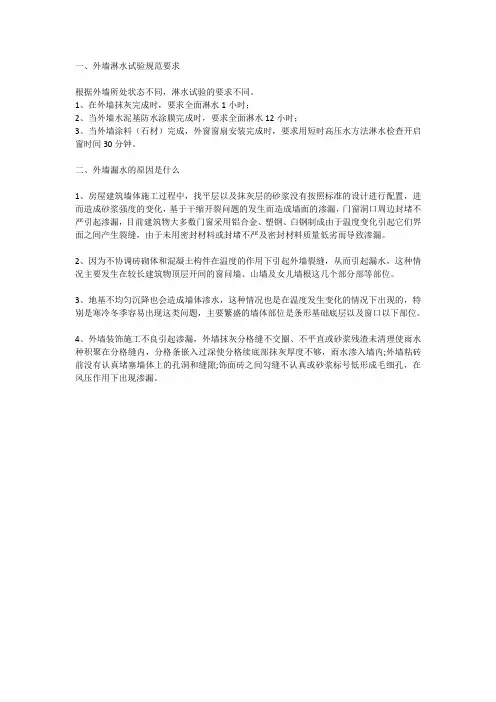

一、外墙淋水试验规范要求
根据外墙所处状态不同,淋水试验的要求不同。
1、在外墙抹灰完成时,要求全面淋水1小时;
2、当外墙水泥基防水涂膜完成时,要求全面淋水12小时;
3、当外墙涂料(石材)完成,外窗窗扇安装完成时,要求用短时高压水方法淋水检查开启窗时间30分钟。
二、外墙漏水的原因是什么
1、房屋建筑墙体施工过程中,找平层以及抹灰层的砂浆没有按照标准的设计进行配置,进而造成砂浆强度的变化,基于干缩开裂问题的发生而造成墙面的渗漏,门窗洞口周边封堵不严引起渗漏,目前建筑物大多数门窗采用铝合金、塑钢、白钢制成由于温度变化引起它们界面之间产生裂缝,由于未用密封材料或封堵不严及密封材料质量低劣而导致渗漏。
2、因为不协调砖砌体和混凝土构件在温度的作用下引起外墙裂缝,从而引起漏水,这种情况主要发生在较长建筑物顶层开间的窗问墙、山墙及女儿墙根这几个部分部等部位。
3、地基不均匀沉降也会造成墙体渗水,这种情况也是在温度发生变化的情况下出现的,特别是寒冷冬季容易出现这类问题,主要繁盛的墙体部位是条形基础底层以及窗口以下部位。
4、外墙装饰施工不良引起渗漏,外墙抹灰分格缝不交圈、不平直或砂浆残渣未清理使雨水种积聚在分格缝内,分格条嵌入过深使分格续底部抹灰厚度不够,雨水渗入墙内;外墙粘砖前没有认真堵塞墙体上的孔洞和缝隙;饰面砖之间勾缝不认真或砂浆标号低形成毛细孔,在风压作用下出现渗漏。
淋水、闭水试验标准

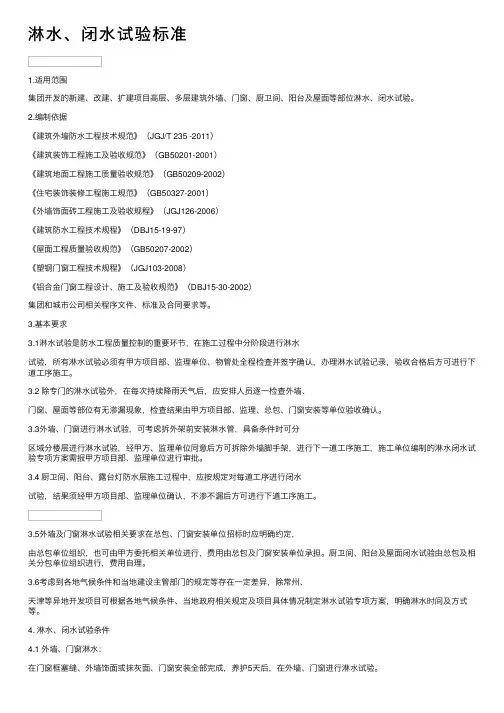

淋⽔、闭⽔试验标准1.适⽤范围集团开发的新建、改建、扩建项⽬⾼层、多层建筑外墙、门窗、厨卫间、阳台及屋⾯等部位淋⽔、闭⽔试验。
2.编制依据《建筑外墙防⽔⼯程技术规范》(JGJ/T 235 -2011)《建筑装饰⼯程施⼯及验收规范》(GB50201-2001)《建筑地⾯⼯程施⼯质量验收规范》(GB50209-2002)《住宅装饰装修⼯程施⼯规范》(GB50327-2001)《外墙饰⾯砖⼯程施⼯及验收规程》(JGJ126-2006)《建筑防⽔⼯程技术规程》(DBJ15-19-97)《屋⾯⼯程质量验收规范》(GB50207-2002)《塑钢门窗⼯程技术规程》(JGJ103-2008)《铝合⾦门窗⼯程设计、施⼯及验收规范》(DBJ15-30-2002)集团和城市公司相关程序⽂件、标准及合同要求等。
3.基本要求3.1淋⽔试验是防⽔⼯程质量控制的重要环节,在施⼯过程中分阶段进⾏淋⽔试验,所有淋⽔试验必须有甲⽅项⽬部、监理单位、物管处全程检查并签字确认,办理淋⽔试验记录,验收合格后⽅可进⾏下道⼯序施⼯。
3.2 除专门的淋⽔试验外,在每次持续降⾬天⽓后,应安排⼈员逐⼀检查外墙、门窗、屋⾯等部位有⽆渗漏现象,检查结果由甲⽅项⽬部、监理、总包、门窗安装等单位验收确认。
3.3外墙、门窗进⾏淋⽔试验,可考虑拆外架前安装淋⽔管,具备条件时可分区域分楼层进⾏淋⽔试验,经甲⽅、监理单位同意后⽅可拆除外墙脚⼿架,进⾏下⼀道⼯序施⼯,施⼯单位编制的淋⽔闭⽔试验专项⽅案需报甲⽅项⽬部、监理单位进⾏审批。
3.4 厨卫间、阳台、露台灯防⽔层施⼯过程中,应按规定对每道⼯序进⾏闭⽔试验,结果须经甲⽅项⽬部、监理单位确认,不渗不漏后⽅可进⾏下道⼯序施⼯。
3.5外墙及门窗淋⽔试验相关要求在总包、门窗安装单位招标时应明确约定,由总包单位组织,也可由甲⽅委托相关单位进⾏,费⽤由总包及门窗安装单位承担。
厨卫间、阳台及屋⾯闭⽔试验由总包及相关分包单位组织进⾏,费⽤⾃理。
外墙淋水试验实施细则

外墙(窗)淋水试验淋水试验是通过加压水泵将水送至附设于外墙(窗)外侧的PPR 喷淋管,从而对外墙(窗)进行加压喷淋以检验外墙(窗)的渗漏情况的一种现场检验方法。
目前,大连市、浙江衢州市、青岛市等多个地市已开始实施,在各自地方性《住宅工程质量分户验收管理规定》及《住宅工程质量分户验收细则》中,要求进行外墙(包括幕墙、雨棚、天窗、门窗及各结合部位)、屋面淋水试验。
结合相关文件和实施办法,整理记录如下:一、外墙淋水试验实施的时间(一)、淋水试验应安排在预验收前完成;(二)、一般情况下,外墙淋水试验应在外墙饰面完成7-10天、外架拆除后尽快进行;也可以在拆除外脚手架之前进行第一次全面淋水试验,但拆除外脚手架后必须再至少进行一次全面淋水。
(三)、玻璃与墙体未脱开的玻璃天窗、雨棚应对与墙体接缝位置进行24小时闭水或淋水试验检查。
二、外墙淋水试验实施单位为施工单位或第三方检测单位。
三、淋水试验人员要求(一)、淋水单位根据喷淋设备的准备情况,编制好合理的喷淋计划,并安排专人负责跟踪,配备好维修人员。
(二)、门窗安装单位和土建施工单位必须安排人员在喷淋现场进行检查,便于对发现的渗水点共同分析原因,进行妥善处理。
(三)、建设单位应安排专人对淋水试验全过程进行跟踪。
(四)、监理工程师必须对淋水试验的全过程进行旁站监理。
(五)、施工单位应及时通知项目监督员到场对淋水试验情况进行抽查。
四、淋水试验可参照以下方法进行,也可根据工程具体情况对此方法进行适当调整。
(一)、淋水设备准备1、加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。
2、水箱尺寸应根据淋水面大小而定,可单独配置,也可利用工地现有施工水箱。
水箱顶部用钢丝网或塑料网封盖(网孔小于1.5㎜),以过滤回收水,避免杂物进入水箱引起喷淋管孔堵塞。
3、供水管及淋水管:①材料采用PPR管,直径25㎜。
②淋水管应根据淋水面的形状、大小确定尺寸。
③每根淋水管各设两排喷淋孔,方向成90°(分别斜向下45°及斜向上45°,钻孔直径为1.5㎜左右,孔间距100㎜。
建筑外墙门窗淋水试验怎么做才符合要求

建筑外墙门窗淋水试验怎么做才符合要求1.试验设备准备:1)获得合适的淋雨试验设备,如喷淋装置、水泵等。
2)配置水源,确保试验过程中能提供足够的水量。
3)确保试验设备的正常工作状态。
4)安装合适的试验容器,以收集试验过程中的水流。
2.试验样本准备:1)根据试验需求选择合适的样本,如窗户、门等。
2)检查样本表面的防水处理是否完好,如有损坏应及时修复。
3)做好样本的标记,以便于后续检测和分析。
3.试验步骤:1)将样本安装到试验装置上,确保安装牢固,不会因试验过程中的水压而脱落。
2)开始试验前,先关闭试验设备,确保系统处于待机状态。
3)打开水源,调节合适的水流量,使其逐渐增加。
4)将试验设备启动,使水流均匀出现在样本的上方,并以逐渐增大的水压冲洗样本表面。
5)试验过程中,记录试验设备的启动时间、水流量、样本的漏水情况等相关数据,并进行相应的保存。
6)每隔一段时间,检查样本的防水性能,如有漏水现象,应及时记录并修复。
4.试验结果分析:1)在试验结束后,检查样本表面的防水性能。
2)根据试验结果,判断样本的防水性能是否符合要求,如漏水量、水压等。
3)分析试验过程中可能出现的问题,并提出改进建议。
4)将试验结果报告总结,包括试验方法、结果分析以及结论等。
5)如有必要,可以提出对样本进行改进或修复的建议。
以上是建筑外墙门窗淋水试验的一般流程和要点。
在实际操作过程中,应根据具体的试验要求和标准,进行相应的调整和操作。
同时,为了保障试验结果的准确性和可靠性,还需要严格控制试验环境和操作流程,确保试验过程的可重复性和有效性。
外窗淋水试验工作指引

中海学府路8号外窗淋水试验工作指引一、操作办法1、接水点:每栋楼的水井内,由相应楼栋的精装修单位提供接口。
2、淋水试验材料选择:挂墙淋水线管宜采用Ф25PPR管(或PVC管、透明软管等),用3mm钻头在管上沿直线钻孔、孔距80-100mm,每根淋水管个设置两排喷淋孔,方向成90度,(分别斜向下45度及斜向上45度)“喷嘴对着窗体,在被检表面形成连续水幕。
对有挑檐的或外窗内凹与外墙10cm以上的立面,每层设置淋水管。
淋水管设置压力表,确保淋水管0.6MPa的压力,每堂窗持续淋水30分钟。
淋水装置接法示意图:3、喷水试验部位及主要观察部位:窗框四周与墙面的接缝;窗框与窗扇间;横梃、竖梃位置;玻璃与型材之间。
二、管理流程1、铝合金是淋水试验的操作主体,总包是淋水试验的配合单位。
2、铝合金单位根据项目要求及实际情况,编制并向监理报送淋水试验方案和进度计划;经监理和项目部批准后执行。
3、铝合金单位按照既定的试验方案执行,监理全程旁站并负责记录淋水试验结果(见附件一),并进行现场标识、拍照(照片需显示时间),总包和铝窗单位配合进行,严禁隐瞒不报或故意遮掩渗漏点。
发现渗漏点处理流程:三、成品保护1、淋水实验前,由铝窗单位确保窗户全部关闭,各施工单位配合,决不允许施工人员打开窗户,监理旁站过程中巡视。
2、铝窗单位在安装淋水管道时,避免对室内阳角造成破坏,避免管道漏水在室内。
3、第一次淋水的水费由总包承担,若由责任单位造成的再次淋水,水费由责任单位承担。
4、照片需显示时间。
必须包含压力表照片,淋水时的照片,淋水完的照片。
5、上述淋水资料由监理整理,以纸质版交由项目部保存。
每三层交一次。
附件一:外墙窗淋水试验检查记录表外墙窗淋水试验检查记录表(样表)。
外门窗淋水喷水试验标准

外门窗淋水喷水试验标
准
Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】
6.4 需进行喷水试验的位置包括:
6.4.1 窗框与洞口之间; 6.4.2 窗框与窗扇之间; 6.4.3 横梃、竖梃位置; 6.4.4 玻璃与型材之间。
6.5 试验条件:
样板窗发泡剂塞缝完成,窗扇及玻璃安装完成后。
6.6 喷水试验设备
设备如下图所示,主要包括两部分:
6.6.1 直径19mm 的花园浇水软管;
6.6.2 铜质喷嘴、控制阀以及安装在喷嘴和控制阀之间的压力表。
6.7 试验见证
所有的试验过程必须由总包、监理及项目部三方共同进行现场试验见证。
7 工
作程序:
7.1 成
本部负责将
本标准放入总包、外门窗工程招标文件及合同中;
7.2 承包单位施工方案中必须考虑外墙门窗喷水、淋水试验,按本标准编制相应试验
方案,报监理单位、项目部审批;
7.3 外门窗安装必须样板先行,经喷水试验检验后,方可大面积施工;
7.4 外墙及外门窗淋水试验由总包单位在单体施工完成后进行,门窗安装单位配合; 7.5 喷水、淋水前,承包单位、监理单位必须检查相应的工作内容是否完成,是否具
备试验的条件;
7.6 监理单位在试验过程中必须跟踪检查试验是否符合标准; 7.7 监理单位必须对结果进行检查,并督促责任单位进行整改; 7.8 整改完成后必须再次进行淋水试验,直至无渗漏为止。
喷淋位置
压力表 300㎜
铜质喷嘴
控制阀
浇水软管
210—245kpa。
外墙淋水试验技术要求

外墙淋水试验是用于检测建筑外墙防水性能的一种常见方法。
以下是外墙淋水试验的一般技术要求:
1. 试验设备
-淋水系统:确保稳定的水流和压力。
-压力计:用于监测水流的压力。
-计时器:用于记录淋水时间。
-其他辅助设备:如喷嘴、水管等。
2. 试验条件
-温度:一般在5°C至40°C之间,根据当地气候情况确定。
-水压:通常为200-300帕(2-3米水柱),可以根据实际需要进行调整。
-淋水时间:根据规范要求,通常为15分钟至2小时不等。
3. 试验标准
-通常采用国家或行业标准,如《建筑外墙工程施工及验收规范》等相关标准。
4. 试验步骤
-准备工作:设置好淋水系统、安装压力计等。
-开始淋水:根据规定的水压和时间进行淋水。
-观察检测:观察外墙表面是否有渗水、渗漏等情况。
-记录数据:记录淋水过程中的水压、时间以及外墙表面的变化情况。
5. 试验评定
-根据试验结果,对外墙防水性能进行评定,判断是否符合规定的标准要求。
6. 安全注意事项
-确保试验过程中人员的安全,避免电气、机械等安全风险。
-对试验设备和工具进行定期检查和维护,确保其正常运行。
以上是一般外墙淋水试验的技术要求,实际执行时需要结合具体的建筑设计要求和标准规范进行操作,并严格按照标准要求进行试验和评定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外窗淋水试验方案
1、淋水试验一般每三至四层设置一个横向淋水带,对有挑檐的或外窗内凹于外墙10cm以上等,应增设或每层设置淋水带。
引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形。
淋水试验时间不少于1小时。
2、外窗淋水试验应保证淋水管位置、孔径、孔距、淋水角度。
淋水前应清理外窗及玻璃,淋水管管径15-20 mm,淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm,孔间距在80~120cm范围;淋水管应距窗面表面≤100mm,淋水方向与外窗水平方向角度≤30°。
3、淋水试验水量为自来水正常水压下最大量,淋水时应保证水压。
当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。
4、淋水1个小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况,保证淋水管出水压力控制在200kPa至235kRa范围。
5、淋水试验过程中应保证每层外窗玻璃中下部2/3表面能形成连续“水幕”并覆盖窗户和墙体连接部位,同时《全装修住宅工程质量分户验收汇总表》“概况”中应注明淋水带设置数量和所在层数。
6、竣工验收复核时,现场每幢工程必须保证一个楼层横向封闭淋水带,提前1小时淋水,淋水带布置楼层随机抽查(提前通知)。
7、现场共计588樘,按国家抽检标准为3%,我司拟按5%来抽验,如抽验结果符合相关要求,则视为全部合格,如抽验达不到合格标准,将加倍抽验并及时整修处理,直到淋水试验合格为止。
8、具体布置详见附图。
杭州金桥节能门窗幕墙有限公司
2014.08.08。
