外窗淋水试验要求
外墙及外门窗淋水、喷水试验标准

1目的通过淋水、喷水试验,检验外墙及外门窗的防渗漏性能,杜绝系统性渗漏风险,提交客户满意产品,提高质量稳定性。
2适用范围适用于集团下属所有项目。
3术语及定义3.1淋水试验:通过自然水压在外墙及外门窗表面形成水幕,以此检验外墙及外门窗的防渗漏性能。
3.2喷水试验:利用压力水对门窗易渗漏部位进行喷射试验,以此检验门窗的安装质量是否能满足防渗漏要求。
4职责权限4.1项目工程部4.1.1负责审核承包单位的试验方案;4.1.2负责本标准实施的现场组织工作;4.1.3负责督促监理、总包、门窗安装等相关单位对现场渗漏的检查,并抽查验证;4.1.4负责组织渗漏点的维修封闭;4.1.5负责系统性渗漏问题的分析总结。
4.2地区物业4.2.1参与并见证外墙及外门窗淋水试验;4.2.2协助项目工程部监督渗漏点的整改封闭及再次验证。
4.2.3依据集团物业下发的《旭辉集团项目分户检验作业指引》《旭辉集团项目物业承接查验流程及标准》进行专项管理。
5工作程序:5.1各事业部/城市公司工程专业协助项目工程部将本标准放入总包、外门窗工程招标文件及合同中;5.2项目工程部组织相关承包单位深化外墙及门窗喷水、淋水试验施工方案,按本标准并结合当地的具体要求编制相应试验方案,按集团专项施工方案管理要求实施;5.3项目工程部、相关承包单位编制相关施工计划时,按《施工进度管理作业指引》实施,并要求完善、明确相关试验的计划实施时间;5.4门窗喷水试验:5.4.1门窗安装必须样板先行,项目工程部根据本项目门窗特点,选择具有代表性的主要门窗型号进行喷水试验检验后,方可大面积施工。
最低要求是主流户型中的主流门窗型号必须经喷水试验检验;5.4.2门窗喷水试验应该在门窗批量加工前进行;5.4.3喷水试验前,必须具备以下条件:⑴门窗安装及塞缝完成;⑵门窗周边JS防水、面层及密封胶完成;⑶门窗窗扇、玻璃、密封条、五金件已安装。
5.4.4喷水试验时,试验过程必须由相关关联单位、监理及项目工程部三方共同进行现场试验见证。
外窗淋水试验要求

附录六外窗淋水试验要求
1、淋水试验一般每三至四层设置一个横向淋水带,对有挑檐的或外窗内凹于外墙10cm 以上等,应增设或每层设置淋水带。
引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形。
淋水试验时间不少于1小时。
2、外窗淋水试验应保证淋水管位置、孔径、孔距、淋水角度。
淋水前应活理外窗及玻
璃,淋水管管径15-20 mm淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm 孔间距在80〜120cm范围;淋水管应距窗面表面v 100mm淋水方向与外窗水平方向角度V 30°。
3、淋水试验水量为自来水正常水压下最大量,淋水时应保证水压。
当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。
4、淋水1个小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况。
5、淋水试验过程中应保证每层外窗玻璃中下部2/3表面能形成连续“水幕”并覆盖窗户和墙体连接部位,同时《全装修住宅工程质量分户验收汇总表》“概况”中应注明淋水带设置数量和所在层数。
6、竣工验收复核时,现场每幢工程必须保证一个楼层横向封闭淋水带,提前1小时淋水,淋水带布置楼层随机抽查(提前通知)。
外窗淋水示意图。
外窗淋水试验方案

一、工程概述 (2)二、外窗淋水试验 (3)三、幕墙淋水试水概述: (4)四、淋水实验布置图 (6)五、劳动力调配计划 (6)六、季节性施工措施 (8)七、门窗的成品保护和防护措施 (10)九、环境保护管理措施 (14)十、水电用量计划 (17)一、工程概述(1)基本情况工程位置:广州南沙蕉门河中心区南滨水角建设单位:广州兴拓置业有限公司总承包单位:中建二局第三建筑工程有限公司监理单位:深圳现代建设监理有限公司工料测量单位:广州建成工程咨询股份有限公司施工单位:深圳派成铝业科技有限公司(2)施工内容介绍:广州南沙金茂湾项目一期(西一地块)铝合金门窗工程总建筑面积69737平方米,其中: 地上48471平方米,地下21265 平方米。
建筑层数:地上 2~15 层,地下 1 层。
二、外窗淋水试验1.淋水试验一般每三至四层设置一个横向淋水带,对有挑檐的或外窗内凹于外墙10cm以上等,应增设或每层设置淋水带。
引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形。
淋水试验时间不少于12小时;2.外窗淋水试验应保证淋水管位置、孔径、孔距、淋水角度。
淋水前应清理外窗及玻璃,淋水管管径15-20 mm,淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm,孔间距在200-300mm范围。
淋水管应距窗面表面≤100mm,淋水方向与外窗水平方向角度≤30°;3.淋水试验水量为自来水正常水压下最大量,淋水时应保证水压。
当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。
4. 淋水12小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况。
5.使用由监理、总包、门窗单位签字确认的专用表格,进行记录。
6. 淋水每三层一次。
7.具体措施:由总包牵头,监理及门窗单位对淋水部位进行检查,并对漏水点做好记录,查明造成渗水原因,由责任单位打开修补。
并进行再漏水检查。
8.门窗渗漏修补措施a.门窗自身渗漏1)首先门窗框拼缝必须防水胶打到位,并填充密实,不能有孔洞、断开、气泡等现象;喷淋试验时检查门窗框内侧拼缝是否有渗水现象,如有渗水现象做好书面记录,喷淋停止后检查密封胶的密实程度和门窗框拼缝部位的密封胶是否打到位,待门窗框干燥后再进行密封胶修补。
淋水试水试验要求

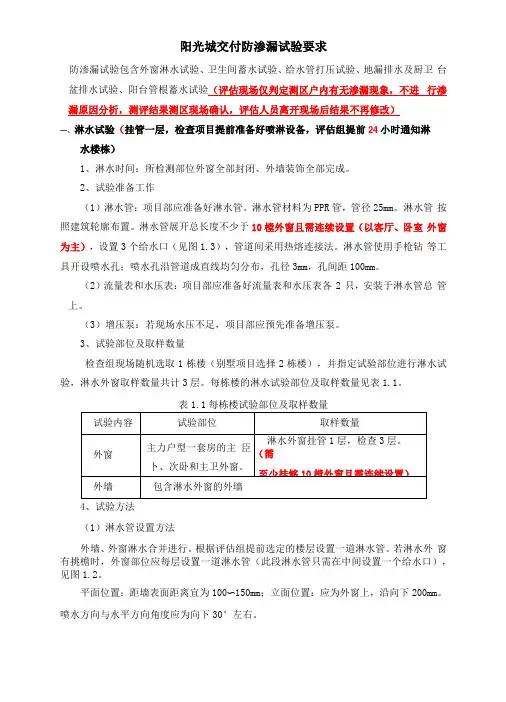

阳光城交付防渗漏试验要求防渗漏试验包含外窗淋水试验、卫生间蓄水试验、给水管打压试验、地漏排水及厨卫台盆排水试验、阳台管根蓄水试验(评估现场仅判定测区户内有无渗漏现象,不进行渗漏原因分析,测评结果测区现场确认,评估人员离开现场后结果不再修改)一、淋水试验(挂管一层,检查项目提前准备好喷淋设备,评估组提前24小时通知淋水楼栋)1、淋水时间:所检测部位外窗全部封闭、外墙装饰全部完成。
2、试验准备工作(1)淋水管:项目部应准备好淋水管。
淋水管材料为PPR管,管径25mm。
淋水管按照建筑轮廓布置。
淋水管展开总长度不少于10樘外窗且需连续设置(以客厅、卧室外窗为主),设置3个给水口(见图1.3),管道间采用热熔连接法。
淋水管使用手枪钻等工具开设喷水孔;喷水孔沿管道成直线均匀分布,孔径3mm,孔间距100mm。
(2)流量表和水压表:项目部应准备好流量表和水压表各2 只,安装于淋水管总管上。
(3)增压泵:若现场水压不足,项目部应预先准备增压泵。
3、试验部位及取样数量检查组现场随机选取1栋楼(别墅项目选择2栋楼),并指定试验部位进行淋水试验,淋水外窗取样数量共计3层。
每栋楼的淋水试验部位及取样数量见表1.1。
4、试验方法(1)淋水管设置方法外墙、外窗淋水合并进行。
根据评估组提前选定的楼层设置一道淋水管。
若淋水外窗有挑檐时,外窗部位应每层设置一道淋水管(此段淋水管只需在中间设置一个给水口),见图1.2。
平面位置:距墙表面距离宜为100〜150mm;立面位置:应为外窗上,沿向下200mm。
喷水方向与水平方向角度应为向下30°左右。
水压为自来水正常水压3Kg/CM2,,淋水量应控制在3L/(m2.min以上。
水压不足时应采用增压泵增压取水。
(2)淋水时间要求:淋水时间要求为不间断淋水不低于1小时,淋水停止前必须征得检查组同意。
(3)淋水管设置示意:以典型的三房户型为例,其淋水管设置见图 1.1-图 1.3所示。
外墙淋水试验技术要求

外墙淋水试验技术要求1. 引言外墙淋水试验是建筑行业中常用的一种试验方法,用于评估外墙材料和结构在受到水的作用时的防水性能。
本文档旨在提供外墙淋水试验的技术要求,以确保试验的准确性和可靠性。
2. 试验目的外墙淋水试验的主要目的是评估外墙材料和结构在实际使用条件下的防水性能,包括抵抗水渗透、抵抗水压、抵抗水分吸收等指标。
通过试验结果,可以判断外墙材料和结构是否满足设计要求,以及是否需要进行改进或调整。
3. 试验条件外墙淋水试验应在适当的试验条件下进行,以模拟实际使用环境。
试验条件包括但不限于以下几个方面:•试验温度:根据实际使用环境确定,通常应符合当地气候条件。
•试验水压:根据外墙材料和结构的设计要求确定,通常应在一定范围内进行变化。
4. 试验设备和工具为了进行外墙淋水试验,需要使用以下试验设备和工具:•淋水设备:可以控制水流和水压的设备,应具有稳定和可重复的性能。
•温度控制设备:用于控制试验环境温度的设备,确保试验条件的准确性。
•试验台:用于支撑和固定试验样品的台架或支架。
•数据记录设备:用于记录和分析试验数据的设备,包括水压、水渗透情况等。
5. 试验样品选择和准备在进行外墙淋水试验之前,需要选择合适的试验样品并进行准备。
样品应符合以下要求:•符合外墙材料和结构的设计要求。
•样品边界和尺寸应符合试验标准的要求。
•样品表面应清洁干燥,并去除附着物和杂质。
6. 试验过程外墙淋水试验的步骤如下:1.样品安装:将试验样品固定在试验台上,确保样品表面与水流的垂直距离符合试验要求。
2.温度控制:根据试验要求,控制试验环境温度,并保持稳定。
3.水流控制:设置合适的水流强度和水压,确保试验条件的准确性。
4.试验时间:根据试验要求,设定试验时间,并确保在设定时间内进行试验。
5.数据记录:使用数据记录设备记录试验过程中的数据,包括水压、水流量和样品的水渗透情况。
6.结果分析:根据试验数据进行结果分析,评估外墙材料和结构的防水性能。
外墙淋水试验要求

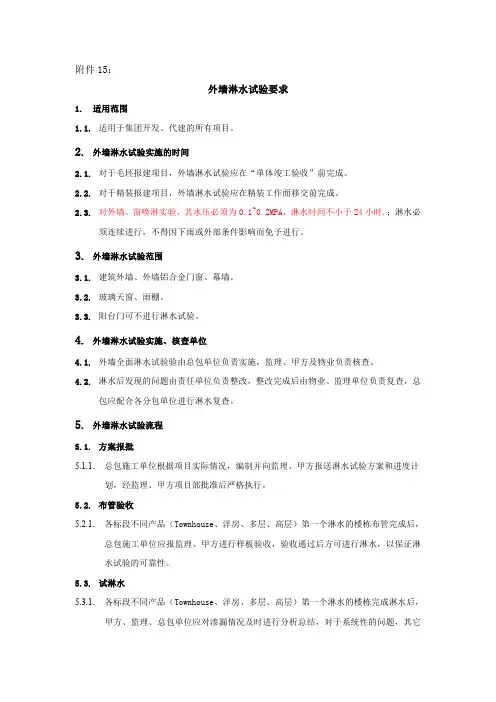

附件15:外墙淋水试验要求1.适用范围1.1.适用于集团开发、代建的所有项目。
2.外墙淋水试验实施的时间2.1.对于毛坯报建项目,外墙淋水试验应在“单体竣工验收”前完成。
2.2.对于精装报建项目,外墙淋水试验应在精装工作面移交前完成。
2.3.对外墙、窗喷淋实验,其水压必须为0.1~0.2MPA,淋水时间不小于24小时.;淋水必须连续进行,不得因下雨或外部条件影响而免予进行。
3.外墙淋水试验范围3.1.建筑外墙、外墙铝合金门窗、幕墙。
3.2.玻璃天窗、雨棚。
3.3.阳台门可不进行淋水试验。
4.外墙淋水试验实施、核查单位4.1.外墙全面淋水试验验由总包单位负责实施,监理、甲方及物业负责核查。
4.2.淋水后发现的问题由责任单位负责整改,整改完成后由物业、监理单位负责复查,总包应配合各分包单位进行淋水复查。
5.外墙淋水试验流程5.1.方案报批5.1.1.总包施工单位根据项目实际情况,编制并向监理、甲方报送淋水试验方案和进度计划,经监理、甲方项目部批准后严格执行。
5.2.布管验收5.2.1.各标段不同产品(Townhouse、洋房、多层、高层)第一个淋水的楼栋布管完成后,总包施工单位应报监理、甲方进行样板验收,验收通过后方可进行淋水,以保证淋水试验的可靠性。
5.3.试淋水5.3.1.各标段不同产品(Townhouse、洋房、多层、高层)第一个淋水的楼栋完成淋水后,甲方、监理、总包单位应对渗漏情况及时进行分析总结,对于系统性的问题,其它楼栋在淋水前应及时提前进行整改。
5.3.2.各标段应合理组织淋水工作,避免大面积开花,应根据实际进度予以统筹安排,做到有次序、有组织进行,稳步开展。
5.4.淋水记录5.4.1.施工单位、监理及物业分别负责记录各标段渗漏发生情况。
在淋水4小时后开始记录,并进行现场标识、拍照,总包、铝合金门窗安装单位配合进行,严禁施工单位对渗漏点隐瞒不报或故意遮掩。
5.4.2.外墙淋水试验渗漏记录表由各标段监理及物业分别单独跟踪填写。
外墙淋水试验规范要求

一、外墙淋水试验规范要求
根据外墙所处状态不同,淋水试验的要求不同。
1、在外墙抹灰完成时,要求全面淋水1小时;
2、当外墙水泥基防水涂膜完成时,要求全面淋水12小时;
3、当外墙涂料(石材)完成,外窗窗扇安装完成时,要求用短时高压水方法淋水检查开启窗时间30分钟。
二、外墙漏水的原因是什么
1、房屋建筑墙体施工过程中,找平层以及抹灰层的砂浆没有按照标准的设计进行配置,进而造成砂浆强度的变化,基于干缩开裂问题的发生而造成墙面的渗漏,门窗洞口周边封堵不严引起渗漏,目前建筑物大多数门窗采用铝合金、塑钢、白钢制成由于温度变化引起它们界面之间产生裂缝,由于未用密封材料或封堵不严及密封材料质量低劣而导致渗漏。
2、因为不协调砖砌体和混凝土构件在温度的作用下引起外墙裂缝,从而引起漏水,这种情况主要发生在较长建筑物顶层开间的窗问墙、山墙及女儿墙根这几个部分部等部位。
3、地基不均匀沉降也会造成墙体渗水,这种情况也是在温度发生变化的情况下出现的,特别是寒冷冬季容易出现这类问题,主要繁盛的墙体部位是条形基础底层以及窗口以下部位。
4、外墙装饰施工不良引起渗漏,外墙抹灰分格缝不交圈、不平直或砂浆残渣未清理使雨水种积聚在分格缝内,分格条嵌入过深使分格续底部抹灰厚度不够,雨水渗入墙内;外墙粘砖前没有认真堵塞墙体上的孔洞和缝隙;饰面砖之间勾缝不认真或砂浆标号低形成毛细孔,在风压作用下出现渗漏。
淋水、闭水试验标准

淋⽔、闭⽔试验标准1.适⽤范围集团开发的新建、改建、扩建项⽬⾼层、多层建筑外墙、门窗、厨卫间、阳台及屋⾯等部位淋⽔、闭⽔试验。
2.编制依据《建筑外墙防⽔⼯程技术规范》(JGJ/T 235 -2011)《建筑装饰⼯程施⼯及验收规范》(GB50201-2001)《建筑地⾯⼯程施⼯质量验收规范》(GB50209-2002)《住宅装饰装修⼯程施⼯规范》(GB50327-2001)《外墙饰⾯砖⼯程施⼯及验收规程》(JGJ126-2006)《建筑防⽔⼯程技术规程》(DBJ15-19-97)《屋⾯⼯程质量验收规范》(GB50207-2002)《塑钢门窗⼯程技术规程》(JGJ103-2008)《铝合⾦门窗⼯程设计、施⼯及验收规范》(DBJ15-30-2002)集团和城市公司相关程序⽂件、标准及合同要求等。
3.基本要求3.1淋⽔试验是防⽔⼯程质量控制的重要环节,在施⼯过程中分阶段进⾏淋⽔试验,所有淋⽔试验必须有甲⽅项⽬部、监理单位、物管处全程检查并签字确认,办理淋⽔试验记录,验收合格后⽅可进⾏下道⼯序施⼯。
3.2 除专门的淋⽔试验外,在每次持续降⾬天⽓后,应安排⼈员逐⼀检查外墙、门窗、屋⾯等部位有⽆渗漏现象,检查结果由甲⽅项⽬部、监理、总包、门窗安装等单位验收确认。
3.3外墙、门窗进⾏淋⽔试验,可考虑拆外架前安装淋⽔管,具备条件时可分区域分楼层进⾏淋⽔试验,经甲⽅、监理单位同意后⽅可拆除外墙脚⼿架,进⾏下⼀道⼯序施⼯,施⼯单位编制的淋⽔闭⽔试验专项⽅案需报甲⽅项⽬部、监理单位进⾏审批。
3.4 厨卫间、阳台、露台灯防⽔层施⼯过程中,应按规定对每道⼯序进⾏闭⽔试验,结果须经甲⽅项⽬部、监理单位确认,不渗不漏后⽅可进⾏下道⼯序施⼯。
3.5外墙及门窗淋⽔试验相关要求在总包、门窗安装单位招标时应明确约定,由总包单位组织,也可由甲⽅委托相关单位进⾏,费⽤由总包及门窗安装单位承担。
厨卫间、阳台及屋⾯闭⽔试验由总包及相关分包单位组织进⾏,费⽤⾃理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附录六外窗淋水试验要求
1、淋水试验一般每三至四层设置一个横向淋水带,对有挑檐的或外窗内凹于外墙10cm 以上等,应增设或每层设置淋水带。
引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形。
淋水试验时间不少于1小时。
2、外窗淋水试验应保证淋水管位置、孔径、孔距、淋水角度。
淋水前应清理外窗及玻璃,淋水管管径15-20 mm,淋水管表面应均匀打孔,喷水孔成直线均匀分布,孔径3-4mm,孔间距在80~120cm范围;淋水管应距窗面表面≤100mm,淋水方向与外窗水平方向角度≤30°。
3、淋水试验水量为自来水正常水压下最大量,淋水时应保证水压。
当用临时水供水,水压不符合试验要求时,应采取加压泵等方法保证水压。
4、淋水1个小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况。
5、淋水试验过程中应保证每层外窗玻璃中下部2/3表面能形成连续“水幕”并覆盖窗户和墙体连接部位,同时《全装修住宅工程质量分户验收汇总表》“概况”中应注明淋水带设置数量和所在层数。
6、竣工验收复核时,现场每幢工程必须保证一个楼层横向封闭淋水带,提前1小时淋水,淋水带布置楼层随机抽查(提前通知)。
外窗淋水示意图。
