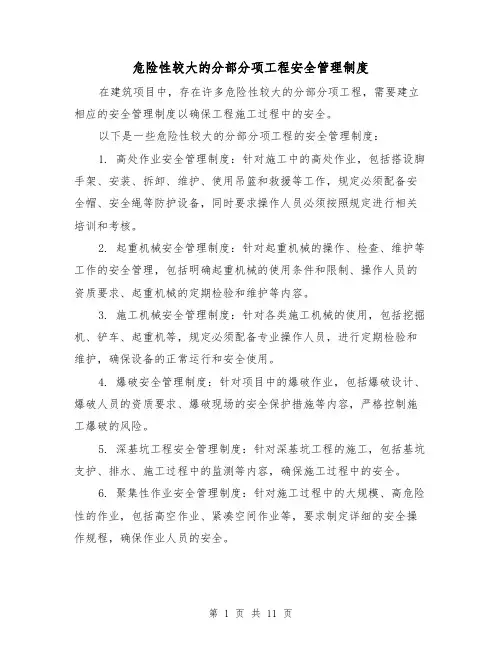

【管理制度】危险性较大工程管理办法
危险性较大的分部分项工程安全管理制度(4篇)

危险性较大的分部分项工程安全管理制度在建筑项目中,存在许多危险性较大的分部分项工程,需要建立相应的安全管理制度以确保工程施工过程中的安全。
以下是一些危险性较大的分部分项工程的安全管理制度:1. 高处作业安全管理制度:针对施工中的高处作业,包括搭设脚手架、安装、拆卸、维护、使用吊篮和救援等工作,规定必须配备安全帽、安全绳等防护设备,同时要求操作人员必须按照规定进行相关培训和考核。
2. 起重机械安全管理制度:针对起重机械的操作、检查、维护等工作的安全管理,包括明确起重机械的使用条件和限制、操作人员的资质要求、起重机械的定期检验和维护等内容。
3. 施工机械安全管理制度:针对各类施工机械的使用,包括挖掘机、铲车、起重机等,规定必须配备专业操作人员,进行定期检验和维护,确保设备的正常运行和安全使用。
4. 爆破安全管理制度:针对项目中的爆破作业,包括爆破设计、爆破人员的资质要求、爆破现场的安全保护措施等内容,严格控制施工爆破的风险。
5. 深基坑工程安全管理制度:针对深基坑工程的施工,包括基坑支护、排水、施工过程中的监测等内容,确保施工过程中的安全。
6. 聚集性作业安全管理制度:针对施工过程中的大规模、高危险性的作业,包括高空作业、紧凑空间作业等,要求制定详细的安全操作规程,确保作业人员的安全。
以上是一些危险性较大的分部分项工程的安全管理制度,根据具体的项目情况,还可以根据实际需要增加或调整安全管理措施。
危险性较大的分部分项工程安全管理制度(2)危险性较大的分部分项工程是指在建筑工程中存在较高风险,容易造成人身伤害或财产损失的工程项目。
在这些工程项目中,安全管理制度尤为重要,能够有效预防和控制事故的发生。
以下是危险性较大的分部分项工程的安全管理制度,共计____字。
一、高层建筑工程的安全管理制度高层建筑工程是指楼高超过规定高度的建筑物。
由于高层建筑在施工过程中存在较大的风险,因此建立科学合理的安全管理制度至关重要。

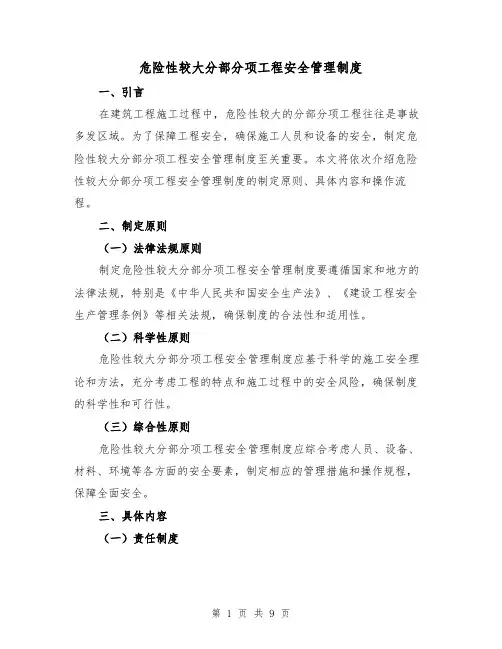

危险性较大分部分项工程安全管理制度(四篇)

危险性较大分部分项工程安全管理制度一、引言在建筑工程施工过程中,危险性较大的分部分项工程往往是事故多发区域。
为了保障工程安全,确保施工人员和设备的安全,制定危险性较大分部分项工程安全管理制度至关重要。
本文将依次介绍危险性较大分部分项工程安全管理制度的制定原则、具体内容和操作流程。
二、制定原则(一)法律法规原则制定危险性较大分部分项工程安全管理制度要遵循国家和地方的法律法规,特别是《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等相关法规,确保制度的合法性和适用性。
(二)科学性原则危险性较大分部分项工程安全管理制度应基于科学的施工安全理论和方法,充分考虑工程的特点和施工过程中的安全风险,确保制度的科学性和可行性。
(三)综合性原则危险性较大分部分项工程安全管理制度应综合考虑人员、设备、材料、环境等各方面的安全要素,制定相应的管理措施和操作规程,保障全面安全。
三、具体内容(一)责任制度1.明确各级管理人员的责任和权限,建立层级管理体系,明确各级管理人员的责任和权限,保证管理层对安全管理的有效监督和控制。
2.建立安全生产责任制,明确各岗位人员的安全责任和义务,建立奖惩机制,加大对违规行为的查处和处罚力度。
(二)安全教育培训制度1.制定安全教育培训计划,对施工人员进行必要的安全教育培训,提高他们的安全意识和防范能力。
2.定期组织安全培训,包括理论教育、实践操作技能培训、应急预案演练等内容,确保施工人员具备必要的安全技能和应变能力。
(三)作业规范制度1.制定作业规范,明确各个工种的具体作业程序和要求,规范施工人员的作业行为,减少操作失误和事故隐患。
2.配备必要的个人防护装备,并对施工人员进行正确使用和维护的培训,确保个人防护措施的有效性。
(四)危险源管理制度1.对危险源进行全面调查和分析,制定相应的控制措施和处理方案,减少和消除危险源。
2.建立日常巡检和定期检测机制,对危险源进行监控和评估,及时发现和处理安全风险。
危险性较大分部分项工程安全管理办法(3篇)

危险性较大分部分项工程安全管理办法(一)预警的分级定义(1)发生初步定性为重大安全事故的为一级预警:发生一级预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场配合集团指挥抢救,分析原因,配合调查,落实后续工作;(2)发生基坑坍塌或隧道破坏、工地发生死亡事件,事故初步定性为一般安全事故,有重大社会影响的为二级预警:发生二级预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场配合集团指挥抢救,分析原因,配合调查,落实后续工作;(3)工地发生死亡事故,死亡人数超过一人,事故初步定性为一般安全事故的为三级预警:发生三级预警及以上预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场指挥抢救,分析原因,配合调查,落实后续工作;(4)工地发生死亡事故,死亡人数不超过一人为四级预警:发生四级预警,项目公司主要负责人、施工总承包管理部主要负责人必须第一时间到达现场,指挥抢救,落实善后工作;(5)深基坑或区间施工发生管线或基坑变形报警、工地现场发生工伤事故、治安滋事等情况的为五级预警:发生五级预警,项目公司分管生产的副总经理或总工、施工总承包管部分管生产的副总经理或总工必须及时到达现场,分析原因,制订对策。
(二)报告时间(1)轨道交通建设工地一旦突发防汛抢险及其他灾害性事故或事件,事故单位必须在第一时间内逐级上报;(2)事故发生后集团按《工程建设重大事故报告和调查程序规定》及上级相关管理部门的应急预案要求,以最快方式(45分钟内)将事故简要情况向相关上级部门报告;(3)各类突发事件事故应在事发第一时间内向市建交委和相关上级部门报告。
(三)报告程序(1)施工单位报告程序a.一旦突发防汛事故或事件,事故单位现场负责人必须在第一时间内向建设方现场项目经理报告;如特别重大事故直接向项目公司主要领导报告,后按程序报告;b.如发生重伤、死亡事故,现场必须做好抢救人员和保护好现场工作,以防事故进一步扩大。
危险性较大分部分项工程安全管理制度

危险性较大的工程安全管理制度为进一步贯彻落实住建部《危险性较大的分部分项工程安全管理办法》,加强本路面工程施工危险性较大分部分项工程管理,防范和遏制工程生产安全事故发生,执行危险性较大分部分项工程相关管理程序要求,结合工程实际情况、安全管理标准化指南制定了以下安全管理制度。
一、危险性较大分部分项工程清单及安全措施备案制度按规定提供危险性较大的分部分项工程清单和安全管理措施。
二、安全专项方案编制、审批及专家论证制度安全专项方案由本部施工技术、安全、质量等部门专业技术人员编制,项目总工程师审核,项目经理批准,并上报驻地监理工程师和总监理工程师,经总监批准后方可实施。
对于超过一定规模的危险性较大的分部分项工程,项目部将组织专家对专项方案进行论证。
三、安全技术交底制度专项方案实施前,项目技术负责人向现场管理人员和作业人员进行安全技术交底。
安全技术交底形成书面记录,交底双方应签字确认。
四、现场公示制度项目部将超过一定规模的危险性较大的分部分项工程在施工现场醒目位置进行公示,公示内容包括:分部分项工程的名称、部位、施工期限、施工负责人、安全监控责任人等。
五、开工报告制度超过一定规模的危险性较大分部分项工程实施前,项目部对工程安全开工条件进行检查,符合开工条件后,项目部将超过一定规模的危险性较大分部分项工程报监理组审批。
六、安全隐患排查制度项目部逐级落实危险性工程隐患排查治理和监控责任制。
项目部按照危险性较大的分部分项工程清单和安全管理措施,组织开展施工现场安全隐患排查,对检查中查出的安全隐患应登记造册,提出具体整改措施,明确整改期限和责任人,并按要求整改到位。
八、验收制度对于按规定需要验收的危险性较大的分部分项工程,项目部组织项目负责人、专项方案编制人、项目技术负责人、进行自查。
自查合格的,上报监理组与指挥部,经项目技术负责人及总监理工程师签字后,方可施工。
危险性较大工程安全专项施工方案管理制度(四篇)

危险性较大工程安全专项施工方案管理制度工程安全是指在工程建设过程中,采取一系列的安全措施和管理措施,确保工程施工过程中的人员、设备和环境的安全。
危险性较大工程是指那些由于工程施工过程中有较高的概率造成人员伤亡、设备损失和环境破坏的工程。
为了管理这些危险性较大工程,提高施工安全水平,制定危险性较大工程安全专项施工方案管理制度非常必要。
以下是一份____字的危险性较大工程安全专项施工方案管理制度的示例,供参考。
一、总则1. 本管理制度的目的是确保危险性较大工程施工过程中的人员、设备和环境的安全,满足国家、行业和项目要求,减少事故发生的概率和危害,保护工程施工人员的生命财产安全。
2. 本管理制度适用于危险性较大工程的施工阶段,并与相关各方合作,共同推进工程安全管理工作。
3. 本管理制度的内容包括:危险性较大工程的安全评估、安全预控措施、施工组织设计、应急预案和安全培训等方面。
二、安全评估1. 在项目启动阶段,必须进行危险性较大工程的安全评估,确定工程存在的风险和隐患。
2. 安全评估应由专业的安全评估机构进行,确保评估结果的客观准确。
3. 安全评估报告应提出针对性的安全预控措施,以减少事故发生的概率和危害。
三、安全预控措施1. 根据安全评估结果,制定相应的安全预控措施,包括但不限于施工技术措施、安全设备配置、操作规程等。
2. 安全预控措施落实应由项目负责人负责,确保落实到位,严格执行。
3. 安全预控措施的调整应根据实际施工情况进行,确保适应工程的实际情况。
四、施工组织设计1. 根据危险性较大工程的特点,制定相应的施工组织设计方案,包括工序安排、设备配置、施工区划等。
2. 施工组织设计应满足安全要求,保证施工过程中的人员、设备和环境的安全。
3. 施工组织设计应经过相关专业人员的审查,并报经项目负责人批准后执行。
五、应急预案1. 危险性较大工程施工过程中可能发生各种事故,应制定相应的应急预案,保障事故发生后的迅速应对。
危险性较大的分部分项工程安全管理制度

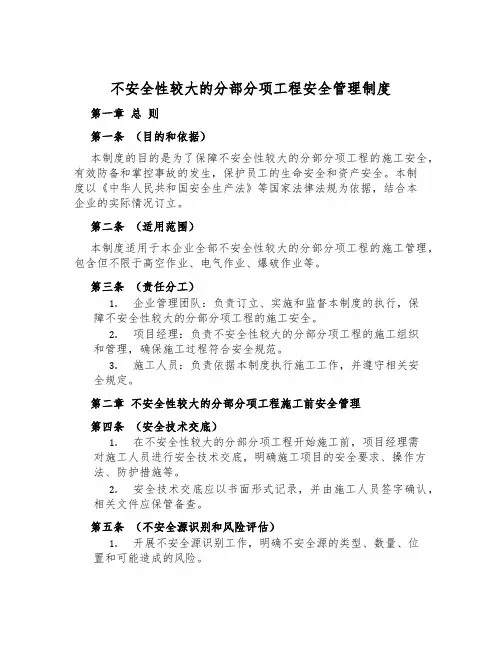

不安全性较大的分部分项工程安全管理制度第一章总则第一条(目的和依据)本制度的目的是为了保障不安全性较大的分部分项工程的施工安全,有效防备和掌控事故的发生,保护员工的生命安全和资产安全。
本制度以《中华人民共和国安全生产法》等国家法律法规为依据,结合本企业的实际情况订立。
第二条(适用范围)本制度适用于本企业全部不安全性较大的分部分项工程的施工管理,包含但不限于高空作业、电气作业、爆破作业等。
第三条(责任分工)1.企业管理团队:负责订立、实施和监督本制度的执行,保障不安全性较大的分部分项工程的施工安全。
2.项目经理:负责不安全性较大的分部分项工程的施工组织和管理,确保施工过程符合安全规范。
3.施工人员:负责依据本制度执行施工工作,并遵守相关安全规定。
第二章不安全性较大的分部分项工程施工前安全管理第四条(安全技术交底)1.在不安全性较大的分部分项工程开始施工前,项目经理需对施工人员进行安全技术交底,明确施工项目的安全要求、操作方法、防护措施等。
2.安全技术交底应以书面形式记录,并由施工人员签字确认,相关文件应保管备查。
第五条(不安全源识别和风险评估)1.开展不安全源识别工作,明确不安全源的类型、数量、位置和可能造成的风险。
2.对不安全源进行风险评估,依据风险等级订立相应的防护措施和紧急预案。
第六条(安全防护措施)1.依据风险评估结果,订立相应的安全防护措施,包含但不限于围挡设置、安全警示标志、防护设备等。
2.安全防护措施的设置、使用和检查应符合相关标准和规范。
第七条(施工环境安全整治)1.施工前,项目经理需对施工现场进行安全环境整治,清除障碍物、杂物等,确保施工环境的安全乾净。
2.安全环境整治完成后,由项目经理组织现场验收,并记录相关信息。
第三章不安全性较大的分部分项工程施工中安全管理第八条(安全日常管理)1.施工期间,项目经理应定期组织安全检查和安全教育培训,提高施工人员的安全意识和操作技能。
2.定期召开安全会议,总结工作中的安全问题,并提出改进建议。
危险性较大的分部分项工程安全管理制度
危险性较大的分部分项工程安全管理制度1. 引言危险性较大的分部分项工程是指在施工过程中容易发生事故的工程部分。
为了预防和控制事故的发生,保障工人的生命安全和财产安全,需要建立一套有效的安全管理制度。
本文将介绍危险性较大的分部分项工程安全管理制度的内容和实施方法。
2. 目的和原则危险性较大的分部分项工程安全管理制度的目的是保障工程施工过程中的安全,预防事故的发生,保护工人的生命和财产安全。
管理制度的制定应遵循以下原则:•安全第一:以工人的生命安全和身体健康为第一原则,确保工作环境符合安全标准。
•预防为主:通过事前预防,减少事故的发生,避免安全生产隐患。
•管理科学化:建立科学合理的管理制度,提高工作效率,降低安全风险。
3. 责任与权限危险性较大的分部分项工程安全管理制度明确责任与权限的分配:•项目负责人:负责危险性较大的分部分项工程的安全管理,包括组织制定安全管理制度和安全计划,指导和监督施工过程中的安全工作。
•施工单位:负责具体的施工工作,包括按照安全管理制度开展施工作业,并组织进行安全培训和教育。
•工人:必须遵守安全管理制度,执行施工单位的安全操作规程,确保自身安全和他人安全。
4. 安全管理流程危险性较大的分部分项工程安全管理制度包括以下流程:4.1 安全评估和识别在开始施工前,应进行安全评估和识别,确定该工程部分的危险性和可能发生的事故类型。
评估结果将作为制定安全计划的依据。
4.2 安全计划根据安全评估结果,制定相应的安全计划。
安全计划应包括以下内容:•安全目标:明确安全目标,如零伤亡事故和零财产损失。
•安全措施:制定必要的安全措施,包括人员防护措施、设备安全措施等。
•培训计划:制定培训计划,对相关人员进行安全培训,提高他们的安全意识和技能。
•应急预案:制定应急预案,应对突发事件和事故。
•安全检查:制定安全检查计划,定期检查施工现场的安全状况。
4.3 安全教育和培训根据安全计划,进行安全教育和培训。
危险性较大分部分项工程安全管理办法
危险性较大分部分项工程安全管理办法第一章总则第一条为做好危险性较大分部分项工程的安全管理工作,确保施工过程中人员生命财产安全,根据国家有关法律法规和工程建设管理规范,制定本办法。
第二条危险性较大分部分项工程是指在工程施工过程中,因工程条件、施工工艺、施工环境等因素,存在一定的安全风险,需要特别强调安全管理的工程项目或工作环节。
第三条本办法适用于危险性较大分部分项工程的施工过程中的安全管理。
第四条危险性较大分部分项工程的施工单位应当建立健全安全管理制度和工作机构,明确安全管理职责和工作要求,加强施工现场安全管理,确保施工过程中安全风险的控制。
第二章安全管理机构及人员第五条危险性较大分部分项工程的施工单位应当设立安全管理机构,配置专职安全管理人员。
安全管理机构应当独立设置,不得与其他部门合并设置。
第六条安全管理机构的主要职责包括:(一)制定安全管理制度和方案;(二)组织危险性较大分部分项工程的安全培训和教育;(三)监督施工现场的安全情况;(四)制定应急救援预案和组织演练;(五)对施工现场存在的安全隐患及时报告并组织处理;(六)对施工人员进行安全激励和惩戒;(七)协助相关部门进行安全监督检查;(八)统计分析和总结安全事故和事故隐患。
第七条安全管理人员应当具备相应的安全管理知识和技能,并持有国家颁发的安全生产管理相关职业资格证书。
第三章安全管理制度第八条危险性较大分部分项工程的施工单位应当制定相应的安全管理制度,明确安全管理的基本要求和措施。
第九条安全管理制度应当包括以下内容:(一)施工现场的安全责任分工;(二)安全培训和教育的内容和要求;(三)施工现场的安全防护措施;(四)施工人员安全用品和装备的配置;(五)不同施工工序的安全操作规程;(六)施工现场安全检查和事故隐患排查的要求;(七)施工现场的应急救援预案。
第十条安全管理制度应当以书面形式制定,并向施工人员进行宣传和培训,确保制度的落实。
第四章安全教育和培训第十一条危险性较大分部分项工程的施工单位应当对施工人员进行安全教育和培训,提高其安全意识和安全技能。
危险性较大工程安全专项施工方案管理制度范本(三篇)
危险性较大工程安全专项施工方案管理制度范本工程安全专项施工方案管理制度是为了减少施工工程的危险性,保障施工人员的安全而制定的管理制度。
它包括以下内容:1. 设立专门的施工方案管理部门,负责施工方案的制定、审核和监督。
2. 在施工前,必须编制详细的施工方案,包括施工方法、施工流程、施工人员组织、施工设备和材料的选择等。
3. 施工方案必须根据工程的实际情况进行合理调整和优化,确保施工的安全性和经济效益的最大化。
4. 施工方案必须经过专业人员审核,包括安全专家、结构专家、监理工程师等,确保施工方案的科学性和合理性。
5. 施工方案必须在施工前进行现场培训和演练,确保施工人员熟悉施工过程的各个环节和安全预防措施。
6. 施工方案必须在施工现场张贴并向所有参与施工的人员进行宣传,确保施工人员了解施工方案的内容和要求。
7. 施工方案必须定期检查和评估,及时发现和整改施工中存在的安全隐患,并记录和追溯整改过程。
8. 施工方案必须在施工结束后进行总结和评估,总结经验教训,为今后类似工程的施工方案提供参考。
危险性较大工程安全专项施工方案管理制度范本(二)一、总则危险性较大工程安全专项施工方案管理制度是为了规范危险性较大工程施工过程中的安全管理,保障施工人员的生命安全和财产安全。
本制度适用于危险性较大工程的施工单位,施工单位应根据具体情况进行调整和完善。
二、安全责任1. 本施工单位的总经理对危险性较大工程安全负有最终责任,并承担应急处理的决策权。
2. 所有项目的项目经理应对危险性较大工程的安全实施负责,并组织实施相关的安全培训和教育。
3. 每个施工项目应指定安全管理人员,并负责协调、监督和检查施工过程中的安全工作。
4. 每个施工项目的安全管理人员应定期进行安全培训和考核,提高其安全管理能力。
三、施工前安全准备1. 在施工前,项目经理应组织编制危险性较大工程施工方案,明确施工过程中可能存在的安全风险和应对措施。
2. 在施工前,项目经理应开展安全风险评估,确定施工过程中可能存在的危险点和隐患,并采取相应的防范措施。
危险性较大的分部分项工程安全管理制度范文(3篇)
危险性较大的分部分项工程安全管理制度范文一、砼工程使用振动机前应检查电源电压,必须经过二级漏电保护,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。
二、施工用电2.1施工现场临时用电安全措施(1)在拉设临时电源时,电线均应架空,过道须用钢管保护,不得乱拖乱拉,不得让电线被车碾物压。
(2)电箱内电气设备应完整无缺,设有专用漏电保护开关,必须按“一机一闸一漏一箱”要求设置。
(3)所有移动电具,都应在二级漏电开关保护之中,电线无破损,插头插座应完整,严禁不用插头而电线直接插入座内。
(4)各类电动工具,要管好、用好、注油,严禁机械带“病”运转,各类防护罩应完整无缺。
(5)材料间、更衣室不得使用超过60w灯泡,严禁使用碘钨灯和家用电加热器(包括电炉、电热杯、热得快、电饭煲)取暖、烧水、烹饪。
(6)电气设备所有保险丝的额定电流应与其负荷容量相适应。
禁止使用其他金属代替保险丝。
(7)办公室、更衣室等照明____导线应用绝缘子固定,不准用花线、塑料胶质线乱接。
现场所用各种电线绝缘不准有老化、破损、漏电等现象。
2.2施工现场电气设备安全技术措施(1)凡是触及或接近带电体的地方均应采取绝缘、屏护以及保持安全离等措施。
(2)电力线路和设备的选型必须按国家标准限定安全载流量。
(3)所有电气设备的金属外壳必须具备良好的接地或接零保护。
(4)所有的临时电源和移动电具必须设置有效的漏电保护开关。
(5)在十分潮湿的场所或金属构架等导体性能良好的作业场所,宜使用安全电压。
(6)有项目的电气安全标志。
无有效安全技术措施的电气设备,不准使用。
(7)电气线路和设备____完工后,由动力设备部门会同安全部门、施工单位进行验收,合格后方可投入运行。
(8)必须经常对现场的电气线路和设备进行安全检查。
对电气绝缘、接地接零电阻、漏电保护器等开关是否完好,必须指定专人定期测试。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、起重吊装及安装拆卸工程
采用非常规起重设备、方法,且单件起吊 重量在10kN及以上的起重吊装工程。
采用起重机械进行安装的工程。 起重机械设备自身的安装、拆卸。
五、脚手架工程
搭设高度24m及以上的落地式钢管脚手架 工程。
附着式整体和分片提升脚手架工程。 悬挑式脚手架工程。 吊篮脚手架工程。 自制卸料平台、移动操作平台工程。 新型及异型脚手架工程。
编制依据:相关法律、法规、规范性文件、标准、规范及 图纸(国标图集)、施工组织设计等。
施工计划:包括施工进度计划、材料与设备计划。 施工工艺技术:技术参数、工艺流程、施工方法、检查验
收等。 施工安全保证措施:组织保障、技术措施、应急预案、监
测监控等。 劳动力计划:专职安全生产管理人员、特种作业人员等。 计算书及相关图纸。
六、拆除、爆破工程
建筑物、构筑物拆除工程。 采用爆破拆除的工程。
七、其它
建筑幕墙安装工程。 钢结构、网架和索膜结构安装工程。 人工挖扩孔桩工程。 地下暗挖、顶管及水下作业工程。 预应力工程。 采用新技术、新工艺、新材料、新设备及
尚无相关技术标准的危险性较大的分部分 项工程。
后报监理单位,由项目总监理工程师审核签字。
专家论证会
超过一定规模的危险性较大的分部分项 工程专项方案应当由施工单位组织召开 专家论证会。
实行施工总承包的,由施工总承包单位 组织召开专家论证会。
下列人员应当参加专家论证会
专家组成员; 建设单位项目负责人或技术负责人; 监理单位项目总监理工程师及相关人员; 施工单位分管安全的负责人、技术负责人、项
起重量300kN及以上的起重设备安装工程; 高度200m及以上内爬起重设备的拆除工 程。
四、脚手架工程
搭设高度50m及以上落地式钢管脚手架 工程。
提升高度150m及以上附着式整体和分片 提升脚手架工程。
架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程
采用爆破拆除的工程。 码头、桥梁、高架、烟囱、水塔或拆除中容易
大于60m及以上的网架和索膜结构安装工程。 开挖深度超过16m的人工挖孔桩工程。 地下暗挖工程、顶管工程、水下作业工程。 采用新技术、新工艺、新材料、新设备及尚无
相关技术标准的危险性较大的分部分项工程。
专项方案编制应当包括以下内容
工程概况:危险性较大的分部分项工程概况、施工平面布 置、施工要求和技术保证条件。
施工单位、监理单位应当建立危险性较大 的分部分项工程安全管理制度。
专项方案的编制
施工单位应当在危险性较大的分部分项工程施 工前编制专项方案;对于超过一定规模的危险 性较大的分部分项工程,施工单位应当组织专 家对专项方案进行论证。
建筑工程实行施工总承包的,专项方案应当由 施工总承包单位组织编制。其中,起重机械安 装拆卸工程、深基坑工程、附着式升降脚手架 等专业工程实行分包的,其专项方案可由专业 承包单位组织编制。
专项方案的审核批准
专项方案应当由施工单位技术部门组织本单位施 工技术、安全、质量等部门的专业技术人员进行 审核。
经审核合格的,由施工单位技术负责人签字。 实行施工总承包的,专项方案应当由总承包单位
技术负责人及相关专业承包单位技术负责人签字。 不需专家论证的专项方案,经施工单位审核合格
目负责人、项目技术负责人、专项方案编制人 员、项目专职安全生产管理人员; 勘察、设计单位项目技术负责人及相关人员。
混凝土模板支撑工程:搭设高度8m及以 上;搭设跨度18m及以上,施工总荷载 15kN/m2及以上;集中线荷载20kN/m及 以上。
承重支撑体系:用于钢结构安装等满堂支 撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程
采用非常规起重设备、方法,且单件起 吊重量在100kN及以上的起重吊装工程。
二、土方开挖工程
开挖深度超过3m(含3m)的基 坑(槽)的土方开挖工程。
三、模板工程及支撑体系
各类工具式模板工程,包括大模板、滑模、爬 模、飞模等工程;
混凝土模板支撑工程:搭设高度5m及以上; 搭设跨度10m及以上;施工总荷载10kN/m2及 以上;集中线荷载15kN/m及以上;高度大于 支撑水平投影宽度且相对独立无联系构件的混 凝土模板支撑工程。水平混凝土构件模板支撑 系统及特殊结构模板工程。
超过一定规模的危险性较大的分部分项工 程的范围
一、深基坑工程
开挖深度超过5m(含5m)的基坑(槽) 的土方开挖、支护、降水工程。
开挖深度虽未超过5m,但地质条件、周 围环境和地下管线复杂,或影响比邻建 筑(构筑)物安全的基坑(槽)的土方 开挖、支护、降水工程。
二、模板工程及支撑体系
工具式模板工程:包括滑模、爬模、飞模 工程。
引起有毒有害气(液)体或粉尘扩散、易燃易 爆事件发生的特殊建、构筑物的拆除工程。 可能影响行人、交通、电力设施、通讯设施或 其它建、构筑物安全的拆除工程。 文物保护建筑、优秀历史建筑或历史文化风貌 区控制范围的拆除工程。
六、其它
施工高度50m及以上的建筑幕墙安装工程。 跨度大于36m及以上的钢结构安装工程;跨度
危险性较大的分部分项工程 安全专项施工方案的概念
危险性较大的分部分项工程安全专项施工 方案是指施工单位在编制施工组织(总) 设计的基础上,针对危险性较大的分部分 项工程单独编制的安全技术 Nhomakorabea施文件。
建设单位在申请领取施工许可证或办理安 全监督手续时,应当提供危险性较大的分 部分项工程清单和安全管理措施。
危险性较大的分部分项工程 安全管理办法
芜湖市建筑工程管理处 缪正祥
危险性较大的分部分项工程的概念
危险性较大的分部分项工程是指建筑工 程在施工过程中存在的、可能导致作业 人员群死群伤或造成重大不良影响的分 部分项工程。
一、基坑支护、降水工程
开挖深度超过3m(含3m),或虽 未超过3m但地质条件和周围环境复 杂的基坑(槽)支护、降水工程。
