一般整体道床施工方案

合集下载

一般整体道床施工方案

一般整体道床施工方案

一般整体道床施工方案
在道路建设中,整体道床的施工是至关重要的环节,它直接影响着道路的使用寿命和舒适性。

本文将介绍一般整体道床的施工方案,包括设计要点、施工过程、材料选用等内容。

设计要点
整体道床的设计旨在确保道路承载能力和稳定性,同时减小沉降和变形。

在设计整体道床时,应考虑以下要点:
1.承载能力要求:根据道路设计标准和使用要求确定道床的承载能力
等级,确保道路能够承受车辆荷载。

2.排水设计:合理设计排水系统,确保道路排水畅通,避免积水对道
床的损坏。

3.坡度设置:适当设置道床的横纵坡度,保证道路在使用过程中水能
够迅速排除。

施工过程
整体道床的施工包括以下几个主要步骤:
1.基础处理:先进行基础处理,在基础上铺设垫层,以提高整体道床
的稳定性。

2.砼浇筑:在垫层上浇筑混凝土,形成整体道床的主体结构。

3.表面处理:最后进行表面处理,包括边界处理和表面光滑处理,使
整体道床平整美观。

材料选用
整体道床的主要材料包括:
1.碎石:用于作为垫层材料,提供支撑和稳定性。

2.水泥:混凝土的主要成分,用于拌和混凝土。

3.砼:主体结构的主要材料,用于形成整体道床的承载层。

结语
整体道床的施工对于道路使用寿命和舒适性具有至关重要的影响,设计合理、施工规范是保证道路质量的关键。

通过本文的介绍,相信读者对一般整体道床的施工方案有了更深入的了解。

以上是关于一般整体道床施工方案的介绍,希望对您有所帮助。

如需了解更多信息,请咨询相关专业人士或权威资料。

整体道床施工方案

整体道床施工方案

整体道床施工方案一、施工准备阶段1.引入相关设备和材料:施工所需的设备包括挖掘机、推土机、压路机等,材料包括碎石、砂子、水泥等。

2.进行场地勘察:对道路施工的场地进行勘察,确定施工范围和施工条件。

3.制定施工计划:根据勘察结果和项目要求,制定详细的施工计划,包括施工工序、施工顺序、施工时间等。

4.安排施工人员:根据施工计划,安排合适的人员进行施工。

二、基础工程施工1.清理施工场地:清理施工场地上的杂物、草皮等。

2.挖掘土方:使用挖掘机对施工区域进行土方挖掘,确保道床的平整和坚固。

3.搭设支撑体系:在挖掘好的土方上搭设支撑体系,包括排水系统、边坡保护措施等。

4.基础填料:在支撑体系上铺设碎石、砂子等填料,进行压实,确保基础的均匀和紧密。

三、道床施工1.铺设道床材料:在基础填料上铺设一层碎石,再铺设一层砂子,进行压实。

2.社会压路:使用压路机对铺设好的道床进行压实,使之达到密实度要求。

3.进行修整:使用平板等工具对道床进行修整,确保道床的平整度和平整度。

4.进行养护:完成道床施工后,对道床进行养护,包括浇水、覆盖物等,防止道床在施工后出现开裂和破损。

四、验收阶段1.进行质量检查:对施工完成的道床进行质量检查,包括平整度、坚固度等项目检查,确保满足项目要求。

2.进行验收:根据质量检查结果,进行道床的验收,确定道床是否合格。

3.修复不合格部分:如果发现道床存在质量问题,及时进行修复,直至满足项目要求为止。

4.编制竣工报告:验收合格后,编制竣工报告,记录道床施工的过程和结果。

总结:整体道床施工方案主要包括施工准备阶段、基础工程施工、道床施工和验收阶段。

在施工过程中,需要注意安全施工和质量管控,确保道床施工的平整度和坚固度,以满足项目要求。

同时,在施工完成后,对道床进行养护和维护,延长道床的使用寿命。

整体道床专项施工方案

整体道床专项施工方案

6.5. 轨道工程6.5.1. 轨道工程总体施工方案本工程正线铺轨 4.7km,其中无砟轨道 1.478km,铺砟轨道3.222km。

采取机械施工为主,人工为辅的施工方案进行施工。

无砟轨道道床混凝土采用分仓跳格法施工;铺砟轨道道砟采用既有一期铁路线运输至施工现场,组建有施工经验的专业队伍负责施工。

6.5.2. 施工进度计划安排根据本工程总体施工进度计划安排,无砟轨道与铺砟轨道同时进行施工,工期安排为5月20日至7月10日。

6.5.3.无砟轨道工程的施工方法、关键技术、工艺要点、工艺要求6.5.3.1. 施工工艺流程轨排法工艺流程详见:无砟轨道排架法施工流程图。

无砟轨道排架法施工流程6.5.3.2. 施工方法与过程控制标准1、施工准备⑴施工文件准备和审核①施工前应根据施工内容准备相关施工、设计文件。

②准备并熟悉无砟轨道相关规范、规程、标准、技术条件及指南等。

③接收和复核其他施工技术文件,包括线下构筑物竣工测量资料、桩橛和轨道工程有关的变更设计、线下工程施工质量检验合格报告等。

④审核施工设计文件。

⑵施工调查和物流组织方案编制;在常规工程施工调查的基础上,着重调查以下内容:①施工道路的分布情况,包括可利用道路长度、宽度、坡度、转弯半径、会车点位置、便桥(涵)的承载能力、通道出入口的具体位置、新增便道条件等。

②混凝土拌和站的具体位置、供应能力,混凝土供应方式和物流情况。

③预制轨枕场的位置,预制轨枕的运输距离、运输方式、装卸储存及现场存放条件。

④线下工程结构物分布情况,相关接口工程施工安排。

⑤长钢轨、道岔铺设计划。

(3)施工人员培训及机械设备准备。

①无砟轨道施工及管理人员进行岗前培训,经考试合格后持证上岗。

②无砟轨道施工前应根据施工方法配置无砟道床成套施工设备,对关键设备进行操作和精度确认。

⑺工艺性试验段施工;①无砟轨道正式施工前应组织工艺性试验段施工,进一步提高作业人员的操作水平,优化施工工艺,验证施工设备及劳力的组合。

一般整体道床施工组织设计

一般整体道床施工组织设计

武汉市轨道交通六号线一期工程轨道工程(第二标段)一般整体道床施工方案编制:审核:批准:中铁四局集团有限公司武汉市轨道交通六号线一期工程轨道工程第二标段项目经理部二零一五年十月二十日1编制依据 (1)2工程概况 (1)3主要技术标准 (1)3.1钢轨 (1)3.2轨底坡 (1)3.3曲线超高 (1)3.4扣件 (1)3.5轨枕布置 (1)3.6道床混凝土及钢筋 (1)3.7杂散电流设置 (2)3.8轨道结构高度 (2)3.9道床排水设置 (3)3.10道床伸缩缝设置 (3)3.11过轨管线设置 (3)4工程特点、重点和难点及其对策 (3)4.1工程特点 (3)4.2施工难点、重点及采取的对策与措施 (4)4.2.1轨道几何尺寸调整精度 (4)4.2.2轨底坡控制 (4)5施工方案 (4)5.1施工准备 (4)5.1.1材料准备 (4)5.1.2工机具准备 (5)5.1.3作业条件准备 (5)5.1.4人员准备 (5)5.2施工工艺流程 (5)5.2.1工艺流程 (5)5.2.2施工方法 (6)5.2.3整体道床施工技术要求和控制要点 (13)6安全文明施工措施 (14)6.1施工现场临时用电安全措施 (14)6.2施工机械安全保证措施 (14)6.3地下线施工安全措施 (15)6.4铺轨施工安全保障措施 (15)6.5整体道床施工安全保证措施 (16)6.6施工运输及交通安全措施 (16)6.7大坡道运输安全保证措施 (17)6.8防雷电、台风、暴雨安全措施 (17)6.9吊装作业安全技术措施 (17)1编制依据1.1.1现行国家、武汉市地铁设计和施工相关规范、规程及规则;1.1.2施工现场踏勘获得的相关资料;1.1.3武汉市轨道交通六号线一期工程施工设计图;1.1.4我公司现有的施工技术力量以及自备的先进配套施工设备;2工程概况武汉市轨道交通六号线一期工程轨道工程(第二标段)施工项目包括:地下段正线、辅助线、出入段线地段整体道床、道岔施工及附属设备的安装。

地铁地下线一般道床施工方案

地铁地下线一般道床施工方案

地铁地下线一般道床施工方案地下线是城市交通建设中的重要组成部分,作为地铁线路的基础设施,道床施工是其建设过程中的关键环节之一、本文将从地铁地下线道床施工的工程组织、施工工艺、材料选择等方面进行解析,并提出相应的施工方案。

一、工程组织1.项目组织架构2.施工人员组织根据道床施工的特点,施工人员包括机械操作人员、工地管理人员、安全员、质检员等。

3.施工队伍管理采用层级化管理,将施工队伍分为若干个小组,每个小组由一名组长负责,实现分工协作,提高施工效率。

二、施工工艺1.现场勘察与准备根据施工要求,进行地质勘探,并制定道床施工方案。

清理施工现场,确保施工区域干净整洁。

2.道床挖掘采用机械挖掘法进行道床挖掘,根据实际情况选择合适的挖掘机械,保证挖掘质量。

3.道床回填道床回填施工采用人工回填法,将挖掘出的土方填充至规定标高,并采取夯实措施,确保道床的均匀、稳固。

4.道床夯实采用夯实机进行道床的夯实工作,确保道床的密实度。

夯实过程中,需加强对水平度的控制,保证道床的平整度。

5.道床防护层施工在道床上进行防护层施工,包括防水、防沉降处理。

采用防水材料进行防水处理,以防止地下水渗入道床。

6.道床基础层施工采用砼浇筑法进行道床基础层施工,根据设计要求制作模板,进行混凝土浇筑。

确保砼浇筑的顺利进行。

7.道床面层施工道床面层施工采用道床材料进行,根据施工要求选择适当的道床材料,并根据设计要求进行铺设和固化。

三、材料选择1.道床挖掘时常用的挖掘机械有挖掘机、推土机等。

选择挖掘机械时,需根据施工现场的情况进行选择。

2.道床回填时常用的土方填充材料包括黄土、砂土等。

根据地质勘探结果,选择合适数量的土方填充材料,并在回填过程中采取夯实措施。

3.道床防护层施工时常用的材料有水泥、防水材料等。

根据地下水位和地质条件,选择合适的防水材料进行处理。

4.道床基础层施工常用的材料有混凝土、钢筋等。

在混凝土浇筑中,需注意混凝土的配合比例和浇筑均匀度。

整体道床施工方案

整体道床施工方案

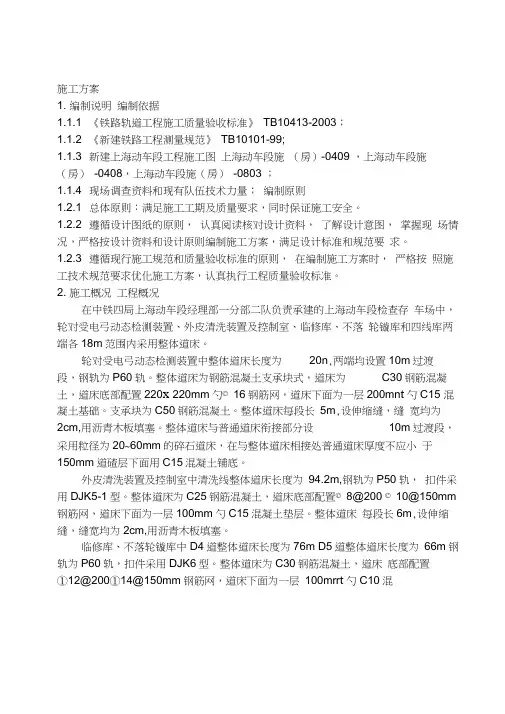

施工方案1. 编制说明编制依据1.1.1 《铁路轨道工程施工质量验收标准》TB10413-2003;1.1.2 《新建铁路工程测量规范》TB10101-99;1.1.3 新建上海动车段工程施工图上海动车段施(房)-0409 ,上海动车段施(房)-0408,上海动车段施(房)-0803 ;1.1.4 现场调查资料和现有队伍技术力量;编制原则1.2.1 总体原则:满足施工工期及质量要求,同时保证施工安全。

1.2.2 遵循设计图纸的原则,认真阅读核对设计资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工方案,满足设计标准和规范要求。

1.2.3 遵循现行施工规范和质量验收标准的原则,在编制施工方案时,严格按照施工技术规范要求优化施工方案,认真执行工程质量验收标准。

2. 施工概况工程概况在中铁四局上海动车段经理部一分部二队负责承建的上海动车段检查存车场中,轮对受电弓动态检测装置、外皮清洗装置及控制室、临修库、不落轮镟库和四线库两端各18m范围内采用整体道床。

轮对受电弓动态检测装置中整体道床长度为20n,两端均设置10m过渡段,钢轨为P60轨。

整体道床为钢筋混凝土支承块式,道床为C30钢筋混凝土,道床底部配置220x 220mm勺© 16钢筋网,道床下面为一层200mn t勺C15 混凝土基础。

支承块为C50钢筋混凝土。

整体道床每段长5m,设伸缩缝,缝宽均为2cm,用沥青木板填塞。

整体道床与普通道床衔接部分设10m过渡段,采用粒径为20~60mm的碎石道床,在与整体道床相接处普通道床厚度不应小于150mm道碴层下面用C15混凝土铺底。

外皮清洗装置及控制室中清洗线整体道床长度为94.2m,钢轨为P50轨,扣件采用DJK5-1型。

整体道床为C25钢筋混凝土,道床底部配置© 8@200 © 10@150mm 钢筋网,道床下面为一层100mm勺C15混凝土垫层。

整体道床每段长6m,设伸缩缝,缝宽均为2cm,用沥青木板填塞。

整体道床施工方案

整体道床施工方案

整体道床施工方案一、概述整体道床是道路建设中的重要环节,它承载着车辆和行人的负荷,直接关系到道路的使用寿命和安全性。

本文将介绍一种适用于城市道路的整体道床施工方案,旨在提高道路的承载能力和使用寿命,确保交通安全和行车舒适。

二、材料选择与准备1. 基层材料:选择优质稳定的石灰土或水泥土作为基层,以确保道床的稳固性和抗压能力;2. 砂石料:选用符合规范要求的石子和沙子,保证道床的排水性和抗冲刷能力;3. 细集料:使用优质碎石或砂石作为细集料,控制其颗粒大小和成分,以提高道床的紧密性和稳定性;4. 水泥:选择合适的水泥种类和牌号,确保道床的胶结性和耐久性;5. 道床辅助材料:包括钢筋、排水设施、加固材料等,根据具体需要进行选择和准备。

三、整体道床施工步骤1. 基层处理:对基层进行清理、修整和加固,除去松散物和污染物,修复基层的平整度和稳定性;2. 石子铺设:在基层上铺设适量的石子,形成1-2层的石子垫层,提供均匀的支撑和良好的排水条件;3. 细集料铺设:将细集料均匀铺设在石子垫层上,通过振动板或滚压机进行压实,使道床紧密结实;4. 水泥砂浆施工:在细集料层上浇筑水泥砂浆,通过平整工具进行修整和抹平,使道床光滑均匀;5. 道床加固:根据道路的具体要求和使用需求,设置钢筋和加固材料,提高道床的承载能力和稳定性;6. 排水设施施工:根据道路的坡度和排水要求,设置排水设施,确保道床的排水畅通和防止积水;7. 道床养护:施工完成后,及时进行养护,包括浇水养护和覆盖保护层等,确保道床的强度和稳定性。

四、质量控制在整体道床施工的过程中,需要进行质量控制以确保道床的质量和使用寿命。

具体措施包括:1. 施工队伍的管理:合理调配人力和物力资源,确保施工进度和质量;2. 材料质量的检测:对各种材料进行抽样检测,确保其符合相关规范和要求;3. 工艺操作的监控:对施工过程进行监控和检验,及时发现和纠正问题;4. 施工记录的保存:做好施工记录,包括开挖、填土、石子铺设、水泥施工等各个环节的记录,以备后期查验和维修。

一般整体道床施工方案

一般整体道床施工方案

武汉市轨道交通六号线一期工程轨道工程(第二标段)通常整体道床施工方案编制:审核:批准:中铁四局集团武汉市轨道交通六号线一期工程轨道工程第二标段项目经理部二零一五年十月二十日目录1编制依据 (1)2工程概况 (1)3关键技术标准 (1)3.1钢轨 (1)3.2轨底坡 (1)3.3曲线超高 (1)3.4扣件 (1)3.5轨枕部署 (1)3.6道床混凝土及钢筋 (1)3.7杂散电流设置 (2)3.8轨道结构高度 (2)3.9道床排水设置 (3)3.10道床伸缩缝设置 (3)3.11过轨管线设置 (3)4工程特点、关键和难点及其对策 (3)4.1工程特点 (3)4.2施工难点、关键及采取对策和方法 (4)4.2.1轨道几何尺寸调整精度 (4)4.2.2轨底坡控制 (4)5施工方案 (4)5.1施工准备 (4)5.1.1材料准备 (4)5.1.2工机具准备 (5)5.1.3作业条件准备 (5)5.1.4人员准备 (5)5.2施工工艺步骤 (5)5.2.1工艺步骤 (5)5.2.2施工方法 (6)5.2.3整体道床施工技术要求和控制关键点 (13)6安全文明施工方法 (14)6.1施工现场临时用电安全方法 (14)6.2施工机械安全确保方法 (14)6.3地下线施工安全方法 (15)6.4铺轨施工安全保障方法 (15)6.5整体道床施工安全确保方法 (16)6.6施工运输及交通安全方法 (16)6.7大坡道运输安全确保方法 (17)6.8防雷电、台风、暴雨安全方法 (17)6.9吊装作业安全技术方法 (17)1编制依据1.1.1现行国家、武汉市地铁设计和施工相关规范、规程及规则;1.1.2施工现场踏勘取得相关资料;1.1.3武汉市轨道交通六号线一期工程施工设计图;1.1.4我企业现有施工技术力量和自备优异配套施工设备;2工程概况武汉市轨道交通六号线一期工程轨道工程(第二标段)施工项目包含:地下段正线、辅助线、出入段线地段整体道床、道岔施工及隶属设备安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

武汉市轨道交通六号线一期工程轨道工程(第二标段)一般整体道床施工方案编制:审核:批准:中铁四局集团有限公司武汉市轨道交通六号线一期工程轨道工程第二标段项目经理部二零一五年十月二十日目录1编制依据12工程概况13主要技术标准13.1钢轨13.2轨底坡13.3曲线超高13.4扣件13.5轨枕布置13.6道床混凝土及钢筋13.7杂散电流设置23.8轨道结构高度23.9道床排水设置33.10道床伸缩缝设置33.11过轨管线设置34工程特点、重点和难点及其对策34.1工程特点34.2施工难点、重点及采取的对策与措施44.2.1轨道几何尺寸调整精度44.2.2轨底坡控制45施工方案45.1施工准备45.1.1材料准备45.1.2工机具准备55.1.3作业条件准备55.1.4人员准备55.2施工工艺流程55.2.1工艺流程55.2.2施工方法65.2.3整体道床施工技术要求和控制要点136安全文明施工措施146.1施工现场临时用电安全措施14 6.2施工机械安全保证措施146.3地下线施工安全措施156.4铺轨施工安全保障措施156.5整体道床施工安全保证措施16 6.6施工运输及交通安全措施166.7大坡道运输安全保证措施176.8防雷电、台风、暴雨安全措施17 6.9吊装作业安全技术措施171编制依据1.1.1现行国家、武汉市地铁设计和施工相关规范、规程及规则;1.1.2施工现场踏勘获得的相关资料;1.1.3武汉市轨道交通六号线一期工程施工设计图;1.1.4我公司现有的施工技术力量以及自备的先进配套施工设备;2工程概况武汉市轨道交通六号线一期工程轨道工程(第二标段)施工项目包括:地下段正线、辅助线、出入段线地段整体道床、道岔施工及附属设备的安装。

正线起讫里程:K17+582.329~K35+949.234;金银湖停车段出入线岂止里程:K+15.73~K+701.7里程范围内的一般整体道床(除橡胶隔振垫、钢弹簧浮置板地段)。

3主要技术标准3.1钢轨正线及辅助线、出入线采用 60kg/m 、U75V普通热轧钢轨钢轨。

3.2轨底坡采用 1/40 轨底坡,道岔区及道岔间不足 50m 地段不设轨底坡。

3.3曲线超高正线最大曲线超高为 120mm,车站站台有效长度范围内曲线超高不大于15mm,允许欠超高为61mm,出入线及联络线曲线按行车速度计算超高,其余配线曲线不设超高,为避免出现反超高,岔后附带曲线施工时可设5mm超高。

3.4扣件主要有二种扣件类型,其中DTⅥ2型扣件用于非中等减振地段;双层非线性减振扣件用于中等减振地段。

3.5轨枕布置正线、出入线1667根/km,其余配线1600根/km。

轨枕布置时,若遇结构沉降缝、人防门(防淹门)、各种预埋管线、排水横沟等情况时,轨枕铺设间距可在500mm-650mm 间作适当调整。

3.6道床混凝土及钢筋一般整体道床混凝土强度等级为C35、U型槽地段强度等级为C40,整体道床钢筋设上、下两层钢筋,纵向钢筋采用HRB400级Ф14螺纹钢筋,横向钢筋采用HPB300级Ф8圆钢筋,保护层厚度不小于35mm。

3.7杂散电流设置在每条线路垂直钢轨下方,任选2根上层纵向贯通钢筋与所有的横向钢筋焊接;在每个道床结构块内,每隔5m(或小于5m)选1根横向钢筋与所交叉的所有纵向钢筋焊接;每个道床块两段各采用一根80×8mm热镀锌扁钢与所有纵向钢筋焊接,并在道床的两侧引出连接端子(或排流端子),扁钢连接端子或排流端子引出道床块顶面不少于120mm,并在端部预留Ф14孔,便于电缆连接。

3.8轨道结构高度轨道结构高度详见表 3.8-1所示。

表 3.8-1 轨道结构高度表(1)考虑排水需要,部分有配线车站下沉50mm,具体包括:汉正街站、苗栗路站、石桥路站、东方马城站及环湖西路站。

(2)有高等或特殊减振要求的车站,轨道结构高度统一调整为750mm当减振地段处在2‰坡地段,为保证排水要求,减振段至坡底段的轨道结构高度均应按750mm预留,具体如表3.8-2所示。

表3.8-23.9道床排水设置整体道床排水沟设置为中心水沟,中心水沟宽度为600mm,水沟深度一般及中等减振地段为轨面以下450mm(部分有配线车站水沟高度为轨面以下500mm),两侧向中心水沟方向设2.5%的排水横坡。

其他地段根据本工程要求采用不同的水沟深度。

3.10道床伸缩缝设置道床分段布置,根据轨枕间距一般情况下地下线道床块长度12m,洞口内50m范围、U型槽及联络通道两侧各18m范围每段长约6m。

结构沉降缝处应设道床伸缩缝,施工缝应在伸缩缝处,短轨枕应避开道床伸缩缝。

伸缩缝宽20mm,以沥青木板形成并以沥青麻筋封顶。

每段道床长度可根据结构变形缝设置、集水坑设置及过轨管线布置等情况适当调整,同时钢筋长度等相应调整。

3.11过轨管线设置一般整体道床和减振垫浮置板整体道床地段,轨道道床的预埋管最大内径一般不得超过100mm(道床表面可预留200~250mm的沟槽,以满足给排水专业消防水管过轨的需要),轨道专业对横穿管的材质不作要求,横穿管只能从轨道相邻的轨枕空档之间穿过道床,对于Ф50~70mm的横穿管,每处轨枕空档最多穿2根,外径Ф75~100mm的横穿管,每处轨枕空档最多穿1根,横穿管最大外径不得超过Ф100mm,若同一处横穿管数量较多,则采取分散过轨的方式。

4工程特点、重点和难点及其对策4.1工程特点本项目工程数量大、道床类型多、施工工序复杂、施工期间不可预见因素多。

在地铁工程中,轨道工程作为重要的里程碑之一,起承上启下的作用,是制约后续各专业施工的关键因素。

轨道工程涉及与土建、牵引供电、电力、信号、人防门、给排水、车站装修等专业的协调配合,协调配合是轨道工程铺轨、整体道床、焊轨主要工序的正常推进、保工期和质量的前提。

本项目施工,涉及专业较多,作业面相互交叉,施工互相干扰,协调工作是本项目工程施工的关键。

4.2施工难点、重点及采取的对策与措施4.2.1轨道几何尺寸调整精度(1)首先明确基本轨平面位置以外轨为基准,高程以内轨为基准,直线区间上的基准轨参考大里程方向的下一个曲线。

(2)“先轨向后轨距”,轨向的优化通过调整外轨的平面位置来实现,内轨的平面位置利用轨距及轨距变化率来控制。

(3)“先高低后超高(水平)”,高低的优化通过调整内轨的高程来实现,外轨的高程利用超高和超高变化率来控制。

(4)“先整体、后局部,先轨向、后轨距,先高低、后水平”,优先保证参考轨的平顺性,另一股钢轨通过轨距和水平控制。

4.2.2轨底坡控制(1)施工中及时消除扣件螺栓扭矩过大或不足对轨底坡带来影响,在拼装轨排时采用可定值的扭矩扳手,对每个螺栓进行紧固,保证内外侧口压力相同,使轨底面与橡胶垫板达到密贴状态,避免轨底坡出现变化。

(2)施工过程中,对钢轨支撑架进行刚度和稳定性的加强,以确保钢轨轨底与承轨槽面达到密贴稳定状态,避免承受重力而产生变形,确保轨底坡满足要求。

(3)调整线路横向位置时,避免将斜撑顶在钢轨头上进行调整,以免钢轨发生扭曲变形,轨底坡发生变化。

5施工方案5.1施工准备5.1.1材料准备(1)钢筋:根据施工图纸要求的型号规格、数量按施工进度分阶段进场。

对于该材料使用条件要求:表面洁净,确保无损伤、无油渍、无漆污、无铁锈应等杂物;带有颗粒状或片状老锈的钢筋不得使用;钢筋进场前应抽样进行力学性能试验,各项指标均满足要求时方可进场使用;(2)扣件、短轨枕等轨料均为厂制定型产品,能满足现场施工需求;(3)钢轨:采用P60kg/m-25mU75V热轧钢轨,其各项指标尺寸均在允许误差之内。

5.1.2工机具准备(1)机械:电焊机、移动龙门吊、轨道车、平板车、钢筋弯曲机、钢筋切断机、专用地铁铺轨车、锯轨机、打眼机、木工加工机床等;(2)工具:万能道尺、直角道尺、搬手、起道器、钢轨支承架、轨距拉杆、钢尺、石笔、扫帚、定型钢模板、撬棍、手提式混凝土振动棒、抽水泵等。

5.1.3作业条件准备(1)工程技术部技术人员在施工前应进行图纸的审核,并按图纸中的工程数量进行提料,根据工期和施工计划对各项材料进场时间进行约束,如发现有遗漏或错误应及时提出补发或重做;(2)材料进场后按照施工现场平面布置图进行分类别集中整齐堆放,并立有相对应的标识牌;(3)铺轨基标设置正确,布置位置及精度符合设计及规范要求,能满足施工要求。

万能道尺、直角道迟等计量仪器检校合格,钢轨支承架、轨距拉杆等工具均已备齐;(4)钢筋原材料到位,钢筋下料进行加工,能满足施工进度要求。

5.1.4人员准备(1)现场施工人员应熟悉图纸,了解设计要求和意图,明确各项结构尺寸,掌握其技术要点;(2)了解施工技术、安全交底的内容及要点,并复核图中的工程数量、工程尺寸;(3)认真贯彻执行技术标准、规范、规程和上级颁发的条例、办法、指示和决定,并严格遵照施工规范操作,在开工前组织工人学习;(4)严格执行挂牌上岗制度,各技术工种均持有相应的技术等级证书;(5)施工中注意保护CPⅢ控制点,如发现CPⅢ控制点损坏,应及时向工程技术部报告,在重新测量复核前严禁使用松动的CPⅢ控制点,以保证施工的精度。

5.2施工工艺流程5.2.1工艺流程短枕式整体道床施工工艺流程详见图5.2.1-1。

图5.2.1-1短枕式整体道床施工工艺流程图5.2.2施工方法(1)拼装轨排在铺轨基地内设置固定式轨排拼装台。

轨排在拼装台上组装,拼装时按轨节表所列的钢轨长度、轨距、轨枕间距、扣件类型、接头相错量及短轨枕位置进行组装,最后采用轨距拉杆进行连接构成轨道框架,其施工工序为:摆放轨枕→摆放枕上橡胶垫板、铁垫板、轨下橡胶垫板→摆放钢轨→方正钢轨→安装轨距拉杆→调整轨枕间距→安装扣轨弹簧→紧固螺母→安钢轨支承架→摆放接头夹板。

①摆放轨枕A.在轨排拼装台位组装轨枕。

其组装的顺序为:摆放轨枕→安装铁垫板下橡胶垫板→安装铁垫板→上连接螺栓→安装平垫圈及弹簧垫圈→带螺母并拧紧。

B.按照配轨表布置的25m钢轨轨枕根数,摆放轨枕。

C.根据组装台位上标注的间距线粗调轨枕间距。

②摆放钢轨A.摆放枕上橡胶垫板、铁垫板、轨下橡胶垫板。

B.在轨排拼装台位摆放钢轨。

C.道尺在使用前需校正,其精度允许误差为0.5mm。

③调整轨枕间距A.用白油漆在钢轨轨腰内侧(曲线在外股钢轨轨腰内侧)标注轨枕位置。

B.方正轨枕。

C.轨枕应与线路中轴线垂直。

D.短轨枕间距及偏差允许误差为±10mm。

④散并紧固扣件A.弹簧扣件要与轨底扣压密贴,不允许有松动、吊板等现象。

B.构件组装正确,螺母按规定值用测力板手拧紧,力矩一致。

(2)整体道床基底清理及施工排水①整体道床基底清理整体道床基底面按设计及规范要求清除各种杂物,排除污水,同时不让水流入已清理地段。
