二次结构施工方案砌体

合集下载

二次结构砌体工程施工方案 (排砖图文)

二次结构砌体工程施工方案 (排砖图文)

某某小区一区11#楼砌体工程施工方案编制:审核:审批:某某集团有限公司二零二二年四月目录一、编制依据 ---------------------------------------------------------------------------------- 1二、工程概况 ---------------------------------------------------------------------------------- 12.1 工程简介 ---------------------------------------------------------------------------------- 1 2.2、结构概括--------------------------------------------------------------------------------- 12.4砌筑概况----------------------------------------------------------------------------------- 2三、施工计划 ---------------------------------------------------------------------------------- 23.1 组织机构 ---------------------------------------------------------------------------------- 2 3.2进度计划安排----------------------------------------------------------------------------- 23.3施工现场安排----------------------------------------------------------------------------- 3四、施工准备 ---------------------------------------------------------------------------------- 34.1技术准备----------------------------------------------------------------------------------- 3一、编制依据1.1西山千亩保障性住房项目玉门小区一区施工图纸。

二次(砌体)结构施工方案

二次(砌体)结构施工方案

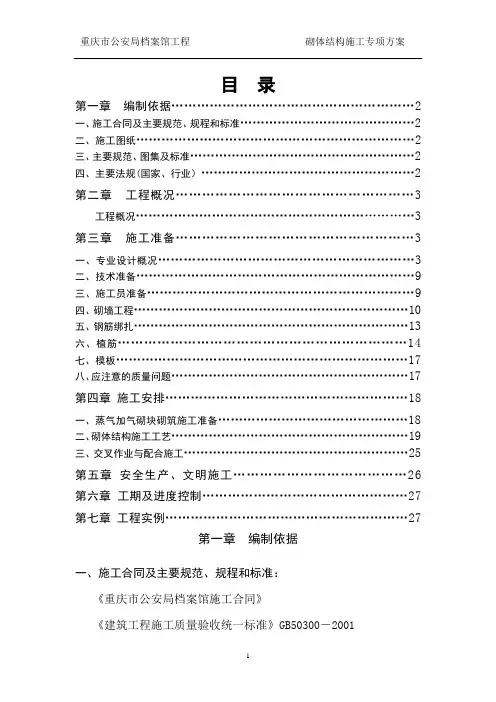

目录第一章编制依据 (2)一、施工合同及主要规范、规程和标准 (2)二、施工图纸 (2)三、主要规范、图集及标准 (2)四、主要法规(国家、行业) (2)第二章工程概况 (3)工程概况 (3)第三章施工准备 (3)一、专业设计概况 (3)二、技术准备 (9)三、施工员准备 (9)四、砌墙工程 (10)五、钢筋绑扎 (13)六、植筋 (14)七、模板 (17)八、应注意的质量问题 (17)第四章施工安排 (18)一、蒸气加气砌块砌筑施工准备 (18)二、砌体结构施工工艺 (19)三、交叉作业与配合施工 (25)第五章安全生产、文明施工 (26)第六章工期及进度控制 (27)第七章工程实例 (27)第一章编制依据一、施工合同及主要规范、规程和标准:《重庆市公安局档案馆施工合同》《建筑工程施工质量验收统一标准》GB50300-2001《砌体工程施工质量验收规范》GB50203-2002《砌体结构设计规范》GB50003-2001《砌筑砂浆配合比设计规程》JGJ98-2000《建筑装饰装修工程施工质量验收规范》GB50210—2001二、施工图纸:表1—三、主要规范、图集及标准:参见《重庆市公安局档案馆工程施工组织设计》四、主要法规(国家、行业):第二章工程概况工程概况:本工程为重庆市公安局档案馆,位于江北区石子山街24号,西临内环高速,距观音桥商业圈6公里,距解放碑11公里.本建筑结构为框架剪力墙结构,建筑结构安全等级为二级,抗震设防6度.地下1层,地上6层,本项目总建筑面积8569。

49平方米,建筑高度27。

6米(室外地坪算至女儿墙顶)。

第三章施工准备一、专业设计概况1、本工程采用框架剪力墙结构体系,外墙采用加气混凝土空心砌块,其余参见结构图细部要求,其构造和技术要求见国标02J102—2及本施工方案。

2、墙体厚度及定位:墙体厚度除注明者外均为200,轴线中分;或者100,轴线靠边.3、预留洞的封堵:砌筑墙留洞待管道设备安装完毕后,用C20细石混凝土填实;变形缝处双墙留洞的封堵,应在双墙增设套管。

二次结构砌体施工方案

二次结构砌体施工方案

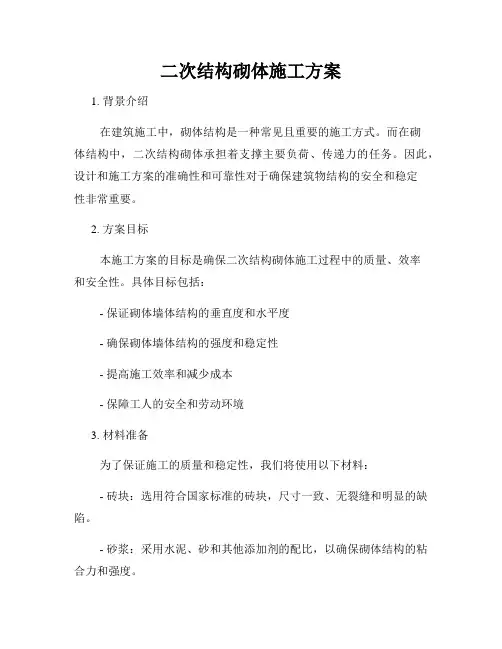

二次结构砌体施工方案1. 背景介绍在建筑施工中,砌体结构是一种常见且重要的施工方式。

而在砌体结构中,二次结构砌体承担着支撑主要负荷、传递力的任务。

因此,设计和施工方案的准确性和可靠性对于确保建筑物结构的安全和稳定性非常重要。

2. 方案目标本施工方案的目标是确保二次结构砌体施工过程中的质量、效率和安全性。

具体目标包括:- 保证砌体墙体结构的垂直度和水平度- 确保砌体墙体结构的强度和稳定性- 提高施工效率和减少成本- 保障工人的安全和劳动环境3. 材料准备为了保证施工的质量和稳定性,我们将使用以下材料:- 砖块:选用符合国家标准的砖块,尺寸一致、无裂缝和明显的缺陷。

- 砂浆:采用水泥、砂和其他添加剂的配比,以确保砌体结构的粘合力和强度。

- 钢筋:按照结构设计要求,使用优质的钢筋,确保砌体的抗震性和承载能力。

4. 施工步骤此施工方案的步骤如下:步骤一:基底处理- 清理基底的灰尘和杂物,确保基底表面干净平整。

- 涂抹底层砂浆,以填补基底表面的凹凸不平。

步骤二:墙体砌筑- 按照图纸要求和标高控制,采用砌筑工艺进行砌体墙体的施工。

- 在墙体中加入钢筋以提高墙体的强度和稳定性。

- 在墙体砌筑过程中,加强对垂直度和水平度的控制,以确保砌体墙体的准确性和稳定性。

步骤三:砌体连接- 在砌体墙体之间,使用砂浆进行连接,以增加墙体的整体强度和稳定性。

- 可根据需要采用金属连接件来加固砌体墙体之间的连接。

步骤四:墙体防水处理- 在二次结构砌体施工完成后,进行墙体防水处理,以保护墙体免受水分和潮气的侵蚀。

5. 施工质量控制为了确保施工质量,我们将采取以下质量控制措施:- 严格按照设计图纸和施工工艺要求进行施工,确保施工的准确性和一致性;- 定期检查施工现场,确保施工过程中质量问题的及时发现和处理;- 对施工材料进行严格的质量检验,确保材料的合格性和适用性;- 对施工现场进行安全检查,确保工人的安全和劳动环境的良好。

6. 施工安全措施在砌体施工过程中,我们将采取以下安全措施:- 提供安全防护设施,如安全帽、安全绳等,确保工人的人身安全;- 定期进行安全教育培训,提高工人的安全意识和技能;- 严禁施工现场吸烟,禁止携带易燃、易爆物品。

二次砌体结构施工方案

二次砌体结构施工方案

二次砌体结构施工方案一、施工准备工作1.进行工地平整和清理,确保施工区域平坦,无垃圾和障碍物。

2.搭建安全围挡,并设置明显的安全警告标志,确保施工区域安全。

3.进行土方开挖,按照设计要求开挖基坑,并清理基坑内的泥浆、石块等物料。

二、砌体材料准备1.预先准备好所需的砌体材料,包括砖块、水泥、石灰等。

2.检查砌体材料的质量和数量,确保满足施工需要。

3.按照设计要求进行砌体材料的配比,确保施工质量。

三、基础处理1.对主体结构上的基础进行清理和处理,确保基础表面平整、无杂物。

2.刷涂防水材料,对主体结构上的基础进行防水处理,以防止水分渗透。

四、二次砌体施工工艺1.按照设计要求,在基础上进行砂浆找平,使其表面平整。

2.在找平层上进行第一层砌筑,选用适当规格的砖块进行砌筑,砖缝应留有适当的伸缩缝。

3.定期检查砌筑质量,确保墙体垂直、水平。

4.进行砌筑墙体的抹灰工艺,包括底层抹灰和面层抹灰,抹灰厚度一般为2-3毫米。

5.对已砌筑的墙体进行养护,保持墙体湿润,防止开裂和脱落。

五、二次砌体结构施工注意事项1.施工过程中要注意安全,穿戴好安全防护装备,保障施工人员的人身安全。

2.施工过程中要严格按照设计要求进行施工,确保施工质量。

3.施工现场应保持整洁,材料堆放有序,避免堆放过多杂物,防止施工过程中出现意外事故。

4.施工过程中要注意与其他施工工序的协调配合,确保工期的顺利进行。

5.砌体施工完毕后,对施工现场进行清理,清除垃圾和残留物,恢复场地环境。

六、施工质量控制1.建立质量检查制度,对施工过程进行定期检查,及时发现和处理存在的质量问题。

2.严格按照设计要求进行施工,确保墙体的垂直度和水平度符合要求。

3.对施工现场进行质量验收,必要时可以进行抽样检测,确保施工质量达到设计要求。

通过以上的施工方案,可以保证二次砌体结构的施工质量,提高建筑物的稳定性和承重能力。

同时,要加强施工现场的管理和协调配合,确保施工进度和质量的控制。

二次结构砌体施工方案

二次结构砌体施工方案

二次结构砌体施工方案1. 引言本文档旨在提供一个二次结构砌体施工的详细方案,以确保施工过程高效、安全,并满足设计要求。

本方案包括施工前的准备工作、砌体材料的选择、施工步骤和安全注意事项等内容。

2. 准备工作在施工前,需要进行一系列准备工作,以确保施工能够顺利进行。

以下是准备工作的步骤:•确定施工区域的准确位置,并将其与设计图纸进行核对,确保无误。

•开展土方工作,清除施工区域内的障碍物。

•准备必要的工具和设备,如砌筑批灰工具、搅拌机、脚手架等。

•制定详细的施工计划,包括施工顺序、施工进度等。

3. 砌体材料的选择在二次结构砌体施工中,选择适当的砌体材料对确保工程质量至关重要。

以下是一些常用的砌体材料:•红砖:常用的砌体材料之一,具有较好的抗压强度和耐久性。

•空心砖:常用于墙体内部,减轻自重并提供一定的隔热效果。

•石材:用于特殊要求的建筑物或装饰部分,具有天然美观的特点。

•粘土砖:一种环保的砌体材料,具有良好的吸水性和保温性能。

根据实际情况和设计要求,选择合适的砌体材料。

4. 施工步骤施工步骤是确保施工质量的关键,以下是二次结构砌体施工的主要步骤:4.1 搭设脚手架首先,需要搭建脚手架以便施工人员可以方便地进行砌体工作。

脚手架应该稳固可靠,并按照相关安全规范进行设置。

4.2 粘贴基准线在开始砌体工作前,需要根据设计要求,在墙体表面上粘贴基准线。

基准线的位置应准确无误,并标明墙体的高度和宽度。

4.3 砌墙体根据基准线和设计要求,在墙体的一侧开始砌体工作。

使用砌筑批灰工具将砂浆均匀地涂抹在砖块上,然后将砖块粘贴到墙体上,确保垂直和水平的准确性。

同时,在砌墙的过程中,要随时检查墙体的垂直性和水平性。

4.4 安装墙梁和柱子在墙体的上方,根据设计要求,安装墙梁和柱子。

使用适当的工具和设备将墙梁和柱子与墙体连接在一起,确保其牢固度和准确性。

4.5 完善细节部分在砌墙体和安装墙梁和柱子后,需要对细节部分进行完善。

包括墙体的防水处理、墙体的外部装饰等。

二次结构砌筑施工方案

二次结构砌筑施工方案

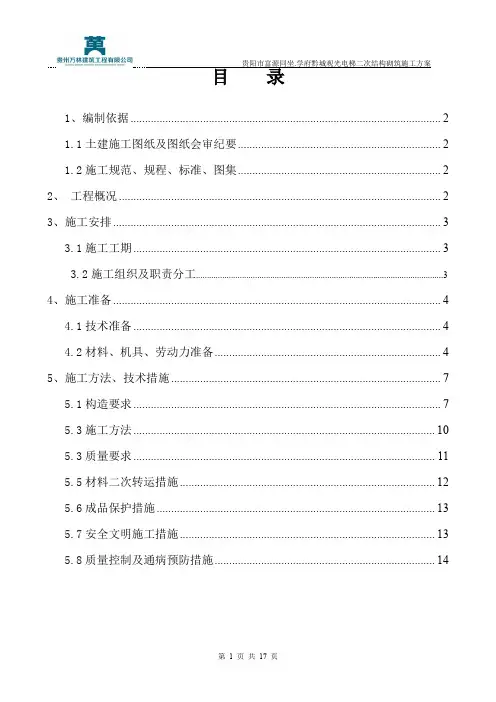

贵阳市富源同坐.学府黔城观光电梯二次结构砌筑施工方案目录1、编制依据 (2)1.1土建施工图纸及图纸会审纪要 (2)1.2施工规范、规程、标准、图集 (2)2、工程概况 (2)3、施工安排 (3)3.1施工工期 (3)3.2施工组织及职责分工 (3)4、施工准备 (4)4.1技术准备 (4)4.2材料、机具、劳动力准备 (4)5、施工方法、技术措施 (7)5.1构造要求 (7)5.3施工方法 (10)5.3质量要求 (11)5.5材料二次转运措施 (12)5.6成品保护措施 (13)5.7安全文明施工措施 (13)5.8质量控制及通病预防措施 (14)1、编制依据1.1土建施工图纸及图纸会审纪要1.2施工规范、规程、标准、图集2、工程概况2.1 工程名称:贵阳市富源同坐.学府黔城观光电梯;建设单位:贵州英发房地产开发有限公司;建设地点:本工程位于贵州省贵阳市;设计的主要范围和内容:本工程设计范围包括土建,给排水,电气,防雷;室外环境设计和室内外装饰不在本设计范围内。

2.2 工程总建筑面积:220m2;属于观光电梯。

2.3 建筑层数:地上5层;正负零标高为1116.50;屋顶标高: 1143.80 ;详见建筑施工图剖面。

2.4 本工程耐火等级为一级,屋面防水等级为一级,建筑抗震设防标准为乙类,并按设防烈度提高一度,采取抗震构造措施;结构形式为钢筋混凝土框架结构,设计使用年限为50年。

建筑物防火设计按照《建筑设计防火规范》GB50016-2014执行。

3、施工安排3.1施工工期该工程二次砌筑施工工期:2019年4月1日至2019年4月3日4、施工准备4.1技术准备(1)测量放线:由项目部测量员依据施工图,在楼面放出二次结构墙体的轴线、边线、控制线、构造柱及门洞口位置线,并经项目质检员和监理验线合格。

(2)根据各层层高和不同部位,事先画出各面墙体的砌块排布图,并据此和进场的砌块实际尺寸用30×40的木方制作皮数杆,皮数杆上要标出每皮砌块高度、水平灰缝厚度、洞口标高、过梁高度等相关尺寸。

二次结构砌体施工方案

二次结构砌体施工方案

施工组织设计(方案)报审表工程名称:茅台镇老街旅游配套工程编号:致:贵州宇建工程管理咨询有限公司(监理单位)仁怀市城市开发建设投资经营有限责任公司(建设单位)我方已根据施工合同的有关规定完成了茅台镇老街旅游配套工程砌体结构施工方案的编制,并经我单位技术负责人审查批准,请予以审查。

附:茅台镇老街旅游配套工程砌体结构施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期建设单位审查意见:建设单位建设单位代表日期本表一式三份,建设单位、承包单位、监理单位各留一份。

茅台镇老街旅游配套工程砌体结构施工方案编制:审核:审批:中铁建工集团有限公司茅台镇老街旅游配套工程项目部2016年月日目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (2)四、施工准备 (3)五、砌体结构施工 (5)六、质量保证措施 (11)七、安全文明施工措施 (12)八、成品保护措施 (13)九、绿色施工措施 (13)一、编制依据《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)《砌体结构工程施工质量验收规范》 GB50203-2011《蒸压加气混凝土砌块建筑构造》03J104《蒸压加气混凝土砌块》GB/T11968-2006《建筑施工扣件式钢管脚手架安全技术规范》 JGJ/130-2011《建筑工程施工质量验收统一标准》 GB50300-2013二、工程概况1、工程简述工程名称:茅台镇老街旅游配套工程建设单位:仁怀市城市开发建设投资经营有限责任公司设计单位:贵州省城乡规划设计研究院监理单位:贵州宇建工程管理咨询有限公司茅台镇老街旅游配套工程位于贵州省遵义仁怀市茅台镇河滨路与杨柳湾路之间。

工程规划用地面积44000㎡,总建筑面积50233㎡,其中规划建筑面积17199㎡,保留建筑面积33034㎡。

项目包括万寿宫、川剧院、茅台镇史博物馆等13个建筑单体。

二次结构墙体砌筑施工方案

二次结构墙体砌筑施工方案

目录1.编制依据 (2)2.工程概况 (3)3.施工准备 (5)4.主要施工方法 (10)5.质量要求和质量验收 (20)6.安全文明施工 (24)1.编制依据1.1.《翻建书库项目施工组织设计》1.2.《翻建书库项目结构、建筑施工图》1.3.《工程做法》(08BJ1-1)1.4.《墙身-加气混凝土(砌块、条板隔墙)》(88J2-3A)1.5.《墙身-外墙保温》(88J2-9)1.6.《无障碍设施》(88J12-1)1.7.《常用门窗》(05J4-1)1.8.《地沟及盖板》(02J331)1.9.《内装修-室内(楼)地面及其他装修构造》(03J502-3)1.10.《屋面工程质量验收规范》(GB0207-2002)1.11.《砌体结构工程施工质量验收规范》(GB50203-2011)1.12.《建筑地面工程施工质量验收规范》(GB50209—2010)1.13.《建筑装饰装修工程质量验收规范》(GB50210—2001)1.14.《建筑涂饰工程施工及验收规范》(JGJ29-2003)1.15.《建筑工程施工质量验收统一标准》(GB50300-2001)1.16.《安全防范工程技术规范》(GB50348-2004)1.17.《施工现场临时用电安全技术规范》(JGJ46-2005)1.18.《建筑机械使用安全技术规程》(JGJ33-2001)1.19.《建筑施工高处作业安全技术规范》(JGJ80-91)1.20.《混凝土结构后锚固技术规程》(JGJ-145-2004)1.21.《建筑施工手册》2.工程概况2.1.本工程位于大兴区西红门镇七村,南侧紧邻南五环,地下一层为库房,地上两层为办公室。

本工程建筑面积为:2600.44㎡。

内外高低差为0.9m。

采用现浇钢筋混凝土框架结构。

2.2.主要做法2.3.工程质量目标争创竣工“优质工程”与“安全文明工地”。

2.4.工期目标本工程装修计划工期为:2012年8月1日至2012年10月31日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二次结构施工方案砌体 Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】目录二次结构施工方案一、工程概况二、编制依据施工图纸(1)西安圣苑建筑景观咨询设计有限公司设计的结构专业施工图;(2)西安圣苑建筑景观咨询设计有限公司设计的总建筑专业施工图;工程应用的主要规程、规范、标准工程应用的主要图集其它三、施工安排施工任务划分本工程砌体分项工程计划分三个施工区域安排一个劳务队伍进行施工站务楼为一个施工区域施工;联合站房为一个施工区域施工;维修车为一个施工区域施工。

总体施工安排二次结构计划开始施工日期:2018年05月20日,计划结束日期:2018年06月20日。

现场施工布置砂浆采用干拌专用拌砂浆,现场设置1台搅拌机;垂直运输采用单外用提升机,共设置1部提升机。

施工管理小组二次砌筑结构施工管理小组负责人列表劳动力计划劳动力的配置根据工程量及施工进度安排进行投入,总体施工人员在60人左右,并根据实际施工进度及时调整以满足施工需要。

劳动力计划表四、施工准备技术准备(1)施工前,由技术组向施工管理人员及施工队针对本工程实际特点进行施工方案技术交底工作,使每个操作人员在施工前能够清楚施工方法、技术要点、质量标准、安全要求等,以及清楚施工薄弱环节应加强处理的部位。

(2)工长和施工队技术负责人必须认真熟悉图纸,按图纸和施工方案及规范要求,合理组织安排施工,并对施工操作者进行二次技术交底工作。

(3)提前组织材料进场及验收工作,按建筑工程资料管理规程中试验项目与取样规定进行试验,经复试试验合格后方可使用。

(4)组织放线员提前做好砌筑墙体位置线的校合。

依据图纸要求制作皮杆数、计算出门窗过梁、构造柱、拉结筋、配筋带的位置,做好砌筑质量的预控工作。

施工材料准备(1)加砌块用混合砌筑砂浆,按照进场批量,提供出场合格证、厂家资质、检测报告等原材证明资料,其性能指标符合《预拌砂浆》(88J1-4)中的要求;(2)90多孔砖用混合砌筑砂浆按照进场批量,提供出场合格证、厂家资质、检测报告等原材证明资料,其性能指标符合《干拌砂浆》(88J1-4)中的要求;(3)砌块:按照部位成批量进入现场,提供出场合格证、厂家资质、复试证明、材料防伪标志、材料外观、质量、尺寸、规格的物理性能符合《砌体工程质量验收规范》中的要求,产品经质检部门认可后进行现场抽样复试;性能参见下表。

允许尺寸偏差要求外观质量物理性能要求本工程使用砌块规格种类及数量见下表。

砌块规格种类及数量表多孔砖、烧结普通砖:设计墙体厚度为正负零以下240、正负零以上200mm,规格为240mm×115mm×90mm和200mm×115mm×53mm。

养护龄期不得低于28天,应有产品合格证和质量保证书,进场后应见证取样进行强度等级、干燥收缩率、相对含水率检验。

加气块:体积密度级别B05,强度级别。

砌块的主要规格为600×200×250mm(长×宽×高)。

(4)其他材料:拉结筋、预埋件等,提前做好防锈防腐处理。

、机具准备(1)垂直运输机械:室外垂直龙门吊。

(2)搅拌机、翻斗车、磅秤等。

(3)其他:小推车、灰铲、小线、靠尺板、灰桶、盒尺、线坠、托线板、水平尺等。

、二次结构工程施工的水平运输及垂直运输(1)水平运输:使用翻斗车及小推车解决水平运输问题。

(2)垂直运输:二次结构施工前立室外垂直龙门吊。

、试验计划(1)多空砖、烧结普通砖:每1万块为一验收批,不足1万也按一批计。

(2)加气砌块:以1000块为一验收批,不足1000块也按一批计。

(3)水泥:同强度等级每200t为一验收批,不足200t也按一批计。

(4)砂子:同一产地、同一规格每400m3或600t为一验收批,不足400m3或600t 也按一批计;每一验收批取样一组(20kg)。

(5)砂浆:同一砂浆强度等级,同配合比,同种原材料每一楼层或250m3砌体为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6块)。

(6)构造柱、配筋带砼:每一楼层每段制作三组试块。

(7)钢筋植筋拉拔试验:每种钢筋型号做一组拉拔试验,且植3000根钢筋做一组拉拔试验。

(8)试验工做好试件的制作、养护、送检工作,及时将试件资料整理完好,报送资料员归档。

、施工作业条件(1)结构工程已完成,主体结构验收完毕。

(2)模板已拆除,楼地面、门窗洞口、楼梯间清理完毕。

(3)楼层弹出轴线、墙体线、门窗洞口位置线及标高控制线,经复核无误后,办理预检手续。

清理杂物,放好标高控制线,基层表面应将尘土、杂物清扫干净。

(4)准备好照明灯具,做好夜间施工照明的准备。

(5)常温下,应提前2天轻集料混凝土空心砌块及加气混凝土砌块浇水湿润。

如气温较低,应减少浇水量,使用时视气温及天气情况适度浇水。

(6)砌筑材料(轻集料混凝土空心砌块、加气混凝土砌块等)需经过复试合格,产品准用证、出厂质量证明、试验报告、说明书及防伪标志齐全。

五、施工方法.工艺流程施工准备→墙体放线立皮数杆→绑扎构造柱钢筋→植筋验收→拌制砂浆→排砖撂底及多孔砖、加砌块砌筑→过梁模板→过梁钢筋绑扎→构造柱、过梁混凝土浇筑→过梁上部多孔砖砌筑→构造柱柱头模板及混凝土浇筑→7天后砌上部斜砖施工准备(1)水电专业须提前安排水电管路的施工。

施工后如遇有工程洽商涉及管路变更,应切割墙面,留槽后补,严禁剔凿破坏陶粒砌块。

各种预留孔洞,预埋件,按图纸要求设置,避免之后剔凿。

(2)设置皮数杆:皮数杆的设置间距一般设置在转角处,一般距墙皮或墙角50mm为宜,皮数杆应垂直、牢固、标高一致。

(3)墙体砌筑前,基础墙或楼层表面应清扫干净,洒水湿润。

(4)混凝土柱与二次结构墙体的接触面应进行清污处理。

(5)每天砌筑高度≤米。

排砖撂底依据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。

根据墙体各个部位实际状况,排砖撂底,制定合理的、便于操作的组砌方法。

组砌方法应保证上下错缝,交接处能够咬槎搭砌,最小错缝长度应符合规范规定要求(≥90mm)。

砂浆(1)干拌砂浆拌合均匀。

(2)干拌砂浆应随拌随用,当施工期间最高温度超过30度时,应分别在拌成后2h到3h内使用完;超过上述时间的砂浆不得使用,并不应再次拌合使用。

砌筑施工做法及施工方法(1)施工做法参照《墙身—框架结构填充多孔砖砌块》(88J2—2)、《墙身-加气块》(88J2-3)的做法。

(2)砌体施工前,应将地基梁顶面或楼层结构面按标高找平,依据施工图放出轴线、砌体边线和洞口线。

(3)砌块上下皮应错缝搭接,搭接长度不小于90mm(砌筑长度的1/3左右)。

(4)多孔砖与砼交接部位采用顶砌,保证砌块与砼之间的灰浆挤压密实。

灰缝内灰浆要饱满,不得出现瞎缝、透明缝。

在砌下一皮砌块时,要检查上一皮砌块灰缝是否饱满、密实,如不饱满密实,应填满砂浆挤压密实,再进行下一皮砖砌筑施工。

(5)卫生间墙体先浇筑C20细石混凝土基座,高150,宽同墙厚。

(6)拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。

转角及交接处同时砌筑,不得留直槎;哑巴口两侧交叉砌筑。

(7)组砌方法应正确,上下错缝,交接处咬槎搭砌,掉角严重的砖或砌块不宜使用。

(8)多孔砖砌体水平缝为8~12mm;加气块水平缝为15mm,竖向灰缝为20mm。

(9)填充墙砌筑时应错缝搭砌,加气块搭砌长度不小于砌块长度的1/3;多孔砖长度不小于90mm;竖向通缝不大于500mm。

(10)与框架柱连接的填充墙,沿框架柱全高每隔500 mm插2φ通长钢筋,后砌隔墙应沿墙高每隔500 mm配2φ通长钢筋与其两端相交墙体拉接。

(11)设置在砌体水平灰缝中的钢筋锚固长度不小于500mm,且其水平或垂直弯折长度不小于20d和150mm;钢筋的搭接长度不小于250mm。

(12)转角及交接处同时砌筑,不得留直槎,斜槎高度不大于。

拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。

(13)多孔砖、加气块除底部、顶部和门窗洞口处,不得与其他块材混砌。

(14)砖砌体的转角处和交接处同时砌筑,严禁无可靠措施的内外墙分砌施工;对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3;砖砌体的灰缝应横平竖直,厚薄均匀;水平灰缝厚度为10 mm。

填充墙与结构的拉结(1)外填充墙在窗台下部和窗洞顶高度处及内填充墙在门洞顶高度处均应设置钢筋混凝土圈梁 ;墙体高度超过4m时,在半高处也应设置圈梁。

圈梁截面为墙厚×160,配筋为4φ10, 箍筋φ6@200。

当圈梁有高差时,应使高低圈梁搭接,搭接长度为1000,圈梁钢筋直接锚入钢筋砼墙内35d,当在洞口处圈梁代过梁时,过梁下铁按下图配置,下铁应伸过洞边400,与圈梁钢筋搭接40d。

圈梁代过梁配筋图(注:附加钢筋直接锚入楼面梁或墙内。

)(2)凡结构设计增设的洞口,待主体施工完成后采用砼空心砖墙填充,凡结构洞口大于建筑门洞口时,需在建筑洞口上方设过梁,完工后用粘土空心砖砌至建筑洞口。

洞口上方过梁配筋图(3)填充墙砌至板、梁底附近后,应待砌体沉实7天后再用斜砌法把下部砌体与上部板、两间用砌块逐块桥紧填实;当墙长大于5米时,墙顶应与梁板有拉结,采用8@1500膨胀螺栓与梁(板)固定后,用2φ6钢筋与膨胀螺栓绑扎在一起,高度为150㎜,用用豆石混凝土填实,顶部再用干硬性砂浆捻实。

墙长度≥5m时,墙顶部与梁或板拉结措施(4)多孔砖土墙体长度<5m在楼板底(梁底)斜砌一排砖,以保证多孔砖墙体顶部稳定、牢固。

多孔砖墙体长度<5m时,墙顶部处理措施(5)填充墙与墙柱采用通长混凝土圈梁及拉结筋进行拉接。

(6)砌块填充墙与钢筋混凝土墙、框架柱、构造柱之间,填充墙与填充墙之间,填充墙与梁板之间应有拉结措施,即沿后砌填充墙全高每隔500 mm设2φ6通长钢筋与钢筋混凝土墙、框架柱、构造柱及其两端相交墙体拉接。

(7)配筋中的钢筋及拉结筋连接采用搭接,搭接长度不小于50d(不小于300mm),其末端应做成180度弯钩,弯后平直段长度不应小于3d。

(8)构造柱与墙体的连接处应砌成马牙槎,从每层柱脚开始,先退后进。

构造柱与楼面交接处,应预留插筋。

构造柱上下端楼层处H0/6高度范围内,箍筋间距加密到@100。

构造柱与墙体连接剖面图(9)构造柱模板采用15mm厚木质多层板,竖向龙骨采用80×100mm木方,间距200mm;横向龙骨采用Ф48钢管,间距600mm。

(10)构造柱必须先砌砖,后浇筑砼,构造柱应有外露面,构造柱模板采用多层板,加固使用钢管及φ12 螺栓加固,墙体砌筑时,在砖缝中预留φ20 硬塑管,支模时将螺栓穿入塑料管内加固模板,支模前清理模板,并涂刷隔离剂,在模板与墙体接缝处粘贴海绵条。

相关文档
最新文档
