地下室外墙单边支模方案

合集下载

地下室墙体单侧支模施工方案

地下室墙体单侧支模施工方案

地下室墙体单侧支模施工方案地下室的建设在现代建筑中占据着重要的地位,而在地下室墙体的支模施工中,单侧支模方案是一种常见的施工方式。

在这篇文档中,我们将详细介绍地下室墙体单侧支模的施工方案,包括施工准备、支模材料和施工步骤等内容。

1. 施工准备在进行地下室墙体的单侧支模施工之前,首先需要进行充分的施工准备工作。

主要包括以下几个方面: - 对支模区域进行清理,确保支模区域的平整和清洁。

-完成地下室墙体的设计方案,确定单侧支模的具体要求。

- 准备好所需要的支模材料和施工工具,确保施工过程中的顺利进行。

2. 支模材料在地下室墙体单侧支模的施工中,常用的支模材料主要包括钢模板、立柱支撑、扣件等。

这些支模材料应该符合相关国家标准,并经过质量检测,以确保施工质量和施工安全。

3. 施工步骤3.1 搭设支模体系•根据设计要求,在地下室墙体的一侧搭设支模体系,包括钢模板、立柱支撑和扣件等。

•确保支模体系的垂直度和水平度,调整支模体系的位置和高度。

3.2 固定支模体系•使用螺栓或其他固定材料固定支模体系,确保支模体系的稳定性和牢固性。

•定期检查支模体系的固定情况,及时进行调整和加固。

3.3 浇筑混凝土•在支模体系搭设完成后,开始进行混凝土的浇筑工作。

•根据设计要求,控制混凝土的浇筑速度和质量,确保墙体的整体性和强度。

3.4 拆除支模•在混凝土达到设计强度后,可以进行支模体系的拆除工作。

•注意在拆除支模体系的过程中,需谨慎操作,以避免对墙体结构造成损坏。

通过以上的施工步骤,地下室墙体单侧支模的施工工作就可以顺利进行。

在实际施工过程中,施工人员应该严格按照设计要求和施工规范进行操作,确保地下室墙体的施工质量和施工安全。

希望这份文档对你了解地下室墙体单侧支模施工方案有所帮助。

如果有任何疑问或需进一步了解,请随时与我们联系。

地下室外墙单侧支模工艺方案

地下室外墙单侧支模工艺方案

地下室外墙单侧支模工艺方案
本文档旨在提供地下室外墙单侧支模工艺方案。

1. 工艺介绍
单侧支模工艺是指在墙体的一侧设置支撑模板,通过支撑模板的支撑来实现对墙体的施工。

这种工艺常用于地下室外墙的施工,具有简化施工流程和节约材料的优点。

2. 工艺流程
2.1 准备工作:
- 清理施工区域,确保地面坚实平整;
- 准备支撑模板和相关施工工具。

2.2 模板设置:
- 根据设计要求和施工图纸,确定支撑模板的位置和尺寸;
- 使用支撑杆和连接件将支撑模板固定在墙体一侧;
- 调整支撑模板的垂直度和水平度,确保稳定性和准确性。

2.3 混凝土浇筑:
- 根据施工计划和混凝土供应情况,确定浇筑时间;
- 进行混凝土的搅拌、运输和倒入;
- 使用振动棒对混凝土进行振捣,确保混凝土的密实性。

2.4 混凝土养护:
- 在混凝土浇筑完成后,及时进行养护措施;
- 使用覆盖材料或喷淋水对混凝土表面进行保湿;
- 根据养护周期和施工要求,进行持续的养护工作。

3. 安全注意事项
在进行地下室外墙单侧支模工艺时,需要注意以下安全事项:- 工作人员必须佩戴个人防护装备,如安全帽、手套等;
- 确保支撑模板和连接件的质量良好,避免意外事故;
- 严格按照施工计划和操作规程进行作业,避免施工错误带来的风险。

以上为地下室外墙单侧支模工艺方案的基本内容,具体操作细节请根据实际情况进行调整和补充。

地下室外墙单侧支模搭建方案

地下室外墙单侧支模搭建方案

地下室外墙单侧支模搭建方案
介绍
本文档旨在提供一种地下室外墙单侧支模搭建方案,以帮助您有效地完成工程。

方案概述
本方案采用以下步骤进行地下室外墙单侧支模搭建:
1. 调查地基:在施工前,需要对地基进行全面调查和评估,保证地基承载能力足够强。

2. 确定支模位置:根据设计图纸确定支模的位置和尺寸,并进行标记。

3. 固定支模支撑:在地基上设置支模支撑,确保支模的稳固性和均衡负载。

4. 安装支模板:将预制的支模板沿墙壁方向依次安装,固定在支模支撑上。

5. 考虑防水措施:对于地下室外墙,建议在支模板安装完成后进行防水处理,以确保墙体的密封性。

6. 完成支模搭建:按照设计要求,完成支模搭建的所有工作,并进行必要的检查和调整。

安全注意事项
进行地下室外墙单侧支模搭建时,请注意以下安全事项:
- 确保支模支撑的稳定性和坚固性。

- 使用适当的个人防护装备,如安全帽、安全鞋等。

- 遵循施工规范和操作规程,减少人员伤害和工程事故的风险。

- 定期检查支模搭建的质量和安全问题,并及时进行修复。

总结
通过本文档提供的地下室外墙单侧支模搭建方案,您可以有效
地进行工程施工。

然而,请记住在施工过程中始终注意安全事项,
并确保按照设计要求完成所有工作。

如有需要,随时请咨询专业人
士的建议和帮助。

以上是地下室外墙单侧支模搭建方案的内容,希望能对您有所
帮助。

地下室外墙单侧支模装配方案

地下室外墙单侧支模装配方案

地下室外墙单侧支模装配方案1. 概述该文档旨在提供一种地下室外墙单侧支模的装配方案。

通过该方案,可以有效地支撑和固定地下室外墙的模板,确保施工的安全和稳定性。

2. 装配步骤下面是地下室外墙单侧支模的装配步骤:1. 确定支模位置:根据设计要求和施工图纸,在地下室外墙的相应位置确定支模的安装位置。

2. 布置支模材料:使用符合规范的支模材料,如钢模板或木模板,按照设计要求和施工图纸的尺寸进行切割和加工。

3. 安装水平支撑架:先安装水平支撑架,固定在地基或地下室底板上。

支撑架应具备足够的稳定性和承载能力,以支撑整个墙体的重量和施工过程中的力量。

4. 安装立柱支模:将预制立柱支模安装到水平支撑架上,根据设计要求和施工图纸的要求进行固定。

立柱支模应牢固可靠,确保墙体的垂直度和水平度。

5. 固定侧板支模:根据地下室外墙的高度和长度,剪切和安装相应长度的侧板支模。

侧板应牢固地固定在立柱支模上,确保整个墙体的稳定性和安全性。

6. 检查和调整:完成侧板支模的安装后,对整个支模结构进行检查和调整。

确保支模的垂直度和水平度,以及各部件的连接牢固。

7. 进行构造配筋:在支模内进行构造配筋工作,根据设计要求和施工图纸的要求进行布置和固定。

确保配筋的精确性和安全性。

8. 浇筑混凝土:完成配筋后,根据设计要求和施工工艺,进行混凝土的浇筑工作。

在浇筑过程中,确保混凝土的均匀性和完整性。

9. 拆除支模:根据混凝土的养护时间和强度要求,合理安排拆除支模的时机。

在拆除过程中,注意安全防护和施工顺序。

3. 安全注意事项在进行地下室外墙单侧支模的装配过程中,应注意以下安全事项:- 工人应配备个人防护装备,如安全帽、安全鞋、手套等。

- 确保支模的稳定性和承载能力,预防支模倒塌事故。

- 注意施工现场的通风和照明,保证工人的作业安全和舒适性。

- 严格遵守施工工艺和操作规范,防止因操作不当而导致事故发生。

4. 结论通过本文档提供的地下室外墙单侧支模装配方案,可以帮助施工人员有效进行地下室外墙的支模装配工作,确保施工过程的安全和稳定性。

地下室外墙单面模板支撑施工方案

地下室外墙单面模板支撑施工方案

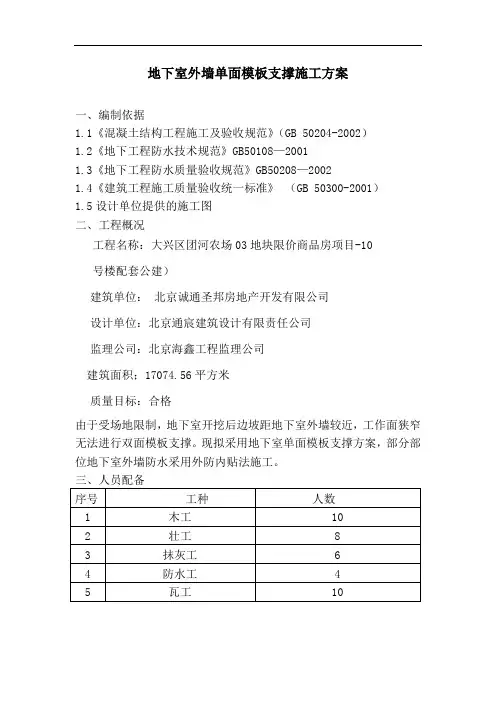

地下室外墙单面模板支撑施工方案一、编制依据1.1《混凝土结构工程施工及验收规范》(GB 50204-2002)1.2《地下工程防水技术规范》GB50108—20011.3《地下工程防水质量验收规范》GB50208—20021.4《建筑工程施工质量验收统一标准》(GB 50300-2001)1.5设计单位提供的施工图二、工程概况工程名称:大兴区团河农场03地块限价商品房项目-10号楼配套公建)建筑单位:北京诚通圣邦房地产开发有限公司设计单位:北京通宸建筑设计有限责任公司监理公司:北京海鑫工程监理公司建筑面积;17074.56平方米质量目标:合格由于受场地限制,地下室开挖后边坡距地下室外墙较近,工作面狭窄无法进行双面模板支撑。

现拟采用地下室单面模板支撑方案,部分部位地下室外墙防水采用外防内贴法施工。

三、人员配备四、选用设备五、工艺流程砖胎膜的构造要求→砖胎膜砌筑工艺流程→防水基层处理→防水卷材铺贴→防水保护层→外墙钢筋绑扎→地下室外墙内侧单面模板支撑→混凝土浇筑5.1砖胎膜的构造要求根据现场实际情况,边坡距外墙稍远的部位应砌筑240厚砖墙作为模板,背后砌120墙600mm一道与护坡连接防止侧模墙体位置偏移。

东侧单侧模墙体为240墙,10米设置一个构造柱,构造柱配筋为4Ⅲ12箍筋Ⅰ6@200,构造柱生根于垫层上,构造柱应留成马牙槎,五出五进,先退后进,墙体垂直方向每1m埋设两根Ⅰ6水平拉结筋,埋入墙内1m,外侧伸出长度要与护坡桩用膨胀螺栓焊接。

墙体的水平方向间距3米一道拉结筋,墙体的水平方向设置两道板带,板带配筋为2Ⅰ10,拉钩Ⅰ6@200、板带宽度240mm,板带高度100mm,背后砌120墙600mm一道与护坡连接防止侧模墙体位置偏移。

砼的强度为C20,墙体垂直、坚固,后部与边坡处间隙用土填实,填实高度不得高于墙体总高度的1/3,以免下雨流进雨水产生侧压力把砖模冲倒。

边坡处理及砖胎模砌筑时应考虑预留出3cm防水层做法及保护层做法,防水做法采用外防内贴法。

地下室墙体单侧支模施工方案

地下室墙体单侧支模施工方案

.研发大厦地下室外墙侧单侧支模施工方案编制人:审核人:审批人:专业资料..天盛建设工程有限公司2014年9月15日一、工程概况1、工程名称:研发大厦2、建设单位:美展利医药科技有限公司3、监理单位:工大建设监理咨询有限公司4、施工单位:天盛建设工程有限公司5、建设地点:市建邺区云龙山路以东6、结构形式:框架剪力墙结构7、建设规模:本工程拟建两栋地上26层,地下2层办公楼;占地面积为13032.29平方米,总建筑面积约92834.40平方米。

±0.000米相当于绝对标高7.6米,地下室外挡土墙厚度为600mm。

8、楼南侧为地下二层,层高至下而上分别为4.80m、4.80m、地下室外墙厚度为600mm,外墙配筋详见结构图各外墙剖面。

由于地处河西新城科技园,为最大限度利用土地资源,地下室外墙边距原设计支护距离较小,加上新增的围护体系尺寸影响,地下室外墙外边至围护桩侧的局部尺寸无法满足外墙施工操作空间,其中北侧支护距外墙局部尺寸为300~500mm,南侧距外墙200~400mm,(具体详见基坑支护平面图)。

此空间不能满足外墙外防水找平及防水层粘贴,无法按照常规方法对外墙进行双面支模并加固施工,所以只能采用室单侧支模方专业资料..案。

专业资料..单支模部位平面示意图专业资料..二、编制依据、美展利研发大厦施工图纸1 GB50009-20122、《建筑结构荷载规》;《混凝土结构设计规》(GB50010-2010);、3 ;(JGJ130-2011)4、《建筑施工扣件式钢管脚手架安全技术规》JGJ162-2008);(、5《建筑施工模板安全技术规》、建筑地基基础工程施工质量验收规(6GB50202-2012)专业资料..7、建筑工程施工质量统一标准(GB50300-2001)8、混凝土结构工程施工质量验收规(GB50204-2002)9、美展利医药中心地下室基坑围护设计方案。

10、本工程地下室设计图纸及图纸会审、设计变更、设计交底、联系单和其他文件。

地下室单面模板施工方案

地下室单面模板施工方案

地下室单面模板施工方案
一、施工准备
在进行地下室单面模板施工前,需要做好以下准备工作: - 确定施工图纸和方
案 - 调查地下室施工现场情况 - 确定施工所需材料和工具 - 制定施工计划和安全措

二、模板安装
1.根据施工图纸要求,测量地下室单面的尺寸,确定模板的大小和形状。

2.在地下室单面墙体上,标出模板的安装位置和孔洞位置。

3.使用螺栓将模板固定在墙体上,确保模板安装牢固。

4.根据施工图纸要求,在模板上预留好各种孔洞和凹槽。

5.检查模板安装是否平整和垂直,确保模板质量符合要求。

三、混凝土浇筑
1.在模板安装完毕后,进行混凝土浇筑前的准备工作,如搅拌混凝土和
安装钢筋骨架等。

2.将混凝土从顶部或侧面倾倒进入模板中,确保混凝土填满模板内部,
避免空隙和气泡。

3.在浇筑过程中,使用振捣器对混凝土进行振捣,以确保混凝土密实。

4.等待混凝土充分凝固后,拆除模板,清理表面并修补任何缺陷和空洞。

四、验收和完工
1.完工后对地下室单面进行验收,检查混凝土表面质量和模板安装是否
符合技术标准。

2.如发现质量问题,需及时整改并重新验收。

3.完工后,清理施工现场,保持环境整洁。

4.最终交付业主验收,确保所有工作符合合同要求和标准。

结束语
地下室单面模板施工是一个重要的工程环节,需要严谨的施工流程和标准操作。

只有严格按照施工方案进行施工,才能确保工程质量和安全。

希望以上施工方案能对您的地下室单面模板施工工作有所帮助。

地下室外墙单面模板支撑施工方案

地下室外墙单面模板支撑施工方案

地下室外墙单面模板支撑施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 机具设备准备 (6)2.3 劳动力组织 (6)三、施工工艺流程 (8)3.1 工艺流程概述 (9)3.2 模板安装 (10)3.3 支撑体系搭建 (11)3.4 混凝土浇筑 (12)3.5 模板拆除与清理 (13)四、施工要点 (14)4.1 模板安装要求 (16)4.2 支撑体系搭设要求 (17)4.3 混凝土浇筑注意事项 (18)4.4 模板拆除条件与方法 (19)五、安全及文明施工措施 (20)5.1 安全控制措施 (21)5.2 文明施工管理措施 (22)六、质量控制及验收标准 (23)6.1 质量控制流程 (24)6.2 检验方法与标准 (25)一、前言随着现代建筑工程的飞速发展,地下室的施工越来越受到重视。

为确保地下室外墙工程质量,降低施工风险,本施工方案旨在明确地下室外墙单面模板支撑施工的方法、工艺及流程,为实际施工提供指导。

本方案依据国家相关规范、标准及地方政策进行编制,结合了工程实际情况,力求做到技术先进、经济合理、安全可靠。

在施工过程中,我们将严格把控质量、安全、进度等方面的管理,确保项目按期完成。

地下室外墙单面模板支撑施工是关键环节之一,其质量直接影响到整个工程的结构安全和使用寿命。

我们将在施工过程中加强质量控制,确保模板支撑体系的稳定性和可靠性,为地下室建设奠定坚实基础。

1.1 编制依据《建筑法》:中华人民共和国主席令第41号,2019年修正实施,为建筑活动提供了基本的法律框架。

《建设工程质量管理条例》:国务院令第279号,2000年施行,对建设工程质量的管理提出了具体要求。

《混凝土结构工程施工质量验收规范》:GB502042015,对混凝土结构工程的施工质量提出了详细的要求和验收标准。

《建筑施工安全检查标准》:JGJ592011,对建筑施工现场的安全检查项目进行了规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室外墙单边支模方案
一、工程概况
地下室底板北侧与华融交界处,由于华融早于我司施工浇筑底板,并且均压红线施工。

现场实际情况为我司底标高低于华融,高低跨处土方坍塌严重,并导致我司无法进行施工生产。

二、支模方案
经我司慎重考虑后决定该处外墙与华融高差段做单面支模处理,采用钢管三角斜撑作支撑系统,木胶板作为模板面板,4×8mm 方木为次龙骨,48×3.0mm钢管为主龙骨。

并在支模顶部安设300mm*4mm后止水钢板,且因考虑该段高度外侧已无法进行防水卷材的施工,需靠混凝土自身进行防水,故此处浇筑的混凝土为C35P10(原为C35P8)。

支模高度为2m。

详图见附件:单边支模的范围、取消防水卷材的范围、增加止水钢板的范围、现场现状的照片。

三、单边支模构造
1、模板形式
(1)面板采用木胶板,用钉子与次龙骨连接,主龙骨用铁丝钩住次龙骨。

(2)支撑系统采用48×3.0mm钢管,扣件连接,地面埋设地锚与支撑体系相连,次龙骨间距不大于200mm,主龙骨间距不大于500mm。

2、支撑系统
支撑系统要保证模板的牢固性和稳定性。

各构件连接需牢固可靠。

(1)斜撑
钢管斜撑上主龙骨的水平杆,用顶托顶住不可松动。

(2)地锚
地锚用48×3.0mm短钢管埋入底板下250mm并与底板钢筋焊
接,延板墙段依次均匀分布,间距1.5m。

(3)扫地杆
距地300mm处设置扫地杆,扫地杆与地锚需连接牢固。

(4)防上浮措施:靠模板底部沿长度方向@900设Φ12膨胀螺
丝,用Φ10短钢筋一端与膨胀螺丝,另一端与底排拉结螺栓
焊接、防止模板上浮。

四、施工要点
1.支撑体系需牢固、安全、可靠。

保证墙体平整,不变形。

2.主龙骨的水平杆与斜撑的连接,斜撑与扫地杆的连接完全靠扣件
固定,扣件必须拧紧。

3.地锚在荷载作用下产生水平和向上分力靠地锚拉牢,所以地锚与
扫地杆的连接、扫地杆与主龙骨的连接是整个体系最重要的一道工序,必须确保它的稳定性。

4.因未支模侧为土方,浇筑完的墙板砼直接与土方接触,因此将此
处砼等级改为C35P10。

5.该段支模高度达到华融底板垫层即可,在2m高处安设一道300mm
宽、4mm厚止水钢板,设置施工缝。

6.浇筑砼时模板底部压力最大,需做好加固处理,并控制砼的浇筑
速度。

7.混凝土计量控制:由于交界处华融底板下土方坍塌呈不规则性,
无法丈量计算出多浇混凝土的方量,只有现场浇筑时计量与原图纸相比较,超出部分为增加的用量,甲方、监理,总包三方签字确认。

附件:单边支模范围及增加止水钢板的范围
支模示意图
支模范围及增加止水钢板范围(北侧与华融交界外墙)
防水卷材取消范围及支模示意图。
