南盘江特大桥拱上梁支架法施工技术
跨越峡谷大跨度提篮拱桥拱圈外包混凝土悬空模板设计与施工

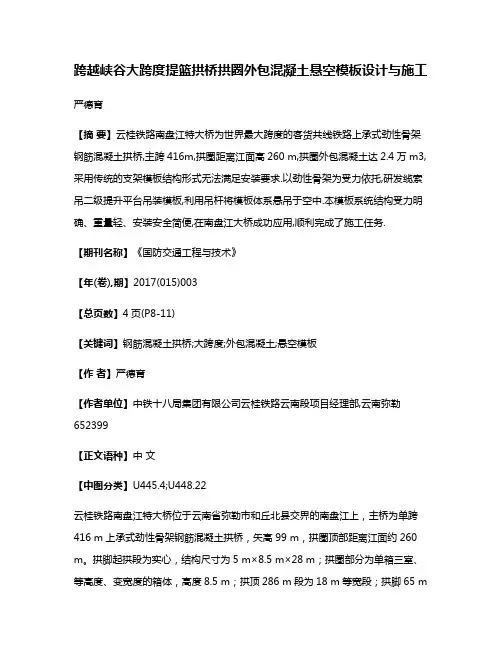

跨越峡谷大跨度提篮拱桥拱圈外包混凝土悬空模板设计与施工严德育【摘要】云桂铁路南盘江特大桥为世界最大跨度的客货共线铁路上承式劲性骨架钢筋混凝土拱桥,主跨416m,拱圈距离江面高260 m,拱圈外包混凝土达2.4万m3,采用传统的支架模板结构形式无法满足安装要求.以劲性骨架为受力依托,研发缆索吊二级提升平台吊装模板,利用吊杆将模板体系悬吊于空中.本模板系统结构受力明确、重量轻、安装安全简便,在南盘江大桥成功应用,顺利完成了施工任务.【期刊名称】《国防交通工程与技术》【年(卷),期】2017(015)003【总页数】4页(P8-11)【关键词】钢筋混凝土拱桥;大跨度;外包混凝土;悬空模板【作者】严德育【作者单位】中铁十八局集团有限公司云桂铁路云南段项目经理部,云南弥勒652399【正文语种】中文【中图分类】U445.4;U448.22云桂铁路南盘江特大桥位于云南省弥勒市和丘北县交界的南盘江上,主桥为单跨416 m上承式劲性骨架钢筋混凝土拱桥,矢高99 m,拱圈顶部距离江面约260 m。
拱脚起拱段为实心,结构尺寸为5 m×8.5 m×28 m;拱圈部分为单箱三室、等高度、变宽度的箱体,高度8.5 m;拱顶286 m段为18 m等宽段;拱脚65 m段为18~28 m线性变宽段,由左右两个边室的宽度变化来实现;拱箱中间箱室宽9.80 m,左右两个边箱室为3.5~8.5 m变宽,拱圈外包混凝土总方量约2.4万m3。
具体结构见图1、图2。
2.1 外包混凝土施工顺序[1]按照图3所示,将每半个拱圈分为9个浇筑节段,全桥共分为5环(按浇筑顺序依次为:边箱底板、边箱下腹板、边箱上腹板及边箱顶板、中箱底板和中箱顶板)进行浇筑。
每一环需纵向贯通后再浇筑下一环。
每环在半侧拱上分为3个工作面同时浇筑,每工作面分3个节段浇筑。
每环各工作面上的浇筑顺序为:7号、1号、4号节段-8号、2号、5号节段-9号、3号、6号节段,两岸对称浇筑,同一批次浇筑的3个节段混凝土必须在混凝土达到终凝之前全部浇筑完成。
梁模板与支架、拱架的安装施工安全技术交底

桥梁模板与支架、拱架的安装施工安全技术交底一、桥梁模板与支架、拱架的安装施工安全技术交底1. 模板和支架、拱架应按施工设计规定的程序安装;安装模板、支架、拱架应由作业组长指挥,作业人员应协调一致。
2. 安装模板应与钢筋工序配合进行,妨碍绑扎钢筋的模板,应待钢筋工序结束后安装。
3. 支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45°为宜,立柱高度在5m以内时,水平撑不得少于两道,立柱高于5m时,水平撑间距不得大于2m,并在两水平撑之间加剪刀撑。
4. 安设模板、支架、拱架过程中,应及时架设临时支撑,保持模板、支架、拱架的稳固;下班前必须将已安装的模板、支架、拱架固定牢固。
5. 多层支架的立柱应竖直,中心线应一致。
6. 支架立柱应置于平整、坚实的地基上,立柱底部应铺设垫板或混凝土垫块扩散压力。
支架地基处应有排水措施,严禁被水浸泡。
7. 在河水中支搭支架应设防冲、撞设施,并应经常检查防冲撞设施和支架状况,发现松动、变形、沉降应及时加固;在水深超过1.2m的水域中搭设模板、支架、拱架应选派熟悉水性的人员,并采取防溺水措施。
8. 支架高度超过10m应设一组(4~6根)缆风绳,每增高10m应增设一组。
缆风绳与地面夹角为45°~60°,缆风绳和地锚应安设牢固;地锚安设处应设安全标志。
9. 支架、拱架安装完成后,应对节点和支撑进行检查,确认符合设计规定,经验收合格,并形成文件后,方可进行下道工序。
10. 采用砂箱卸架时,砂箱内的砂粒应均匀、干燥,箱体上的缝隙不得超过规定值,砂箱承受的最大压力不得超过10MPa。
11. 木质立柱的接头应尽量少,单根立柱接头不宜多于一个;两相邻立柱的接头不宜在同一高度上。
接头宜使用钢质夹板对接。
12. 可调顶托、底托安装前,应经润滑,确认旋转正常;安装后应采取防止砂浆、水泥浆、泥土等杂物填塞螺栓的措施,并设专人维护。
13. 采用木楔卸架时,木楔宜用硬质木材对剖制作,斜度不得大于25°,并将斜面刨平;安装时两楔接触面压力不得超过2MPa,两端必须钉牢。
南盘江特大桥钢管混凝土真空一次压注技术

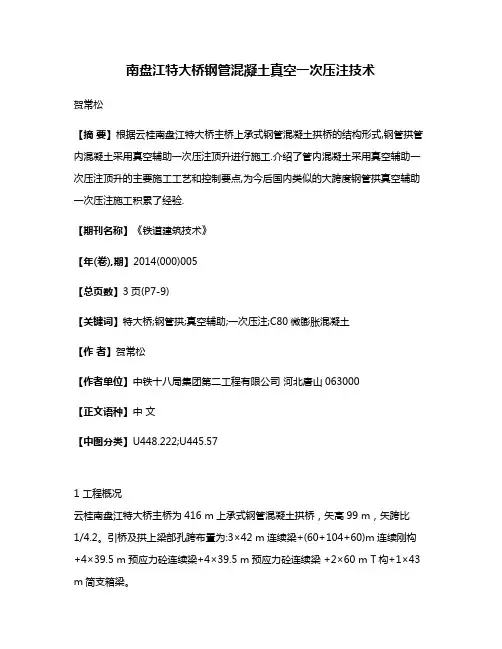

南盘江特大桥钢管混凝土真空一次压注技术贺常松【摘要】根据云桂南盘江特大桥主桥上承式钢管混凝土拱桥的结构形式,钢管拱管内混凝土采用真空辅助一次压注顶升进行施工.介绍了管内混凝土采用真空辅助一次压注顶升的主要施工工艺和控制要点,为今后国内类似的大跨度钢管拱真空辅助一次压注施工积累了经验.【期刊名称】《铁道建筑技术》【年(卷),期】2014(000)005【总页数】3页(P7-9)【关键词】特大桥;钢管拱;真空辅助;一次压注;C80微膨胀混凝土【作者】贺常松【作者单位】中铁十八局集团第二工程有限公司河北唐山063000【正文语种】中文【中图分类】U448.222;U445.571 工程概况云桂南盘江特大桥主桥为416 m上承式钢管混凝土拱桥,矢高99 m,矢跨比1/4.2。
引桥及拱上梁部孔跨布置为:3×42 m连续梁+(60+104+60)m连续刚构+4×39.5 m预应力砼连续梁+4×39.5 m预应力砼连续梁+2×60 m T构+1×43 m简支箱梁。
大桥主跨上承式钢管拱采用焊接形式,主拱采用双幅四管等高变宽截面拱肋,拱脚段约65 m长拱肋截面宽度从26.8 m渐变为16.8 m,跨中部分286 m长为16.8 m等宽。
主弦管采用φ750×22 mm的钢管,主弦管共8根。
钢管拱上弦管轴线长485.27 m,矢高102 m,每根弦管需压入混凝土189.87m3;下弦管轴线长473.21 m,矢高99.64 m,每根弦管需压入混凝土185.2 m3,管内混凝土标号C80,施工采用一次连续真空辅助压注,共需压注混凝土1 500.3 m3。
2 准备工作2.1 监控监测施工前应对全桥拱肋轴线、标高和桩号进行全方位测量,并布置监测控制点,特别是拱顶、3/8跨、1/4跨、1/8跨、拱脚位置的标高,以掌握浇注砼前的第一手数据,以便与浇注后进行对比。
观测点的测量除了各拱上主弦管位置之外,还应注意事先观测主墩台的水平位移情况。
高速铁路特大桥满堂支架法现浇连续梁专项施工方案

目录1 编制依据、原则及范围 (1)1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (1)2 工程概况 (1)2.1设计概况 (1)2.2主要工程数量 (2)2.3施工条件 (2)施工场地 (2)交通运输 (2)临时用水用电 (3)2.4自然条件 (3)工程地质 (3)地下水 (3)气候条件 (4)场区地震效应 (4)3 施工部署及组织机构 (4)3.1施工组织机构 (4)3.2临时设施布置 (5)4 主要施工方案 (5)4.1总体施工方案 (5)4.2支架及模板施工方案 (5)4.3混凝土浇注施工方案 (5)5 施工计划 (5)5.1工序时间分析 (5)5.2施工进度计划 (6)6 资源配置 .......................................................... .6 6.1劳动力配置计划. (6)6.2主要物资及周转材料配置计划 (7)6.3机械设备配置 (7)7 施工准备 (8)7.1技术准备 (8)7.2现场准备 (9)8 主要施工工艺及质量验收标准 (10)8.1连续梁施工工艺流程 (10)8.2支架基础处理 (10)支架基础现状 (10)支架基础处理方法 (10)质量验收标准 (11)8.3支架工程 (11)工艺流程 (11)支架搭设 (12)支架验收 (13)支座安装 (13)支架预压 (14)底模预拱度设置 (16)支架拆除 (16)质量验收标准 (16)8.4模板工程 (17)模板安装 (17)模板拆除 (18)质量验收标准 (18)8.5钢筋及预埋件 (19)钢筋加工 (19)钢筋运输 (20)钢筋安装 (20)预埋件加工及安装 (21)质量验收标准 (21)8.6混凝土工程 (21)混凝土供应 (21)混凝土运输 (22)8.6.3 混凝土浇注 (22)质量验收标准 (23)8.7预应力施工 (23)预应力孔道安装 (23)锚垫板安装 (24)预应力材料、机具进场验收 (24)钢绞线存放 (24)钢绞线下料 (24)钢绞线穿束 (25)钢绞线张拉 (25)封锚和孔道压浆 (28)质量验收标准 (30)9 质量保证措施 (30)9.1质量保证体系 (30)9.2质量保证技术措施 (31)支架施工质量保证技术措施 (31)模板施工质量保证技术措施 (32)钢筋施工质量保证技术措施 (33)混凝土施工质量保证技术措施 (33)10 安全保证措施 (34)10.1安全保证体系 (34)10.2安全保证技术措施 (35)支架施工安全保证技术措施 (35)模板施工安全保证技术措施 (37)钢筋施工安全保证技术措施 (38)混凝土施工安全保证技术措施 (39)11 文明施工与环境保护措施 (40)11.1组织机构 (40)11.2文明施工措施 (40)12 成品及半成品保护措施 (42)13 季节性施工技术措施 (43)13.1冬期施工技术措施 (43)13.2雨季施工技术措施 (44)14 应急预案 (45)14.1编制目的和范围 (45)14.2重大危险源分析 (45)14.3应急救援措施 (45)触电事故应急救援措施 (45)机械伤害事故应急救援措施 (46)支架坍塌事故应急预案措施 (46)高处坠落事故应急预案措施 (46)火灾事故应急预案措施 (47)15 附件、附图 (48)1 编制依据、原则及范围1.1 编制依据(1)国家有关方针政策和国家、铁道部有关规范、规程和验标等;(2)《高速铁路桥涵施工技术指南》(铁建设【2010】241号)(3)《铁路混凝土工程施工技术指南》(铁建设【2010】241号)(4)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)(5)《铁路混凝土工程施工质量验收标准》(TB10424-2010)(6)《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008)(7)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ-130-2011)(8)《钢管满堂支架预压技术规程》(JGJ/T194-2009)(9)相关设计图纸文件(10)公司类似工程施工经验1.2 编制原则(1)积极响应和遵守招标文件中的安全、质量、工期、环保、水土保持、文明施工等方面的规定,严格履行工程施工合同。
桥梁模板与支架、拱架的安装施工安全技术交底(全面)

桥梁模板与支架、拱架的安装施工安全技术交底1. 模板和支架、拱架应按施工设计规定的程序安装;安装模板、支架、拱架应由作业组长指挥,作业人员应协调一致.2. 安装模板应与钢筋工序配合进行,妨碍绑扎钢筋的模板,应待钢筋工序结束后安装.3. 支架的立柱应设水平撑和双向斜撑,斜撑的水平夹角以45°为宜,立柱高度在5米以内时,水平撑不得少于两道,立柱高于5米时,水平撑间距不得大于2米,并在两水平撑之间加剪刀撑.4. 安设模板、支架、拱架过程中,应及时架设临时支撑,保持模板、支架、拱架的稳固;下班前必须将已安装的模板、支架、拱架固定牢固.5. 多层支架的立柱应竖直,中心线应一致.6. 支架立柱应置于平整、坚实的地基上,立柱底部应铺设垫板或混凝土垫块扩散压力.支架地基处应有排水措施,严禁被水浸泡.7. 在河水中支搭支架应设防冲、撞设施,并应经常检查防冲撞设施和支架状况,发现松动、变形、沉降应及时加固;在水深超过1.2米的水域中搭设模板、支架、拱架应选派熟悉水性的人员,并采取防溺水措施.8. 支架高度超过10米应设一组(4~6根)缆风绳,每增高10米应增设一组.缆风绳与地面夹角为45°~60°,缆风绳和地锚应安设牢固;地锚安设处应设安全标志.9. 支架、拱架安装完成后,应对节点和支撑进行检查,确认符合设计规定,经验收合格,并形成文件后,方可进行下道工序.10. 采用砂箱卸架时,砂箱内的砂粒应均匀、干燥,箱体上的缝隙不得超过规定值,砂箱承受的最大压力不得超过10米Pa.11. 木质立柱的接头应尽量少,单根立柱接头不宜多于一个;两相邻立柱的接头不宜在同一高度上.接头宜使用钢质夹板对接.12. 可调顶托、底托安装前,应经润滑,确认旋转正常;安装后应采取防止砂浆、水泥浆、泥土等杂物填塞螺栓的措施,并设专人维护.13. 采用木楔卸架时,木楔宜用硬质木材对剖制作,斜度不得大于25°,并将斜面刨平;安装时两楔接触面压力不得超过2米Pa,两端必须钉牢.14. 钢立柱的接头应用卡具或螺栓扣紧,立柱与水平撑、剪刀撑之间应连接牢固.15. 支架和拱架不得与作业平台、施工便桥相连.16. 上下交叉作业时的下作业层顶部和临时通行孔道的顶部必须设置防护棚,防护棚的长度与宽度应依下层作业面的上方可能坠落物的高度而定:上方高度为2米~5米时,不得小于3米;上方高度为5米~15米时,不得小于4米;上方高度为15米~30米时,不得小于5米;上方高度大于30米时,不得小于6米;防护棚应坚固,其结构应经施工设计确定,能承受风荷载.采用木板时,其厚度不得小于5厘米;防护棚应支搭牢固、严密.17. 高处作业必须支搭作业平台,搭设与拆除脚手架应符合脚手架安全技术交底具体要求;作业平台的脚手板必须铺满、铺稳;使用前应经检查、验收,确认合格并形成文件,使用中应随时检查,确认安全.18. 使用Q米和SZ钢支架做模板支架时, 连接螺栓应齐全,并紧固;施工前应进行施工设计,其强度、刚度、稳定性应满足施工安全要求;顶托、底托的螺旋丝杆插入立柱的长度不得小于丝杆全长的 1/3;杆件、顶托、底托的规格必须匹配;地基应验算,承载力不足时应加固.19. 作业平台临边必须设防护栏杆,应符合下列要求:(1) 在基坑四周固定栏杆柱时,可采用钢管并锤击沉入地下不小于50厘米深;钢管离基坑边沿的距离,不得小于50厘米;在混凝土结构上固定栏杆柱时,采用钢质材料时可用预埋件与钢管或钢筋焊牢;采用木栏杆时可在预埋件上焊接30厘米长的 50×5角钢,其上、下各设一孔,以直径10米米螺栓与木杆件拴牢; 在砌体上固定栏杆柱时,可预先砌入规格相适应的设预埋件的预制块.(2) 防护栏杆应由上、下两道栏杆和栏杆柱组成,上杆离地高度应为1.2米,下杆离地高度应为50厘米~60厘米;栏杆柱间距应经计算确定,且不得大于2米.(3) 栏杆的整体构造和栏杆柱的固定,应使防护栏杆在任何处能承受任何方向的1000N外力;挡脚板上有孔眼时,孔径不得大于2.5厘米 ;防护栏杆的底部必须设置牢固的、高度不低于18厘米的挡脚板;挡脚板下的空隙不得大于1厘米.(4) 木质栏杆上杆梢径不得小于7厘米,下杆梢径不得小于6厘米,栏杆柱梢径不得小于7.5 厘米,并以不小于12号的镀锌钢丝绑扎牢固,绑丝头应顺平向下;钢筋横杆上直径不得小于16米米,下杆直径不得小于14米米, 栏杆柱直径不得小于18米米, 采用焊接或镀锌钢丝绑扎牢固,绑丝头应顺平向下;钢管横杆、栏杆柱均应采用直径48米米×(2.75~3.5)米米的管材,以扣件固定或焊接牢固.(5) 高处临街的防护栏杆应加挂安全网,或采取其他全封闭措施.20. 上下作业平台必须设安全梯、斜道等攀登设施,攀登设施应符合下列要求:(1) 现场自制安全梯梯子结构必须坚固,梯梁与踏板的连接必须牢固;梯子结构应根据材料性能进行受力验算,经计算确定; 攀登高度不宜超过8米;梯子工作角度宜为75°±5°;梯子踏板间距宜为30厘米,不得缺档;梯子净宽宜为40厘米~50厘米;梯子上端应有固定措施;梯子需接长使用时,必须有可靠的连接措施,且接头不得超过一处;梯脚应置于坚实基面上,放置牢固,不得垫高使用;连接后的梯梁强度、刚度 ,不得低于单梯梯梁的强度、刚度 .(2) 采用斜道(马道)时,脚手架必须置于坚固的地基上,斜道宽度不得小于1米,纵坡不得陡于1∶3,支搭必须牢固;人员上下梯子时,必须面向梯子,双手扶梯;梯子上有人时,他人不宜上梯 .(3) 采用固定式直爬梯时,爬梯应用金属材料制成;梯子顶端应设1.0米~1.5米高的扶手;梯宽且为50厘米,埋设与焊接必须牢固;攀登高度超过7米以上部分宜加设护笼;超过13米时,必须设梯间平台.(4) 基坑施工现场可根据环境状况修筑人行土坡道供施工人员使用,人行土坡道土体应稳定、坚实,宜设阶梯,表层宜硬化处理,无障碍物;宽度不宜小于1米,纵坡不宜陡于1∶3;两侧应设边坡,沟槽(基坑)侧无条件设边坡时,应根据现场情况设防护栏杆;施工中应采取防扬尘措施,并经常维护,保持完好.(5) 使用前应经检查、验收,确认合格并形成文件.使用中应随时检查,确认安全.21. 使用扣件式钢管支架做模板支架时,施工前应对支架立杆地基进行应力验算,必要时应对地基进行加固处理;支架搭设应符合下列要求:(1) 可调底座的调节螺杆伸出长度超过30厘米时,应采取可靠的固定措施.(2) 满堂红支架的四边和中间每隔四排立杆应设置一道纵向剪刀撑,由底至顶连续设置.(3) 高于4米的满堂红支架,其两端和中间每隔四排立杆应从顶层开始向下每隔两步设置一道水平剪刀撑.(4) 当梁模板支架立杆采用单根立杆时,立杆应设在梁模板中心线处,其偏心距不得大于2.5厘米.(5) 立杆的纵、横间距应符合施工设计的规定,每搭完一步支架后,应进行校正;立杆应竖直,2米高度的垂直偏差不得大于1.5厘米;每搭完一步支架后,应进行校正.22. 模板、支架跨越铁路应符合下列要求:(1) 列车通过时,严禁安装模板、支架和在铁路限界内作业.(2) 铁路管理部门允许施工作业的限界,应采取封闭措施,保持铁路正常运行和现场人员的安全.(3) 施工前,应制定模板、支架支设方案 ,并经铁路管理部门批准;施工过程中必须遵守铁路管理部门的规定.(4) 模板、支架的净高、跨度必须依铁路管理部门的要求确定;模板、支架安装前,铁路管理单位派出的监护人员必须到场.23. 模板、支架跨越道路、公路应符合下列要求:(1) 安装时必须设专人疏导交通.(2) 施工期间应设专人随时检查支架和防护设施,确认符合方案要求.(3) 施工前,应制定模板、支架支设方案和交通疏导方案 ,并经道路交通管理部门批准.(4) 模板、支架的净高、跨度应依道路交通管理部门的要求确定,并设相应的防撞设施和安全标志.(5) 位于路面上的支架四周和路面边缘的支架靠路面一侧,必须设防护桩和安全标志,阴暗时和夜间必须设警示灯.24. 使用门式钢管支架做模板支架时,施工前应对门架立杆地基进行应力验算,必要时应对地基进行加固处理;当荷载对称作用在加强杆顶部时应取0.70;当荷载作用于门架横杆上时,门架的承载力应乘以折减系数,当荷载对称作用于立杆与加强杆范围时应取0.9;当超过20厘米时,应对一榀门架承载力的设计值进行修正,伸出长度为30厘米时,修正系数为0.90;可调底座调节螺杆伸出长度不宜超过20厘米;当荷载作用于横杆中间时应取0.30;伸出长度超过30厘米时,修正系数为0.80.25. 模板、支架需预压时预压前应编制预压方案 ,方案中必须有相应的安全技术措施;作业时应设专人指挥,全体作业人员必须令行禁止;荷载应按预压方案逐级施加;作业时应划定作业区,非施工人员严禁入内.。
现浇拱桥施工工艺工法(后附图片)

现浇拱桥施工工艺工法1 前言1.1 工艺工法概况钢筋混凝土拱桥是中、小跨径拱桥的主要形式。
满堂支架现浇法是中、小跨径拱桥拱圈施工的常用方法。
中、小跨径钢筋混凝土拱桥现浇,需要搭设支架(拱架),进行浇注施工,具体作法是:在支架(拱架)上立模、绑扎钢筋、浇注混凝土拱圈。
1.2 工艺原理中、小跨径钢筋混凝土拱桥拱圈现浇,需要在施工场地搭建支架,并在拱架(支架)上立模、绑扎钢筋、浇注混凝土拱圈;在拱圈上,施工拱上结构和桥面系。
然后拆除拱圈支架。
2 工艺工法特点2.1 需要大量的支架系统和一定数量的模板;2.2 与吊装施工相比,结构也不存在多次的体系转换,结构受力计算较为方便;2.3 采用支架施工时,需要对承载地基进行加固处理。
2.4 采用拱架施工时,地形适应能力强,但需要一定的吊装系统;3 适用范围在施工场地允许的情况下,跨径小于100m的钢筋混凝土拱桥都可以采用支架法现浇混凝土拱圈。
4 主要技术标准《公路桥涵设计通用规范》JTG D60《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62《铁路混凝土工程施工技术指南》TZ210《公路桥涵施工技术规范》JTG/T F505 施工方法现浇拱桥施工一般采用支架法(见图1)或拱架法(见图2)施工。
支架法施工时,应预先对施工场地的地基进行加固处理,然后再搭建支架系统,预压消除塑性变形之后,再架设模板、绑扎钢筋、浇注混凝土拱圈。
而拱架法施工的场地适应性更强,拱架只需在其拱脚处设置基础,这使得拱架法可以应用于河流、深谷等施工条件下。
随着跨径的增大,拱架的稳定性会快速下降,所以拱架法不能用于大跨径拱桥施工,其经济性会大幅降低。
图1 支架法拱圈施工图2 拱架法拱圈施工6 工艺流程及操作要点采用现浇拱桥施工,应先计算出主拱圈、模板及施工人员机具荷载等,根据现场的实际情况,设计出相应的支架或拱架。
支架施工时,在地基处理后,搭设支架系统,并进行堆载预压,设置模板,绑扎钢筋,分段浇注混凝土。
桥梁上部结构常用的施工技术

桥梁上部结构常用的施工技术一、支架施工技术(一)支架、拱架、模板的类型1、支架支架按其构造分为守柱式、梁式和梁柱式支架;按材料可分为木支架、钢支架、钢木混合支架和万能杆件拼装的支架等。
(1)立柱式支架。
立柱式支架构造简单,町用于陆地或不通航河道以及桥墩不高的小跨径桥梁施工。
(2)梁式支架。
根据跨径不同,梁可采用工字钢、钢钣梁或钢桁梁。
(3)梁柱式支架。
当桥梁较高、跨径较大或必须在支架下设孔通航或排洪时可用梁柱式支架。
2、拱架拱架按结构分为支柱式,撑架式,扇形,桁式、组合式等;按材料分为木拱架、钢拱架,竹拱架和土牛拱胎。
3、模板施工所用模板,有组合钢模板、木模板、木胶合板、竹胶合板、硬铝模板,塑料模板,各类纤维材料板。
施工时应根据结构物的外观要求选用。
(二)支架、模板制作与安装应注意事项1、构件的连接应尽量紧密,以减小支架变形,使沉降量符合预计值。
2、为保证支架稳定,应防止支架与脚手架和便桥接触。
3、模板的接缝必须密合,如有缝隙须塞堵严实,以防漏浆。
4、建筑物外露面的模板应涂石灰乳浆、肥皂水或无色润滑油等润滑剂。
5、为减少现场施工的安装和拆卸工作和便于周转使用,支架和模板应尽量做成装配式组件或块件。
6、钢支架宜做成装配式常备构件,应特别注意构件外形尺寸的准确性。
7、模板应用内撑支撑,用对拉螺栓销紧。
内撑有钢管内撑、钢筋内撑、塑料胶管内撑。
(三)施工预拱度确定应考虑因素1、卸架后上部构造本身及活载一半所产生的竖向挠度。
2、支架在荷载作用下的弹性压缩挠度。
3、支架在荷载作用下的非弹性压缩挠度。
4、支架基底在荷载作用下的非弹性沉陷。
5、由混凝土收缩及温度变化而引起的挠度。
(四)施工工序1、地基处理:地基处理应根据箱梁的断面尺寸及支架的形式对地基的要求而决定,支架的跨径大,对地基的要求就高,地基的处理形式就得加强,反之就可相对减弱。
地基处理时要做好地基的排水,防止雨水或混凝土浇筑和养生过程中滴水对地基的影响。
拱桥现浇满堂支架施工方案

现浇絵梁支架方案(一)、地基处理1、支架基础需要对地基进行硬化处理,下面铺设50cm塘渣垫层,用压路机压实,上面浇筑20cm厚的C20栓封面,设双向流水坡,防止雨水浸泡,混凝土封层表面应高于周围地表,且在在四周设排水沟,栓面上搭设脚手架。
2、基坑的处理:在拱桥基础施匸完毕后,为避免不均匀沉降,需要对承台基坑回填部分加强夯实,分层回填采用人工夯实,分层厚度不得大于25cm,填夯实到原地面标高后, 铺设塘渣垫层,用压路机压实,增加地基承载力。
处理完毕的地基检查其地基承载力,应达到相关要求。
(二)满堂支架总体布置拱桥支撑采用满堂支架法施工,拟采用碗扣式满堂支架作为支撑。
包括立杆、小横杆(垂直于桥梁轴线方向)、大横杆(顺桥梁轴线方向)、剪刀撑等。
立杆采用直径为"48mm的钢管,壁厚3. omm,纵向间距0. 9m,横向立杆间距按0. 9m左右间距布置。
在高度方向每间隔1.5m设置一排纵、横向联接脚手钢管,使所有立杆联成整体。
剪刀撑设置为:横向剪刀撑每4. 5米布设一道,纵向剪刀撑同样每3. 6米设一道。
(三)满堂支架搭设方案及要求施工询,技术人员将满堂支架位置用墨线在路面标出,在地面上铺设木板搭设,底层木板与顶层方木应纵横错开,防止不均匀沉降。
支架纵横间距通过检算确定,在墩柱附近,支架间距可适当加密。
桥梁纵横向坡度可通过调节顶托高度来达到设计要求的标高。
支架搭设好后,测量放出儿个高程控制点,然后带线,用管子割刀将多余的脚手管割除,在修平的立杆上口安装可调顶托,可调顶托是用来调整支架高度和拆除模板用的,本支架使用的可调顶托可调范围为10cm左右。
(四)满堂支架的检查支架搭设完成后,对支架平面位置、顶面高程及预拱度等进行全面复核,并对支架安装的牢固、整体及安全性进行全面检查、验收,检查支架搭设、安装、受力的整体性、均匀性,保证支架的整体强度和刚度,确保支架在施工过程中的安全可靠。
(五)满堂支架的预压1、支架搭设完成,经验收合格后,开始铺设底模,在底模上进行预压。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第17卷第2期 石家庄铁路职业技术学院学报 V0L.17 No22018 年 6月 JOURNAL OF SHIJIAZHUANG INSTITUTE OF RAILWAY TECHNOLOGY Jun.2018
南盘江特大桥拱上梁支架法施工技术贾连科(中铁十八局集团第二工程有限公司 河北唐山063700)摘要:云桂铁路南盘江特大桥是目前世界上客货共线铁路、跨度最大上承式钢筋混凝土拱桥。根
据云桂南盘江特大桥主桥上承式钢管混凝土拱桥的结构形式,拱上梁中间六孔梁部采用拱上支架法对 称进行施工,介绍了拱上梁支架法施工主要施工工艺和控制要点,为今后国内类似的拱上梁支架法施 工积累了经验。关键词:钢管拱拱上梁支架安装和拆除
中国分类号:U445.4 文献标识码:A 文章编号:1673-1816(2018)02-0037-04
1概述云桂南盘江特大桥主桥为416 m上承式钢管混凝土拱桥,矢高99 m,矢跨比1/4.2。引桥及拱上梁 部孔跨布置为:3x42 m连续梁+ (60+104+60) m连续刚构+4x39.5 m预应力砼连续梁+4x39.5 m预应 力砼连续梁+2x60 m T构+1x43 m简支箱梁。拱圈上部八孔箱梁中的两侧边跨箱梁同引桥简支箱梁使用 移动模架进行粱部施工,中间六孔箱梁采用拱上支架法对称进行粱部施工。
2支架体系介绍现浇施工支架承重结构主要由拱顶临时承台、钢管桩、主横向分配梁、贝雷纵梁和小横向分配梁、 钢模板组成。支架主钢管采用0800X 12 支架钢管粧坐落于拱顶承台上。横向分配梁采用2145b型钢组合,横梁上部采用321型贝雷纵梁,贝雷纵梁上部间距@50cm布置116横向分配梁。钢管粧间 平联及剪刀撑均采用[20a焊接连接。主体支架自K至上依次为:拱上承台一O820X 10 mm钢管桩一2145b横梁一321型贝雷纵梁一 116横 向分配梁一钢模板。支架体系的断面布置情况如图1所示:
3支架安拆施工现浇箱梁采用支架(钢管贝雷梁)进行施工。墩身之间设钢管支架,采用(p8〇〇xl2 mm的钢管, 横桥向设置4排,纵向8排,排间距2.5 m、3.0 m,各排钢管之间采用[20a型钢连接,立柱顶、底部 采用法兰进行连接;在钢管柱及牛腿顶部安装砂筒,砂筒顶上设置2根I45b工字钢组成的横梁,横梁 上方设置单层贝雷梁,贝雷片在现场拼装,然后人工配合缆索吊吊装就位;贝雷梁上设置116分配梁,
收稿 H 期:2017-09-10作者简介:贾连科(1986-),男,工程师,研究方向桥梁施工。37________________________石家庄铁路职业技术学院学报_____________________2018年第2期_________________________分配梁上设置10 cm厚定型底模,边模采用定型钢模,采用6012组合钢模做内模。钢管支架基础采用 每根钢管布置一个钢筋混施工凝土扩大基础(1.5 mxl.5 m的C30钢筋混凝土,保证基础的最低处不低 于 40 cm) 〇
图1支架断面布置图(单位:cm)3.1支架安装施工3. 1. 1地基处理及基础施工支架基础设置在拱圈顶上,利用地基自身承载力承受支架及上部荷载。支架基础位置与拱圈采 用植筋法进行连接,植筋采用Q345螺纹钢筋(①20),植入拱圈外包混凝土内不少于20 cm,外露 深入基础长度为不少于50 cm,植筋数量为36根(植筋现场进行拉拔试验);基础与外包顶面接触面 凿毛到位。在扩大基础顶面预埋Q235厚20 _钢板,作为与钢管柱的连接构件,钢管柱与预埋钢板间采用 焊接连接,并在焊接位置焊接加强筋板加固(12块加强板/管)。3. 1. 2搭设支架首先将每组钢管组合分解成两组,并按照设计图纸在拼装场进行组拼然后利用吊车及平板运输车 运至缆索起吊点利用缆索吊吊至拱上支架安装位置。分组单元支架安装到位后,利用[20槽钢把两分组 连接成一整体支架组。3. 1. 3砂筒安装为了调节贝雷梁底面标高,并考虑模板拆除工艺,在钢管柱及牛腿顶面设置砂筒。砂筒采用(p750 的圆柱形,壁厚16 mm,顶心采用(p690实心圆柱形(心部灌注混凝土)。砂筒内采用干燥砂子,拆除 底模时打开出砂孔。3. 1. 4砂筒顶横梁安装沿横向砂筒顶部安设双45b工字钢作为横梁(45#工字钢要求预留5 cm宽缝隙,工字钢之间采用 连接板进行连接,连接板间距为1 m,工字钢对应砂筒位置采用1 cm厚加劲板加强,筋板间距为12 cm,
38第2期______________________贾连科南盘江特大桥拱上梁支架法施丁技术__________________________________加强范围为80cm以上),长为16m。横梁主要起着将上部荷载分配到钢管立柱上,同时受力的作用, 横梁与砂筒顶面焊接同定,底面与分配梁焊接牢同。双45b 丁字钢与钢管之间采用025精轧锚同连接, 起抗风作用。3. 1.5贝雷梁安装贝雷梁由单层贝雷片组成,桥梁横向共布设22排,排间距为90 cm、45 cm和30 cm,各排间采用标准连接件连接。3. 1. 6分配梁施丁贝雷梁顶部设置横向分配梁,采用116 丁字钢横向布设,间距为50 cm,分配梁与贝雷梁采用U 型螺栓同定,以免滑动。以距116两端lm位置为中心线,纵向铺设lm宽,厚5 cm的木板,作为护 栏安装及箱梁外模拼装的操作平台。操作人员将安全带系好后,用cp48x3.5 mm钢管在丁字钢端部安装 一排钢管护栏,高度为120 cm,纵向间距100 cm。116分配梁上纵向布置10 cm厚定型钢模做底模。3. 1. 7模板安装底模、外模采用定型钢模,内模采用6012定制组合钢模。箱梁模板安装采用缆索吊吊装,人丁配 合进行安装。(1) 铺设底模。采用缆索吊为主、人丁配合为辅的方式施丁。底模安装前要考虑支架预拱度的设 置调整、加载预压试验及支座板的安装。模板标高及轴线控制:首先根据设计图纸计算出底板内、外两侧边缘每隔5 m点的坐标及高程, 然后根据坐标用全站仪放样底板边线,用水准仪测设底板标高。底模清理:清除底模面板上杂物,对活动底模的接缝处清除浮渣使之密贴。
检杏底模两边的橡胶密封条,对损坏的应更换或修补。(2) 侧模安装。安装前检杏:板面是否平整、光洁、有无凹凸变形,模板接口处应清除干净。 先将侧模吊装到位,与底模相对位置对准,调整好侧模垂直度,侧模桁架与底板分配梁焊接牢同。 用螺栓连接牢同,丼上好全部拉杆。调整其他紧同件后检杏模板整体的长、宽、高尺寸及不平整度等,丼做好记录。不符合设计及验标要求的,及时调整。箱梁两侧模板安装采用两侧对称安装,对应的两块模板安装完成后在顶部设置横向连接双[10槽钢 横梁,把两侧模板锁定成一体。(3) 内模安装。内模安装在箱梁底板及腹板钢筋绑扎、波纹管预埋完成后进行。内模采用6012 定制组合钢模,相邻两段连接部位用双面胶密封,防止漏浆。内模采用[10槽钢作为竖肋和背带,竖肋 80cm/道,背带100cm/道,配合拉杆及钢管支架形成支撑、加同体系。内模及钢管支架根据现场实际条 件,采用人丁安装。(4) 端模安装。安装前板面应平整光滑、无凹凸变形及残余粘浆,端模管道孔眼清除干净。端模 安装要做到位置准确,连接紧密,与侧模和底模接缝密贴且不漏浆。安装模板时要注意预埋件的安装, 严格按设计图纸施丁,确保每孔梁上预埋件位置准确无误,无遗漏。3.2模板及支架拆除施工在完成预张拉后即拆除侧模和内模。拆模前混凝土芯部温度、表层温度与环境温度之差应小于 15°C,气温急剧变化时不宜进行拆模作业。待混凝土强度达到设计强度的80%时,拆除内模,混凝土强度达到设计值的95%且龄期不小于10 天后进行。
39张拉后方可拆除底模及支承,在模板拆除前要先落架,必须安排施工人员在砂筒处系好安全带操 作。依次由跨中向两边全断面纵桥向K调砂箱,砂箱放砂速度要均匀同步,使贝雷梁及模板整体K落 10〜15 cm,底模会自然脱落,然后将底模一块块抽出即可。底模抽完后,抽山分配梁。模板及支架采 用缆索吊机及卷扬机配合人工拆除。箱梁预留孔为直径45 _孔,预留孔留设作用为拆除支架系统使用。具体支架拆除方法及步骤如下:(1) 模板的拆除。拆内模、端模时的混凝土强度应达到设计值的60%以上;梁体混凝土芯部与表 层、箱内与箱外、表层表层与环境温差不宜大于15°C,并保证梁体棱角完整。在张拉之前,松开内模 板,拆除端模板,待梁体张拉后移出内模和拆除外模,气温急剧变化时不宜拆模。拆模时,应小心操 作,不允许用猛烈敲打和强扭的方法进行,保证混凝土表面及棱角不致闪拆模而受损坏时方可拆除。 拆除后的模板应及时进行维修、整理,防止日晒雨淋。在模板上进行钢筋焊接作业时应采取防护措施, 防止焊濟烧坏模板。(2) 支架的拆除。箱梁施工完成后,对支架及模板体系进行拆除作业,拆除步骤如K:拆除箱梁 侧模对穿拉杆,利用梁顶吊车逐块拆除侧模板。同步释放砂箱内干砂(从中间向两侧同步),使贝雷梁 整体下落12〜15 cm,拆除底模及分配梁。用倒链横移贝雷梁至箱梁翼缘板外侧,利用吊车拆除贝雷梁。 利用两台6 t卷扬机通过预留孔K放主梁(双I45b)至拱圈顶面,然后横向采用倒链横移至缆索吊钩起 吊点,利用缆索吊运走。利用卷扬机通过预留孔拆除砂箱,并逐根K放钢管支架(钢管标准节为8.5 m/ 节)至拱圈顶面,然后横向采用倒链横移至缆索吊钩起吊点,利用缆索吊运走(拆除顺序为从外侧向 内侧)。拱圈顶面材料利用卷扬机、缆索吊及人工配合清理。
4结语云桂铁路南盘江特大桥是目前世界上客货共线铁路、跨度最大上承式钢筋混凝土拱桥。拱上梁中 间六孔梁部采用拱上支架法对称进行施工。本桥拱上梁支架法施工为今后国内类似的桥梁施工提供了 可靠地依据和参考。
参考文献:[1 ]铁路混凝十梁支架法现浇施工技术规程.TB10110-2011 [S].北京:中国铁道出版社,2011.[2] 陈宝春.钢管混凝土拱桥[M]. 2版.北京:人民交通出版社,2007.[3] 徐勇,陈克坚.南盘江特大桥主桥拱圈钢管劲性骨架设计图[Z].成都:中铁_院丁程集团有限责任公司,2012.
