拱形骨架施工技术交底

合集下载

拱形骨架施工技术交底

拱形骨架施工技术交底

中国建筑股份有限公司哈佳铁路HJZQ—5标段施工技术交底书(三级交底)工程名称:哈佳铁路工程HJZQ—5标交底部位: M10浆砌片石拱形骨架护坡交底交底编号:交底单位:哈佳铁路HJZQ-5标三工区架子三队接受单位:路基工程路基附属作业队编制:复核:技术负责人:施工技术交底项目名称:哈尔滨至佳木斯铁路客运专线编号:工程名称哈佳铁路工程HJZQ-5标段交底日期2015。

7.1工程部位DK223+800-DK223+880路堑M10浆砌片石拱形骨架护坡施工单位哈佳铁路HJZQ-5标段三工区架子三队路基附属作业队交底内容:一、作业准备1、施工前首先进行施工放样,并应挂线施工,以保证线形和表面平整度。

如果砌体底基面或坡面土层松软,还应对基面的松散土层、浮土进行夯实处理。

对于反开挖的路基边沟,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。

2、材料(1)、浆砌防护的材料主要是砂、片石、水泥。

材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。

试验室提供施工的砂浆的配合比。

(2)、片石质量要求。

石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除。

片石的抗压强度不小于30MPa。

由于拱型骨架护坡浆砌片石设计厚度为60cm,要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。

(3)、砂浆中所用砂,宜采用中粗砂,当缺乏中粗砂时,在适当增加水泥用量的基础上,也可采用细砂。

砂的最大粒径不宜超过5㎜。

3、施工设备小型运输设备、砂浆拌合机、磅秤。

4、施工场地对路基边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。

二、工艺流程5、坡顶设长为1m、厚0。

3m的M10浆砌片石帽石,坡顶以下0.5m长度范围内,采用0。

拱形骨架技术交底

拱形骨架技术交底
(3)施工前应先清刷坡面浮渣,填补坑凹并夯实,使坡面大体平顺,骨架砌筑前应按设计形式、尺寸挂线放样,开挖沟槽沟槽尺寸根据骨架尺寸而定
(4)砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应在同一高度,骨架应与坡面密贴,骨架流水面应与草坡表面平顺,且处于同一高度,拱形骨架中间水流凹槽必须与路堤两边的水沟连在一起,
2、路堤护坡
(1)路堤边坡高度大于4m一般地段,采用M7.5水泥砂浆砌片石拱形截水骨架护坡,骨架内培土撒草籽、种灌木护坡,填高小于3m时采用空心砖内培土撒草籽。
(2)拱形骨架主骨架厚度为0.5m,拱骨架厚度为0.4m,骨架护坡起、终点侧边及顶部设0.5m宽的镶边,骨架基础及肋均采用M7.5浆砌片石砌筑,底部镶边连接脚墙基础镶边,
(5)为便于养护,应在适当位置设宽1m,厚0.6m的阶梯型踏步,踏步和坡面排水槽均应设在主骨架处。另在桥台锥坡和涵洞八字墙与边坡结合处也应设置,
交底人
复核人
接收人
技术交底记录
年月日
主送单位
工程管理里程桩号
施工前应先清刷坡面浮渣,填补坑凹,使坡面大体平顺,
骨架砌筑前应按设计形式、尺寸挂线放样,开挖沟槽沟槽尺寸根据骨架尺寸而定
一、路堤段浆砌片石拱形骨架护坡
布拱原则:路堤边坡自基床表层以下开始铺设
1、路堤脚墙基础
边坡脚墙采用M7.5浆砌片石砌筑,按照1:1.5坡率放出坡脚线,脚墙高1.5m,埋深0.8m,外露高度0.7m,脚墙底宽度0.7m,顶部水平面宽度为0.5m,另在坡脚设1m长的镶边,(护脚在空心砖和骨架护坡部都为0.5m厚)

拱形骨架护坡施工流程交底

拱形骨架护坡施工流程交底

拱形骨架护坡施工流程交底
1. 准备工作
- 安排专业施工队伍,包括工程师和工人。

- 确定施工区域,并进行必要的测量和标定。

- 检查施工现场,确保其安全和无障碍。

- 准备所需的建筑材料和设备。

2. 基础处理
- 清理施工区域,确保表面干净平整。

- 在施工区域的基础上进行必要的填充和夯实,以提供稳固的
基础。

3. 骨架搭设
- 根据设计图纸,安装和搭建拱形骨架。

- 确保骨架的稳定性和准确性。

- 使用适当的工具和设备完成骨架的安装。

4. 配筋和混凝土浇筑
- 按照设计要求,进行钢筋配筑,并确保其正确的位置和密度。

- 准备混凝土,并按照施工计划进行浇筑。

- 确保混凝土的浇筑均匀,并修整表面。

5. 后续工作
- 完成混凝土的养护工作,包括覆盖和湿润处理。

- 进行施工现场的清理和整理,确保施工区域的安全和整洁。

- 交底施工流程,以确保所有相关人员了解施工工序和注意事项。

请注意,以上所述的流程仅供参考。

在实际操作中,请根据具体情况和设计要求进行相应的调整和改进。

拱形骨架安全技术交底模板

拱形骨架安全技术交底模板

一、交底项目:拱形骨架安装施工二、交底目的:确保拱形骨架安装施工过程中的安全,防止安全事故的发生。

三、交底对象:参与拱形骨架安装施工的全体人员四、交底时间:施工前五、交底内容:1. 施工前准备(1)认真阅读施工图纸,了解拱形骨架的结构、尺寸、材料及施工工艺要求。

(2)对施工人员进行安全技术培训,确保施工人员掌握拱形骨架安装的基本知识和操作技能。

(3)检查施工工具、设备是否齐全、完好,并确保其符合安全操作要求。

2. 施工现场安全措施(1)施工区域应设置明显的警示标志,提醒施工人员注意安全。

(2)施工区域应保持整洁,严禁堆放杂物,确保施工通道畅通。

(3)施工人员应佩戴安全帽、安全带等个人防护用品。

(4)施工人员应遵守操作规程,不得酒后作业、疲劳作业。

3. 拱形骨架安装施工安全注意事项(1)拱形骨架材料运输过程中,应确保材料堆放整齐,防止材料滑落伤人。

(2)安装拱形骨架时,应按照施工图纸要求进行,确保骨架的稳定性和安全性。

(3)在安装拱形骨架过程中,施工人员应保持安全距离,防止发生碰撞。

(4)拱形骨架安装过程中,如需进行高空作业,应采取相应的安全防护措施。

(5)在拱形骨架安装过程中,如需进行焊接作业,应确保焊接区域周围无易燃易爆物品。

4. 拱形骨架安装施工完成后,应进行以下安全检查:(1)检查拱形骨架的安装质量,确保骨架的稳定性和安全性。

(2)检查施工工具、设备的完好情况,确保其符合安全操作要求。

(3)检查施工现场的安全措施,确保施工区域安全无隐患。

六、交底人:项目经理七、接受人:施工人员八、交底日期:____年____月____日九、注意事项:1. 施工人员应认真听取交底内容,确保掌握拱形骨架安装施工的安全技术要求。

2. 施工过程中,如遇特殊情况,应及时向项目经理报告,并采取相应的安全措施。

3. 施工人员应严格遵守操作规程,确保拱形骨架安装施工过程中的安全。

4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。

拱形骨架施工技术交底

拱形骨架施工技术交底

新建蒙西至华中地区铁路煤运通道工程MHTJ-21标拱形骨架施工三级技术交底(DK1095+289.92-DK1100+950)中国水电四局蒙华铁路MHTJ-21标段项目经理部二工区年月日拱形骨架施工三级技术交底单位工程名称路基工程拱形骨架分项工程名称工序名称施工单位中国水电四局蒙华MHTJ-21标段经理部交底日期交底内容:1.设计情况:当路堤填料为膨胀土时:骨架净距为2.5m,主骨架厚0.8m,拱骨架厚0.6m;路堑边坡土质为膨胀土,红粘土时:骨架净距为3.0m,,主骨架厚0.8m,拱骨架厚0.6m;其他路堤、路堑地段:骨架净距3.0m,主骨架厚0.6m,拱骨架厚0.4m。

路基边坡骨架内撒播草籽+载种灌木防护;路堑边坡骨架内喷播草灌防护。

截水骨架内根据地层岩性、风化程度、边坡高度分别选用种草或撒播草籽、客土植草、立体植被网内植草、喷混植生等,具体详见设计图及相应说明。

骨架护坡起、终点侧边,底部基础及顶部设镶边。

镶边、基础及骨架均采用M10浆砌石砌筑。

镶边厚度为40cm。

拦水坎采用C25混凝土预制块,厚度不小于10cm,埋深不小于20cm。

踏步采用M10浆砌石,宽度1m,设置在主骨架位置。

编制依据:①蒙华三荆施(路)244-256册;②蒙西至华中地区铁路煤运通道三门峡至荆门段施工图路基施工大样图图集;③蒙西至华中地区铁路煤运通道三门峡至荆门段施工图总说明。

2.交底范围:蒙华铁路MHTJ-21标二工区管段内拱形骨架护坡、镶边、支持渗沟施工。

3、施工准备:熟悉是图纸,做好技术交底工作。

施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。

4、施工工艺①施工程序骨架护坡施工程序为:准备工作→测量放线→沟槽开挖→报检验收→砌筑→洒水养生→实体验收。

②准备:边坡砌筑应在坡面密实、平整、稳定后,方可铺砌。

石料等级应符合设计要求。

砌筑前,其表面泥土、水锈应清洗干净。

对坡脚位置进行测量放样。

③护坡放样:按照施工图纸进行开挖放样。

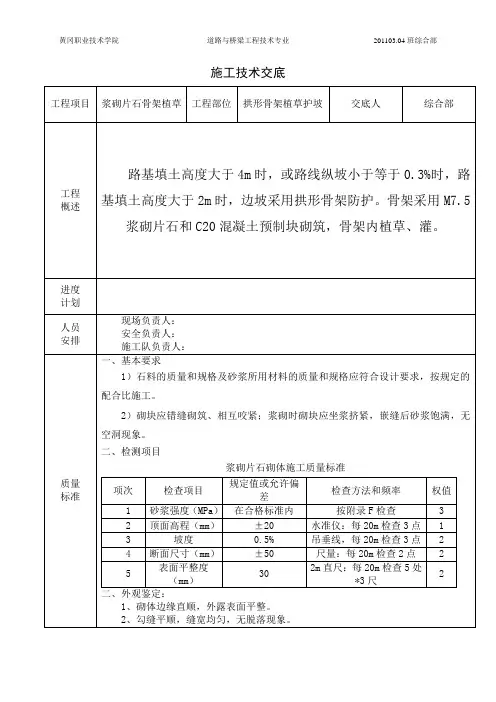

拱形骨架植草护坡施工技术交底

拱形骨架植草护坡施工技术交底
经必要的养生后,将砌筑材料的残留物清除干净,同时不得损坏已成的骨架,如有松动或脱落之处必须及时修整。
当砌体强度满足要求后即可进行回填种植土,种植土土质应符合设计要求,人工摊铺回填,经监理工程师认可后即进行种植草。
植草护坡采用客土喷播植草,喷混植生作业时注意要保持风压稳定,使草籽分布均匀。喷播后及时覆盖土工膜,防止雨水及养护水冲刷致使草籽分布不均匀。造浆时要搅拌均匀,控制好喷混厚度。
护脚完成后进行骨架划分,在整理好的坡面上拉线,挖沟,沟的断面尺寸及深度依浆砌骨架而定。砌石过程中,浆砌砌体咬口要紧密、错缝。禁止出现通缝、叠砌、贴砌和浮塞。每天收工时在砌体上面进行覆盖,防止烈日暴晒或暴雨冲走灰浆。
骨架浆砌片石完成后即安装混凝土镶边石,镶边石安装要直顺,弧形美观。砌筑采用M10水泥砂浆,坐浆饱满,安装牢固。
安全注意事项
1、施工现场全体人员必须严格执行《建筑安装工程安全技术规定》和《建筑安装工人安全技术操作规程》。
2、开工前由施工负责人组织有关人员,进行一次安全知识教育和一次安全检查,发现问题及时处理。
3、建立统一的调度指挥制度和机械管理制度。施工中人员、工程车辆、工程机械进行统一指挥。定期进行安全和
1)石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定的配合比施工。
2)砌块应错缝砌筑、相互咬紧;浆砌时砌块应坐浆挤紧,嵌缝后砂浆饱满,无空洞现象。
二、检测项目
浆砌片石砌体施工质量标准
项次
检查项目
规定值或允许偏差
检查方法和频率
权值
1
砂浆强度(MPa)
在合格标准内
按附录F检查
骨架施工应先清理施工场地,修整边坡使砌筑地带的标高和边坡坡度与图纸要求相一致。然后按图纸所示的地点进行施工放样,浅挖护脚基坑,并进行人工夯实(压实度应大于90%)。在进行基坑夯实的同时并进行砂浆机械拌和,砂浆按施工配合拌和,拌和时控制好水灰比。

拱型骨架护坡技术交底

拱型骨架护坡技术交底

一、工程概况路堤边坡坡率为1:1.5,路堑边坡坡率为1:1.5。

D K284+020.00~DK284+059.49段左侧路堤边坡采用C25混凝土拱形骨架防护,骨架厚度0.6m,埋入深度0.6m。

骨架内种植灌木撒播草籽。

其余边坡采用C25混凝土六边形空心块防护,块内种植灌木并撒草籽。

边坡平台与堑顶平台、路堤坡脚平台采用C25混凝土浇筑,厚0.2m,于平台上设置绿化槽,槽内种植种植灌木播撒草籽。

二、施工技术要求1)拱形骨架1.本段m,埋入深度0.6m,外露截水槽高0.1m,条形根底,底宽0.6m,深1.0m。

骨架、截水槽、根底均以C25混凝土现浇。

2.骨架从路肩至坡脚至上而下布置,最上一排采用矩型骨架形式护坡形式,骨架内距离1m,最下一拱至坡脚顶面不应大于3.0m。

3.本段于边坡右侧设置一道C25混凝土踏步,宽1.5m,10-15m〔拱顶中心处〕,设一道沉降缝,缝宽2cm,缝内沿内、外、顶三边填塞沥青麻筋深0.2m。

5.于坡脚设置护脚,宽0.8m,厚0.3m。

采用条形根底,底宽0.6m,深1.0m。

2〕六边形空心块护坡于护坡顶部设1.0m宽帽石,采用C25混凝土与镶边与肋柱浇为一体,厚0.3m。

其边坡设护脚,宽0.8m,厚0.3m;采用条形根底,底宽0.6m,深1.0m。

护坡起、终点与沿护坡长每隔10.0~15.0m设一道宽0.60m,厚0.4m的肋柱,镶边下部与肋柱两侧设高0.1m的截水槽。

镶边、护脚、根底、肋柱、截水槽均采用C25混凝土现浇。

肋柱间铺正六边形空心块,块内撒草籽并种灌木防护,灌木每隔一块空心砖设置一穴,每穴种植两株。

正六边形空心块采用C25混凝土预制,边长0.20m,壁厚0.04m,高0.12m。

空心块外表应与肋柱镶边平齐,纵横向起终点不足一块时,采用C25混凝土补齐,沿空心块护坡长每隔5m〔避开肋柱位置〕设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。

三、施工方法拱形骨架1、施工程序施工准备→测量放样→基槽开挖→基底检查→浇筑镶边、骨架→混凝土养护→伸缩缝设置→骨架内铺设空心砖→空心砖内客土→撒播植草→栽种灌木→验收。

拱形骨架护岸施工技术交底

拱形骨架护岸施工技术交底

拱形骨架护岸施工技术交底一、施工目的:拱形骨架护岸施工技术交底的目的是确保工程施工按照设计方案进行,保证施工质量和进度。

二、施工范围:本次工程的施工范围包括护岸结构的建设和安装。

三、施工要求:1. 根据设计方案进行项目布局和施工,确保护岸结构的稳定和安全。

2. 施工过程中要严格遵守相关安全操作规定,保护现场工作人员的安全。

3. 施工现场要做好环境保护工作,防止施工废料和污水对周围环境造成污染。

4. 施工过程中要保持与相关部门的沟通,以确保施工符合相关法律法规和规范要求。

5. 施工结束后,要对施工质量进行检查和验收,确保施工符合设计要求。

四、施工流程:1. 准备工作:进行现场踏勘,确定施工方案。

2. 土方开挖:按照设计要求进行土方开挖,确保护岸结构的稳定。

3. 骨架安装:按照设计要求进行拱形骨架的安装,确保结构稳定性。

4. 混凝土浇筑:进行混凝土浇筑,立柱、梁和板的浇筑采用分段进行,确保施工质量。

5. 其他工程:根据设计要求进行其他相关工程的施工,如护砟工程等。

6. 清理工作:施工结束后,清理施工现场,保持环境整洁。

五、施工注意事项:1. 施工过程中,要按照设计要求进行操作,不得随意更改施工方法。

2. 施工现场要严格遵守相关安全操作规定,工人要佩戴好安全防护用品。

3. 施工现场要有专人负责监督施工进度和质量,及时解决施工中的问题。

4. 施工过程中要与相关部门保持沟通,及时处理施工中遇到的法律法规问题。

5. 施工结束后,要进行验收,确保施工符合设计要求和相关法律法规要求。

六、安全应急措施:1. 施工现场要配备应急设备和救援人员,以应对突发事件。

2. 施工过程中要定期组织安全演练和培训,提高施工人员的应急处理能力。

3. 在施工现场要设置明显的安全警示标志,提醒人员注意安全。

以上为拱形骨架护岸施工技术交底,请根据该文档进行工程施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施 工 技 术 交 底 书
第1页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点

交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
本交底适用于哈牡电气化改造工程拱形骨架施工。
一.编制依据
1.《公路桥涵施工技术规范》(JTG/T F50-2011)
2.《公路工程质量检验评定标准》(JTGF80/1-2004)
3.哈牡电化施枢变线施工设计图纸
二.质量标准

三、施工方法及工艺流程
施工放样→坡面修整→脚墙开挖→脚墙砌筑→坡面沟槽开挖→骨架基础砌筑→
拱形骨架砌筑→设置截水槽→培土植草。
3.1 施工准备
人员进行岗前培训、设备进场报验、材料进场检验,施工机械做好开工前的
保养工作,保证在施工期间不因机械原因影响施工质量和施工进度。具备临时电

序号 检查项目 规定值或允许偏差 检查方法和频次
1 砂浆强度 不小于设计强度 每1工作台班2组试件

2 顶面高程(mm)
料、块石 ±15mm
水准仪:每20m抽查5点 片石 ±20mm
3 底面高程(mm) -20mm

4 断面尺寸(mm) 块石 ±30mm 尺量:每20m检查5点
片石 ±50mm

混凝土预制块 ±20mm
5 墙面距路基中线(mm) ±50mm 尺量:每20m检查5点

6 表面平整度(mm) 块石 20mm 2m直尺:每20m检查5处 片石 30mm
混凝土预制块 10mm
施 工 技 术 交 底 书
第2页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
力、水的供应;安全防护设施、标志牌全部就位。
3.2 技术准备
(1)拱型骨架净距:宽*高=3m*3m,拱部骨架截面为L型,宽0.4m,主骨架截
面为U型,宽0.6m。骨架嵌入路堤边坡深0.6m,外露截水槽,宽0.1m,高0.1m。
(2)骨架以浆砌片石砌筑;截水槽采用C25素混凝土预制块砌筑,尺寸为0.3m
(长)*0.25m(宽)*0.1m(厚)。骨架从路肩向下边坡排列成拱型。
(3)拱型骨架每四个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
(4)骨架基础采用矩形,顶宽0.5m,底宽0.8m,深1m,浆砌片石采用M10水
泥砂浆浆砌片石。
3.3 原材料准备
浆砌片石所用材料主要是砂、片石、水泥。材料进场前需各种原材料的品质
进行试验,其各项指标均要符合试验室提供施工的砂浆配合比要求,合格后方可
进场。
(1)石材的选择:砌体采用的石材应质地坚硬、不易风化、无裂纹,形状不受
限制,但片石中部尺寸应不小于15cm。
(2)细骨料:浆砌片石施工中宜使用中粗砂;砂的最大粒径不宜超过5mm。
3.4 施工机具准备
小型运输设备、砂浆拌合机
3.5 施工技术要求
(1)施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
(2)为达到整体美观效果,施工时要求沿线路方向拱的位置和高度基本一致,
要求从路肩处向下开始布置拱的位置。不足一个完整拱时,路堤坡脚处采用半个
拱型或部分拱型补充。
(3)骨架应与截水槽一起施工,砌筑后边缘应回填好,夯实密实,防止表水侵
入冲毁骨架。
(4)片石砌筑前应先对片石洒水湿润,以实现和砂浆的较好粘结。
施 工 技 术 交 底 书
第3页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
3.6 施工工艺流程
(1)测量放样
根据边坡长度、坡度、坡顶面形状准确测放骨架位置,以线路中线及边线作为
控制,依据设计图纸段落内边坡平台坡脚位置、坡率及坡脚高程放出拱形骨架几何
尺寸。
(2)坡面整修
边坡整修应按设计要求的坡度,采用人工配合挖掘机由上而下的方式进行,不
得覆土贴补,当边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补、
夯实。如填补的厚度很小时可用种植土填补。
(3)脚墙基础施工
在脚墙基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现
有平台标高,脚墙基础的开挖采用人工开挖的方法,开挖时应注意脚墙基础尺寸,
内侧垂直开挖。开挖应注意尽量不扰动基础尺寸以外的密实土。
(4)拱形骨架施工
拱形骨架基槽开挖前首先对拱圈进行放样,从两个脚墙基础之间定出拱圈的中
心线,再从拱圈中心线定出弧形拱圈的圆心,洒出拱圈弧线。基槽采用人工开挖法,
基槽开挖时应注意几何尺寸位置的准确。确保拱圈线形的平顺、自然。
(5)挡水块安装
拱形骨架截水槽预制块集中预制,装运到施工现场安装,并用水泥砂浆砌筑,
预制挡水块埋深15cm,外露10cm。
(6)沉降缝设置
拱型骨架每四个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
3.7 施工方法
(1)砌筑方法与要求:片石砌筑应采用坐浆、挤浆法分层、分段砌筑。严禁采
用灌浆法施工,分段位置宜设在沉降缝处。各砌层应先砌外圈定位砌块,再砌镶面
和填腹砌块。砌缝应相互错开,不得有通缝、空缝及松动,表面平顺整齐,与边坡
嵌接牢固密贴。石料不得无砂浆直接接触,砌缝应饱满。砌体表面的勾缝应符合设
计要求,并应在砌体砌筑时留出2cm深的空缝。宜用原砌体砂浆勾缝,勾缝采用凹
缝 ,勾缝所用的砂浆强度不得小于砌体砂浆强度。
施 工 技 术 交 底 书
第4页/共4页
工程名称 哈牡铁路电气化改造工程 接收交底单位 K2+000-K157+500各工点
交底项目 拱形骨架施工技术交底 编制日期 2019年3月25日
(2)在砌筑第一层片石时,第一层片石应大面朝向基面,以保证和基面有足够
接触面积,如果片石和基面有空隙,应填以砂浆或小石块。在进行第二层片石砌
筑时,必须采用坐浆砌筑,即先在第一层适当厚度的砂浆,然后按放第二层片石,
并保证片石之间无脱空及石块直接接触的情况。同层内的第一块片石应尽量咬
合,不同层间片石错缝应合理,竖缝应错开布置,除沉降缝外,不得上下有通缝,
砌缝宽度一般不大于40mm。以砂浆灌缝时,应保证砂浆饱满,并在灌浆过程中
用钢钎捣实,如果石缝较宽,可用小石子堵塞,并灌以砂浆后捣实。
(3)勾缝及养生:
为保证浆砌片石砌体的整体强度,防止砌体渗水漏水,避免冲蚀,应及时进行
勾缝。浆砌片石塞缝砂浆为M10,勾缝形式采用凹缝,勾缝应嵌入到砌缝隙内不小
于2cm,严禁勾“假缝”。砌体砂浆和现浇砼凝固之后即开始养生,养护期限视温
度而定,一般不少7d。在养生期内,应保温,一般应洒水养护,但当温度低于5℃
时,禁止向砌体洒水,只能保温。砌体养护时,应用草袋覆盖,也可以用沿线土覆
盖,养生期后再将土清除。
(4)砂浆施工配合比严格按照实验室所给配合比使用搅拌机拌制,称量必须使用
磅秤称量准确,拌和现场树立配合比施工标志牌,,拌和好的砂浆下面要铺设铁皮
等隔离设施,砂浆应随拌随用,留置试件及时送实验室标养室(每工作班留置砂浆
试件1组)
四、施工安全
1. 施工人员进入施工现场按规定佩戴安全防护用品,上岗前严禁饮酒。
2. 施工现场各种防护装置、设施和安全标志齐全。
3. 各类机械操作人员必须持证上岗。
五、附图表
附拱型骨架边坡防护图
