大坝迎水面防护工程施工方案

大坝迎水面防护工程施工方案
水:磨子潭水库库内水源充足,水质优良,是当地的主要饮用水源,可直接使用。
外加剂:拟采用淮南大同D型速凝剂,该速凝剂初凝>3min,终凝<10min,1d强度≥8MPa。
粘接剂:拟采用北京慕湖外加剂有限公司产303界面剂,该粘接剂为乳白色液体,对混凝土界面能起到耐久保护、防油污。
防水乳胶:拟采用苏州市金星混凝土外加剂研究所产金星牌有机硅外墙防水剂,该胶剂对防护面能起到防渗、防污、抗风化等作用。
同上,或输料软管弯角过小
立即停电动机,关闭总进气阀,检查软管发硬处即为堵塞部位,用手锤敲击后,用高压风疏通
4
输料钢管
喷头处出料中断,且无水雾,只有小股水流,喷头无颤动,喷射机压力表指针骤然上升
同上,或输料钢管接头漏风
立即停电动机,关闭总进气阀,敲击管子发浊音处即为堵塞部位,用手锤敲击该处,通高压风吹出
4、喷射过程中,遇较大凹坑应先喷补平,喷射时,喷嘴须反复缓慢作螺旋形移动,这样,可防止溅落的灰浆粘附于未喷的表面,而影响其的粘结力,使喷射的防护层均匀、密实而平整,螺旋形移动的转动直径约30cm左右,使料束以一圈压半圈地作横向移动。
5、喷射过程中,喷嘴处的水压必须大于风压,而且压力应稳定。水压一般比风压大0.1Mpa左右为宜。可采用向水箱中通高压压缩空气以获稳定的水压。同时应通过调节水量来控制拌和水,以使新鲜的喷射防护层产生有光泽的表面。如加水过多,则表面会出现流淌,而且喷射浆体将要下垂;如加水过少,则表面将呈现干斑,料流的灰尘很大并有过多的回弹,且大大降低硬化后砂浆的强度。
14、工作台架的安装应牢固可靠,设置栏杆。
15、喷射作业人员应佩戴防尘口罩、防尘帽、风压呼吸器等防护作具。
16、喷射机必须保持良好的密封性,操作人员的皮肤应避免同外加剂直接接触。

水利工程防护工程施工方案

水利工程防护工程施工方案

水利工程防护工程施工方案一、工程概况水利工程防护工程主要包括堤防、挡水坝、堰塘等工程,其主要功能是防止河流、湖泊等水体发生溃坝、泄洪等不良事件,保护周围人民生命财产安全。

该工程的施工范围涵盖了整个防护区域,需要在规定的时间内完成,确保工程的质量和安全性。

二、工程内容1. 堤防工程:主要是对河道两岸堤防进行加固,加高等工程,以增加其抵御洪水的能力。

主要包括清理河道两岸的植被及杂物,加固堤防体,修补堤坡,安装防渗材料等工作。

2. 挡水坝工程:主要是在河流中修建挡水坝,以提高水位,减少洪水的侵袭范围。

主要包括挖掘基坑、浇筑混凝土、设置排水设施等工作。

3. 堰塘工程:主要是在河流或溪流上建设堰塘,控制水流,减少洪水发生。

主要包括疏浚河道、浇筑混凝土、安装闸门等工作。

三、施工方案1. 施工准备阶段在施工前,需要进行详细的调查研究,制定详细的施工方案。

根据施工经验及实际情况,确定施工的工艺流程、施工方法、施工时间及施工人员等。

同时,还要对施工现场进行安全评估,确保施工过程中不发生安全事故。

2. 施工过程控制在施工过程中,需要根据工程施工方案,进行严格的质量控制和安全管理。

施工中需要对每个环节进行全程检查,并对施工人员进行培训,确保施工过程顺利进行。

同时,需要及时处理施工中出现的问题,确保工程质量和进度。

3. 施工结束阶段在工程施工结束后,需要进行验收,确保工程质量符合相关标准。

同时,还要做好工程的后期管理工作,定期对工程进行检查、维护,保证工程的长期稳定运行。

四、施工方案可行性分析1. 技术可行性分析:根据水利工程防护工程的特点,采用加固堤防、修筑挡水坝和建设堰塘等工程措施,能够有效地提高水利工程的抗洪能力,达到预期的防护效果。

2. 经济可行性分析:通过对水利工程防护工程施工方案的成本估算和效益分析,证明了采用该方案的经济可行性,对保障人民生命财产安全具有重要意义。

3. 社会可行性分析:水利工程防护工程的施工将为当地居民提供更好的防洪保护,提高当地防灾意识和防灾能力,对促进社会和谐稳定具有积极作用。

迎水面护坡施工方案

迎水面护坡施工方案

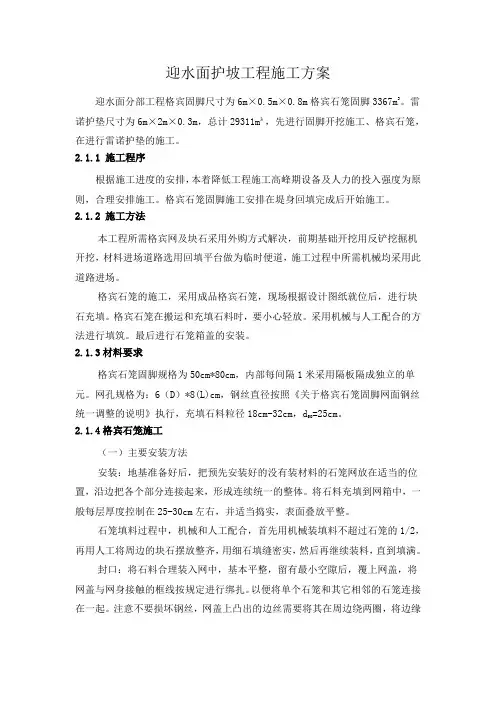

迎水面护坡工程施工方案迎水面分部工程格宾固脚尺寸为6m×0.5m×0.8m格宾石笼固脚3367m3。

雷诺护垫尺寸为6m×2m×0.3m,总计29311m³,先进行固脚开挖施工、格宾石笼,在进行雷诺护垫的施工。

2.1.1 施工程序根据施工进度的安排,本着降低工程施工高峰期设备及人力的投入强度为原则,合理安排施工。

格宾石笼固脚施工安排在堤身回填完成后开始施工。

2.1.2 施工方法本工程所需格宾网及块石采用外购方式解决,前期基础开挖用反铲挖掘机开挖,材料进场道路选用回填平台做为临时便道,施工过程中所需机械均采用此道路进场。

格宾石笼的施工,采用成品格宾石笼,现场根据设计图纸就位后,进行块石充填。

格宾石笼在搬运和充填石料时,要小心轻放。

采用机械与人工配合的方法进行填筑。

最后进行石笼箱盖的安装。

2.1.3材料要求格宾石笼固脚规格为50cm*80cm,内部每间隔1米采用隔板隔成独立的单元。

网孔规格为:6(D)*8(L)cm,钢丝直径按照《关于格宾石笼固脚网面钢丝=25cm。

统一调整的说明》执行,充填石料粒径18cm-32cm,d502.1.4格宾石笼施工(一)主要安装方法安装:地基准备好后,把预先安装好的没有装材料的石笼网放在适当的位置,沿边把各个部分连接起来,形成连续统一的整体。

将石料充填到网箱中,一般每层厚度控制在25-30cm左右,并适当捣实,表面叠放平整。

石笼填料过程中,机械和人工配合,首先用机械装填料不超过石笼的1/2,再用人工将周边的块石摆放整齐,用细石填缝密实,然后再继续装料,直到填满。

封口:将石料合理装入网中,基本平整,留有最小空隙后,覆上网盖,将网盖与网身接触的框线按规定进行绑扎。

以便将单个石笼和其它相邻的石笼连接在一起。

注意不要损坏钢丝,网盖上凸出的边丝需要将其在周边绕两圈,将边缘绑紧。

盖子需要与网身及各部分隔断绑牢固。

同时相邻网盖间也要绑好。

大坝防护工程施工方案设计

大坝防护工程施工方案设计

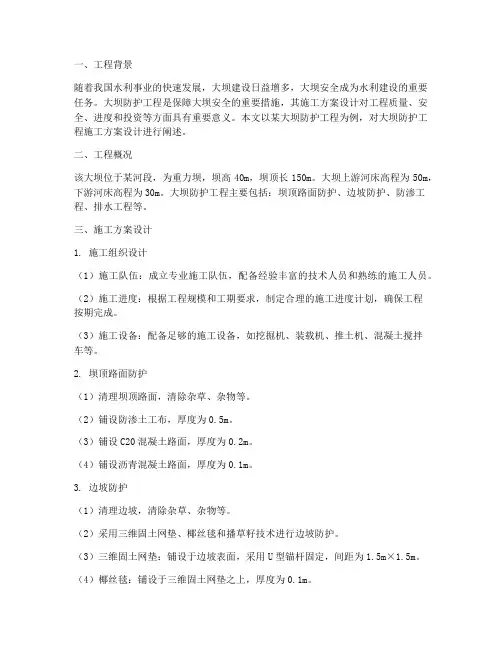

一、工程背景随着我国水利事业的快速发展,大坝建设日益增多,大坝安全成为水利建设的重要任务。

大坝防护工程是保障大坝安全的重要措施,其施工方案设计对工程质量、安全、进度和投资等方面具有重要意义。

本文以某大坝防护工程为例,对大坝防护工程施工方案设计进行阐述。

二、工程概况该大坝位于某河段,为重力坝,坝高40m,坝顶长150m。

大坝上游河床高程为50m,下游河床高程为30m。

大坝防护工程主要包括:坝顶路面防护、边坡防护、防渗工程、排水工程等。

三、施工方案设计1. 施工组织设计(1)施工队伍:成立专业施工队伍,配备经验丰富的技术人员和熟练的施工人员。

(2)施工进度:根据工程规模和工期要求,制定合理的施工进度计划,确保工程按期完成。

(3)施工设备:配备足够的施工设备,如挖掘机、装载机、推土机、混凝土搅拌车等。

2. 坝顶路面防护(1)清理坝顶路面,清除杂草、杂物等。

(2)铺设防渗土工布,厚度为0.5m。

(3)铺设C20混凝土路面,厚度为0.2m。

(4)铺设沥青混凝土路面,厚度为0.1m。

3. 边坡防护(1)清理边坡,清除杂草、杂物等。

(2)采用三维固土网垫、椰丝毯和播草籽技术进行边坡防护。

(3)三维固土网垫:铺设于边坡表面,采用U型锚杆固定,间距为1.5m×1.5m。

(4)椰丝毯:铺设于三维固土网垫之上,厚度为0.1m。

(5)播草籽:在椰丝毯上均匀撒播草籽,采用喷播技术。

4. 防渗工程(1)清理坝基,清除杂物、杂草等。

(2)铺设防渗土工布,厚度为0.5m。

(3)回填压实,回填材料为级配砂砾石,厚度为0.5m。

5. 排水工程(1)清理坝体排水沟,清除杂物、杂草等。

(2)采用混凝土结构进行排水沟加固,厚度为0.2m。

(3)安装排水管,管材为PVC排水管,直径为0.1m。

四、质量保证措施1. 施工过程中,严格按照设计要求和质量标准进行施工。

2. 加强施工过程中的质量控制,对原材料、施工工艺、施工质量等进行严格把关。

大坝防护工程施工(3篇)

大坝防护工程施工(3篇)

第1篇一、工程背景大坝作为国家重要的水利枢纽工程,承担着防洪、发电、灌溉、供水等多重任务。

然而,大坝在长期运行过程中,受到自然因素和人为因素的影响,容易产生裂缝、渗漏等问题,严重威胁到大坝的安全稳定。

因此,大坝防护工程施工显得尤为重要。

二、施工准备1. 施工方案编制:根据大坝的实际情况,编制详细的施工方案,明确施工工艺、施工顺序、施工质量要求等。

2. 施工队伍组织:成立专业的施工队伍,包括施工技术负责人、施工员、质检员等,确保施工过程中各项工作有序进行。

3. 施工材料设备准备:根据施工方案,准备所需的各种施工材料、设备,如混凝土、钢筋、模板、泵车、搅拌车等。

4. 施工现场布置:按照施工方案,合理布置施工现场,确保施工区域安全、整洁、有序。

三、施工工艺1. 钻孔注浆:针对大坝裂缝,采用钻孔注浆工艺,将浆液注入裂缝中,填充裂缝,提高大坝的密实度。

2. 钢筋锚固:在大坝表面或裂缝附近,设置钢筋锚固,提高大坝的承载能力。

3. 混凝土浇筑:针对大坝渗漏问题,采用混凝土浇筑工艺,修复渗漏部位,提高大坝的防水性能。

4. 防水材料铺设:在大坝表面或裂缝附近,铺设防水材料,如防水布、防水涂料等,防止水分渗透。

四、施工质量控制1. 材料质量检验:对施工所用材料进行严格检验,确保材料符合国家相关标准。

2. 施工过程监控:对施工过程进行全程监控,及时发现并解决施工中出现的问题。

3. 施工质量检测:对施工完成的部位进行质量检测,确保施工质量符合设计要求。

五、施工安全管理1. 施工现场安全管理:加强施工现场安全管理,确保施工人员生命财产安全。

2. 防火、防爆措施:针对施工现场易燃易爆物品,采取防火、防爆措施,防止事故发生。

3. 应急预案:制定应急预案,确保在发生突发事件时,能够迅速、有效地进行处置。

六、施工总结大坝防护工程施工完成后,对施工过程进行全面总结,分析施工中存在的问题,为今后类似工程提供借鉴。

同时,对施工过程中取得的成果进行宣传,提高大坝防护工程的社会影响力。

临城水库大坝防水施工方案

临城水库大坝防水施工方案

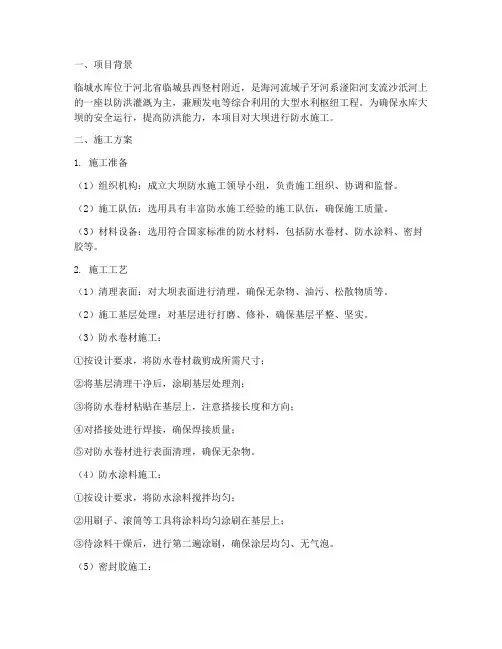

一、项目背景临城水库位于河北省临城县西竖村附近,是海河流域子牙河系滏阳河支流沙汦河上的一座以防洪灌溉为主,兼顾发电等综合利用的大型水利枢纽工程。

为确保水库大坝的安全运行,提高防洪能力,本项目对大坝进行防水施工。

二、施工方案1. 施工准备(1)组织机构:成立大坝防水施工领导小组,负责施工组织、协调和监督。

(2)施工队伍:选用具有丰富防水施工经验的施工队伍,确保施工质量。

(3)材料设备:选用符合国家标准的防水材料,包括防水卷材、防水涂料、密封胶等。

2. 施工工艺(1)清理表面:对大坝表面进行清理,确保无杂物、油污、松散物质等。

(2)施工基层处理:对基层进行打磨、修补,确保基层平整、坚实。

(3)防水卷材施工:①按设计要求,将防水卷材裁剪成所需尺寸;②将基层清理干净后,涂刷基层处理剂;③将防水卷材粘贴在基层上,注意搭接长度和方向;④对搭接处进行焊接,确保焊接质量;⑤对防水卷材进行表面清理,确保无杂物。

(4)防水涂料施工:①按设计要求,将防水涂料搅拌均匀;②用刷子、滚筒等工具将涂料均匀涂刷在基层上;③待涂料干燥后,进行第二遍涂刷,确保涂层均匀、无气泡。

(5)密封胶施工:①按设计要求,将密封胶搅拌均匀;②用枪嘴将密封胶均匀涂抹在接缝处;③用刮板将密封胶刮平,确保密封效果。

3. 施工质量控制(1)材料检验:对防水材料进行检验,确保符合国家标准。

(2)施工过程监控:对施工过程进行全程监控,确保施工质量。

(3)施工验收:按照国家相关标准,对施工质量进行验收。

三、施工进度安排1. 施工前期准备(1周)2. 防水卷材施工(2周)3. 防水涂料施工(1周)4. 密封胶施工(1周)5. 施工验收(1周)四、安全文明施工1. 施工现场设置安全警示标志,确保施工安全;2. 施工过程中,严格遵守国家相关法律法规,确保施工文明;3. 加强施工现场管理,确保施工环境整洁。

五、总结本方案针对临城水库大坝防水施工,从施工准备、施工工艺、施工质量控制、施工进度安排、安全文明施工等方面进行了详细规划。

大坝迎水面混凝土面板施工方案

大坝迎水面混凝土面板施工方案

中国葛洲坝集团第一工程有限公司CHINA GEZHOUBA GROUP NO.1 ENGINEERING CO。

,LTD新疆布仑口-公格尔水电站土建Ⅰ标工程沥青混凝土心墙坝上游护坡施工方案葛洲坝集团第一工程有限公司新疆布仑口-公格尔水电站工程项目经理部二〇一二年四月批准:审核:校核: 编制:目录1. 概述......................................................................................................................................... - 1 -1.1 编制依据...................................................................................................................... - 1 -1。

2工程概况..................................................................................................................... - 1 - 2。

平面布置.............................................................................................................................. - 1 -2.1 施工道路...................................................................................................................... - 1 -2.2 施工用水...................................................................................................................... - 1 -2.3 施工供电...................................................................................................................... - 1 -2。

大坝防护工程施工方案编制

大坝防护工程施工方案编制

大坝防护工程施工方案编制一、背景大坝是水利工程中很重要的设施,是用于拦截水流、调节水流、蓄水等功能。

然而,在建造过程中,大坝可能会受到多种因素的影响而遭受破坏,为了保证大坝的安全运营,需要进行防护工程。

防护工程的施工方案编制是保障大坝安全的重要环节,本文将就大坝防护工程施工方案的编制进行探讨。

二、防护工程的必要性大坝防护工程是为了预防大坝在可能出现的地震、洪水等自然灾害下的破坏,以及在使用过程中可能出现的渗漏、坍塌等情况下进行修复和加固。

大坝承载着水库水位的重要任务,一旦出现问题将会对周边地区造成严重影响,所以进行防护工程是非常必要的。

三、施工方案编制的重要性施工方案编制是大坝防护工程的重要环节,方案的合理性和科学性将直接影响到大坝的后续运行。

合理的施工方案可以提高工程效率,降低工程成本,同时也能够最大程度地减少施工风险,确保工程质量。

四、施工方案编制的基本要求1. 充分调研:在编制施工方案之前,需要对大坝的结构、材料、周边环境等进行深入调研和分析,了解存在的问题和隐患。

只有全面了解情况,才能有针对性的制定方案。

2. 合理设计:根据调研结果,制定出符合实际情况的施工方案,并且要注重方案的科学性和可行性,不要过于理想化。

3. 确定施工流程:明确施工过程中的每一个环节,包括人员配置、设备调配、安全措施等,确保施工顺利进行。

4. 风险评估:对施工过程中可能出现的风险进行评估,并且做好预案准备,及时应对突发情况。

5. 监督检查:在施工过程中,要加强监督和检查,确保施工方案的执行情况符合预期。

五、施工方案的具体内容1. 工程概况:对大坝防护工程的规模、施工地点、时间等进行详细描述。

2. 现场调研:对大坝的结构、材料、周边环境等进行调研并记录。

3. 施工设计:根据调研结果,设计出合理的施工方案,包括施工工艺、施工方法、材料选择等。

4. 安全措施:制定安全施工方案,确保施工过程中人员和设备的安全。

5. 现场管理:明确施工过程中的人员配置、设备调配、进度控制等具体措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽省xx水库除险加固工程大坝加固施工标大坝迎水面防护施工方案安徽水利开发股份有限公司xx水库除险加固工程项目部二○○四年十月一日目录一、概述 (3)二、砂浆性能和材料选用 (4)三、设备和机具 (5)四、基面施工 (5)五、防护层施工 (5)六、施工要点 (6)七、喷射过程中的堵管处理 (8)八、质量控制 (9)九、安全措施 (10)十、文明施工 (12)安徽省xx水库除险加固工程大坝加固施工标大坝迎水面防护工程一、概述本项目为安徽省xx水库除险加固工程大坝加固施工标的坝垛加固内容之一,鉴于大坝上游坝面库水位经常变动区域150.0~190.0m 高程范围,坝面受浸蚀较为严重。

设计对上游面该区域的全部裂缝在保温防水砂浆喷护前,采用刷赛柏斯进行修补处理;对已形成蚀坑的,在对浸蚀面凿毛清洗后,喷高强砂浆5~10cm,上述水位变动区坝面经上述处理后,最后采用喷射保温防水砂浆护面。

主要工作内容有:坝面清理:首先用高压水枪冲洗大坝迎水面,然后刷毛,用钢丝刷或铲刀铲除坝面的碳化层和污垢,再用高压水枪冲洗一次,使砼表面洁净,确保无粉尘、油污以及其他有机物质等。

裂缝处理:对大坝迎水面的裂缝进行详查,主要内容包括裂缝位置、缝长、缝宽、总条数及裂缝编号。

处理方式,其中不渗水裂缝(细缝,缝宽<4.0mm)沿缝涂刷400mm宽塞柏斯浓缩剂和增效剂;不渗水裂缝(宽缝,缝宽>4.0mm)先凿25*50mm的槽填充赛柏斯浓缩剂半干料团,再沿缝涂刷400mm宽塞柏斯浓缩剂和增效剂;渗水裂缝采用凿60*60mm的槽填嵌GB防水胶条并结合塑性灌浆,灌注丙酮类弹性防渗材料措施,沿缝抹400mm宽M20砂浆封面。

砂浆填补:对于大坝迎水面碳化较深和侵蚀严重并已形成深坑的部位采用防水砂浆填平补齐。

防护层:防护层采用保温抗裂砂浆。

二、砂浆性能和材料选用1、材料性能:保温抗裂防水砂浆物理力学指标如下保温抗裂防水砂浆物理力学指标(t=28天)2、材料选用水泥:选用质量稳定、早期强度较高的xx牌PO42.5级普通硅酸盐水泥。

水泥进场后妥善保存,防止受潮结块。

细骨料:砂应采用坚硬、清洁、级配良好的中砂,含水率控制在5%-7%,细度模数为2.5~3,骨料中不得含有活性骨料成分。

水库上游的xx河砂能够满足工程施工技术要求。

水:xx水库库内水源充足,水质优良,是当地的主要饮用水源,可直接使用。

外加剂:拟采用淮南大同D型速凝剂,该速凝剂初凝>3min,终凝<10min,1d强度≥8MPa。

粘接剂:拟采用北京慕湖外加剂有限公司产303界面剂,该粘接剂为乳白色液体,对混凝土界面能起到耐久保护、防油污。

防水乳胶:拟采用苏州市金星混凝土外加剂研究所产金星牌有机硅外墙防水剂,该胶剂对防护面能起到防渗、防污、抗风化等作用。

三、设备和机具1、干喷机,选用河南郑州xx明牌干喷机一台。

2、空气压缩机,选用蚌埠压缩机厂产空压机一台。

其额定产气量为9m3/min。

3、辅助设备,2t卷扬机二台,吊篮二套,高扬程水泵二台。

四、基面施工1、坝面清理:工程施工前,选用专业清洗公司对大坝迎水面进行清理,首先用高压水枪冲洗大坝迎水面,然后刷毛,用钢丝刷或铲刀铲除坝面的碳化层和污垢,再用高压水枪冲洗一次,使砼表面洁净,确保无粉尘、油污以及其他有机物质等。

2、裂缝处理:在大坝迎水面清洗的同时,进行裂缝处理,其方法详见大坝裂缝处理施工方案。

3、砂浆填补:对于大坝迎水面碳化较深和侵蚀较严重并已经形成深坑的部位应用防水砂浆填平补齐。

五、防护层施工1、施工顺序总体上分二个阶段施工,一阶段,施工190m~170m高程间防护层;二阶段,施工170m~150m高程间防护层。

每阶段施工顺序,第一阶段由右岸向左岸推进;第二阶段由左岸向右岸推进。

喷射时采取分块实施,每个分块内采取自上而下的喷射方式。

2、工艺流程3、施工方法根据上游坝面的实际情况及考虑到施工操作平台为吊篮,不宜载较大荷载。

本工程保温防护层施工采用干式喷射方式,干式喷射是用喷射机压送干拌和料,在喷嘴处加水,干拌和料与水混合后喷出。

六、施工要点1、喷射前,应对喷射机、空压机及辅助设备进行认真检查,以确保施工中机械运转正常。

2、喷射机的操作,主要是正确地控制工作风压和保证喷嘴料流的均匀性。

喷射机的操作正确与否直接影响着喷射的回弹量、喷射浆体的密实性和料流的均匀性。

具体操作要求为:作业开始时,应先给风再给电;结束时应先关电后断风。

向喷射机供料应连续均匀。

施工时如突然发生停风、停电、停水不能继续作业时,喷射机和输料管中的积料必须及时清除干净。

作业结束时,必须将喷射机和输料管中的积料完全喷出后方可停机停风,并将喷料机受料口加盖保护。

3、喷嘴的操作,喷射手对喷嘴的操作技艺是喷射作业获得成功的关键。

喷射与受喷面的距离和夹角,应随风压的波动而不断调整,一般应垂直并稍微向刚喷射的部位倾斜约10°左右,这样浆体的回弹量最少,如角度太小时,会形成喷射料在工作面上的滚动,产生凸凹不平的波形喷面,加大了回弹量,影响防护层的质量。

喷嘴与受喷面的最佳距离是按喷射的最少回弹量和最高强度来定,据我公司以前的喷射作业经验,一般为0.8-1.0m较好。

4、喷射过程中,遇较大凹坑应先喷补平,喷射时,喷嘴须反复缓慢作螺旋形移动,这样,可防止溅落的灰浆粘附于未喷的表面,而影响其的粘结力,使喷射的防护层均匀、密实而平整,螺旋形移动的转动直径约30cm左右,使料束以一圈压半圈地作横向移动。

5、喷射过程中,喷嘴处的水压必须大于风压,而且压力应稳定。

水压一般比风压大0.1Mpa左右为宜。

可采用向水箱中通高压压缩空气以获稳定的水压。

同时应通过调节水量来控制拌和水,以使新鲜的喷射防护层产生有光泽的表面。

如加水过多,则表面会出现流淌,而且喷射浆体将要下垂;如加水过少,则表面将呈现干斑,料流的灰尘很大并有过多的回弹,且大大降低硬化后砂浆的强度。

6、养护,为使水泥充分水化,减少和防止收缩裂缝,在喷射砂浆终凝后即开始洒水养护。

养护时间和喷水次数,随气侯而定,以保持砂浆面的湿润状态,养护时间不少于7天。

冬季施工时,应使喷射砂浆的温度保持在0℃以上。

七、喷射过程中的堵管处理1、堵管的原因:喷射机操作手操作失误;混合料湿度过大;输料管弯管过小;风压偏小;输料管接头漏风。

2、处理:发生堵管时,先应判明原因,如工作风压太低,应调整工作风压;如系输送管打折,则应理顺输送管,用风吹通;如系细长异物或粗集料混入,则应停机后拆卸管路清除堵塞物。

3、堵管的检查和排除参见下表八、质量控制1、质量试验:质量试验可以在喷射砂浆质量出现问题前提出预报,使喷射砂浆质量符合规范的标准要求。

施工前,应选取边角部位进行试喷射,以获取与喷射相关的技术参数和与本工程相适应的操作方法。

同时进行集料的质量、级配、含水量检验,优化施工配合比,并委托水利科学研究所进行试喷块防护层的物理力学性能指标检定。

施工过程中,严格控制进场集料的质量,并严格执行经试验选定配合比。

并采取切割法进行防护层的力学性能指标检测。

2、作业检查原材料质量的优劣对喷射砂浆质量影响较大。

对每批进场的原材料,均须进行认真检验。

检查合格后方可使用。

为了保证喷射砂浆质量,应对拌和料搅拌处、喷射机处和喷嘴处的施工质量进行严格检查。

尤其在喷嘴处,必须观察喷射工艺(包括受喷面清洗质量、喷嘴与受喷面距离与角度、喷嘴移动情况)、射流中的材料特征和喷射砂浆质量,并对下述情况随时作记录:喷射的料流不均匀及发生离析;目力估计的回弹物过多的原因;喷射砂浆的平均厚度。

喷射过程中,要及时检查喷射的防护层表面,检查是否有松动、开裂、下坠滑移等现象,如有发生应及时清除重喷。

当喷射防护层达到一定强度后,可用小锤锤击听声方法检查,对空鼓、脱壳处应及时进行处理。

在喷射过程中要及时测定回弹率和砂浆的实际配合比。

以指导施工。

喷射过程中,严格控制水灰比,喷头处加水量,完全由操作手掌握,必须选派有经验的专业人员进行喷射,以确保喷层具有较好的粘性、表面湿润光滑、无干斑、无滑移流淌等现象。

九、安全措施1、坚持班组安全活动,定期进行安全检查、考评。

2、根据工程进度情况,定时、定点、定人、定内容地进行安全检查,对检查出的隐患立即组织整改。

3、电动机械的安全装置执行国家有关标准和安全技术规程,在做好保护接零的同时,按要求装设漏电保护器。

4、本工程的基面清理、喷射施工都要在吊篮上实施,现场作业人员必须系挂安全带,高处作业过程中严禁嬉戏和向下抛投物件。

5、雨天和雪天停止大坝迎水面的全部作业。

6、本工程大坝迎水面施工期间,由于水库坝前最低蓄水深度依旧有近30m深,作业人员在吊篮上作业尤其要做好安全防护,条件许可时作业人员应配备泳衣,库内配置一艘不船,以配应急使用。

7、施工前应制定施工安全技术措施,认真检查作业区的安全状况,必要时进行适当处理。

8、喷射机等设备在使用权用前,均应进行全面检查。

9、喷射机、水箱、油泵等设备或压力容器,均应安装压力表或安全阀。

10、施工期间应经常检查输料管、出料弯头以及各种管路的连接部位,如发现磨薄、击穿或连接不牢等现象,应及时处理。

11、施工过程中进行机械故障处理时,必须停机、断电、停风。

处理结束后,在开机、送风、送电之前,必须预先通知有关的作业人员。

12、作业过程中严禁将喷嘴对着人员。

喷射作业的堵管处理,宜采用敲击法疏通。

若必须采用压风疏通时,风压不得大于0.4Mpa,同时应将输料管放直,将喷头朝向无人的方向予以固定。

13、当喷头的操作人员与喷喷射机的操作人员之间不能直接联系时,应采取可靠的联系,确保能够随时联系。

14、工作台架的安装应牢固可靠,设置栏杆。

15、喷射作业人员应佩戴防尘口罩、防尘帽、风压呼吸器等防护作具。

16、喷射机必须保持良好的密封性,操作人员的皮肤应避免同外加剂直接接触。

十、文明施工1、工人操作地点和周围必须清洁整齐,做到“当日工完、料净、场地清”。

2、施工中的各类弃渣、废浆按指定路径向指定地点弃除,严禁向库内卸倒弃料。

3、严禁从高处向低处抛扔任何物件。

4、现场施工人员着装要整齐统一,禁止衣冠不整。

5、作业现场严禁嬉戏打闹,禁止不文明行为。
