钢栈桥施工技术交底

合集下载

钢栈桥搭设安全技术交底模板

钢栈桥搭设安全技术交底模板

一、交底项目:钢栈桥搭设安全技术二、交底日期:年月日三、施工单位:___________________四、分项工程名称:钢栈桥搭设五、交底提要:为确保钢栈桥搭设过程中的安全,特制定本安全技术交底,全体施工人员必须严格遵守。

六、交底内容:1. 施工前的准备工作:(1)对施工人员进行安全技术培训,确保每位施工人员熟悉钢栈桥搭设过程中的安全操作规程。

(2)对施工设备、材料进行全面检查,确保其符合安全要求。

(3)现场设置警示标志,提醒施工人员注意安全。

2. 施工过程中的安全措施:(1)搭设前,检查地基承载力,确保其满足搭设要求。

(2)搭设过程中,严格按照施工图纸和设计要求进行操作。

(3)高空作业人员必须佩戴安全帽、安全带,并使用安全绳。

(4)施工过程中,严禁酒后作业、疲劳作业。

(5)施工区域设置安全通道,确保施工人员安全通行。

(6)搭设过程中,加强现场监护,发现安全隐患立即整改。

3. 搭设过程中的注意事项:(1)搭设过程中,不得随意改变结构形式,确保钢栈桥的整体稳定性。

(2)搭设过程中,注意材料堆放,防止材料滑落伤人。

(3)搭设过程中,注意施工机械的运行,确保机械操作人员安全。

(4)搭设过程中,加强电气线路管理,防止触电事故发生。

4. 搭设完成后,进行验收:(1)检查钢栈桥的结构是否牢固,连接是否可靠。

(2)检查钢栈桥的表面处理是否合格,防腐措施是否到位。

(3)检查钢栈桥的排水系统是否畅通。

七、检查执行情况:施工过程中,安全员应定期检查执行情况,对发现的安全隐患及时整改,确保施工安全。

八、附则:本安全技术交底自发布之日起实施,如遇特殊情况,应及时调整。

九、施工单位负责人签字:___________________十、施工项目管理人员签字:___________________十一、施工人员签字:___________________。

钢栈桥吊装技术安全交底模板

钢栈桥吊装技术安全交底模板

#### 一、前言为确保钢栈桥吊装作业的安全顺利进行,根据《建筑工程施工安全规范》及相关安全操作规程,特制定本安全技术交底。

本交底适用于钢栈桥的吊装作业,参与人员应严格按照以下内容执行。

#### 二、工程概况1. 工程名称:______项目钢栈桥吊装工程2. 工程地点:______地址3. 吊装内容:______型号钢栈桥,长度______米,重量______吨4. 吊装日期:______年______月______日#### 三、安全注意事项1. 人员安全:- 参与吊装作业人员必须经过专业培训,熟悉吊装操作规程和安全操作技能。

- 严禁酒后作业,作业人员应保持身体健康,无高血压、心脏病等疾病。

- 佩戴好安全帽、安全带、防滑鞋等个人防护用品。

2. 设备安全:- 吊车、起重机械等设备必须经过检测,确保其性能符合吊装要求。

- 起重机司机、信号工、司索工等操作人员必须持证上岗。

- 吊装前对吊车、钢丝绳、吊索具、滑轮等设备进行全面检查,确保设备完好。

3. 现场安全:- 吊装区域设置警戒线,禁止无关人员进入。

- 吊装前清除吊装区域内的障碍物,确保吊装作业安全。

- 吊装过程中,现场人员应保持通讯畅通,听从指挥员的统一调度。

#### 四、吊装操作步骤1. 吊装前准备:- 对吊车、起重机械、钢丝绳、吊索具等设备进行全面检查,确保设备完好。

- 检查吊装区域,清除障碍物,设置警戒线。

- 安排专人负责现场指挥,确保吊装作业有序进行。

2. 吊装过程:- 起重机司机根据指挥员的指令,缓缓起吊钢栈桥。

- 司索工根据吊车司机的指令,调整钢丝绳,确保钢栈桥平稳上升。

- 吊装过程中,信号工应密切观察吊装情况,发现异常情况立即报告指挥员。

3. 吊装到位:- 钢栈桥吊至指定位置后,检查其稳定性,确保安全。

- 指挥员发布指令,吊车司机缓缓放下钢栈桥,使其平稳着地。

#### 五、应急处理1. 吊车失控:- 吊车司机立即停止操作,切断电源,确保吊车停止运行。

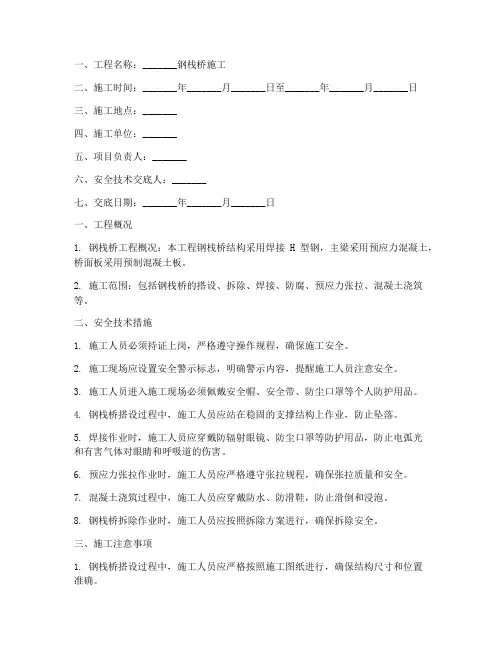

钢栈桥施工技术安全交底模板

钢栈桥施工技术安全交底模板

一、工程名称:_______钢栈桥施工二、施工时间:_______年_______月_______日至_______年_______月_______日三、施工地点:_______四、施工单位:_______五、项目负责人:_______六、安全技术交底人:_______七、交底日期:_______年_______月_______日一、工程概况1. 钢栈桥工程概况:本工程钢栈桥结构采用焊接H型钢,主梁采用预应力混凝土,桥面板采用预制混凝土板。

2. 施工范围:包括钢栈桥的搭设、拆除、焊接、防腐、预应力张拉、混凝土浇筑等。

二、安全技术措施1. 施工人员必须持证上岗,严格遵守操作规程,确保施工安全。

2. 施工现场应设置安全警示标志,明确警示内容,提醒施工人员注意安全。

3. 施工人员进入施工现场必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

4. 钢栈桥搭设过程中,施工人员应站在稳固的支撑结构上作业,防止坠落。

5. 焊接作业时,施工人员应穿戴防辐射眼镜、防尘口罩等防护用品,防止电弧光和有害气体对眼睛和呼吸道的伤害。

6. 预应力张拉作业时,施工人员应严格遵守张拉规程,确保张拉质量和安全。

7. 混凝土浇筑过程中,施工人员应穿戴防水、防滑鞋,防止滑倒和浸泡。

8. 钢栈桥拆除作业时,施工人员应按照拆除方案进行,确保拆除安全。

三、施工注意事项1. 钢栈桥搭设过程中,施工人员应严格按照施工图纸进行,确保结构尺寸和位置准确。

2. 钢栈桥焊接作业时,应确保焊接质量,防止出现裂纹、气孔等缺陷。

3. 钢栈桥防腐作业时,施工人员应严格按照防腐工艺进行,确保防腐效果。

4. 钢栈桥预应力张拉作业时,应严格按照张拉规程进行,确保张拉质量和安全。

5. 钢栈桥混凝土浇筑过程中,施工人员应确保模板牢固,防止模板移位、变形。

四、应急预案1. 发生火灾时,立即切断电源,组织人员疏散,并拨打火警电话报警。

2. 发生触电事故时,立即切断电源,进行急救,并拨打急救电话。

钢栈桥施工安全技术交底(精品)

钢栈桥施工安全技术交底(精品)
13、操作人员按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工
作后的检查保养制度。定期对机械设备进行检查维修保养。
14、吊装作业,应统一指挥,严禁非指挥人员发令,指挥起重信号。吊装指挥人员要和履带吊司机、振动锤操作人员以及现场吊装作业人员保证统一信号,保证传递通畅,可用口哨和打手势相互配合指挥,设备工作范围内严禁站人。
9、钢栈桥搭设人员作业时必须穿救生衣,施工现场必须配救生艇、救生圈等救生装置。
10、现场供电线路应合理安排,配电箱、柜的安装应符合用电安全规定,电线接头要牢固,并且要绝缘,输电线路必须设有漏电开关。施工现场用电必须遵循安全用电操作规程,由专业的电工全权负责,现场严禁用裸露线作临时照明,所有用电设备必须有接地保护。
7、钢管桩在下沉施工中要不断的检测桩位与桩的垂直度,发现偏差要及时纠正。每根桩的的下沉应一气呵成,中途不可有较长时间停顿。
8、沉桩施工过程中采用设计桩长与贯入度法进行双控。
9、振动锤与桩头必须用液压钳夹紧,无间隙或松动,在振动锤振动过程中,随时检查桩顶是否有局部变形或损坏,及时修复。
10、钢管桩之间的接头必须满焊,各加长加劲板也须满焊并符合设计的焊缝厚度要求,经现场技术员检查钢管桩接头焊接质量合格后方可打设钢管桩。
20、履带吊必须采取防雷措施,遇雷电时,人员必须远离打桩机。
21、钢栈桥施工完毕后经过荷载验收才能投入使用。
22、在施工现场必须做好防风、防雨、防雷、防火、防洪、防止机具散失的一切工作。
审核人
交底人
接受交底人
安全交底:
1、新工人入场前必须进行三级安全教育,考核合格后方可进入施工现场。
2、进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣;树立“安全第一,预防为主,综合治理”的指导思想,使安全意识深入到每个员工心中,全员动员做好安全文明工作。

钢栈桥施工技术交底大全

钢栈桥施工技术交底大全

钢栈桥施工技术交底1工程概况栈桥全长384m,每5跨1联,设置一制动墩。

桥位布置在引桥N002#墩~主桥3#墩上游侧,并与主桥2#墩钻孔平台和3#墩钻孔平台相接。

栈桥边距主桥1#墩承台边线5m。

引桥N002#墩~主桥1#墩侧栈桥为变坡段,栈桥顶标高由+27升至+35m,栈桥纵坡为4.85%。

主桥1#墩~3#墩侧栈桥顶标高为+35m。

滩地栈桥长度为224m,水中栈桥长度为160m,钢栈桥布置图见"图1-1”。

图1-1钢栈桥布置图钢栈桥桥面宽7.0m,上部结构从上至下依次为20cm厚混凝土面板、321型单层双排贝雷梁、双拼I56a承重梁。

下部结构采用桩基排架,排架横向间距5m,纵向间距为12m、9m、3m不等。

排架桩基采用Φ630×10(Φ800×10)mm钢管桩,钢管桩排架设Φ426×6mm平联、Φ426×6mm斜撑。

断面布置见"图1-2”。

图1-2 钢栈桥断面图2资源配置2.1材料计划材料计划见"表2-1”。

表2-1 钢栈桥材料数量表工程部位材料名称规格数量总长(m)总重(t)钢栈桥螺旋钢管φ800×10mm 1053 205.1 螺旋钢管φ630×10mm 1340 204.9 螺旋钢管φ426×6mm 410 25.5 主横梁I56a 520 55.2 贝雷片标准节1024片加劲板等δ=10mm 4.5 钢管Φ48×2.5mm 6.5面板混凝土C30 537.6m3钢筋72.22.2机械设备计划机械设备计划见"表2-2”。

表2-2 主要机械设备配置表2.3人员计划人员计划见"表2-3”。

表2-3 主要人员配置表2.4工期计划栈桥搭设计划开工时间:2013年3月15日,完工时间2013年4月13日。

各节点计划见"表2-4”。

表2-4 栈桥施工各节点计划表2.5设备参数DZ90液压振动锤和QUY80履带吊设备参数表见"表2-5、表2-6、表2-7”。

钢栈桥施工技术交底

钢栈桥施工技术交底

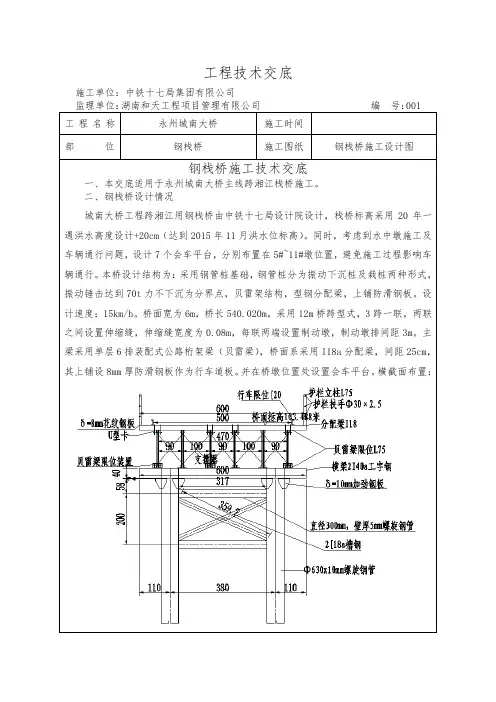

工程技术交底施工单位:中铁十七局集团有限公司监理单位:湖南和天工程项目管理有限公司编号:001 工程名称永州城南大桥施工时间部位钢栈桥施工图纸钢栈桥施工设计图钢栈桥施工技术交底一、本交底适用于永州城南大桥主线跨湘江栈桥施工。

二、钢栈桥设计情况城南大桥工程跨湘江用钢栈桥由中铁十七局设计院设计,栈桥标高采用20年一遇洪水高度设计+20cm(达到2015年11月洪水位标高)。

同时,考虑到水中墩施工及车辆通行问题,设计7个会车平台,分别布置在5#~11#墩位置,避免施工过程影响车辆通行。

本桥设计结构为:采用钢管桩基础,钢管桩分为振动下沉桩及栽桩两种形式,振动锤击达到70t力不下沉为分界点,贝雷架结构,型钢分配梁,上铺防滑钢板。

设计速度:15km/h。

桥面宽为6m,桥长540.020m,采用12m桥跨型式,3跨一联,两联之间设置伸缩缝,伸缩缝宽度为0.08m,每联两端设置制动墩,制动墩排间距3m。

主梁采用单层6排装配式公路桁架梁(贝雷梁),桥面系采用I18a分配梁,间距25cm,其上铺设8mm厚防滑钢板作为行车道板。

并在桥墩位置处设置会车平台。

横截面布置:三、开始施工的条件及准备工作:材料进场验收合格、机械进场验收合格、人员培训合格,持证上岗。

四、施工工艺钢栈桥施工由湘江东岸至西岸施工,到达桥墩位置处,施工钢平台,钢平台施工完毕后,继续施工钢栈桥,钢平台施工11#-9#墩,8#-5#墩处施工会车平台。

每边留下6米的平台作为运输、机械停放平台,施工锁口钢管桩。

栈桥搭设主要工序示意及施工工艺流程图如下图所示:栈桥搭设施工过程示意图栈桥施工工艺流程图4.1钢管桩的制作(1)钢管桩采用φ630钢管桩(δ=10mm),每节长度一般为9m,管径椭圆度及钢管桩壁厚必须满足规范要求。

(2)根据现场施工情况钢管桩施工接长时应焊接牢固,四周均匀布设四块10×10cm钢板加强。

(3)焊接前,将焊缝上下30mm范围内的铁锈、油污、水气和杂物清除干净。

钢结构栈道桥安全技术交底模板

钢结构栈道桥安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 工程结构:[工程结构]5. 工程期限:[工程期限]二、安全技术交底目的为确保钢结构栈道桥施工过程中的安全,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。

三、施工人员要求1. 施工人员必须经过安全培训,考核合格后方可上岗。

2. 施工人员应熟悉本工种的安全技术操作规程及作业技能。

3. 施工人员必须正确使用个人防护用品,如安全帽、安全带、防滑鞋等。

四、安全技术措施1. 施工现场安全防护(1)施工现场应设置明显的安全警示标志,并保持通道畅通。

(2)施工现场应设置安全防护设施,如防护栏杆、安全网等。

(3)施工现场应配备消防器材,并确保其完好有效。

2. 钢结构制作与安装(1)钢结构制作过程中,应确保构件尺寸准确、表面平整,焊接质量符合规范要求。

(2)安装过程中,应确保构件连接牢固,焊接质量符合规范要求。

(3)吊装作业应使用合格吊具,并确保吊装过程平稳、安全。

(4)吊装过程中,严禁人员站在吊装物下方,防止吊装物坠落伤人。

3. 高处作业安全防护(1)登高作业人员必须佩戴合格的安全带,系挂牢固,高挂低用。

(2)登高作业时,严禁穿拖鞋或塑料底鞋。

(3)登高作业区域应设置安全防护设施,如防护栏杆、安全网等。

4. 电气焊作业安全防护(1)电气焊作业人员必须持有操作证、用火证。

(2)焊机双线应到位,配备合格有效的消防器材。

(3)焊机拆装由专业电工完成,禁止操作与自己无关的机械设备。

(4)焊机周围应清理易燃易爆物品,并保持通风良好。

5. 施工现场其他安全防护(1)施工现场应设置临时用电线路,并做好绝缘措施。

(2)非专职人员不得从事电工作业。

(3)施工现场禁止吸烟、追逐打闹。

(4)特种工种必须持证上岗。

五、安全教育与培训1. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

2. 施工人员应自觉遵守各项安全规章制度,确保自身和他人的安全。

过街钢栈桥安全技术交底模板

过街钢栈桥安全技术交底模板

一、交底对象全体参与过街钢栈桥施工的作业人员、管理人员及监理人员。

二、交底时间[具体日期]三、交底内容1. 工程概况过街钢栈桥工程位于[具体位置],全长[具体长度]米,桥面宽度[具体宽度]米,主要采用钢桁架结构。

本工程属于[工程性质],施工过程中需严格遵守安全技术规范。

2. 施工安全风险分析(1)高处作业风险:施工过程中,部分作业需在较高处进行,存在高处坠落风险。

(2)机械伤害风险:施工过程中,需使用各类机械设备,存在机械伤害风险。

(3)触电风险:施工过程中,需进行电气作业,存在触电风险。

(4)火灾爆炸风险:施工过程中,易燃易爆物品的使用和管理不当,存在火灾爆炸风险。

(5)自然灾害风险:施工过程中,需关注气象变化,防范自然灾害。

3. 安全技术措施(1)高处作业安全措施:1)设置安全防护设施,如安全网、安全带等;2)加强施工人员的安全教育培训,提高安全意识;3)作业人员必须佩戴安全帽、安全带等个人防护用品;4)定期检查安全防护设施,确保其完好有效。

(2)机械伤害安全措施:1)机械设备操作人员必须持证上岗;2)机械设备操作前必须进行试运转,确认正常后方可使用;3)操作人员必须严格遵守操作规程,严禁违规操作;4)加强机械设备的维护保养,确保设备安全可靠。

(3)触电安全措施:1)施工现场必须配备合格的接地线,确保电气设备接地良好;2)电气作业人员必须持证上岗;3)严格遵守电气作业规程,严禁违规操作;4)加强施工现场的电气设备管理,确保电气设备安全可靠。

(4)火灾爆炸安全措施:1)施工现场严禁吸烟、使用明火;2)易燃易爆物品必须妥善存放,专人管理;3)加强施工现场的消防设施管理,确保消防设施完好有效;4)定期进行消防演练,提高应急处置能力。

(5)自然灾害防范措施:1)密切关注气象变化,提前做好防范措施;2)加强施工现场的排水、防滑等设施建设;3)加强施工人员的防灾减灾教育培训,提高应急处置能力。

4. 应急处置措施(1)发生高处坠落事故时,立即停止作业,迅速上报,组织救援;(2)发生机械伤害事故时,立即停止作业,迅速上报,组织救援;(3)发生触电事故时,立即切断电源,迅速上报,组织救援;(4)发生火灾爆炸事故时,立即报警,组织人员疏散,使用灭火器等消防设施进行灭火;(5)发生自然灾害时,迅速组织人员撤离危险区域,确保人员安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

4.安全技术保证措施
4.1 技术保障措施
(1)图纸会审
在收到审查合格的施工图设计文件后,在设计交底前进行的全面细致熟悉和审查施工图纸,熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案。

同时解决图纸中存在的问题,减少图纸的差错,将图纸中的质量和安全隐患消灭在萌芽之中。

(2)设计交底
设计交底是保证工程安全施工的重要环节,也是保证工程质量的前提,也是保证工程顺利施工的主要步骤。

施工单位必须参加由建设单位组织的设计交底,确保施工顺利开展。

(3)施工方案编制
施工方案应由项目总工结合现场及图纸设计情况组织编写,编写完成并报公司、监理及业主审批后方可实施。

(4)施工方案验收。
