施工组织设计一指导思想及总体目标(一)指导思想我公司指导思想是:质量第一,安全高速,服务周到,业主满意。

我公司把“潍坊工程职业学院沥青路面工程”作为重点工程,组建“潍坊工程职业学院沥青路面工程”项目部,选派高素质,有进取、能创新的优秀管理人员担任项目经理并根据企业内部标准建立完善的质量保证体系和安全保证体系。

(二)总体目标1、质量目标贯彻执行建设工程法规和强制性标准,正确配置施工生产要素和采用科学的管理方法,实现工程项目预期的使用功能和质量标准。

保证交付满足施工合同及设计文件所规定的质量标准的工程。

2、工期目标根据本工程施工招标文件要求,我公司计划2016年5月4日开工,2016年5月13日竣工。

3、安全目标保证“零伤亡、零事故”,施工全过程中杜绝发生任何安全事故。

4、文明施工目标文明施工目标:精心组织,科学管理;规范有序,整洁文明;交通顺畅,不扰民;争创“文明工地”。

5、环境保护目标施工时将严格按照《环境管理标准》以及建设部、市劳动局的有关要求进行施工管理和控制,对于保护自然、扰民、降噪、粉尘污染等环境因素将严格控制。

确保周边美好的环境不受影响,保证周边人员在施工期间内有一个文明、舒适、安静的环境。

二编制依据及原则(一)编制目的本施工组织设计是对“潍坊工程职业学院沥青路面工程”的施工提出全面的规划、部署组织、计划的技术经济文件,作为施工准备及指导施工的依据。

我们将遵循国家的技术管理标准及规范,以及公司内部质量体系文件,严格按施工组织设计组织施工,在本工程施工中做到“速度快,工期短;精度高,质量优;消耗少,成本低;重安全,无事故。

”(二)编制依据1、潍坊工程职业学院沥青路面工程招标文件等招标资料。

2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。

3、勘察工地现场,自行调查工地周边环境情况并收集信息。

4、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。

沥青路面施工组织设计

沥青路面施工组织设计

第一章施工组织设计综合说明第一节编制说明一、感谢业主对我公司的充分信任,赋予我公司参加盘县红果新城区银杏大道改造工程机会!我们深知本工程的重要性,公司从上到下十分重视,并珍惜此次机会。

二、在接到设计图纸后,组织工程技术人员对招标文件和图纸进行认真的研究、反复阅看,并组织了各个专题会对该工程的特点、重点、难点进行研究和方案比较,其目的是使施工组织设计科学、合理、详尽,具有实际操作性和针对性。

三、为了更好地进行施工组织设计文件的编制,使今后的工程施工实施更符合实际,更具针对性,我公司组织相关专业人员对现场进行踏勘和了解,对场地、周边环境和各种条件有了很深的了解(诸如道路交通、场地地形地貌、场地大小、场地围挡情况、施工供水、排水、供电、周边小区和学校环境、施工扰民程度等),这对施工组织设计的制定和今后现场施工十分有益。

四、我公司通过认真研究招标文件和图纸后,对本工程夏天雨季的施工、现场分阶段平面布置和大型机械设备的投入使用、工程测量和检验试验、实施“过程精品”质量保证措施、工程进度计划的安排和进度计划保证措施、确保安全、文明施工和环境保护的保证措施、各专业工种班组的工程总承包管理和协调,进行了认真细致的方案设计论证和方案研究和比选,这将是本工程施工组织设计的重点内容。

五、我公司承建过许多类似工程项目,在上述工程重点和难点方面积累了较为丰富的施工经验,并总结了一整套成熟先进的施工技术和管理办法,为本工程的圆满完成奠定了基础。

我们将结合本工程的特点,针对上述重点和难点制定专项施工方案和保证措施。

六、我公司为本工程所选派的项目经理部的技术管理人员已经全部拟定,其中项目经理和主要的管理人员,承担过大型市政基础项目,具有丰富的经验,该项目经理部的管理人员综合素质高、业务能力强、作风过硬、具有类似工程和类似工程关键技术的实践经验和技术管理水平,这是我公司最为优秀的项目管理班子之一。

七、在本工程上,我公司会积极、主动、高效为业主服务,秉承“急业主所急、想业主所想”和“全心全意为各专业工种服务”的指导思想,努力拓展并延伸为业主、设计和监理等有关各方的服务范围和内涵,处理好与业主、监理、设计、各专业工种以及相关政府部门的关系,与业主、设计以及监理密切配合,诚心诚意接受业主工程师、监理工程师和设计人员在施工全过程中的指导、监督和热忱帮助,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目综合目标的实现。

沥青道路施工组织设计

沥青道路施工组织设计

沥青道路施工组织设计一、施工概况本工程市主城区道路改造工程,道路总长度约3公里,道路宽度为20米,双向四车道,路面铺设沥青混凝土。

施工内容主要包括道路开挖、路基处理、沥青拌和、铺设和压实等工作。

二、施工组织原则1.安全第一:在施工过程中,要牢记“安全第一”的原则,确保工人和施工机械的安全。

2.高效优质:按照工作要求和进度计划,合理安排施工队伍和作业方式,保证施工质量和工期。

3.资源合理利用:优化资源配置,实现物力、人力、机械的合理利用,降低施工成本。

4.环保节能:严格按照环保法规执行,确保施工过程中不造成环境污染,节能减排。

三、施工组织安排1.方案制定施工前,由施工负责人召开施工方案会议,参会人员包括项目经理、技术员、监理工程师等,共同制定施工组织设计方案。

2.施工队伍组织根据工程规模和施工进度,合理组织施工队伍。

施工队伍应包括土方队、石方队、沥青拌和队、路面铺设队等,各队伍之间协同作业,确保施工进度。

3.施工机械配置根据工程需求,配置适当的施工机械。

如挖掘机、推土机、压路机等,以提高施工效率。

4.材料采购根据施工计划和需求,提前采购施工所需的材料,确保施工进度。

5.施工流程(1)道路开挖:按照设计要求,进行道路路基开挖。

(2)路基处理:对开挖出来的土方进行处理,包括平整、回填和压实等工作。

(3)沥青拌和:选用符合规范要求的沥青材料,进行沥青拌和工作。

(4)路面铺设:将拌和好的沥青混凝土按照设计要求进行铺设。

(5)压实:在铺设完成后,用压路机对铺设的路面进行压实。

6.安全措施为了确保施工人员的安全,要采取相应的安全措施,如配备安全帽、安全绳等,设立警示标志,确保施工现场的安全。

四、施工进度计划根据施工组织方案,制定详细的施工进度计划。

每个施工环节应设定相应的工期,以确保各项工作有序进行。

同时,要考虑不同施工环节之间的协调,避免施工进度交叉和堵塞。

五、质量控制措施为保证工程质量,施工过程中要严格执行相关标准和规范。

沥青罩面施工方案

沥青罩面施工方案

沥青罩面施工方案沥青罩面施工方案一、方案目标:通过沥青罩面施工,使道路表面光滑平整,提高道路的耐久性和抗滑性,提高行车安全性。

二、施工准备:1. 材料准备:沥青、石子、乳胶漆、稀释剂等。

2. 设备准备:罩面施工机、道路清洁机、压路机、喷洒机等。

3. 人员安排:施工队伍由施工队长带领,分工明确,各负其责。

三、施工步骤:1. 清洁道路:使用道路清洁机清理道路表面的杂物和灰尘,确保施工面干净。

2. 预处理:对道路表面的裂缝、坑洞等进行补修,使用乳胶漆进行底涂,增强附着力。

3. 沥青罩面:使用罩面施工机将沥青均匀地喷洒到道路表面,压平并抹平。

4. 播撒石子:在沥青表面撒布石子,使其均匀分布,并压实。

5. 喷洒乳胶漆:使用喷洒机对石子表面进行喷洒乳胶漆,以增加石子和沥青的黏着力。

6. 挤压、压实:使用挤压机和压路机对道路进行挤压和压实,确保沥青与石子紧密结合。

7. 后期处理:清理施工面的杂物和垃圾,做好施工区域的清扫工作。

四、质量控制:1. 沥青质量:沥青应符合国家标准,并经质检部门进行抽样检测。

2. 施工质量:施工过程中要保持施工机的稳定运行,确保沥青的均匀喷洒和抹平,石子的均匀分布和压实。

3. 环境保护:施工过程中要注意环境保护,严格控制废水、废气和噪音的排放,避免对周围环境造成污染。

五、安全注意事项:1. 严格遵守施工安全规范,佩戴好安全帽、安全鞋,使用安全绳等个人防护装备。

2. 疏导交通,设置施工警示牌和警示标志,确保施工现场安全。

3. 排水设施:施工前要清理道路上的积水,保证施工面的干燥。

4. 预防火灾:施工过程中禁止吸烟,严禁使用明火,保持施工车辆和机械设备的消防安全。

总结:沥青罩面施工是道路维护的重要工作,通过合理的施工方案和严格的质量控制,可以有效地提高道路的使用寿命和行车安全性。

在施工过程中,要严格遵守安全规范,确保施工人员的安全,同时要注重环境保护,减少对周围环境的影响。

沥青罩面工程施工方案

沥青罩面工程施工方案

沥青罩面工程施工方案一、工程概况1.1 工程名称: 沥青罩面工程1.2 施工地点: XX省XX市XX区1.3 工程范围: 路面、停车场、人行道等相关区域1.4 工程规模: 约10000平方米1.5 工程要求: 本工程需要进行沥青罩面,为保障道路使用寿命,提高路面承载能力,改善路面平整度,减少对桥梁、管线、附属建筑物破坏等二、施工准备2.1 施工前期准备1)进行现场勘察,对路面现状进行详细的调查,确定需要罩面的面积、路面结构情况和现场环境;2)准备施工方案,包括材料配合比、施工工艺设计、施工计划等;3)准备施工机械设备,包括沥青搅拌设备、摊铺机、压路机、洒布车、沥青罐车等;4)组织技术人员对施工人员进行培训,确保施工人员熟练掌握施工工艺和安全操作规程;5)购置、储存施工所需材料,包括沥青、矿料、增塑剂、沥青罩面材料等。

2.2 安全措施1)在施工现场张贴安全警示标语,设置安全警示标志,确保施工区域和通行区域的安全;2)施工现场要有专人负责安全检查,对施工人员进行安全教育和培训,确保施工人员遵守安全操作规程;3)施工现场应配备合格的消防器材,确保施工现场的消防安全;4)合理布置施工现场,确保施工区域和通行区域的分离,避免施工作业对行人和车辆造成危险。

2.3 施工方案确认1)施工前向相关行政单位申请施工许可证和相关手续;2)进行施工方案论证和确认,确保施工方案符合相关国家、地方标准和规定;3)确定工程质量标准和验收标准,编制施工计划和验收方案。

三、施工工艺3.1 路面清理在进行沥青罩面工程之前,需要对原有路面进行清理。

清理工作包括清除路面上的灰尘、油污、杂物、养护层等。

同时需要对路面进行修补,将路面裂缝进行填充和修复,确保沥青罩面的质量和粘结力。

3.2 沥青罩面材料准备1)矿料:矿料应符合相关国家标准,选用合适的级配及稳定性良好,质地坚硬的骨料;2)沥青:采用合格的沥青,符合国家标准,具有良好的粘结性和耐水性;3)增塑剂:根据施工要求选用合适的增塑剂,提高沥青的粘结强度和稳定性;4)其他辅助材料:包括添加剂、助剂、填料等。

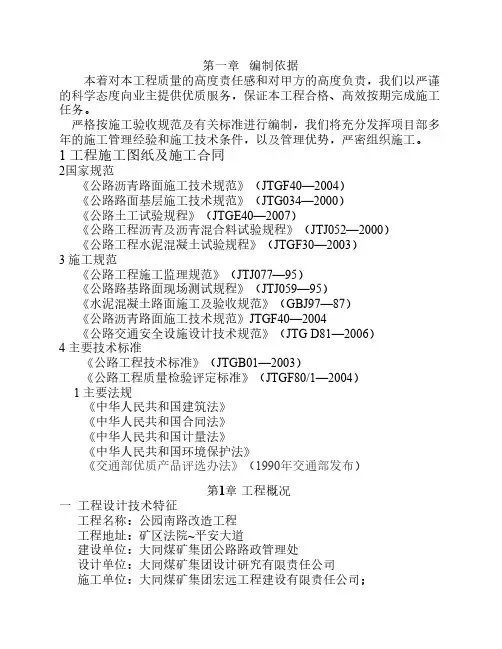

沥青道路工程施工组织设计

沥青道路工程施工组织设计
1、应将旧路表面的泥砂及一切杂物清理干净,底层必须坚实、稳 定、平整、保持干燥后方可施工。
2、沥青透油层采用专用车辆进行喷洒。 3、沥青透油层施工应确保各工序紧密衔接,当天施工的路段必须 在当天完成。沥青透油层喷洒应均匀,无露白,不得有重叠现象。喷洒 过程中不得污染已安装完毕的路侧石表面。 三 路面土工布的施工方法 1、土工布为2m宽,设置在旧路纵横缝处。 2、土工布应在沥青透油层喷洒完毕后,随即进行铺设。铺设土工 布采用专用车辆进行铺设,以保证土工布与基层粘贴牢固。 3、现场施工发现有土工布损坏的,必须在其上重新铺设一层。 四 沥青混凝土路面 沥青混凝土路面的施工顺序为:路缘石人行步道砖安装完毕后→ 清扫基层和放样→喷洒透油层→铺贴土工布→摊铺沥青混凝土拌合料底 层→碾压→摊铺沥青混凝土拌合料面层→碾压→检验合格后开放交通。 1、沥青混凝土拌合料 本工程所用沥青混凝土拌合料为集中搅拌站供应的商品沥青砼。沥 青拌合料的矿料质量应符合设计要求和施工规范规定,沥青混凝土路面 下面层所用中骨料选用AC-16型,上面层所用细骨料选用AC-10型。沥 青混凝土出料温度不低于160℃。沥青混凝土自搅拌到施工现场,必须 做到车车检验,验收合格后,方可进行沥青路面的摊铺。 2、沥青混凝土拌合料的运输 拌合料采用大吨位自卸汽车运输,运输车的数量需根据生产能力、 车速、运距等情况综合考虑,合理配置,并留有适量富余的备用。 在运输过程中,应注意做好以下几点: 为了确保摊铺温度,并防止漏料造成污染和防雨,所有沥青混合料的运 输车辆都要用油布覆盖。 运输车装料前必须将车箱清理干净,车箱底板及周壁要涂一薄层油水 混合液。 拌合机向运料车卸料时,应每卸一斗混合料挪动一下汽车位置,以减少 离析现象。 自卸车车箱后挡板卡扣必须保持清洁,易于卡紧、开启,以防车辆在 运输途中漏料,造成材料浪费和路面污染。 倒车卸料时,要避免汽车撞击摊铺机,指定专人指挥车辆,在摊铺

沥青路面施工组织设计样本

沥青路面施工组织设计样本

路面恢复施工方案一、路基施工1、依照路基设计高程,对清理完表面附着物地路段,进行填筑路基,分层碾压,每层填土厚度不超过30CM。

2、路基挖方深度不超过50CM,运距不超过50M,采用推土机推土。

3、挖方量大,运距远,采用挖掘机挖、自卸车运、比较经济,功能快。

4、填筑路基采用推土机、平地机、压路机配合伙业,注意检测每层压实度和接荐部位解决。

5、路基整形,要按设计图纸控制好纵、横坡比和平整度。

碾压时注意按照先轻后重,先慢后快,先边后中碾压顺序进行碾压,保证路基填筑每层压实度达到设计和规范规定。

6、对阴雨天气要做好路面排水工作,对地下水位较高浮现弹簧土地段一定要单独解决,以至满足施工规范规定。

7、路基施工完毕,报请监理工程师验收合格后再进行下道工序施工。

二、二灰土基层1、准备工作(1)、备料,依照设计及实验室配合比报告击实实验报告,生石灰、土检查报告备足料。

(2)、先做实验段、总结经验数据,选取满足设计规定配合比。

2、拌和、运送(1)、按照设计配合比,采用灰土拌和机集中拌和,拌和中注意加水,使拌和土含水量达到最佳(≥最佳含水量2%左右)。

(2)、采用自卸汽车运送。

3、摊铺、整型依照设计高程和二灰土松铺厚度实验数据,路幅两边带线(每10米一种控制桩)机械配合人工拌和土初步摊平,并检查松铺厚度。

4、碾压应在含水量为最佳含水量±1%时进行,按先轻后重,由低处向高处(由人行道向中心隔带)顺序进行,至无明显轮迹,压实度达到施工验收规范。

5、养护灰土养护期间,应保持一定湿度,重要进行洒水养生,养护期间内不得让车辆在基本上通行。

三、二灰碎石基层施工办法和工艺流程同二灰基层基本相似,但要注意如下几种问题:1、依照设计和部颁《公路沥青路面设计规范JTJ014-97》表5.1.5-2基层级配规定对二灰碎石所选材料进行级配。

同步对石料压碎值进行检查,要≤30%,否则不能用。

2、依照设计推荐混合料配合比进行试配,拟定施工配合比。

沥青路面施工组织设计范本

沥青路面施工组织设计范本

沥青路面施工前的预备工作施工前的预备工作要紧有确信料源及进场材料的质量查验、施工机具检查、修筑实验路段等项工作。

一、确信料源及进场材料的质量查验一、沥青材料在全面了解各类沥青料源、质量及价钱的基础上,不管是入口沥青仍是国产沥青,均应从质量和经济两方面综合考虑选用。

对进场沥青,每批到货均应查验生产厂家所附的实验报告,检查装运数量、装运日期、定货数量、实验结果等。

对每批沥青进行抽样检测,实验中如有一项达不到规定要求时,应加倍抽样做实验,如仍不合格,那么退货并索赔。

沥青材料的实验项目有:针入度、延度、软化点、薄膜加热、蜡含量、密度等。

有时依照合同要求,可增加其它超级规测试项目。

沥青材料的寄存应符合以下要求①沥青运至沥青厂或沥青加热站后,应按规定分摊进行查验其要紧性质指标是不是符合要求,不同种类和标号的沥青材料应别离贮存,并应加以标记。

②临时性的贮油池必需搭盖棚顶,并应疏通周围排沟渠道,避免雨水或地表水进入池内。

二、矿料矿料的预备应符合以下要求:①不同规格的矿料应别离堆放,不得混杂,在有条件时宜加盖防雨顶棚。

②合种规格的矿料抵达工地后,对其强度、形状、尺寸、级配、清洁度、潮湿度进行检查。

如尺寸不符合规定要求时,应从头过筛,假设有污染时,应用水冲选干净,待干燥后方可利用。

选择集料料场是十分重要的,对粗集料料场,重若是检查石料的技术标准可否知足要求,如石料品级、饱水抗压强度、磨耗率、压碎值、磨光值及石料与沥青的粘结力,以确信石料料场。

实际中,有些石料尽管达到了技术标准要求,但不具有开采条件,在确信料厂时也应慎重考虑。

对各个料场采取样品,制备试件、进行实验,并考虑经济性后确信。

碎石受石料本身结构与加工设备(颚式或锤式轧石机)的阻碍较大,应先试轧,查验其有关指标,以避免不合格材料入场。

细集料的质量是确信料场的重要条件。

进场的砂、石屑及矿粉应知足规定的质量要求。

二、施工机械检查沥青路面施工前对各类施工机具应作全面检查,并应符合以下要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计
一指导思想及总体目标
(一)指导思想
我公司指导思想是:质量第一,安全高速,服务周到,业主满意。

我公司把“潍坊工程职业学院沥青路面工程”作为重点工程,组建“潍坊工程职业学院沥青路面工程”项目部,选派高素质,有进取、能创新的优秀管理人员担任项目经理并根据企业内部标准建立完善的质量保证体系和安全保证体系。

(二)总体目标
1、质量目标
贯彻执行建设工程法规和强制性标准,正确配置施工生产要素和采用科学的管理方法,实现工程项目预期的使用功能和质量标准。

保证交付满足施工合同及设计文件所规定的质量标准的工程。

2、工期目标
根据本工程施工招标文件要求,我公司计划2016年5月4日开工,2016年5月13日竣工。

3、安全目标
保证“零伤亡、零事故”,施工全过程中杜绝发生任何安全事故。

4、文明施工目标
文明施工目标:精心组织,科学管理;规范有序,整洁文明;交通顺畅,不扰民;争创“文明工地”。

5、环境保护目标
施工时将严格按照《环境管理标准》以及建设部、市劳动局的有关要求进行施工管理和控制,对于保护自然、扰民、降噪、粉尘污染等环境因素将严格控制。

确保周边美好的环境不受影响,保证周边人员在施工期间内有一个文明、舒适、安静的环境。

二编制依据及原则
(一)编制目的
本施工组织设计是对“潍坊工程职业学院沥青路面工程”的施工提出全面的规划、部署组织、计划的技术经济文件,作为施工准备及指导施工的依据。

我们将遵循国家的技术管理标准及规范,以及公司内部质量体系文件,严格按施工组织设计组织施工,在本工程施工中做到“速度快,工期短;精度高,质量优;消耗少,成本低;重安全,无事故。


(二)编制依据
1、潍坊工程职业学院沥青路面工程招标文件等招标资料。

2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。

3、勘察工地现场,自行调查工地周边环境情况并收集信息。

4、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具
体规定和技术标准。

三工程概况
潍坊工程职业学院沥青路面工程面积10500㎡,学院超市门口以东(环路)至行政区停车场洗车台处,混凝土路面铺沥青5厘米厚。

其中,清扫之后,撒0.6kg/㎡的乳化沥青,铺AC-13的沥青混凝土拌合料3cm厚;加一层0.5kg/㎡乳化沥青,铺AC-10的沥青混
凝土拌合料2cm厚。

最后压实。

四施工组织机构及主要职责范围
(一)施工组织机构
我单位根据本合同段工程数量,工期及招标文件要求,组建潍坊工程职业学院沥青路面工程项目经理部,负责承建本项目施工。

(二)主要职责
1、项目经理部职责:项目经理部的职责就是精心组织、精心施工,科学管理,全面履行合同,按工期要求高质量地完成本合同的全部施工任务。

2、项目经理:负责本项目全面工作。

3、副经理:协助项目经理,组织实施生产计划,监督检查各部门工作职责及其执行情况,协调处理各部门之间的关系,深入现场解决问题,处理施工中的质量问题和其它问题。

负责设备管、用、养、修的日常及安全管理工作。

4、总工:贯彻执行国家有关技术政策和上级技术管理制度,对项目施工技术工作全面负责,主持交、竣工技术资料编制,参加交竣工验收并组织施工技术总结和学术论文的撰写以及负责审核和向上级报告。

5、经理办:全面负责经理办公室的各项工作及时传达经理部的各项决定和指令。

6、质检部:在总工程师的领导下,全面负责项目质量监督工作,负责配合建设单位、监理工程师进行有关工程质量检查及各种原始记录、工程检查证的签字验收工作,对监理工程师指出有关工程质量方面存在的问题提出具体处理意见。

努力推广实施新技术、新工艺、新材料、新设备。

7、工程部:主管本项目的生产、调度和技术管理工作,依据相关法律、法规和业主的要求组织工程项目策划,并负责报批;负责收集业主方面的信息,及时制定处理方案,并将业主意见和处理方案以及处理后的反馈意见进行整理且反馈到经理办和其他相关部门。

8、机料部:全面负责项目机械管理的日常各项工作,起草制定有关制度的补充规定并督促执行;全面负责项目物资管理工作,严格按照《项目物资管理控制》规定的程序进行供应商的选择、合
同的签订、结算和履行管理。

9、测量队:负责测量仪器使用性能可靠性的鉴定,确保测量质量达到规定要求;负责本项目的全部测量工作。

10、试验室:负责试验、检测仪器的使用、保管、发放、登记等控制工作。

负责对检验和试验装置装运、安装和使用过程进行控制,负责本项目试验工作。

对本室不能进行的试验项目,经有关领导批准后,负责联系具备试验条件的单位进行试验,并及时提供试
验报告。

五施工总体布置
(一)施工临时设施
在中标后,我公司将在沿线两旁找一处能够满足施工人员居住的房屋,并经建设单位认可后,布置施工临时办公室、宿舍、食堂、浴室、厕所,在施工现场两侧整平场地,满足材料存放和加工及机械设备、其他材料存放等。

(二)施工用水和生活用水
使用饮用水,不用污染水源。

(三)施工用电
工程施工现场用电考虑采用从附近闲置工厂接线供电。

另外,自备一台发电机以备停电,保证工程顺利进行。

(四)临时通讯
项目经理部和有条件的施工队安设固定电话,项目经理部与各施工队还可利用手机解决临时通讯。

(五)施工总平面图
施工总平面设计应坚持以下原则:
1、在满足施工要求的前提下,少占地,不挤占交通道路。

2、最大限度的压缩场内运输距离,尽可能避免二次搬运。

3、在满足施工需要的前提下,临时工程越小越好,以降低临
时工程费。

4、临时设施的布置有利于生活和生产,减少工人往返距离。

5、充分考虑劳动保护,环境保护,技术安全,防火要求等。

6、详见附表。

六技术规范及检验标准
(一)技术规范
本工程所用规范为现行公路、桥梁工程施工技术规范。

(二)检验标准
质量检验评定标准采用JTG F80/1-2004《公路工程质量检验
评定标准》。

七施工准备
(一)技术准备
1、图纸会审
学习和研究本标段工程招标文件、设计图纸文件并结合现场实际踏勘核实。

项目部组织有关人员认真学习招标文件、设计图纸及有关文件,使施工人员明确设计思想,理解设计意图,熟悉设计文件的各个细节,对设计文件和图纸进行现场校核,对现场原地貌,现场地下管线进行详细地调查,对设计及地下管线的中线、主要控制点是否准确无误进行复核,对交通导行的技术措施进行分析、研究,并确定最优方案。

2、测量
认真进行测量交接桩工作,项目部技术人员在工程正式开工前,详细复核测量交桩内容,并对所交的高程、中心桩点进行有效的保护,对测量交桩成果进行审核,要求达到规范规定的精度范围。

3、技术交底
按照施工程序要求,必须进行详细地设计交底工作,在由建设单位主持,有设计、监理、甲方、施工单位共同参与进行的设计交
底工作中,解决设计文件及现场调查发现的各种未知问题,并形成会议纪要,作为指导施工必需的设计补充文件。

工程开工前,再由公司组织向项目经理部进行技术交底,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面。

4、办理征地拆迁手续
根据办公驻地、材料、设备场地、预制场地等临时设施的用地数量联系业主及时办理征地拆迁手续,保证工程顺利开工。

5、试验室
我方将配备与本工程规模相适应的工地试验室,试验室人员持证上岗,完善各种检测手段,所有检测仪器、仪表、计量用具都在开工前经有关部门标定。

(二)设备人员动员
我方接到中标通知书后,立即组织工程开工所需的第一批施工人员、机械设备,保证在3天内进场。

工程所需其它机械设备,在各工程工序开工前3天到场。

(三)材料准备
认真做好材料设备的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。

(四)临时工程
1、施工场地平面布置原则
(1)尽可能利用永久征地。

(2)合理划分场地布置位置。

(3)保护生态环境。

2、生活场区
办公室、住宅、工作间、仓库等临时房屋,根据各施工队及划。
