投标用施工组织设计[范本]

合集下载

施工组织设计方案范本

施工组织设计方案范本

施工组织设计方案范本第一篇施工组织设计第一章编制目的本工程施工组织设计的编制目的,旨在为XX工程投标阶段提供较为完善的纲领性文件,在施工阶段,我们将结合以往类似工程施工管理经验,对投标阶段施工组织设计作适当调整,以便更好地指导工程施工管理,以确保实施优质、按期、高效、低耗、安全、文明地完成本工程的建设。

第二章编制原则1、遵循招标文件的各项条款的原则。

2、遵循设计的原则,精确组织施工,确保工程质量及格。

3、坚持招标文件和设计施工图中的技术规范的原则,确保产品使业主满意。

4、实施“工程法施工”的原则。

5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性先进性和合理性。

6、充分发挥机械化、专业化施工企业优势的原则。

7、确保本工程施工的安全、质量、进度和文明施工均满足业主要求的原则。

第三章编制依据1、测量规范(GBJ-93)3、修建工程施工质量验收统一尺度(GB-2001)4、混凝土布局工程施工质量验收规范GB-20025、砌体工程施工质量验收规范GB-200213、钢筋焊接及验收规范18-9614、修建机械利用安全技术规程33-200115、混凝土布局尝试方法尺度GB-9219、组织钢模板技术规范GBJ214-8921、砌体工程现场检测技术标准GB/T-200023、钢筋焊接接头试验方法27-8626、修建工程冬期施工规范104-9727、混凝土及预制混凝土构件质量控制规程CECS40:9228、工程建设施工现场焊接目视检验规范CECS71:9429、建设工程施工现场供用电安全规范GB-9330、建筑机械使用安全技术规程33-8631、施工现场临时用电安全技术规范46-8832、修建施工安全检查尺度59-9936、给水排水管道工程施工及验收规范GB-9738、普通混凝土拌合物性能试验方法GBJ80-8539、普通混凝土力学性能试验方法GBJ81-8540、混凝土强度检验评定尺度GBJ107-87第四章工程概况及目标一、工程概况本工程为新建道路工程,设计起点K0+000至K0+285.336,包括道路、排水管道、强电、弱电、弱点管道,其中道路尺度横断面为1.5m,人行道+6m,车行道+1.5m;排水部分管材均接纳HDPE双壁波纹管和Ⅱ级钢筋混凝土管;强电管接纳PVC—C、TYBB;弱点管接纳混凝土导管。

工程投标施工组织设计范本

工程投标施工组织设计范本

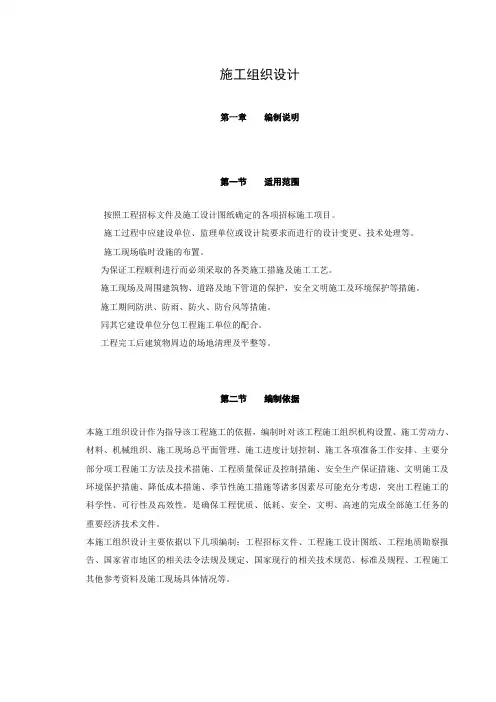

施工组织设计第一章编制说明第一节适用范围按照工程招标文件及施工设计图纸确定的各项招标施工项目。

施工过程中应建设单位、监理单位或设计院要求而进行的设计变更、技术处理等。

施工现场临时设施的布置。

为保证工程顺利进行而必须采取的各类施工措施及施工工艺。

施工现场及周围建筑物、道路及地下管道的保护,安全文明施工及环境保护等措施。

施工期间防洪、防雨、防火、防台风等措施。

同其它建设单位分包工程施工单位的配合。

工程完工后建筑物周边的场地清理及平整等。

第二节编制依据本施工组织设计作为指导该工程施工的依据,编制时对该工程施工组织机构设置、施工劳动力、材料、机械组织、施工现场总平面管理、施工进度计划控制、施工各项准备工作安排、主要分部分项工程施工方法及技术措施、工程质量保证及控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、季节性施工措施等诸多因素尽可能充分考虑,突出工程施工的科学性、可行性及高效性。

是确保工程优质、低耗、安全、文明、高速的完成全部施工任务的重要经济技术文件。

本施工组织设计主要依据以下几项编制:工程招标文件、工程施工设计图纸、工程地质勘察报告、国家省市地区的相关法令法规及规定、国家现行的相关技术规范、标准及规程、工程施工其他参考资料及施工现场具体情况等。

第二章工程概况第一节工程概述介绍该工程的地理位置及及周边环境情况。

介绍该工程的总建筑面积、建筑类别、耐火等级、抗震等级、人防工程等级、防化等级、工程建筑耐久等级、工程总占地面积等工程重要指标。

介绍该工程的规定工期(若招标书有规定)及其他招标限制条件。

介绍与该工程有关的其他配套工程的施工情况。

第二节主要实物工程量依据工程招标文件、设计施工图纸等资料以表格形式反映该工程的主要实物工程量(如:钢筋、混凝土、模板、标准砖、镀锌钢管等)。

第三节工程自然条件2.3.1 工程水文地质条件根据工程地质勘察报告,介绍该工程施工场地内各地层岩性情况、土层的物理力学性质(各类力学指标)、地下水类型、地下水位情况、地层渗透情况(渗透系数)以及地下水腐蚀情况等。

投标文件技术标部分(施工组织设计)

投标文件技术标部分(施工组织设计)

目录一、总体概述:施工组织总体设想、方案针对性及施工段划分;二、施工现场平面布置和临时设施、临时道路布置;三、施工进度计划和各阶段进度的保证措施;四、各分部分项工程的施工方案及质量保证措施;五、安全文明施工及环境保护措施;六、劳动力、机械设备和材料投入计划;七、关键施工技术、工艺及工程项目实施重点、难点和解决方案;八、冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施;九、新技术、新产品、新工艺、新材料应用;一、总体概述:施工组织总体设想、方案针对性及施工段划分编制说明本方案为江阴市第一初级中学新校区项目桩基、基坑围护工程的施工组织设计,主要施工内容为工程桩(预应力静压桩)、双轴搅拌桩、土钉墙、降水等专项方案。

工程概况本工程是江阴市第一初级中学新校区桩基及基坑支护工程,桩基工程设计单位为江阴市建筑设计研究院有限公司,基坑支护工程设计单位为苏州开普岩土工程有限公司。

建设地点:黄山路东侧、人们东路北侧、澄张公路西侧、市二中南侧。

本工程桩基础设计等级为乙级,教学楼采用300*300预制C40钢筋混凝土方桩,体艺楼食堂地下室、实验楼、信息技术楼、图书行政楼、食堂、体艺楼行政办公楼连廊部分采用PHC-500(110)AB、PHA-500(110)AB预应力C80高强混凝土抗压、抗拔管桩。

本工程基坑开挖面积约13000平方米,基坑总周长约700m,基坑围护采用Φ700双轴搅拌桩、80mm厚C20砼护坡及轻型井点降水等。

编制依据(1)本工程招标文件;(2)本工程桩基及基坑围护工程文件及相关图纸;(3)现行国家、行业和地方的施工技术、质量验收规范、规程、有关规定及有关技术文件;(4)本施工阶段主要贯彻执行的现行有效规范、规程、标准:《地基基础设计规范》(DGJ08-11-2010)《建筑地基处理技术规范》(JGJ79-2012)《工程测量规范》(GB50026-2007)《建筑基坑支护技术规程》(JGJ120-2012)《建筑地基基础设计规范》(GB50007-2011)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑钢结构焊接技术规程》(JGJ81-2002)《混凝土结构设计规范》(GB50010-2010)《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011版)《建筑桩基技术规范》(JGJ94-2008)《建筑桩基检测技术规程》(JGJ106-2003)《钢筋焊接及验收规程》(JGJ18-2012)《桩基低应变动力检测规程》(JGJ/T93-95)《混凝土强度检验评定标准》(GB/T50107-2010)《钢筋混凝土用热轧光圆钢筋》(GB1499.1-2008)《钢筋混凝土用热轧带肋钢筋》(GB1499.2-2007)《锚杆喷射砼支护技术规范》(GB50086-2001)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工场界环境噪声排放标准》(GB12523-2011)(5)工程地质勘察报告。

建筑施工组织设计方案投标书

建筑施工组织设计方案投标书

建筑施工组织设计方案投标书文件范本(1)(| |2007—12-20 21:33:36 )投标文件目录一、投标书二、费率表三、承诺书四、法定代表人资格证明书五、授权委托书六、企业营业执照(复印件)七、企业资质证书(复印件)八、项目管理人员一览表及岗位证书九、企业获奖情况资料十、施工组织设计附表:一、施工现场平面图二、施工进度计划三、施工主要机械进场计划(附表1)四、劳动力安排计划(附表2)五、主要施工机械设备(附表3)六、其它资料表项目管理人员一览表现场施工的组织机构及人员配备现场担任职务姓名证件编号备注项目经理张志安150110880 一级项目经理技术负责人葛绍明0407553 高级工程师工长李松波01000104 助工质检员杨传基010727 工程师安全员郭兆宏0102490 经济师投入该工程的主要机械设备主要机械名称台数能力备注自升升塔吊2 TQZ80型臂杆50米高速客货两用梯2 2T搅拌机2 500L对招标文件的确认和意见确认,无意见要求投标单位的配合条件无投标书附件工程承诺书****市第一建筑工程公司是全国优秀施工企业,始终坚持贯彻“实施科学管理、实现创优增效、确保用户满意”均质量方针.如我公司有幸承担建设单位的工程建设,我们将充分发挥国有大企业的优势,积极响应招标文件要求,精心组织、精心施工,并对建设单位作如下承诺:1、我公司将调集精兵强将,组建强有力的领导班子以公司的财力、物力作后盾,确保工程于二O O 三年十月二十八日开工~二O O五年十月十日竣工,工期提前十天.2、我公司经济效益好,经济实力雄厚,如工程由我公司施工,我们保证在建设单位资金暂不到位的情况下,工程连续施工两个月,并对建设单位让利。

3、加强施工现场管理,搞好现场文明施工,确保安全生产,进入施工区的管理人员和作业人员严格执行有关管理制度,遵守有关法律法规,争创省级文明样板工地。

4、竭诚为建设单位服务,严格执行公司的质量回访保修制度,发现问题及时解决,确保用户满意.我们承诺土建结构终身保修,屋面保修五年,水、电保修三年。

投标书施工组织设计

投标书施工组织设计

投标书施工组织设计投标书施工组织设计一、施工组织设计(一)、编制依据1、《沈阳市沈北新区弃管住宅区综合改造工程(2012年度一期)(一标段)》工程招标文件。

2、中华人民共和国现行主要规范标准及法规。

3、《中华人民共和国招标投标法》《辽宁省建筑工程招标投标管理办法》4、《中华人民共和国建筑法》5、《房屋建筑及市政道路基础设施工程招标投标管理办法》6、《给排水管道施工及验收规范》7、我公司实际技术水平、管理能力。

(二)、工程概况本工程位于沈阳市沈北新区中央小区、北杭小区综合改造工程,包括对弃管房房屋本体修缮,庭院排水管线维修,楼道清理美化等工程。

1、工程名称:沈阳市沈北新区弃管住宅区综合改造工程(2012年度一期)(一标段)2、位置:沈阳市沈北新区虎石台、道义地区。

(三)、项目管理机构项目经理技术总负责人计划负责人材料负责人施工负责人质检负责人安全负责人辅助班装饰班装饰班装饰班油漆班装饰班钢筋班瓦工班砼班木工班机电班土方班项目部组织机构1、项目经理职责:(1)认真贯彻执行国家、部颁有关工程建设有法令、法规及施工质量、安全等方面的方针政策,负责工程总体组织和领导,保证项目的正常运转。

(2)负责配备项目的人、材、物资源,组织建立、健全本项目的工程质量、安全、防火保证体系,确定项目部各管理人员的职责权。

(3)做好统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一对外联络、团结项目部人员,确保项目正常运输。

(4)严格财经制度,加强财经管理,正确处理企业与个人的利益关系。

(5)执行项目承包合同中由项目经理负责履行的各项条款。

对工程项目施工进行有效控制,执行有关技术规范和标准,积极推广应用新技术,确保工程质量,按期完工,实现安全、文明生产,努力提高经济效益。

(6)领导和督促项目部其它管理人员做好各自本职工作。

2、项目技术负责人职责(1)负责贯彻执行国家的技术法规、标准和上级的技术决定、制度以及施工项目的技术管理制度。

施工组织设计招标标书(3篇)

施工组织设计招标标书(3篇)

第1篇一、投标单位简介1. 单位名称:XX建设集团有限公司2. 单位资质:具备国家一级施工总承包资质,拥有丰富的施工经验和专业的施工团队。

3. 单位业绩:近年来,公司承建了多项国家重点工程,包括但不限于:- XX高速公路项目- XX水利枢纽工程- XX机场扩建工程- XX城市轨道交通项目4. 团队成员:项目团队成员均为具有丰富经验的工程师和专家,具备承担本工程的能力。

二、项目概况1. 工程名称:XX工程项目2. 工程地点:XX省XX市XX区3. 工程规模:本工程总建筑面积约XX万平方米,包含住宅、商业、办公等多元化功能。

4. 工程概况:本工程为综合性建筑群,结构形式为框架-剪力墙结构,地下车库采用框架结构,建筑高度约XX米。

三、施工组织设计原则1. 科学合理原则:遵循国家相关法律法规和行业标准,结合工程实际,制定科学合理的施工组织设计。

2. 安全第一原则:将安全生产放在首位,确保施工过程中人员安全和工程质量。

3. 经济效益原则:在保证工程质量的前提下,优化施工方案,降低工程成本,提高经济效益。

4. 环境保护原则:严格执行环境保护法规,减少施工对环境的影响。

四、施工组织设计内容1. 施工进度计划- 施工总工期:根据工程规模和施工条件,计划总工期为XX个月。

- 关键线路:明确关键线路和节点,确保工程按期完工。

- 施工计划表:详细列出各分部分项工程的施工时间、资源需求等。

2. 施工方案- 施工工艺:采用先进、成熟的施工工艺,确保工程质量。

- 施工方法:针对不同分部分项工程,制定相应的施工方法。

- 施工技术:运用新技术、新材料、新工艺,提高施工效率。

3. 施工资源配置- 人力资源:根据工程需求,配备充足的技术人员和施工人员。

- 物资资源:提前采购工程所需材料,确保施工顺利进行。

- 机械设备:选用性能优良、符合施工要求的机械设备。

4. 施工安全管理- 安全制度:建立健全安全生产责任制,加强安全教育培训。

投标文件施工组织设计

投标文件施工组织设计

投标文件施工组织设计一、项目概况(1)项目名称:xxxxx项目(2)项目地点:xxxxx(3)项目规模:xxxxx(4)项目周期:xxxxx二、施工组织总体要求(1)安全第一:确保施工过程的安全,遵守相关法律法规,采取必要的安全防护措施,保障施工人员的生命安全。

(2)质量保障:遵循相关施工规范和标准,制定合理的施工方案,组织专业人员进行施工,保证施工质量。

(3)进度控制:合理安排施工任务和工期,积极协调各方资源,提前预防和解决施工中的问题,保证项目按时完成。

(4)环境保护:遵守环境保护法律法规,合理使用资源,减少施工对环境的影响,采取必要措施保护周边环境。

(5)经济效益:根据项目需求,制定经济合理的施工方案,优化资源配置,控制成本,提高投资回报率。

三、施工组织结构(1)项目经理:负责项目的总体管理和协调,制定施工方案、工期计划及安全生产计划,组织实施,确保施工质量和进度。

(4)施工队长:负责施工现场的具体施工和协调工作,组织施工人员工作,按照施工方案和要求完成施工任务。

四、施工管理过程(1)施工准备阶段:成立施工组织机构,确定施工方案,编制工艺流程图和工序计划,选派人员到现场勘察,进行资源配置和物料采购。

(2)施工过程管理:根据工序计划,按照施工方案进行施工,安排施工人员和机械设备,进行质量控制和安全监督。

(3)施工质量管理:建立施工质量管理体系,进行施工质量检查和验收,及时处理施工中的质量问题,确保施工质量。

(4)安全生产管理:建立安全管理制度,进行安全教育和培训,检查施工现场的安全状况,加强施工现场的安全防护措施。

(5)进度控制管理:制定完善的施工进度计划,监控施工进度,及时调整施工计划,确保项目按时完成。

(6)环境保护管理:制定环境保护措施,加强对施工现场的环境监测,及时处理污染物,减少对周边环境的影响。

五、施工组织的特色亮点(1)技术创新:引入新的施工技术和设备,提高施工效率,减少施工成本。

某市少年宫工程投标施工组织设计

某市少年宫工程投标施工组织设计

以下是市少年宫工程投标施工组织设计的示例:一、工程概况二、施工组织方案1.施工总进度计划根据工程的复杂性和工期的紧迫性,我们将采用阶段性施工的方式进行。

首先,我们将对主楼和配楼进行施工,然后再进行游泳馆和体育馆的施工,最后进行图书馆的施工。

施工总进度计划如下:-主楼和配楼:预计施工时间为12个月,包括地基基础工程、主体结构、装饰装修等工作。

-游泳馆和体育馆:预计施工时间为8个月,包括结构施工、设备安装等工作。

-图书馆:预计施工时间为6个月,包括结构施工、装修、设备安装等工作。

2.施工组织管理机构为了确保施工的顺利进行,我们将设置以下施工组织管理机构:-总监理工程师:负责工程的总体施工管理,监督各个施工单位的工作。

-项目经理:负责协调各个施工单位的工作,编制详细施工计划,并监督施工进度。

-施工队长:负责具体施工现场的管理和指导。

3.施工流程安排基于工程的特点和施工进度计划,我们将采取以下流程安排:-土方工程:开始挖掘主楼和配楼的基坑,并进行地基处理。

-主体结构施工:分别进行主楼和配楼的主体结构施工,采用钢筋混凝土框架结构。

-屋面施工:完成主楼和配楼的屋面施工,确保防水效果。

-室内装修:进行主楼和配楼的室内装修,包括地面铺设、墙面装修、天花板装饰等工作。

-游泳馆和体育馆施工:开始游泳馆和体育馆的主体结构施工,并进行设备安装。

-图书馆施工:开始图书馆的主体结构施工,包括设备安装和室内装修。

-竣工验收:对各个建筑物进行竣工验收,确保工程质量符合要求。

4.安全措施为了确保施工过程中的安全,我们将采取以下措施:-安装安全防护网和安全标志。

-建立施工现场安全管理制度,强调施工人员的安全意识。

-设置安全巡视员,定期对施工现场进行巡视,及时发现和解决安全问题。

-安排专人负责施工设备的维护和检修,确保设备的安全运行。

-开展安全培训,提高施工人员的安全意识和技能。

三、投标经费预算根据施工组织设计方案,我们对投标的经费进行了预算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4
根据工程规模及施工计划拟修建生产用房1000m2、生活用房1000m2,房屋结构采用砖混结构,生活房屋包括工区职工宿舍、食堂、活动室、浴室、厕所等,生产房屋包括混凝土搅拌站、钢筋棚、木工棚、材料库、机修间、空压机房、发电机房、工地值班室、工地试验室、炸药库等。
在工地建造临时房屋时,应注意在房屋四周设置排水沟,以便将场地内雨水排入区域水系;在生活区和施工区域内设垃圾集中堆放区及配备相关消防设施,并定期将垃圾进行消毒和及时清理至指定地点,生活、生产污水进行处理符合排放标准后方可排放,避免对周边环境造成污染。
本项目起点为上海虹桥站,终于杭州东站,路线全长160Km,设计速度达350km/h。沿途设松江南、枫泾南、嘉善南、嘉兴南、海宁、桐乡、余杭等站。其中嘉善南站为一级公路技术标准,设双向六车道,设计速度80km/h,桥梁设计荷载为公路-I级,路基宽度为35m,其中行车道宽2×(2×3.75)m。
第2合同段二号路BK0+000~BK2+717及四号路DK0+000~DK0+355,全长3.072km。采用双向四车道标准横断面,路基宽35m,其组成为:5.0m中央分隔带+2×0.5m左侧路缘带+2×(2×3.75)m行车道+2×0.5m右侧路缘带+2×2.0m非机分隔带+2×4.0m辅车道+2×0.5m土路肩。
九、施工期间道路交通组织方案
十、其他应说明的事项
附表一、施工总体计划表
附表二、分项工程进度率计划(斜率图)
附表三、工程管理曲线
附表四、分项工程生产率和施工周期表
附表五、施工总平面图
附表六、劳动力计划表
附表七、临时占地计划表
附表八、外供电力需求计划表
附表九、合同用款估算表
一、总体施工组织布置及规划
1、工程概况
五、施工组织设计
本施工组织设计包含下列内容:
一、总体施工组织布置及规划
二、主要工程项目的施工方案、方法与技术措施
三、工期的保证体系及保证措施
四、工程质量管理体系及保证措施
五、安全生产管理体系及保证措施
六、环境保护、水土保持保证体系及保证措施
七、文明施工、文物保护保证体系及保证措施
八、项目风险预测与防范,事故应急预案
技术准备按时间进程分为前、中、后三个阶段,前期打基础,中期搞强化,后期抓完善,技术准备工作坚决做到:准备项目齐全,执行标准正确,内容完善齐备,超前计划布局,及时指导交底,重在检查落实。
4
4
根据本标段线路及项目特点,如本投标人有幸中标,我们拟在BK1+000附近租用场地,参照《嘉兴市公路建设工程安全文明施工标化工地评审办法(试行)的通知》的要求建设项目经理部。项目经理部计划占地2000m2,周边修建砖混结构围墙,并设置标志性大门,在门墩悬挂项目经理部名牌,其中办公用房采用砖混结构,外墙采用白色涂料,屋顶为英红瓦,办公用房、生活用房及车辆停放场地按标准化要求分开。项目经理部的场地及主要道路均进行硬化处理并进行标准性绿化,以保持清洁而整齐。
4
拟架设高压支线与地方电网相接。在预制场、拌合站处安装一台315KVA变压器。为确保施工的连续性,配备2台200kw发电机组供施工备用。
4
生产和生活用水拟采用地下水。
4
温州市和沿线乡镇可为工程施工提供医疗卫生服务。
在施工现场、生产、生活区采取有效的防火与消防措施,配备一定数量的灭火器材,如干粉灭火器、砂桶、铁锹、高压喷水管等,并在施工机械车辆上按要求配备手持灭火器及其它相应的消防设施。
2.3通过现场踏勘工地,调查、采集和咨询获得的资料。
3、项目各项目标
3.1质量目标
标段交工验收的质量评定:交工验收工程质量评定90分及以上;
3.2工期目标
本工程我单位投标工期为12个月(拟定开工日期2010年3月2日,交工日期2011年3月1日)。
3.3安全目标
加强安全管理和健全安全监督机制,杜绝重大交通事故、机械事故和伤亡事故发生,结合本标段的特点,采取有效的安全及防护措施,做好交通的管制与疏导,搞好安全生产。
本标段下设二个路基施工队,一个路面施工队,二个桥梁施工队,一个防护排水工程施工队,一个涵洞及附属工程施工队,一个预制场,一个砼拌合站,共计九个施工队。各施工队的驻地安排及施工地点详见总平面布置图。
拟为本项目设立的组织机构框图(见投标文件)
4.2临时设施布置
4
第一批工程技术管理人员进驻现场后即开始技术准备工作,技术准备工作分为内业技术准备工作和外业技术准备工作。
3.4环境目标
把施工对环境的影控制在有关标准要求以内,不出现重大违规投诉;建筑垃圾及生活垃圾做到集中处理,合理排放,防止对环境造成污染;防止职业病发生。
4、施工组织管理
4.1施工组织机构
我公司中标后,我公司项目经理部设项目经理、项目总工程师各一名,实行项目经理责任制。项目经理部设工程管理部、技术质量部、安全环保部、物资设备部、计划合同部、财务部、综合办公室。技术质量部下设实验室、测量队、资料室。项目经理的职责为全面管理,精心组织施工,全面履行合同,按期优质完成嘉兴平湖至江苏黎里公路嘉善段公路改扩建工程(平黎公路嘉善南站连接线)第2合同段的施工任务。
内业技术准备工作主要包括:①认真阅读、审核施工图纸,学习施工规范,编写审核报告,提交详细的实施性施工组织设计、进度计划;②图纸工程量复核计算,提交工程量复核计算书;③编写各种施工工艺标准、保证措施及关键工序作业指导书;④结合工程施工特点,编写技术管理办法和实施细则;⑤备齐必要的参考资料。
外业技术准备工作主要包括:①现场详细调查与地质水文踏勘;②与设计单位办理现场桩交接手续,并进行复测与护桩;③各种工程材料料源的调查与合格性测试分析并编写试验报告;④各种仪器设备的测试计量和检验,并办理计量合格证书,进行状态标识;⑤组织路基横断面复测;⑥施工作业中所涉及的各种外部技术数据搜集。
2、编制依据
2.1浙江省交通规划设计研究院编制的《嘉兴平湖至江苏黎里公路嘉善段公路改扩建工程(平黎公路嘉善南站连接线)》施工图设计,本项目招标文件,相关函件,投标前答疑会议纪要及补遗书。
2.2招标文件明确的《公路工程标准施工招标文件》范本(2009年版);现行《技术规范》及《公路工程技术标准》,现行的道路工程施工手册、公路桥涵施工手册,《公路工程质量评定及验收标准》及《公路工程预算定额》等。
相关文档
最新文档
