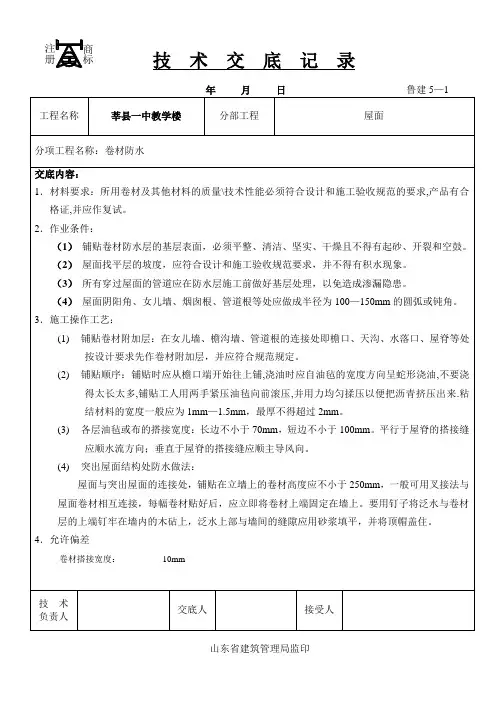

防水卷材施工技术交底记录
屋面卷材防水技术交底记录

(3)各层油毡或布的搭接宽度:长边不小于70mm,短边不小于100mm。平行于屋脊的搭接缝应顺水流方向;垂直于屋脊的搭接缝应顺主导风向。
(2)屋面找平层的坡度,应符合设计和施工验收规范要求,并不得有积水现象。
(3)所有穿过屋面的管道应在防水层施工前做好基层处理,以免造成渗漏隐患。
(4)屋面阴阳角、女儿墙、烟囱根、管道根等处应做成半径为100—150mm的圆弧或钝角。
3.施工操作工艺:
(1)铺贴卷材附加层:在女儿墙、檐沟墙、管道根的连接处即檐口、天沟、水落口、屋脊等处按设计要求先作卷材附加层,并应符合规范规定。
(4)突出屋面结构处防水做法:
屋面与突出屋面的连接处,铺贴在立墙上的卷材高度应不小于250mm,一般可用叉接法与屋面卷材相互连接,每幅卷材贴好后,应立即将卷材上端固定在墙上。要用钉子将泛水与卷材层的上端钉牢在墙内的木砧上,泛水上部与墙间的缝隙应用砂浆填平,并将顶帽盖住。
4.允许偏差
卷材搭接宽度:-10mm
技术交底记录
年月日鲁建5—1
工程名称
莘县一中教学楼
分部工程
屋面
分项工程名称:卷材防水
交底能必须符合设计和施工验收规范的要求,产品有合格证,并应作复试。
2.作业条件:
(1)铺贴卷材防水层的基层表面,必须平整、清洁、坚实、干燥且不得有起砂、开裂和空鼓。
技术
负责人
交底人
接受人
山东省建筑管理局监印
丙纶防水卷材施工技术交底记

8、如基层太过干燥应适当发水。水泥浆终凝之前严禁出现泛白现象。
五、质量标准
1、胶粘剂涂刷均匀,不得有漏刷和麻点等缺陷。
2、卷材防水层铺贴和搭接、收头,应符合设计要求和地下防水工程技术规范的规定,且应粘结牢固,无空裂、损伤、滑移、翘边、起泡、皱折等缺陷。
1、防水施工前应对基层进行清理,基层应坚实、平整、光洁,不能有酥松、起砂、空鼓、油污、杂物、积水等影响防水施工的现象。
2、胶浆的配比:水泥与专用胶粉重量比为100(水泥):1(胶粉):50(水)(水适量)。
3、涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。
4、卷材采用搭接法铺贴,卷材搭接缝宽度:长边与短边均为100mm,上下层、相邻两幅卷材的搭结缝及主防水层与附加层搭接缝应错开1/3幅宽以上。
5、卷材搭结缝满粘,接缝压实后在接缝边缘再涂刷一层水泥素浆将接缝密封严实,接缝不允许有露底、打皱、翘曲、起空现象。
6、基层转角部位增加300g附加层一道,附加层均应做成圆弧或三角型,圆弧半径应大于20mm。
3、按照方案施工
六、成品保护
1、已铺设完的防水层在水泥素浆具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。不得在施坏人员500元/处。
2、卷材施工温度高于25℃时,应立即向施工后的卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。
防水施工技术交底记录
工程名称
鸣笙·1788商业广场
施工单位
四川省罗江县金山建筑工程有限责任公司
交底部位
改11#扶梯
分项工程名称
防水卷材施工

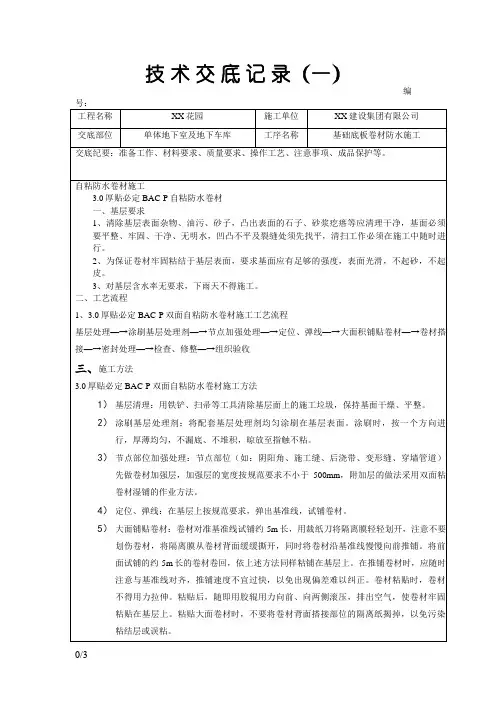

自粘防水卷材施工技术交底

技术交底记录(一)编6) 卷材搭接:将下层卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平服粘贴在下层卷材上,胶辊用力向前、向外滚压,排出空气,粘贴牢固。
地下工程的卷材搭接宽度为100mm 。
7) 根据本工程现场实际情况,卷材采用平行于A 轴方向由南向北铺贴。
在铺贴至砖胎膜时,要求防水卷材应在砖胎膜500mm 外搭接。
卷材纵向横向搭接均不小于100mm ,相邻两幅卷材短边搭接缝应相互错开500mm 以上。
卷材的短边搭接应采用胶粘带进行搭接,具体做法为:截取双面粘卷材作为胶粘带,长度1000mm ,宽度200mm 。
在两幅单面粘卷材短边分别量取100mm 搭接边,撕去隔离膜后与粘胶带直接搭接。
8) 甩茬压边本工程由于先施工基础筏板,故需要在基础筏板边把防水卷材甩茬,具体做法为:基础垫层施工时,比设计图要求的预留15cm 多出20cm ,即基础垫层由筏板边向外20cm ,然后砌120砖墙作为砖胎膜,胎膜内侧抹灰,在垫层与胎膜阴角处做圆弧角,半径80mm ,在砖胎模处,卷材沿砖胎模向上翻起甩槎,短茬长度不小于300mm ,用于立面卷材的施工搭接,然后用砂浆铺标砖压住卷材,防止翘边及破坏,另一道茬的留置长度比短茬长50cm ,保护同短茬。
9) 密封处理:薄弱的部位,如卷材搭接、卷材收头、管道包裹、异形部位卷材剪裁较多的情况,应采用贴必定专用密封膏密封。
特别重要的工程,卷材搭接缝外边缘应采用贴必定专用密封膏密封。
10)收头固定、封闭:卷材端部收头伸入凹槽内,金属压条钉牢固定,用专用密封膏密封。
11) 组织验收。
四、质量控制要求Ⅰ 主 控 项 目4.1 卷材防水层所用卷材及其配套材料必须符合设计要求。
检验方法:检查产品合格证、产品性能检测报告和材料进场检验报告。
4.2卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法必须符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
Ⅱ 一 般 项 目 ≥300100100卷材搭接示意图4.3 卷材防水层的搭接缝应粘贴或焊接牢固,密封严密,不得有扭曲、皱折、翘边和起泡等缺陷。

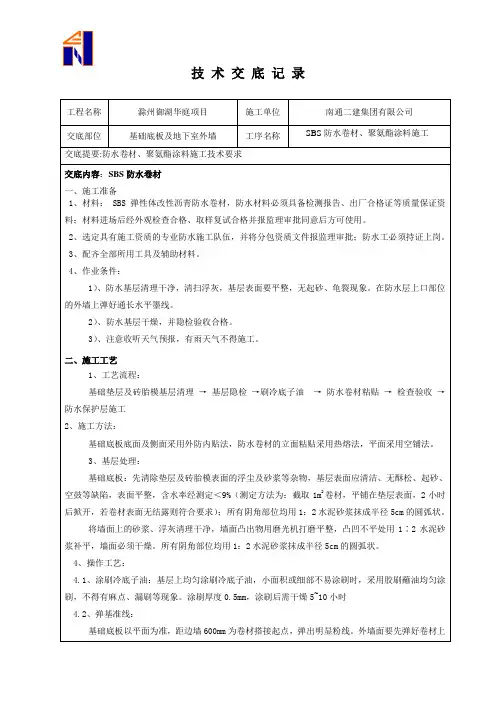

卷材、聚氨酯防水技术交底记录

技术交底记录工程名称滁州御湖华庭项目施工单位南通二建集团有限公司交底部位基础底板及地下室外墙工序名称SBS防水卷材、聚氨酯涂料施工交底提要:防水卷材、聚氨酯涂料施工技术要求交底内容:SBS防水卷材一、施工准备1、材料: SBS弹性体改性沥青防水卷材,防水材料必须具备检测报告、出厂合格证等质量保证资料;材料进场后经外观检查合格、取样复试合格并报监理审批同意后方可使用。
2、选定具有施工资质的专业防水施工队伍,并将分包资质文件报监理审批;防水工必须持证上岗。
3、配齐全部所用工具及辅助材料。
4、作业条件:1)、防水基层清理干净,清扫浮灰,基层表面要平整,无起砂、龟裂现象。
在防水层上口部位的外墙上弹好通长水平墨线。
2)、防水基层干燥,并隐检验收合格。
3)、注意收听天气预报,有雨天气不得施工。
二、施工工艺1、工艺流程:基础垫层及砖胎模基层清理→基层隐检→刷冷底子油→防水卷材粘贴→检查验收→防水保护层施工2、施工方法:基础底板底面及侧面采用外防内贴法,防水卷材的立面粘贴采用热熔法,平面采用空铺法。
3、基层处理:基础底板:先清除垫层及砖胎模表面的浮尘及砂浆等杂物,基层表面应清洁、无酥松、起砂、空鼓等缺陷,表面平整,含水率经测定<9%(测定方法为:截取1m2卷材,平铺在垫层表面,2小时后掀开,若卷材表面无结露则符合要求);所有阴角部位均用1:2水泥砂浆抹成半径5cm的圆弧状。
将墙面上的砂浆、浮灰清理干净,墙面凸出物用磨光机打磨平整,凸凹不平处用1∶2水泥砂浆补平,墙面必须干燥。
所有阴角部位均用1:2水泥砂浆抹成半径5cm的圆弧状。
4、操作工艺:4.1、涂刷冷底子油:基层上均匀涂刷冷底子油,小面积或细部不易涂刷时,采用胶刷蘸油均匀涂刷,不得有麻点、漏刷等现象。
涂刷厚度0.5mm,涂刷后需干燥5~10小时4.2、弹基准线:基础底板以平面为准,距边墙600mm为卷材搭接起点,弹出明显粉线。
外墙面要先弹好卷材上。
防水卷材施工技术交底

防水卷材施工技术交底一、工程概况本工程为_____,总建筑面积为_____平方米,防水等级为_____。
防水卷材采用_____品牌的_____型号卷材,主要用于地下室、屋面、卫生间等部位的防水处理。
二、施工准备1、材料准备(1)防水卷材:应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
(2)基层处理剂:应与卷材的材性相容,用于清理基层。
(3)密封材料:用于卷材的收口密封等部位。
2、主要机具(1)清理基层的工具:扫帚、铁铲、高压吹风机等。
(2)铺贴卷材的工具:剪刀、壁纸刀、弹线盒、卷尺、滚刷、压辊等。
3、作业条件(1)基层应平整、坚实、干净、无明水,阴阳角应做成圆弧形,半径不小于 50mm。
(2)穿出基层的构件已安装完毕,并预留出卷材的收口部位。
(3)施工环境温度应在 5℃以上,雨天、雪天、五级风以上天气不得施工。
三、施工工艺流程1、基层处理将基层表面的杂物、灰尘、油污等清理干净,对基层的裂缝、孔洞等缺陷进行修补。
用高压吹风机将基层表面的灰尘吹净,然后涂刷基层处理剂,待处理剂干燥后进行下一步施工。
2、弹线定位根据卷材的宽度和铺贴方向,在基层上弹出卷材铺贴的基准线,以确保卷材铺贴的整齐美观。
3、卷材铺贴(1)先将卷材展开,按照基准线的位置将卷材一端粘贴固定在基层上,然后沿基准线向前滚铺卷材。
(2)在铺贴卷材的过程中,应及时排除卷材下面的空气,并用压辊压实卷材,使其与基层粘贴牢固。
(3)相邻卷材的搭接宽度应不小于 100mm,搭接部位应采用热熔法或胶粘剂进行粘结,确保搭接严密。
4、卷材收口处理在卷材的收口部位,采用密封材料进行密封处理,以防止水从收口部位渗入。
5、保护层施工(1)卷材铺贴完毕并经检查合格后,应及时进行保护层施工。
(2)地下室防水卷材的保护层可采用50mm 厚的C20 细石混凝土,屋面防水卷材的保护层可采用水泥砂浆或细石混凝土。
四、质量标准1、主控项目(1)卷材及配套材料的质量应符合设计要求。
SBS耐根穿刺防水卷材技术交底记录

②先将喷枪火焰对准卷材与基面交接处,同时加热卷材底面粘胶层和基层。此时提卷材 端头的工人把卷材稍微前倾,然后慢慢地放下卷材,平铺在规定的基层位置上,再由另一个 人用手持压辊排气,使卷材熔粘在基层上。当熔贴卷材的端头只剩下 30cm 左右时,应把卷 材末端翻放在隔热板上,隔热板的位置放在已熔贴好的卷材上面,最后用喷枪火焰分别加热 余下卷材和基层表面,待加热充分后,再提起卷材粘贴于基层上予以固定。
(2)卷材大面铺贴
①将卷材定位好,点燃火焰喷枪烘烤卷材底面与基层的交接处,使卷材底面沥青熔化, 边加热边向前滚动卷材,并用压辊滚压,使卷材与基层粘结牢固。
②卷材施工时,应先对管口部位进行处理,然后由基面最低标高处向上施工,遵循先节 点后大面、先远处后近处的原则。
③注意调节火焰的大小和移动速度,以卷材表面刚刚熔化为好(此时沥青温度在 200-230℃之间)。火焰喷枪与卷材的距离在左右,若火焰太大或距离太近会烤透卷材。
项目(专业) 技术负责人
交底人
接受交底人
二、施工工艺
(1)固定端部卷材
①把成卷的卷材抬至开始铺贴位置,展开卷材 1m 左右,对好长、短边的搭接缝,把展 开的端部卷材由一个人拉起(人站在卷材的正侧面),另一个人持喷枪站在卷材的背面一侧 (即待加热底面),慢慢旋开喷枪开关,不能旋开太大,当听到燃料气味喷出的嘶嘶声,即 可点燃火焰;再调节开关,使火焰呈蓝色时即可进行操作。
1) 基层处理:防水基层必须清理干净,确保牢固、干燥、平滑;施工面遇到有凹凸不平的 地方应先予以补平或磨平,棱角和内角也需事先磨圆;将所有施工面完全涂布基层处理 剂,待完全干燥。
2) 节点细部处理:三面阴阳角、天沟、檐沟、变形缝等部位做成圆弧或折角并按相关规范 增贴一层附加专用卷材。
TS防水卷材施工安全技术交底

搅拌器具
个
2
电动搅拌器
3
制胶容器
≥300升
个
2
根据用量可用半截油桶
4
运胶容器
个
2
普通水桶
5
舀子
把
2
倒胶用,方便施工
6
剪子
把
1
普通民用
7
刀子
把
3
壁纸刀
8
清扫工具
把
根据情况扫帚、小铲等
9
称重器具
合
1
10~50Kg
(3)、材料准备
用料种类及计算见下表。
项目(专业)技术负责人
交底人
接受交底人
第1页共4页
技术交底记录
刮大风时不宜施工。
项目(专业)技术负责人
交底人
接受交底人
第3页共4页
技术交底记录
□□
3、管根处防水层粘贴不良:在这种施工部位应仔细操作,清理干净,铺贴卷材不得有张嘴、翘边、折皱等问题。
4、转角处渗漏水:转角处不易操作,面积较大,施工时注意留槎位置,保护好留槎卷材,使搭接满足规定的宽度。
七、成品保护措施
将两块卷材搭接10cm粘贴在一起,用刮板使两块防水卷材牢固粘贴在一起,操作时卷材不要拉的很紧,并注意方向沿标准线进行,以保证卷材搭接宽度。
卷材不得在阴阳角处接头,接头处应间隔错开。
操作中注意排气,每铺完一张卷材,应立即用干净的刮板从卷材一端开始横向用力滚压一遍,以便将空气和多余的胶排出。
5、收头处理:防水层周边用聚氨酯嵌缝,并在其上涂刷一层聚氨酯涂膜。
6、防水层施工不得在雨、风天气进行,施工的环境温度不得低于5℃。
7、涂胶与铺设卷材注意事项
水泥胶粘剂涂刮后应随即铺贴卷材,防止时间过长胶中的水分散失影响粘接质量。
卷材防水层施工技术交底

卷材防水层施工技术交底记录工程名称:施工单位:编号:项目技术负责人:项目专业施工员:项目专业质检员:专业班组长:交底时间:交底地址:交底内容1.适用范围本施工技术交底适用于工业与民用建筑工程坡度小于25%的屋面采用卷材防水层的施工与质量验收。
2.施工准备2.1材料质量要求2.1.1高聚物改性沥青防水卷材的外观质量和物理性能应符合表5-11和表5-12的要求。
2.1.2合成高分子防水卷材的外观质量和物理性能应符合表5-13和表5-14的要求。
2.1.3沥青防水卷材的外观质量和物理性能应符合表5-15和表5-16的要求。
2.1.4卷材胶粘剂的质量应符合下列规定:2.1.4.1改性沥青胶粘剂的粘结剥离强度不应小于 8N/10mm o2.1.4.2合成高分子胶粘剂的粘结剥离强度不应小于 15N/10mm,浸水 168 小时后的保持率不应小于 70%。
2.1.4.3双面胶粘带剥离状态下的黏合性不应小于10N/25mm,浸水168小时后的保持率不应小于70%。
2.2主要施工机具2.2.1沥青防水卷材施工所需用机具:2.2.1.1沥青专用锅、保温车、炉灶、鼓风机等。
2.2.1.2油桶、油壶、笊篱、漏勺、铁锹、刮板、棕刷、温度计(350〜400°C)。
2.2.1.3消防器材用具、灭火器等。
2.2.2高聚物改性沥青防水卷材施工所需机具:2.2.2.1电动搅拌器、高压吹风机、自动热风焊接机。
2.2.2.2喷灯或可燃性气体焰炬、铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、扫帚、小线等。
2.2.3合成高分子防水卷材施工所需机具见表5-17表示。
2.3作业条件2.3.1现场贮料仓库符合要求,设施完善。
2.3.2屋面上的各种预埋件、支座、伸出屋面管道、水落口等设施已安装就位。
2.3.3找平层已检査验收,质量合格,含水率符合要求。
2.3.4垂直和水平运输设施能满足使用要求,安全可靠。
2.3.5消防设施齐全,安全设施可靠,劳保用品已能满足施工操作人员的需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底记录
渝建竣-053- 001
⑦制定成品保护措施,避免已完成防水受到自然、人为破坏。
2、屋面防水施工
本工程屋面防水采用4mm厚高聚物改性沥青防水卷材。
防水卷材厚度基本一致,但有接缝,且在水落口、管子根等处施工,较难形成粘结牢固、封闭严密和整体的防水层。
所以在施工的时候应特别注意接缝、水落口、管子根部的施工,确保本工程的防水质量。
①将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度,末端收头处用密封膏嵌填严密。
②女儿墙等泛水收头处的应严格按照设计及规范的要求进行施工。
③屋面防水工程施工要点:
A.在抹20厚1:3水泥砂浆前,先对结构层混凝土板淋水试验,检查是否有渗漏,对有缺陷的部位用防水砂浆分层抹压修补。
B.升到屋面以上的管子预留洞用防水混凝土分三次修补密实,并加设柔性防水附加层,收头处固定密封,在管子周围做一圆滑高坡。
C.1:3水泥砂浆分遍抹光后,应及时按规范要求进行养护。
为排除屋面内部水气,按设计与施工验收的具体要求将设臵通气道与排气管。
屋面泛水施工
屋面大样
④女儿墙部位渗漏的预防措施
A.女儿墙转角处应做R=20mm的圆弧,附加层不得漏贴,并逐层做好隐蔽验收。
B.墙体为混凝土时,卷材收头可在混凝土墙上留倒梯形凹槽,泛水高度应不小于250mm,下口深度为15mm,用钉子钉牢,并用C20细混凝土加微膨胀剂填密实。
然后在其上钉两块防腐木压条,粘贴铝合金“[”形压条作装饰条,并在铝合金“[”形压条上、下口与混凝土墙面交接处,满打密封胶,以起防水作用。
同时,铝合金“[”形压条下部做成鹰嘴以利排水。
⑤天沟积水及落水口渗漏的预防措施
A.严格按屋顶平面图施工。
在女儿墙四周弹出标高线,供天沟找坡及窝形落水口用。
B.天沟找坡必须先拉线,做塌饼,坡度要保证1%,落水口标高应比周围天沟标高低20—30mm,卷材应按顺水方向搭接,不能有翘边。
C.落水口施工必须按设计详图施工,要求每层卷材均应贴到落水口杯内,并用沥青胶封严,不得漏贴附加层。
并做盛水试验,确保不渗漏。
⑥屋面卷材起鼓、开裂、张嘴渗漏的预防措施
A.严格控制基层及保温层含水率,待基层干燥后再铺设保温层及防水层。
如基层及保温层含水率大于规范要求,必须留设排气糟、排气孔。
B.在女儿墙与屋面连接处做圆弧,圆弧半径R=20mm,以保证卷材基层粘贴牢固,不得漏贴附加层。
C.按规范要求施工,严格控制卷材长、短边的搭接长度。
⑦出屋面管道周壁渗漏的预防措施
A.出屋面管道补孔工作应在做屋面防水层前完成(包括穿层管补孔),并由专人负责,不得由管道工补孔,以确保修补质量。
B.凿除预留四壁松动浮石,清除垃圾。
C.底模必须支撑牢固,以保证不漏浆、不下坠。
D.洒水湿润后浇20mm厚1:2 水泥浆接浆,上浇C20加微膨胀剂细石混凝土,并要求浇筑密实。
E.隔天在其表面上用防水油膏嵌缝,然后用1:2 水泥砂浆与屋面找平,并在管道周边做“馒头”,在“馒头”与管道之间宜填嵌密封材料再作防水处理。
管道出屋面做法一
管道出屋面做法二
⑧防水注意事项
A.操作人员必须是经过专业培训、持证上岗,先做样板间,经检查验收合格后,方可全面施工。
B.易燃、有毒的防水材料要备有防火设施和工作服、软底鞋。
C.做防水之前必须设臵足够的照明及通风设备。
D.屋面不平整,找平层不平顺,造成积水,施工时应找好线,放好坡,找平层施工中应拉线检查。
做到坡度符合要求,平整无积水。
E.避免空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓。
铺贴卷材应掌握基层含水率,不符合要求,不能铺贴卷材,同时铺贴时应平、实、压边紧密、粘结牢固。
F.渗漏多发生在细部位臵,铺贴附加层时,从卷材剪配,粘贴操作,应使附加紧贴到位,封严,压实,不得有翘等现象。
二、成品保护及注意事项
①施工现场严禁穿硬底、高根或钉子鞋上岗,以免破坏已施工完的防水层。
②如发现卷材表面已经被破坏,要及时进行修补。
③施工完的防水层要及时采取保护措施,严禁在防水层上堆放物品或作为施工运输车道。
④卷材搭接:接头搭接时易产生搭接不足,粘接不密实,接搓损坏;施工中应按程序弹
重庆市建设工程质量监督总站
监制
重庆市城市建设档案馆。
