(完整版)钢筋工程施工技术交底钢筋工程施工技术交底简介本文档旨在对钢筋工程施工技术进行详细交底,确保施工人员了解和正确实施相关技术要求。

施工前准备1. 钢筋检查与预设位置确认:- 检查已到场的钢筋是否符合规格要求,并与设计图纸进行对比。

- 确认钢筋的预设位置是否与设计要求一致,并做好标记。

2. 钢筋切断与焊接:- 使用合适的切割工具,按照设计要求进行钢筋切断。

- 钢筋焊接时,应采取适当的焊接方法和操作规范,确保焊接牢固可靠。

施工过程中要点1. 钢筋安装:- 根据设计图纸要求,将钢筋按照规定位置和排布形式进行安装。

- 安装时应注意钢筋的间距、偏移、绑扎等要求,确保施工质量和结构安全。

2. 钢筋连接与打结:- 钢筋连接时,需要采用适用的连接方法,并符合相关规范要求。

- 打结时,应掌握正确的打结方法和力度,确保连接牢固可靠。

3. 钢筋保护:- 在施工过程中,应保持钢筋的清洁,并防止受到外界污染。

- 如果有需要,应采取适当的保护措施,防止钢筋锈蚀和损坏。

4. 钢筋质量检验:- 在施工完成后,应进行钢筋的质量检验,以确保其符合相关要求。

- 检验项目包括钢筋尺寸、强度、焊接质量等,必要时可以委托第三方进行检测。

施工结束后注意事项1. 施工现场整理:- 施工结束后,应将现场进行整理和清洁,确保安全和环境卫生。

2. 施工记录和验收:- 必须做好施工记录,包括施工过程中的注意事项、钢筋的使用情况等。

- 钢筋施工完成后,必须进行验收,确保钢筋工程的质量和安全性。

以上是钢筋工程施工技术交底的内容要点,请施工人员在施工过程中认真遵守,并随时与相关人员进行沟通和协调,确保施工质量和安全。

如有疑问或需要进一步指导,请及时与项目相关负责人联系。

钢筋施工技术交底记录

钢筋施工技术交底记录

钢筋施工技术交底记录日期:年月日地点:施工现场1.背景和目的本次施工技术交底的目的是确保施工人员了解和掌握钢筋施工的相关技术要求,遵循施工图纸和规范要求进行作业,保证工程质量和安全。

2.参与人员参与本次交底的人员有:-施工经理-钢筋班组长-钢筋工3.内容交底3.1钢筋的验收要求钢筋验收应根据相关规范和施工图纸的要求进行。

验收内容包括钢筋的种类、规格、质量等。

钢筋应符合相关标准和要求。

3.2钢筋的存放要求钢筋应存放在干燥、通风良好的地方,避免与地面接触以防潮湿。

各种规格的钢筋应分别存放,防止混淆。

钢筋应放置整齐,避免受到外力损伤。

3.3钢筋的切割和焊接钢筋切割和焊接应符合以下要求:-切割:应由专业人员操作,严禁锯断钢筋,切割后应进行防锈处理。

-焊接:焊接前应对钢筋表面进行清理,保证焊缝质量和强度。

3.4钢筋的连接方法钢筋的连接方法应符合施工图纸和相关规范的要求。

常用的连接方式有搭接、扭接和焊接等。

连接后应检验连接的质量和强度。

3.5钢筋的绑扎方法钢筋的绑扎应采用可靠、牢固的方法。

绑扎点应适当,避免影响钢筋的正常使用。

绑扎点的长度、工艺和要求应符合相关规范。

3.6钢筋的预埋和固定钢筋的预埋和固定应符合施工图纸和设计要求。

预埋件应正确布置,并与钢筋牢固连接。

固定应确保钢筋位置准确、固定牢固。

4.安全注意事项在钢筋施工过程中,应注意以下安全事项:-施工人员必须佩戴安全帽、安全鞋等个人防护用品。

-施工现场要保持整洁、无杂物,防止跌倒和滑倒事故。

-高空作业时应使用安全带,并做好防护措施。

5.问题和意见反馈交底过程中,施工人员有疑问或意见可随时提出,确保每个人对钢筋施工技术有更好的理解和掌握。

此次钢筋施工技术交底记录经全体参与人员签字确认,以作为以后施工中参考和依据。

签字:施工经理:钢筋班组长:。

钢筋技术交底记录

钢筋技术交底记录
5)在主、次梁受力筋下均应垫块(或塑料卡),保证保护层的厚度。受力筋为双排时,
可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求。
6)梁中箍筋应与主筋垂直,箍筋的接头应交错设置,箍筋转角与纵向钢筋的交叉点均应扎牢。箍筋弯钩的叠合处,在梁中应交错绑扎,箍筋弯钩应为135º,平直部分长度为10d。如果做成封闭箍时,单面焊缝长度应为5d。
2、钢筋调直
采用调直机调直钢筋,经过调直工艺后,钢筋应平直,无局部曲折。
3、钢筋切断
要将同规格钢筋根据不同长度长短搭配,统筹排料,先断长料,后断短料,减少短头,减少损耗。钢筋断口有马蹄形或起弯现象时,必须重新切断。切断长度允许误差为±10mm。
4、钢筋弯曲成型
弯曲成型采用钢筋弯曲机和手动弯曲工具配合进行,弯曲后钢筋平面上没有翘曲不平现象,弯曲点处不得有裂纹。
1)将基础垫层清理干净,画好钢筋间距线。
2)将基础底板下部钢筋用塔吊运至事先划分好的区域,按设计及规范要求短向在下长向在上,按照图纸要求间距180mm开始摆放。
3)双向主筋的钢筋网,则需交全部钢筋相交点扎牢,不得采用隔一绑一梅花状绑扎必须满绑满扎。相邻绑扎点的钢丝必须牢固,防止整体钢筋移位。
4)在底层钢筋的交叉点的下部垫水泥砂浆垫块间距600mm,呈梅花状布置,板上下部钢筋的端头为90度弯钩,平直段长度为12d,附加钢筋随同向板筋按先后顺序同时进行。
5、钢筋下料要按图纸及规范要求尺寸下料,根据进场钢筋的原材长度计算,长短料配合下杜绝浪费或者过多料头。料头应该规格及长短分别放置,方便利用,严禁将长料头切短,发现一次罚款1000元。
三、钢筋的贮存
根据工程进度计划及现场实际情况将加工成型的钢筋分期、分批,整齐码放,并挂牌标识,做到整洁清楚,一目了然。

钢筋工程安全技术交底

钢筋工程安全技术交底

钢筋工程技术交底记录一、钢筋工程施工1、钢筋工程施工工艺流程钢筋工程施工工艺流程见图5.3.1-1。

图5.3.1-1 钢筋工程施工工艺流程图2、钢筋检验、加工与堆放A 钢筋进场时现场材料员检验钢筋出厂合格证、炉号和批量,钢筋进现场后,现场试验员根据规范要求立即做钢筋复试工作,钢筋复试通过后,方能批准使用。

B 钢筋采用现场堆放、现场加工成型。

钢筋配料工作由负责土建施工的专职配筋人员严格按照规范和设计要求执行。

项目根据工程施工进度和现场储料能力编制钢筋加工和供应计划。

C 标识要注明使用部位、规格、数量、尺寸等内容,钢筋标识牌要统一一致。

本工程钢筋量大、种类多,钢筋进场后根据级别、型号分开有序堆放,并对三级钢进行刷漆标识,严禁混用。

见示意图5.3.2-1。

3、 钢筋绑扎A 柱钢筋绑扎本工程剪力墙内暗柱箍筋绑扎难度加大,绑扎时要严格控制箍筋绑扎是否到位质量B 工艺流程:套柱箍筋→竖向受力筋连接→画箍筋间距线→绑箍筋C 施工要点:1) 套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,进行直螺纹连接。

2) 采用直螺纹连接柱钢筋。

3) 画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求做好皮数杆,用粉笔划箍筋间距线,保证箍筋间距。

4) 柱箍筋绑扎:按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,采用缠扣绑扎。

箍筋的接头(弯钩叠合处)交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢),绑扎箍筋时绑扣相互间应成八字形。

箍筋与主筋要垂直。

箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。

柱箍筋端头应弯成135°平直部分长度不小于10d(d 为箍筋直径),柱筋保护层塑料卡卡在外竖筋上,间距一般1500㎜,以保证主筋保护层厚度准确。

4、 墙钢筋绑扎图5.3.2-1 钢筋分类标识、堆放示意图A 绑扎工艺流程见图5.3.3-1。

钢筋工程技术交底记录

钢筋工程技术交底记录

钢筋工程技术交底记录引言概述:钢筋工程技术交底记录是施工过程中非常重要的一环,它记录了工程技术交底的内容和要求,对工程质量的控制和监督起到了至关重要的作用。

本文将从五个方面详细介绍钢筋工程技术交底记录的内容和要点。

一、交底内容1.1 确定钢筋规格和数量:记录钢筋的规格、数量、型号等信息,确保施工过程中使用的钢筋符合设计要求。

1.2 确定钢筋的加工要求:记录钢筋的加工尺寸、弯曲半径、弯曲角度等要求,保证钢筋加工的准确性和质量。

1.3 确定钢筋的安装位置和方法:记录钢筋的安装位置、间距、连接方式等要求,确保钢筋的安装符合设计要求。

二、施工要求2.1 确保施工人员具备相关技术资质:记录施工人员的资质证书和培训情况,保证施工人员具备相关技术能力。

2.2 确保施工现场安全措施:记录施工现场的安全措施和应急预案,保证施工过程中的安全性。

2.3 确保施工质量控制:记录施工过程中的质量控制措施和检验方法,保证施工质量符合设计要求。

三、验收标准3.1 钢筋加工质量验收标准:记录钢筋加工的验收标准和方法,保证钢筋加工质量符合要求。

3.2 钢筋安装质量验收标准:记录钢筋安装的验收标准和方法,保证钢筋安装质量符合要求。

3.3 施工过程质量验收标准:记录施工过程中的质量验收标准和方法,保证施工过程质量符合要求。

四、责任分工4.1 工程技术交底责任人:记录工程技术交底的责任人和联系方式,明确责任分工。

4.2 施工单位责任:记录施工单位的责任和承诺,保证施工单位按照技术交底要求施工。

4.3 监理单位责任:记录监理单位的责任和监督措施,保证监理单位对施工过程进行监督和检查。

五、记录保存5.1 交底记录保存要求:记录交底记录的保存期限和方式,保证交底记录的完整性和可查性。

5.2 交底记录备份要求:记录交底记录的备份要求和存储位置,保证交底记录的安全性。

5.3 交底记录查阅要求:记录交底记录的查阅权限和程序,保证相关人员可以随时查阅和核实。

技术交底记录钢筋工程

技术交底记录钢筋工程

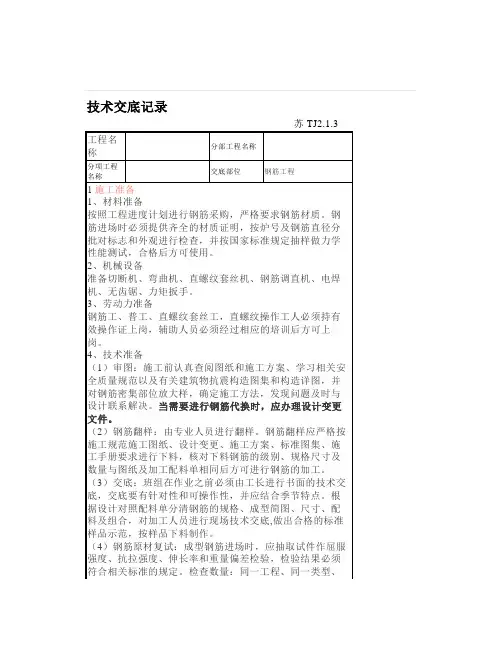

技术交底记录苏 TJ2.1.3同一原材料来源、同一组生产设备生产的成型钢筋,检验批量不应大于30t。

5、作业条件(1)操作人员必须经过技术培训,持证上岗。

(2)钢筋应先调直再加工,切口端面宜与钢筋轴线垂直,端头弯曲、马蹄严重的应切去,不得使用气焊切割断料(3)操作场地必须符合安全要求,具备相应的安全防护措施,严格执行安全操作的有关要求。

2施工工艺流程及操作要点依据《混凝土结构工程施工规范》GB50666-20111、施工工艺流程:钢筋调直→钢筋下料→弯曲成型。

2、原材检查:钢筋的表面应清洁、无损伤,油渍、漆污和铁锈应在加工前清除干净。

带有颗粒状或片状老锈的钢筋不得使用。

钢筋除锈后如有严重的表面缺陷,应重新检验该批钢筋的力学性能及其他相关性能指标。

3、钢筋弯折:钢筋加工宜在常温状态下进行,加工过程中不应加热钢筋。

钢筋弯折应一次完成,不得反复弯折。

4、钢筋调直:钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉方法调直。

当采用冷拉方法调直时,HPB235、 HPB300 光圆钢筋的冷拉率不宜大于 4%;HRB335、 HRB400、 HRB500、 HRBF335、 HRBF400、HRBF500 及 RRB400 带肋钢筋的冷拉率不宜大于 1%。

钢筋调直过程中不应损伤带肋钢筋的横肋。

调直后的钢筋应平直,不应有局部弯折。

5、受力钢筋的弯折应符合下列规定:(1)光圆钢筋末端应作 180°弯钩,弯钩的弯后平直部分长度不应小于钢筋直径的 3 倍。

作受压钢筋使用时,光圆钢筋末端可不作弯钩;(2)光圆钢筋的弯弧内直径不应小于钢筋直径的 2.5 倍;(3)335MPa 级、400MPa 级带肋钢筋的弯弧内直径不应小于钢筋直径的 5 倍;(4)直径为 28mm 以下的 500MPa 级带肋钢筋的弯弧内直径不应小于钢筋直径的 6 倍,直径为 28mm 及以上的500MPa 级带肋钢筋的弯弧内直径不应小于钢筋直径的 7 倍;(5)(5)框架结构的顶层端节点,对梁上部纵向钢筋、柱外侧纵向钢筋在节点角部弯折处,当钢筋直径为 28mm 以下时,弯弧内直径不宜小于钢筋直径的 12 倍,钢筋直径为28mm 及以上时,弯弧内直径不宜小于钢筋直径的16 倍;(6)箍筋弯折处的弯弧内直径尚不应小于纵向受力钢筋直径。

钢筋工程技术交底记录

钢筋工程技术交底记录

钢筋工程技术交底记录
标题:钢筋工程技术交底记录
引言概述:
钢筋工程技术交底记录是建筑工程中非常重要的文件之一,它记录了钢筋工程
的施工过程和技术要求,对于确保工程质量和安全具有重要意义。

本文将从钢筋工程技术交底记录的重要性、内容要点、填写要求、保管方式和更新机制等方面进行详细介绍。

一、重要性
1.1 确保工程质量:钢筋是建筑结构中承受荷载的重要材料,钢筋工程技术交
底记录能够明确施工要求和质量标准,确保钢筋施工符合规范。

1.2 保障施工安全:钢筋工程技术交底记录中包含了施工过程中的安全要求和
措施,能够有效预防施工事故的发生,保障工人和工程安全。

1.3 规范施工流程:通过钢筋工程技术交底记录,能够规范施工流程,避免出
现施工混乱和质量问题,提高工程施工效率。

二、内容要点
2.1 工程概况:包括工程名称、位置、施工单位、监理单位等基本信息。

2.2 施工要求:包括钢筋种类、规格、数量、布置方式、连接方式等技术要求。

2.3 安全措施:包括施工现场安全要求、作业人员安全防护、应急预案等安全
管理措施。

三、填写要求
3.1 准确完整:填写时要确保信息准确无误,内容完整详细。

3.2 规范统一:填写格式要规范统一,便于施工人员理解和执行。

3.3 签字确认:填写完成后需要相关负责人签字确认,确保责任明确。

四、保管方式
4.1 专人管理:钢。

钢筋工程技术交底记录

钢筋工程技术交底记录

钢筋工程技术交底记录一、项目概述本项目是位于某某市的一座高层建筑,总建筑面积约为XXXX平方米。

钢筋工程是该项目的重要组成部分,为确保施工质量,特进行技术交底记录。

二、施工单位信息施工单位:某某建筑工程有限公司施工单位负责人:XXX联系方式:XXX三、技术交底人员技术交底人员:XXX职务:XXX联系方式:XXX四、技术交底内容1. 钢筋材料施工单位应按照设计要求选用符合国家标准的钢筋材料,包括钢筋型号、规格、强度等参数。

在施工过程中,应严格按照材料验收标准进行验收,并保证材料的质量。

2. 钢筋加工钢筋加工应符合国家标准和设计要求,包括长度、弯曲、连接等方面。

施工单位应确保钢筋的加工精度和质量,避免出现加工误差和质量问题。

3. 钢筋安装钢筋安装应按照设计图纸和相关规范进行,包括钢筋的布置、间距、连接方式等。

施工单位应保证钢筋的准确位置和稳固性,确保其能够承受设计荷载并满足结构要求。

4. 钢筋绑扎钢筋绑扎应采用专业工具和方法进行,确保钢筋之间的连接牢固可靠。

施工单位应注意绑扎的紧密度和绑扎点的数量,以确保钢筋之间的连接不会出现松动或脱落。

5. 钢筋保护钢筋在施工过程中需要进行保护,以防止锈蚀和损坏。

施工单位应采取适当的措施,如覆盖保护层、防水处理等,确保钢筋的长期稳定性和使用寿命。

6. 钢筋验收钢筋工程完成后,应进行验收工作。

验收内容包括钢筋的数量、尺寸、质量等方面。

施工单位应配合监理单位进行验收,并及时处理验收中发现的问题。

五、技术交底记录1. 时间:XXXX年XX月XX日2. 地点:某某项目工地3. 参与人员:施工单位负责人、技术交底人员等4. 内容:- 介绍了钢筋工程的重要性和施工要求;- 详细讲解了钢筋材料的选用标准和验收要求;- 说明了钢筋加工的注意事项和加工精度要求;- 解释了钢筋安装的布置原则和连接方式;- 强调了钢筋绑扎的重要性和绑扎方法;- 提醒了钢筋保护的必要性和保护措施;- 强调了钢筋验收的重要性和验收标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(9)、绑扎形式复杂的结构部位时,应先研究逐根穿插就位的顺序,并与模板工联系讨论支模和绑扎的先后次序,以减少绑扎的困难.
(10)、柱筋的固定
梁、板砼在浇注前,应在模板上弹线,检查露出板面的柱、墙筋位移是否在模板线内,为了防止砼浇注时柱、墙筋位移,应对其进行固定.
①柱:
A柱筋校到位后在板面多装三道套箍Φ12@100,箍筋之间应点焊固定增加整体刚度 .
B箍筋与每根主筋用双股铁丝绑牢.
C最下面的箍筋与梁主筋逐一点焊固定,最下面的箍筋与柱主筋逐一点焊固定.
D上部和中间@1000绑扎一定箍筋作临时固定.
五、钢筋连接
a.地下室对于直径大于16的梁、板钢筋采用闪光对焊和电弧焊连接;地下室及±0.00以上主体结构的柱纵筋采用电渣压力焊连接.
b. 直径小于或等于16的梁、板、柱钢筋采用绑扎连接,其接头位置及接头面积均需符合11G101-1规范要求.
钢筋的连接按设计说明和节点大样施工,对于框架柱,剪力墙暗柱纵筋及梁支座负筋在支座范围L0/3内和梁底钢筋在跨中L0/3内,采用焊接或机械接头,其余部位可采用搭接接头.
(1)钢筋搭接焊只适用于Ⅰ、Ⅱ级钢筋.焊接时,宜采用双面焊,见下图a.不能进行双面焊时,也可采用单面焊,见下图b,搭接长度 L应与绑条长度相同,见上表.
1.本表由施工单位填写,交底单位与接受交底单位各保存一份.
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写.
云南省住房和城乡建设厅印制。
