供热管网技术标范本
供热管道技术标

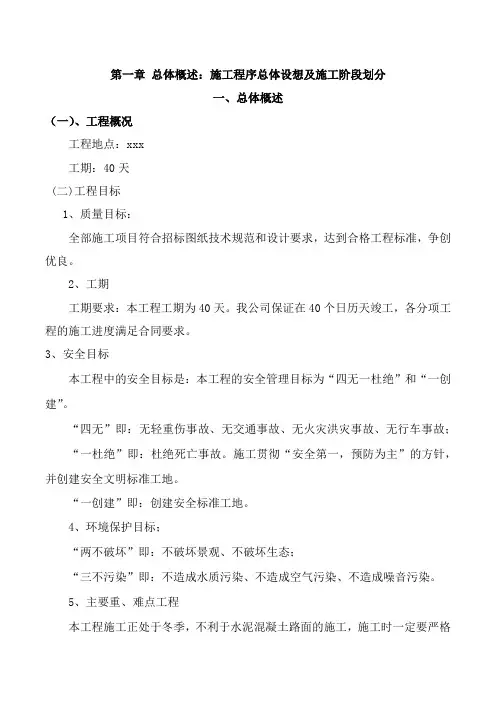

第一章总体概述:施工程序总体设想及施工阶段划分一、总体概述(一)、工程概况工程地点:xxx工期:40天(二)工程目标1、质量目标:全部施工项目符合招标图纸技术规范和设计要求,达到合格工程标准,争创优良。
2、工期工期要求:本工程工期为40天。
我公司保证在40个日历天竣工,各分项工程的施工进度满足合同要求。
3、安全目标本工程中的安全目标是:本工程的安全管理目标为“四无一杜绝”和“一创建”。
“四无”即:无轻重伤事故、无交通事故、无火灾洪灾事故、无行车事故;“一杜绝”即:杜绝死亡事故。
施工贯彻“安全第一,预防为主”的方针,并创建安全文明标准工地。
“一创建”即:创建安全标准工地。
4、环境保护目标;“两不破坏”即:不破坏景观、不破坏生态;“三不污染”即:不造成水质污染、不造成空气污染、不造成噪音污染。
5、主要重、难点工程本工程施工正处于冬季,不利于水泥混凝土路面的施工,施工时一定要严格按照冬季混凝土路面施工规范进行施工,确保路面施工质量。
本工程施工时,现场各工种正处于施工高潮(如外墙抹灰、内墙贴瓷瓦与地面施工等),干扰因素较多,而施工现场狭窄,各工种施工时一定配合好,避免互相干扰,合理穿插进行施工。
二、施工程序总体概述(一)、各科室职能分工为保证本工程的顺利实施,根据本工程的特点,我单位将按照职能明确、精干实效、运转灵活、指挥有力的原则组建项目管理组织机构,成立项目经理部。
项目经理部设项目经理、项目副经理、总工程师、总经济师和施工技术科(含测量队)、质量检查科、计划统计科、安全监察科、财务科、物资设备保障科、中心试验室、项目办公室等科室。
项目经理的主要责任和权利如下:1、项目经理部要履行保证工期目标、安全目标和文明施工等目标实现的责任。
2、项目经理部有服从甲方和监理的指示及地方有关交通、环保、防火、防汛等部门的管理,确保工程正常进行的责任。
3、项目经理部按照项目法全面负责本工程的组织实施、调度指挥、施工管理、进度控制、工程创优、安全管理、对外协调等组织指挥工作。
集中供热管网技术标

目录一、项目管理机构配备情况1项目管理机构配备情况表2建造师简历表3项目技术负责人简历表4项目管理机构配备情况辅助说明资料二、施工组织设计1工程概况2施工总平面图3施工准备4施工现场管理5施工进度计划6施工进度保证措施7分部工程施工方案8质量保证措施9安全生产措施10环保措施11标函质量一、项目管理机构配备情况1、项目管理机构配备情况表图木舒克市城区及工业园区集中供热工程表7.12、建造师简历表图木舒克市城区及工业园区集中供热工程表7.23、项目技术负责人简历表图木舒克市城区及工业园区集中供热工程表7.33、拟派遣人员资格证书复印件4、项目管理机构配备情况辅助说明资料图木舒克市城区及工业园区集中供热工程施工组织机构图管理机构的职责分工项目经理:负责组织和协调各项工作与现场管理工作。
项目技术负责人:负责组织各项施工方案的落实及质量的控制工作。
项目技术员:负责现场施工技术、质量的管理工作。
项目质检员:负责工程所需各分项工程的质量检验、进场各种材料产品的检验及质量把关工作。
项目安全员:负责施工现场的安全及安全资料的收集。
项目材料员:负责各种材料的进场验收及使用材料的管理工作项目资料员:负责施工资料的记录、收集及整理工作。
二、施工组织设计1工程概况1.1工程简述1.1.1工程名称:1.1.2建设单位:1.1.3建设地点:1.1.4项目内容及范围:本工程为市2012年城区及工业园区集中供热工程第三标段。
包括一级热网的供热管道、附件安装及附属土建施工。
其中管道长度为3738.2米。
热网管道自B45号#以东(含B45号#)范围敷设。
1.1.5工程特点:本工程管道级别GB2级,供热介质为热水,供水130℃,回水80℃,设计压力为1.6 Mpa.1.1.5编制依据《工程测量规范》GB50026-93《建筑地基基础工程施工质量验收规范》GB50202-2002《组合钢模板技术规范》GB50214-2001《混凝土结构施工质量验收规范》GB50204-2002《硬质聚氨酯泡沫塑料预制保温管》CJ/T3002《钢结构工程施工质量验收规范》GB50205-2001《钢结构焊缝外形尺寸》GB10854-89《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《工业金属管道工程施工及验收规范》GB50235-97《工业设备及管道绝热工程施工及验收规范》GBJ126-89《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88《钢管环缝熔化焊接接头透照工艺和质量分级》GB/T12605-90《建设工程施工现场供用电安全规范》GB50194-93《房屋建筑工程施工质量验收统一标准》GB50300-2001《城镇供热管网工程施工及验收规范》CJJ28-2004《城镇直埋供热管道工程技术规程》CJJ/T81-981.1.6计划开竣工日期:计划2012年4月20日开工,竣工日期:2012年8月30日;工期133天。
城市供热管网工程投标书范本

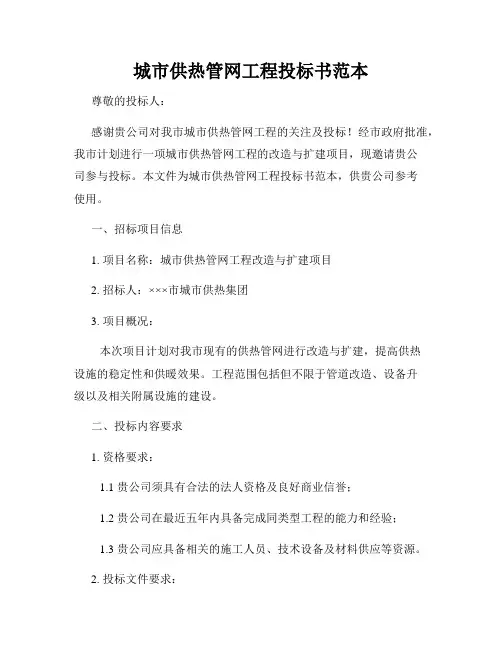

城市供热管网工程投标书范本尊敬的投标人:感谢贵公司对我市城市供热管网工程的关注及投标!经市政府批准,我市计划进行一项城市供热管网工程的改造与扩建项目,现邀请贵公司参与投标。
本文件为城市供热管网工程投标书范本,供贵公司参考使用。
一、招标项目信息1. 项目名称:城市供热管网工程改造与扩建项目2. 招标人:×××市城市供热集团3. 项目概况:本次项目计划对我市现有的供热管网进行改造与扩建,提高供热设施的稳定性和供暖效果。
工程范围包括但不限于管道改造、设备升级以及相关附属设施的建设。
二、投标内容要求1. 资格要求:1.1 贵公司须具有合法的法人资格及良好商业信誉;1.2 贵公司在最近五年内具备完成同类型工程的能力和经验;1.3 贵公司应具备相关的施工人员、技术设备及材料供应等资源。
2. 投标文件要求:2.1 贵公司须按照本投标书的要求,如实填写并签署相关文档;2.2 投标文件应包括项目技术方案、工期计划、施工组织设计、施工人员资质、预算及报价等内容;2.3 投标文件应为正本及副本各一份,所有材料须加盖贵公司的公章。
三、投标流程及注意事项1. 投标时间:自本通知书发出之日起,贵公司有两周的时间准备并提交投标文件;2. 投标地点:投标文件须直接交至招标人办公室,逾期不予受理;3. 投标保证金:贵公司须一并提交适当金额的投标保证金,投标文件中应附上投标保证金的证明文件;4. 开标时间:投标截止后,我方将按照规定时间公开进行开标;5. 结果公示:开标结果将在指定时间内公示,公示期结束后,招标人将选定中标单位并与之洽谈合同细节。
四、合同及支付方式1. 合同签订:中标单位与招标人将签订正式合同,并双方按合同约定承担相应责任;2. 付款方式:工程款项将根据合同约定的进度及质量验收结果进行支付。
五、投标文件价格及费用1. 投标文件的价格及费用由投标人承担,无论中标与否,概不退还。
六、其他事项1. 参观工地:招标人安排了工地参观的时间,请贵公司安排相关人员参观,以更好地了解工程的具体情况;2. 投标文件保密:投标文件及相关信息应保持机密,不得向他人泄露,否则将承担相应的法律责任。
热力管网监理技术标

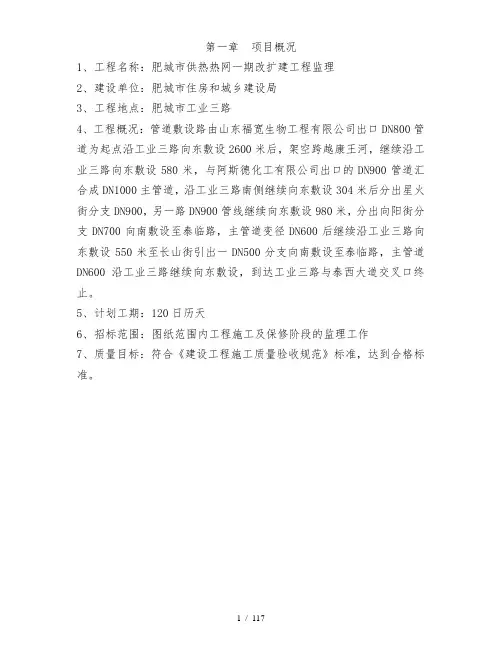

第一章项目概况1、工程名称:肥城市供热热网一期改扩建工程监理2、建设单位:肥城市住房和城乡建设局3、工程地点:肥城市工业三路4、工程概况:管道敷设路由山东福宽生物工程有限公司出口DN800管道为起点沿工业三路向东敷设2600米后,架空跨越康王河,继续沿工业三路向东敷设580米,与阿斯德化工有限公司出口的DN900管道汇合成DN1000主管道,沿工业三路南侧继续向东敷设304米后分出星火街分支DN900,另一路DN900管线继续向东敷设980米,分出向阳街分支DN700向南敷设至泰临路,主管道变径DN600后继续沿工业三路向东敷设550米至长山街引出一DN500分支向南敷设至泰临路,主管道DN600沿工业三路继续向东敷设,到达工业三路与泰西大道交叉口终止。
5、计划工期:120日历天6、招标范围:图纸范围内工程施工及保修阶段的监理工作7、质量目标:符合《建设工程施工质量验收规范》标准,达到合格标准。
第二章监理工作范围及内容一、监理范围施工图中包含的所有项目的施工阶段监理。
二、监理工作内容1)参加工程开工前施工图设计文件交底会审,主持工程开工后其他施工图设计文件的交底会审;在施工中发现设计文件错误、遗漏及不合理情况,应提出意见和建议。
2)编制监理规划和监理实施细则,报送委托人并向施工单位交底。
3)审查工程施工单位质量保证体系。
4)审查分包单位资质。
5)审查施工组织设计方案(包括安全生产和文明施工措施),必要时组织有关单位会审。
6)核查试验单位的资质。
7)核查拟进场的建筑材料、预拌混凝土,对进场实物进行检查验收。
8)严格执行工程质量检验见证取样和送检制度。
9)核查重要计量器具的检定情况。
10)施工中进行经常性巡视检查,对每道施工工序进行平行检查验收,复核测量。
对隐蔽工程的的隐蔽过程以及工序完成后难以检查、存在问题难以返工或返工影响大的重点部位,实行旁站监理,监督和检查施工单位做好安全生产和文明施工。
11)及时检查工程质保资料及其他施工技术资料。
供热管网技术标

一、施工组织设计目录工程简介 ·····························································································- 2 -一、项目经理部组成··············································································- 3 -1、项目部人员组成 (6)2、项目部主要管理职责 (6)二、施工现场总平面布置········································································- 5 -1、施工布置 (8)2、总平面布置 (11)三、施工进度计划及工期保证措施·························································· - 14 -1、进度安排 (17)2、施工进度保证措施 (17)四、施工方案及施工部署······································································ - 15 -1、本工程施工执行的规范及标准 (19)2、施工程序 (19)3、施工准备 (21)4、围堰 (22)5、管沟放线、开挖及布置 (24)6、管道敷设 (26)7、沟槽回填 (34)8、阀门、补偿器及附件安装 (35)9、附属构筑物 (37)10、水压试验 (49)11、现场围护 (50)12、沟槽开挖与污水管道加固 (51)13、管道顶管单根两次穿越 (52)五、质量保证措施··············································································· - 42 -六、材料、设备供应············································································ - 44 -七、主要施工机械及材料供应计划·························································· - 46 -八、劳动力安排·················································································· - 48 -九、安全、文明、环保及雨季施工措施···················································· - 48 -十、新技术、新产品、新工艺新材料的应用 ············································· - 51 -十一、承诺························································································ - 53 -工程概况本工程为宝鸡市宝鸡市群众路集中供热管网工程宝十路供热管道工程,本工程主要包括宝鸡市群众路供热区域沿宝十路北侧敷设的供热主干、枝干供热管道施工。
热力小区二次供热管网建设工程技术标

目录一、施工方案及技术措施 (1)二、质量保证措施 (11)三、工期目标及保证措施 (16)四、施工安全措施计划 (17)五、文明施工措施计划 (21)六、施工环保措施计划 (22)七、冬季和雨季施工方案 (23)八、施工现场总平面布置 (24)九、项目组织管理机构 (25)十、竣工验收的协调配合方案 (26)十一、竣工图的绘制 (28)十二、项目移交 (30)十三、新技术、新材料、新工艺、新设备的应用 (30)一、施工方案及技术措施(1)工程概况1.1工程名称:热力小区二次供热管网建设工程项目1.2建设地点:市1.3建设单位:热力有限公司1.4质量要求:达到国家现行《工程质量验收规范》合格标准1.5施工工期:自合同签订之日起至30日内竣工验收并交付整个工程1.6质保期:2个采暖季(2)招标内容:(1)每个标段小区供热二次管网安装工程,项目起点位置为从换热站房始,敷设至楼热力小室安装及所有管道及阀门、附件的施工及保温;(2)每栋楼的供热二次管网立管连接安装及所有管道及阀门、附件的施工及保温;(3)供热二次管网立管至每户热力小室预留相应尺寸带丝头短管止安装及所有管道及阀门、附件的施工及保温。
以上所述标段各小区项目内容详见图纸。
(3)执行标准3.1《城镇供热管网设计规范》(CJJ34-2010)中与热力站有关章节。
3.2《特种设备安全监督条例》国务院549号令。
3.3《城镇供热管网工程施工及验收规范》CJJ283.4《建筑工程施工质量验收统一标准》GB50300-20013.5《工业设备及管道防腐工程施工及验收规范》GB50727-20113.6《工业金属管道工程施工规范》GB502353.7《现行设备、工业管道工程施工规范》GB502363.8《混凝土工程施工质量验收规范》3.9《钢筋工程施工质量验收规范》3.10《电气装置安装工程盘、柜及二次回路施工及验收规范》GB50173.11《电气装置安装工程接地装置施工及验收规范》GB501693.12《自动化仪表工程施工及验收规范》GB500933.13《工业自动化仪表工程质量检验平等标准》GBJ1313.14《工业设备及管道绝热工程施工质量验收规范》-GB50185-20103.15投标人多年来施工中积累的经验;施工管理、技术管理、设备装备能力及技术员等资源情况。
室外管网技术标

施工组织设计一、工程概况工程名称:****集中供热-城西新区热力管网(直埋保温管第三标段:管径D250-D350),建设地点:****,建设规模:2510米(单线)(第三标段管径D250为610米、管径D350为1900米)从9号井到16号井共4座井(不含16号井),要求工期:18天。
二、施工方案1.管网施工方案1.1土石方开挖该工程采用机械配合人工开挖。
开挖土方由机械转运至离管沟15m,。
开挖放坡系数按1:0.3~1(根据现场土质确定),开挖沟槽底宽按管道直径加上工作面,为避免挖土堆放对基础壁的侧压力以至垮塌,对挖出土方需汽车外运。
为保证施工安全及工程质量,开挖沟槽宽度加大,按业主、监理,现场实际收方计量(签证),沟槽开挖到基地时如是淤泥,为了满足管道的地基稳定,采用砂卵石换填(现场签证)。
1.2土石方外运因受施工场地限制及开挖土方量大,对在开挖中产生的土石方部分用自卸汽车外运弃渣,运至业主指定弃渣场。
1.3管道基础施工1)基础施工前必须复核坡度板的标高,一般在沟槽底部每隔4m左右打一样桩,用栏桩控制挖土面、垫层面和基础面。
2)管道基础的砂垫层应按规定的沟槽宽度满堂铺筑、摊平、拍实。
3)在砂垫层上安装混凝土基础的侧向模板时,应根据管道中心位置在坡度板上拉出中心线,用垂球和搭马(宽度与混凝土基础一致)控制侧向模板的位置。
搭马每隔2.5m安置一个以固定模板之间的间距。
搭马在浇筑混凝土后方可拆除,随即清理保管。
4)混凝土基础侧向模板应具有一定的强度和刚度,一般可选用钢撑板、木板和钢模。
模板安装应缝隙严密,支撑牢固,并符合结构尺寸的要求。
5)碎石垫层面上有水时,不得浇筑基础混凝土。
混凝土应用拍板或平板振动器拍平。
混凝土基础浇筑完毕后,12h内不得浸水,并应进行养护。
混凝土强度达2.5MPa以后方可拆模。
6)平基混凝土抗压强度大于5.0N/mm2,方可进行安管。
7)在沟槽开挖清理至设计标高,做好管道垫层后,开始管道安装,工作在管道安装中需注意排水、雨水管道坡度,接口严密度及强度情况,保证接口牢固。
热力管网技术标书(施工设计)

采暖、给排水管网工程施工方案审批:审核:编制:2014年9月10日目录第一章施工组织设计一、工程概况与特点二、施工部署三、施工准备第二章施工方案及施工布署第三章施工进度及保证措施第四章现场设备配置第五章安全生产保证措施第六章质量管理体系及质量保证措施第七章现场文明施工第八章成品保护措施第九章工程质量回访及保修承诺第一章施工组织设计第一节工程概况与特点一、工程概况本项目为工程。
包含采暖管道敷设、车库冲洗管道敷设、汽车美容间管道敷设、车库压力排水管道敷设、除锈、刷油、防结露、保温、阀门安装、支架安装、潜伏泵安装、潜伏泵控制箱至潜伏泵(液位仪)的配管、配线、潜伏泵控制箱安装、液位仪安装、压力表安装、温度计安装、水表安装等采暖、给排水管网工程图纸的所有内容。
二、编制依据:⑴《现场设备、工业管道焊接工程施工及验收规范》GB50236--98⑵《工业金属管道工程施工及验收规范》GB50235--97⑶《工业设备、管道工程防腐蚀施工及验收规范》HGJ229--91⑷《工业设备、管道绝热工程施工及验收规范》GBJ126--89⑸《城市供热管网工程施工及验收规范》GJJ28--2004⑹《城市热力网设计规范》GJJ34--2004⑺《城市直埋供热管道工程技术规程》CJJ/T81-98⑻《建筑工程施工质量验收统一标准》GB50300-2001⑼《砌体工程施工质量验收规范》GB50203-2002⑽《混凝土结构工程施工质量验收规范》GB50204-2002⑾《工业金属管道工程质量检验评定标准》GB50185-93第二节施工部署一、施工组织针对本工程特点,组建适应本工程施工管理需要的项目经理部。
项目经理部由公司总部授权管理,按照GB/T19002—ISO2002模式建立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制。
项目经理部按照公司颁布的《质量手册》和25项控制程序进行全方位管理和控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX供热管网工程项目设计招标投标文件投标编号:XX投标文件内容:技术标投标人:XX 公司(盖章)法定代表人或其委托代理人:(签字或盖章)日期:年月日技术部分:一、规划设计方案二、经济技术指标及控制造价措施三、单位业绩四、项目总设计师及业绩(若项目总设计师业绩同单位业绩相同时,需在两项中分别附上中标通知书原件或合同原件)五、项目组人员配备六、服务承诺一、设计技术方案1.1工程概况1.1.1. 项目概况XX供热站规划位置位于XX,该项目目前已经立项,目的是解决XX用热需求。
“十三五”期间热源厂建设规模为XX锅炉,规划将其作为调峰锅炉房与XX联网供热。
本次投标项目为XX锅炉配套供热管网工程设计,管网全长XX米,管径为 XX。
1.1.2投标依据1、项目设计招标文件;2、规划1.1.3执行的规程规范本投标设计文件严格执行国家及行业现行的标准、规范,技术条例严格掌握设计标准,控制工程质量和工程造价。
设计中使用的国家标准、规程、规范及行业和工程所在地省级地方的标准、规范为(不限于此):1、《市政公用工程设计文件编制深度规定》(2013年版)DBJ 10567-20132、《城镇供热管网设计规范》 CJJ34-20103、《城镇供热直埋热水管道技术规程》 CJJ/T81-20134、《严寒和寒冷地区居住建筑节能设计标准》 JGJ26-20105、《公共建筑节能设计标准》 GB50189-20056、《工业金属管道设计规范》(2008版) GB50316-20007、《民用建筑供暖通风与空气调节设计规范》 GB50736-20128、《城镇供热管网工程施工及验收规范》 CJJ28-20149、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管及管件》GB/T29047-201210、中华人民共和国环境保护法11、《城镇供热管网结构设计规范》 CJJ105-200512、《工业锅炉水质》 GB/T1576-200813、《锅炉大气污染物排放标准》 GB13271-201414、《工业企业噪音控制设计规范》 GB/T 50087-201315、《建筑结构可靠度设计统一标准》 GB50068-200116、《建筑结构荷载规范》 GB50009-201217、混凝土结构设计规范》 GB50010-201118、《建筑抗震设计规范》 GB50011-201019、《建筑工程抗震设防分类标准》 GB50223-200820、《建筑地基基础设计规范》 GB50007-201121、《建筑地基处理技术规范》 JGJ79-201222、《砌体结构设计规范》 GB50003-201123、《工业建筑防腐设计规范》 GB50046-200824、《建筑物防雷设计规范》 GB50057-201025、《分散控制系统工程设计规定》 HG/T20573-201226、《供热工程制图标准》 CJJ/T78-20101.1.4设计范围根据招标书要求,本次投标项目的工程设计范围为以下内容:1、该项目的初步设计;2、该项目的施工图设计;3、该项目的设计概算;4、该项目的规划报建。
1.1.5设计技术原则1、坚决执行设计“高起点、高标准、高效率”的原则;2、遵循“节能环保、可持续发展”的原则,统筹兼顾,提高系统供热效率;3、符合当地供热规划总体要求。
4、合理设计管网路径,节约土地、节省工程投资和运行费用;5、要体现高水平、高质量,积极采用新工艺、新产品、新材料和新设备,提高系统运行自动化水平;6、采用先进的设计手段,充分考虑工程的现状,与相关规划及批复的可研、初设有机结合,提出客观、具体的针对具体工程特点的工程实施方案,确保施工方案经济、合理。
1.1.6区域自然地理概况1、区域地形地貌西安市的地貌特点,一是南高北低,相差悬殊,市内海拔高度差异悬殊位居全国各城市之冠;二是巍峨峻峭、群峰竞秀的秦岭山地与坦荡舒展、平畴沃野的渭河平原界限分明;三是受秦岭、渭河走向控制,各种地貌均作东西向延伸,南北向交替,呈明显条带状分布,等高线基本呈东西走向。
秦岭山脉主脊海拔2000~2800米,其中西南端太白山峰巅海拔3767米,是中国大陆中部最高山峰。
渭河平原海拔400~700米,其中东北端渭河床最低处海拔345米。
西安城区便建立在渭河平原的二级阶地上。
2、区域气象特征西安属暖温带半湿润大陆性季风气候,四季分明,气候温和,雨量适中。
春季温暖、干燥、多风;夏季炎热多雨,多雷雨大风天气;秋季凉爽,气温速降,秋淋明显;冬季寒冷,多雾、少雨雪。
年平均气温13.0~13.7℃,最冷1月份平均气温-1.2~0℃,最热7月份平均气温26.3~26.6℃,年极端最低气温-21.2℃,年极端最高气温43.4℃。
年降水量522.4~719.5毫米,由北向南递增。
七月、九月为两个明显降水高峰月。
年日照时数1646.1~2114.9小时,年主导风向为东北风。
气象参数见表1-1。
表1-1 西安气象参数3、区域水系及其主要河流西安地区河流密集,有八水绕长安的说法,这八水指的是渭、泾、沣、涝、潏、滈、浐、灞八条河流。
其中渭河是黄河的最大支流,发源于甘肃省渭源县,于陕西潼关注入黄河。
全长818公里,流域总面积134766平方公里,年径流量102亿立方米。
渭河绕西安之北。
泾河是渭河的最大支流,干流发源于六盘山东麓宁夏回族自治区泾源县,于高陵县蒋王村汇人渭河左岸。
全长455公里,流域总面积45421平方公里,年径流量21.4亿立方米。
泾河绕西安之北。
其他六条河流规模较小。
1.2热源及热负荷1.2.1 热源本项目集中供热热源为XX供热站XX锅炉。
供热管网参数如下:管网设计供水温度:XX℃;管网设计回水温度:XX℃;管网设计压力:XX MPa。
1.2.2热媒输送方式本工程的热负荷均为采暖负荷,且为季节运行,热媒为热水,因此输送方式采用两管制。
1.2.3供热管网保温及防腐本工程内容为市政热力管网,敷设宜采用低造价、易施工的直埋方式,采用聚氨酯泡沫塑料保温的预制直埋保温管,高温管其耐温不得低于140℃,低温管其耐温不得低于100℃。
预制直埋保温管技术指标应符合《高密度聚乙烯外护管硬质聚氨酯泡沫塑料预制直埋保温管及管件》GB/T29047-2012。
预制直埋保温管道外套管接口做法:DN≥200mm 的预制保温管道,外套管接口采用电阻热熔焊加热缩带双层接口的方式。
发泡前应做气密性试验,升压至20Kpa,接口处用肥皂水检验。
气密性试验完成后,进行热缩带收口,最后采用机械发泡。
当遇到障碍或者需要穿过市政道路,可根据情况选择定向钻、砼管、地沟等敷设方式作为辅助。
检查井、地沟、顶管内为现场保温,其保温材料选取超细玻璃棉。
1.2.4供热管网的补偿方式供热管道的补偿方式是由该工程实际情况决定的,由于本工程供热管网敷设为直埋敷设方式,因此考虑采用自然补偿、波纹补偿器相结合的方式。
在直埋敷设管段的管线转角处尽量采用自然补偿,考虑到波纹补偿器占地空间小,故在管段应力较大的管段上,考虑加设波纹补偿器补偿方式。
在保证工程高质量的前提下,尽量减少补偿器的数量,使工程投资和运行维修费用降低。
本工程集中供热管网补偿器耐压1.6MPa,耐温150℃。
补偿器要求现场保温。
1.2.5管道管材及附件1、管网管材选用(1) 管网:依据管道内介质及其最高工作参数(压力、温度)。
本设计确定采用管材如下:公称直径DN≥300mm的管道采用直缝焊缝钢管,管道材料号钢:Q235-B。
(2) 弯头、大小头、三通弯头:热网管道一般采用热压弯头,R(半径)=1.5~3.0D,弯头材质应与管道一致,壁厚应不小于管道壁厚。
大小头:采用钢板焊制大小头。
大小头的材质与管道材质一致。
三通:采用机制三通,直埋管段的三通应在三通干管进行轴向补强。
2、分段阀的设置及选型根据国家行业标准《城镇供热管网设计规范》CJJ34-2010的要求,同时为便于检修和运行,输送主干线2~3公里装设一个分段阀门;输送支干线1~1.5公里装设一个分段阀门,支户线起点装设分支阀门。
分段阀门采用严密性好、可靠性高的预制保温直埋式焊接球阀(手动操作),耐压2.5MPa,耐温150℃。
3、放气、放水阀的设置及选型在管网低处设除污短管及放水阀,高处设放气阀。
放水阀采用质量好的国产柱塞阀,耐压2.5MPa,耐温150℃;放气阀门采用质量好的球阀,耐压2.5MPa,耐温150℃。
管道低点设放水装置,放水装置应保证一个放水段的排放时间不超过表4-1-1的规定。
管道高点设排气装置。
4、管道除污器为满足管网运行初期除污的要求,本工程主干线在穿越特殊节点,顶管之前,结合地形条件,设置除污器,除污器前后设截断阀门。
为减少阀门数量,主管网除污器与分段阀门结合设置。
管网初期运行结束后,根据管网情况可减少主管网沿线的除污器数量。
除污器采用钢制直通式滤网除污器。
除污器设计压力1.6MPa,除污器过滤网要求采用304 不锈钢,过滤网厚度不小于4mm,过滤网孔直径Φ6mm,过滤网加强筋采用10×60 不锈钢带,法兰盖布设“米”字加强筋,除污器要求进行现场保温。
5、管道壁厚的选择管网设计压力等级为1.6MPa,根据《城镇直埋供热管道工程技术规程》关于管道壁厚的计算公式,并考虑输送干线可能出现的水击,为防止管道的破坏,管道需能承受较高压力。
管道的理论计算壁厚:δt=Pd*D0/(2*[σ]*φ+Pd)管道的计算壁厚:δc=δt+BB=Χ*δt式中:δt:管道理论计算壁厚(m);φ:基本许用应力修正系数,取值1.0;Do:钢管外径(m);Pd:管道设计压力,取值1.6 MPa;[σ]:钢材在设计温度下的许用应力,125 MPa;B:管道壁厚附加值(m)Χ:管道壁厚负偏差系数,按负偏差15%取值0.235。
按照以上公式及参数计算管道壁厚,选用壁厚按照《高密度聚乙烯外护管硬质聚氨酯泡沫塑料预制直埋保温管及管件》GB/T29047-2012规定的最小壁厚选取,本工程管道壁厚汇总如下表。
管道规格汇总表1.2.6供热管道的检查井本集中供热工程对于地下敷设的供热管道,在装有补偿器、阀门、放气与泄水等需要经常维护管理的管路设备和附件处,均设置检查井。
检查井的结构尺寸,根据管道的根数、管径、阀门及附件的数量和规格大小确定,既要考虑维护操作方便,又要尽可能地紧凑。
检查井的净高不小于1.8m,人行通道宽度不小于0.6m,管道保温结构外表面距检查井地面不应小于0.6m,检查井人孔直径不小于0.7m,人孔数量不少于2个,并对角布置。
当检查井面积不小于4平方米时,可只设一个人孔,在每个人孔处,应装设梯子或爬梯,以便工作人员出入。
检查井至少设一个集水坑,尺寸不小于0.4×0.4×0.5m(长×宽×深),位于人孔的下方。
