油田地面建设工程设计概算编制

合集下载

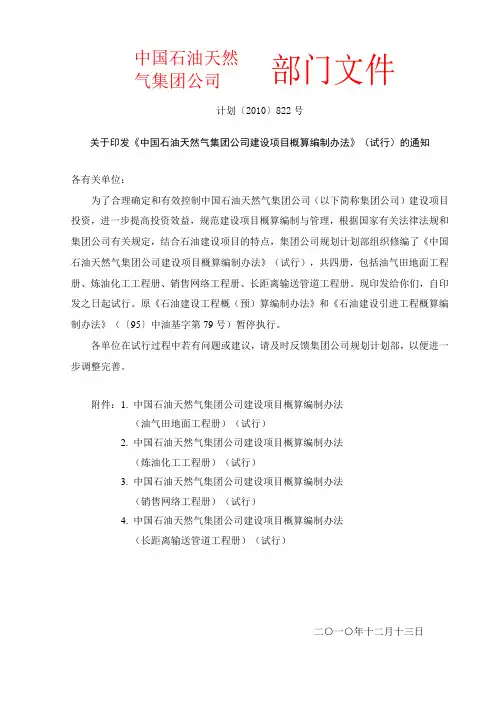

关于印发中国石油天然气集团公司建设项目概预算编制办法计划〔2010〕822号

关于印发中国石油天然气集团公司建设项目概预算编制办法计划〔2010〕822号

中国石油天然
部门文件
气集团公司
计划〔2010〕822号
关于印发《中国石油天然气集团公司建设项目概算编制办法》(试行)的通知
各有关单位:
为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范建设项目概算编制与管理,根据国家有关法律法规和集团公司有关规定,结合石油建设项目的特点,集团公司规划计划部组织修编了《中国石油天然气集团公司建设项目概算编制办法》(试行),共四册,包括油气田地面工程册、炼油化工工程册、销售网络工程册、长距离输送管道工程册。

现印发给你们,自印发之日起试行。

原《石油建设工程概(预)算编制办法》和《石油建设引进工程概算编制办法》(〔95〕中油基字第79号)暂停执行。

各单位在试行过程中若有问题或建议,请及时反馈集团公司规划计划部,以便进一步调整完善。

附件:1. 中国石油天然气集团公司建设项目概算编制办法
(油气田地面工程册)(试行)
2. 中国石油天然气集团公司建设项目概算编制办法
(炼油化工工程册)(试行)
3. 中国石油天然气集团公司建设项目概算编制办法
(销售网络工程册)(试行)
4. 中国石油天然气集团公司建设项目概算编制办法
(长距离输送管道工程册)(试行)
二○一○年十二月十三日。

油田地面建设工程标准化设计概算指标的编制

油田地面建设工程标准化设计概算指标的编制
系统 。
自循 环 L — A O C T技 术 的基 本 反 应 过 程 分 为 吸 收 与再 生两 个 阶段 。在 总的 反应过 程 中 ,铁 离 子用
于将电子从反应的吸收侧转移到再生侧 。在水里 , 二价铁和三价铁都不稳定 ,通常会反应生成 固体三 价铁氢氧化物或二价铁硫化物 ,L — A 工艺过程 OC T 使用的螯合铁能促进三价铁离子与二价铁离子保留 在p H值变化范围很大的溶液 中。在 L — A O C T工艺 过程 中螯合铁是作 为催化 剂而不是作 为反应物使
用的 。
硫磺浆泵
图 1 L - A 脱 硫 工 艺 流 程 OCT
( )严格遵照标 准化设计概算指标 的编制形 总表 中组卷成册 ,例如将各种型号的集油 阀组 间汇 6 式。一般地说 ,标准化设计概算指标的编制形式包 集 成 一 册 ,而 将 各 种 型 号 的注 水 井 口汇集 成 另一 括封面、签署页、目录、编制说明 、总概算指标汇 册 ,而不要将几种类型的配水间分别按各 自的型号 总表 、综合概算指标汇总表以及单位工程概算指标 汇编 成册 。
铁 溶 液将 硫 化 氢 转化 成 无 害的元 素硫 。L cA o— T工 艺主要 用 于处理 低 品质 酸 气 , 气体 处理 量从
每 小 时几立 方米 到几 万 立方 米 ,尾 气 中 Hs 量 小于 1 2m / 含 . gm ,是 一 套成 熟 的技 术 系统 。塔 河 4 油 田 自循 环 L CA O- T装 置 酸 气 来源 通 常在 5 ~10m/ 之 间 变化 ,H s 均 浓度 在 2%~2%。 O h 3 平 3 5 实际运行 中 ,装 置 H:脱 出率较 高 ,处理 过 的天 然 气尾 气 H s s 浓度 能保证 在 设计 指标 以下 ,且装

石油工程建设概预算编制办法

石油工程建设概预算编制办法

石油建设工程概(预)算编制办法第一节总则1.1 为了提高石油建设工程造价管理水平,合理确定和有效控制工程造价,规范石油建设工程概(预)算编制办法,根据中国石油天然气总公司(94)基设字第35号文件精神,重新修订了《石油建设工程概(预)算编制办法》(以下简称本办法)。

1.2 本办法适用于石油建设新建、扩建、改建工程概(预)算的编制和调整,也适用于引进工程国内配套部分概(预)算的编制和调整。

1.3 建设项目设计概(预)算是设计文件的重要组成部分。

初步设计阶段必须编制设计概算,技术设计阶段编制修正概算,施工图设计阶段编制施工图预算。

在报批初步设计时,必须同时报批初步设计概算。

凡从方案设计直接到施工图设计的工程,应编制施工图预算。

1.4 初步设计概算投资应控制在立项批准的估算投资控制额以内。

如果初步设计概算值超过控制额的10%时,必须修改初步设计或重新立项审批。

初步设计概算一经批准,不得任意突破。

1.5 初步设计概算是确定和控制建设项目全部投资的文件,应包括建设项目从立项、可行性研究、设计、施工到竣工验收的全部建设资金。

它是编制固定资产投资计划、实行建设项目投资包干的依据,同时也是签订贷款合同、承发包合同和控制施工图预算以及考核项目经济合理性的依据。

1.6 设计概(预)算,应按项目所在地和编制年的价格水平编制,完整地反映设计内容,结合施工现场条件,以合理工期预测设备、材料价格等及其影响工程造价的动态因素,准确地确定建设投资。

1.7 概算的编制工作,由设计单位负责。

一个建设项目如有几个设计单位承担设计时,主体设计单位应负责规定(统一)概算的编制原则、编制依据、取费标准以及其他注意事项等,并汇编总概算。

其他设计单位应及时编制各自承担设计部分的概算文件,并按主体设计单位的要求提供有关资料。

1.8 设计单位的工程经济人员必须深入现场进行调研,收集编制概(预)算所需的定额、价格、费用标准,当地主管部门的规定、办法等资料。

油田地面建设项目工程概算常见问题分析

油田地面建设项目工程概算常见问题分析

2018年06月油田地面建设项目工程概算常见问题分析张涵筠(大庆油田工程有限公司黑龙江大庆163712)摘要:随着经济的不断发展,人们的生活水平得到了显著的提高,私家车的保有量越来越多,对石油资源的需要量不断增加,为了满足对于石油供给的要求,我国加快了油田工程建设的步伐。

油田地面工程是油田工程的重要组成部分,其往往投资量非常大,如果工程概算没有做好,就会造成工程成本的不断提高,降低油田工程的实际经济效益。

为此,我将要在本文中对油田地面建设项目工程概算的常见问题进行分析,并提出一些有效的措施,希望对促进我国油田地面工程的发展,可以起到促进作用。

[1]关键词:油田地面建设项目;工程概算;常见问题随着我国油田的长期大规模开采,很多油田已经进入到了高含水期,开采的成本不断上升,油田地面工程也面临这资金紧张的形势。

为了增加这些资金的使用效率,合理对项目投资和工程成本进行控制,现就油田地面工程建设项目工程概算中暴露出来的问题进行分析,并提出一些有效的对策。

[2]1设备价格随着工程技术的不断发展,市场中很多的新的材料和设备很多,这些设备和材料的价格往往不稳定,很多厂家借此故弄玄虚,在价格上打擦边球。

作为概算管理人员,尤其其对市场行情的不了解,很难在价格上拿捏正确尺度。

[3]如果直接套用建筑商的报价,很容易造成资金的浪费,如果核减的过多,就有可能造成概算包不住结算,有可能产生后期的投资失控。

目前在实际报价过程中,概算管理人员都会直接听取建筑商的报价,这造成了概算造价偏高的情况。

为了有效对报价进行审核。

概算管理人员应该在网站上搜同类产品的报价,如果价格相差过大,就应该对报价组成进行详细调查。

此外还应该注意在报价组成中是否包含有安装费和增值税,如果含有安装费,则不能在概算中在计算安装费,各种报价中也不能含有价格税,如果含有,应该按照百分之十七的税率进行扣除。

在油田地面工程的报价审核过程中,对于申报价格比较大的项目,概算人员要查询相关的批复报告,如果其中有疑问,概算人员可以直接向厂家进行询价,避免建筑商弄虚作假的现象产生。

石油地面工程设计方案书文件编制规程

石油地面工程设计方案书文件编制规程

石油地面工程设计文件编制规程(SY/T0009-2004)代替SY/T0009-931、适用范围:适用于石油地面工程设计文件的编制,涉外工程可参照执行。

本标准规定了石油地面工程设计的前期工作(以下简称设计前期)、初步设计(基本设计)、施工图设计(详细设计)、标准设计等文件编制的格式和基本要求。

2、设计文件编号系统1)工程项目编号(1)为了便于工程设计文件管理,每个设计项目应安排一个工程项目的设计编号(简称项目号)。

项目号是工程项目的特定标识,应保持其唯一性。

(2)项目号宜包括如下内容:工程项目号:工程项目号中各部分(代号)的使用应满足下列规定:a 单位标识代号:项目设计单位标识应具有唯一性,一般不超过五个字符。

b 项目设计阶段代号:PP表示规划阶段,FS表示可研,CD表示概念设计,BD表示初步设计(基本设计),DD表示施工图设计(详细设计).另外,BI表示工程投标阶段。

c 项目年号:用两个阿拉伯数字表示项目设计起动年份。

如2001年、2008年起动的项目,项目年号分别用01、08表示。

d 项目年流水号:使用三个阿拉伯数字。

(3)同一工程各设计阶段的项目号应在项目设计阶段代号上加以区别,项目年号、项目流水号宜统一采用工程设计第一次启动时的编号。

2)设计文件编号(1)设计文件(图纸和文表)必须逐张、逐页进行编号,简称文件号。

(2)文件号的基本格式如下:a设计文件分类代号:表示设计文件类型,最大占三个字符。

用表示设计文件类型的英文或汉语拼音名称缩写表示。

设计常用文件的推荐(英文)分类代码见表一表一文件分类代码b 、……标识。

后两位表示区域内的单元号,用01、02、03、04……标识。

当设计文件服务于整个工程时,区域和单元代码为“0000”;当设计文件服务于整个区域时,单元代码为“00”。

c 专业代码:由一个汉字或者英文缩写字母表示。

推荐英文专业代码示列见表二,推荐中文专业代码示列见表三。

d 专业分项(单体)代码:占两位字符,当一个专业只有一个单体时,专业分项(单体)代码为“01“。

石油化工工程建设设计概算编制办法

石油化工工程建设设计概算编制办法

石油化工工程建设设计概算编制办法关于发布《石油化工工程建设设计概算编制办法》(2007版)的通知中国石化建[2008]82号参阅:(2008年2月1日中国石化建[2008]82号)各企事业单位:现批准发布《石油化工工程建设设计概算编制办法》(2007版),自发布之日起施行。

原《石油化工工程建设设计概算编制办法》(修订版)和《石油化工工程建设引进工程概算编制办法》(2000年版)(中国石化[2000]建字476号)同时废止。

本办法是编制石油化工设计概算的依据,各单位要严格执行。

本办法由中国石油化工股份有限公司工程部负责解释。

施行过程中遇有问题,及时向工程部反映。

二○○八年二月一日主题词:发布概算编制办法通知中国石油化工集团公司办公厅2008年2月4日印发中国石化建[2008]82号1 总则2 概算文件组成3 总概算4 单项工程综合概算5 单位工程概算6 固定资产其他费、无形资产投资、其他资产投资和预备费7 固定资产投资方向调节税、建设期借款利息及铺底流动资金8 进口部分概算编制及费用计算9 设备与材料划分10 表格1 总则1.为适应社会主义市场经济的发展和石油化工工程建设管理体制改革,统一设计概算文件编制,提高设计概算文件质量,特制定本办法。

2.本办法适用于石油化工工程建设项目的新建、改扩建工程设计概算文件的编制。

煤化工、天然气化工等其他项目根据建设特点参照执行。

3.工程建设设计概算文件是设计文件的重要组成部分。

经批准的设计概算文件是编制建设项目投资计划和筹措资金的依据,是控制投资和实行限额设计的依据,也是考核建设项目经济合理性的依据。

设计概算一经批准,不得任意突破。

4.设计概算原则上应控制在批准的可行性研究报告投资估算之内。

设计概算应与可行性研究报告的投资估算进行对比分析,并予以说明。

5.设计单位要保证设计概算的完整和准确。

编制设计概算文件应遵守国家有关经济法规、法令,正确选用概算编制依据。

定额、指标和费用定额必须配套使用。

石油化工工程建设设计概算编制办法

石油化工工程建设设计概算编制办法一、编制概算的基本原则1.定性定量结合原则:概算既要考虑工程的基本定性要求,也要量化各项指标,形成具体的预算数值。

2.综合及勘察设计数据原则:概算的编制应综合考虑勘察、设计、材料、设备等各方面的数据,并结合实际情况进行评估和调整。

3.逐步细化原则:概算编制应从粗到细,逐步将项目的具体要求和细节纳入到概算中,确保概算的准确性和可行性。

4.合理安全原则:概算的编制应考虑工程建设的合理性和安全性,确保工程的顺利进行和正常运作。

二、编制概算的步骤1.收集资料:概算编制前,首先要收集相关的资料,包括勘察设计报告、施工规范、材料设备价格表等。

2.初步估算:根据工程规模和项目需求,初步估算各项费用,包括建筑工程费、设备费、安装工程费、施工临时设施费等。

3.细化概算:根据初步估算结果,逐步细化概算,包括施工机械设备费、工程人员费、工程材料费等。

4.校核和调整:对编制的概算进行校核和调整,比对勘察设计数据和实际情况,确保概算的准确性和可行性。

5.编制概算报告:将概算结果整理成概算报告,包括概算表、主要费用构成说明、资金需求预测等内容,以便后续决策和使用。

三、概算编制的注意事项1.概算编制应充分考虑工程的具体要求和特点,避免不必要的冗余和浪费。

2.概算编制应综合考虑各方面的数据和因素,确保概算的准确性和可靠性。

3.概算编制应根据实际情况进行调整和修正,避免过于理论化和机械化。

4.概算编制应首先满足项目的基本需求,必要时可以进行适当的拓展和改进。

总之,石油化工工程建设设计概算编制办法是一个综合性的过程,需要全面考虑工程的具体情况和要求。

在编制概算时,应遵循一系列原则和步骤,确保概算的准确性和可行性。

概算的编制对于项目的成功实施和顺利推进具有重要作用。

油气田地面建设工程标准化造价指标编制说明

油气田地面建设工程标准化造价指标(第一部分)编制使用说明第一章油气田站外管线本指标适用于油气田地面建设工程输送介质为石油、天然气、甲醇、水等的站外管道敷设工程。

一、指标包括工序范围1、管线防腐保温:光管装卸、管段预制、除锈、防腐保温及其质量检验。

2、管线安装:预制管段运输、管线连接、管件安装、焊缝无损检测、补口补伤、强度及严密性试压、通球吹扫。

3、管沟土方等。

二、编制依据1、规范标准执行中国石油天然气总公司《埋地钢质管道再生橡胶防腐层技术标准(Q/CNPC 79-2002)》、《埋地钢质管道环氧煤沥青防腐技术标准(SY/T 0447-96)》、《埋地钢质管道硬质聚氨酯泡沫塑料防腐保温层技术标准(SY/T 0415-96)》、《钢质管道聚乙烯粘胶带防腐层技术标准(SY/T 0414-98)》、《钢质管道液体环氧涂料内防腐层技术标准(SY/T 0457-2000)》、《埋地钢质管道熔结环氧粉末外涂层技术标准(SY/T 0315-97)》、《油田集输管道施工及验收规范(SY 0422-97)》、《天然气集输管道施工及验收规范(SY 0466-97)》、《石油天然气钢质管道无损检测(SY/T4109-2005)》、国家石油和化学工业局《玻璃纤维增强热固性树脂压力管道施工及验收规范(SY/T0323-2000)》及西安科技工程有限责任公司编制、经油田分公司主管部门审定的《2009年油气田地面工程设计技术统一规定》、《苏里格气田地面系统标准化设计规定(修订稿)》等。

2、定额执行《石油建设安装工程预算定额基价》(发[2001]第18号文)。

3、费用标准执行中国石油天然气集团公司《石油建设安装工程费用定额》(中油计字[2005]519号文件)、长油字[2007]59号文件。

4、管材价格按油田分公司物资装备部2009年1月采购并结合最新调查价格(不含税,计入材料管理费)取定。

管材、弯头预算价格见附表1、附表2。

三、其他说明1、指标中已计入了每公里管线的主材和一定数量管件的费用,其中:钢管每公里5个管件,玻璃钢供、注水管线每公里7个管件、5个止推座。

新疆油田概算编制中存在的问题及解决办法

针对 这一 问题 ,采取 了如 下措施 :①定期 或不
有 塔克拉 玛 干沙漠 和戈 壁 ,除工程 费用 外 ,二类 费 用发 生的 内容较 多 ,如水 土 保持 、生 态环 境保 护及
治理 等非 常规 费用 。所 以 ,在项 目开始 编 制概 算 的
时候 ,就要 与塔里 木 油 田分公 司充 分 结合 ,确定 所
塔里 木油 田没有 大 型预制产 品生产厂 ,多数 为
油 田地 面建设 ,2 0 0 4年哈得 4新 增 9 O万 吨产 能建
设 、2 0 年 英 买 力 气 田群 地 面 建 设 等 。大 庆 油 田 05 设计 院已经服 务于塔 里木 油 田分公司 多年 ,在 概算 的编制上 形成 了一定 的规 律及模 式 ,但塔 里木 油 田 分公 司作 为大庆 油 田设 计 院的外 部市 场 ,在概算 的 编制上 与大庆油 田内部 有所 不 同 ,概算 编 制时存 在
要发生 的费用内容及投资 ,保证 工程 的顺利进 行 。
定 期收集 设备 、材料 的 当地价 格 ,收集 已完 的工程 结算 ,相应 地建 立一 个设备 、材 料价 格库 ;② 与塔 里木 油 田分 公 司联 系 ,收集 长 期供 货 厂 家 的设 备 、 材料 价格 ,建立一 个成 系列 的产 品价格 库 ,以备 项
材料价格 查询 体 系 ,查询 设备 材料 价 格 比较 困难 。设备 、材料 价 格 合 理 ,准 确 地确 定 成
位 置 、运输路 线如何 确定 ,是 影响 工程造 价 的主要
问题 。
为编制工程概预 算重点 需要解 决的 问题 。 关 键词 :概算 ;编 制 ;油 田 塔里 木油 田 1 8 9 9年开 发至今 2 0年 ,大庆油 田 设计 院 1 9 9 0年开 始参 加塔 里 木 油 田建 设 ,1 9 9 9年 成立新 疆分 院 ,到 目前 大庆 油 田设 计 院 已经 完成 近 百个项 目,其 中的 几 个 大 项 目是 :1 9 9 6年塔 中 四

分析油田地面建设项目工程概预算常见问题

伴随着我国用油需求的逐年提升,国家对于油田的开采工作关注程度也逐步提升,此时作为油田开采工程的项目概预算方,想要进一步提升现有的油田开采经济效益,做好项目概预算工作十分关键。

但是,当前时期下所推进的项目概预算工作效果却并不理想,亟待进行优化和改进。

鉴于此,针对油田地面建设项目工程概预算常见问题这一内容展开深入性的分析具有重要现实意义。

一、油田地面建设项目工程概预算常见问题分析1.现有概预算编制及管理不科学问题在油田地面建设概预算编制管理工作中,虽然将网络技术应用到编制过程中,用以辅助编制效率提升,但是在编制的理念及管理模式上仍旧与现有的工作开展现状不符,导致各类现代技术的应用预算无法及时、准确的记录到概预算工作中去。

另外,由于概预算工作体制缺少一定的弹性,在一定程度上造成了预算依据搜集工作存在漏洞,例如,在前期的资料搜集期间,资料总结不全面,导致后期的概预算结果不准确,最终影响油田地面假设项目概预算结果。

2.设备材料采购问题随着科学技术水平的提升,各类建筑施工材料也随之不断更新,致使很多新型施工材料无法依据固有的渠道查询实际价格,还有部分概预算人员经验不足,导致其对于设备材料的真实价格了解不全面,这一缺漏会被部分设备材料生产厂家利用,导致设备材料的采购价格远超出市场价格,造成项目概预算超支,影响后续的资金使用,严重者会造成工程无法按期推进。

3.工程量概预算问题在油田地面建设项目工程概预算中,工程量统计结果的真实性程度,直接决定了概预算工作的最终质量。

在工程量的概预算中,概预算工作占比最大的内容就是工艺管线安装费用,必须将其作为计算重点。

但在实际的概预算中,概预算人员对于管线的具体重量了解存在严重的不足,甚至部分概预算人员为了降低工作量,而直接套用条件料表中的数据参数进行概预算处理,导致概预算结果不准确,影响工程量概预算最终结果的精确性。

二、油田地面建设项目工程概预算常见问题解决措施1.现有概预算编制及管理不科学问题解决措施针对概预算编制及管理不科学问题进行解决时,可以从以下几个角度着手:①概预算工作开始前确立明确的科目体系,按照勘测的结果编制工程项目概预算周期,如在编制期间发现工程量与实际情况存在误差,应立即将其找出并记录下来,并将存疑的工程量统计到一个计算体系中重新进行概预算处理,借此进一步降低概预算的工作量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

油田地面建设工程设计概算编制第一章总则第一条为规范大庆油田有限责任公司(以下简称油田公司)地面建设工程设计概算的编制,合理确定和有效控制建设工程投资,根据国家、中国石油天然气集团公司和黑龙江省有关规定,结合大庆油田实际,制定本办法。

第二条设计单位必须严格按照本办法编制设计概算,设计概算投资应控制在批准的估算投资以内。

第三条本办法适用于黑龙江省境内油田公司投资的建设工程设计概算的编制。

第二章编制形式及要求第四条设计概算由封面、签署页、目录、编制说明、总概算表、其他费用表、综合概算表、单位工程概算表、设备(材料)比照价格一览表组成。

表格具体样式见原中国石油天然气总公司《石油建设工程概(预)算编制办法》(〔95〕中油基字第79号),“设备(材料)比照价格一览表”(详见附件7)。

对于产能建设工程的抽油杆、泵及不需安装直接使用的设备费,设计概算中应在“单项工程综合概算表”后增列“建设单位直接支付货款项目一览表”(详见附件8)。

第五条概算采用单位工程概算、综合概算、总概算三级编制。

若一个项目只有一个单项工程,采用单位工程概算、综合概算二级编制。

第六条一个建设项目由两个或两个以上工程类别组成,工程费应按工程性质进行编制。

第七条概算编制、校对人员必须具备注册造价工程师或中国石油工程造价管理中心核发的“全国建设工程造价员三级”及以上资质;概算负责人、审核人、审定人必须具备注册造价工程师或中国石油工程造价管理中心核发的“全国建设工程造价员二级”及以上资质。

第八条根据原中国石油天然气总公司《石油建设工程概(预)算编制办法》规定,设计概算送审值与审批值的差额在±8%以内(含±8%)为合格,超过±8%为不合格。

由于设计单位原因造成设计概算送审值与审批值误差较大时,应核减设计单位设计费。

第九条设计概算用A4幅面纸张打印,所用编制软件必须经油田公司规划计划部认可。

第十条设计概算委托非油田公司所属设计院(所)编制时,建设单位应向设计方提供油田公司相关设计概算编制规定,并要求设计方严格执行。

第三章概算指标与费用定额第十一条油田安装工程、化工工程、35千伏以下(含35千伏)电力工程(一)概算指标执行中国石油天然气股份有限公司《石油建设安装工程概算指标》(油计字〔2005〕358号)、油田公司《大庆油田地面建设工程2011年小型单项概算指标》、《大庆油田地面建设工程2011年小型站场标准化概算指标》、《大庆油田地面建设工程2011年110kV送电线路概算指标》、《大庆油田地面建设工程2011年拆除概算指标》、《大庆油田地面建设工程2011年补充概算指标》,不足部分执行油田公司价格定额中心下发的2010年预算定额(单价表)。

(二)费用定额执行中国石油天然气集团公司《石油建设安装工程费用定额》(中油计字〔2005〕519号)(详见附件1),以人工费44.50元/工日作为取费基数。

(三)执行股份公司《石油建设安装工程概算指标》(油计字〔2005〕358号)时,配套执行股份公司《石油建设安装工程概算指标2007年度调整系数的通知》(油计字〔2007〕484号)。

(四)非标准设备现场改造执行油田公司价格定额中心《2010年大庆油田改造与维修工程预算定额》。

(五)执行油田公司《大庆油田地面建设工程2011年小型单项概算指标》时,基价不允许换算。

第十二条建筑、市政、装饰、园林绿化工程(一)概算指标执行油田公司《大庆油田地面建设建筑工程2010年概算指标》,不足部分执行油田公司价格定额中心《黑龙江省建设工程预算定额2010年大庆油田单价表》。

(二)费用定额执行黑龙江省建设厅《黑龙江省建筑安装工程费用定额》(黑建造价〔2006〕16号)(详见附件2),以人工费35.05元/工日作为取费基数。

(三)各种站、场(厂)内道路及竖向执行油田公司价格定额中心《全国统一市政工程预算定额2010年大庆油田单价表》。

(四)建筑、市政、装饰、园林绿化工程的工程费调整系数为7%。

第十三条道路工程(一)系统道路、站外道路及路边渠工程概算指标执行原交通部《公路工程概算定额》(JTG/T B06-01-2007)。

(二)费用定额执行原交通部《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)(详见附件3)。

根据《黑龙江省交通厅关于贯彻执行交通部公路工程基本建设项目概算预算编制办法的补充规定的通知》,执行原交通部《公路工程基本建设项目概算预算编制办法》时,以人工费53.78元/工日作为取费基数。

第十四条火力发电及35千伏以上(不含35千伏)电网工程(一)概算指标执行中国电力企业联合会《电力建设工程概算定额》(中电联技经〔2007〕138号),不足部分执行油田公司价格定额中心《电力建设工程预算定额2010年大庆油田单价表》。

(二)费用定额执行中国电力企业联合会《关于发布〈电网工程建设预算编制及计算标准〉和〈火力发电工程建设预算编制及计算标准〉的通知》(中电联技经〔2007〕139号)。

按照电力工程造价与定额管理总站《关于公布各地区工资性补贴的通知》(电定总造〔2007〕12号)要求,热力设备安装工程、电气设备安装工程人工费为33.07元/工日,送电线路工程人工费为35.17元/工日,以此作为取费基数。

(三)与其配套的建筑工程执行本办法第十二条。

(四)安装工程、建筑工程的项目划分执行中国电力企业联合会《关于发布〈电网工程建设预算编制及计算标准〉和〈火力发电工程建设预算编制及计算标准〉的通知》。

第十五条系统通信工程(一)概算指标执行工业和信息化部《通信建设工程预算定额》(工信部规〔2008〕75号)及油田公司价格定额中心《通信建设工程预算定额2010年大庆油田单价表》。

(二)费用定额执行工业和信息化部《通信建设工程费用定额》(工信部规〔2008〕75号),人工费技工为48.00元/工日、普工为19.00元/工日,以此作为取费基数。

第十六条执行黑龙江省建设厅《黑龙江省建筑安装工程费用定额》(黑建造价〔2006〕16号)时,不计取集中供暖费。

其余工程集中供暖费按12.00元/工日计取。

第四章设备与材料价格第十七条建材预制产品价格执行油田公司2010年“石油企业专业生产厂家”标准,其余设备、材料价格应优先执行油田公司物资招标最新中标价格,其次执行油田公司2011年物资供应限价,再次执行油田公司《大庆油田地面建设工程2011年概算价格汇编》。

仍不能满足需要时,可比照执行油田公司网上公示价格,并在“设备(材料)比照价格一览表”中注明价格来源。

第十八条道路工程执行油田公司价格定额中心《2010年公路基本建设工程材料预算价格、公路工程机械费台班单价表》。

第十九条根据原中国石油天然气总公司石油工程造价管理中心《关于长距离输送管道和油气田管网工程设备与材料划分的界定意见》(油总造字〔1999〕第25号)。

站外预制管段按设备计算,站外非金属管道按材料计算。

第二十条对于需要计取增值税的工程,设备、材料的增值税在“单位工程概算表”中单独计取。

对油田专用的容器、撬装及非标设备等,由设计单位按照图纸编制设备概算书。

第五章其他费用计取标准第二十一条油田安装工程、化工工程、35千伏以下(含35千伏)电力工程其他费用标准执行《中国石油天然气集团公司建设项目工程其他费用和相关费用规定》(计划〔2010〕543号);独立的道路工程执行原交通部《公路工程基本建设项目概算预算编制办法》;火力发电及35千伏以上(不含35千伏)电网工程执行中国电力企业联合会《关于发布〈电网工程建设预算编制及计算标准〉和〈火力发电工程建设预算编制及计算标准〉的通知》;系统通信工程执行工业和信息化部《通信建设工程费用定额》。

第二十二条监理费。

按《中国石油天然气集团公司建设项目工程其他费用和相关费用规定》附件2“关于实施《建设工程监理与相关服务收费管理规定》的意见”计取。

工程复杂程度调整系数为:Ⅰ级0.85,Ⅱ级和独立油库建设项目0.93,Ⅲ级1.08。

第二十三条土地征购及补偿费(税)(一)土地征购及补偿费(税)执行黑龙江省《关于印发黑龙江省征地区片综合地价实施办法的通知》(黑政发〔2008〕101号)、《关于印发黑龙江省耕地占用税实施办法的通知》(黑政发〔2008〕88号)、《关于对我省征占用林地补偿费等标准的批复》(黑价联字〔2009〕27号)及大庆市《关于做好2010年我市重点工程征地补偿安置工作的通知》(庆政发〔2010〕21号)、《大庆市防洪保安费征收使用管理办法》(庆政发〔2007〕8号)、《大庆市国土资源局关于印发大庆油田用地地企协作管理暂行规定的通知》(庆国土资发〔2006〕25号)、《关于制定城市园林植物毁坏损伤、临时占用及挖掘绿地赔偿费标准的通知》(庆价联发〔2010〕1号)、油田公司生产运行部《关于油田建设项目用地勘测定界测绘费用标准概算的函》(庆油生运发〔2007〕27号)。

(二)征地管理费。

临时用地按各项土地费(不含防洪保安费)2%计取;永久用地按各项土地费(不含耕地占用税、防洪保安费)4%计取。

(三)青苗费按区片地价平均值的4-6%计取,复垦费按区片地价平均值的10%计取。

(四)油田公司上市部分产能建设工程占用未上市部分土地,土地补偿费按区片综合地价21.9元/平方米的50%计取。

(五)管沟开挖部分占地按计算标准的30%计取。

(六)矿区建设项目和开发辅助项目的土地费(税)按油田公司土地资源管理部审核认定的数量计取。

第二十四条设计费及勘察费大庆油田设计院承揽设计的工程,设计费按工程费用的4%计取;大庆油田所属其他设计院(所)设计费按工程费用的3.5%计取;非标准设备以及非大庆油田所属设计院(所)承揽设计的工程,设计费按《中国石油天然气集团公司建设项目工程其他费用和相关费用规定》附件3“关于实施《工程勘察设计收费管理规定》的意见”计取。

非标准设备设计费应附单独的计算明细表。

大庆油田所属设计院(所)勘察费按工程费用的8‰计取;非大庆油田所属设计院(所)承揽设计的工程,勘察费按《中国石油天然气集团公司建设项目工程其他费用和相关费用规定》附件3“关于实施《工程勘察设计收费管理规定》的意见”计取。

第二十五条预备费。

上市业务项目按2%计取,未上市业务项目按5%计取。

第二十六条以上费用不足部分,可根据项目实际情况,经油田公司规划计划部门批准后,加以补充。

第二十七条集团公司限上项目、特殊工程项目按油田公司计划部门及集团公司的有关规定执行。

第六章其他有关规定第二十八条设备材料运距采油一至六厂建设工程以采油厂平均运距为标准,外围油田建设工程按区块实际距离为准,但土建工程运距不得超过45千米。

其余工程以每个单项工程的实际距离为准。

标准设备运输起点按萨尔图库计,非标准设备、预制管道运输起点按建材金属结构厂、防腐管道厂计(详见附件9)。
