设计概算审核应注意的事项1、首先要充分掌握建设工程的总体概况。

每个项目的建设,都有其自身的特点和要求。

在进行设计概算审核前,要充分了解建设工程的作用、目的,根据项目的要求,初步掌握工程建设的标准。

要了解建设工程的概况,就必须认真阅读设计说明书,充分了解设计意图,必要时需到工程现场实地勘察。

2、重点加强对建安工程和设备及工器具造价的审核。

建安工程和设备及工器具造价是整个建设工程造价的重要组成部分。

由于多种原因,设计单位编制的设计概算中该项的错误也比较多,如不按规定套用定额、工程量多算、定额子目错套、漏项较多、安装工程中的设备及材料价格与市场价格偏离等等。

在审核中,要根据设计文件、图纸及国家有关工程造价的计算方法、定额所包含的工作内容、取费标准等,按不同专业分别进行计算。

对图纸标注不清楚的和在设计阶段尚未明确的设备、材料的定位等问题,要及时与建设单位沟通,了解他们的要求,并根据有关部门发布的价格信息及价格调整指数,考虑建设期的价格变动因素等,对设计概算进行调整和修正,使审核后的设计概算尽可能真实地反映设计内容、施工条件和实际价格,也避免设计概算与工程预算严重脱节。

3、严格按照国家及地方政府有关部门的相关规定计算工程建设其他费用。

工程建设其他费用是指从工程筹建起到工程竣工验收交付使用的整个建设期间,除了建安工程费用和设备、工器具购置费以外的,为保证工程建设顺利完成和交付后能正常发挥效用而发生的各项费用开支。

由于部分设计单位相关从业人员对国家或地方政府有关收费规定不是很清楚,编制的设计概算往往出现漏算、少算,甚至不计工程建设其他费用,或者取费错误、重复计算的问题也比较多。

概算审核中,一定要严格按照国家和地方政府的有关规定计算,既要避免重复计算,又要防止少算、漏算,切实保证项目投资概算的完整、准确。

4、设计概算应包含整个建设项目的投资。

由于种种原因,有些设计单位在初步设计中不考虑某些分项工程的设计,如室外工程、安全监控系统、零星附属工程等,但这些分项又是整个建设项目不可或缺的。

工程概预算审核制度

工程概预算审核制度

工程概预算审核制度一、前言工程项目的预算是一个项目的基础性工作,它直接关系到项目的成本控制和项目的质量。

为了有效地控制工程项目的预算,确保项目能够按时按质完成,需要建立完善的预算审核制度。

本文旨在详细阐述工程概预算审核制度的具体内容和流程,以期能够帮助相关人员有效地控制项目的成本,提高项目的整体效益。

二、制度内容1.概预算编制原则(1)概预算要根据工程项目的相关规定,确保预算的合理性和准确性;(2)概预算要考虑项目的经济性和可行性,合理控制成本,保证项目整体效益;(3)概预算编制过程中要注重数据的准确性和完整性,避免出现漏项或重复的情况;(4)概预算要及时更新,随着项目的进展和变化,调整预算,保证项目的顺利进行。

2.概预算审核的程序(1)编制概预算的单位要在确定预算后,将资料提交给专门负责概预算审核的部门,进行审核;(2)审核部门要对概预算的所有内容进行仔细审查,确保预算的合理性和准确性;(3)审核结果要及时通知编制预算的单位,对于有问题的部分,要提出修改意见;(4)编制单位要根据审核结果进行调整和修改,直至通过审核。

3.审核标准(1)审核标准要严格按照相关法规和规定执行,确保预算的合法性;(2)审核要对项目的各项费用进行逐一核对,确保费用的准确性;(3)审核要对预算的合理性进行评价,保证项目的经济性和可行性;(4)审核要对预算的变更进行审查,确保变更的合理性和必要性。

4.审核人员的资格要求(1)审核人员要具备相关的专业知识和经验,熟悉相关法规和规定;(2)审核人员要有较强的责任心和工作积极性,能够勇于发现问题并提出解决方案;(3)审核人员要具备良好的沟通能力和团队合作精神,能够与编制单位充分沟通,有效达成共识。

5.审核结果(1)审核结果要及时通知预算编制单位,针对有问题的部分,提出修改意见;(2)编制单位要根据审核结果进行调整和修改,直至通过审核;(3)审核通过的概预算要得到有关部门的审批,方可执行。

工程项目设计概算审核方法及要点分析

工程项目设计概算审核方法及要点分析

工程项目设计概算审核方法及要点分析摘要:工程项目设计概算在整个工程造价控制过程中起着承上启下作用,一经批复就作为工程项目投资控制的上限,后续实施阶段的投资严禁超批复概算。

因此,项目建设各参与者应加强工程项目设计概算审核工作的管理,作为概算审核人员,应掌握概算审核的方法,提高概算审核的效率,并且加深对工程造价业务知识的学习,不仅要掌握造价领域的专业知识,也需掌握工程相关设计规范和设计原理,做到技术与经济的统一融合,确确实实地发挥工程设计概算的重要作用。

关键词:工程项目设计;概算审核;方法;要点引言工程项目设计概算是前期估算工作的进一步细化,也是施工图预算的控制目标,重视设计概算,强调初步设计阶段工作的重要性,做好工程项目前期调研,收集工程基础资料,提高设计人员和造价人员的工作能力,才能提高工程项目设计概算内容的准确性。

1工程项目设计概算的概述工程项目设计概算是在投资估算的控制下由设计单位编制的建设项目从筹建到竣工交付使用所需全部费用的文件。

工程项目设计概算审核应包括静态投资和动态投资。

静态投资是计算点人材机等价格与单位工程量消耗量的乘积,其根据编制期价格、费率、汇率等确定,计算中不考虑价格变动因素,也未计入建设资金的时间价值。

静态投资是考核工程设计和施工图预算的依据。

动态投资包括静态投资、涨价预备费、建设期利息等,其考虑编制期到竣工验收前的工程和价格变化等多种因素。

动态投资作为筹措、供应和控制资金使用的限额。

工程项目设计概算审核依据是初步设计图纸、概算定额、费用定额等。

项目建设在初步设计阶段必须编制概算,且采用不同阶段设计的项目,都有其不同的概算编制要求。

如,两阶段设计项目,初步设计阶段必须编制设计概算等。

设计概算可分为三级,其中,单位工程概算是确定各单位工程概算造价的文件,单项工程综合概算是确定一个单项工程概算造价的文件,建设项目总概算是确定整个建设项目所需全部费用的文件。

单位工程概算是编制单项工程综合概算的依据及其组成部分,单项工程综合概算由各单位工程概算汇总编制而成,建设项目总概算是由各单项工程综合概算等汇总编制而成。

工程设计概算审核

工程设计概算审核

1.对比分析法对比分析法主要是通过建设规模、标准与立项批文对比;工程数量与设计图纸对比;综合范围、内容与编制方法、规定对比;各项取费与规定标准对比;材料、人工单价与统一信息对比;引进设备、技术投资与报价要求对比;技术经济指标与同类工程对比等等;通过以上对比,容易发现设计概算存在的主要问题和偏差;2.查询核实法查询核实法是对一些关键设备和设施、重要装置、引进工程图纸不全、难以核算的较大投资进行多方查询核对,逐项落实的方法;主要设备的市场价向设备供应部门或招标公司查询核实;重要生产装置、设施向同类企业工程查询了解;引进设备价格及有关费税向进出口公司调查落实;复杂的建筑安装工程向同类工程的建设、承包、施工单位征求意见;深度不够或不清楚的问题直接同原概算编制人员、设计者询问清楚;3.联合会审法联合会审前,可先采取多种形式分头审查,包括设计单位自审,主管、建设、承包单位初审,工程造价咨询公司评审,邀请同行专家预审,审批部门复审等, 经层层审查把关后,由有关单位和专家进行联合会审;在会审大会上,由设计单位介绍概算编制情况及有关问题,各有关单位、专家汇报初审、预审意见;然后进行认真分析、讨论,结合对各专业技术方案的审查意见所产生的投资增减,逐一核实原概算出现的问题;经过充分协商,认真听取设计单位意见后,实事求是地处理和调整;1审查设计概算的编制依据;编制依据是否正确,包括各项定额、取费标准、有关规定是否得到遵守,是否充分反映自然条件、技术条件、经济条件,是否合理运用各种原始资料提供的数据,概算编制说明是否齐全;2审核工程量;工程是计算是否正确,有无漏算、重算和错算;对计算工程量中各种系数的选用是否有合理的依据;3审核定额的套用;各分部分项套用定额单价是否正确,定额中参考价选用是否恰当,暂估价是否合适;4补充定额的审核;编制的补充定额是否取值合理;5审核各种取费项目;各种取费项目是否符合规定,是否符合工程实际,有无遗漏或在规定之外的取费;1、概算的编制依据是否符合法律、法规及其他规定要求;2、概算的编制方法是否正确;3、概算所反映的建设规模、建设标准、建设内容是否与设计内容及可研报告相符;4、设备规格、数量和配置是否符合设计要求;5、概算定额、概算指标、各项费用定额及取费标准是否符合相关规定;6、概算是否超规模、超标准或存在多项、漏项等;设计概算审核的主要步骤1掌握有关情况;要熟悉设计概算的组成内容;弄清编制的依据和编制的方法;弄清设计图纸和说明书的主要内容;弄清概算所列的工程费用的构成;弄清概算各表和设计文字说明相互之间的关系,同时还要收集概算定额或指标等有关规定文件资料;2进行分析对比;利用规定的概算定额或指标以及有关技术经济指标与设计概算进行分析对比,根据设计和概算列明的工程性质、结构类型、建设条件、费用构成、投资比例、占地面积、生产规模、建筑面积、设备数量、造价指标、劳动定员等与国内外同类工程规模进行对比分析,为审核提供线索;3调整概算;对审查过程中发现的问题,应一部分一部分地整理清楚,分析其产生的原因,然后帮助设计概算的编制人员进行修正;设计概算审核的审核依据1、经批准的可行性研究报告、环境影响评价报告、建设项目选址意见书等;2、国家行业主管部门及省市有关部门颁布的计价规范、计价定额及工程技术规范、概算编制规定;3、经审查通过的初步设计技术文件;4、具有相应资质的单位编制的概算书;5、与建设项目有关的市场价格信息,类似工程的技术经济指标及其他参考资料;6、合理预测的施工方案、现场施工作业条件;设计概算报审材料要求1、目建议书、可行性研究报告批准文件;2、具备相应资质的设计单位和咨询机构编制的设计图纸和初步设计概算书含工程量计算书;3、行业主管部门出具的初步设计批复文件;4、项目业主申请审批核准项目概算的请示;5、投资主管部门委托审核项目初步设计概算的函件;6、评审工作需要的其他资料;设计概算审核工作时限1、造价咨询机构在审核基础资料齐备后,应在以下规定时限内向评审中心提交符合要求的、完整的初审意见:2、对涉及抢险救灾、灾后恢复重建或其他特殊情况的项目,根据项目专业特点、建设进度要求,可酌情调整上述工作时限;3、造价咨询机构初审意见经评审中心确认后,即与编制方开展核对工作,核对工作应根据工程类别及概算编制额大小在1~2天内完成;设计概算审核成果文件内容要求初步设计概算审核意见文本包括封面、正文和附件三部分;1、封面:由各咨询机构自行确定封面格式2、正文:项目概况;评审依据;审核具体情况说明及调整的主要内容需进行主要报审数据对比分析;审核结论;存在的问题及建议;咨询机构签章;3、附件:1经审核确定的项目概算编制书房屋建筑及市政基础设施、公路等专业类别工程分别按各部颁计价规范、编制规范进行编制;2经济指标表;3价差预备费测算表、建设期贷款利息计算表等;4总概算对比表及综合概算对比表5其它认为有必要提供的附件;6咨询机构出具的评审意见完整电子版用专业软件编制的,同时提供专业软件格式和通用word、excel格式的电子文档;浅谈建设项目初步设计及概算审核之重点现代项目管理理论将“质量、安全、投资”作为项目管理的着重点,根据理论研究对于工程项目的投资管理,方案设计及初步设计对投资影响的比例达到70%,也就是说在建设项目投资管理中,越早开展投资控制,对项目的投资控制工作越有利;本文总结建设项目初步设计及概算审核的工作经验,探讨审查工作的重点,并通过审查工作有效的在项目前期阶段控制投资;初步设计及概算是设计部门根据项目批准的可行性研究报告和设计基础资料,对建设项目进行深入的研究,对项目建设内容进行具体设计,主要依据可行性研究报告批复的内容和要求,编制实施项目的技术方案;初步设计及概算的审查可以委托专业的咨询机构开展,对项目提出专业的评估意见,以有利于项目投资控制工作的开展;一、搜集、整理好初步设计及概算审查所需资料初步设计及概算审查应收集项目相关批复手续、图纸、概算,以及市政配套咨询意见;其中特别需要注意的是项目的前期批复手续,项目批复文件是初步设计概算审核的先决条件,专业人员或机构在开展审查之前应该首先对相关批复文件进行审查,项目是否取得可行性研究报告的批复,项目的初步设计方案应获得相关政府主管部门对于方案的批复意见,同时项目还应该具有国土主管部门批复的建设项目用地预审意见或土地使用证、环保部门批复的环境影响评价意见,对于有相关要求的大型公共建设项目还应办理相关的节能备案或审查;还要注意该项目用地是否处于地质灾害频发或地震断裂带,如存在该种情况,应进行地质灾害评估;通过对于这些项目前期手续的审查能够有效保证项目建设的可行性,以及对于项目投资考虑的全面性;二、初步设计方案的审核初步设计方案是决定项目投资的基础条件,为了有效控制工程投资,应对初步设计方案是否全面合理优化进行审查,对于初步设计方案审查在合法合规审查的基础上应注重以下几个方面:一项目建设规模和内容;项目的建设规模和内容直接影响项目投资,应核查项目建设规模、建设内容、功能划分与项目的可行性批复是否一致,是否符合相关项目建设标准中对于项目各类功能用房的要求;比如在某幼儿园初步设计审查中发现项目可行性研究批复建设规模为4200平方米,初步设计建设规模为4335平方米,经与可研评估报告对比,超出的建设规模主要功能为幼儿园的办公室、会议室和幼儿音体及电教活动室;评审过程中根据幼儿园建设标准对各项功能用房面积进行审核,原则上建设规模尽量控制在批复范围之内,如因建设方案布局等原因影响,增加面积应首先分配在主要功能用房中;因此,对于幼儿园初步设计方案中增加规模的办公室、会议室面积予以核减,电教室及音体活动室由于方案布局影响,面积稍有增加,经分析该类用房属于幼儿园主要功能用房,审核予以同意;同时,在审核中如发现初步设计阶段的建设规模与可研批复发生重大变化的,应重新调整初步设计方案;无法调整的,应重新按照项目主管部门的要求进行立项或可研审批;二对初步设计各专业方案进行审查;应针对各专业方案初步设计中存在设计方案选取不合理、材料设备档次、标准选择偏高,设计方案未进行全面合理优化等问题进行审查;通常建筑工程设计方案中问题主要存在于:地基基础形式、结构类型、建筑层高、建筑平面布局和建筑类型、建筑内外装修方案、材料设备选择档次等;1.合理选择基础形式及基坑支护方案;建设项目地基基础属于隐蔽工程,对项目的安全性起着至关重要的作用,且所占项目投资造价比例较高;通常多层建设项目地基基础工程投资能够达到建设项目总体投资的10%-20%,高层建设项目地基基础工程投资甚至能够达到建设项目总体投资的20%-30%,部分建设项目如地基基础承载力不足还需进行地基处理,工程投资还将进一步增加;在建设项目审查中,应结合项目地勘报告对基础设置形式进行分析论证,分析地基承载力是否满足要求;对这部分投资概算应提供地基处理方案、降水方案、基坑支付方案、地基抗浮方案如有初步设计,应对设计方案的技术经济合理性进行分析,选择最优设计方案,并依据相关定额、市场价格计算合理的费用;2.合理选择结构形式;结构形式对工程造价会产生较大影响,随着城市发展高层建筑、大跨度结构的建筑项目越来越多,同时对于人群密集公共建设项目要求建筑设防等级提高,因此,结构工程在整个项目投资中所占的比例越来越大;在初步设计方案审查中,应该对结构形式进行科学合理的论证,对于重大方案也可以通过价值工程进行比选;如在某大学图书馆及会堂项目初步设计方案审查中发现:大学图书馆内建设2540平方米的大礼堂,结构跨度为30米,原设计方案为预应力混凝土结构,楼顶设置绿化,经审查采用预应力混凝土屋面结构造成屋顶钢筋及混凝土用量大增,屋面梁截面达到300mm1800mm,同时也加重了结构体系中竖向受力构件及基础的荷载,使项目整体结构造价偏高;经研究审查,提出将大礼堂屋面结构调整为钢结构屋面,取消屋顶绿化,按此方案调整后,结构整体造价减少了4%;3.合理选择内外装修方案;建筑装修设计方案关系到能否实现建筑功能与美观,同时也对建筑物投资产生较大的影响;国内各行业领域都推行节俭,杜绝奢靡浪费,对于使用政府投资或国有资金的建设项目在室内外装修方案的选择上,应进行多种类型材料的对比分析,选择性价比最优的方案设计;如:某职业学院实训楼初步设计审查中,发现项目外立面大量使用石材、玻璃幕墙,内门厅墙面及地面均采用石材装饰,项目装饰工程造价远高于可研批复资金;经与项目设计单位及建设单位协商,调整设计方案,减少大面积玻璃幕墙设计,仅保留必要的少部分玻璃幕墙作为装饰,将建筑外立面的石材幕墙调整为仿石涂料,既保持了建筑整体风格的协调统一,又节约了项目投资;同时,将楼内门厅、大堂地面及墙面由石材调整为仿石砖;经审查,仅此项石材调整减少投资近70万元,使装饰工程初步设计概算控制在可研批复的范围内;4.合理进行变配电、空调等设备方案选择;初步设计及概算审查中应对项目变配电单位指标进行核算,审核项目变配电容量设置的合理性,避免变配电设备选择不合理,造成设备投资浪费,或者用电容量不足等情况;应对建筑物冬季采暖及夏季制冷的负荷进行计算,合理选取空调主机的功率,并根据建筑物的使用功能特点合理选择空调设置方案;5.要有完善的红线内外市政方案;市政基础设施条件的齐备是项目建设正常运行的保证,因此在进行项目初步设计及概算审查时,必须要求项目落实各项市政管线及设施,要求项目单位提供相关市政咨询意见,主要包括给水、排水、中水如有、燃气、热力、供电、电信等,还要提供市政工程的初步设计图纸,确定管线接入口具体位置、路径、材质、埋深等主要技术参数;对于周围市政条件不完善的项目,要有合理的替代方案,如某乡镇幼儿园项目无污水市政管线,则应计算项目运行产生的污水数量,选择合理的污水处理设备,并核算所需投资;市政方案落实是保证项目不超投资的重要条件,在审核中应当特别予以关注;三、初步设计概算的审查合理准确的审查初步设计概算是建立在对方案的全面理解和合理调整的基础上,根据项目选择的最优方案开展概算审查能够起到事半功倍的效果;初步设计概算项目投资一般包括工程费用、工程建设其他费、预备费等,因此,概算审查应注意以下事项:一工程量的审核;工程量是一切费用计算的基础,工程量的真实性和准确性对工程投资的影响较大;因此,初步设计概算审查的重点应首先核算工程量是否合理准确,审核概算中的工程量有无多计或者重复计算,同时应注意概算定额中的工程量计算规则与工程量清单计算规则的差别性;要注意概算的特点,对概算中考虑不完善或者费用预留不足的子目进行调整和补充;总之,审核的原则是根据图纸和项目具体情况开展,科学合理,实事求是,不能以造价最低为准则;二定额套用及取费的审核;设计概算审查应审查定额选用、项目套用是否正确合理,应审查在定额套用中是否忽略定额综合解释,发生重复计取等问题;定额套用应与项目方案符合一致,材料设备价格选择可参考造价信息并进行市场询价,价格水平应合理、客观;取费应按照工程类型分专业确定,研究费用定额及取费文件,审核费用计算基数、税金费率套用是否合理等;三工程建设其他费用的审核;工程建设其他费用包括:基础设施建设费等行政收费、建设单位管理费、前期咨询费、勘察设计费、招投标代理费等,对工程建设其他费用在审查阶段已经签订合同的,应要求项目单位提供合同,并参照规定的取费标准进行审核,对于已签订且合同额高于费用标准的,要有确实的合理理由;工程其他费用总体的审核应全面,不漏项、不多计,做到客观合理;四与同类建设项目投资水平进行比较;对于社会同一时期建设的同类项目,投资水平应具有一定的可比性,特别是对于幼儿园、医院、学校等具有一定标准配置的建设项目,在完成初步设计概算审查后,可查询同类建设项目资料对费用进行对比;对费用差距较大的项目应分析原因,如为客观原因应进行分析说明,如地基承载力不足、市政条件不完善等引起的投资增加;如为项目主观原因造成造价水平偏高,则应对项目方案进行合理优化,如材料设备档次选择过高,设备选型配置不合理等;总之,初步设计及概算是项目前期控制投资的一个重要阶段,如要高质量的完成审核工作,必须对初步设计方案进行深入研究、理解,并结合项目情况对项目方案进行合理优化,这是保证审核质量的核心;同时,应结合优化方案对设计概算进行审核,做到概算与方案保持一致,投资水平科学合理,保证审核质量,降低审核风险;此外,还要在审核项目过程中不断加强业务学习,与同行积极开展沟通、交流,积累项目数据及经验,以确保审核效果;就目前情况来看,政府投资领域投资项目超概,要求重新调概的现象时有发生;分析超概的原因有多方面,其中设计概算编制的准确性偏低是其主要原因之一;一、当前初步设计概算审查时发现的普遍存在的问题;1、设计单位编制概算时习惯按建设单位提供的立项投资额进行凑数;在报批设计文件时,不少建设单位为了争项目,故意少报投资,预留缺口,设计单位在编制概算时也没有按照初步设计文件进行认真的编制,而是为了迎合建设单位草草地凑数了事,以求尽快得到批复;但在实际施工中,建设单位作为项目建成后的收益人,又缺乏控制投资的内在动力机制,往往从满足自身需要出发,擅自变更合同内容,随意提高标准档次,致使政府投资项目的实际造价大大超出概算投资总额;2、由于设计文本、图纸的深度不够,使概算编制人员无法详细、准确地编制设计概算;很多工程项目因为时间紧,设计院做的初步设计文本就十分粗糙,设计深度远远没有达到要求,从而影响到概算的编制;为保证各阶段设计文件的质量和完整性,国家建设部于2003年颁布了建筑工程设计文件编制深度规定2003年版,其中对在初步设计阶段设计文件应达到何种编制深度都作了具体的规定;例如在建筑给排水平面图的设计中要求有底层、标准层、机房的平面布置图,室内外接管位置、管径,各系统的系统原理图,标注干管管径,设备设置标高等等,但很多设计院在设计文件中往往没有达到这个要求,致使在编制概算时无法准确计算出给排水管道干管的口径与数量,就可能出现随意估算,从而造成与实际造价的不符;3、设计单位缺乏足够的概算编制力量;设计概算是设计文件的重要组成部分,但设计单位普遍存在着重设计轻概算的现象,有些设计院没有专门的造价编制人员,而是由一些设计人员附带,编制时责任心不强,造成编制出来的设计概算质量不高,缺漏项或高估冒算的现象较多;编制人员对定额的理解模糊,工程量计算不准、定额错套、费率计取错误等问题时有发生;例如在浙江省新颁布的浙江省安装工程概算定额2003版中规定,包含在定额基价中的已计价主材也是要计取材料差价的,因为定额中的组价价格是2003年的基期价格,随着钢材、有色金属等材料价格不断上涨,与目前市场价已有很大的差异;设计单位在编制概算时往往没有注意到这一点,对已计价主材不进行调差,导致了概算造价的偏低;二、就如何加强初步设计概算审查的几点思考和建议;一建立起严密有效的政府投资项目设计概算审查程序;针对政府投资项目概算编制质量不高,高估冒算、满打粗算的现象时有发生,政府应当成立专门的部门负责政府投资项目的设计概算审查工作;目前各地成立起来的政府投资项目评审中心就能承担这一职责,审查部门在审查时应当建立起一套行之有效的概算审查程序;因为在初步设计阶段,审查设计概算与审查初步设计是同时进行的,所以在一般情况下,政府投资项目的初步设计概算审查可以按以下程序进行:1、资料提交;在参加初步设计会议前审查单位就要要求业主提供与概算审查有关的立项批复文件含估算、初步设计文件包括设计说明、设计图纸、概算文件等资料,并要求确定业主与设计单位的联系人;2、概算初审;在业主提供了上述资料后,主审人员要尽快着手进行概算的概略审查,重点审查有无大的错漏问题,并一一予以列出,供决策部门参考或在初步设计审查会提出;3、参加初步设计审查会议;主审人员要直接参加初步设计会审会议,在会上须认真听取相关各部门的意见,应注意收集掌握与概算审查密切相关的内容,并根据情况在会上作必要的概略审查发言;4、详细审核,出具意见;根据会议精神对业主提供的初步设计概算作详细审查、核对和调整,如需要让设计单位作修整概算的,要在设计单位修整完成并提交了修整图纸和概算后,尽快对修整概算的内容重新进行审查,最终确定审查概算投资,及时出具概算审查意见;二审查机构要加强对初步设计概算文本的审查;1、审查编制依据的正确性;审查设计概算,首先审查设计概算编制依据的选用是否正确合理,这是决定设计概算编制质量的关键;编制设计概算的定额和选用的指标要符合规定;我市目前政府投资项目编制设计概算,一般建筑工程必须遵循浙江省建筑工程概算定额2003版、浙江省安装工程概算定额2003版、其他费用必须遵循浙江省工程建设其他费用定额,定额及指标的选用必须符合什么工程用什么定额的原则,不允许各取所需;2、审查编制深度;首先要审查概算编制说明有无差错,编制说明有差错,具体概算必要差错;其次审查概算编制的完整性,大中型项目要审查是否有符合规定的“三级概算”,有无随意简化的现象;最后审查概算的编制范围及具体内容是否与批准的项目范围及具体工程内容相一致,审查其他费用项目是否符合规定;3、审查概算编制的准确性;1单位工程概算的审查;单位工程概算是建设项目总概算的基础,是审查的重点;单位工程包括建筑工程和设备购置及其安装工程;其中建筑工程又包括土建工程、给排水工程、电气工程、消防工程、暖通工程、弱电工程等等,其造价。

浅析工程概预算审核工作要点及审核方法

浅析工程概预算审核工作要点及审核方法

浅析工程概预算审核工作要点及审核方法摘要:概预算直接影响着工程竣工效率,在工程成本控制中编制良好的概预算是非常重要的。

要想有效控制工程造价,必须加大概预算的审核力度,不断优化审核方法,从而就能大大提高工程企业的经济效益。

基于此,本文主要对工程概预算审核工作要点及审核方法进行分析。

关键词:工程概预算;审核要点;审核方法1 前言随着我国城市建设进程的不断发展,各种类型工程项目逐渐增多,工程造价管理越来越引起人们的重视,而概预算是工程造价管理重要的组成部分,对其进行审核对工程造价的控制有着非常重要的作用。

因此相关人员必须熟练掌握概预算审核工作的要点、内容以及方法,从而为工程后期结算打下坚实基础。

2 工程造价概预算审核的重要性在工程造价管理中,概预算审核具有非常重要的现实意义,包括以下几个方面:第一,优化设计方案。

控制投资的关键在于设计阶段,咨询人依据设计单位提供的初步设计和概算,按造价部门的有关规定进行概算审核。

概算审核完成后,通过技术经济指标对上述概算造价提出优化方案,委托方、设计单位对优化方案进行限额设计,应该将先进技术与工程财务经济管理进行有机结合,这样可以有效地降低工程成本,促进工程建设设计方案的创新,最终实现达到优化设计优化投资的目的。

在设计阶段咨询人应该协助委托方和设计人员优化设计方案和施工图设计,并且对设计方案的价值进行评估,这样就能有效结合设计的技术先进性和经济的合理性。

通过审核之后的工程概预算是工程建设指标的综合反映,这些方法能够对设计阶段控制造价起到一定的作用。

第二,不断提高概预算编制水平和质量。

通过审核能有效降低概预算成果文件出现误差和错误的概率,能够促进相关单位严格按照国家相关规划和法律依据进行概预算编制,相关单位进行概预算编制,另聘请一家咨询公司进行审核,通过双方核对确定最终造价,对编制单位和审核单位如果出现重大偏差和错误,应有相应的处罚措施,这样有效制止了编制单位和审核单位敷衍了事,确保编制水平和质量的提高。

企业工程概算审核制度

企业工程概算审核制度

企业工程概算审核制度一、制度目的为了规范企业工程概算编制和审核程序,确保概算的合理性和准确性,提高工程项目管理的效率和质量,特制定本工程概算审核制度。

二、适用范围本制度适用于企业所有工程项目的概算编制和审核工作,包括但不限于建筑工程、机电工程、市政工程等。

三、编制程序1.概算编制责任人根据项目要求和规范,确定工程项目的概算编制范围和要求。

2.概算编制人员按照概算编制范围和要求,进行概算数量清单的编制。

3.概算编制人员按照概算数量清单,结合市场行情和企业实际情况,进行价格计算和费用估算。

4.概算编制人员将编制完成的概算提交给概算审核人员进行审核。

四、审核程序1.概算审核人员对概算编制人员提交的概算进行初步审核,主要包括概算数量清单是否完整、计价是否准确等。

2.概算审核人员对初步审核合格的概算进行细致审核,主要包括每一项费用的合理性、依据的准确性等。

3.概算审核人员将审核结果反馈给概算编制人员,要求其进行修改和完善。

4.概算编制人员根据审核意见进行修改和完善,完成后重新提交给概算审核人员进行最终审核。

五、审核标准1.概算数量清单完整、规范,包括所有工程项目的主要内容和指标。

2.价格计算和费用估算准确,符合市场行情和企业实际情况。

3.费用分配合理,每一项费用都有明确的依据和计算方式。

4.概算编制和审核过程记录完整,审核意见和修改情况都有详细记录。

六、责任规定1.概算编制责任人负责确定概算编制范围和要求,按要求进行概算编制。

2.概算编制人员负责按照要求进行概算数量清单的编制和价格计算。

3.概算审核人员负责对概算进行审核,确保概算的准确性和合理性。

4.概算审核不合格的,由概算编制人员重新修改完善后重新提交审核。

5.对于擅自篡改概算或影响工程项目安全和质量的行为,将严格追究相关人员的责任。

七、制度执行制度的执行由管理层负责监督,工程部门负责具体执行。

定期对制度执行情况进行检查和评估,对不符合制度要求的情况进行整改和处理,确保制度的有效实施和执行效果。

初步设计概算审核实施方案

初步设计概算审核实施方案

初步设计概算审核实施方案一、概述初步设计概算审核是工程项目实施过程中的重要环节,其目的是为了确保项目的合理性、经济性和可行性。

本方案旨在规范初步设计概算审核的流程和要求,确保审核工作的高效进行。

二、审核范围初步设计概算审核的范围包括但不限于以下内容:1. 工程项目的初步设计方案;2. 工程项目的概算预算;3. 工程项目的技术参数和要求;4. 工程项目的施工工艺和工期安排。

三、审核流程1. 提交审核:项目承建单位将初步设计概算文件提交至审核部门;2. 审核准备:审核部门收到文件后,组织相关人员对文件进行准备和整理;3. 审核分析:审核部门对初步设计概算文件进行逐项分析和比对,确保其符合相关规定和要求;4. 审核意见:审核部门形成初步设计概算审核意见,并书面反馈给项目承建单位;5. 修改完善:项目承建单位根据审核意见对初步设计概算文件进行修改和完善;6. 再次提交:项目承建单位将修改后的初步设计概算文件再次提交至审核部门;7. 最终审核:审核部门对修改后的初步设计概算文件进行最终审核,并形成最终审核意见。

四、审核要求1. 合规性:初步设计概算文件必须符合相关法律法规和标准规范;2. 经济性:初步设计概算文件必须合理控制成本,确保项目的经济性;3. 可行性:初步设计概算文件必须符合工程实际情况,确保项目的可行性;4. 安全性:初步设计概算文件必须符合相关安全规定,确保工程施工的安全性;5. 环保性:初步设计概算文件必须符合相关环保要求,确保工程施工的环保性。

五、审核结果1. 通过审核:初步设计概算文件符合相关要求,审核部门出具通过审核意见;2. 不通过审核:初步设计概算文件存在不符合要求的地方,审核部门出具不通过审核意见,并要求项目承建单位进行修改。

六、实施方案1. 审核部门负责人负责审核流程的组织和协调工作;2. 审核人员需严格按照审核要求进行审核,确保审核结果的准确性和可靠性;3. 项目承建单位需配合审核部门的工作,积极响应审核意见并进行修改;4. 审核部门需及时出具审核意见,确保审核工作的高效进行。

工程设计概算审核

工程设计概算审核

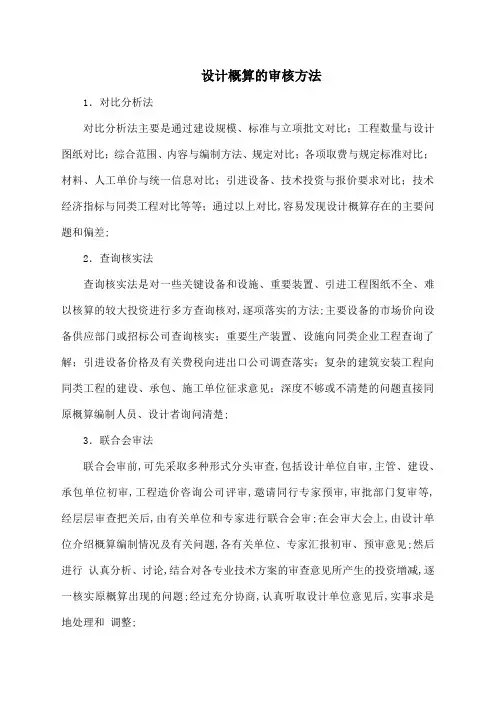

设计概算的审核方法1.对比分析法对比分析法主要是通过建设规模、标准与立项批文对比;工程数量与设计图纸对比;综合范围、内容与编制方法、规定对比;各项取费与规定标准对比;材料、人工单价与统一信息对比;引进设备、技术投资与报价要求对比;技术经济指标与同类工程对比等等;通过以上对比,容易发现设计概算存在的主要问题和偏差。

2.查询核实法查询核实法是对一些关键设备和设施、重要装置、引进工程图纸不全、难以核算的较大投资进行多方查询核对,逐项落实的方法。

主要设备的市场价向设备供应部门或招标公司查询核实;重要生产装置、设施向同类企业(工程)查询了解;引进设备价格及有关费税向进出口公司调查落实;复杂的建筑安装工程向同类工程的建设、承包、施工单位征求意见;深度不够或不清楚的问题直接同原概算编制人员、设计者询问清楚。

3.联合会审法联合会审前,可先采取多种形式分头审查,包括设计单位自审,主管、建设、承包单位初审,工程造价咨询公司评审,邀请同行专家预审,审批部门复审等,经层层审查把关后,由有关单位和专家进行联合会审。

在会审大会上,由设计单位介绍概算编制情况及有关问题,各有关单位、专家汇报初审、预审意见。

然后进行认真分析、讨论,结合对各专业技术方案的审查意见所产生的投资增减,逐一核实原概算出现的问题。

经过充分协商,认真听取设计单位意见后,实事求是地处理和调整。

设计概算的审核内容(1)审查设计概算的编制依据。

编制依据是否正确,包括各项定额、取费标准、有关规定是否得到遵守,是否充分反映自然条件、技术条件、经济条件,是否合理运用各种原始资料提供的数据,概算编制说明是否齐全。

(2)审核工程量。

工程是计算是否正确,有无漏算、重算和错算。

对计算工程量中各种系数的选用是否有合理的依据。

(3)审核定额的套用。

各分部分项套用定额单价是否正确,定额中参考价选用是否恰当,暂估价是否合适。

(4)补充定额的审核。

编制的补充定额是否取值合理。

(5)审核各种取费项目。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程设计概算审核设计概算的审核方法对比分析法是一种审核设计概算的方法,它主要通过建设规模、标准、工程数量、取费、材料、人工单价、引进设备、技术投资和技术经济指标等方面与设计图纸、立项批文、编制方法、规定标准、统一信息和同类工程对比,以发现设计概算存在的问题和偏差。

查询核实法是另一种审核设计概算的方法,它通过对关键设备和设施、图纸不全、难以核算的较大投资进行多方查询核对,包括向市场、企业、进出口公司、建设、承包、施工单位等多方面进行落实,以解决问题和明确数据。

联合会审法是一种集体审查设计概算的方法,它包括设计单位自审、主管、建设、承包单位初审、工程造价咨询公司评审、邀请同行专家预审、审批部门复审等多个环节,最终由有关单位和专家进行联合会审。

在会审大会上,各方汇报初审、预审意见,进行认真分析、讨论,逐一核实原概算出现的问题,并进行处理和调整。

设计概算的审核内容设计概算的审核内容包括编制依据、工程量、定额的套用、补充定额、各种取费项目等方面的审核。

其中,编制依据是否正确,工程量是否计算正确,定额的套用和补充是否合理,各种取费项目是否符合规定和实际情况等是需要重点审核的内容。

此外,还需要审核概算的编制方法是否正确,概算所反映的建设规模、标准、内容是否与设计内容及可研报告相符,是否符合法律、法规及其他规定要求等方面。

设计概算审核的主要步骤包括掌握相关情况、进行分析对比和调整概算。

在掌握相关情况时,需要熟悉设计概算的组成内容、编制的依据和方法、设计图纸和说明书的主要内容、概算所列的工程费用的构成以及概算各表和设计文字说明相互之间的关系,并收集概算定额或指标等有关规定文件资料。

在进行分析对比时,需要利用规定的概算定额或指标以及有关技术经济指标与设计概算进行分析对比,为审核提供线索。

在调整概算时,需要对审查过程中发现的问题进行整理清楚,分析其产生的原因,然后帮助设计概算的编制人员进行修正。

设计概算审核的审核依据包括经批准的可行性研究报告、环境影响评价报告、建设项目选址意见书等;国家行业主管部门及省市有关部门颁布的计价规范、计价定额及工程技术规范、概算编制规定;经审查通过的初步设计技术文件;具有相应资质的单位编制的概算书;与建设项目有关的市场价格信息,类似工程的技术经济指标及其他参考资料;合理预测的施工方案、现场施工作业条件。

设计概算报审材料要求包括目建议书、可行性研究报告批准文件;具备相应资质的设计单位和咨询机构编制的设计图纸和初步设计概算书(含工程量计算书);行业主管部门出具的初步设计批复文件;项目业主申请审批(核准)项目概算的请示;投资主管部门委托审核项目初步设计概算的函件;评审工作需要的其他资料。

设计概算审核工作时限规定造价咨询机构在审核基础资料齐备后,应在规定时限内向评审中心提交符合要求的、完整的初审意见。

对涉及抢险救灾、灾后恢复重建或其他特殊情况的项目,根据项目专业特点、建设进度要求,可酌情调整上述工作时限。

造价咨询机构初审意见经评审中心确认后,即与编制方开展核对工作,核对工作应根据工程类别及概算编制额大小在1~2天内完成。

设计概算审核成果文件内容要求包括初步设计概算审核意见文本的封面、正文和附件三部分。

评估和地震安全评估,确保项目的安全性和可行性。

二、重点关注初步设计及概算的核心内容初步设计及概算的核心内容包括项目的技术方案、概算、经济指标等。

在审查过程中,应重点关注以下几个方面:1.技术方案的可行性和合理性,包括工程设计的基本原则、施工工艺、工程量清单等;2.概算的合理性和准确性,包括建设工程费用、预备费、价差、建设期贷款利息等;3.经济指标的合理性和可行性,包括投资回收期、内部收益率、净现值等。

三、进行数据对比分析,提出存在的问题及建议在初步设计及概算审查过程中,应进行数据对比分析,将实际数据与概算数据进行比较,分析差异原因,提出存在的问题及建议。

同时,应根据实际情况对初步设计及概算进行适当调整,确保项目的投资控制和管理。

四、咨询机构签章并提供完整电子版的评审意见审查结果应由咨询机构签章,确认审查结果的真实性和可信度。

同时,应提供完整电子版的评审意见,以便相关部门和单位进行查阅和备案。

综上所述,初步设计及概算审核是项目投资控制和管理的关键环节,应重视其工作的开展。

通过搜集、整理好审查所需资料,重点关注核心内容,进行数据对比分析,提出存在的问题及建议,并由咨询机构签章并提供完整电子版的评审意见,才能有效地控制项目投资,确保项目的顺利实施。

求,是否需要进行地基处理,以及选择何种基础形式和基坑支护方案等,确保基础工程符合安全性、经济性、可行性等要求。

2.合理选择建筑结构类型及层高。

建筑结构类型和层高的选择直接影响建筑物的承载能力和稳定性,同时也会影响建筑物的造价和使用效果。

在初步设计方案审查中,应结合项目的实际情况和建筑物的功能需求,选择合理的结构类型和层高,并进行全面合理的优化设计。

3.合理选择建筑平面布局和内外装修方案。

建筑平面布局和内外装修方案的选择直接影响建筑物的使用效果和美观度,同时也会影响建筑物的造价和维护成本。

在初步设计方案审查中,应注重建筑物的功能需求和使用效果,选择合理的平面布局和内外装修方案,并进行全面合理的优化设计。

三)初步设计方案的经济性评估。

初步设计方案的经济性评估是确定项目投资的重要依据,应全面、准确地评估初步设计方案的经济性,包括建设投资、运营维护成本、收益效益等方面的评估。

在初步设计方案审查中,应注重对项目建设投资的控制,合理分配各项投资,确保项目的经济性和可行性。

总之,初步设计方案的审查是项目投资决策的重要环节,应全面、准确地审查初步设计方案,保证项目建设的可行性和经济性。

同时,在审查过程中应注重对项目实际情况的分析,结合相关标准和规范进行评估,确保项目建设的质量和安全。

确定空调设备的种类、数量、功率等参数,选择最优的空调设备方案。

同时,应考虑节能减排的要求,选择高效节能的设备,并进行经济性分析。

例如,在某商业综合体项目初步设计方案审查中,发现原设计方案中变配电设备容量过大,造成投资浪费。

经过核算和调整,采用合理的变配电方案,节约投资近20万元。

在空调设备方案选择中,经过计算和比选,选择了高效节能的中央空调系统,使项目整体能耗降低了10%以上,同时也降低了运营成本。

需要进行合理性审查,确保费用合理、合法。

四)预备费的审核。

预备费是为应对工程建设过程中出现的不可预见的风险和变化而设置的费用,通常为工程费用的一定比例。

预备费的审核应根据项目的具体情况进行,考虑到工程的复杂性和不确定性,预备费的设置应合理,同时需要注意预备费的使用范围和审核标准。

四、结论初步设计概算审查是项目建设中非常重要的环节,对于保证项目的顺利进行和控制投资超支具有重要意义。

在审查过程中,需要全面理解方案,合理选择空调设置方案和市政方案,严格审核工程量、定额套用及取费、工程建设其他费用和预备费等内容,确保概算的准确性和合理性。

同时,需要注意审查过程中的科学性、合理性和实事求是性,不能仅仅以造价最低为准则,而应根据项目的实际情况进行审查和调整。

中,应当包括水、电、气、暖等各项设施的布局,以及管路、设备的位置、尺寸等详细信息,这样才能为概算编制提供充分的依据。

3、部分设计单位在编制概算时存在材料、设备选型配置过高的问题,导致概算造价偏高。

在设计概算时,设计单位应当根据项目的实际需求和预算情况,选择合适的材料和设备,并进行合理配置,以达到科学、合理的投资水平。

但是,有些设计单位为了追求所谓的高档次、高品质,过度追求材料和设备的高端配置,导致概算造价偏高。

因此,在编制概算时,设计单位应当根据实际情况进行合理的材料和设备选型,避免造成投资浪费。

二、如何提高初步设计概算的审核质量1、对初步设计方案进行深入研究、理解,并结合项目情况对项目方案进行合理优化,以保证审核质量的核心。

在进行初步设计概算的审核工作时,应当对初步设计方案进行深入研究、理解,并结合项目情况对项目方案进行合理优化,以确保审核质量的核心。

同时,还应当结合优化方案,做到概算与方案保持一致,投资水平科学合理,降低审核风险。

2、加强业务研究,与同行积极开展沟通、交流,积累项目数据及经验,以确保审核效果。

在进行初步设计概算的审核工作时,应当不断加强业务研究,与同行积极开展沟通、交流,积累项目数据及经验,以确保审核效果。

只有不断研究和积累,才能提高审核质量,降低审核风险。

3、对设计概算进行全面、客观、合理的审核,不漏项、不多计,做到审核全面、细致、准确。

在进行初步设计概算的审核工作时,应当对设计概算进行全面、客观、合理的审核,不漏项、不多计,做到审核全面、细致、准确。

只有这样,才能保证审核质量,降低审核风险。

相关的信息和意见,以便在后续工作中进行深入审查。

4、概算深审。

在初步设计会议结束后,主审人员要根据会议讨论结果和相关意见,对概算进行深入审查,重点核查每一项费用是否合理、准确,对于概算中出现的问题要及时与设计单位沟通,要求其进行修改。

5、概算审核。

在概算深审结束后,主审人员要对整个概算进行综合审核,确保概算的合理性、准确性和完整性,审查结果要及时向决策部门反馈,以便决策部门做出正确的决策。

二)加强设计单位的概算编制能力。

设计单位作为概算编制的主要责任方,应该加强自身的概算编制能力,提高概算编制质量。

具体措施包括:1、加强人员培训。

设计单位要加强对概算编制人员的培训,提高其对工程量计算、费率计取等方面的理解和掌握,确保概算编制的准确性和可靠性。

2、建立概算编制规范。

设计单位要建立起概算编制规范,明确概算编制的流程和要求,确保概算编制的严谨性和规范性。

3、加强内部审查。

设计单位要加强内部审查,对概算进行深入审查,确保概算的合理性、准确性和完整性,避免因为疏忽或者错误而导致概算偏低或者高估的情况出现。

三)加强概算编制与实际施工的衔接。

设计单位在概算编制过程中,应该与实际施工密切衔接,及时了解施工过程中的情况,对概算进行修正和调整,确保概算与实际施工相符合。

同时,在施工过程中,设计单位也应该及时调整概算,避免因为施工过程中的变化而导致概算的偏差。

需要在后续工作中逐步补充,这也需要在审核时予以关注和提出意见。

4、提出审查意见。

在详细审核和核对后,审查机构要出具概算审查意见,对概算编制中存在的问题和不足提出具体的改进措施和建议,让设计单位及时进行修正和完善。

同时,审查机构还要对修整概算的内容进行再次审查,确保修整后的概算符合规定和实际情况,最终确定审查概算投资。

二)审查机构应该加强对初步设计概算文本的审查。

1、审查编制依据的正确性。

在审查设计概算时,首先要核对设计概算编制依据的选用是否正确合理。

编制设计概算的定额和指标必须符合规定,包括建筑工程必须遵循《浙江省建筑工程概算定额》(2003版)、《浙江省安装工程概算定额》(2003版),其他费用必须遵循《浙江省工程建设其他费用定额》。
