首层墙柱砼浇筑技术交底

合集下载

墙、柱混凝土施工技术交底

墙、柱混凝土施工技术交底
8mm
6mm
8mm
±10mm
+8mm,-5mm
4、施工注意事项
⑴ 混凝土施工作业时,施工工人应佩戴安全帽,穿防滑鞋。
⑵ 在临时平台上进行混凝土施工作业,施工工人必须佩戴安全带。
⑶ 混凝土施工作业时,布料应由专人负责,不能频繁更换施工工人,布料工应与泵车操作员及时沟通,保证混凝土施工顺利进行。
⑷ 侧墙及柱子混凝土施工时,必须配备相应数量的看模工,哪里布料就到哪里观察模板情况,哪里振捣就到哪里观察,出现问题必须立即停止施工,采取措施将问题处理好后,方可继续进行施工。
交接检查:在混凝土施工前,混凝土施工工人应对中柱及墙体的脚手架、操作平台进行检察,对施工工具进行试运转,一切正常后方可进行施工。
2、施工工艺措施及主要做法要求
2.1工艺流程
2.1.1柱混凝土施工工艺流程
清理湿润铺浆浇筑凿毛清理养护成品保护
清理:在中柱混凝土施工前,必须先检查中柱钢筋、模板内是否存在杂物,如果存在,必须清理干净。
3、质量要求
混凝土原材、强度等级、工作性应符合设计和施工要求。
混凝土运输、浇筑和两次浇筑间歇时间均不能超过混凝土的初凝时间。
混凝土施工过程中应最好试块的留置,标养试块为1组/100方,同时还应留置拆模试块,侧墙留置抗渗试块等。
施工缝处混凝土浇筑时,应避免将中埋式止水带碰偏,同时混凝土在此处浇筑高度必须控制在中埋式止水带中间,保证止水带的防水性能。
检查验收:混凝土浇筑施工前,所要施工部位的钢筋和模板、支架必须完成验收合格后方可进行。
杂物清理:在混凝土施工前,必须将所浇注部位内的各种杂物,如木板、泡沫、混凝土渣子、钢筋头、土渣等必须全部清理干净。
照明设备:混凝土施工前,必须准备好照明设备,如中柱混凝土施工时,一个柱子必须有一个固定照明灯和一个可移动式照明灯;侧墙及中隔墙施工时,根据侧墙长度,每4-6米必须有一个照明灯,同时应有可移动式照明灯。

首层墙柱砼浇筑技术交底

首层墙柱砼浇筑技术交底

2000 05 30 共4页第1页北京卫星制造科研实验大楼主体工程首层墙柱砼浇筑一、施工准备(一)、材料及机具:1、商品砼:砼强度等级C40,采用525#普通硅酸盐水泥掺加粉煤灰、外加剂等配制而成。

2、主要机具:插入式振捣器,NR5262 TBC(37m)型汽车泵一台,标尺杆,手把灯等。

(二)、作业条件:1、墙、柱施工缝经无齿锯、凿子等工具凿毛处理完成,并经检查合格后办完预检手续。

2、浇筑部位墙、柱钢筋全部绑扎完毕,垫块已经垫好,消防管线、水电管线及其它预埋件预埋完成,并办完各种隐检手续。

3、浇筑部位墙、柱模板已经支好并固定可靠,预检工作已经完成。

4、砼浇灌申请单己被批准,商品砼供货合同及技术要求已经签订完毕。

5、火烧丝、钢筋头、塑料帽等杂物全部清理干净。

6、浇筑砼用架子、走道及工作平台,安全稳固,能够满足浇筑要求。

7、汽车泵已准备就绪。

二、施工工艺1、施工部署:采用“赶浆法”浇筑砼。

独立柱采用塔吊吊运砼循环浇筑,每四根柱为一循环单元;筒体墙采用汽车泵泵送浇筑,上口塔吊找平,其中筒体墙分两次浇筑。

2、先在墙、柱施工缝处浇筑5~10cm厚同配比无石子砂浆,2000 05 30 共4页第2页北京卫星制造科研实验大楼主体工程首层墙柱砼浇筑后分层浇筑砼,分层厚度43cm,下灰厚度采用标尺杆配手把灯控制。

3、浇筑砼时为防止砼分层离析,混凝土由料斗、泵管内卸出时,其自由倾浇高度不得超过3m,超过3m时搭设斜槽。

4、振捣棒要快插慢拔,插点呈梅花型布置,按顺序进行,不得遗漏。

50捧移动间距不得大于50cm,振捣上一层时应插入下一层砼不小于5cm以消除两层间的接缝,振捣时间以混凝土表面出现浮浆及不出现气泡、下沉来控制。

5、严格控制每一层的浇筑时间,确保在下层混凝土初凝前将上层混凝土浇筑完毕。

6、墙洞口两侧砼高度保持一致,必须同时下灰,同时振捣,振捣时振捣棒距洞边30cm,以防止洞口变形,大洞口下部模板必须开口并补充振捣。

首层墙柱砼浇筑技术交底

首层墙柱砼浇筑技术交底

首层墙柱砼浇筑技术交底1. 引言本文档旨在就首层墙柱砼浇筑技术进行交底,确保施工过程的质量控制和施工人员的安全。

2. 准备工作在进行首层墙柱砼浇筑之前,需要进行以下准备工作:•确认施工区域已经清理干净,无杂物和障碍物;•检查所需材料和工具是否齐全,并确保其质量和有效性;•安排施工人员按照工作计划和施工要求进行操作;•确保现场的安全措施已经到位,包括设置警示标识、防护栏杆等。

3. 砼配比根据设计要求,首层墙柱砼的配比如下:•水泥:Xkg•砂:Ykg•石子:Zkg•水:Wkg确保砼配比的准确性,遵循设计要求和相关标准。

4. 砼浇筑工艺4.1 砼浇筑顺序首层墙柱砼浇筑的顺序如下:1.先浇筑柱子。

根据设计要求,在预留的柱位上安装支模,并使用螺杆进行调整、固定。

然后,开始砼浇筑,一次性浇筑至设计要求的高度。

2.接着浇筑墙体。

在柱子旁边的墙体上安装支模,并使用螺杆进行调整、固定。

然后,一次性浇筑至设计要求的高度,保证与柱子的衔接处平整。

4.2 浇筑前准备在进行砼浇筑之前,需要进行以下准备工作:•确定浇筑顺序,并进行足够的准备时间,以充分保证前一浇筑部位的强度达到要求;•对浇筑部位进行清洁,确保无积水和杂物;•检查支模的固定情况,确保支模牢固稳定;•准备好抹灰板和刮板等工具,以便在浇筑后及时对表面进行处理。

4.3 浇筑操作步骤1.搅拌砼:根据砼配比,将水泥、砂、石子和水按比例加入搅拌车或搅拌机中进行充分搅拌,直至均匀混合。

2.运输砼:使用搅拌车将搅拌好的砼运输至施工现场。

注意在运输过程中避免砼的分离或凝结。

3.砼浇筑:将砼从搅拌车倒入支模内,注意控制浇筑的速度和高度,以避免产生空隙或折断水泥砂浆。

4.表面处理:使用抹灰板和刮板等工具对浇筑后的表面进行平整,确保表面光滑一致。

5.养护:在浇筑结束后,立即进行养护措施,包括覆盖湿布和喷水保湿等,以确保砼逐渐获得足够的强度。

5. 安全注意事项在进行首层墙柱砼浇筑过程中,需遵守以下安全注意事项:•穿戴好个人防护装备,如安全帽、工作服、手套、防滑鞋等;•注意搅拌车和搅拌机的运行状态,并确保操作人员远离危险区域;•在倒砼过程中,人员应保持安全距离,避免被砼溅射伤害;•严禁乱扔材料和工具,保持施工现场整洁。

墙柱混凝土浇筑技术交底

墙柱混凝土浇筑技术交底
1.1.2运输机具:塔吊、混凝土料斗、混凝土脱式输送泵、混凝土布料杆
1.2.材料准备:
1.2.1混凝土:采用预拌混凝土
1.2.2辅助材料:混凝土泵管采用短钢管及方木进行管路固定,操作平台由钢管搭设,铺设脚手板。
1.3.作业条件:
1.3.1架设好混凝土布料杆
1.3.2接好混凝土泵管
1.3.3模板上施工操作平台搭设好
2.2.3.3墙柱浇筑混凝土前,在底部接槎处先浇筑3~5cm厚与墙体混凝土同配合比的无石子水泥砂浆。用铁锹均匀入模,不得用泵管直接灌入模内。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
技 术 交 底 记 录
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
技 术 交 底 记 录

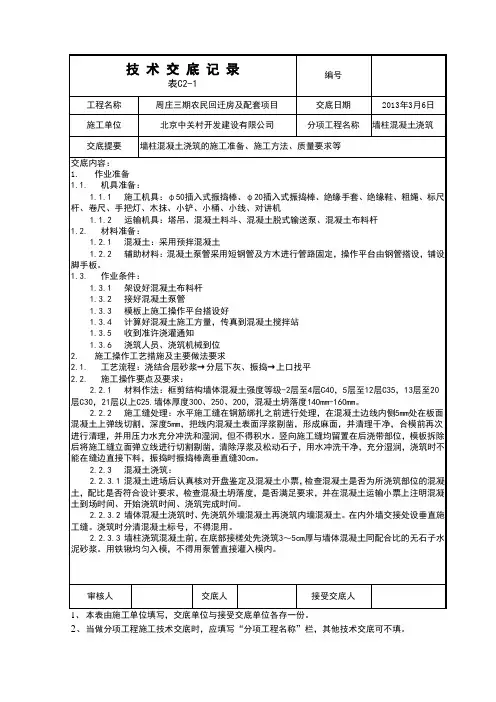

表C2-1
编号
工程名称
周庄三期农民回迁房及配套项目
交底日期
2013年3月4日
施工单位
北京中关村开发建设有限公司
分项工程名称
墙柱混凝土浇筑
交底提要
墙柱混凝土浇筑的施工准备、施工方法、质量要求等
交底内容:
3.2.2布灰时必须分层进行,每层下灰厚度不得超过50cm,上下两层间隔不得超过2小时。
3.2.3振捣时振捣点要依顺序进行,掌握好振捣时间,不得出现振捣时间过长、过短或振点间距过大、漏振、重振现象。筑过程中不得更改配合比,如在浇筑过程中加水搅拌、添加砂浆等。
2.2.4.4及时将遗洒在楼面、模板上的混凝土清理干净。

墙柱混凝土养护技术交底

墙柱混凝土养护技术交底

编号:AQ-GL-07072( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑墙柱混凝土养护技术交底Technical disclosure of wall column concrete maintenance墙柱混凝土养护技术交底备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。

一个出过安全事故的企业,不管在劳动者还是消费者的心中都是没有可信度的。

所以只有加强企业的安全管理,才能树立良好的企业形象,从而赢得市场。

交底内容:1.作业准备1.1.机具准备:1.1.1引水管、喷头1.2.材料准备:1.2.1塑料布1.3.作业条件:1.3.1墙柱模板已经拆除。

2.施工操作工艺措施及主要做法要求2.1.工艺流程:普通混凝土养护:独立柱包裹塑料布→淋水养护→保持墙柱表面湿润冬施混凝土养护:独立柱包裹塑料布→包裹保温层→混凝土测温2.2.施工操作要点及要求:2.2.1混凝土表面经常保持湿润,墙体表面不能包裹时更应保持每日浇水次数。

2.2.2当气温低于5℃时,不得浇水养护。

2.3.混凝土养护:2.3.1跟随模板拆除后及时将混凝土独立柱表面用塑料布进行包裹。

2.3.2在柱头上浇水使柱体塑料布内充分湿润,墙体养护采用喷头向墙体表面上喷洒,使墙体表面湿润,每天浇水次数由天气决定,原则为保持混凝土表面湿润。

柱体每日在两次左右,墙体每日浇水4~5次。

2.3.3浇水养护时间:≥7天,达到设计强度为止。

2.4.冬施养护测温:2.4.1冬施期间混凝土养护为保温养护,柱体在模板拆除后及时包裹塑料布,在其上包裹保温毛毡,墙体保温在模板拆除后在墙顶上挂保温毛毡进行保温,保温时墙顶盖严。

2.4.2冬施期间混凝土测温:在混凝土施工之前依据测温图布置好测温管,在混凝土浇筑成型后进行混凝土内部温度的测量,测温时把温度计放入测温孔内,把管口堵严,等5分钟后拿出来读数,并做好记录,测温每两小时一次。

墙体、柱混凝土技术交底

墙体、柱混凝土技术交底

3、允许偏差:见附表(mm) (见下页) (六)成品保护 1、浇筑砼时不允许踩钢筋,不碰动预埋件和插筋,同时要保证钢筋和垫块的

位臵正确。 2、不用重物冲击模板,不在模板上踩踏,应搭设跳板,保护模板的牢固和严 密。


专业技术负责人:
交底人:
接受人:
4
墙体及柱、顶板、楼梯混凝土浇筑 技术交底卡
GD2301003□□ 施工单位 工程名称 交底部位 中铁建设集团有限公司 清远•恒大•银湖城工程 (7#~15#楼) 墙体及柱、顶板、楼梯 分部工程 日 期 混凝土施工 2011 年 月 日

证混凝土运输通畅。 (四)操作工艺 1、混凝土采用罐车运输(保证运至浇筑地点时温度:5 C≤T≤25 C) ,塌落度 符合混凝土申请单,现场砼的蹋落度控制在 160±20mm,运输到现场时不产生明显 离析现象,不得有水泥砂浆流失,保证运输中砼降温速度不得超过 5。C/h(在砼小 票上写明出机温度,到场后现场测温,温差除以运输时间) ,派专人负责测温,对任 何不符合本条规定要求的砼应坚决退回, 砼浇筑人员应在砼小票上注明砼到场时间、 开始浇筑时间、浇筑完成时间。

实预埋件的位臵、数量及固定情况。检查模板拼接是否严密,加固是否可靠,各种 连接是否牢固。

2、检查并清理模板内残留杂物。 3、 汽车泵、 地泵、 振捣器等机械设备应经检查、维修,保证浇筑过程顺利进行。 4、检查电源、线路,并做好照明准备工作。

5、配齐所有管理人员和施工人员及一些钢筋工、木工,并对所有人员进行 技术交底、安全交底。 6、人员行走的马道须支设牢固,并经安全部门验收。浇筑前清整现场道路,保

6、浇筑后墙体上口标高要一致,严禁出现高低差。 7、墙体模板拆除必须在砼强度达到 1.2Mpa,由施工单位工长填写拆模报告,

墙、柱混凝土浇筑技术交底

墙、柱混凝土浇筑技术交底
4.4.2在混凝土浇灌前,用塑料薄膜包裹框架柱插筋,以免污染。
4.4.3框架柱拆完模板要用多层板制作护角。
4.4.4上层框架柱浇注时,水泥浆流入下层应及时清理干净。
(1)振捣:框架柱混凝土分层浇筑下料后,立即对混凝土用振捣棒进行振捣,混凝土采用两种型号的振捣棒筏板为50型与30型(钢筋密集处使用)。振捣棒要快插慢拔,每点振捣延续时间以混凝土表面出现浮浆、无气泡、不再下沉为止每点振捣时间为20s。除上面振捣外,下面要有人随时敲打模板。振捣上一层混凝土时振捣棒插入下一层混凝土50mm,并且要上下微微抽动,以消除两层之间的接缝。振捣棒不得触动钢筋和预埋件。不得漏振或过振,振捣时振捣棒不得直接接触模板及钢筋,不得通过振捣模板来达到混凝土密实。在振捣时,要派专人看模,发现有涨模、移位等情况时及时处理,以保证混凝土的结构尺寸及外观。
2.2施工操作要点及要求
2.2.1主要尺寸及材料做法
2.2.1.1五至七层墙、柱采用C45混凝土,八层至十层墙、柱采用C40混凝土,十一层及以上各层墙、柱采用C35混凝土。
2.2.1.2本工程根据技术合同以及规范要求混凝土初凝时间为6~8h;凝土坍落度为120mm~160mm。
2.2.2施工缝处理
2.2.2.1框架柱施工缝处理:框架柱水平施工缝留置位置在梁底标高上20mm,待框架柱拆完模板在梁底标高上5mm处弹线,用云石机沿线向墙内切割深度8mm(见图2.1),再用錾子沿短边方向剔凿出表面浮浆与松动石子露出坚实石子。
框架柱施工缝留置图2.1
施工缝在浇筑完成达到能上人时要对混凝土进行凿毛处理,剔除表面松散混凝土,在浇筑混凝土之前要洒水润湿。
2.2.3混凝土浇筑
2.2.3.1 由于柱子混凝土强度等级高于梁板混凝土强度等级不大于一级者,梁柱节点处的混凝土强度等级同梁板,可随梁板一同浇筑。

混凝土浇筑(柱、梁板、楼梯、剪力墙)施工技术交底

混凝土浇筑(柱、梁板、楼梯、剪力墙)施工技术交底

混凝土分项工程施工技术交底一、混凝土浇筑与振捣的一般要求1、混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。

2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1。

25倍,最大不超过50cm。

3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实.移动间距不大于振捣作用半径的1.5倍(一般为30~40cm)。

振捣上一层时应插入下层5cm,以消除两层间的接缝。

4、浇筑混凝土应连续进行。

如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。

间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。

5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。

二、柱的混凝土浇筑1、柱浇筑前底部应先填5cm厚与混凝土配合比相同标号砂浆,柱混凝土应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。

除上面振捣外,下面要有人随时敲打模板.2、柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时,应采取措施(用串桶)。

3、柱混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。

在与梁板整体浇筑时,应在柱浇筑完毕后停歇1~1。

5h,使其获得初步沉实,再继续浇筑。

4、浇筑完后,应随时将伸出的搭接钢筋整理到位.三、梁、板混凝土浇筑1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。

2、和板连成整体高度大于1m的梁,允许单独浇筑,其施工缝应留在板底以下2~3cm处.浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下二层料,用“赶浆法"保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2000 05 30 共4页第1页
北京卫星制造科研实验大楼主体工程
首层墙柱砼浇筑
一、施工准备
(一)、材料及机具:
1、商品砼:砼强度等级C40,采用525#普通硅酸盐水泥掺加粉煤灰、外加剂等配制而成。

2、主要机具:插入式振捣器,NR5262 TBC(37m)型汽车泵一台,标尺杆,手把灯等。

(二)、作业条件:
1、墙、柱施工缝经无齿锯、凿子等工具凿毛处理完成,并经检查合格后办完预检手续。

2、浇筑部位墙、柱钢筋全部绑扎完毕,垫块已经垫好,消防管线、水电管线及其它预埋件预埋完成,并办完各种隐检手续。

3、浇筑部位墙、柱模板已经支好并固定可靠,预检工作已经完成。

4、砼浇灌申请单己被批准,商品砼供货合同及技术要求已经签订完毕。

5、火烧丝、钢筋头、塑料帽等杂物全部清理干净。

6、浇筑砼用架子、走道及工作平台,安全稳固,能够满足浇筑要求。

7、汽车泵已准备就绪。

二、施工工艺
1、施工部署:采用“赶浆法”浇筑砼。

独立柱采用塔吊吊运砼循环浇筑,每四根柱为一循环单元;筒体墙采用汽车泵泵送浇筑,上口塔吊找平,其中筒体墙分两次浇筑。

2、先在墙、柱施工缝处浇筑5~10cm厚同配比无石子砂浆,
2000 05 30 共4页第2页
北京卫星制造科研实验大楼主体工程
首层墙柱砼浇筑
后分层浇筑砼,分层厚度43cm,下灰厚度采用标尺杆配手把灯控制。

3、浇筑砼时为防止砼分层离析,混凝土由料斗、泵管内卸出时,其自由倾浇高度不得超过3m,超过3m时搭设斜槽。

4、振捣棒要快插慢拔,插点呈梅花型布置,按顺序进行,不得遗漏。

50捧移动间距不得大于50cm,振捣上一层时应插入下一层砼不小于5cm以消除两层间的接缝,振捣时间以混凝土表面出现浮浆及不出现气泡、下沉来控制。

5、严格控制每一层的浇筑时间,确保在下层混凝土初凝前将上层混凝土浇筑完毕。

6、墙洞口两侧砼高度保持一致,必须同时下灰,同时振捣,振捣时振捣棒距洞边30cm,以防止洞口变形,大洞口下部模板必须开口并补充振捣。

7、墙、柱砼浇筑、振捣完毕后将上口甩出的钢筋加以整理,并以模板上口为基准对砼表面加以找平。

8、接到试验员通知砼强度已达到1.2Mpa时开始拆模。

9、拆模后立即在侧面涂刷养护灵,并在上口浇水养护不少于7昼夜,浇水以砼表面湿润为标准。

三、质量标准
1、商品砼必须资料齐全,使用前检查出厂合格证及有关试验报告。

2、严格控制下灰厚度43cm,禁止集中下灰。

3、砼必须振捣密实,不得有蜂窝、麻面、孔洞、露筋、缝隙、夹渣等缺陷。

2000 05 30 共4页第3页
北京卫星制造科研实验大楼主体工程
首层墙柱砼浇筑
4、允许偏差项目见下表:
四、注意事项
1、砼浇筑时不得直接冲击模板。

2、振捣棒不得触动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振。

3、在预留洞宽度大于1m的洞底,应在洞底平模处开振捣口和观察口,避免出现缺灰或漏振现象。

4、洞口两侧暗柱及内外墙交接点处必须加强振捣,确保砼密实。

5、浇筑砼的过程中钢筋、模板工长跟班作业,发现问题及时解决,并设专人看筋、看模板。

2000 05 30 共4页第4页北京卫星制造科研实验大楼主体工程
首层墙柱砼浇筑
6、浇筑砼时时刻注意观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生变形移位时应立即停止浇筑,并在已浇筑的砼凝结前修整完好。

7、浇筑砼过程中遇小雨不停,遇大雨必须采取有效措施,在浇筑完毕砼表面覆盖塑料布,正在浇筑砼的部位搭设防雨棚。

8、浇筑时要有专门的铺灰人员指挥浇筑,切忌“天女散花”,分配好清理人员和抹面人员。

9、混凝土强度的试块取样、制作、养护和试验必须及时,并保证数量。

10、砼浇筑过程中,设专人做好后台供应记录。

11、拆模时禁止破坏墙、柱边角及表面。

四、安全措施
1、进入施工现场戴好安全帽,高空作业系好安全带。

2、施工现场禁止吸烟。

3、施工过程中严禁从上至下抛掷任何物品。

4、上下施工作业面走南侧脚手架内专用人行马道。

5、砼输送泵后台及泵管旁严禁站人,按要求操作,禁止违章。

6、注意泵管口不得朝向人。

7、振捣砼及拉线人员必须穿胶鞋、戴绝缘手套,以防触电。
