探放水设计情况说明

探放⽔设计情况说明探放⽔设计情况说明⼀、920辅运巷(设计长度2863m,现掘43m)1、长探:11钻,探80,掘50m,留30m。
第⼀层(同层):距底板1.2m,倾⾓0°,⽅位左、中、右间隔8°,共5孔。
第⼆层(向上):距底板1.5m,倾⾓8°(与巷道上⽅夹⾓8°),⽅位左、右间隔8°(⽆正中孔),在第⼀层孔间隔中间,共4孔。
第三层(向下):距巷道底板1.5m,倾⾓-8°、-15°,在巷道正中右侧0.65m、1.95m处开孔,2孔2、短探:13钻,探8m,掘3m,留5m第⼀层(同层):距底板1.5m开孔,倾⾓0°,以左、中、右间隔15°共5孔。
第⼆层:距顶板0.5m开孔,倾⾓30°,以左、中、右间隔15°,共5孔。
(⾄本层顶板)第三层:距底板0.5m开孔,倾⾓-45°,以左、中、右正前探测,共3孔。
(探下伏11#层)⼆、9105回风联巷(设计275m)1、长探:7钻,探80,掘50m,留30m。
第⼀层(同层):距底板1.2m,倾⾓0°,⽅位左、中、右间隔16°,共3孔。
第⼆层(向上):距底板1.5m,倾⾓3.5°(与巷道上⽅夹⾓3.5°),⽅位在第⼀层孔左、右间隔中间(⽆正中孔),共2孔。
第三层(向下):距巷道底板1.0m,倾⾓-9°、-6°,顺巷左、在右帮处开孔,2孔2、短探:13钻,探8m,掘3m,留5m第⼀层(同层):距底板1.5m开孔,倾⾓0°,以左、中、右间隔15°共5孔。
第⼆层:距顶板2.0m开孔,倾⾓20°,以左、中、右间隔15°,共5孔。
(⾄本层顶板)第三层:距底板0.5m开孔,倾⾓-45°,以左、中、右正前探测,共3孔。
(探下伏11#层)三、11煤西辅运巷(剩余190m)1、长探:7钻,探80,掘50m,留30m。
探放水设计及安全技术措施

03
探放水工程实施
探放水工程实施的基本流程
探放水方案设计
根据矿井采掘工程布置和地质条件,设计探放水方案, 包括探水孔布置、钻孔深度、超前距离、安全距离等参 数。
探放水设备准备
根据设计方案,准备探放水设备,包括钻机、水泵、排 水管路等。
现场勘查与测量
对探放水区域进行实地勘查和测量,确定探水孔的实际 位置和角度。
工程设计
设计单位根据矿区地质报告、水文资料以及相邻矿井的开 采情况,制定了详细的探放水工程方案。包括钻孔布置、 钻孔深度、防水煤柱的留设等。
实施过程
施工过程中,施工单位严格按照设计方案和施工规范进行 操作,确保工程质量。同时,加强现场监管,及时发现并 处理安全隐患。
案例总结
通过科学的探放水工程设计及严格的施工管理,某矿区成 功地降低了水患风险,保障了安全生产。
综合治理
探放水安全技术措施应综合考虑 设备、人员、环境等多个方面,
做到全面、系统地防范风险。
探放水安全技术措施的实施要求
严格遵守相关法规
实施探放水安全技术措施时, 应严格遵守国家及地方的相关
法规、标准及规范。
强化人员培训
对参与探放水作业的人员进行 安全技术培训,提高其安全意 识和操作技能。
进行风险评估
专人监护等。
03
案例总结
探放水过程中要高度重视现场安全管理,加强员工安全培训教育,提高
安全意识。同时,完善现场安全设施,严格执行安全规程,确保安全生
产。
案例三:某矿区探放水工程的优化措施及效果
背景介绍
某矿区在探放水工程实施过程中,针对发现的问题和存在的安全隐患,采取了一系列的优 化措施。
优化措施
首先,加强员工安全培训教育,提高员工的安全意识和操作技能。其次,严格执行设计方 案和施工规范,确保工程质量。再次,加强现场监管力度,及时发现并处理安全隐患。最 后,完善安全设施,如设置钻孔防护栏、配备专职监护人员等。
探放水设计的编制内容

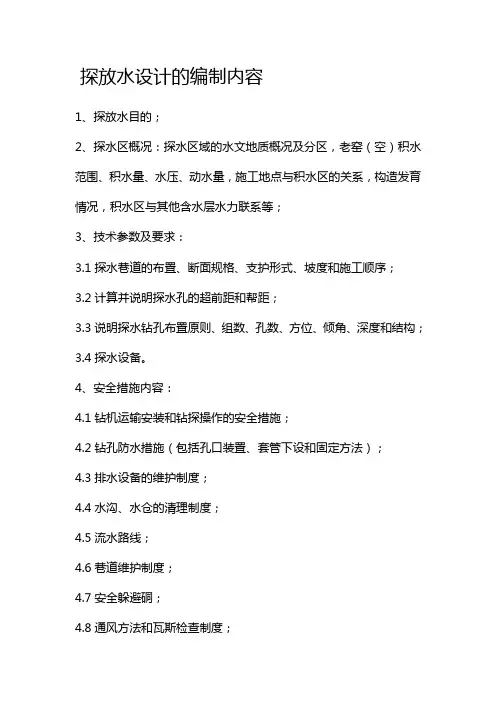

探放水设计的编制内容
1、探放水目的;
2、探水区概况:探水区域的水文地质概况及分区,老窑(空)积水范围、积水量、水压、动水量,施工地点与积水区的关系,构造发育情况,积水区与其他含水层水力联系等;
3、技术参数及要求:
3.1探水巷道的布置、断面规格、支护形式、坡度和施工顺序;
3.2计算并说明探水孔的超前距和帮距;
3.3说明探水钻孔布置原则、组数、孔数、方位、倾角、深度和结构;
3.4探水设备。
4、安全措施内容:
4.1钻机运输安装和钻探操作的安全措施;
4.2钻孔防水措施(包括孔口装置、套管下设和固定方法);
4.3排水设备的维护制度;
4.4水沟、水仓的清理制度;
4.5流水路线;
4.6巷道维护制度;
4.7安全躲避硐;
4.8通风方法和瓦斯检查制度;
4.9通讯方式;4.10避灾路线。
5、附图:
探放水钻孔布置图(包括平、剖面图);
探放老窑(空)水时,应在平面图上标明积水区范围、积水量、水压及积水线、探水线、警戒线;
探放水钻孔结构图;
避灾路线图。
探放水设计说明:
1积水线、探水线、警戒线确定;
2老窑(空)积水量估算;
3钻孔布置;
4超前距的计算;
5安全措施。
探放水设计由煤矿总工程师组织制定、审查、会签,报公司总工程师签发实施,总工办备案。
探放水设计方案

探放水设计方案一、概况 1、工作面概况 12020工作面里段位于我矿井田+87m水平西翼一侧,该工作面东侧为12020工作面采空区,南部(上部)为本矿上水平工作面采空区,西部、北部(下部)为原始煤层。
开采煤层为五3煤,12020工作面(里段)走向长760米,倾向长150米,煤层倾角25-30度,煤层厚度0.6—0.9m,平均厚0.69m,工作面地质储量11.7万吨。
12020上下付巷沿煤层走向掘进。
2、地质情况 12020工作面上付巷掘进515米,下付巷掘进650米时揭露新F7断层,走向155°,倾向65°,倾角48°,延伸长度约350m,落差0-30m;该工作面上部最高海拔标高为+660米,最低海拔标高为+590米,相对高差70米,地面处在伏牛山的顶部,地表荒芜,无居民及建筑物存在。
3、水文地质情况 ①大气降水、地表水及新近系潜水 本区为低山丘陵地形,地面坡度较大,冲沟发育,大气降水迳流排泄条件好,因而无常年性地表水体。
区内新近系地层呈零星发育,以坡积、洪积及冲积于沟谷、坡脚处,厚度较小,岩性复杂,含富水性差。
加之上部上石盒子组隔水层较厚,故此大气降水、地表水及新近系潜水对五3煤开采无影响。
仅在井筒揭穿层段有少量淋漓水现象。
②五3煤层顶板砂岩裂隙承压水 五3煤层顶板砂岩裂隙含水层,系指煤层之上60m范围内所含砂岩裂隙含水层,岩性为中粒砂岩,一般发育2~5层,累计厚度约0~30m,一般20m左右,岩性完整致密,裂隙不发育,且部分被方解石脉所充填。
生产开采过程中该含水层裂隙承压水将首先充入矿坑,是矿坑涌水的主要充水水源之一。
由于该含水层单层厚度较薄,裂隙不甚发育,且补给条件差,裂隙水储存量有限,导、富水性弱,生产中易于疏排。
③五3煤层底板砂岩裂隙承压水 主要由1~2层中粒岩屑砂岩组成,厚2.39~11.09m,平均5.70m,泥质胶结,局部含泥砾及石英细砾。
砂岩致密坚硬,裂隙不发育,含富水性弱。
探放水设计原则及安全技术措施

附件十一探放水设计原则及安全技术措施为了搞好矿井防治水工作,有效地防止矿井水害事故,确保矿井安全生产及职工的人身安全。
依据《煤矿安全规程》、《煤矿防治水规定》有关条款要求,特编制矿井探防水设计原则及安全技术措施。
矿井在日常工作中,应当坚持预测预报、有疑必探、先探后掘、先探后采的原则,进行充水条件分析,在受水害威胁的区域内进行采掘前,必须坚持“有掘必探”的原则,加强探放水工作。
一、探放水设计1、探水钻孔的布置(1)平巷探放水钻孔布置平巷钻孔布置目标主要就探巷道上帮和前方的水体,钻孔呈半扇形布置探放水前,必须编制探放水设计,确定探水警戒线,制定防止瓦斯和其它有害气体危害等安全措施。
二、探放水设计原则1、按矿井开拓工程布置,根据技术部门提供的地质和水文地质资料编制设计。
2、探放水老空水、陷落探水和钻孔水时,探水钻孔成组布设,并在巷道前方的水平面和竖直面内是扇形。
钻孔终孔位置以满足平站3m为准,原煤层内名孔终孔的孔的距不得超过1.5m。
①平巷探主水钻孔布置;②斜巷探放水钻孔布置。
3、探放断裂透水和岩溶水等时,探水钻孔沿掘进方向的前方及下方布置,底板钻孔不应少于2个。
4、煤层内原则上禁止探放水压高于1MPa的充水断层水,含水层水及陷落探水等。
如确实需要的,可以先建筑防水闸墙,并在闸墙外沟内探放水。
5、上山探水时,一般进行双巷掘进,其中一条超探水和江水,分一条用来安全撤水,双巷闸每隔30~50m掘1个联络巷,并设挡水墙。
6、井下探放水应当使用专用探放水钻机。
严禁使用煤电钻探放水。
7、探水钻孔除兼作堵水或者疏水用的钻孔外,终孔孔径一般不得大于75mm。
8、探水钻孔超前距离和止水长度,应当符合:①、探放老空积水的超前钻距,根据水压、煤(岩)层厚度和强度及安全措施等情况确定,但最小水平钻距不小于30m,止水套管长度不应小于10m。
②、沿岩层探放含水层,断层和陷落等含水时,最小水平钻距和止水巷管长度不应小于水压在<1.0、1.0~2.0、2.0~3.0、>3.0Pa 时,分别为>10、>15、>20、>25m和>5、>10、>15、>20m。
探放水设计

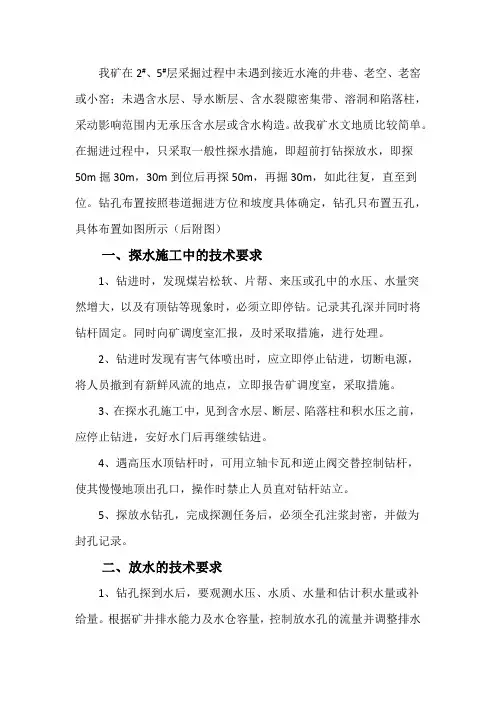

我矿在2#、5#层采掘过程中未遇到接近水淹的井巷、老空、老窑或小窑;未遇含水层、导水断层、含水裂隙密集带、溶洞和陷落柱,采动影响范围内无承压含水层或含水构造。
故我矿水文地质比较简单。
在掘进过程中,只采取一般性探水措施,即超前打钻探放水,即探50m掘30m,30m到位后再探50m,再掘30m,如此往复,直至到位。
钻孔布置按照巷道掘进方位和坡度具体确定,钻孔只布置五孔,具体布置如图所示(后附图)一、探水施工中的技术要求1、钻进时,发现煤岩松软、片帮、来压或孔中的水压、水量突然增大,以及有顶钻等现象时,必须立即停钻。
记录其孔深并同时将钻杆固定。
同时向矿调度室汇报,及时采取措施,进行处理。
2、钻进时发现有害气体喷出时,应立即停止钻进,切断电源,将人员撤到有新鲜风流的地点,立即报告矿调度室,采取措施。
3、在探水孔施工中,见到含水层、断层、陷落柱和积水压之前,应停止钻进,安好水门后再继续钻进。
4、遇高压水顶钻杆时,可用立轴卡瓦和逆止阀交替控制钻杆,使其慢慢地顶出孔口,操作时禁止人员直对钻杆站立。
5、探放水钻孔,完成探测任务后,必须全孔注浆封密,并做为封孔记录。
二、放水的技术要求1、钻孔探到水后,要观测水压、水质、水量和估计积水量或补给量。
根据矿井排水能力及水仓容量,控制放水孔的流量并调整排水能水。
2、放水时,必须设专人监测钻孔出水情况,测定水量、水压,做好记录,若水量突然变化,必须及时处理,并立即报告矿调度室。
3、加强放水地点的通风,增加有害气体的观测次数。
4、必须监视放水全过程,放水结束后,应立即核算放水量与预计水量的误差,查明原因。
三、探放水的安全措施1、探水巷必须在探水钻孔有效控制范围内掘进,每次探水后、掘进前,应在起点处设置标志,并建立挂牌制度。
2、巷道支护应牢固,使巷道有较强的抗水冲击能力。
3、探放水地点必须安设电话和报警装置。
4、必须向受水威胁地区的施工人员贯彻、交待报警信号及避灾路线。
5、探水巷道应加强出水征兆的观察,一旦出现异常应立即停止工作,及时处理。
探放水设计要求

矿井水文情况
• (三)河流、湖泊分布 • 井田内无常年地表流水,亦无泉眼出露;
夏季暴雨时节,沿沟谷形成暂时性水流。 西距井田13km处,有三屯河自西南向东北 方向流经,多年平均径流量为3.3亿m3( 14.46m3/s)。东距井田5km处,有头屯河 自西南向东北方向流经,多年平均径流量 2.2亿m3。区内生活用水需从头屯河拉运。
• 1、对掘进巷道施工区域应进行水文地质调查,并分析清 楚含水层、采空区、断层、褶曲、陷落柱等因素,进行必 要的预测预报。
• 2、探放水设计必须由矿总工程师组织审定批准,并有组 织审批的会审意见。
• 3、设计内容应包括探放水区域的水文地质条件。在确定 存在的采空区附近施工探放水钻孔,应分析并查明采空区 的位置、积水量和水压,必须在施工图标明与采空区的位 置关系及有关参数。
探放水设计要求
• 10、探放能够确定的采空区积水时,钻孔夹角应以终孔位 置满足平距3m为准,煤层内钻孔终孔垂距不得超过1.5m。
• 11、探放水钻孔止水套管岩石内不得低于15m,煤层中不 得低于20m;最外套管必须焊接法兰盘,必须采用水泥浆 注浆固定套管,凝固时间不得低于72小时;终孔直径不得 大于75mm。
3、钻孔倾角:三个以下全标,三个以上标
钻孔倾角(度) 钻孔深度(米)
探放水情况 施工负责人
钻孔剖 面示 意图
4、探放水情况:填写有水或无水,有水需 写明水量,单位m³/h。
5、钻孔布置图:巷道断面及钻孔布置情况, 钻孔需编号。
6、钻孔平面图:标明钻孔方位在水平投影 布置情况,虚线画出巷道预想平面位置。 7、钻孔剖面图:标明钻孔倾角在立面投影
探放水设计
新建煤矿培训中心 教师 秦刚
主要内容
探放水设计要求 掘进探放水设计
探放水设计及安全措施

和安全。
配备专业的探放水设备和人员
03
探放水工作必须由专业的探放水队伍完成,设备和人员必须符
合相关要求。
探放水设计的技术要求
确定合理的探水线
根据地质资料和实际情况,确定合理的探水线,确保探水的准确 性。
选择合适的探水方法
根据实际情况选择合适的探水方法,确保探水的有效性和安全性 。
制定应急预案
在探放水过程中,必须制定应急预案,确保在突发情况下的应对 措施。探放水设Biblioteka 及安 全措施汇报人: 日期:
目录
• 探放水设计概述 • 探放水方案设计 • 探放水工程施工及管理 • 探放水安全措施 • 探放水效果评价与总结 • 相关法规与标准规范
01
探放水设计概述
探放水设计的意义
确保矿井生产安全
探放水可以有效地防止水害事故的发生,保障矿井生产安全。
防止地下水污染
应急设施配备
在现场设置应急设施和器材,确保在紧急情况下能够及时使用。
05
探放水效果评价与总结
探放水效果评价方法
对比法
将探放水前后的水文地质条件进行对比,分 析探放水对地下水流场的影响范围和程度。
数值模拟法
利用数值模拟软件对探放水前后的地下水流场进行 模拟,分析探放水效果及对周边环境的影响。
现场监测法
设备准备
根据需要选择合适的钻机、钻具、 水泵等设备,并确保设备完好、安 全可靠。
安全培训
对参与探放水工程的人员进行安全 培训,确保他们了解如何应对突发 情况,并熟悉操作规程和安全规定 。
钻探施工
01
02
03
04
钻孔布置
根据探放水计划,在采煤工作 面布置钻孔,确保覆盖所有可
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
掘进工作面探放水设计第一节矿井生产概况一、矿井概况陕西省榆林市榆阳区沙炭湾煤矿位于榆林城北东50°方向,直距榆林20km,井田范围大致位于金(鸡滩)详查勘探区东北的榆(林)神(木)旧公路东部,头道河南部。
其行政区隶属榆阳区麻黄梁镇管辖,地理坐标大致为东经109°51′40″—109°53′11″;北纬38°20′00″—38°24′51″。
井田东西长3.00km,南北宽1.16km, 井田面积3.8569km2。
二、矿井地貌、地形本矿地处毛乌素沙漠南缘与陕北黄土高原接壤地带。
井田内全被第四系松散堆积物覆盖,南部有成片的黄土分布,沿井田北侧水库分布有冲、湖积粉砂及亚沙土。
区内地形黄土裸露处较为平坦,井田内南部、东南高,北部低,海拔标高在1220~1190m间,相对高差为30m。
三、井田周边煤矿水患调查分析通过调查,沙炭湾煤矿东邻西庄井田,南邻白鹭煤矿,北与十八墩水库和石峁水库相邻。
相邻各矿均在各自界内生产,开采3#煤层,因此当矿井开采至井田边界时应按规定留设保安煤柱,并进行探放水,以防造成水害。
四、矿井地质特点及构造1、井田地层井田主要地层由老到新为:侏罗系中统延安组、直罗组,第四系中、上更新统、全新统等。
2、构造井田构造形态为走向北东,倾向北西的单斜,断层不发育,构造简单。
3、煤层(一)煤层区内施工的钻孔在延安组中均见含可采煤层两层,本煤矿以主要可采煤层3号煤层为目的层,该煤层是区内最上部的一个煤层,厚度大而稳定,全区可采。
区域上3号煤层与神府矿区2-2煤层相当。
根据常乐堡煤矿和本矿收集资料,位于3号煤下部5m左右有3号煤的分叉煤3-1煤层,厚0.90~1.40m,为一全区可采的薄~中厚煤层,其余煤层厚度小且不连续,控制和研究程度较低。
(1)煤层的产状及结构3号煤层位于延安组第三段顶部,向东北局部具上分岔,煤层层位稳定,产状平缓且与地层一致无突变膨缩现象。
煤层结构简单,除ZK1950孔含两层0.03、0.04m泥岩夹矸,一般不含夹矸。
(2)煤层厚度及稳定性本矿3号煤层厚度稳定在7.50~8.65m之间,平均厚度8.43m。
煤层由南西向北东逐渐增厚,变化规律较明显。
用数理统计方法分析,该煤层厚度变化极差为0.82m,平均差0.21m,标准差0.23m,厚度变异系数为2.4%,表明该煤层在井田内的厚度变化很小,应属于稳定型的厚~特厚煤层。
五、煤层顶底板特征开采煤层的直接顶板为35~50m厚的灰白色中粒长石砂岩,即区域上标志层“真武洞砂岩”,向西相变为粉砂质泥岩及粉砂岩;底板为灰色泥岩,含较多植物根系化石。
煤层与顶、底板呈现明显接触关系。
六、矿井水文地质条件(一)主要含水层本区含水岩组可划分为两类(1)第四系松散岩类基岩风化带孔隙潜水含水岩组①全新统河谷冲积层孔隙潜水分布于井田北部河谷两岸及漫滩,通过对该区实地调查,岩性以粉细砂、细砂、中砂为主,夹粘土质粉砂及亚砂土,厚5~20m。
②上更新统萨拉乌苏河湖相孔隙潜水含水层其分布于井田北缘河谷的两侧。
含水层岩性为粉、细砂夹亚砂土,含水层厚一般5~20m。
水化学类型为HCO3—Mg·Ca型水,矿化度-176克/升。
本含水层与下、中更新统黄土裂隙孔洞潜水含水层接触处有泉出露,单泉流量为0.48升/秒。
③中、下更新统黄土裂隙孔洞潜水为本区的主要含水层之一,岩性为中更新统离石黄土,柱状节理发育,厚70m左右。
下更新统午城黄土孔洞及裂隙发育,厚0~7.00m,水位埋深26~50m。
据附近SHK1950孔、Y23孔抽水试验资料,降深13.93~21.60m,涌水量46.40~107.40m3/d。
渗透系数0.112~0.174m/d,水化学类型为HCO3—Mg·Ca型,矿化度0.209~0.250g/L。
④侏罗系中统基岩风化裂隙带潜水岩性为长石砂岩、粉砂岩及泥岩不等厚互层。
厚度20~40m,水位埋深24m。
该层风化强烈,裂隙发育,质地疏松,粒度较粗,但分布不稳定,厚度变化大,故富水性变化也较大。
据Y23孔抽水试验资料,降深23.26m,涌水量20.48m3/d,渗透系数0.049m/d。
水化学类型为HCO3—Na·Mg·Ca 型水,矿化度0.26g/L。
(2)侏罗系中、细砂岩裂隙层间承压水岩组该含水层主要由3号煤层顶板巨厚中~细粒砂岩、粉砂岩、泥岩组成。
厚36~53m,裂隙较为发育,地下水具承压性。
含水层顶板埋深116.1m,属裂隙层间承压水。
据Y23孔抽水资料,降深44.34m时,涌水量15.90m3/d,渗透系数0.007m/d。
(三)、矿井充水因素分析根据井田地质、水文地质条件和矿井开拓,本矿坑充水因素可分为自然因素和人为因素两种。
1、自然因素自然因素包括大气降水、地表水、地下水。
大气降水、地表水虽然对矿坑充水影响不大,但在大气降水集中,地表水体广布地区,如十八墩水库以及梁峁间的洼地、涧地。
大气降水、地表水体都会通过第四系松散岩类,基岩风化裂隙向矿坑充水。
地下水主要为第四系松散岩类,基岩风化裂隙潜水及基岩裂隙层间承压水。
3号煤层顶板之上为中~细粒长石砂岩,厚度40m,在本区层位稳定,地下水具承压性。
煤层开采过程中,其顶板压力发生变化,必产生较多裂隙,使该层间承压水通过裂隙渗入矿坑,成为矿坑充水的主要水源。
故该含水层是矿坑的直接充水含水层。
而第四系松散岩类及风化带孔隙裂隙潜水,一方面可以通过井筒直接涌入矿坑,另一方面在较大的区域内可以补给承压水,使其间接渗入矿坑,成为间接充水含水层。
2、人为因素主要指开采后采空区顶板冒落,形成冒落带和导水裂隙带,它们是矿坑涌水的人工通道。
据资料,矿区冒落带和导水裂隙带已经沟通,沟通厚度为20~40m。
由于第四系松散岩类潜水及地表水较为丰富,因此会严重威胁矿坑。
(五)矿井涌水量预测矿井总涌水量为井筒中潜水含水层位涌水量与坑道系统涌水量之和,坑道系统涌水量计算采用地下水动力学法的“大井法”和矿井实际开采井下涌水量计算,正常涌水时为16.04m3/h,最大涌水时为66.05m3/h。
(五)、井下水患的预测预报因本矿开采水平较低,所以涌水量较大。
但本矿所属井田构造以单斜为主,区内断层较少,构造裂隙发育较微,为较弱含水层。
各含水层夹于厚度大而多的隔水层中,彼此水力联系甚微,地表与地下水联系均差,故可知井田内水文地质条件属简单型。
主要开拓巷道,涌水量较大,只要做好排水工作,勤挖排水沟,预计不会发生大的水灾事故,掘进巷道严守“有疑必探、先探后掘”的原则,空巷中不要让水积聚。
本矿区内无古空积水现象,经本矿技术人员与相邻矿井有关人员配合,进行了实测,测量结果与相邻矿井无相通现象,预测不会发生古空水害。
井口标高高于历年洪水最高水位,但每年也需做好井上防排水的工作。
第二节探水工作面现状本矿在3号煤层中施工的巷道,探水主要对象是北部水库的水、相邻矿井的矿界和顶板潜水的隐伏地质构造的导水带。
1、盘区巷道沿煤层底板向东(东高西低)掘进,坡度1°左右,锚杆支护,矩形断面,断面尺寸4.2×3.05=12.8m2。
工作面的水沿坡度自动流出。
2、顺槽巷道顺槽巷道在3#煤层中掘进,净断面积11.6㎡,方位90°,沿煤层底板方向掘进。
工作面的水沿坡度自动流出。
第三节探水前的准备工作一、供电方面准备供电电源:一趟引自牛家梁35KV变电站10KV专线,另一趟引自双山35KV变电站10KV专线,用两LGJ—150供电线路引至工业广场10KV 变电所,线路长度分别为15km和7km。
二、排水方面的准备工作1、水泵、水管在探水前,对所探区域内的主水泵、备用泵、检修泵、排水管、阀门等排水设施进行全面检查维修,保证完好,待机备用。
2、水仓探水前将临时水仓、排水沟清理干净,疏通排水渠道。
3、探水前,必须将水仓内的水排完,增加水仓容量。
三、探水钻机配备不少于两台型号为TXU-75A探水钻,并保证探水钻台台完好。
四、安全出口主、副井有梯子间、防坠罐,在探水期间要专人检查维护。
五、自救器为防止探水中发生意外,所有入井人员必须佩戴自救器。
六、通风掘进工作面采用局扇通风,直径500mm的抗静电阻燃胶质风筒,在探水期间加强检查维护。
七、通讯在探水工作面、井底都安装有防爆电话,工作面、井底、调度室及领导办公室都能直接联系。
八、八、其它在探水前把探水所用的风筒、管路、电线、管子、阀门、木料、木棚等设施、设备、工具、材料都备好,存放在工作面附近指定地点。
第四节探水施工一、探水施工1、探水线的确定矿界以外至少100m范围内邻矿的井田位置、开采范围、积水情况标绘在井上下工程对照图上。
古井、古空区、相邻矿井空区及自采空区范围,并对积水区划定三线,即积水线、警戒线、探水线。
采掘工作面接近古空积水区探水线时,必须进行探水,古空积水区防水三线的确定原则:(1)年代久远的古井,开采范围不清时,以调查分析积水线外推150米为探水线,再外推100米为警戒线。
(2)资料较确切的老空积水边界外推100米为探水线,再外推50米为警戒线。
(3)封孔不良的钻孔,按照偏斜资料,确定探水线,但不得小于30米。
(4)接近含水层、含水断层、外推50米为探水线,再外推50米为警戒线。
2、首探孔的确定采掘工作面出现下列情况之一的,必须停止作业,进行探水。
(1)工作面出现透水预兆的(2)工作面遇到断层、褶曲等地质构造的(3)工作面临近老空、钻孔、报废巷道的(4)工作面进入积水区探水线的(5)水文地质资料不清的采掘工作面或其它工作地点发现有挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大、顶板来压、底板鼓起、产生裂隙出现渗水、水色发浑、有臭味等突水预兆时,必须停止作业,立即报告矿调度室,撤出所有受水威胁地点的人员,并采取防水措施。
3、钻孔的确定盘区巷道、顺槽都是沿着煤层底板掘进,布置成“小夹角”扇形钻空。
(1) 钻每组3个,孔间距100工作面探水钻孔布置图。
A 、`主视图B 、1)上帮钻孔布置图15゜ 15゜15。
152)下帮钻孔布置图3) 迎头钻孔布置图主视图 60俯视图左视图主视图60 俯视图左视图(2)钻孔深度及超前距离的确定采用边探水边掘进的探水方案进行探水,根据水文地质资料的水压、水量和以往的探水经验,探水设备、探水技术水平综合考虑,确定探水孔深60m ,超前距离20 m ,每探一次允许掘进距离为40 m 。
(3)钻孔直径在无特殊情况下,采用探水孔放出水,考虑到既可以使涌水顺利排出,又能防止涌水过大发生意外,控制涌水安全,故探水口直径取50mm 。
二、帮距探水钻孔一般不少于3个,一个中心一眼,余下为斜眼,并与中心眼成一定角度。
中心眼中点与最外边斜眼终点间的距离为帮距,帮距应等于或略小于超前距离。
