钢结构防腐防火施工方案

合集下载

钢结构防腐施工方案

钢结构防腐施工方案

钢结构防腐施工方案一、背景介绍钢结构作为一种常用的建筑材料,在工业、商业和民用建筑中广泛应用。

然而,钢结构表面容易受到腐蚀的影响,从而缩短其使用寿命。

为了延长钢结构的寿命并确保其安全性能,进行钢结构防腐施工是必不可少的工作。

二、施工准备1. 设计阶段:在设计阶段,需要仔细评估环境条件和使用要求,选择适合的防腐涂料和涂层厚度。

2. 施工材料准备:采购符合国家标准要求的防腐涂料、底漆、刷具等施工所需的材料。

3. 设备检测和准备:确保所有施工设备完好并经过检测,如喷涂枪、刷子、辊筒等。

三、施工步骤1. 表面处理:首先,对钢结构表面进行彻底清洁,去除所有的杂质和污染物。

可以使用溶剂、砂纸或者高压水枪进行清洁。

然后,对钢结构表面进行除锈处理,包括手工除锈、机械除锈或喷砂除锈等方法。

2. 底漆涂刷:将选用的底漆涂刷在去除锈后的钢结构表面上。

底漆的选择应符合施工环境和使用要求,并根据制造商的建议确定涂刷层数。

3. 防腐涂层施工:待底漆干燥后,开始涂刷防腐涂层。

根据选用的防腐涂料,以最佳的施工技术进行涂刷。

涂刷应均匀、充分,确保每一寸表面都得到涂覆。

4. 检修和维护:完成施工后,检查涂层的外观和密实性。

如果有涂层损坏或缺陷,及时进行修补,确保涂层的一致性和完整性。

定期检查和保养涂层,以延长钢结构的使用寿命。

四、施工注意事项1. 安全措施:施工过程中,必须注意安全操作。

工人应穿戴防护装备,包括手套、防护眼镜、呼吸器等。

工地周边应设置明显的警示标志,确保施工现场的安全。

2. 环境保护:在施工过程中,应采取措施防止防腐涂料和废弃物进入土壤和水源中。

正确处理废弃物,按规定进行安全处置。

3. 温度和湿度:施工时应注意温度和湿度的要求,避免在极端环境条件下进行施工,以确保施工质量。

4. 涂层厚度:严格控制涂层的厚度,根据涂料制造商的建议确定涂刷次数以达到最佳的防腐效果。

五、施工质量检查在施工完成后,进行施工质量检查以确保防腐涂层的质量和性能。

钢结构防腐施工方案

钢结构防腐施工方案

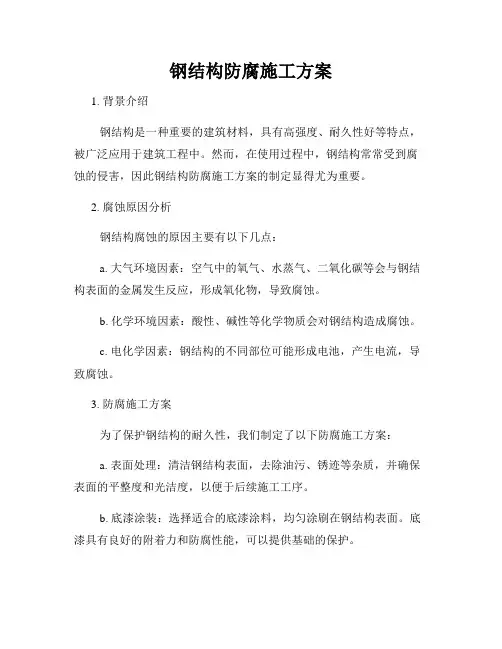

钢结构防腐施工方案1. 背景介绍钢结构是一种重要的建筑材料,具有高强度、耐久性好等特点,被广泛应用于建筑工程中。

然而,在使用过程中,钢结构常常受到腐蚀的侵害,因此钢结构防腐施工方案的制定显得尤为重要。

2. 腐蚀原因分析钢结构腐蚀的原因主要有以下几点:a. 大气环境因素:空气中的氧气、水蒸气、二氧化碳等会与钢结构表面的金属发生反应,形成氧化物,导致腐蚀。

b. 化学环境因素:酸性、碱性等化学物质会对钢结构造成腐蚀。

c. 电化学因素:钢结构的不同部位可能形成电池,产生电流,导致腐蚀。

3. 防腐施工方案为了保护钢结构的耐久性,我们制定了以下防腐施工方案:a. 表面处理:清洁钢结构表面,去除油污、锈迹等杂质,并确保表面的平整度和光洁度,以便于后续施工工序。

b. 底漆涂装:选择适合的底漆涂料,均匀涂刷在钢结构表面。

底漆具有良好的附着力和防腐性能,可以提供基础的保护。

c. 防腐涂装:根据环境条件和使用要求,选择适合的防腐涂料,进行涂装。

涂料应具有良好的耐腐蚀性能和抗老化性能。

d. 补漆维护:定期检查钢结构的防腐涂层情况,及时进行漆膜的修补和维护,以延长防腐涂层的使用寿命。

4. 相关标准和规范钢结构防腐工程应符合以下相关标准和规范:a. 《钢结构防腐工程技术规范》(GB/T 50268)b. 《涂料和涂料产品在工程中应用》(GB/T 50290)c. 《金属涂料防腐设备与工程质量验收规范》(GB/T 50279)5. 质量控制为了确保防腐施工的质量,需要进行以下质量控制措施:a. 施工前的培训:对施工人员进行必要的培训,提高其防腐涂装技术水平和质量意识。

b. 质量检查:针对施工过程中的每个环节,进行严格的质量检查,并记录检查结果,以便及时纠正问题。

c. 样品保留:在施工完成后,保留一定数量的涂层样品,用于日后质量检测和口头说明。

6. 安全注意事项在钢结构防腐施工过程中,应注意以下安全事项:a. 个人防护:施工人员应佩戴合适的防护用品,如手套、口罩、安全帽等,以保护自身安全。

钢结构防腐防火施工方案

钢结构防腐防火施工方案

钢结构防腐防火工程施工组织设计方案编制单位:编制人:编制日期:目录一、施工组织设计 (2)1概述 (2)2编制依据 (2)3工程概况 (2)4工程特点与对策 (3)5施工前准备 (4)6施工技术方案 (6)7施工技术要求 (10)8涂层质量标准及检验 (11)二、质量管理措施 (12)1基本原则 (12)2质量目标及创优规划 (12)三、安全管理 (17)1安全管理措施 (17)2安全检查 (18)3隐患整改 (19)4现场安全规定 (19)5个人防护要求 (20)6施工机具设备安全管理 (21)7施工用电安全 (21)四、工期保证措施 (22)1指导思想 (22)2工期控制措施 (22)3工期管理与控制计划 (24)4工期保证措施 (26)五、冬雨季施工措施 (27)施工组织设计一、施工组织设计1 、概述本施工组织设计就是为****** 得投标需要编制得,其宗旨就是在技术上可靠、经济上合理得前提下,保质、保量、保安全、保工期地完成所承担得施工任务。

3、工程概况3、 1 工程名称:3、 2 工程地点:3、 3 工程内容:2、编制依据2、 1 《 涂装前钢结构表面锈蚀等级与除锈等级》2、 2 《钢结构工程施工质量验收规范》2、 3 《钢结构防腐蚀工程施工技术规范》2、 4 《金属结构防腐蚀规范》2、 5 《钢结构防火涂料应用技术规范》***** ****** 钢结构防腐、防火。

钢结构防腐施工工艺:表面手砂轮机除锈达到 St3 级,涂底 漆二遍(50匕m ),涂面漆两遍(50卩m )。

钢结构防火施工工艺:表面处理,涂刷底漆两遍,涂刷面漆 两遍,涂防火涂料。

3、4 施工工程量钢结构防腐:约 19030、84 m 2;钢结构防火:约 15455、18 m 。

3、 5 工程质量 达到甲方得质量标准要求,力争创优良样板工程; 工程优良率不低于 85%,合格率达到 100%;3、 6 施工工期:达到甲方得工期要求,力争缩短施工工期。

钢结构防腐的施工方案

钢结构防腐的施工方案

钢结构防腐的施工方案钢结构防腐的施工方案钢结构是一种广泛应用于工业建筑、桥梁和其他基础设施的材料。

然而,由于长期暴露在恶劣的环境中,钢结构容易受到腐蚀的影响。

为了保护钢结构免受腐蚀的侵害,需要采取适当的防腐措施。

下面是钢结构防腐的施工方案:1. 表面处理:在进行钢结构防腐之前,需要对钢结构表面进行处理,以清除表面的油脂、锈迹和其他污染物。

可以使用砂轮、喷砂或喷丸等方法进行表面处理,确保表面光洁。

2. 防腐底漆:选择一种适合的防腐底漆,根据钢结构的实际情况进行涂覆。

底漆具有良好的附着力和防腐性能,能够有效地封闭钢结构表面的毛细孔和微孔,防止水分和氧气的渗透。

3. 防腐中间漆:在防腐底漆完全干燥后,涂覆一层防腐中间漆。

中间漆可以增强钢结构的防腐性能,提高涂层的耐热性和耐候性。

同时,中间漆还能够填补底漆之间的微小裂缝,提高涂层的紧密性。

4. 防腐面漆:最后一道防腐涂层是防腐面漆,它可以增加钢结构的光亮度,并对中间漆进行保护。

面漆应具有良好的耐候性和耐化学性,能够抵抗紫外线、酸雨和其他腐蚀性介质的侵蚀。

5. 涂层厚度控制:在进行防腐涂层施工时,需要控制涂层的厚度。

涂层的厚度过薄会导致防腐效果不佳,涂层的厚度过厚会导致涂层开裂和脱落。

根据涂层生产厂商提供的要求,确保涂层的厚度符合要求。

6. 施工环境控制:在进行防腐涂层施工时,需要控制施工环境的温度和湿度。

温度和湿度会影响涂层的干燥时间和附着力,因此需要在适宜的温度和湿度条件下进行施工。

以上是钢结构防腐施工的基本方案,根据具体工程的情况,还可以进行适当的调整。

在施工过程中,需要配备专业的人员和设备,确保施工质量。

此外,定期进行防腐涂层的检查和维护,可以延长钢结构的使用寿命。

钢结构防腐防火涂装施工组织方案

钢结构防腐防火涂装施工组织方案

钢结构防腐防火涂装施工组织方案钢结构是一种广泛应用于各种建筑和工程项目中的结构形式。

由于钢材容易受到腐蚀和火灾的影响,钢结构的防腐和防火涂装非常重要。

以下是一个钢结构防腐防火涂装施工组织方案的示例,用于指导施工过程。

一、施工前准备工作1.施工前必须对钢结构进行详细的检查和评估,确保其符合设计要求,并及时修复任何损坏或缺陷。

2.准备所有必要的材料和设备,包括涂料、刷子、刷辊、喷枪、遮蔽材料、防护服等。

3.清理工作面,包括去除铁锈、灰尘、油污等,确保钢结构表面干净平整。

二、底涂施工1.根据涂料生产商的要求进行底涂施工,涂刷前需要对涂料进行充分搅拌。

2.根据施工要求,选择适当的刷子或刷辊进行涂刷,确保涂料均匀覆盖在钢结构表面上。

3.注意底涂的涂布厚度和覆盖率,根据涂料制造商的规定进行涂刷,确保达到要求的涂膜厚度和性能。

4.底涂施工后,需要进行干燥和固化,在涂装图纸或涂料生产商的要求下确定干燥时间。

三、中涂施工1.中涂施工前,需要对底涂进行检查,确保涂膜附着力和质量。

2.根据涂料生产商的要求,选择适当的刷子、刷辊或喷枪进行中涂施工。

3.中涂需要保证涂料均匀覆盖在底涂层上,涂布厚度和覆盖率需要符合涂料制造商的要求。

4.中涂施工完毕后,同样需要进行干燥和固化,按照涂装图纸或涂料生产商的要求确定干燥时间。

四、面涂施工1.在中涂干燥后,进行面涂施工前,需要对中涂进行检查,确保涂膜质量和附着力。

2.根据涂料生产商的要求,选择适当的刷子、刷辊或喷枪进行面涂施工。

3.进行面涂施工时,同样需要保证涂料均匀覆盖在中涂层上,涂布厚度和覆盖率需要符合涂料制造商的要求。

4.面涂施工完毕后,同样需要进行干燥和固化,按照涂装图纸或涂料生产商的要求确定干燥时间。

五、防腐涂装施工1.在面涂干燥后,进行防腐涂装施工前,需要对面涂进行检查,确保涂膜质量和附着力。

2.根据涂料生产商的要求,选择适当的刷子、刷辊或喷枪进行防腐涂装施工。

3.进行防腐涂装施工时,需要确保涂料均匀覆盖在面涂层上,涂布厚度和覆盖率需要符合涂料制造商的要求。

钢结构防腐防火施工方案

钢结构防腐防火施工方案

钢结构防腐防火施工方案一、概述随着钢结构建筑的广泛应用,其防腐防火的安全性也越来越受到重视。

钢结构的防腐防火施工方案主要包括表面防腐和耐火涂料的涂装,以及钢结构构件的防火封装措施。

本文将详细介绍钢结构防腐防火施工方案。

二、表面防腐涂装钢结构的表面涂装是保护钢结构免受腐蚀的重要措施。

在进行表面防腐涂装时,需要按照以下步骤操作:1.表面处理:将钢结构表面上的油污、锈蚀等杂质清除干净,确保表面整洁。

2.钢结构防锈底漆:底漆是防止钢结构腐蚀的第一道防线。

选用符合要求的防锈底漆,根据涂装要求进行底漆的涂装。

3.表面中间涂层:在底漆涂装干燥后,进行中间涂层的涂装。

中间涂层的主要作用是增加涂层的附着力和耐久性。

4.表面面涂层:面涂层是钢结构表面可见的最外层涂层,要求颜色均匀、美观、耐久。

三、耐火涂料涂装钢结构建筑的防火性能是保证建筑安全的重要要素之一、进行钢结构防火涂装时,需要按照以下步骤操作:1.表面处理:同样需要将钢结构表面上的杂质清除干净,并确保表面整洁。

2.防火底漆涂装:防火底漆是提高钢结构耐火性能的关键。

选用符合要求的防火底漆,根据涂装要求进行底漆的涂装。

3.防火面涂层涂装:根据钢结构的耐火等级要求,选用符合要求的防火面涂层进行涂装。

面涂层的厚度和类型需要符合设计要求,并经过相关部门的检验。

四、钢结构构件的防火封装在一些场合,需要对钢结构构件进行防火封装,以增加其耐火性能。

常用的钢结构构件防火封装材料主要有石膏板、岩棉板、耐火涂料等。

进行钢结构构件的防火封装时,需要按照以下步骤操作:1.表面处理:清除钢单构件表面的杂质,确保表面整洁。

2.封装材料选择:选择符合要求的防火封装材料,根据设计要求确定封装材料的厚度和类型。

3.封装施工:按照设计要求进行钢结构构件的防火封装施工,确保封装材料的密实性。

5.施工质量控制在进行钢结构的防腐防火施工时,需要进行质量控制,以确保施工质量符合要求。

1.施工过程监控:严格按照施工方案进行施工,控制施工工艺和施工进度。

钢结构装配式建筑的防腐与防火措施

钢结构装配式建筑的防腐与防火措施

钢结构装配式建筑的防腐与防火措施简介钢结构装配式建筑作为一种快速、高效且环保的建筑方式,因其在施工过程中使用钢材作为主要材料,需要特殊的防腐和防火措施。

本文将讨论钢结构装配式建筑中的防腐与防火问题,并提供有效的解决方案。

I. 钢结构装配式建筑的防腐措施A. 表面涂层保护1. 防锈底漆:在钢结构组件制造之前,在表面涂刷一层质量良好、具有抗蚀性能的防锈底漆,以延长其使用寿命。

2. 制造工艺要求:制造过程中,对于任何可能影响涂层质量和附着力的因素都需予以注意,如清洁度、温度、湿度等。

B. 热浸镀锌处理1. 热浸镀锌层:通过将钢组件浸入熔化的锌中,在表面形成一层均匀致密且耐腐蚀的锌铁合金层,以提供额外的耐腐蚀保护。

2. 注意事项:热浸镀锌后需要进行表面处理,保证其质量,并及时修补可能产生的缺陷,避免进一步腐蚀。

II. 钢结构装配式建筑的防火措施A. 阻燃涂料涂覆1. 阻燃涂料:在钢结构表面形成一层具有阻止火焰蔓延的阻燃层,有效减少火灾造成的损失。

2. 技术要求:选择具有良好耐火性能,在高温下不会产生有害气体释放的防火涂料。

B. 火焰喷涂材料1. 火焰喷涂材料:使用特殊喷涂设备将防火材料均匀喷涂在钢结构表面,以提供有效隔绝热量和延缓火势发展的效果。

2. 施工注意事项:确保喷涂材料具有良好附着力、抗沉积性和有效密封性,并定期进行检查和维护。

III. 综合考虑与配合使用A. 防腐与防火相结合1. 套用防火板:在钢结构表面放置抗压强度高、耐火性能良好的防火板,起到双重防护作用。

2. 配套设施考虑:将防腐、防火措施与建筑的其他系统,如电气、通风等进行协调和整体设计。

结论钢结构装配式建筑在保证建筑质量和安全性的同时,需要采取一系列的防腐和防火措施。

通过正确选择涂层保护、热浸镀锌处理以及阻燃涂料涂覆、火焰喷涂材料等方法,可以有效降低钢结构在使用过程中受到腐蚀和火灾威胁的概率。

除此之外,综合考虑并配套使用不同的防护措施也是必要的,以全面提升建筑的安全性和耐久性。

钢结构防腐防火施工方案

钢结构防腐防火施工方案

钢结构防腐防火施工方案钢结构防腐防火工程是为了满足投标需要而编制的施工组织设计。

其目的是在技术可靠、经济合理的前提下,保证施工任务的质量、数量、安全和工期。

编制依据包括《涂装前钢结构表面锈蚀等级和除锈等级》、《钢结构工程施工质量验收规范》、《钢结构防腐蚀工程施工技术规范》、《金属结构防腐蚀规范》和《钢结构防火涂料应用技术规范》。

工程名称为*****,地点位于******,主要内容是钢结构防腐和防火。

施工前准备包括对施工技术方案的制定和施工技术要求的明确。

针对工程的特点,提出了相应的对策。

施工技术方案和要求的制定,将有助于施工任务的顺利进行。

质量管理措施的基本原则是保证施工质量和安全。

制定质量目标和创优规划,有助于提高施工质量和效率。

安全管理措施包括安全检查、隐患整改、现场安全规定、个人防护要求、施工机具设备安全管理和施工用电安全等方面。

这些措施的实施将有助于保障施工人员的安全。

工期保证措施的指导思想是在保证施工质量的前提下,尽可能缩短工期。

制定工期控制措施和管理计划,有助于实现工期保证措施的顺利实施。

冬雨季施工措施是针对天气条件的特殊情况而制定的。

实施这些措施可以保证施工任务的正常进行。

要做到科学、合理、严密、细致,制定详细的施工方案和施工计划,明确各项工作的责任和要求。

⑵建立健全的施工组织机构,明确各岗位职责和权限,确保施工过程中的协调、配合和沟通。

⑶合理安排施工人员,确保人员素质和数量的适宜,加强培训和管理,提高工作效率和质量。

⑷配备先进的施工设备和工具,确保施工过程中的安全和高效。

⑸加强安全管理,制定详细的安全生产方案和应急预案,确保施工过程中的安全和稳定。

同时,加强现场监督和检查,及时发现和处理安全隐患。

5.3材料准备:防腐﹑防火工程所用材料的质量和数量直接影响到工程的质量和进度,因此,做好材料准备工作非常重要。

⑴认真审核施工图纸和设计文件,明确所需材料的种类、规格和数量。

⑵选择有信誉和实力的供应商,确保所购材料的质量和真实性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构防腐防火工程施工组织设计方案编制单位:编制人:编制日期:目录一、施工组织设计 (2)1概述 (2)2编制依据 (2)3工程概况 (2)4工程特点与对策 (3)5施工前准备 (4)6施工技术方案 (6)7施工技术要求 (10)8涂层质量标准及检验 (11)二、质量管理措施 (12)1基本原则 (12)2质量目标及创优规划 (12)三、安全管理 (17)1安全管理措施 (17)2安全检查 (18)3隐患整改 (19)4现场安全规定 (19)5个人防护要求 (20)6施工机具设备安全管理 (21)7施工用电安全 (21)四、工期保证措施 (22)1指导思想 (22)2工期控制措施 (22)3工期管理与控制计划 (24)4工期保证措施 (26)五、冬雨季施工措施 (27)施工组织设计一、施工组织设计1、概述本施工组织设计是为******的投标需要编制的,其宗旨是在技术上可靠、经济上合理的前提下,保质、保量、保安全、保工期地完成所承担的施工任务。

2、编制依据2.1 《涂装前钢结构表面锈蚀等级和除锈等级》2.2 《钢结构工程施工质量验收规范》2.3 《钢结构防腐蚀工程施工技术规范》2.4 《金属结构防腐蚀规范》2.5 《钢结构防火涂料应用技术规范》3、工程概况3.1工程名称:*****3.2工程地点:******3.3工程内容:钢结构防腐﹑防火。

钢结构防腐施工工艺:表面手砂轮机除锈达到St3级,涂底漆二遍(50μm),涂面漆两遍(50μm)。

钢结构防火施工工艺:表面处理,涂刷底漆两遍,涂刷面漆两遍,涂防火涂料。

3.4施工工程量钢结构防腐:约19030.84㎡;钢结构防火:约15455.18㎡。

3.5工程质量达到甲方的质量标准要求,力争创优良样板工程;工程优良率不低于85%,合格率达到100%;3.6施工工期:达到甲方的工期要求,力争缩短施工工期。

4、工程特点与对策:4.1工程特点:钢结构工程施工任务大,时间紧,施工组织难度高。

4.2施工对策:⑴合理制定好各工程项目的施工顺序,使工程尽早具备施工条件;⑵采取先上后下、先难后易的施工程序,有利后续工程的施工;⑶编制详细的作业流水计划,尽量避免交叉施工,充分利用现有场地;⑷在施工期间周密、合理地安排施工人员,最大限度地延长工作时间,将任务分解落实到责任人,加强工作的计划性和调度力度,提高工作效率;⑸为了减少火灾损失,遵照国家工程建设的有关防火要求,“以预防主,防消结合”的消防工作方针,结合本工程的具体要求,确保防火安全及整体工程的需要,本公司充分运用多年的施工实践经验,严格按照国家有关防火技术规范标准进行施工。

⑹加大施工机械、材料的投入;严格施工管理,做到“工完、料净、场地清”,保证施工合理、有序的进行,确保工期。

5、施工前的准备做好防腐﹑防火施工前的准备是整个工程施工管理的主要内容之一,是施工生产中的一个重要阶段,也是关系整个工程能否顺利地连续施工,保证工程质量和施工经济效益的重要前提。

5.1 技术准备⑴防腐﹑防火工程施工,要具有齐全的施工图纸和设计文件。

⑵设计单位要提出明确的防腐施工技术说明,对原材料、半成品、成品提出明确的技术规范和标准。

⑶施工单位要对施工图纸进行自审、会审。

结合工程情况,提出施工方案和技术交底,并应具有书面资料。

⑷准备齐全各种施工记录,应将自检记录、气象记录、施工日记与施工同步完成。

⑸防腐﹑防火施工所用原材料应具有出厂合格证和检验资料。

5.2组织准备:防腐蚀﹑防火工程施工的组织工作非常重要,这是提高工作效率、施工质量和施工安全的必要措施。

⑴施工组织与管理工厂钢结构防腐﹑防火工程的施工,其一般情况是工期短,工程量大,施工任务集中,如我公司有幸承接该工程。

我们将依据该工程的特点和承包的职责,首先强化施工组织管理,设置相应的施工生产管理体系、质量管理保障体系和文明施工、安全生产管理体系;其次采用较为先进的施工技术、施工装备,以科技为基础,依托公司雄厚的施工技术力量、技术储备和丰富的施工经验,将协调施工生产的各个方面及施工技术、质量管理等各个环节,按照高标准、严要求,在业主规定的时间内保质、保量,完成防腐、防火施工工程。

5.3材料管理施工材料管理严格按照公司材料采集、保管、发放程序进行,本着保证工程质量,加速周转,降低消耗,节省费用,有利于提高经济效益的原则进行控制。

5.4 施工工序管理⑴施工班组自检合格后,将自检记录一式三份交检查员,检查员按规定比例随机抽检合格后,签字确认,移交下道工序或通知甲方和监理工程师共检确认。

⑵责任技术员对工序管理的全过程提供技术指导,专检(共检)合格后,班组自检原始记录交责任技术员保存,作为编制交工技术文件的原始依据。

⑶下道工序接到上道工序的移交通知后,进行复检,确认符合规范要求后,签字返回工序移交单位一份,另一份交质量管理部门存档备查。

5.5 现场条件准备现场条件准备主要有:施工临时设施、施工机具、施工材料、检测仪器、施工用水电气以及必要的消防救护器材等。

⑴工人休息更衣间,按施工高峰人数计算,要与作业间、存料间隔离设置,可借用永久性建筑,也可设置临时性建筑。

⑵调料间要具备能设置1~3组工作台,室内电气设施要选用防爆型,要保持室内通风良好。

⑶仓库中原材料按材料品种分类存放,不得混放;室内设置防爆型照明;保持良好的送排风设施;易燃品应隔离存放;存放的物品要下垫,并防止日光直射。

⑷机械设备应单独设置在工作棚内,要保证供电、供水方便;除锈设备应设置在半露天工作棚内,上方应有防雨设施。

⑸施工现场应保证足够的施工用水电气,应能满足连续施工的需要。

⑹各类设施和机械供电等应符合安全标准,并分别设有明显安全标志。

⑺配备足够的中间检查和最终检查的各种检测仪器和工具。

6.施工技术方案6.1概述:防腐蚀﹑防火工程一般都是整个工程建设的最后一道工序,其施工情况直接关系到施工企业及建设单位等部门的工程进度、质量、安全、环保及经济效益的方方面面。

所以在施工过程中要制定科学、严谨的施工技术方案及相关的技术措施,并在执行过程中严格要求,精心组织,坚决做到优质、安全、按期完成各项施工任务。

6.2施工工序:不同的施工项目,防腐﹑防火施工的程序及内容有所不同,该项目中钢结构的施工特点及技术要求,在此我们就其施工方法一起进行阐述,其基本上都包含有如下内容。

图纸会审→原材料检验→技术交底→表面处理→涂底漆→涂面漆→涂防火涂料→精细完工。

⑴施工方法: 为了加强施工过程中的管理,增强施工技术的科学性,现就各施工工序作概述。

⑵图纸会审:签订施工合同后,对施工部位的图纸进行详细的会审,做好现场的考察及有关部门的调查、咨询,在此基础上,编制科学、严谨、全面的施工组织设计。

⑶原材料检验:按照设计的要求采购合格的施工用材料,并对所采购的材料进行严格的检验,对施工用的主要材料进行小试,以杜绝不合格产品进入施工现场。

⑷技术交底:工程正式施工前,对所有参加施工的人员进行技术交底,主要包括工程施工进度计划;各项安全措施、降低成本措施和质量保证措施;质量标准和验收规范要求,必要时进行现场示范;同时健全各项规章制度,加强遵纪守法教育。

6.3 表面处理:⑴采用手工除锈与砂轮机机械除锈相结合的方法对钢结构进行表面处理,应将涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。

⑵除锈后的钢材表面应无可见的油、污垢,没有附着氧化皮及铁锈等附着物。

⑶特殊部位的表面处理对于边角缝等不易除锈的部位,要采用手工或机械除锈的方法进行认真全面的处理,以达到相应的设计标准为止。

⑷涂漆施工前的基本保护①经处理后的金属表面,应及时涂刷底漆涂料来保护预处理的表面,防止处理后的工件表面再度锈蚀。

②当空气湿度大,或工件温度低于环境温度时,可采用加热办法,防止处理后的工件表面再度锈蚀,湿度大时应停止处理,工件温度较露点温度高3℃时,必须采取措施。

③按规范标准规定表面处理后,涂刷保护层的时间不得超过当日,这主要和相对湿度环境温度工件温度有关,所以规定:●湿度超过90%时,要立即采取措施连续涂刷二遍底涂料;●湿度超过95%时, 应停止表面预处理工作。

④处理合格后的金属结构,在运输和保管期,应保持清洁,如因保管不当发生再度锈蚀和污染,应使其金属表面重新处理,直至符合质量要求为止。

6.4 涂装方法:优质涂料经过优质的表面处理,还要依靠良好的涂装才能给予金属材料有效的保护。

在此项工程中我们将根据实际施工的需要采用刷涂、辊涂的涂装方法。

⑴刷涂的技术要点刷涂是最简单的手工涂装方式,漆刷有扁刷、圆刷、弯头刷等。

它的优点是渗透性强,可以深入到细孔、缝隙中。

主要用于小面积涂装.对于涂刷不易达到或厚度难以保证的地方,往往作预涂。

刷涂系手工作业,操作者的熟练程度影响刷涂质量。

刷涂要紧握刷柄,始终与被涂面处于垂直状态,运行时的用力与速度要均衡。

刷涂前先将漆刷的1/2浸满涂料,然后在涂料桶内沿理顺一下刷毛,支掉过多的涂料。

刷涂通常分涂布、抹平、修整三个步骤,应该纵横交替进行刷涂,最后一个步骤应垂直方法进行竖刷.快干性涂料只能采用一次完成的方法,不能反复刷涂。

漆刷运行宜采用平行轨迹,并重叠漆刷约1/3的宽度.刷涂较大的面积的被涂物时,通常应从左上角开始,每蘸一次涂料,按涂布、抹平和修整3个步骤完成一块刷涂面积后,再蘸涂料刷下一块面积。

仰面刷涂时,漆刷要少蘸一些涂料,刷涂时用力也不要太重,漆刷运行也不要太快。

⑵辊涂的技术要点适用于较大面积的涂装,效率高于刷涂.结构复杂部位或凹凸不平的表面,辊涂不适合。

在滚动时,由于刷毛散开和压力大小,很容易产生不均匀现象,容易截留空气。

所以辊涂不推荐用于第一道涂层的施工。

对于固体含量高的涂料,辊涂易使涂膜不平整,美观性较差。

辊筒的含漆层由天然纤维和合成纤维制成,天然纤维主要采用羊毛,合成纤维有尼龙聚酯聚丙烯等。

辊筒可以分为通用型、特殊型和自动向刷辊供涂料的压送式辊筒。

通用辊筒指刷辊呈圆形的辊筒,一般对平面适用.特殊型主要用于被涂物复杂的部位.其刷辊不是一个规则的圆筒,而是为了适用于过沿或棱角的辊筒。

压送式的构造是辊芯为涂料输送通道,涂料经压送泵增压后由输送管道输出,再经辊芯内腔输送给含漆层。

它可以连续作业,适用于流水线,大型胶辊上蘸上涂料,再转印到被涂物上形成涂膜,作业效率较高,但只适用于平面钢板或卷材。

6.5配制漆料:涂料调配的质量好坏直接关系到整个施工质量的优劣,应在配制过程中严格按照以下要求进行。

⑴由专职调料员进行配制,应做到“严格配方,精确称量,兜底搅拌均匀”,并负责讲解使用中的规范要求;⑵开罐:涂料开罐前要确认其牌号品种、颜色、批号等,并作好记录.如果标识模糊,应仔细核对.油性及油改性类涂料开罐后可能会有结皮现象,应仔细剔除结皮.如果发现涂料过期,应该鉴别确认其质量可靠才能施工.万一涂料发生变质,应废去不用。
