文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!双液硅化法注浆工艺流程详解双液硅化法注浆工艺是一种常见的地质加固和防水技术,广泛应用于隧道、矿山、地下室等工程领域。
双液注浆

无收缩双液注浆WSS工法地基加固中的应用前言近年来城市建筑用地逐年减少,为了扩大使用面积,增加建筑物的使用功能,对原有建筑物进行改造的工程越来越多。
比如在原有建筑上接层的工程、在原有建筑物以下新建造地下室等。
提高已有建筑地基承载能力,关系到整个工程质量,投资和进度。
因此,其重要性已越来越多地被人们所重视。
根据结构类型、荷载大小及使用要求,结合地形地貌、地层、结构、土质条件、地下水特征、环境情况和对相邻建筑的影响因素,既有建筑地基有多种加固方法。
其中,无收缩双液注浆加固即有建筑地基,是行之有效且较为成熟的方法。
无收缩双液注浆法是以改良土壤为目的,一方面增加土质的强度,另一方面又可以达到止水堵漏的效果。
经过近三十年的发展,此工法已经成为地基处理不可缺少的施工方法并已被广泛地利用。
针对各种复杂的地层,根据工程的实际情况需要注入各种类型的双液注浆材料,只有采用多种双液注浆工法,才能达到设计要求及预想的改良效果。
任何的工法都有自身的长处和短处,而双液注浆技术,比其它类型地基处理工法都有广泛地适用性,可以满足越来越复杂的地基处理工程的要求。
由于浆液混合方式和双液注浆的方向性可随时调节,双液注浆材料的凝胶时间可以从瞬结到缓结,配比可任意搭配,以及能够实现定向、定量、定压双液注浆施工。
随着城市建设发展的需要,地下地铁、电力隧道、热力隧道、山岭隧道、引水及排水工程等建设任务越来越繁重,以及堤坝、桥梁、道路、机场跑道等其它工业与民用建筑的发展,双液注浆技术作为地基处理方法的一种,将得到更广泛的应用。
本文将以解放军总医院地下衣被收集站地基加固工程为例,讲解无收缩双液注浆技术在实际工程中的应用。
一、工程简介xxx已建洗衣房地下部分拟建一座衣被收集站,通过地下综合管廊将各处污衣收集至此,再上运至首层洗衣车间内清洗。
拟建衣被收集站及楼梯间均位于洗衣间正下方。
洗衣房建成于2000年,为地上六层局部七层框架结构,东西长约30.6米,南北宽约15.6米,无地下室,楼房建筑总高度23.9米。
深基坑双排双液注浆止水帷幕施工工法(2)

深基坑双排双液注浆止水帷幕施工工法深基坑双排双液注浆止水帷幕施工工法一、前言深基坑的施工过程中,地下水的渗流问题一直是施工难点之一。
为有效解决基坑工程的渗漏问题,深基坑双排双液注浆止水帷幕施工工法应运而生。
本文将对该工法进行详细介绍。
二、工法特点深基坑双排双液注浆止水帷幕施工工法采用双液注浆方式,通过控制注浆剂的浓度、比例和注浆压力,形成均匀致密的注浆体,有效改变地下水的渗透性能,从而实现基坑的止水效果。
三、适应范围该工法适用于地下水位较高、基坑周围土质较松散、渗透性能较好的地区。
广泛应用于住宅区地下车库、地铁车站出入口、地下商业综合体等基坑工程。
四、工艺原理深基坑双排双液注浆止水帷幕施工工法的实际工程应用基于以下原理:(1)钻孔与装填:在基坑周边地面进行孔隙水、渗透水和细沙的抽取,形成一个较为干燥的地下围护带;将混凝土浆体注入基坑周围,形成初期较为致密的注浆体。
(2)双排双液注浆:通过两个注浆孔进行双排双液注浆,其中一个注浆孔注入硬化物质,形成坚固的围护帷幕;另一个注浆孔注入液态化学药品配制的浆体,将注浆体中的空隙填满,实现有效的封闭效果。
五、施工工艺深基坑双排双液注浆止水帷幕施工工法的施工工艺包括:(1)基坑围护帷幕的施工:先进行地面钻孔和装填,形成初期较为干燥的围护帷幕。
(2)双排双液注浆的施工:进行双排双液注浆,一边注入硬化物质,一边注入液态化学药品配制的浆体。
(3)压浆加固:通过控制注浆压力,使注浆剂能够充分渗透到基坑周围土体的空隙中,实现更好的封闭效果。
六、劳动组织深基坑双排双液注浆止水帷幕施工工法需要合理的劳动组织,包括施工队伍的组建和安排、工期的合理安排、施工进度的控制等,以保证施工的顺利进行。
七、机具设备该工法所需的机具设备包括地面钻机、泥浆搅拌机、注浆泵等。
这些机具设备具有高效、稳定的性能,能够满足工法施工的需求。
八、质量控制施工过程中的质量控制主要包括注浆剂的浓度、比例和注浆压力的控制,以确保注浆体的均匀致密和封闭效果的达到设计要求。
双液注浆施工方案

中冶交通建设集团有限公司双液注浆施工方案编制人:审核人:批准人:中冶交通建设集团有限公司四平市海绵城市建设工程项目经理部年月日目录一、工程概况 (1)二、双液注浆的必要性 (1)三、施工准备 (1)1、机械设备及材料配备 (1)2、施工人员配备 (2)四、注浆施工 (2)1、注浆孔布置 (2)2、双液浆配置 (2)3、注浆控制 (2)4、注浆泵操作相关规定 (3)5、几种特殊情况处理 (4)五、注浆施工质量保证措施 (5)六、安全及环保要求 (6)一、工程概况四平市海绵城市建设截流干管工程六孔桥至天成玉米段,W6#-W8#、W61#-W62#为顶管施工,结合地勘报告及顶管工作坑开挖土方分布情况,顶管管道高程范围内均为砂卵石层,地下水丰富,且上述两段均临近建筑物,根据以往施工经验,含水量较大的砂卵石地层顶管过程中极易发生地面塌陷情况,为确保顶管范围内土体稳定、杜绝安全隐患,特编制此施工方案。
二、双液注浆的必要性为保证顶管过程中地层稳定,避免引起地面下沉等一系列的负面影响,因此顶管施工前要采取注浆措施对地层进行加固,利用水泥-水玻璃双浆液凝结时间可调的特点,对地层孔隙进行渗透填充,待胶结后起到有效的堵漏加固效果。
三、施工准备1、机械设备及材料配备双液注浆泵:1台注浆配套管路:1套注浆头(带球阀):12个水泥浆搅拌筒(机械):1个储浆罐(φ600):1个水玻璃储备罐(φ600):1个清水罐(φ600):1个混合罐(φ600):3个堵头(每班储备量):20~30个2、施工人员配备钻孔工人:4人注浆手:2人辅助工人:4人四、注浆施工1、注浆孔布置顶管施工前在管道范围内进行注浆,注浆采用与注浆机出浆口匹配的钢管,钻孔机成孔后钢管伸入土层直至设计管顶标高,注浆管管径Ф32mm,管道范围内布置三排,横纵向间距均为1m,临近支护结构2m范围内注浆孔加密至间距500mm,避免进、出机头时发生土体垮塌。
2、双液浆配置硅酸盐水泥P.032.5浆液水灰比1:1,水泥浆液:水玻璃溶液体积比=1:1。

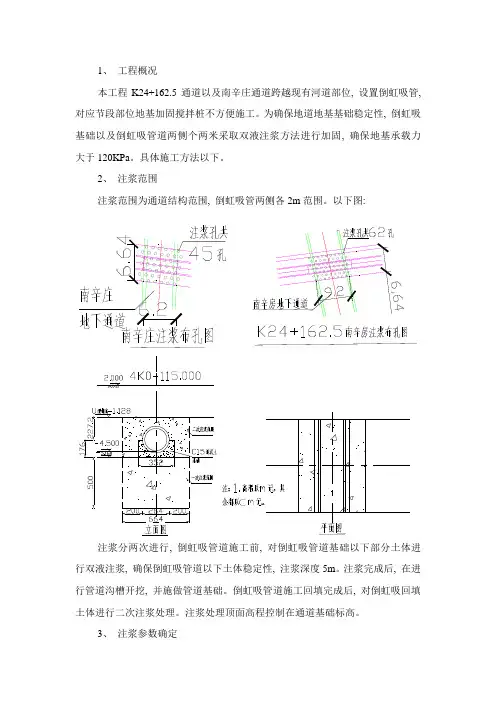

双液注浆方案

4、施工工艺
⑴施工步骤
配制双液浆
↓→移位
确定孔位→钻机与注浆设备就位→钻孔→注双液浆→
↓↑→反复注浆(需要)
均匀上拨注浆管
⑵施工工艺
①测量定位:依据施工部署图和现场实际情况进行测量放线定位,部署孔位,孔距1.2米。现场技术人员按施工图及现场实际情况放样,并做好明确标志,放样偏差≦5CM。
⑸双液注浆质量标准:
内容
标准
内容
标准
孔位偏差
±20mm
注浆压力
±5%
孔距偏差
±100mm
注浆量
5-8%
钻杆垂直度
<1%
提升幅度
±5mm
5、注浆质量确保方法
⑴成立质量管理小组,完善质量管理责任制,严格根据质量体系中要求责权要求运行。
⑵定时召开质量分析会议,组织质量教育,严格实施“三检”制度,加强技术交底工作,强化工序控制,由责任心强、经验丰富工程师担任质量控制人员,实施监督检验,确保工程质量。
⑸浆液配合比: A液∶B液=1∶1
其中, A液:水泥∶粉煤灰∶膨润土=1∶0.66∶0.55。
B液:中性水玻璃。选购市场上销售符合国家质量要求波美度为35°~40°水玻璃。
要求浆液在砂土地基中凝固时间为5~10分钟;在粘性土中凝固时间为1~2小时。
双液浆粘度要求>35″。
⑹注浆流量:通常为10~20升/分钟,依据地层及注浆压力进行调整。
⑷资源配置
施工机械:ZLJ-250型双管单动回转钻机2台、XZS-50/70型注浆泵2台、SJY双层立式搅拌机2台、二重管钻杆40米。
施工人员20人,每套设备施工人员10人。靠近铁路施工时为预防事故发生,尽可能在白天作业。
双液注浆施工方案

双液注浆实验段施工筹划目录一.工程概况二.施工机械及人员配备三.材料请求四.施工工艺五.质量检讨及验收尺度六.施工中的留意事项七.进度包管措施八.质量包管措施九.安然包管措施十.文明施工措施一、工程概况:软土近况路基处理:双液注浆孔采取梅花形安插,注浆完成后应使浆液平均散在土层中,单孔注浆量设计为2m3.桥头.圆管涵及箱涵近况路基处理:桥头.圆管涵及箱涵近况路基处理与临近路段一致,个中桥头(桥涵)两侧注浆的注浆孔距搭板端2m;涵洞两侧注浆时,注浆孔距桥涵洞外壁4m.在注浆的同时应检讨有无漏浆现象,若有,须实时封堵漏浆口,恰当调剂注浆工艺.二.施工机械及人员配备采取的重要机械装备如下:注浆装备和机具钻机:通俗小型地质钻探机机均可应用.泥浆搅拌机:外轮回或高速搅拌机,具有自输送才能.制备泥浆实时敏捷,搅拌浆液平均,维修便利,耐腐化.搅拌式贮浆桶:具有过滤杂质和大颗粒感化,能保持浆液平均和不轻易离析,构造简捷,维修便利,且贮浆量大.浆液泵:液压注浆泵具有无级调速,注浆压力可以设定最高值, 不会产生压力无穷上升现象,排浆量应能知足最大注入率和双液浆配比调剂的请求.长时光运转不渗漏,密封性好,安然靠得住,实用露天功课的机械.电子记载仪:可以或许即时记载注浆量.注浆管及接头:可采取花管以及Y型接头.止浆塞:应有优越的膨胀性和耐压性,在最大的注浆压力下能靠得住的关闭注浆孔,并易于装配和卸除.其他:发电组.电焊机.电锤.交通对象等.治理人员情形一览表:以上的施工机械及人员配备均视现实情形随时进行增减调配.三.材料请求:水泥:矿渣硅酸盐水泥,但应选用初凝时光3h以上和终凝时光较长的水泥,受潮演变的水泥不得应用.本设计采取强度等级为32.5的水泥.水:饮用水.水玻璃:选购市场上发卖的相符国度质量请求的模数为2.4〜3.2.波美度为42〜46℃的水玻璃.氯化钙溶液:氯化钙溶液的浓度为50%.浆液的制备浆液材料应按划定的浆液配比盘算,计量许可误差为5%.水泥浆液的搅拌时光应大于3min.浆液在应用前应过滤,浆液克己备到用完的时光应不超出其初凝时光,且不宜大于2h.实验段采取当场制浆法制备水灰比的水泥浆液,现场配备比重计进行检测.输送浆液的管道流速宜为m/s-/s.在各注浆点应依据配比进行调配.肯定水泥浆.水玻璃及氯化钙溶液的设计配比(质量比)为:1:0.025:0.002.水玻璃和氯化钙溶液应按设计请求分离制备好搅拌平均以备用.寒冷季候施工应采纳防晒和降温措施,制止严寒季候施工.浆液温度应保持在5c〜40c之间;用热水搅拌制浆时,拌合水的温度不得超出40℃.四.施工工艺:1.注浆布孔间距:注浆孔安插方法梅花桩布孔,纵向孔间距为, 孔的直径为7cm.2.注浆压力:为防止过大的灌浆压力损坏路面构造,灌浆进程中应严厉掌握灌浆压力,选用的压力大小与各层的材料构造有关,初步肯定灌浆压力掌握在0.2-0.4MPa阁下,依据现场情形恰当调剂,以不举高路面为准.3.注浆深度:双液注浆钻孔深度为3m.4.施工前检测:在注浆施工前,须采取FWD (落锤式弯沉仪)DCP (动力锥贯入仪)对注浆段进行检测.收集动态模量和静态模量.5.双液注浆钻孔宜相符下列请求:(1)可采取气钻.反转展转钻进等办法钻孔,钻孔进程不宜加水.(2)钻孔孔位与设计孔位许可误差为±50m m,钻孔许可误差率为1%;孔径许可误差为±5mm,钻孔深度须达到设计深度.13)钻进时应具体记载孔位.孔深.土层变更等特别情形及其处理措施.6.注浆钻孔完成后,应实时埋设注浆管.止浆塞应设置在路面构造层以下,防止浆液渗入路面构造层.7.每次注浆应持续进行,若需间断,则间断时光应小于浆液的初凝时光.8.注浆的进程中,先泵送水泥浆和氯化钙溶液的混杂液,在泵送水玻璃溶液.9.当注浆压力达到最大注浆压力2倍后仍注不进浆液时,即可停止注浆.五.质量检讨及验收尺度1.路基双液注浆加固质量掌握一览表如下表:双液注浆质量掌握一览表2.双液注浆验收尺度如下表:双液注浆验收尺度一览表六.施工进程中留意事项1.因为注浆是比较庞杂的工程,在现场施工进程中依据地层的变更对工艺进行恰当调剂.2.注浆进程中发明冒浆.漏浆时要采纳响应的处理措施,如嵌缝. 概况封堵.间歇灌浆的办法.注浆进程中发明串浆时,如串浆孔具备灌浆前提,可以同时进行灌浆,请求一泵灌一孔.不然要把灌浆孔用塞塞住,待灌浆孔停止后,串浆孔再行扫孔.冲洗,尔后持续钻进和灌浆.3.灌浆工作必须持续进行,若因故中止,应及早恢复灌浆.灌浆进程中消失其他的特别情形,具体问题具体剖析,并采纳响应的技巧措施.4.灌浆工作停止后,应实时采纳措施进行封孔,封孔后孔口宜与路面平齐.七.施工进度包管措施卖力做好实施性施工筹划,使每个负责该项工程的治理.施工人员明白工期.质量.安然临盆目的,懂得完成该项工程所需的施工.治理人员的数目,所需机械装备的数目,所需材料的数目,以包督工程按筹划,保质保量的完成.卖力做好现场施工的前期预备工作,卖力查询拜访现实情形,积极与高指及地方有关部分保持接洽,实时调和剂决消失的问题.充分斟酌气象情形.做好防护工作.充分斟酌可能影响施工质量的外在身分,做好一切应急措施.八、技巧质量包管措施1、质量治理系统收集图2、卖力进修施工图及解释,严厉按照技巧规范请求组织施工,联合工程特色和创优筹划,制订各类技巧质量尺度,稳固建立质量第一.争夺全优的思惟.3、施展专业技巧治理人员的感化,起到事先预防过后把关的感化.实施层层交底轨制,落本质量治理筹划,卖力填写施工原始记载和各项磨练报表.4、工程材料必须进行磨练,相符请求或得到许可的方可应用,实施“四检三把关”轨制,验规格.验品种.验质量.验数目,供给人把关.技巧质量实验人把关.施工操纵人把关.5、贯彻质量三检制,实施交底.磨练.验收一条龙治理.九、安然包管措施a)建立安然治理组织机构,增强安然教导,进步安然意识与常识程度,卖力贯彻“安然第一,预防为主,以工资本”的方针,保持“管临盆必须管安然”.联合工程施工特色和现场现实情形,制订各类行之有用的安然治理规章轨制.b)充分施展安然治理人员的监视感化,随时检讨现场施工安然.c)施工现场设专人批示.调剂各类机械装备及运行车辆,并设立显著的标记,机械功课要保持留有安然距离,防止互相关扰和碰撞.d)施工时要随时与当地电力.电讯等部分保持接洽,懂得电力. 电讯线路及地下管线的地位走向,设置须要的显著标记,积极做好呵护工作,须要时请有关人员到施工现场进行监护,确保各类管线举措措施及现场施工人员的安然.十、文明施工措施a)增强对运输车辆的治理,防止弃土撒漏,污染情形.b)随时清算施工现场,安插专人对所用机耕通道.便道进行清算养护,包管施工运输疏浚无阻.c)在施工地点设置应有的照明.护栏.警示牌.标记牌及看管措施,以包管大众的安然与便利.d)专人负责,采纳有用措施,增强成品的呵护工作.。
帷幕注浆作业指导书(正式稿)

帷幕注浆作业指导书一、编制目的为了较好的组织、指导现场施工,提高施工质量及生产效率,保质保量,安全顺利度过涌泥段,特编制帷幕注浆施工作业指导书。
二、适用范围左洞ZK242+705前方断层涌泥段。
三、超前帷幕注浆主要施工工艺及施工方法1、在掌子面正面施做止浆墙,止浆墙厚度0.8-1m,彼此1:1,用C25砼现浇。
2、用Φ50mm*0.5mm,L500mm的注浆小导管预注浆,环向1m-1.2m,纵向0.75m,外插角60°,梅花形布置。
浆液为双液浆(即:水泥、水玻璃压力达到3mpa),浆液挤出开挖断面及其周围一定范围内的岩缝中的水,保证围岩的裂隙被具有一定强度的浆体充填密实,改良围岩状况,保证掌子面稳定并与岩体固结成一体,形成止水帷幕。
3、在拱顶沿隧道轮廓线插入Φ108mm×0.8mm、L20-25m的钢管,尾部设止浆阀门,倾角30°-45°,间距30-60cm,小导管与大管棚的前部都钻注浆孔,孔径分别为6-8mm,间距20cm,呈梅花型布置,小导管前端加工成锥形,大管棚分段安装,每段长6m,前端安装硬质钻头,采用直接撞击法,将导管撞击至设计位置。
四、注浆预设计方案超前帷幕预注浆,每一循环长度20~25m。
固结范围:开挖轮廓线外5m。
五、帷幕注浆材料设备本段帷幕注浆拟采用以下两种不同的注浆堵水材料。
(1)单液水泥浆:单液水泥浆类浆液是以水泥为主,添加一定量的速凝剂,用水调剂成的浆液。
它的主要特点是:凝结时间可根据实际需要调节,其变化范围为几分钟至几小时;浆液结石率可达100%,抗压强度可达 5~10Mpa,抗渗性能好;工艺设备简单,操作方便,但难以注入 0.2mm 以下岩溶裂隙;浆液无毒性,对地下水和环境无污染,较之使用化学药剂为添加剂的浆液更安全;来源丰富,价格便宜;凝结时间相对较长。
(2)水泥~水玻璃浆液:水泥~水玻璃类浆液是以水泥和水玻璃的混合剂,两者按一定比例采用双液方式注入,必要时加入缓凝剂(磷酸氢二钠)所形成的注浆材料。
双液注浆施工方法

双液注浆施工方法铜黄项目摘要通过好的材料和工艺取得好的进洞效果,保证了隧道安全开挖。
关键词双液浆水玻璃后退式分段注浆1 工程概况铜黄项目富溪隧道出口为倾倒变形体,围岩为强/弱风化变质砂岩,强风化层厚2~3m,弱风化层10~14米,岩体破碎,埋置浅,稳定性差。
2 施工技术为确保洞口倾倒变形体的稳定,保证施工的安全,决定采用分段后退式注浆施工方法。
浆液采用1:1的水泥-水玻璃双液浆,注浆管采用直径φ60×5mm钢管深孔注浆,管壁每隔15cm交错布眼;孔眼直径10mm;孔心间距为300cm梅花状布置;注浆压力不小于2.0mpa,以加固倾倒变形体。
本隧道采用作为洞口防护的水泥一水玻璃双液浆注浆材料,是一种特殊的注浆材料,它具有同化学注浆材料一样的渗透能力,在松散堆积层中均匀的加固围岩,从而固结松散体。
它所选用的水泥,稳定性好、流动性比普通水泥强,材料颗粒粒径小,对于中细砂层,注浆比值(N 值)大,一般能注入渗透系数为10-2~10-4cm/s 的中细砂层。
它和水玻璃配制成的双液浆,可以方便的调节凝胶时间(本项目通过掺加缓凝剂),可以减少水对浆液凝胶化性能的改变;结石率高,有微膨胀性,耐久性能好;另外双液灌注工艺实施容易,能在中细砂层中主要形成在主脉下(一般为2mm)的均匀渗透扩散,不易发生大量的劈裂、挤压状况,可以较好地均匀加固砂层,形成完整的防水帷幕。
3 施工工艺3.1 施工准备工作在注浆设计的过程中我们先考虑的事情有:注浆加固范围;注浆段长{我们采用的注浆段长等于(3~5)注浆加固范围(m)};止浆岩墙厚度{为(0.2~0.3)注浆段长};浆液扩散半径(lm);注浆速度(30-40L/min)。
浆液凝胶时间(通过加缓凝剂控制在30-50s);注浆分段长(步距)(1.5~2m)。
此外,在注浆的过程中.为了防止注浆施工过程中工作面冒浆,我们对工作面进行喷混凝土厚度不小于15cm的封闭,钢管加设垫板和螺母;在注浆施工前注意机具设备维修,对钻机、注浆泵、搅拌机等机械进行检查、维修、保养,使其保持了良好的状态。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业指导书,双液注浆|双液注浆管双液注浆施工1.施工说明双液注浆法是以改进土壤为目的,1方面增加土质的强度,另外一方面又可以到达止水堵漏的效果。
2.技术特点1、双液注浆技术是采取潜孔钻钻至预定深度落后行双液注浆。
浆液有两种分别为水泥浆和稀释水玻璃液。
两种浆液通过端头的浆液混合器充分混合。
双液注浆时实行定向、定量、定压双液注浆,使土层的空隙或孔隙间充满浆液并固化,改变了岩土层的性状。
2、采取调理浆液配比和双液注浆压力的办法使双液注浆范围人为控制;凝结时间可调理,并以复合注入施工。
3、从钻孔至双液注浆终了,可连续作业。
3、注浆工艺方法及技术要求(1)工艺流程(2)施工方法
①双液注浆孔间距:根据工程实际情况肯定孔间距为1m;②双液注浆管的设置:将双液注浆管设于预定深度注入清水并从浆液混合器端部流出;③双液注浆,将A液、B液通过钻机钻杆在1定压力下注入预定深度;④回抽双液注浆:施加压力双液注浆时,必须精心操作控制压力。
⑤双液注浆终了将双液注浆管冲洗干净全部收回,对双液注浆孔进行密封,恢复原状;⑥浆液强度、硬化时间、渗透性能可根据工程实际需要调剂。
⑦注浆施工示意图以下:⑧注浆平面位置见附图。
(3)技术参数1、浆液配合比:A液∶B液=1∶1,A液;注浆用的水泥采取P.042.5袋装水泥,水泥浆液水灰比为1:1;B液:选购市场上销售的符合国家质量要求的波美度为35°~40°的水玻璃。
对选购的水玻璃进行稀释直至符合要求的浓度备用;双液浆的粘
度要求>35″,比重1.3~1.5。
2、双液浆凝结时间2~3分钟;
3、本工程拟采取SKD100型电动潜孔钻机,钻杆转速为1~110r/min;
4、注浆压力:0.5~1MPa;
5、孔位布置:注浆孔位采取条形布置,间距1m;
6、注浆深度:注浆至卵石与泥岩交界面以下1m位置;
7、孔径为φ108mm,注浆钢管φ45mm或注浆塑料单向阀管和Y型接头;4、施工质量控制要点1、灌入封闭泥浆,封闭浆液粘度80″左右,同时应封堵地面裂缝,避免冒浆等;2、注浆进程中应尽量控制流量和压力,避免浆液流失;3、为改良浆液性能可在浆液拌制好时加入适当外加剂,加入约5%的膨润土可提高浆液的均匀性和稳定性,避免固体颗粒分离和沉淀;4、注浆钻孔采取潜孔钻机成孔,钻机应安装牢固,定位稳妥;5、钻机成孔插入注浆管后应封堵孔口及附近的地面裂缝以防冒浆;6、对不均匀沉降的加固注浆孔应布置在沉降量大的1侧;7、对控制管线沉降地段应在管线两侧按不同注浆深度进行注浆加固;
8、配制浆液:开始注浆前,严格依照配方配料,浆液应充分搅拌均匀。
浆液应随拌随注,不得长时间寄存已拌好的浆液。
封闭泥浆用泵自下而上压入孔内,不准从孔口倒入;
9、选定浆液及其配合比,初凝时间长短及浆液强度要求应根据加固目的而定。
并应斟酌地质,地基,土体空隙大小及地下水等情况在满足所需目的范围内选定最好配比要求;10、注浆进程中应注意控制压力和流量,根据土层特性和加固目的选用不同注浆参数,肯定流量压力和注浆量。
1般流量为8~12L/min,压力0.1~0.8MPa,注浆量为被加固体体积的10%~12%左右;11、双液注浆质量标准:内容标准内容标准孔位偏差±20mm注浆压力±5%孔距偏差±100mm注浆量5⑻%钻杆垂直度<1%提升幅度±5mm12、注浆进程中如产生路基隆起,应立即停止该孔注浆,分析缘由,制定对策,并
相应减小注浆量和下降注浆速度;13、注浆时,注浆顺序和每段注浆量应严格依照设计进行,产生跑浆,应进行补浆,确保注浆量满足设计要求;5、施工注意事项1、为保证注浆质量,处理注浆进程中的突发事件,注浆作业人员应进行专业培训,未参加培训人员不得上岗作业。
关键工序应专人操作,不得任意调换。
并建立专业注浆队伍,严格注浆施工纪律;2、注浆现场操作人员必须佩戴安全帽、防护眼镜、口罩和手套等劳保用品,方可进行注浆施工;3、注浆孔应跳孔施钻,跟孔注浆。
不应全部钻孔完后再注浆,以避免孔位串浆,增加难度及清孔工作量。
注浆孔施工应,先两侧后中间,保证注浆质量;
4、当进浆量很大,压力长时间不升高,则调剂浆液浓度及配合比,缩短凝胶时间,进行小泵量、低压力注浆,以使浆液在岩层裂隙中有相对停留时间,以便凝胶;或进行间歇式注浆,但停注时间不能超过浆液凝胶时间;
5、注浆中产生堵管时,先打开孔口泄浆阀,再关闭孔口进浆阀,然后停机,查找缘由,迅速进行处理;
6、由于压力调剂不当而产生崩管时,可只用1台泵进行间歇性小泵量注浆,待管路修睦后再行双液注浆;
7、施工中如遇地下障碍物时,应立即暂停施工,及时报告经理部,待妥善处理后方可继续施工;
8、施工期间应保持路面清洁平整,做到排水及时,道路畅通;
9、现场机械装备、材料等应堆码整齐,不影响现场交通;10、夜间施工时,灯光照明应充足。
成都地铁6号线1、2期工程土建14标双液注浆施工作业指点书编制审核审批中铁2104局团体有限公司成都地铁6号线1、2期工程土建14标项目经理部2〇17年2月。
