高压电缆直埋技术要求

合集下载

埋电缆线的要求

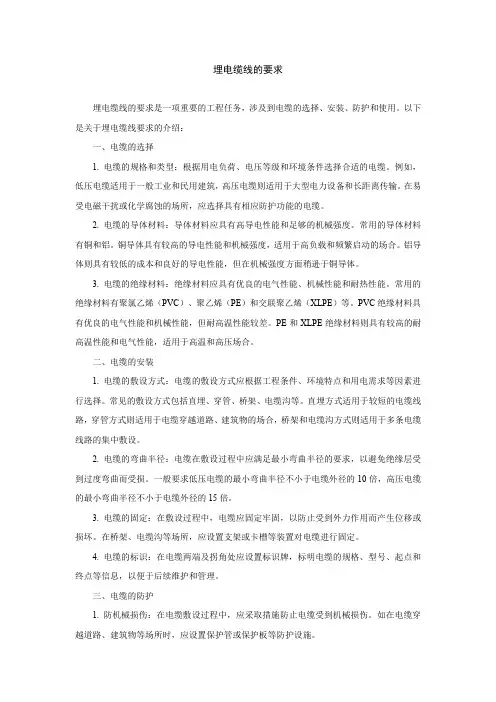

埋电缆线的要求

埋电缆线的要求埋电缆线的要求是一项重要的工程任务,涉及到电缆的选择、安装、防护和使用。

以下是关于埋电缆线要求的介绍:一、电缆的选择1. 电缆的规格和类型:根据用电负荷、电压等级和环境条件选择合适的电缆。

例如,低压电缆适用于一般工业和民用建筑,高压电缆则适用于大型电力设备和长距离传输。

在易受电磁干扰或化学腐蚀的场所,应选择具有相应防护功能的电缆。

2. 电缆的导体材料:导体材料应具有高导电性能和足够的机械强度。

常用的导体材料有铜和铝。

铜导体具有较高的导电性能和机械强度,适用于高负载和频繁启动的场合。

铝导体则具有较低的成本和良好的导电性能,但在机械强度方面稍逊于铜导体。

3. 电缆的绝缘材料:绝缘材料应具有优良的电气性能、机械性能和耐热性能。

常用的绝缘材料有聚氯乙烯(PVC)、聚乙烯(PE)和交联聚乙烯(XLPE)等。

PVC绝缘材料具有优良的电气性能和机械性能,但耐高温性能较差。

PE和XLPE绝缘材料则具有较高的耐高温性能和电气性能,适用于高温和高压场合。

二、电缆的安装1. 电缆的敷设方式:电缆的敷设方式应根据工程条件、环境特点和用电需求等因素进行选择。

常见的敷设方式包括直埋、穿管、桥架、电缆沟等。

直埋方式适用于较短的电缆线路,穿管方式则适用于电缆穿越道路、建筑物的场合,桥架和电缆沟方式则适用于多条电缆线路的集中敷设。

2. 电缆的弯曲半径:电缆在敷设过程中应满足最小弯曲半径的要求,以避免绝缘层受到过度弯曲而受损。

一般要求低压电缆的最小弯曲半径不小于电缆外径的10倍,高压电缆的最小弯曲半径不小于电缆外径的15倍。

3. 电缆的固定:在敷设过程中,电缆应固定牢固,以防止受到外力作用而产生位移或损坏。

在桥架、电缆沟等场所,应设置支架或卡槽等装置对电缆进行固定。

4. 电缆的标识:在电缆两端及拐角处应设置标识牌,标明电缆的规格、型号、起点和终点等信息,以便于后续维护和管理。

三、电缆的防护1. 防机械损伤:在电缆敷设过程中,应采取措施防止电缆受到机械损伤。

电力电缆敷设

电力电缆敷设

电力电缆敷设电缆敷设方式有直埋敷设、排管敷设、隧道敷设、电缆沟和桥架敷设、水底电缆敷设等。

不同敷设方式的施工技术要求不完全相同,所使用的机械设备也有差异。

一条电缆线路采用什么方式敷设,取决于地下管线的总体规则、电缆线路的电压等级、最终数量、施工条件及初期投资等因素。

(一) 直埋敷设1.直埋敷设的特点将电缆线路直接埋设在地面下的敷设方式称为电缆直埋敷设,埋设深度为0.7~1.5m,电缆上面覆盖15cm细土,并用水泥盖板保护。

直埋敷设适用于电缆线路不太密集的城市地下走廊,如市区人行道、公共绿地、建筑物边缘地带等。

直埋敷设不需要大量的土建工程,施工周期较短,是一种较经济的敷设方式。

直埋敷设的缺点是电缆较容易遭受机械性外力损伤,容易受到周围土壤的化学或电化学腐蚀。

电缆故障修理或更换电缆比较困难。

2.直埋敷设的工程前期准备(1)线路位置的确认。

电缆线路设计书所标注的电缆线路位置,必须经有关部门确认。

敷设施工前一般应申办电缆线路管线执照、掘路执照和道路施工许可证(俗称“二照一证”)。

应开挖足够的样洞,了解线路路径邻近地下管线情况,并最后确定电缆线路路径。

然后召开敷设施工配合会议,明确各公用管线和绿化管理单位的配合、赔偿事项。

如果邻近其他地下管线和绿化需迁让,应办理书面协议。

(2) 编制工程施工组织设计。

防火包,明确施工组织机构,制订安全生产保证措施、施工质量保证措施及文明施工保证措施。

熟悉工程施工图,根据开挖样洞情况,对施工图作必要修改。

确定电缆分段长度和接头位置。

(3) 编制施工计划和敷设施工作业指导书。

确定各段敷设方案和必要的技术措施。

进行施工前各盘电缆的验收。

包括查核电缆制造厂质量保证书,进行绝缘校潮试验、油样试验和护层绝缘试验等。

(4)工程主要材料、机具设备和运输机械的准备。

除电缆外,主要材料还有各种电缆附件、电缆保护盖板、过路导管。

机具设备包括各种挖掘机械、敷设专用机械、工地临时设施(工棚)、施工围栏、临时路基板。

国标电缆直埋规范

国标电缆直埋规范

国标电缆直埋规范在城市建设和电力系统建设中,电缆直埋是一种非常重要的电力输送方式。

随着现代化建设的不断进步,电缆直埋的规范化越来越成为人们关注的问题。

而国标电缆直埋规范,是电缆直埋施工过程中必须遵守的标准。

一、国标电缆直埋规范的基本概念国标电缆直埋规范,是指电缆直埋施工中必须遵守的标准。

这些标准包括了工程施工前的规划设计、工程施工过程中的管控要求、质量验收及工程维护等方面的规范。

二、国标电缆直埋规范的主要内容1.电缆直埋工程的设计规范在电缆直埋工程设计阶段,应该充分考虑地质、气候条件等因素,并根据电缆线的分类、材料等情况,制定出切实可行的设计方案。

设计方案必须明确电缆管道的长度和直径、深度、电缆的埋深、埋设方式等要求。

2.电缆直埋工程的施工规范在电缆直埋工程施工阶段,施工人员应该按照设计方案进行施工,并严格按照规定的质量验收标准进行管控。

施工人员在施工中,应该注重现场环境保护,保障施工期间周边居民的生活和安全,确保施工质量和安全。

3.电缆直埋工程的验收规范在电缆直埋工程完工阶段,应该进行完善的质量验收工作。

验收标准包括了电缆管道的直径、深度、埋设方式的合规性,电缆的安装质量、电缆夹具和接头等配件的质量等多个方面,确保电缆直埋工程顺利接入电力系统。

4.电缆直埋工程的维护规范在电缆直埋工程完工后,还需要进行一些维护和管理工作。

例如,需要制定出维护计划和保养方案,并定期进行检查和维护工作,以确保电缆直埋工程的稳定性和可靠性。

三、国标电缆直埋规范的重要性国标电缆直埋规范对电缆直埋工程的规范和管理起到了非常重要的作用。

它不仅保障了电力系统的安全和稳定,也最大程度保护了周边环境和居民的利益。

同时,也有助于防范工程采购过程中的质量问题,让施工过程更加安全、高效。

作为电缆直埋工程的标准管理体系,国标电缆直埋规范反映了电缆直埋工程的规范,对于提高电力系统建设的质量和水平起到了积极的推动作用。

国家标准直埋电缆穿管标准

国家标准直埋电缆穿管标准

国家标准直埋电缆穿管标准
国家标准直埋电缆穿管标准是指在城市道路、广场、小区等地下埋设电缆时所
需遵循的技术规范和标准。

直埋电缆穿管标准的制定,旨在保障电缆的安全可靠运行,保障城市基础设施的正常运转,同时也为城市建设和管理提供了技术支持和指导。

首先,国家标准直埋电缆穿管标准规定了电缆穿管的材料和规格。

电缆穿管的
材料应具有耐腐蚀、耐压、耐磨损、绝缘性能良好等特点,以保证电缆在地下环境中的安全运行。

同时,电缆穿管的规格应符合电缆的尺寸要求,保证电缆在穿管过程中不会受到损坏。

其次,国家标准直埋电缆穿管标准规定了电缆穿管的施工要求。

施工人员在进
行电缆穿管时,应按照标准规定的方法和步骤进行操作,确保穿管过程中不会损坏电缆和穿管材料。

同时,施工现场应具备必要的安全防护措施,保障施工人员的人身安全。

此外,国家标准直埋电缆穿管标准还规定了电缆穿管的验收标准。

验收人员应
对穿管后的电缆进行检测,确保电缆的绝缘性能和电气性能符合要求。

同时,还应对穿管工程进行验收,确保穿管工程符合标准要求,达到安全可靠的使用标准。

总的来说,国家标准直埋电缆穿管标准的制定,对于城市电缆的安全敷设和城
市基础设施的正常运行起到了重要的作用。

遵循标准规范进行电缆穿管,不仅可以保障电缆的安全运行,还可以减少城市基础设施的维护成本,提高城市基础设施的使用寿命,为城市的可持续发展提供了有力支持。

因此,各地相关部门和施工单位应严格按照国家标准直埋电缆穿管标准进行操作,确保电缆穿管工程的质量和安全。

高压电缆敷设技术交底

高压电缆敷设技术交底

表C2-3

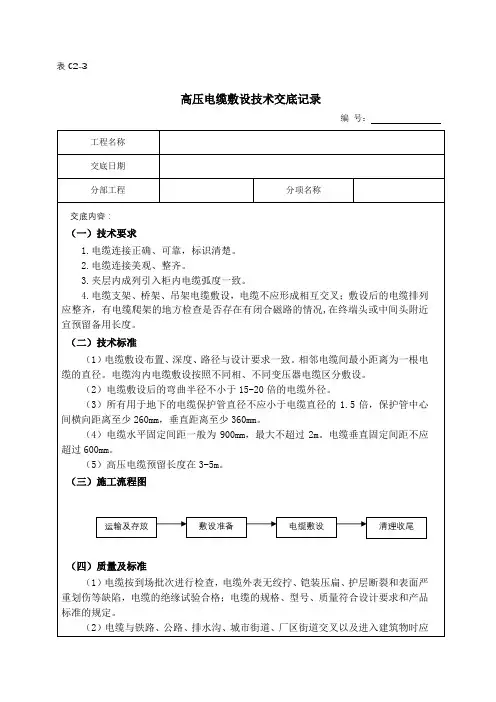

高压电缆敷设技术交底记录
编号:
交底内容:
(一)技术要求
1.电缆连接正确、可靠,标识清楚。

2.电缆连接美观、整齐。

3.夹层内成列引入柜内电缆弧度一致。

4.电缆支架、桥架、吊架电缆敷设,电缆不应形成相互交叉;敷设后的电缆排列应整齐,有电缆爬架的地方检查是否存在有闭合磁路的情况,在终端头或中间头附近宜预留备用长度。

(二)技术标准
(1)电缆敷设布置、深度、路径与设计要求一致。

相邻电缆间最小距离为一根电缆的直径。

电缆沟内电缆敷设按照不同相、不同变压器电缆区分敷设。

(2)电缆敷设后的弯曲半径不小于15-20倍的电缆外径。

(3)所有用于地下的电缆保护管直径不应小于电缆直径的1.5倍,保护管中心间横向距离至少260mm,垂直距离至少360mm。

(4)电缆水平固定间距一般为900mm,最大不超过2m。

电缆垂直固定间距不应超过600mm。

(5)高压电缆预留长度在3-5m。

(三)施工流程图
运输及存放敷设准备电缆敷设清理收尾
(四)质量及标准
(1)电缆按到场批次进行检查,电缆外表无绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷,电缆的绝缘试验合格;电缆的规格、型号、质量符合设计要求和产品标准的规定。

(2)电缆与铁路、公路、排水沟、城市街道、厂区街道交叉以及进入建筑物时应。

室外直埋电缆敷设要求

室外直埋电缆敷设要求

室外直埋电缆敷设要求
室外直埋电缆敷设要求:
①选择合适类型的电缆,确保耐候性和抗压性;
②根据电缆规格,确定合适的埋深,通常不少于0.7米;
③在电缆路径上开挖沟槽,确保沟底平整;
④沟底铺设细沙或软土,保护电缆不受损伤;
⑤敷设电缆时,避免扭绞和过度弯曲;
⑥电缆转弯处保持一定曲率半径,防止内部损伤;
⑦电缆接头处应设置接头盒,确保防水和绝缘;
⑧敷设完毕后,用细土回填,避免石块直接接触电缆;
⑨回填土后,夯实地面,保持与周围环境一致;
⑩标记电缆走向,设置警示标志,便于日后维护;
⑪完成敷设后,进行绝缘电阻测试,确保电缆完好;
⑫填写施工记录,保存相关技术资料,便于查阅。

整理10kv地埋电缆施工规范

整理10kv地埋电缆施工规范

10kv地埋电缆施工规范20 年月日A4打印/ 可编辑电缆敷设施工工艺标准(HFWX·QB/1-6-008-2004)l、范围本工艺标准适用于10K V及以下一般工业与民用建筑电气安装工程的电力电缆敷设。

2、施工准备2.1 设备及材料要求2.1.1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证。

2.1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。

电缆轴应完好无损。

2.1.3 电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象。

油浸电缆应密封良好,无漏油及渗油现象。

橡套及塑料电缆外皮及绝缘层无老化及裂纹。

2.1.4 各种金属型钢不应有明显锈蚀,管内无毛刺,所有紧固螺栓,均应采用镀锌件。

2.1.5 其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、黑胶布、聚氯乙烯带、聚脂胶粘带等均应符合要求。

2.2 主要机具2.2.1 电动机具、敷设电缆用的支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳千斤顶。

2.2.2 绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。

2.2.3 无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)。

2.3 作业条件2.3.1 土建工程应具备下列条件:(1)预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。

(2)电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。

(3)电缆沿线模板等设施拆除完毕。

场地清理干净、道路畅通,沟盖板齐备。

(4)架电缆用的轴辊、支架及敷设用电缆托架准备完毕,且符合安全要求,电缆沿线照明照度满足施工要求。

(5)直理电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并清除沟内杂物。

盖板及砂子运至沟旁。

2.3.2 设备安装应具备下列条件(1)变配电室内全部电气设备及用电设备配电箱柜安装完毕。

(2)电缆桥架、电缆托盘、电缆支架及电缆保护管安装完毕,并检验合格。

直埋电缆的基本要求

直埋电缆的基本要求

基本要求1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。

2、电缆芯线应采用圆套管连接。

套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。

3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。

4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。

5、电缆连接的中间头或终端头必须密封防水。

剖切电缆线是不能将电缆线芯绝缘外皮损伤。

每次的电缆线路施工都应有施工的原始记录,这其中包括:电缆型号、规格、长度、安装日期、中间接头和终端头的编号。

这样做的好处是可以防止电缆线路的变动和修改,方便地埋电缆线路的查勘和维修。

6、每次地埋线缆线路有所变动时,都应该及时更正相应的技术资料和电缆指示牌,确保线路资料的正确性。

二、地下直埋电缆线路的要求1、地下直埋电缆线路应采用铠状电缆。

电缆的埋设深度应由地面至电缆外皮不小于0.7m;电缆外皮至地下建筑物的基础0.6m,不得小于0.3m;电缆相互间距:水平接近时最小为0.1m,不同部门的电缆相互间距0.5m;电缆互相交叉时最小净距0.5m;电缆与热力管道、煤气、石油管道接近时的净距为2m,相互交叉时净距为0.5m;电缆与树木主干的距离不小于0.7m。

2、直埋电缆沟内不得有石块等其它硬物杂质,否则应铺以100mm厚的软土或沙层,电缆敷设后上面再铺以100mm 厚的软土或沙层,然后盖以混凝土保护板或砖,覆盖的宽度应超出电缆两侧各50mm。

3、直埋电缆在进入手孔井、人孔井、控制箱和配电室时应穿在保护管中,且管口应做防水堵头。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

在GB 50217-1994《电力工程电缆设计规范》中规定:直埋电缆的埋深不应小于0.7m,敷设时应做波浪形,最小弯曲半径不得小于《电气装置安装工程电缆线路施工及验收规范》(GB50168-1992)中的规定,聚氯烯绝缘电力电缆为10倍外径。

2、直埋电缆的上、下部应铺以不小于100mm厚的软土或砂层。

3、管道敷设时,电缆管内径与电缆之比不得小于1.5。

4、三相或单相的交流单芯电缆,不得穿于钢导管内。

5、金属电缆支架、电缆导管必须接地(PE)或接零(PEN)可靠。

6、电缆在沟内敷设时,应遵循低压在下、高压在上的原则。

3.5.3直埋附设电缆的外护层选择,应符合下列规定:(1)电缆承受较大压力或有机械损伤危险时,应有加强层或钢带铠装。

(2)在流沙层、回填土地带等可能出现位移的土壤中,电缆应有钢丝铠装。

(3)白蚁严重危害且塑料电缆未有尼龙外套时,可采用金属套或钢带铠装。

(4)除本条(1)~(3)项外的情况,可采用不带铠装外护层。

5.2.2 电缆直埋敷设方式的选择,应符合下列规定:(1)同一通路少于6根的35KV及以下电力电缆,在厂区通往远距离辅助设施或城镇等不易有经常性开挖的地段,宜用直埋;在城镇人行道下较易翻修情况或道路边缘,也可用直埋。

(2)厂区内地下管网较多地段,可能有熔化金属、高温液体溢出的场所,待开发将有较频繁开挖的地方,不宜用直埋。

(3)在化学腐蚀或杂散电流腐蚀的土壤范围,不得采用直埋。

5.2.3 电缆穿管敷设方式的选择,应符合下列规定:(1)在有爆炸危险场所明敷的电缆,露出低坪上需加以保护的电缆,地下电缆与公路、铁道交叉时,应采用穿管。

(2)地下电缆通过房屋、广场的区段,电缆敷设在规划将作为道路的地段,宜用穿管。

(3)在地下管网较密的工厂区、城市道路狭窄且交通繁忙或道路挖掘困难的通道等电缆较多的情况下,可用穿管敷设。

5.2.4 浅槽敷设方式的选择,应符合下列规定:(1)地下水位较高的地方。

(2)通道中电力电缆数量较少,且在不经常有载重车通过的户外陪电装置等场所5.2.5 电缆沟敷设方式的选择,应符合下列规定:(1)有化学腐蚀液体或高温熔化金属溢流的场所,在载重车辆频繁经过的地段,不得用电缆沟。

(2)经常有工业水溢流、可燃粉尘弥漫的厂房内,不宜用电缆沟。

(3)在厂区、建筑物内地下电缆数量较多但不需采用隧道时,城镇人行道开挖不便且电缆需分期敷设时,又不属于上述(1)、(2)项的情况下,宜用电缆沟。

(4)有防爆、防火要求的明敷电缆,应采用埋沙敷设的电缆沟。

5.3 直埋敷设于地中5.3.1 直埋敷设电缆的路径选择,宜符合下列规定:(1)避开含有酸、碱强腐蚀或杂散电流化学腐蚀严重影响的地段。

(2)未有防护措施时,避开白蚁危害地带、热源影响和易遭外力损伤的区段。

5.3.2 直埋敷设电缆方式,应满足下列要求:(1)电缆应敷设在壕沟里,沿电缆全长的上、下紧邻侧铺以厚度不少于100mm的软土或沙层。

(2)沿电缆全长应覆盖宽度不少于电缆两侧各50mm的保护板,保护板宜用混凝土制作。

(3)位于城镇道路等开挖教频繁的地方,可在保护板上层铺以醒目的标志带。

(4)位于城郊或空地旷带,沿电缆路径的直线间隔约100m、转弯处或接头部位,应竖立明显的方位标志或标桩。

5.3.3 直埋敷设于非冻土地区时,电缆埋置深度应符合下列规定:(1)电缆外皮至地下构筑物基础,不得小于0.3m。

(2)电缆外皮至地面深度,不得小于0.7m;当位于车行道或耕地下时,应适当加深,且不宜小于1m。

5.3.4 直埋敷设于冻土地区时,宜埋入冻土层以下,当无法深埋时可在土壤排水性好的干燥冻土层或回填土中麦设,也可采取其他防止电缆受到损伤的措施。

5.3.5 直埋敷设的电缆,严禁位于地下管道的正上方或下方。

电缆与电缆或管道、道路、构筑物等相互间容许最小距离,应符合表5.3.5的要求。

百度搜索“电力工程电缆设计规范” 5.1.3 电缆敷设在同一通道中位于同侧的多层支架上配置,应符合下列规定:(1)应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆的顺序排列。

当水平通道中含有35kV 以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。

在同一工程中或电缆通道延伸于不同工程的情况,均应按相同的上下排列顺序原则来配置。

(2)支架层数受通道空间限制时,35kV 及以下的相邻电压级电力电缆,可排列于同一层支架,1kV 及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。

(3)同一重要回路的工作与备用电缆需实行耐火分隔时,宜适当配置在不同层次的支架上。

5.1.4 同一层支架上电缆排列配置方式,应符合下列规定:(1)控制和信号电缆可紧靠或多层迭置。

(2)除交流系统用单芯电力电缆的同一回路可采取品字形(三叶形)配置外,对重要的同一回路多根电力电缆,不宜迭置。

(3)除交流系统用单芯电缆情况外,电力电缆相互间宜有35mm 空隙。

5.1.5 交流系统用单芯电力电缆的相序配置及其相间距离,应同时满足电缆金属护层的正常感应电压不超过允许值,并使按持续工作电流选择电缆截面尽可能较小的原则来确定。

未呈品字形配置的单芯电力电缆,有两回线及以上配置在同一通路时,应计入相互影响。

5.1.6 交流系统用单芯电力电缆与公用通讯线路相距较近时,宜维持技术经济上有利的电缆路径,必要时可采取下列抑制感应电势的措施:(1)使电缆支架形成电气通路,且计入其他并行电缆抑制因素的影响。

(2)对电缆隧道的钢筋混凝土结构实行钢筋网焊接连通。

(3)沿电缆线路适当附加并行的金属屏蔽线或罩盒等。

5.1.7 明敷的电缆不宜平行敷设于热力管道上部。

电缆与管道之间无隔板防护时,相互间距应符合电缆与管道相互间允许距离的规定5.1.8 需抑制电气干扰强度的弱电回路控制和信号电缆,除遵照本规范第3.6.5 条~第3.6.8 条规定外,当需要时可采取下列措施:(1)与电力电缆并行敷设时相互间距,在可能范围内宜远离;对电压高、电流大的电力电缆间距更宜较远。

(2)敷设于配电装置内的控制和信号电缆,与耦合电容器或电容式电压互感器、避雷器或避雷针接地处的距离,宜在可能范围内远离。

(3)沿控制和信号电缆可平行敷设屏蔽线或将电缆敷设于钢制管、盒中。

5.1.9 在隧道、沟、浅槽、竖井、夹层等封闭式电缆通道中,不得含有可能影响环境温升持续超过5℃的供热管路。

有重要回路电缆时,严禁含有易燃气体或易燃液体的管道。

5.1.10 爆炸性气体危险场所敷设电缆的要求。

电力工程电缆设计规范GB50217-94 13 5.1.10.1 在可能范围应使电缆距爆炸释放源较远,敷设在爆炸危险较小的场所。

并应符合下列规定:(1)易燃气体比空气重时,电缆应在较高处架空敷设,且对非铠装电缆采取穿管或置于托盘、槽盒中等机械性保护。

(2)易燃气体比空气轻时,电缆应敷设在较低处的管、沟内,沟内非铠装电缆应埋砂。

7.3电缆线路7.3.1电缆选择7.3.1.1电力电缆型号的选择,应根据环境条件、敷设方式、用电设备的要求和产品技术数据等因素来确定,一般按下列原则考虑:(1)在一般环境和场所内宜采用铝芯电缆;在振动剧烈和有特殊要求的场所,应采用铜芯电缆;规模较大的重要公共建筑亦宜采用铜芯电缆。

(2)(2)埋地敷设的电缆,宜采用有外护层的铠装电缆。

在无机械损伤可能的场所,也可采用塑料护套电缆或带外护层的铅(铝)包电缆。

(3)(3)在可能发生位移的土壤中(如沼泽地、流砂、大型建筑物附近)埋地敷设电缆时,应采用钢丝铠装电缆,或采取措施(如预留电缆长度,用板桩或排桩加固土壤等)消除因电缆位移作用在电缆上的应力。

(4)(4)在有化学腐蚀或杂散电流腐蚀的土壤中,不宜采用埋地敷设电缆。

如果必须埋地时,应采用防腐型电缆或采取防止杂散电流腐蚀电缆的措施。

(5)(5)敷设在管内或排管内的电缆,宜采用塑料护套电缆,也可采用裸铠装电缆。

(6)(6)在电缆沟或电缆隧道内敷设的电缆,不应采用有易燃和延燃的外护层。

宜采用裸铠装电缆、裸铅(铝)包电缆或阻燃塑料护套电缆。

(7)(7)架空电缆宜采用有外被层的电缆或全塑电缆。

(8)(8)当电缆敷设在较大高差的场所时,宜采用塑料绝缘电缆、不滴流电缆或干绝缘电缆。

(9)三相四线制线路中使用的电力电缆,应选用四芯电缆。

7.3.1.2电缆截面的选择,一般按电缆长期允许载流量和允许电压损失确定,并考虑环境温度的变化、多根电缆的并列以及土壤热阻率等的影响,分别根据敷设的条件进行校正。

若选出的截面为非标准截面时,应按上限选择。

7.3.1.3电缆线路应进行短路条件下的热稳定校验,但用熔断器作为短路保护的电缆线路允许不作校验。

7.3.1.4在电缆沟或电缆隧道内敷设的电缆,当确定其空气计算温度时,除采用规定的昼夜平均温度外,尚要根据电缆发热、散热和通风效果来确定。

当缺乏计算资料时,可按规定空气温度加5℃考虑。

7.3.1.5当按短路热稳定条件确定的电缆截面大于按正常工作电流选择的截面时,应结合其他条件综合考虑,宜选择在短路时允许温度高的电缆。

7.3.1.6单根电缆穿管(管内无人工通风)并敷设于空气中,其长期允许电流的校正系数参照下列数值:(1)低压电缆截面在95mm2及以下时为0.90。

(2)低压电缆截面在120~185mm2时为0.85。

(3)敷设在地中的单根电缆穿管时,其长期允许电流按敷设在空气中考虑。

7.3.1.7电缆不允许长期过负荷,在事故或紧急情况下(如转换负荷等)不超过2h的过负荷能力可为:3kV为10%,6~10kV为15%。

7.3.1.8沿不同冷却条件的路径敷设电缆线路时,其截面的选择见第8章有关规定。

7.3.2电缆埋地敷设7.3.2.1当沿同一路径敷设的室外电缆根数为8根及以下且场地有条件时,宜采用直接埋地敷设。

7.3.2.2电缆在室外直接埋地敷设的深度不应小于0.70m,穿越农田时不应小于1m,并应在电缆上下各均匀铺设100mm厚的细砂或软土,然后覆盖混凝土保护板或类似的保护层,覆盖的保护层应超过电缆两侧各50mm。

在寒冷地区,电缆应埋设于冻土层以下。

当无法深埋时,应采取措施,防止电缆受到损坏。

直埋深度超过1.10m时可不考虑上部压力的机械损伤。

7.3.2.3向一级负荷供电同一路径的双路电源电缆,不应敷设在同一沟内。

当无法分开时,可按本规范第4.5.10条的有关规定执行。

7.3.2.4电缆通过有振动和承受压力的下列各地段应穿管保护:(1)电缆引入和引出建筑物和构筑物的基础、楼板和过墙等处。

(2)电缆通过铁路、道路和可能受到机械损伤等地段。

(3)电缆引出地面2m至地下0.20m处行人容易接触和可能受到机械损伤的地方。

7.3.2.5埋地敷设的电缆之间及与各种设施平行或交叉的净距离,不应小于表7.3.2.5所列数值。
