植筋专项施工方案一.施工工序施工准备一成孔一清孔一植入钢筋一养护一拉拔试验二、施工准备1.对植筋施工人员进行详细的安全及技术交底,组织施工人员明确施工内容及植筋的操作工艺。

现场布置好施工用电。

各施工面清理干净。

2、检查被植筋部位混凝土表面是否完好,如存在表面缺陷应将缺陷混凝土剔凿清理干净后方可植筋。

3、有施工人员在植筋位置弹好墨斗线,用红油漆标出植筋点位和钢筋直径。

4、锚固钢筋制作完成并运至现场,若钢筋表面有锈蚀等污染,应在植入前对钢筋除锈、除油处理。

5、按设计和规范要求确定钻孔直径和孔深,选择相应规格的钻头。

采用喜利得RE500植筋胶,孔径、深度如下(以通过平台提交深度至结构顾问):三、成孔1.根据设计孔深在用直尺在钻头位置量出钻头深度,并用彩色胶带标记。

2、在已确定孔位进行钻孔,钻孔方向垂直于构件表面,钻孔至设计深度。

四.清孔1.用毛刷进行清孔,再用洁净无油的压缩空气清除孔内粉尘,如此反复处理不应少于3次,直至孔内洁净无粉尘。

2、清孔后应对钻孔直径、孔深、清孔工序按隐蔽工程验收,验收合格后即可植入钢筋。

五.植入钢筋1.检查钢筋植入端是否生锈,生锈时须打磨除锈处理。

2、安装植筋胶至注入架,将搅拌头插入到孔的底部开始注胶,逐渐向外移动,直至注满孔体积的2/3即可。

3、将处理好的钢筋插入孔中,放入时缓慢转动钢筋,直至插入孔底,并以胶体从孔内溢出为准,胶体充实无气泡。

六.养护植入后对植入钢筋进行标识,在常温自然条件下进行养护,胶体固化时间(12h)内严禁扰动,植筋区域将设置专职质量负责人,随时对各自负责的植筋区域进行巡查。

七.拉拔检验钢筋锚固工作完成后,经自检合格后,报请监理,业主及顾问单位验收,请检测单位对植筋钢筋进行拉拔试验,并做好拉拔试验记录,并填写分项工程报验单。

拉拔试验时,其植筋龄期不得少于24h o1.拉拔检验方法非破损检验的荷载检验值应符合下列规定对植筋应取L15Nt作为检验荷载。

注:Nt为受检验锚固件连接的轴向受拉承载力设计值。

植筋钢筋专项施工方案

植筋钢筋专项施工方案

植筋钢筋专项施工方案
一、施工前准备
•进场前的检查
–检查地基情况,确保平整坚固
–准备好所需工具和材料
–确保施工人员熟悉施工方案和安全规定
二、施工流程
1.地面准备
1.对地面进行清理、洒水等处理
2.按设计要求划定好植筋位置
2.立筋
1.确保植筋与地基牢固连接
2.水平检查植筋位置
3.定位施工
1.将钢筋支模准确安放
2.定位钢筋根据设计进行正确铺设
4.绑扎钢筋
1.严格按照设计要求将钢筋进行扎绑
2.确保钢筋扎绑牢固、位置正确
5.混凝土浇筑
1.钢筋固定好后进行混凝土浇筑
2.控制浇筑速度和压实度,确保质量
6.养护
1.进行养护,保持水润、避免裂缝
三、注意事项
•施工过程中需要保持环境整洁
•施工人员需佩戴好防护装备,严格按照规定操作
•植筋、钢筋等材料使用前需经过验收
•若遇恶劣天气,应及时采取措施保护现场和施工材料
四、施工完工验收
•施工完工后需进行验收,确保植筋、钢筋等部位完好无损•验收合格后,方可进入下一阶段工作
以上是植筋钢筋专项施工方案的相关内容,施工单位在实施施工时务必严格按照规范操作,保障工程质量和施工安全。

植筋专项施工方案

植筋专项施工方案

植筋施工方案目录1.编制根据2.工程概况3.施工次序4.施工工艺5.植筋胶旳技术指标6.工艺流程及施工操作要点7.材料规定8.机具设备9.劳动力安排10.注意事项11.质量规定13.安全环境保护措施和文明施工14.成品保护1.编制根据建筑施工图6月《混凝土构造施工图构造详图》(03G101-1)《混凝土构造加固技术规范》(CECS 25-1990)《混凝土构造后锚固技术规程》(JGJ 145-)2.工程概况由于前施工方对所有二次构造构造预留钢筋规定旳未预留钢筋,为保证填充墙等拉结筋旳施工质量,决定采用植筋法进行填充墙等拉结筋旳施工。

3. 施工次序C区一至六层→B区一至六层→A区一至六层→负一层→负二层4.施工工艺植筋是用高强度旳化学锚固胶,使钢筋与混凝土产生握固力,从而到达预埋效果,施工后产生负荷承载力以满足设计及规范规定。

在填充墙砌体砌筑前用植筋法进行拉结筋旳后植入施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,运用化学锚固胶作为拉结筋与柱(墙)混凝土旳粘合剂,保证拉结筋与柱(墙)混凝土旳可靠粘接,并保证拉结筋根据砌块模数确定旳对旳位置。

使拉结筋与原构造柱(墙)混凝土旳粘接强度到达设计或规范规定,拉结筋上旳拉力通过化学锚固胶向混凝土柱(墙)中传递。

5.植筋胶旳技术指标本工程采用安徽合肥庐阳工业园安固技术有限企业生产旳“A1-5X”高强迅速锚固植筋胶。

⑴“A1-5X”高强迅速锚固植筋胶产品技术指标:①比重1.8-2.0g/m3;②稠度不小于等于30mm;③抗压强度不小于等于60MPa;④施工配比膏状为A:B=100:5;⑶植筋胶旳化学反应时间⑷植筋胶旳钻孔深度钻孔深度为13-14倍D(D为钢筋直径)。

⑴工艺流程弹线定位→钻孔→清孔→钢筋除锈→配胶→注胶→植筋→检查验收⑵施工操作要点在填充墙砌体施工前,进行拉结筋旳施工。

植筋法施工拉结筋重要工艺如下:弹线定位:对照施工图,在填充墙与柱或墙相连接旳构造表面,按设计或构造规定在设置拉结筋旳位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋旳钻孔位置。

植筋专项施工方案

植筋专项施工方案

植筋专项施工方案一、施工准备1.1 材料选择在植筋施工中,材料的选择至关重要。

咱们得确保选用的钢筋符合标准。

再加上胶水、混凝土等,也要经过严格的检测。

这样才能保证后期的安全和质量。

比如,环氧树脂的强度得好,这样才能确保它在混凝土里的粘结力持久。

1.2 工具准备施工的工具也不能马虎。

钻孔机、打胶枪、清洗工具等等,都得准备齐全。

设备的性能直接影响施工的效率。

记住,工具要定期保养,坏了可就麻烦了。

二、施工流程2.1 钻孔开始钻孔,真得要小心。

孔的深度和直径得严格按照设计要求来。

太浅了,植筋就不牢;太深了,也浪费材料。

每一个孔都得做到精准,心里得有数。

2.2 清理孔洞钻完孔后,得认真清理。

要用压缩空气把孔里的粉尘和杂质都清除干净。

这样才能保证植筋时胶水的粘结效果。

记住,细节决定成败,不容小觑。

2.3 植筋在植筋的过程中,胶水的用量也要掌握好。

均匀涂抹,让钢筋完全浸泡在胶水里。

再把钢筋轻轻放入孔中,旋转几下,让它和胶水充分结合。

这个环节可不能急,耐心是关键。

三、施工注意事项3.1 环境影响施工的环境也很重要。

天气太潮湿或者太热,都可能影响胶水的固化。

最好选择在干燥的环境下进行,确保施工的质量。

3.2 质量验收植筋完成后,得进行质量验收。

可以用拉拔试验来检查钢筋的粘结力。

这一步可不能忽视,毕竟安全是第一位的。

3.3 记录与反馈最后,施工的记录也要做好。

每一步的参数、时间、材料都得详细记录。

施工中遇到的问题也要及时反馈,避免下次再犯同样的错误。

这样才能不断提升我们的施工水平。

总之,植筋专项施工虽然步骤繁琐,但只要用心去做,每个环节都重视,最终的效果绝对是值得的。

安全、质量双保障,让我们在施工的道路上越走越稳,越走越远。

植筋专项施工方案完整版.doc

植筋专项施工方案完整版.doc

植筋专项施工方案完整版.doc 一:一:制植筋专项施工方案1.1 目的和范围1.2 术语和定义1.3 相关文件和参考标准1.4 施工条件和环境要求二:工程准备2.1 工具和设备准备2.2 材料准备2.3 施工人员组织和培训三:施工流程3.1 现场勘测和标志3.2 备料和混凝土浇筑3.3 植筋安装3.4 植筋连接3.5 植筋保护3.6 质量控制与监督四:安全措施4.1 安全管理要求4.2 施工人员防护4.3 应急预案五:质量控制5.1 施工质量要求5.2 施工记录和检查5.3 质量检测附件:植筋施工现场图、工具设备清单、质量检测报告法律名词及注释:1. 施工条件:指工程施工需要的环境、资源和条件,如温度、湿度、照明等。

2. 现场勘测:对植筋施工的现场进行细致的测量和分析等工作。

3. 质量控制:指对施工过程中各个环节进行监督和控制,以确保质量的要求得到满足。

4. 防护措施:为保护施工人员的安全和设备的正常运行而采取的措施,如安全帽、防护眼镜等。

二:一:植筋专项施工方案1.1 目的和范围本方案的目的是规范植筋工程的施工流程,确保植筋工程的质量和安全,提高工程的可靠性和耐久性。

本方案适用于植筋工程的施工过程。

1.2 术语和定义本方案中使用的术语和定义如下:1.2.1 植筋:将钢筋嵌入混凝土中,以提高混凝土的抗拉强度和变形能力。

1.2.2 植筋连接:植筋与混凝土之间的连接方式,包括焊接、机械连接等。

1.2.3 植筋保护:对植筋进行防腐、防锈、防湿等措施,以延长植筋的使用寿命。

1.2.4 施工质量:植筋工程施工过程中达到的质量要求和标准。

1.3 相关文件和参考标准本方案的执行需要参考以下文件和标准:1.3.1 《建筑施工质量验收标准》1.3.2 《植筋工程技术规范》1.3.3 《植筋工程施工图纸》1.4 施工条件和环境要求1.4.1 施工条件:施工过程中的温度、湿度、照明等要求。

1.4.2 现场环境:施工现场的通风、清洁等要求。

钢筋植筋专项施工方案

钢筋植筋专项施工方案

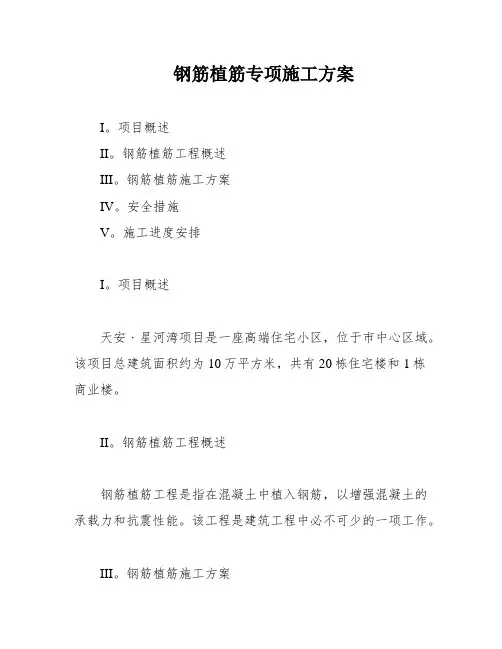

钢筋植筋专项施工方案I。

项目概述II。

钢筋植筋工程概述III。

钢筋植筋施工方案IV。

安全措施V。

施工进度安排I。

项目概述天安﹒星河湾项目是一座高端住宅小区,位于市中心区域。

该项目总建筑面积约为10万平方米,共有20栋住宅楼和1栋商业楼。

II。

钢筋植筋工程概述钢筋植筋工程是指在混凝土中植入钢筋,以增强混凝土的承载力和抗震性能。

该工程是建筑工程中必不可少的一项工作。

III。

钢筋植筋施工方案1.施工前准备在进行钢筋植筋工作前,必须对工作区域进行彻底清理,并进行安全隐患排查。

同时,要检查钢筋的数量、规格、长度等是否符合设计要求。

2.施工流程1) 制定植筋方案,确定钢筋的位置、间距和长度。

2) 制作钢筋网架,将钢筋网架放入混凝土模板中。

3) 进行钢筋的植入工作,按照设计要求进行钢筋的植入。

4) 进行钢筋的绑扎工作,将钢筋进行绑扎,保证钢筋的稳定性。

3.施工注意事项1) 施工现场必须设置安全警示标志,禁止非施工人员进入。

2) 施工人员必须佩戴安全帽、安全鞋等个人防护用品。

3) 施工人员必须按照规定操作,严禁违章操作。

IV。

安全措施1.施工前安全措施1) 对施工现场进行彻底清理,排除安全隐患。

2) 对施工人员进行安全教育和培训,确保施工人员具备安全操作技能。

2.施工中安全措施1) 施工现场必须设置安全警示标志,禁止非施工人员进入。

2) 施工人员必须佩戴个人防护用品,如安全帽、安全鞋等。

3) 施工人员必须按照规定操作,严禁违章操作。

3.施工后安全措施1) 进行施工现场清理,保持施工现场的整洁。

2) 对工具和设备进行清点和保养,确保下次使用时安全可靠。

V。

施工进度安排根据项目的实际情况,制定详细的施工进度计划,合理分配人力、物力资源,确保工期的顺利进行。

同时,要对施工进度进行及时跟踪和调整,确保项目能够按时完成。

Chapter 1: n Basis1.According to the "Technical XXX" GB-2005.2.According to the "n XXX" GB-2011.3.According to the n blueprint of the Tian'an Xinghe Bay project.4.According to the XXX。

植筋专项施工方案

植筋专项施工方案

植筋专项施工方案一、概述本文档旨在介绍植筋专项施工方案,以确保施工过程安全、高效进行。

植筋作为一种常用的加固方式,可以有效提高结构的承载力和耐久性。

本方案将详细阐述植筋施工的整体流程、材料选择、施工要点等内容。

二、施工流程1. 施工准备a. 检查施工现场,确认场地平整清洁,无障碍物影响施工进行。

b. 检查相关材料的质量和数量,确保满足施工的要求。

2. 定位标明植筋位置a. 根据结构设计图纸,确定植筋的具体位置和数量。

b. 使用测量工具,在相应位置标明植筋的中心点。

3. 钻孔、吹扫a. 使用合适的钻具和钢筋钻孔机,按照设计要求进行钻孔。

b. 钻孔深度应根据植筋的长度及设计要求进行合理设置。

c. 钻孔完毕后,使用气枪进行吹扫,清除孔内的雨粉、灰尘等杂物,确保钢筋与孔壁有良好的粘结。

4. 预埋螺栓a. 在钻孔孔壁涂抹合适的螺栓胶。

b. 将预埋螺栓插入钻孔,使其与结构墙体有较好的粘结力。

c. 螺栓的长度及直径应符合设计要求。

5. 筹备植筋材料a. 按照设计要求和施工方案,准备好合适的钢筋材料。

b. 按照需要进行钢筋的切割和弯曲。

6. 植筋设置a. 根据设计要求和施工方案,将钢筋放置在预埋螺栓上。

b. 使用合适的固定工具,将钢筋与预埋螺栓紧密固定,确保稳定性和粘结性。

7. 混凝土灌注a. 在植筋设置完成后,进行混凝土的灌注。

b. 灌注混凝土时,应注意流动性和充填性,确保钢筋和混凝土充分接触,提高植筋效果。

c. 灌注完成后,进行养护,确保混凝土的强度和密实性。

三、施工要点1. 安全第一a. 施工过程中,要严格遵守相关安全操作规程,使用个人防护装备。

b. 钻孔、吹扫、钢筋切割等操作过程中,要注意避免伤害自己和他人。

2. 质量控制a. 在施工过程中,对于植筋、螺栓等材料的质量要进行检验和合格认证。

b. 确保植筋的位置准确、数量一致,以满足结构设计的要求。

3. 施工计划与管理a. 制定详细的施工计划,合理安排人力和物力资源。

植筋专项施工方案

植筋专项施工方案

植筋专项施工方案1. 项目背景植筋是一种在混凝土结构中预先安装钢筋的施工技术。

通过植筋可以提高混凝土结构的承载能力和抗震性能,同时减少传统钢筋绑扎带来的施工风险和工期延误。

植筋施工方案是指在具体工程项目中,在确保安全和质量的前提下,制定出植筋工作的具体步骤和施工措施。

本文将介绍一种植筋专项施工方案。

2. 工程概况本工程为一栋20层的住宅楼项目,总建筑面积约为10000平方米。

在结构设计中,需要使用植筋技术来增强整栋楼的抗震性能。

本工程的植筋方案主要针对楼板与楼柱连接部位的植筋施工。

3. 施工方案3.1 施工准备在开始植筋施工前,需要做好一些准备工作。

具体流程如下:1.项目经理组织施工队伍,并制定植筋施工计划。

2.联系钢筋供应商,确保所使用的钢筋符合相关标准和要求。

3.配置好必要的施工机械和设备,如植筋机、起重机等。

4.准备好所需的施工材料和工具,如螺纹钢筋、钢筋连接套管、高-strength 混凝土等。

3.2 施工步骤植筋施工的具体步骤如下:1.绘制植筋施工示意图,标明植筋的位置和间距。

2.使用植筋机将钢筋插入到楼板顶面混凝土中,植筋的长度应满足各项要求。

3.在楼柱上预留出植筋连接孔,并使用植筋机将钢筋插入其中。

4.将植筋与楼柱进行连接,使用钢筋连接套管将植筋与楼柱的钢筋牢固连接起来。

5.确保植筋的位置和间距符合设计要求。

6.等待混凝土固化,确保植筋固定在混凝土结构中。

3.3 安全措施为了确保植筋施工的安全性,应采取以下安全措施:1.施工人员应穿戴好个人防护装备,如安全帽、安全鞋、手套等。

2.施工现场应设置明显的安全警示标志,禁止无关人员靠近施工区域。

3.施工机械和设备应经过检测,确保安全可靠。

4.定期进行施工现场的安全巡视,及时发现并解决安全隐患。

4. 质量控制为确保植筋施工质量,应采取以下质量控制措施:1.施工前,检查植筋机和其他施工设备的工作状态,并进行充分试验。

2.使用合格的钢筋材料,并检查钢筋的质量和规格是否符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

植筋施工专项施工方案(总10页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除目录1.编制依据 02. 工程概况 03、施工部署 (3)4、工艺流程及施工操作要点 (4)5、质量要求 (8)6、拉拔试验 (9)7、成品保护 (9)8、安全文明施工和环保措施 (10)1.编制依据1.1 施工合同:1#楼(办公)等3项(平谷区马坊物流园区WL—14、WL—24地块商业金融项目)施工合同。

1.2 施工图纸:1#楼(办公)等3项(平谷区马坊物流园区WL—14、WL—24地块商业金融项目)施工图纸1.3国家主要规范、规程2.工程概况2.1项目概况室内外二次结构墙的具体做法为:2.2植筋设计概况1、主要植筋部位:有砌筑墙体的墙、柱、顶板。

2、植筋明细表3、植筋主要规格明细4、注意事项(1)、构造柱、水平系梁纵筋预留长度不得小于50d,以满足搭接要求。

(2)、墙体拉结筋预留长度当为绑扎搭接时,长度不得小于55d且不小于600mm,当为焊接接头时,不得小于10d。

植筋深度见下表:单位:mm3、施工部署3.1主要材料3.2注意事项1、钢筋钢筋要按设计和规范要求加工,其规格、长度端头弯钩要符合要求。

钢筋要有符合要求的材质书和复试报告,且不得有锈蚀和明显弯曲现象。

如略有锈蚀,可进行除锈处理,并在其植入端表面擦拭丙酮溶液。

2、植筋胶植筋胶应在规定的保质期内且密封良好,具有产品质量保证书、使用说明书、产品检验报告。

产品质量保证书、产品检验报告中应有其主要组成及性能指标、生产日期、产品标准号等。

产品质量应符合中国工程建设标准化协会ECS25:90 标准指标要求。

植筋胶应不含氯离子及金属膨胀物。

甲、乙两种组份混合后应进行充分搅拌,确保配料均匀,配料量要根据工程量计算确定,确保在说明书规定时间内将配好的拌合料用完,以免拌合料在使用前凝结,无法使用,造成浪费。

3、丙酮准备适当数量的丙酮溶液,用于清洗油污和胶体污染。

3.3施工机具准备3.4劳动力安排由于植筋工程量较大,由14人组成的操作小组进行施工,每组负责两栋楼植筋工作,每楼分为成孔阶段和植筋阶段,竖向流水。

3.5主要管理人员配置4、工艺流程及施工操作要点4.1工艺流程弹线定位—→钻孔—→清孔—→钢筋除锈—→配胶—→注胶—→植筋—→固化、养护—→检查验收4.2施工操作要点钢筋混凝土结构施工完毕后,在填充墙砌体施工前,进行拉结筋的施工。

“植筋法”施工拉结筋主要工艺如下:1、弹线定位(1)、对照施工图,在填充墙与柱相连接的结构表面,按设计或构造要求在设置拉结筋的位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋的钻孔位置。

(2)、若孔位碰到基材上已有钢筋,钻孔位置可适当调整,但均应植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙),且钻孔可尽量靠近欲接长的已有钢筋(力传递效果更好)。

2、钻孔(1)、根据弹出的钻孔位置,用冲击钻钻孔,孔深和孔径按设计要求确定。

(2)、钻孔孔径d+4~8mm(小直径钢筋取低值,大直径钢筋取高值,d为钢筋直径)。

钻孔时要使冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直。

孔深用冲击钻上顶杆控制(如下图)。

(3)、如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成型废孔用1:1 水泥砂浆填塞补平,钢筋工程施工时,绑扎钢筋前,如箍筋(墙体水平筋)位置与拉接筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋(墙体水平筋)间距,尽可能避开;钻孔时如碰上箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采用前面所述方法进行处理。

(4)、当基材混凝土强度等级为C30,对HRB335(II级)、HRB400级螺纹钢筋,钻孔孔深10d,单根拉拔试验锚固力一般即大于钢材屈服力值。

(5)、钻孔有效深度自构件表面坚实的混凝土算起。

(6)、钻孔不应设置于构件的保护层或装饰层内。

3、清孔(1)、钻孔完成一个结构面后,可进行清孔操作。

清孔的目的是要吹清孔内粉尘,采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行。

清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘,最后用棉布蘸丙酮拭净孔壁,将孔口临时封闭(如下图)。

清孔毛刷毛刷刷孔吹风机吹孔(2)、钻孔孔内应保持干燥。

一般来说,孔内潮湿会对结构胶与混凝土的粘结产生不利影响,使其无法达到设计的粘结强度,影响拉结质量,所以在清孔时严禁用水冲刷。

4、钢筋除锈钢材锚固长度范围的铁锈,油污应清除干净(新钢筋的青色氧化外皮也应除去),并打磨出金属光泽,采用角磨机和钢丝轮片。

除锈的长度应大于锚固件的锚固长度。

5、配胶(1)、植筋胶为A、B两组分,100:3的重量比,配胶宜采用机械搅拌,搅拌器可由电锤和搅拌齿组成,搅拌齿可采用电锤钻头端部焊接十字形14钢筋制成。

少量(指0.5公斤以内)也可用8或6细钢筋棍人工搅拌。

(注意:仅用腻刀拌合,不能保证搅拌均匀)。

(2)、取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按配合比混合,并用搅拌器搅拌10分钟左右至A、B组份混合均匀为止。

搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡。

量器具应干净,配制用完毕后清洗干净。

(3)、胶应现配现用,每次配胶量不宜大于5公斤。

并按要求在30 分钟内用完,以免时间过长粘胶变质影响施工和粘胶质量。

(4)、配胶前要进行植筋准备工作的检查,保证钻孔、清孔工作已完成一个施工段,并已组织验收,做好隐蔽工程验收记录,同时拉结钢筋已准备就绪,达到植筋操作准备工作要求。

6、注胶(1)、垂直孔植筋将胶直接流、捣进孔中充满植筋孔即可。

(2)、水平孔植筋用胶枪向孔内捣胶。

(3)、倒垂孔植筋将配好的胶成团塞、捣进孔内。

(4)、锚固胶填充量应保证插入钢筋后周边有少许胶料溢出。

7、植筋1)、植筋应在注胶完成后立即进行,为保证胶体饱满,注胶完成后,将加工好的拉结筋植入端醮少许胶液,缓缓旋转插入植筋孔,并调整到规定位置。

操作时要边插入边沿一定方向转动多次,以使植筋胶与拉结筋和混凝土孔壁表面粘结密实。

2)、拉结筋在植筋施工前应彻底清除表面附着物、浮锈和油污。

拉结筋要插入孔道最深处,常温下保证24h 不扰动(时间按植筋胶说明书控制),达到要求后方可进行填充墙体砌筑施工。

8、固化、养护(1)、按植筋胶说明书介绍的产品凝胶时间和固化时间,一般为20min~2h,植筋到位后,凝胶前要派专人现场看护施工完的拉结筋,严防碰撞;胶体完全固化后方可进行拉拔试验。

(2)、植筋胶有一个固化过程,24小时内不得扰动钢筋,若有较大扰动宜重新植。

(3)、植筋胶在常温、低温下均可良好固化,若固化温度25℃左右,两天即可承受设计荷载;若固化温度5℃左右,4天即可承受设计荷载,且锚固力随时间延长继续增长。

9、检查验收植筋过程完成后,专业工长要对所有拉结筋进行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然后专业质检员进行验收核定,核定无误后报请现场监理工程师进行验收,并在钢筋隐蔽验收记录表和检验批验收记录表上签署意见,通过验收后方可进行填充墙砌体的砌筑。

5、质量要求5.1钻孔质量1、主控项目(1)钻孔孔径符合设计要求及有关规定。

(2)钻孔内应清理干净,无粉尘;植筋胶产品要求孔道干燥的要保持孔道干燥。

2、一般项目(1)钻孔位置应符合设计(构造)要求和砌块模数。

(2)钻孔深度允许偏差为(+20mm,0mm),水平度允许偏差为5mm,位置允许偏差为5mm。

5.2植筋质量1、主控项目(1)植筋胶质量应符合要求,拉结筋无锈蚀,表面无杂质。

(2)钻孔内植筋胶应饱满,固化良好,拉结筋要锚牢锚实。

2、一般项目(1)拉结筋的位置、尺寸、弯钩、间距应符合设计或构造要求。

(2)拉结筋施工质量应符合设计或规范要求。

6、拉拔试验1、植筋48小时后即可达到强度要求,请有资质的检测单位对植筋情况进行现场抗拔抽检,抗拔力要求在钢筋的设计强度以上为植筋锚固合格。

2、同规格、同型号,基本相同部位的钢筋组成一个检验批。

抽取数量按每批钢筋的1‰计算,且不少于3根。

数量不足1‰时,也要抽检1组,1组3根。

3、拉拔点现场随机检测,由建设单位、监理单位和施工单位现场共同指定拉拔点。

4、若有一根钢筋的锚固强度达不到钢筋设计强度,即认为该组试件不合格,须以加倍数量试件重新试验。

5、若重新试验的试件中仍有一个不合格,则须对全部钢筋作现场检测,并作好记录。

对不合格钢筋根据现场检测情况进行补筋。

6、若重新试验的试件全部合格,则试验完成,该工程施工满足设计要求。

7、成品保护1、加强成品保护交底教育,制订成品保护奖罚办法。

2、结构表面拉结筋位置定位弹线后和钻孔、清孔完成后要严禁人为污染。

3、加工好的拉结筋要架起存放,上方要有挡雨设施,存放地要通风防潮良好,防止锈蚀。

4、配胶搅拌时要均匀搅拌,防止胶液从容器中溅出,造成结构成品污染。

5、注胶时要控制好胶液的注入量,防止注入过多,致使植入拉结筋时挤出的胶液过多,污染结构表面。

6、拉结筋在植筋完成后,植筋胶固化前防止扰动和人为碰撞。

7、填充墙砌体施工前,拉结筋不得进行任意弯折、拆卸。

8、安全文明施工和环保措施1、施工人员戴好安全帽,高空作业系好安全带。

2、电器设备由专人管理维护并安装保护器。

3、配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。

4、所以材料及工具应放在安全地方。

5、夜间施工要有足够照明。

6、在高空作业时一切工具要放稳,以防掉下伤人。

7、施工操作必须严格按照操作规程进行,手持冲击钻时必须穿绝缘鞋,戴绝缘手套。

8、高空作业时,应搭设脚手架,并设置操作平台,做好安全防护工作。

9、清孔操作人员要戴风镜和多层口罩,防止吹出的粉尘眯眼和进入口鼻。

10、注胶、植筋时,要戴手套进行操作,防止胶体粘染手和皮肤表面,如不慎“触胶”,可立即用丙酮溶液进行清洗。

11、管理人员要跟班作业,经常进行施工质量过程检查和安全提醒、教育。

12、废弃的胶料要按废弃物分类回收办法进行回收处理,不可在现场随处乱扔。

13、清孔时吹出的浮尘要及时清扫,保持施工现场干净整齐。

14、施工时要求做到工完场清,每天下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工。
