阳极组装车间设备安装施工方案

合集下载

阳极组装车间工艺流程图

阳极组装车间工艺流程图

阳极组装车间工艺流程图
各岗位工艺要求
1、残极表面电解质壳面料清理干净,钢爪四周无氧化铝结壳料。

2、电解质破碎料里面不能有炭块、炭渣,铁及杂物清理干净。

3、进入磷铁环压脱机的铁环四周及中间不得夹杂炭块。

4、滚筒运行时间大于30分钟,保证铁环表面干净光滑。

5、钢爪端头周围进行打磨,无铁锈及氧化铝皮等杂物。

6、涂石墨不能低于120mm,石墨浓度达标。

7、阳极炭块无裂纹、无掉角、无氧化,外观质量合格,炭碗吹灰,
8、组装阳极组导杆重心误差3mm,浇铸铁环饱满,光滑,无明显气泡。

铁环边缘及炭
块周围铁豆、铁渣清理干净。

9、出炉铁水温度>1450º含量C2.5-3.5℅Si2.5-3.0℅Mn<0.9℅P0.8-1.6℅
S<0.15℅。

生阳极电气施工方案

生阳极电气施工方案

生阳极车间电气施工方案目录一、工程概况 (2)二、主要实物工作量 (2)三、施工依据和规范 (5)3.1施工依据 (5)3.2施工规范: (5)四、施工前的准备工作 (6)五、电气安装及调试 (6)5.1、主要施工程序 (6)5.2、主要施工程序的技术措施和要求 (6)5.3、盘、箱、柜安装 (8)5.4、变压器的安装与试验 (10)5.5、封闭式母线桥安装 (10)5.6、电缆桥架安装 (10)5.7、导线及电缆的敷设工程 (12)5.8、电气照明装置安装 (13)5.9、防雷接地装置安装 (13)5.10、安全型滑触线的安装 (13)5.11、电气设备的测试 (15)5.12、电气接线 (15)5.13、电动机的检查、接线 (16)5.14、变配电系统的调试 (17)5.15、送电试车及试运行 (18)六、起重机电气设备安装 (19)6.1、主要施工程序 (19)6.2、电气设备装置安装 (19)6.3、检查各项电气设备情况 (19)6.4、配管、配线 (19)6.5、电气设备接地 (19)6.6、金属结构的接地 (19)七、人员配备及主要工器具 (20)7.1、人员配备 (20)7.2、主要工具 (20)八、质量管理 (21)8.1、质量保证体系示意图 (21)8.2、施工质量检查程序 (22)8.3、质量保证措施 (22)8.4、电气安装工程常见质量通病预防控制措施 (23)九、安全技术保证措施 (24)十、生阳极车间电气安装工程施工进度网络计划 (26)一、工程概况本车间为陕西有色榆林铝镁合金及电力设施项目。

本单位工程主要分为三个系统,分别为原料贮存,高楼部及悬链冷却。

其中,原料贮存:为3座φ24m钢筋混凝土结构筒仓,仓顶标高31.5m;2座φ18m钢筋混凝土结构筒仓和1座φ12m钢筋混凝土结构筒仓,仓顶标高28m。

高楼部:主厂房为47m*36m高层钢筋混凝土结构,厂房标高43.2m共7层,该厂房内主要包括中碎筛分、磨粉、配料、混捏、冷却和成型等生产工艺。

阳极炉吊车安装施工方案1

阳极炉吊车安装施工方案1

一、工程概况1.1江铜年产30万吨铜冶炼工程是国家建设规划的重点工程。

建于原西门北侧,熔炼车间主跨AB跨20米,熔炼车间内设计安装两台进口行车,行车跨距18m,起重量85 吨,行车总重122吨,行车主要分四部分吊装,其中最重重量(小车)43吨。

附跨33米内设计安装一台行车,行车跨距31.5m,起重量16 吨。

为了保证其安装的顺利进行,特编此方案。

1.2根据现场实际考察,施工现场吊车进入吊装位置应铺设道路,道路应整平压实。

二、编写方案依据1GB50278-98 《机械设备安装工程施工及验收通用规范》中国建筑工业出版社出版;2GB50278-98 《起重设备安装工程施工及验收规范》中国计划出版社出版3GB50256-96 《电气装置安装工程起重机电气装置施工及验收规范》4南昌设计院图纸5厂家产品使用说明书6 进行图纸自审及会审,领会设计意图,编制施工方案,完成对班组的技术交底。

三、施工顺序3.1图1 安装工序工艺流程图3、2设备到货后,根据以上工序倒运设备进场。

3、3施工进度安排(见进口行车安装施工进度计划表)四、施工前准备4、1道路铺设(见道路路线和吊车就位吊装平面布置图)4.1.1行车到货后,进厂路线及吊车就位路线如附土图所示。

设备倒运现场前,应做好道路铺设,确保行车能顺利进入吊装地点具体铺设如下:①1号线路的铺垫,1号线路从靠近阳极炉28线的公路铺起,长度约为50米,宽为7米,铺垫片石厚度0.3m,路面上铺设钢板δ=20mm 以便150吨吊车顺利进入吊装位置。

②2号线路的铺垫,2号线路长度约为70米,宽为6.6米,铺垫片石厚度0.3m。

4.2.1为了保证主跨行车顺利卸车,A-B跨26线至28线厂房内应填平压实。

附跨行车卸车,B-1/E跨22线至23线厂房内应填平压实,确保卸车的顺利进行。

4.2.2为了保证主跨行车顺利吊装,A-B跨28线厂房外东面地面整实填平压实长30米×宽18米的长方形吊装空地。

阳极组装车间设备安装施工组织设计方案

阳极组装车间设备安装施工组织设计方案

阳极组装车间机械设备安装施工案编制:审核:批准:日期:十设集团有限责任公司霍林郭勒锦联项目部目录一、工程概况 (1)二、施工部署 (1)三、主要设备的安装法 (2)四、质量保证措施 (14)五、安全保证措施 (15)六、进度保证措施 (16)七、文明施工措施 (16)八、保修服务 (16)九、主要工机具需用计划 (17)十、劳动力需用计划 (18)十一、主材需用计划 (18)1、工程概况1.1工程简介阳极组装车间是电解铝工艺重要配套车间。

车间各种设备有30多台,主要设备有装卸站、电解质清理机、残极压脱机、磷铁环压脱机、磷铁环清理机、铝导杆校直机、导杆清刷机、涂墨装置、钢爪烘干机、布袋除尘器及胶带输送机等。

为了将如此多的设备,保质保量的按期安装完成,特制定此案。

1.2编制依据a. 阳极组装车间施工图(图号:DG1123-20LY1)b.《机械设备安装工程施工及验收通用规》GB50231-2009c.《压缩机、风机、泵安装工程施工及验收规》GB50275-2010d.《连续输送设备安装工程施工及验收规》GB50275-98e.《现场设备、工业管道焊接工程施工及验收规》GB50236-20112、施工部署2.1质量目标分部工程:合格率100%,优良率80%分项工程:合格率100%,优良率80%2.2质量控制点设备安装中心、标高、水平度,各种配合、连接部件的安装精度各种管路的焊接质量。

2.3主要设备的吊装法阳极车间主要大件设备有磷铁环压脱机3台(25吨/台),残极压脱机2台(20吨/台),自动电解质清理机2台(30吨/台)。

这几台设备重量重,且受厂房空间位置限制,不能用吊车直接就为于设备基础上。

需要从车间门口用拖排滚杠及卷扬机配合拖运至基础边,然后用抱杆就为安装。

其他设备可以通过人工及小型吊具就位安装。

3、主要设备的安装法3.1装卸站、电解质清理机、残极、磷铁环压脱等机械设备安装以上设备阳极组装车间的主要设备,当链式运输机安装定位后,以它的实际中心和标高作为安装基准才能安装这些设备,才能保证整个阳极组装系统整体划一。

阳极组装车间设备安装施工方案

阳极组装车间设备安装施工方案

阳极组装车间机械设备安装施工方案编制:审核:批准:日期:十一建设集团有限责任公司霍林郭勒锦联项目部目录一、工程概况 (1)二、施工部署 (1)三、主要设备的安装方法 (2)四、质量保证措施 (14)五、安全保证措施 (15)六、进度保证措施 (16)七、文明施工措施 (16)八、保修服务 (16)九、主要工机具需用计划 (17)十、劳动力需用计划 (18)十一、主材需用计划 (18)1、工程概况1.1工程简介阳极组装车间是电解铝工艺重要配套车间。

车间内各种设备有30多台,主要设备有装卸站、电解质清理机、残极压脱机、磷铁环压脱机、磷铁环清理机、铝导杆校直机、导杆清刷机、涂石墨装置、钢爪烘干机、布袋除尘器及胶带输送机等。

为了将如此多的设备,保质保量的按期安装完成,特制定此方案。

1.2编制依据a. 阳极组装车间施工图(图号:DG1123-20LY1)b.《机械设备安装工程施工及验收通用规范》GB50231-2009c.《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010d.《连续输送设备安装工程施工及验收规范》GB50275-98e.《现场设备、工业管道焊接工程施工及验收规范》GB50236-20112、施工部署2.1质量目标分部工程:合格率100%,优良率80%分项工程:合格率100%,优良率80%2.2质量控制点设备安装中心、标高、水平度,各种配合、连接部件的安装精度各种管路的焊接质量。

2.3主要设备的吊装方法阳极车间主要大件设备有磷铁环压脱机3台(25吨/台),残极压脱机2台(20吨/台),自动电解质清理机2台(30吨/台)。

这几台设备重量重,且受厂房空间位置限制,不能用吊车直接就为于设备基础上。

需要从车间门口用拖排滚杠及卷扬机配合拖运至基础边,然后用抱杆就为安装。

其他设备可以通过人工及小型吊具就位安装。

3、主要设备的安装方法3.1装卸站、电解质清理机、残极、磷铁环压脱等机械设备安装以上设备阳极组装车间的主要设备,当链式运输机安装定位后,以它的实际中心和标高作为安装基准才能安装这些设备,才能保证整个阳极组装系统整体划一。

生阳极车间主体施工方案

生阳极车间主体施工方案

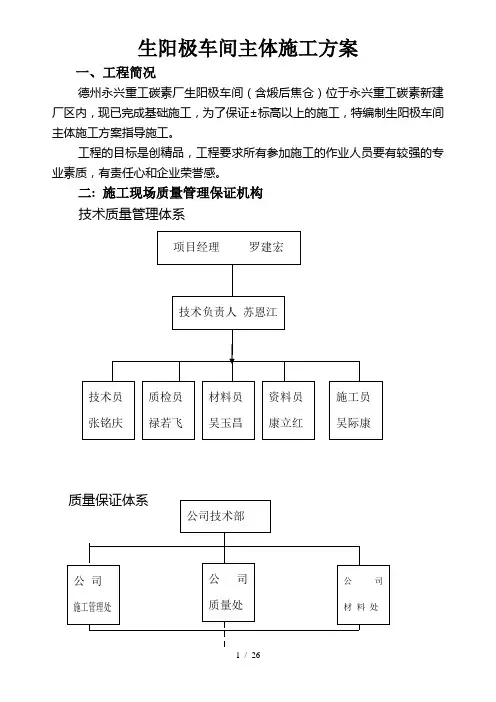

生阳极车间主体施工方案一、工程简况德州永兴重工碳素厂生阳极车间(含煅后焦仓)位于永兴重工碳素新建厂区内,现已完成基础施工,为了保证±标高以上的施工,特编制生阳极车间主体施工方案指导施工。

工程的目标是创精品,工程要求所有参加施工的作业人员要有较强的专业素质,有责任心和企业荣誉感。

二:施工现场质量管理保证机构技术质量管理体系()现场管理机构设置.本工程选派一名有丰富的施工经验并经培训合格的同志担任该工程的项目经理,对该工程实施全面协调和管理工作,再选技术高、责任心强的人员担任本工程的技术负责人(详见现场管理机构图)。

工程部实行标准化管理,下设施工现场技术管理体系、质量管理体系和管理体系专项管理机构。

.技术质量管理体系本工程技术管理体系由总公司工程师、公司主任工程师、项目技术负责人、各专业工长和劳务层技术负责人组成,工程部技术负责人对本项目的技术问题负主要责任,对一般性的技术问题有决策权,对重大技术问题要及时报告公司技术负责人进行研究解决,项目技术负责人对工长下达技术指令,由工长负责进行实施,项目技术管理体系要定期和不定期召开技术会议,进行技术方案的研究,施工方法的制定和施工工艺的提高。

.质量管理体系项目工程质理管理体系由总公司质量管理处、公司生产处、项目经理、项目技术责任人、专职质检员、各专业工长组成,项目专职质检员对项目的工程质量负有检查责任,工程中发现的质量问题及时向项目经理反馈,由质量管理体系进行分析、制定措施后,下达指令,各专业工长负责落实。

质检员和各专业工长要对各工序质量进行检查,以保证各个环节的质量,专职质检员作为单位工程的质量监督者,有权视工程质量优劣对施工队伍和施工人员进行奖罚。

.项目安全管理体系本工程安全管理体系由公司安全处、公司生产处、项目负责人、专职安全员、各专业工长和各专业班长组成,项目安全员对安全生产负有检查责任,对工程发现的安全隐患及时向项目经理反馈,由安全管理体系分析制定措施后,下达安全指令,各专业工长负责落实,各专业班长领导全班遵守安全规章制度,仔细执行安全技术交底,组织班组开展安全教育,开好班前安全会议,杜绝安全事故的发生。

车间设备安装施工方案及方法

车间设备安装施工方案及方法

车间设备安装施工方案及方法介绍本文档旨在提供一份车间设备安装的施工方案及方法,以确保安全高效地完成安装工作。

车间设备的安装涉及多个环节和步骤,需要在安装前进行充分的准备工作,确保施工过程中高质量完成。

施工前准备在正式进行设备安装之前,需要进行以下准备工作:1. 确定施工区域:根据设备的尺寸和布局要求,确定设备的放置位置和布局方案,确保施工区域的空间和通行条件满足设备安装的要求。

2. 准备所需材料和工具:根据设备安装的需要,准备好所需的安装材料和工具,包括螺丝、螺母、扳手、电钻等。

确保所选材料符合设备的要求,并检查工具的完好性和可用性。

3. 制定安全计划:制定施工期间的安全计划,包括工人的安全培训、施工现场的防护措施以及应急预案等。

确保施工期间的安全是首要考虑。

施工步骤以下是车间设备安装的一般施工步骤:1. 搬运设备:根据设备的尺寸和重量,采用合适的搬运设备将设备从仓库或运输工具上搬运到施工现场。

确保搬运过程中设备的稳定和安全。

2. 安装支架或底座:根据设备的要求和设计,安装设备的支架或底座。

确保支架或底座的稳固和牢固,并符合设备的安装标准。

3. 连接管道和电缆:根据设备的需求,连接相应的管道和电缆。

确保管道和电缆连接的牢固、密封且符合设备的要求。

4. 安装设备本体:根据设备的说明书或安装指南,进行设备本体的安装。

确保设备正确安装并固定,同时注意保护设备的敏感部件和不易损坏的部分。

5. 调试和测试:安装完成后,对设备进行调试和测试,确保设备正常工作和达到预期效果。

如果发现问题或故障,及时进行修复和调整。

6. 清理和整理:施工完成后,清理施工现场并整理设备周围的环境。

确保施工现场的清洁和整齐,同时回收和处理施工过程中产生的废料和垃圾。

问题解决与风险控制在设备安装的过程中,可能会遇到一些问题和风险。

以下是常见的问题和风险及其解决和控制方法:1. 设备尺寸不匹配:如果设备的尺寸与施工现场不匹配,需要及时与供应商或设计部门进行沟通,并采取合适的解决方案,如调整设备尺寸或施工现场布局。

阳极组装设备及除尘风管安装工程安全施工方案

阳极组装设备及除尘风管安装工程安全施工方案

阳极组装设备及除尘风管安装工程安全施工方案一、工程概述本工程涉及阳极组装设备及除尘风管的安装工程,属于建筑机电安装工程中的机械安装范畴。

本工程建设的主要目的是为生产生活提供优质的机械设备和净化空气的风管系统,确保生产生活环境的卫生和安全。

二、工程内容本工程涉及两部分:阳极组装设备的安装和除尘风管的安装。

阳极组装设备包括设备的安装、调试及启动和操作员培训等;除尘风管安装包括风管铺设、连接、固定及各种配件的安装。

三、安全施工方案1.施工前准备1.1 确定专职负责人,保证这个人具有安全管理的经验和能力。

专职负责人负责安全检查、安全教育、事故调查、安全防护措施以及紧急救援等工作。

1.2 组织安全培训,使施工人员掌握人身安全、机械安全和电气安全等基本知识和技能。

特别是对新进工人要加强安全教育和技能培训。

1.3 制定安全作业规程和安全操作规程,以保证施工人员熟练掌握和严格遵守各项安全规程,确保施工过程中的人身安全、设备安全和环境安全。

1.4 购置完好的防护用品,并指定负责人进行经常检查、保养。

如:各种带安全帽,手套,防护鞋、呼吸器等。

1.5 进入施工现场前,必须对施工现场进行细致查看,对周围环境进行评估,及时发现并消除安全隐患。

1.6 在施工现场设立安全警示标志,并保持施工现场的整洁和清爽。

2.施工过程中的安全注意事项2.1 机械和设备的安装和运行过程必须按照操作说明书和安全规程进行,操作者必须经过特别的培训和考核才能操作。

2.2 机械设备必须经过技术检验后才能投入使用。

在工作过程中,设备必须定期检查、保养,避免因设备故障引起的事故。

2.3 施工现场应具备足够的照明,尤其在夜间或灰色天气条件下要加强照明。

2.4 安装的各种元件和结构物要求可靠并保持充分的牢固性和稳定性,施工过程中应选择合适的材料和工艺,确保在施工期间不出现结构错误和故障。

2.5 处理施工过程中出现的废弃物和杂物,应在不妨碍其他施工的前提下及时清除。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

阳极组装车间机械设备安装ﻩﻩﻩﻩﻩ施工方案编制:审核:批准:日期:十一建设集团有限责任公司霍林郭勒锦联项目部目录一、工程概况…………………………………………二、施工部署…………………………………………三、主要设备的安装方法……………………………四、质量保证措施……………………………………五、安全保证措施……………………………………六、进度保证措施……………………………………七、文明施工措施……………………………………八、保修服务…………………………………………九、主要工机具需用计划…………………………十、劳动力需用计划…………………………………十一、主材需用计划………………………………、工程概况工程简介阳极组装车间是电解铝工艺重要配套车间。

车间内各种设备有多台,主要设备有装卸站、电解质清理机、残极压脱机、磷铁环压脱机、磷铁环清理机、铝导杆校直机、导杆清刷机、涂石墨装置、钢爪烘干机、布袋除尘器及胶带输送机等。

为了将如此多的设备,保质保量的按期安装完成,特制定此方案。

编制依据. 阳极组装车间施工图(图号).《机械设备安装工程施工及验收通用规范》.《压缩机、风机、泵安装工程施工及验收规范》.《连续输送设备安装工程施工及验收规范》.《现场设备、工业管道焊接工程施工及验收规范》、施工部署质量目标分部工程:合格率 %,优良率%分项工程:合格率 %,优良率%质量控制点设备安装中心、标高、水平度,各种配合、连接部件的安装精度各种管路的焊接质量。

主要设备的吊装方法阳极车间主要大件设备有磷铁环压脱机台(吨台),残极压脱机台(吨台),自动电解质清理机台(吨台)。

这几台设备重量重,且受厂房空间位置限制,不能用吊车直接就为于设备基础上。

需要从车间门口用拖排滚杠及卷扬机配合拖运至基础边,然后用抱杆就为安装。

其他设备可以通过人工及小型吊具就位安装。

、主要设备的安装方法装卸站、电解质清理机、残极、磷铁环压脱等机械设备安装以上设备阳极组装车间的主要设备,当链式运输机安装定位后,以它的实际中心和标高作为安装基准才能安装这些设备,才能保证整个阳极组装系统整体划一。

这些设备是整体或者散件运到安装现场,所以设备安装工程应从设备开箱起,经组装、找正、调平、检验有关的安装精度和几何精度、空负荷试运转合格、负荷试运转合格至工程验收为止。

基础复测、验收和设备开箱检查:设备基础的尺寸,位置等质量要求,应符合附录一的要求,设备安装前应按该要求进行复验。

设备基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等均应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位的表面应凿平。

设备开箱,应在建设单位(甲方、业主或监理单位)有关人员参加下,按下列项目进行检查,并应作出记录。

设备及其零、部件和专用工具,均应妥善保管,不得使其变形、损坏、锈蚀、错乱或丢失。

设备就位安装按施工图和有关建筑物的轴线或边缘线和标高线,划定安装的基准线。

与地面设备有连接、衔接或排列关系的部位,划定共同的安装基准线。

埋设一般的或永久性的中心标板或基准点。

平面位置安装基准线与基础实际轴线或与厂房墙(柱)的实际轴线或边缘线距离的允许偏差为±。

设备定位基准的面、线或点对安装基准线的平面位置允许偏差为±和标高的允许偏差为±。

设备找正、调平的定位基准面、线或点确定后,设备的找正、调平均应在给定的测量位置上进行检验;复验时亦不得改变原来的位置。

设备的找正、调平的测量位置,当设备随机文件无规定时,宜用设备的主要工作面部件和加工精度较高的表面。

地脚螺栓、垫铁和灌浆地脚螺栓埋设预留孔中的地脚螺栓应符合下列要求:地脚螺栓在预留孔中应垂直,无倾斜。

地脚螺栓任一部分离孔壁的距离应大于(图-);地脚螺栓底端不应碰孔底。

-地坪或基础;-设备底座底面;-内模板;-螺母;-垫圈;-灌浆层斜面;-灌浆层;-成对斜垫铁;-外模板;-平垫铁;-麻面;-地脚螺栓图-地脚螺栓、垫铁和灌浆地脚螺栓上的油污和氧化皮等应清除干净,螺纹部分应涂少量油脂。

螺母与垫圈、垫圈与设备底座间的接触均应紧密。

拧紧螺母后,螺栓应露出螺母,其露出的长度宜为螺栓直径的/~/。

应在预留孔中的混凝土达到设计强度的%以上时拧紧地脚螺栓,各螺栓的拧紧力应均匀。

设备基础浇灌预埋的地脚螺栓应符合下列要求:一、地脚螺栓的坐标及相互尺寸应符合施工图的要求,设备基础尺寸的允许偏差应符合附录一的规定。

二、地脚螺栓露出基础部分应垂直,设备底座套入地脚螺栓应有调整余量,每个地脚螺栓均不得有卡住现象。

垫铁找正调平设备用的垫铁应符合通用机械设备安装规范、设计或设备技术文件的要求。

当设备的负荷由垫铁组承受时,垫铁组的位置和数量,应符合下列要求:每个地脚螺栓旁边至少应有一组垫铁。

垫铁组在能放稳和不影响灌浆的情况下,应放在靠近地脚螺栓和底座主要受力部位下方。

相邻两垫铁组之间的距离宜为~。

每一垫铁组的面积,应根据设备负荷,按下式计算: ≥RQ Q 42110)(⨯+ 式中 ――垫铁面积();――由于设备等的重量加在该垫铁组上的负荷();――由于地脚螺栓拧紧所分布在该垫铁组上的压力(),可取螺栓的许可抗拉力;――基础或地坪混凝土的单位面积抗压强度(),可取混凝土设计强度;——安全系数,宜取~。

设备底座有接缝处的两侧应各垫一组垫铁。

使用斜垫铁或平垫铁调平时,应符合下列规定:一、 承受负荷的垫铁组,应使用成对斜垫铁,且调平后灌浆前用定位焊焊牢,钩头成对斜垫铁(图-)能用灌浆层固定,牢固的可不焊。

()上块 ()下块图- 钩头成对斜垫铁二、 承受重负荷或有较强连续振动的设备,宜使用平垫铁。

每一垫铁组宜减少垫铁的块数,且不宜超过块,并不宜采用薄垫铁。

放置平垫铁时,厚的宜放在下面,薄的宜放在中间且不宜小于,并应将各垫铁相互用定位焊焊牢,但铸铁垫铁可不焊。

每一垫铁组应放置整齐平稳,接触良好。

设备调平后,每组垫铁均应压紧,并应用手锤逐组轻击听音检查。

对高速运转的设备,当采用塞尺检查垫铁之间及垫铁与底座面之间的间隙时,在垫铁同一断面处以两侧塞入的长度总和不得超过垫铁长度或宽度的/。

设备调平后,垫铁端面应露出设备底面外缘;平垫铁宜露出~;斜垫铁宜露出~。

垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心。

安装在金属结构上的设备调平后,其垫铁均应与金属结构用定位焊焊牢。

3.1.5灌浆预留地脚螺栓孔或设备底座与基础之间的灌浆,应符合所在国家现行标准的规定。

预留孔灌浆前,灌浆处应清洗洁净;灌浆宜采用细碎石混凝土;其强度应比基础或地坪的混凝土强度高一级;灌浆时应捣实,并不应使地脚螺栓倾斜和影响设备的安装精度。

当灌浆层与设备底座面接触要求较高时,宜采用无收缩混凝土或水泥砂浆。

灌浆层厚度不应小于。

仅用于固定垫铁或防止油、水进入的灌浆层,且灌浆无困难时,其厚度可小于。

灌浆前应敷设外模板。

外模板至设备底座面外缘的距离(图-)不宜小于。

模板拆除后,表面应进行抹面处理。

当设备底座下不需全部灌浆,且灌浆层需承受设备负荷时,应敷设内模板。

清洗和装配装配前应了解设备的结构、装配技术要求。

对需要装配的零、部件配合尺寸、相关精度、配合面、滑动面应进行复查和清洗处理,并应按照标记及装配顺序进行装配。

当进行清洗处理时,应按具体情况及清洗处理方法先采取相应的劳动保护和防火、防毒、防爆等安全措施。

设备及零、部件表面当有锈蚀时,应进行除锈处理,其除锈方法可按所在国家规范选用。

装配件表面除锈及污垢清除宜采用碱性清洗液和乳化除油液进行清洗。

碱性清洗液和乳化除油液应符合所在国家规范的规定。

清洗设备及装配件表面的防锈油脂,宜采用下列方法:一、对设备及大、中型部件的局部清洗,宜采用所在国家现行规范标准清洗剂进行擦洗和涮洗;金属清洗剂应符合所在国家规范的规定。

二、对中、小型形状较复杂的装配件,可采用相应的清洗液浸泡,浸洗时间随清洗液的性质、温度和装配件的要求确定,宜为—,且宜采用多步清洗法或浸、涮结合清洗;采用加热浸洗时,应控制清洗液温度;被清洗件不得接触容器壁。

三、对形状复杂、污垢粘附严重的装配件宜采用溶剂油、蒸汽、热空气、金属清洗剂和三氯乙烯等清洗液进行喷洗;对精密零件、滚动轴承等不得用喷洗法。

四、当对装配件进行最后清洗时,宜采用超声波装置,并宜采用溶剂油、清洗汽油、轻柴油、金属清洗剂和三氯乙烯等进行超声波清洗。

五、对形状复杂、油垢粘附严重、清洗要求高的装配件,宜采用溶剂油、清洗汽油、轻柴油、金属清洗剂、三氯乙烯和碱液等进行浸-喷联合清洗。

设备加工表面上的防锈漆,应采用相应的稀释剂或脱漆剂等溶剂进行清洗。

在禁油条件下工作的零、部件及管路应进行脱脂,脱脂后应将残留的脱脂剂清除干净。

脱脂剂宜符合所在国家规范的规定。

设备零、部件经清洗后,应立即进行干燥处理,并应采取防锈措施。

清洗后,设备零、部件的清洁度,应符合下列要求:一、当采用目测法时,在室内白天或在~日光灯下,肉眼观察表面应无任何残留污物。

二、当采用擦拭法时,用清洁的白布(或黑布)擦拭清洗的检验部位,布的表面应无异物污染。

三、当采用溶剂法时,用新溶液洗涤,观察或分析溶剂中应无污物、悬浮或沉淀物。

四、将清洗后的金属表面用蒸馏水局部润湿,用精密试纸测定残留酸碱度,应符合其设备技术要求。

设备组装时,一般固定结合面组装后,应用塞尺检查,插入深度应小于,移动长度应小于检验长度的/;重要的固定结合面紧固后,用塞尺检查,不得插入;特别重要的固定结合面,紧固前后均不得插入。

设备上较精密的螺纹连接或温度高于℃条件下工作的连接件及配合件等装配时,应在其配合表面涂上防咬合剂,防咬合剂宜符合所在国家规范的规定。

带有内腔的设备或部件在密封前,应仔细检查和清理,其内部不得有任何异物。

对安装后不易拆卸、检查、修理的油箱或水箱,装配前应作渗漏检胶带输送机安装施工工艺流程试车工艺操作过程测量放线用经纬仪确定输送机纵向中心线,与基础实际轴线偏差应不大于±。

放出滚筒轴线,同时引出母线投影线,以便安装时测量滚筒与纵向中心线的垂直度。

放出机架安装线滚筒及机架放线应保证与纵向中心线垂直,可采用勾()股()弦()原理校核。

机架安装依次组装头架、尾架、中间架(图)。

ﻩﻩﻩﻩ—中间架; —中间架支腿;—头(尾)架、—机架横截面对角线长度; —中间架间距图机架示意图由于土建预埋件的位置、标高误差,使之很难完全满足安装要求,同时考虑支架制造误差,安装前应逐个埋件,逐个支腿进行测量和配伍(即偏高埋件配短腿),必要时对支腿进行修正,埋件进行延伸,保证支架安装达到下列要求:()机架中心线与输送机中心线应重合,其偏差不应大于。

()机架中心线的直线度偏差在任意内不应大于。

()在垂直于机架纵向中心线的平面内,机架横截面对角线(、)长度差不应大于平均长度的。

()机架支腿对建筑物地面的垂直度偏差不应大于。

相关文档
最新文档
