公路桥梁风险评估方案
公路桥梁安全风险评估报告

公路桥梁安全风险评估报告报告内容:一、背景公路桥梁作为道路交通的重要组成部分,承担着重要的运输任务。
为了保障交通安全,必须对公路桥梁的安全风险进行评估。
二、评估范围本次评估的范围为X省Y市管辖的公路桥梁。
共计评估了100座桥梁,包括主干道桥梁、支线桥梁等。
三、评估方法本次评估采用了定性和定量相结合的方法。
首先通过实地走访和相关数据收集,对桥梁进行了详细的调查和分析;然后根据评估指标和评价方法对桥梁的安全风险进行评估。
四、评估指标本次评估主要从结构安全、运行安全和管理安全三个方面考虑,评估指标包括桥梁结构状况、桥面状况、桥梁荷载能力、桥梁管养情况、桥梁规划用途等。
五、评估结果1. 结构安全评估:根据现场调查和数据分析,有50%的桥梁存在一定的结构腐蚀和损坏情况,需要及时修复和加固。
2. 运行安全评估:从道路交通负荷、交通事故记录等方面评估,约有30%的桥梁交通负荷超过设计荷载能力,存在一定的风险。
3. 管理安全评估:根据桥梁的维修记录和规划用途,发现大约20%的桥梁长期未进行维修和管理,需要加强相关管理措施。
六、风险控制措施根据评估结果,对桥梁安全风险进行管控,提出以下措施:1. 加强桥梁定期巡查和维修工作,及时修复和加固存在问题的桥梁。
2. 对负荷能力超出设计要求的桥梁进行限重措施,确保交通运行的安全性。
3. 建立完善的档案管理和管控机制,对桥梁进行定期检查和维护,确保安全运行。
七、结论本次评估表明,X省Y市的公路桥梁存在一定的安全风险,需要加强管理和维护工作。
通过采取以上风险控制措施,可降低桥梁安全风险,保障道路交通的安全运行。
公路桥梁隧道安全风险评估

公路桥梁隧道安全风险评估
公路桥梁和隧道是公路交通的重要组成部分,但也存在一定的安全风险。
为了有效识别和评估这些风险,可以从以下几个方面进行评估。
首先,需要对公路桥梁和隧道的结构进行评估。
对于桥梁来说,需要考虑桥梁结构的承载能力、结构是否存在破损、钢梁的锈蚀程度等情况。
对于隧道来说,需要考虑隧道的衬砌是否存在开裂、掏洞等情况。
通过检查和测试这些结构,可以了解其安全状况。
其次,需要考虑交通量和流量对桥梁和隧道的影响。
如果交通量大,可能会对桥梁和隧道的使用造成影响,可能会导致桥梁和隧道过载、交通拥堵等问题。
因此,需要通过交通统计数据和流量预测分析来评估交通量对桥梁和隧道的影响。
第三,需要考虑自然灾害对桥梁和隧道的影响。
例如,地震、洪水等灾害可能会导致桥梁和隧道的倒塌或损坏。
通过研究地质条件、气象数据和历史灾害情况,可以评估自然灾害对桥梁和隧道的潜在影响,并采取相应的预防措施。
最后,需要考虑人为因素对桥梁和隧道的影响。
例如,超载车辆的使用可能会对桥梁结构造成损坏,不当的施工或维修工作可能会导致桥梁和隧道的安全隐患。
通过加强法规和监督管理,可以减少人为因素对桥梁和隧道的影响。
综上所述,公路桥梁和隧道的安全风险评估需要综合考虑结构、
交通量、自然灾害和人为因素等因素。
通过对这些因素的评估,可以建立相应的风险管理措施,保障公路桥梁和隧道的安全运营。
公路桥梁工程施工安全风险评估指南

公路桥梁工程施工安全风险评估指南
安全风险评估在工程施工前的准备阶段进行,其目的是识别潜在的危
险和确定预防控制措施。
下面,将提供一份公路桥梁工程施工安全风险评
估指南:
1.建立评估团队:由专业人员组成安全评估团队。
团队成员的背景应
包括结构工程师、安全专家、现场监督员和相关的技术人员等。
2.收集项目信息:评估团队应收集有关桥梁工程项目的所有信息,包
括设计图纸、施工计划、施工人员和设备数量、项目地点的地质条件等。
3.识别潜在危险:评估团队应识别潜在的危险因素,例如高度、深度、焊接作业、高空作业等。
还需要考虑到周围环境因素,如气候条件、交通
流量等。
4.评估危险的概率和影响:评估团队应评估每个潜在危险的发生概率
和其对施工人员、设备和结构的影响。
这将有助于确定风险严重性的级别。
5.制定预防和控制措施:基于潜在危险和风险分级,评估团队应制定
相应的预防和控制措施。
这些措施可以包括工人培训、使用个人防护设备、使用安全设备(如脚手架、安全网等)以及规定作业程序等。
6.实施和监督措施:实施所有预防和控制措施,并监督其有效性。
施
工现场应定期进行安全巡检,以确保符合所有的安全要求。
7.评估监控和修订:评估团队应定期监控实施的措施,并根据实际情
况修订预防和控制措施。
施工过程中的实际经验将有助于改进和完善安全
风险评估。
总之,公路桥梁工程施工安全风险评估是确保施工过程中人员和设备安全的重要步骤。
通过合理的评估和制定预防控制措施,可以降低施工期间的事故率,保证工程顺利进行。
路桥的安全风险评估

路桥的安全风险评估
路桥的安全风险评估是指通过对路桥结构、交通流量、自然环境等相关因素进行分析和评估,识别出可能对路桥安全造成影响的风险,并提出相应的控制措施以保障路桥的安全运营。
安全风险评估的步骤通常包括以下几个方面:
1.风险识别:对路桥建筑物、结构、设备等进行检查,识别存
在的潜在风险源,如结构缺陷、装修材料问题、设备老化等。
2.风险分析:对识别出的风险进行分析,评估其可能引发的事
故或故障以及对桥梁安全运行的影响程度。
主要考虑因素包括桥梁设计、施工、养护等方面的问题,以及周边环境因素如气候、地质等。
3.风险评估:根据风险分析的结果,对各项风险进行评估,确
定其风险等级,例如高、中、低等。
4.风险控制:根据评估结果,提出相应的风险控制措施,包括
改进设计、加强施工管理、定期检测与养护、加强应急预案等。
5.风险监控:建立相应的监测机制,对风险控制措施的实施效
果进行监测和评估,及时发现并处理新的风险。
通过安全风险评估,可以有效地识别出路桥存在的安全隐患,制定相应的风险管理和控制措施,提高路桥的安全运行水平,减少事故风险。
公路桥梁风险评估方案

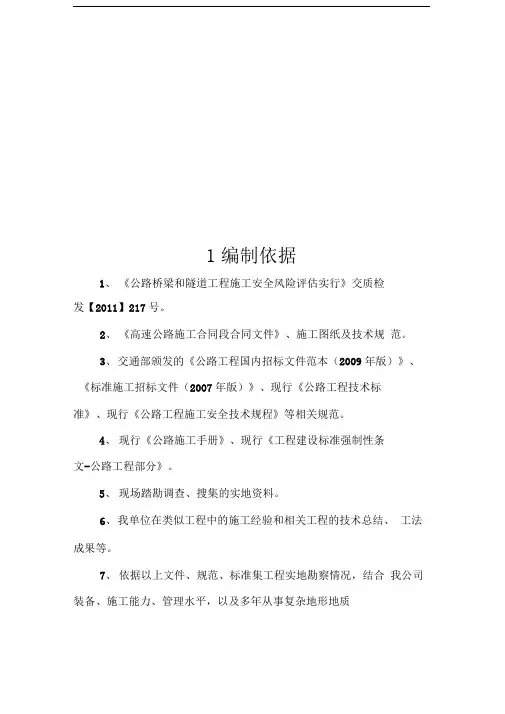

1编制依据1、《公路桥梁和隧道工程施工安全风险评估实行》交质检发【2011】217号。
2、《高速公路施工合同段合同文件》、施工图纸及技术规范。
3、交通部颁发的《公路工程国内招标文件范本(2009年版)》、《标准施工招标文件(2007年版)》、现行《公路工程技术标准》、现行《公路工程施工安全技术规程》等相关规范。
4、现行《公路施工手册》、现行《工程建设标准强制性条文-公路工程部分》。
5、现场踏勘调查、搜集的实地资料。
6、我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。
7、依据以上文件、规范、标准集工程实地勘察情况,结合我公司装备、施工能力、管理水平,以及多年从事复杂地形地质条件桥梁施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本实施性施工组织设计。
2工程概况2.1桥梁工程概况本标段内主线桥主要有中桥2座,大桥1座。
鸽子湾中桥全长66米,0#桥台采用桩接盖梁桥台,3#桥台采用肋板式桥台,柱基础;桥墩采用桩柱式墩,桩基础。
上部采用3X 20m预应力小箱梁。
E匝道中桥全长88米,0#桥台为重力式桥台,扩大基础,4#桥台为肋板式桥台,,桩基础。
桥墩采用桩柱式墩,桩基础。
上部采用4X 20m预应力砼简支小箱梁。
樟木湾大桥全长148米,0#桥台为重力式桥台,扩大基础,7#桥台为肋板式桥台,桩基础。
桥梁下部采用钢筋砼圆柱墩,上部为7X 20m预应力砼简支小箱梁。
2.2工程地质情况(1)地质岩性全线经过区域内覆盖层主要为第四系全新统人工填筑层(Q4m)、冲击层(Q4al)、坡残积层(Q4el+dl )、崩坡堆积层(Q4col+dl )等。
出露基岩为白垩系上统夹关组(K2j);侏罗系上统蓬莱镇组(J3p)、遂宁组(J3s),侏罗系中统的上沙溪庙组(J2s)、下沙溪庙组(J2xs)、新田沟组(J2x)、侏罗系下统自流井组(J1z);三叠系上统须家河组(T3xj )等。
公路桥梁隧道工程施工安全风险评估指南

公路桥梁隧道工程施工安全风险评估指南随着公路交通的发展和建设规模的不断扩大,公路桥梁和隧道建设工程已成为建设领域中的重点项目。
然而,施工过程中存在着许多潜在的安全风险,这对施工人员和整个工程的安全运营提出了严峻挑战。
为了降低施工风险,保障工程安全,本文提出了公路桥梁隧道工程施工安全风险评估指南,供相关人员参考。
1. 施工前期准备阶段:1.1. 建立工程施工安全风险评估小组,包括技术人员、施工队伍代表和安全专家。
1.2. 收集与工程有关的资料,包括设计图纸、施工方案、环境评估报告等。
1.3. 制定详细的施工计划,明确施工过程中的关键环节和安全措施。
2. 施工过程中的安全风险评估:2.1. 识别风险源:根据工程的特点和施工目标,初步确定潜在的安全风险源,如高空作业、土方开挖、物料运输等。
2.2. 评估风险等级:对每个风险源进行定性和定量分析,评估其对施工安全的潜在危害程度和概率。
2.3. 制定控制措施:根据风险等级,制定相应的控制措施,如安全防护设备的使用、施工作业的安全标准等。
2.4. 实施效果评估:在施工过程中,对控制措施的实施效果进行监测和评估,及时调整并采取必要的改进措施。
3. 现场安全管理:3.1. 负责人员的安全意识:施工现场的负责人员要具备充分的安全意识,严格执行相关规章制度,确保工作人员的安全。
3.2. 安全培训:对参与施工的人员进行安全培训,提高他们的安全意识和技能水平。
3.3. 安全检查和记录:定期进行施工现场的安全检查,记录相关问题和隐患,并及时采取措施进行整改。
3.4. 事故应急预案:制定完善的事故应急预案,并进行演练和培训,提高应对意外事件的能力。
4. 管理与监督:4.1. 监督部门的职责:相关监管部门应加强对施工现场施工安全的监督和管理,制定相应的安全标准和要求,并对施工单位进行监察。
4.2. 定期评估与改进:定期对工程施工安全风险评估的实施效果进行评估,根据评估结果进行改进和完善。
桥梁风险评估方案
桥梁风险评估方案1. 背景介绍桥梁是连接两个地方的重要交通设施,其安全性是保障人民生命财产安全的关键因素之一。
然而,由于自然灾害、交通事故等原因,桥梁存在一定的风险。
为了确保桥梁的安全性,需要采取风险评估方案加以控制。
2. 风险评估目的风险评估的主要目的在于识别桥梁存在的潜在风险,避免因这些潜在风险导致的安全事故和损失,并尽可能降低维修和修复桥梁的成本。
风险评估的结果可以指导桥梁管理部门和维修人员采取合适的风险控制措施。
3. 风险评估方法桥梁风险评估主要采用以下方法:3.1 桥梁基本信息收集通过搜集桥梁建设和运营中的相关信息,包括桥梁的设计方案、建设图纸、桥梁监测报告、年检报告等,为下一步的评估提供详实的依据。
3.2 风险因素分析在收集桥梁的基本信息后,需要对桥梁的风险因素进行分析。
主要包括天气因素、人为因素和技术因素等。
在分析时,需要评估每个因素对桥梁的风险影响程度以及可能带来的后果。
3.3 风险评估模型制定风险评估模型制定是风险评估的核心部分,其目的是综合所有因素评估桥梁整体风险程度。
在此过程中,需要制定科学、合理的桥梁风险评估模型,通过量化和分数评估的方式来度量桥梁的风险程度。
3.4 风险控制方案制定在评估了桥梁风险后,需要根据评估结果制定相应的风险控制方案。
主要包括预防措施和应急措施两方面。
同时,需要结合评估结果和实际操作需求,制定具有实用性的控制方案。
4. 风险评估系统架构在实际实施桥梁风险评估方案时,需要一个完善的评估系统架构,其中包括数据采集、分析、处理和风险评估预警等功能模块。
通过建立一个类似于路网管理系统的桥梁风险评估系统,可以提高信息共享和协作,并便于未来数据更新和维护操作。
5. 风险评估方案的应用桥梁风险评估方案是一种有效的工具,可以为桥梁的安全管理和修复提供有力支撑。
在实际应用中,需要根据桥梁的具体情况制定相应的风险评估方案,确保风险评估的科学性和准确性。
6. 结论桥梁风险评估方案是桥梁安全管理的重要手段,对于确保桥梁的安全、降低维修和修复成本有着重要的实践意义。
道路桥梁工程安全评估方案
道路桥梁工程安全评估方案1. 背景道路桥梁是城市交通运输的重要组成部分,其安全性直接关系到人民群众的生命财产安全。
因此,对道路桥梁工程进行安全评估变得尤为重要。
本文将从道路桥梁工程的安全评估方法、评估标准、评估软件以及评估报告的编制等方面进行详细介绍。
2. 安全评估方法(1)定性评估方法道路桥梁工程的安全评估可以通过定性评估方法进行。
定性评估方法主要通过对桥梁结构、材料、设计参数等进行全面综合评估,判断其在规定的使用寿命内是否存在严重的结构缺陷和安全隐患。
(2)定量评估方法定量评估方法是指采用数学模型或者现代检测技术对道路桥梁工程的结构参数、材料性能等进行全面细致的检测和分析,从而求得定量评估结果。
这样可以更加科学客观地评估道路桥梁工程的安全性。
3. 安全评估标准(1)国家标准道路桥梁工程的安全评估应当符合国家相关标准,如《公路桥梁安全评定规程》,《公路桥梁安全评定细则》等。
(2)国际标准随着我国对外开放的不断深化,国际标准在我国的应用也在逐渐增多。
因此,国际标准也应当纳入我国道路桥梁工程安全评估标准之中。
4. 安全评估软件(1)有限元分析软件有限元分析软件可以模拟桥梁结构在不同荷载作用下的受力、变形等情况,从而为评估提供科学、客观的依据。
(2)结构监测软件结构监测软件可以实时监测桥梁的结构变形、裂缝等情况,是对评估结果的重要补充。
(3)CAD软件CAD软件可以对桥梁的结构进行三维模拟,为评估提供直观的参考。
5. 评估报告的编制(1)评估报告的内容评估报告应当包括对道路桥梁工程结构、材料、设计参数等的详细评估结果以及建议的安全性改进措施。
(2)评估报告的格式评估报告应当采用规范的格式进行编制,包括封面、目录、评估方法、评估结果、结论、建议等部分。
(3)评估报告的保密性评估报告的编制应当严格遵守保密规定,不得泄露工程的重要参数以及评估结果。
6. 结论通过对道路桥梁工程安全评估方案的详细介绍,可以看出,安全评估是保障道路桥梁工程安全的重要手段,其科学性、客观性和全面性直接关系到人民群众的生命财产安全。
桥梁风险评估方案
桥梁风险评估方案背景介绍在城市化快速发展的过程中,桥梁作为城市交通运输的重要组成部分,更加需要对其进行有效的管理、检测和维护。
在潜在的自然灾害和人为因素的影响下,桥梁存在着风险隐患,因此,对桥梁进行风险评估、制定合理的维修计划和保养方案,可以极大地提高桥梁的使用寿命,保证交通运输安全和运营效率。
桥梁风险评估的必要性桥梁存在的风险因素包括地震、自然灾害、结构老化、设计缺陷、施工工艺不当等多种因素。
桥梁风险评估可以帮助我们识别和评估这些风险因素,通过有效的维修和保养措施来降低与风险因素相关的安全隐患和财务风险。
桥梁风险评估方案桥梁风险评估方案主要包括以下步骤:步骤一:评估对象的确定桥梁风险评估的第一步是明确评估的对象,包括桥梁结构、桥面铺装、桥梁周边环境等,以及有效的记录桥梁的技术参数和历史数据。
步骤二:风险因素的识别根据桥梁的历史数据、技术参数、周边环境等信息,对桥梁存在的所有可能的风险因素进行识别,主要包括地震、自然灾害、结构老化、设计缺陷、施工工艺不当等。
步骤三:风险因素的评估针对识别出来的风险因素,要对其进行详细的评估,进行定量和定性分析,确定每种风险的重要性和优先级,并针对每个风险因素制定相应的应对措施。
步骤四:方案落实和跟踪监测制定针对每个风险因素的应对方案,并定期跟踪监测方案的执行情况和桥梁的健康状态,及时对方案进行调整和优化,以保证桥梁的可持续运营和长期稳定性。
结语桥梁风险评估作为保障城市交通安全和运营效率的重要流程,需要综合运用多种技术和方法,对桥梁的健康状态进行全面有效的评估和维护。
通过本文所提供的分析和桥梁风险评估方案,我们可以更好地管理和维护城市交通运输体系中的重要组成部分——桥梁,为城市的健康稳定和可持续发展做出更大的贡献。
高速公路桥梁施工安全风险评估报告
高速公路桥梁施工安全风险评估报告报告内容:一、引言高速公路桥梁施工是一项高风险的工程,施工过程中可能面临诸多安全风险。
本报告旨在对某高速公路桥梁施工过程中的安全风险进行评估,并提供相应的风险管理措施,确保施工过程的安全性。
二、背景1. 施工地点:某高速公路桥梁工程。
2. 施工阶段:混凝土浇筑阶段。
3. 施工人数:约50人。
4. 工程规模:桥梁长度200米,桥面高度20米。
三、安全风险评估在混凝土浇筑阶段的桥梁施工中,存在以下主要安全风险:1. 高空坠落风险:由于工作场所的特殊性,工人在桥梁上的作业高度较高,存在意外坠落的风险。
2. 高处作业风险:施工人员在高处进行作业时,需要经常上下爬梯子,易导致滑倒摔伤。
3. 物体打击风险:施工现场常有大型设备移动和物资搬运,存在被物体打击的风险。
4. 环境污染风险:施工过程中可能产生噪音、扬尘和废水,对周围环境及工人健康造成危害。
5. 施工设备操作风险:施工人员需要操作大型机械设备,存在误操作或设备故障引发事故的风险。
6. 施工现场管理风险:临时施工现场管理不善,存在消防安全、电气安全和人员疏散等方面的风险。
四、风险管理措施为降低施工过程中的安全风险,建议采取以下措施:1. 确保施工人员安全:- 施工人员必须佩戴防护帽、安全带、安全鞋等个人防护装备。
- 限制高空作业人员数量,建立严格的上下高处的程序和规范,并设置安全网等防护措施。
2. 安全培训和意识提高:- 对施工人员进行安全培训,提高其对施工安全风险的识别和应对能力。
- 加强对施工组织人员的培训,提高其对施工现场安全管理的水平。
3. 安全设备和工具的选购和使用:- 确保施工现场配备符合安全要求的设备和工具。
- 定期检查和维护施工设备,确保其正常使用。
4. 施工现场管理:- 建立临时施工现场的规划、布局和管理制度。
- 对施工现场进行定期巡查,及时清理危险物和消防隐患。
五、结论针对某高速公路桥梁施工过程中的安全风险,通过采取相应的风险管理措施,可有效降低施工中发生事故的概率,保障施工人员的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1编制依据1、《公路桥梁和隧道工程施工安全风险评估实行》交质检发[2011] 217 号。
2、《高速公路施工合同段合同文件》、施工图纸及技术规范。
3、交通部颁发的《公路工程国内招标文件范本(2009年版)》、《标准施工招标文件(2007年版)》、现行《公路工程技术标准》、现行《公路工程施工安全技术规程》等相关规范。
4、现行《公路施工手册》、现行《工程建设标准强制性条文-公路工程部分》。
5、现场踏勘调查、搜集的实地资料。
6、我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。
7、依据以上文件、规范、标准集工程实地勘察情况,结合我公司装备、施工能力、管理水平,以及多年从事复杂地形地质条件桥梁施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本实施性施工组织设计。
2工程概况2. 1桥梁工程概况本标段内主线桥主要有屮桥2座,大桥1座。
鸽子湾中桥全长66米,0#桥台采用桩接盖梁桥台,3#桥台采用肋板式桥台,柱基础;桥墩采用桩柱式墩,桩基础。
上部采用3X20m 预应力小箱梁。
E匝道中桥全长88米,0#桥台为重力式桥台,扩大基础,4#桥台为肋板式桥台,,桩基础。
桥墩采用桩柱式墩,桩基础。
上部采用4X20m预应力碇简支小箱梁。
樟木湾大桥全长148米,0#桥台为重力式桥台,扩大基础,7#桥台为肋板式桥台,桩基础。
桥梁下部采用钢筋碇圆柱墩,上部为7X20m预应力碇简支小箱梁。
2. 2工程地质情况(1)地质岩性全线经过区域内覆盖层主要为第四系全新统人工填筑层(Q4ml)、冲击层(Q4al)、坡残积层(Q4el+dl)、崩坡堆积层(Q4col+dl)等。
出露基岩为白垩系上统夹关组(K2j);侏罗系上统蓬莱镇组(J3p)、遂宁组(J3s),侏罗系中统的上沙溪庙组(J2s)、下沙溪庙组(J2xs)、新田沟组(J2x)、侏罗系下统自流井组(Jlz);三叠系上统须家河组(T3xj)等。
(2)地质构造及地震动参数全线区内主要构造形迹有:长山背斜、永安背斜等;荣县- 威远大断裂、瓜瓢洞断层、麻石岩断层等。
区内挽近期构造活动迹象不大明显,属相对稳定地区,不具备发生强震的构造条件,稳定性先对较好。
根据GB50011-2001 (2008年版)《建筑抗震设计规范》,K68+600-K78+253段,地震动峰值加速度为0. 05g,地震烈度为IV度。
(3)水文地质特征沿线地表水系主要有岷江、沱江水系,水深数米至十数米, -般河水随季节性降雨变化,雨季江水汹涌,江水冲刷对桥台基础有微弱影响。
通常水量较为丰富,但河流冬春枯水期流量变化较大。
测区地下水类型较齐全,包括松散岩类孔隙水、碎屑岩类孔隙裂隙水等类型。
3评估过程和评估方法根据《公路桥梁和隧道工程施工安全风险评估指南》、《桥梁隧道设计施工有关标准补充规定》及《公路桥梁作业要点手册》的有关内容、及实施性施工组织设计,监理我标段桥梁工程风险指标体系。
3.1桥梁工程风险评估分级(1)桥梁施工安全风险总体评估主要考虑建设规模、地质条件、气候环境条件、地形地貌条件、桥位特征及施工工艺成熟度,评估指标的分类、赋值标准可参见表1。
3.2桥梁工程总体施工风险标准评估指标体系屮各指标所赋分值的确定应结合工程实际,综合考虑各种因素的影响程度而定,且所赋分值应精确到小数点后—位,见表2。
3・3事故发生可能性的等级分成四级,见表3表3事故发生可能性等级标准注:(1)当概率值难以取得时,可用频率代替概率。
(2)中心值代表所给区间的对数平均值。
3・4事故发生后果的等级分成四级,见表443・5直接经济损失等级标准,见表5表5经济损失等级判断标准3.6专项风险等级标准风险等级的估算按风险评估矩阵方法计算,其屮风险值二风险发生概率X风险损失;按风险值的大小查表6确定风险等级。
3・7典型重大风险源事故可能性等级划分,见表7表7典型性重大风险源事故发生可能性等级划分3・8风险揭示准则与采取的风险处理措施,见表8表8风险接受准则4评估内容4・1风险评估的主要内容施工安全风险评估分为总体风险和专项风险评估(一)桥梁施工安全风险总体评估指开工前根据桥梁工程地质条件、建设规模、气候环境条件、地形地貌条件、桥位特征及施工工艺成熟度,评估桥梁工程整体风险,估测其安全风险等级, 属于静态评估。
(二)专项风险评估是指将总体风险评估等级为III级(高度风险)及以上桥梁工程中的施工作业活动(或施工区)作为评估对象,根据其作业风险特点以及类似工程事故情况,进行风险源普查,并针对其屮的重大风险源进行量化估测,提出相应的风险控制措施。
属于动态评估。
4・2各项基本风险、引起风险的因素事故可能性应重点考虑物的状态、人的因素及施工管理缺陷。
其中物的状态主要考虑气候环境、地形地貌、施工难度等工程客观条件;人的因素及施工管理主要考虑:总承包企业资质、专业机劳务分包企业资质、历史事故情况、作业人员经验、安全管理人员配备及安全投入。
4.3桥梁工程总体风险评估指标体系评分依据《公路桥梁和隧道工程施工安全风险评估指南》,桥梁工程施工安全总体风险评估主要考虑桥梁地质条件、建设规模、气候及地形条件等评估指标,具体见下表。
公路桥梁工程施工安全风险总体评估指标体系桥梁工程施工安全总体风险大小计算公式为:R=A1+A2+A3+A4 +A5+A6乐自高速LJ11合同项目桥梁工程施工总体安全风险R=2+0+0+2+3+0=7,5V7<8,依据桥梁工程施工安全总体风险分级标准,桥梁总体风险等级为II级(屮度风险)。
4-4桥梁工程专项风险评估依据《公路桥梁和隧道工程施工安全风险评估指南》,总则1.0.4条规定:专项风险评估是将总体风险评估等级为III级(高度风险)及以上桥梁工程中的施工作业活动(或施工区段)作为评估对彖,由于我合同段内桥梁总体风险评估等级为II级(屮度风险)故不进行专项风险评估。
5对策措施及建议风险控制应根据工程特点、风险评估的成果、成本效益比等, 选择合适的风险控制措施,应对措施建议应具体翔实、具有可操作性。
按照针对性和重要性的不同,措施建议可分为应采纳和宜采纳两种类型。
根据风险评估结果,按照风险接受准则,提岀风险控制措施, 风险接受准则参见下表9。
考虑到我合同段内实际情况及桥梁施工的特点,在屮度风险屮桥梁施工人工挖孔桩、高处坠落、脚手架施工三个危险源作为影响我合同段内施工安全重大危险源因素,针对其作出相应的控制措施,并对其他屮度风险源加强监控。
5.1人工挖孔桩控制措施一、防坍孔1、根据工程的具体情况,合理选择拟挖孔的桩位,弄清该桩位的地质结构、水位,认真对该桩位的特点和地质条件等有关情况进行综合分析,符合人工挖孔条件的孔才可择为挖孔桩。
2、在挖孔过程屮严格按施工要求护壁,一护到底,特别是第一层护壁必须牢固,位置必须精确,还应高岀地面30CM,第一层厚度不小于20CM,护壁殓强度等级>C15o浇注时必须用锤、铁钎将混凝土振捣密实,碗的坍落度、和易性、均匀性和密实度都必须达到设计要求。
严格控制拆模前护壁质量要求,认真检查护壁碇强度达4Mpa 以上方可拆模。
3、挖孔运到地面的土石应暂时堆在距孔口边缘1M以外,堆放高度不应超过1M,并应及时运走,但载重车辆不得进入施工场内。
4、采用爆破方法穿过孔内弧石或开挖岩层时,应精心编制爆破方案,充分考虑爆破对壁体及护壁的不利影响,避免爆破引起塌孔。
平时施工时要留意孔内各种动态,特别是孔内爆破以后, 如发现护壁变形或出现流砂、漏水等不良预兆时,施工作业人员应迅速撤离工作面,并报告工地领导采取措施妥善处理。
空深大于6米时,应采用电雷管引爆。
5、挖孔过程应经常检查净空尺寸和平面位置,保持孔壁垂直和圆度,使孔壁受力均衡,免于塌方。
挖孔时如遇透水应及时排水、及时护壁,以利防止水润土质变软面造成塌方。
二、防坠落1、为防止孔口地面作业人员落入桩孔内,可在孔口设1米左右高的护栏,护栏上留1米左右宽的作业口,在作业口旁,地面作业人员须系好安全带。
每工班收工前,孔内作业人员上至地面后应将孔口盖封闭。
平时,暂不施工的孔口都应加盖封闭。
;2、为防止施工作业人员上下井时坠落,应配置安全可靠的升降设备,并由培训合格的操作人员操作。
严禁作业人员自行手扶、脚踩护壁凸缘上下孔。
3、施工作业前,应认真检查工作台板、升降用的支架或辘轴架、卷扬机、轮轴、绳索、提引钩的自锁装置、桶(篮)是否固定完好,并做好记录。
如发现绳索断股、断丝超过规定要求应及时更换;提升绳索放至桩孔最深处时,应在轮轴上保留3圈以上。
应保证提升设备机件运转灵活,操作使用方便,装有安全装置,刹车动作灵敏可靠,以防升降途中万一出现供电故障,能稳妥即时刹住吊物不致坠落。
4、挖孔过程中土石不能装得过满。
升降桶时应先挂好弹簧保险挂钩,使之居空中心匀速升降。
提升大石块时,应绑好石块, 并要求孔内人员先回到地面,然后提升,以防超重,绳索拉断。
5、对桩口设置高出30厘米的凸缘,档住地面的石块、泥沙、工具、器具、短钢筋等物不致掉入空中伤人。
及时清理作业现场,对挖出的泥沙、石块随时清运离场,保证孔口周边整洁,不堆放杂物,去除杂物掉入桩孔的机会。
6、在桩孔内护壁的凸缘上设置半圆的水平防护罩,以遮盖桩孔水平面一半。
防护罩随桩空挖深逐步下移,使其保持在距作业面大约3米处。
吊桶在孔内吊运泥土时,孔内作业人员应暂停作业,躲避到防护罩下面。
半圆形防护罩必须坚固牢靠,可利用角钢或粗钢筋焊成框架,再铺焊一层密眼钢筋网,使其能承受一定的冲击力,从而阻挡坠物伤人。
7、桩孔内作业人员必须戴好安全帽方可作业。
空暇需要工具,应用提升设备递送,严禁向桩孔内抛掷。
8、挖孔间隙吊架不能搬动,成孔后盖上钢筋网。
施工作业区设防护栏,备有红灯警示,防止人坠入孔内。
9、高空交叉作业在下面挖孔时,孔上面应采取封闭式或遮挡,以防高空坠物,殃及挖孔人员。
三、防中毒1、在有毒有害气体较多的地质条件下施工,应配备风量足够的通风机和长度能伸至桩孔足够长的风管。
作业前应用毒害气体检测仪对孔内气体进行检测,可在每次下井作业前,用动物投入井内30分钟,发现异常先通风处理,孔内空气正常后再入孔作业。
孔口设专人监护,监护人要监守岗位,不可擅自离开。
2、针对本项目直径1.5米的桩孔,在孔深超过10米时应采取通风措施,应先通风,再下井作业,风量要足,不应小于25L/So 对于挖孔过程屮进行爆破松动铁渣、结固矿渣、强风化和中风化土质后,要及时通风排烟洒水,待炮烟全都排出或凝聚沉落后,经检查确认安全方可换人下孔作业。
3、在孔内作业,如作业人员感到头痛、脑胀、呼吸困难,应及时停止施工,立即返回地面,待检测孔内气体,针对情况加以处理后,确认安全,方可换人下孔作业。
4、作业屮如遇有毒有腐蚀性物质,可采用防碱、防酸衣服和手套,或采取化学方法,即碱水加酸性物质进行屮和。
