500KV工程施工组设计
施工组织设计范本-贵广交流改接500kV输电线路工程施工组织设计

前言为贯彻落实国家“西部大开发”和“西电东送”战略决策,发挥资源优势,提高利用效率,加强环境保护,推进跨区联网和跨区送电,中国南方电网有限责任公司建设贵广交流改接500kV输电线路工程。
我们黑龙江省送变电工程公司本次负责施工贵广交流改接500kV输电线路工程第1标,即古洪——石碑坪的施工。
为按期完成施工任务,我公司积极地投入施工组织活动,根据本标段沿线的路径情况,并结合以往工程的经验和本工程的实际情况,认真编制本《项目管理实施规划》。
施工中,我公司将严格按照本《项目管理实施规划》精心组织施工,认真履行合同,实现工程安全、质量和进度等各项目标,确保工程“零”缺陷移交,“达标投产、达到国家优质工程标准工程”。

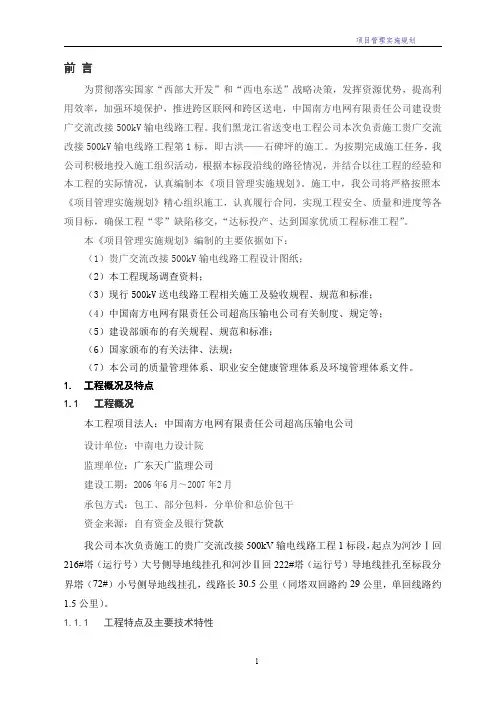

本《项目管理实施规划》编制的主要依据如下:(1)贵广交流改接500kV输电线路工程设计图纸;(2)本工程现场调查资料;(3)现行500kV送电线路工程相关施工及验收规程、规范和标准;(4)中国南方电网有限责任公司超高压输电公司有关制度、规定等;(5)建设部颁布的有关规程、规范和标准;(6)国家颁布的有关法律、法规;(7)本公司的质量管理体系、职业安全健康管理体系及环境管理体系文件。
1.工程概况及特点概况工程概况1.1工程本工程项目法人:中国南方电网有限责任公司超高压输电公司设计单位:中南电力设计院监理单位:广东天广监理公司建设工期:2006年6月~2007年2月承包方式:包工、部分包料,分单价和总价包干资金来源:自有资金及银行贷款我公司本次负责施工的贵广交流改接500kV输电线路工程1标段,起点为河沙Ⅰ回216#塔(运行号)大号侧导地线挂孔和河沙Ⅱ回222#塔(运行号)导地线挂孔至标段分界塔(72#)小号侧导地线挂孔,线路长30.5公里(同塔双回路约29公里,单回线路约1.5公里)。
1.1.1工程特点及主要技术特性1.1.2工程承包范围和内容我方承包的工作内容,包括但不限于该标段范围内的以下工作:(1)工程全部本体施工;(2)受业主委托,直接与设计院联系,完成线路交接桩工作;(3)受业主委托,参加甲方供应的材料在采购过程中的管理和驻厂质量监督;负责甲方供应的材料在交货点的卸货、清点、外观验收,以及交货点至工地材料站的装卸、运输及现场保管;(4)甲供材料以外的其他材料的采购、运输、保管;(5)永久性征地、民房及35KV以下线路等障碍物拆迁赔偿(不含沙场、石场、砖厂、瓦厂及工业厂房的搬迁)、青苗赔偿、树木砍伐(含植被恢复费等)、水土保持费、环境保护费、通讯干扰处理拆迁(一、二级通讯线除外)、施工临时占地等,以及为了正常施工所需办理的一切手续;(6)塔号牌、相序标志及警示牌;(7)余土外弃工作;(8)挖填面及弃土表面的绿化;(9)竣工验收、工程移交;广西地处低纬度地区,南濒热带海洋,北为南岭山地,西延云贵高原,境内河流纵横,地理环境比较复杂。
110~500kV架空送电线路施工及验收规范

中华人民共和国国家标准110~500kV架空送电线路施工及验收规范Code for construction and acceptanceof 110~500kV overhead transmission lineGB 50233-2005主编部门:中国电力企业联合会批准部门:中华人民共和国建设部施行日期:2005年10月1日中华人民共和国建设部公告第353号建设部关于发布国家标准《110~500kV架空送电线路施工及验收规范》的公告现批准《110~500kV架空送电线路施工及验收规范》为国家标准,编号为GB 50233—2005,自2005年10月1日起实施。
其中,第1.0.3、1.0.5、2.0.1(1、3)、5.1.2(1)、5.2.9、5.2.10(1、2、3、4)、6.1.1、6.2.1、6.3.1、7.1.1、7.3.1(1)、7.4.1、7.4.2、7.4.3、7.4.5(1)、7.4.8(3、5)、7.7.3(1)、9.2.2条(款)为强制性条文,必须严格执行。
原《110~500kV架空电力线路施工及验收规范》GBJ 233—90同时废止。
本规范由建设部标准定额研究所组织中国计划出版社出版发行。
中华人民共和国建设部二00五年七月十九日前言本规范是根据建设部建标[2002]85号文件《关于印发“二00一~二00二年度工程建设国家标准制订、修订计划”的通知》的要求,在《110~500kV架空电力线路施工及验收规程》GBJ 233—90的基础上修订的。
本规范修订前曾广泛征求过意见,在编制过程中也将征求意见稿在全国范围内多次征求意见、多次会议讨论。
与原规范相比较,修订后的本规范删除了诸如浇筑合金锚头拉线、主角钢插入式基础的主角钢应连同铁塔最下段结构组装找正的规定等。
对难以检测的内容,如:基坑的回填夯实密实度的不同要求,作了简化处理。
增加了如下内容:1.基础工程中的灌注桩基础及冬期施工;2.杆塔工程中的钢管电杆施工;3.架线工程中的光缆架设施工;4.工程验收与移交中的竣工移交规定。
施工组织设计编制依据(输电线路)

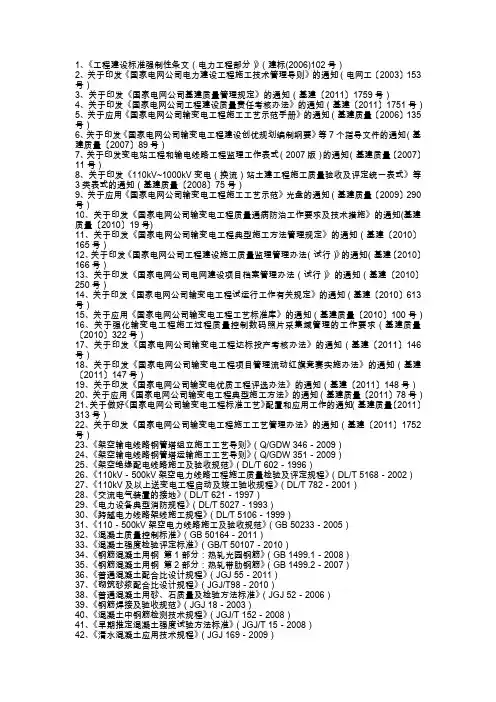

1、《工程建设标准强制性条文(电力工程部分)》(建标(2006)102号)2、关于印发《国家电网公司电力建设工程施工技术管理导则》的通知(电网工〔2003〕153号)3、关于印发《国家电网公司基建质量管理规定》的通知(基建〔2011〕1759号)4、关于印发《国家电网公司工程建设质量责任考核办法》的通知(基建〔2011〕1751号)5、关于应用《国家电网公司输变电工程施工工艺示范手册》的通知(基建质量〔2006〕135号)6、关于印发《国家电网公司输变电工程建设创优规划编制纲要》等7个指导文件的通知(基建质量〔2007〕89号)7、关于印发变电站工程和输电线路工程监理工作表式(2007版)的通知(基建质量〔2007〕11号)8、关于印发《110kV~1000kV变电(换流)站土建工程施工质量验收及评定统一表式》等3类表式的通知(基建质量〔2008〕75号)9、关于应用《国家电网公司输变电工程施工工艺示范》光盘的通知(基建质量〔2009〕290号)10、关于印发《国家电网公司输变电工程质量通病防治工作要求及技术措施》的通知(基建质量〔2010〕19号)11、关于印发《国家电网公司输变电工程典型施工方法管理规定》的通知(基建〔2010〕165号)12、关于印发《国家电网公司工程建设施工质量监理管理办法(试行)》的通知(基建〔2010〕166号)13、关于印发《国家电网公司电网建设项目档案管理办法(试行)》的通知(基建〔2010〕250号)14、关于印发《国家电网公司输变电工程试运行工作有关规定》的通知(基建〔2010〕613号)15、关于应用《国家电网公司输变电工程工艺标准库》的通知(基建质量〔2010〕100号)16、关于强化输变电工程施工过程质量控制数码照片采集域管理的工作要求(基建质量〔2010〕322号)17、关于印发《国家电网公司输变电工程达标投产考核办法》的通知(基建〔2011〕146号)18、关于印发《国家电网公司输变电工程项目管理流动红旗竞赛实施办法》的通知(基建〔2011〕147号)19、关于印发《国家电网公司输变电优质工程评选办法》的通知(基建〔2011〕148号)20、关于应用《国家电网公司输变电工程典型施工方法》的通知(基建质量〔2011〕78号)21、关于做好《国家电网公司输变电工程标准工艺》配置和应用工作的通知(基建质量〔2011〕313号)22、关于印发《国家电网公司输变电工程施工工艺管理办法》的通知(基建〔2011〕1752号)23、《架空输电线路钢管塔组立施工工艺导则》(Q/GDW 346-2009)24、《架空输电线路钢管塔运输施工工艺导则》(Q/GDW 351-2009)25、《架空绝缘配电线路施工及验收规范》(DL/T 602-1996)26、《110kV-500kV架空电力线路工程施工质量检验及评定规程》(DL/T 5168-2002)27、《110kV及以上送变电工程启动及竣工验收规程》(DL/T 782-2001)28、《交流电气装置的接地》(DL/T 621-1997)29、《电力设备典型消防规程》(DL/T 5027-1993)30、《跨越电力线路架线施工规程》(DL/T 5106-1999)31、《110-500kV架空电力线路施工及验收规范》(GB 50233-2005)32、《混凝土质量控制标准》(GB 50164-2011)33、《混凝土强度检验评定标准》(GB/T 50107-2010)34、《钢筋混凝土用钢第1部分:热轧光园钢筋》(GB 1499.1-2008)35、《钢筋混凝土用钢第2部分:热轧带肋钢筋》(GB 1499.2-2007)36、《普通混凝土配合比设计规程》(JGJ 55-2011)37、《砌筑砂浆配合比设计规程》(JGJ/T98-2010)38、《普通混凝土用砂、石质量及检验方法标准》(JGJ 52-2006)39、《钢筋焊接及验收规范》(JGJ 18-2003)40、《混凝土中钢筋检测技术规程》(JGJ/T 152-2008)41、《早期推定混凝土强度试验方法标准》(JGJ/T 15-2008)42、《清水混凝土应用技术规程》(JGJ 169-2009)43、《混凝土耐久性检验评定标准》(JGJ/T 193-2009)44、《建筑基桩检测技术规范》(JGJ 106-2003)45、《钢筋机械连接技术规程》(JGJ 107-2010)。
施工排水施工方案

编制依据1。
福建省电力勘察设计院设计的施工图纸2。
《电力建设安全工作规程》(DL5009。
3-1997)3。
长春南(金城)500kV变电站施工组织设计4. 变电站雨季施工经验一。
施工组织机构:总指挥:姜来副总指挥:刁志昆技术组:金长双施工组:费玉林安全员:金有春二。
工程概况:长春南(金城)500kV变电站工程位于吉林省公主岭市永发乡田家油坊村东0.4千米,东距长春市28千米,南距公主岭市约33千米,西距500千伏梨合1号线约250米、梨合2号线约3.0千米,站址进出线较方便。
由于本工程土建施工存在雨季施工,为了保证施工工期和施工质量,特编制此方案以指导施工。
三.施工准备:(一)对施工人员进行交底(二)物资机械储备计划四.施工内容(一)水泵排水1.基坑开挖后,及时人工清槽,清槽时将基坑四周设排水槽,基坑一角用挖掘机开挖一处集水坑。
2。
将站区集水坑和存水处放置水泵,并将排水软管引向站外排水沟槽。
3.设专人看护水泵工作情况,水坑积水排尽时及时关闭水泵,防治机械损坏。
4。
基坑使用水泵时,由于基坑较深,应设脚手架吊杆将水泵悬吊于坑底。
(二)机械辅助排水1。
当基础坑距离站外排水沟较远时,用挖掘机在基础与排水沟中间挖临时排水基坑,再用水泵排运至临时排水基坑,再二次排运至站外排水沟。
2。
机械开挖时应设专人看护基坑,防治土方坍塌.(三)雨后清淤1.将基坑水排尽后,派力工用铁锹将基坑底部淤泥清除。
2。
采用高压水枪将基础钢筋及模板上的泥土冲净。
3。
清除的淤泥及时倒运至临时堆放区。
(四)夜间施工1。
应有足够的照明设施;2。
在危险地段应设置明显标志,并要合理安排施工顺序。
(五)防治坍塌1.在基坑坑口内侧四周设档土板墙,挡板采用建筑木模板,并每隔1米用松木杆支护.2.松木杆插入土中深度不得小于500mm。
3.由于坍塌时作用力难以估量,将基坑四周设拉力桩,并用8号线与坑口内松木杆绑接。
五。
安全管理目标及保证措施(一)安全管理目标:不发生人身轻伤及以上事故;不发生一般施工机械设备损坏事故;不发生一般火灾事故;不发生因基建原因造成电网停电事故;不发生负主要责任的一般交通事故.(二)安全保证措施:六。
500KV变电站土建工程施工组织设计

编制说明1.1 综合说明在接到招标文件和设计图纸后,我们公司结合本工程的特点,对该工程进行了充分研究和考虑,有信心利用本公司在电厂、变电所的施工优势完成文件规定的所有工程承包任务,确保本工程优质、高速、低耗、安全的完成。
技术标书的编制就是本着此精神编制的。
1.2 编制依据1.2.1 本工程招标文件、答疑会纪要。
1.2.2 ****设计院设计的“500 千伏**变电所”施工图纸。
1.2.3 《砼结构工程施工与验收规范》、《建筑装饰工程施工与验收规范》、《建筑桩基技术规范》等。
1.2.4 适用于本工程的国家现行的建筑安装、验收规范、质量评定标准和原电力工业部有关规范。
1.2.5 国家和**省现行有关设施、机具材料的施工要求、规范、规定。
1.2.6 国家和**省现行有关安全生产、文明施工的规定与标准。
工程概况本工程为500kV**变电所建筑安装工程,位于**省**县**镇***,业主单位为**省电力公司,建设单位为**省**公司*****分公司,设计单位为****设计院。
变电站占地面积为118 亩,总建构面积为1411.19m2,围墙长度1130m,所区内外道路面积20404.5m2,场地绿化面积21873m2。
进所道路宽为6m,长为656m,并有桥梁一座。
建构筑物一览表施工组织及结构3.1 施工组织总体设想我们公司是具有一级资质的大型火电施工企业,五十多年来,一向以严谨的施工组织管理,精湛的施工工艺技术和优良的工程质量著称于电力行业,曾建成了众多国优、部优火电工程和其它优质工程,得到业主和用户的信赖和好评。
对于500kV**变电所这一土建工程施工项目,我们公司上下都给予了高度的重视,我们将依靠和运用我们公司几十年来在承建大型火电工程和220kV、500kV 变电所工程中积累的成功经验,并充分发挥广大工程技术人员的聪明才智和团队精神,作到技术领先、严格要求、文明、优质、安全、高效地完成500kV**变电所土建工程,确保工程质量达到国家电力公司现行《输变电工程达标投产考核评定标准》(土建部分)、确保优质工程、创“钱江杯”、确保达“省级标化工地”,力创精品工程。
500kV变电站土建工程施工组织设计

目次1工程概况和特点1.1 工程简述1。
2 工程性质及特点1。
3 工程规模1。
4 工期要求1.5 布置形式1.6 工程涉及的主要单位1.7 施工依据及内容2 施工现场组织机构2。
1 施工现场组织机构2。
2 施工现场组织原则2.3 项目管理机构人员及部门职责3施工现场平面布置3。
1 施工现场总体平面布置3。
2 施工现场临时用电、临时用水总体布置3.3 施工现场消防总体布置4 施工方案4.1 施工技术和资料准备4。
2 材料准备4。
3 施工机具及基本设施配置准备4.4 施工力量配置4.5 施工工序总体安排4.6 主要工序和特殊工序的施工方法4.7 工程成本的控制措施5工期及施工进度计划5.1 工期规划5。
2 施工进度计划网络图5。
3 工程综合进度保证措施5.4 主要施工设备及材料供应计划5.5 设计图纸交付计划6 物资管理6.1 物资供应的分类6.2 物资的交接6。
3 开箱检查工作6.4 物资入库管理7 质量管理目标、质量保证体系及技术组织措施7.1 质量目标、管理组织机构及职责7.2 质量管理措施7.3 质量体系及管理方针7.4 质量管理及检验的标准7。
5 质量保修承诺7。
6 质量保证技术措施8安全管理8.1 安全目标承诺8。
2 安全管理组织机构8。
3 安全管理主要职责8.4 安全管理制度及方法8。
5 安全组织技术措施8.6 重要施工方案及特殊施工工序的安全过程控制9 环境保护及安全文明施工9.1 文明施工和环境保护目标9.2 环境因素分析及控制措施9。
3 加强施工管理、严格保护环境9。
4 安全文明施工目标、组织机构9。
5 安全文明施工实施方案9。
6 文明施工考核、管理方法10 档案、信息管理10。
1职责、范围10.2档案信息归属流向及期限10.3档案信息制作整理要求10.4 竣工图的编制要求10.5档案移交期限11 附图、表11.1 施工平面布置图11.2 施工进度计划表1 工程概况和特点1。
1 工程概况1。
KV电缆施工组织设计

KV电缆施工组织设计一、项目概况本项目地区的KV电缆施工项目,总长度约为XX公里,主要包括线路铺设、接地、绝缘等工程。
项目地理位置较为特殊,环境条件多变,需要进行细致的设计和施工过程管理。
二、工程组织设计1.施工组织机构本项目施工组织机构主要包括项目部、施工队、监理单位、设计单位等。
项目部负责全面统筹协调项目进度、质量、安全等事项,施工队负责具体的施工任务,监理单位负责监督施工过程,设计单位提供技术支持和设计方案。
2.施工队伍施工队伍应包括具有丰富经验和技能的施工人员,包括电气工程师、电工、土建工程师、机械工程师等。
施工队伍应接受相关培训并持有相关证书,确保施工过程安全可靠。
3.施工方案根据项目实际情况和设计要求,制定详细的施工方案,包括施工工艺、材料选用、施工方法、安全措施、质量检验等内容。
施工方案应经过相关专业人员审核,并确保符合项目实际情况。
4.施工过程管理施工过程应根据施工方案进行严格管理,包括进度控制、质量检验、安全管理等。
项目经理应根据实际情况及时调整施工计划,确保项目顺利进行。
同时,要加强与监理单位、设计单位的沟通,及时解决问题。
5.安全保障施工过程中,要加强安全管理,规范作业流程,加强安全教育,确保施工人员安全。
同时,要配备必要的安全设备和应急措施,提高施工过程中的安全性。
6.质量保证施工过程中,应严格执行施工规范,确保施工质量符合设计要求。
施工过程中应配备必要的质量检验设备和专业人员,对施工过程进行全程监管。
7.施工进度根据项目实际情况,合理制定施工进度计划,确保项目按时完工。
项目经理应根据实际情况及时调整施工计划,确保项目的顺利进行。
8.环境保护施工过程中,要加强环境保护工作,避免对周边环境造成影响,保护自然资源。
施工过程中应做好垃圾分类、废水处理等工作,减少对环境的污染。
《建筑施工临时用电规范》

中华人民共和国城乡建设环境保护部部标准施工现场临时用电安全技术规范JGJ46—88主编单位:沈阳建筑工程学院批准部门:中华人民共和国城乡建设环境保护部实施日期:1 9 8 8 年 1 0 月 1 日第一章:总则1。
0。
1为了贯彻国家安全生产的方针政策和法规,保障施工现场用电安全,防止触电事故发生,促进建设事业发展,特制本规范。
1。
0。
2本规范适用于、全民、集体、个体单位的工业与民用建筑施工现场临时用电工程中的中性点直接接地的380/220V三相四线制的低压电力系统。
对1KV及以上的高压变配电工程,应按国家有关标准、规范执行。
1。
0。
3建筑施工现场临时用电中的其它有技术问题应遵守现行国家标准、规范。
第二章用电管理第一节临时用电的施工组织设计2.1。
1临时用电设备在5台及台以上或设备总容量在50KW及以上者,应编制临时用电施工组织设计。
2.1。
2临时用电设备在5台以下各设备总容量在5KW以下者,应制定安全用电技术措施和电气防火措施.2。
1。
3临时用电施工组织设计的内容各步骤应包括:一、现场院勘探;二、确定电源进线变电所、配电室、总配电箱、分配电箱等的位置及线路走向;三、进行负荷计算;四、选择变压器容量、异线截面和电器的类型、规格;五、绘制电气平面图、立面图和接线系统图;六、制定安全用电技术措施和电气防火措施;2.1.4临时用电工程图纸必须单独绘制,并作为临时用电施工的依据.2。
1.5临时用电施工组织设计必须由电气工程技术人员编制,技术负责人审核,经主管部门批准后实施,2。
1.6变更临时用电施工组织设计时必须履行第2.1.5条规定手续,并补充有关图纸资料.第二节专业人员2。
2.1安装、维修或拆除临时用电工程,必须由电工完成,电工等级应同工程的难易程度和技术复杂性相适应.2。
2。
2各类用电人员应做到:一、掌握安全用电基本知识和所用设备的性能;二、使用设备前必须按规定穿戴和配备好相应的防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转;三、停用的设备必须拉闸断电,锁好开关箱;四、负责保护所用设备的负荷线、保护零线和开关箱,发现问题及时报告解决;五、搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
500kv隆盛-板桥输电路线工程(B标)施工组织设计纲要四川广安光明电力安装工程有限责任公司二00六年十月编制依据(1)500kv隆盛-板桥线路工程(B标)施工招标文件。
(2) 重庆电力设计咨询公司《500kv隆盛-板桥输电线工程可[B 标]施工图》。
(3)原国家电力公司《输变电工程达标投产考核评定标准(2000年版)》。
(4)《电力建设安全工作规程(架空电力线路部分)》DL5009.2—94。
(5)原国家电力公司《电力建设安全健康与环境管理工作规定》。
(6)原国家电力公司2000年9月发布的《防止电力生产重大事故的二十五项重点要求》。
(7)原电力部《电力建设工程施工技术管理制度》。
(8)原电力部《送电线路工程质量监督检查典型大纲》。
(9)《110~500kV架空送电线路施工及验收规范》GBJ233—90。
(10)《110~500kV架空电力线路工程施工质量及评定规程》DL /T5168—2002。
(11)《普通混凝土配合比设计技术规定》JGJ55—96。
(12)《混凝土强度检验评定标准》GBJ107—80。
(13)《工业与民用灌注桩基础设计与施工规程》JGJ4—80。
(14)《混凝土结构工程施工及验收规范》GB50204—92。
(15)《建筑钢结构焊接规程》JGJ81—91。
(16)《钢结构工程施工及验收规范》GB50205—95。
(17)《高压绝缘子瓷件技术条件》GB772—87。
(18)《500kV及以上送电线路基本建设工程启动验收规程》。
(19)《土方与爆破工程施工及验收规范》GBJ201—83。
(20)《地基与基础工程施工及验收规范》GBJ202—83。
(21)我公司对本工程现场调查资料和以往工程经验。
第一章:工程概况本工程为500kv隆盛-板桥输电线路工程(B标),线路长度为16.719 km。
本工程设计单位为。
施工范围:N1104—N2029号。
本工程计划工期:2006年10月开工,2007年1月20日完工。
一、工程构造1、基础。
本工程基础采用钢筋混凝土现浇基础。
2、铁塔。
直线塔塔型为:ZM型;耐张塔塔型为:J型。
3、导地线。
本工程导线为4*LJ-500/45钢芯铝绞线;地线为GJX-80,另一根采用48芯OPGW复合光纤。
4、绝缘子。
本工程全线采用。
5、接地。
本工程接地装置采用丙型。
埋深不小于0.8m,接地材料选用Φ10圆钢。
二、施工环境1、线路走径(1) B标段沿线。
2、地质、地形(1)地质。
沿线塔位地基土主要为岩石、松砂石及普通土。
(2)地形地貌特征。
各地形所占比例表3、气象条件见表4、交通运输情况线路沿线,汽车运输条件较好,人力运输需修路1km。
三、工程特点1、设计特点(1)根据本线路工程地质条件,基础型式为C20级钢筋混凝土现浇基础。
(2)铁塔型式:主要为ZM、J型铁塔为主。
(3)导线选4*LGJ-500/45钢芯铝绞线;避雷线两根全部为GJX—80镀锌钢绞线。
(4)接地装置一般采用方框放射型,为水平敷设,接地引下线采用热镀锌扁钢,接地体采用Φ12圆钢。
2、施工特点(1)施工中要注意保护当地的自然环境和植被,尽量减少对塔位处自然地形、地貌的破坏。
塔基施工后,尽量恢复原有的的自然坡度与植被。
(2)在施工时减少对地表扰动及破坏地表植被。
(3)线路经过沿线村庄。
施工队伍要尊重当地的风俗习惯,遵守乡规民约。
施工时制定文明施工的措施。
(4)施工复测将采用全站仪,使桩位与设计吻合。
(5)基础开挖用人力和机械相结合的方法,尽量保持坑壁的原状。
(6)甚础施工时,利用我公司在以往工程中的施工经验控制好地脚螺栓及插入角钢尺寸。
(7)我公司拟采用内悬浮抱杆分解组立的方法。
为了更好地保护植被,铁塔组立可采用内悬浮外拉线的施工方法。
四、工程承包范围和内容工程承包的工作内容,包括但不限于本工程范围的以下工作:1、本工程全部本体施工。
2、直接甲方与联系,完成线路交接桩工作。
3、受甲方委托,负责甲方供应的材料在交货点的材料清点以及现场保管。
4、甲方供应材料以外的其他材料的采购、运输、保管。
5、竣工后一年内的质量保证。
6、竣工资料移交。
五、基本工程量1、基础工程见表第二章:工程目标及施工组织一、工程目标工程目标表二、施工方式根据本工程工程量以及对施工现场调查的具体情况,我公司拟安排三个施工队及一个机动队施工。
作业方式:基础工程和组立塔工程由各处施工队分段施工,全线同时进行。
三、计划投入的施工队伍1、我公司将选派优秀、精干的施工管理人员、技术骨干、各类技工,本公司将组建“项目经理部”。
2、我公司保证投入本工程的所有管理、技术人员,在施工期间只负责本工程的工作,不兼管其他工程。
3、施工队伍组成见下表:分部工程阶段施工队伍表四、组织机构1、现场组织管理机构和组织机构图(1)本公司实行项目经理负责制,成立项目经理部在现场对本工程进行全面管理。
主要管理人员由公司相应科室派出。
项目部对本工程的前期准备、材料采购、材料设备运输、施工安装、竣工验收、移交投运全过程的进度、质量、安全、环境保护以及政策处理等进行管理和控制。
五、职责和分工1、项目经理(1)公司法定代表人在本项目工程的委托代理人,代表公司处理本项目工程的对外关系,全面负责本工程施工组织实施与管理,对重大事宜做出决定。
(2)彻执行公司的质量,安全方针,并对本项目工程的质量,安全,进度目标的实现负全面责任。
(3)责组建本项目工程的质量管理体系,安全保障体系,环保和文明施工体系,明确职责和权限,监督指导体系的有效运行。
(4)负责本项目工程经济责任制的制定和落实。
(5)负责本项目工程资金的调配和使用,保证工程的顺利进行。
(6)负责项目部机构及施工队的组织协调,确保工期按计划进行。
2、项目副经理(1)负责现场施工协调工作,确保现场均衡施工。
(2)负责现场劳工里,机械设备,材料等资源的安排工作。
(3)负责本项目工程现场的环境保护和安全文明施工工作,确保安全保障体系,环保和文明施工体系的有效运行。
(4)协助项经理处理一些日常事务,在项目经理外出期间,代表项目经理行使职责和权限。
3、项目总工程师(1)负责本项目工程的技术质量的管理工作。
对技术质量重大事项有决策权。
(2)负责本项目工程质量方针的贯彻实施,确保质量体系的有效运转,确保各分项分部工程质量目标的实现。
(3)负责组织施工人员的技术培训和考核工作。
(4)主持本项目工程的施工图的会审工作。
支持编制本项目工程的施工组织设计和质量计划,审批各工序作业指导书,施工方案,质量安全保证措施。
(5)负责主持各工序开工条件的准备工作。
(6)负责本项目工程三级检验制度及工程检验计划的落实。
4、工程管理部(1)负责施工技术管理,质量管理,安全管理工作。
(2)负责编制本项目工程施工组织设计和质量计划,组织编制作业指导书,施工方案,质量,安全技术措施和文明施工的保证措施。
(3)负责日常技术管理工作,负责本项目工程的计量管理工作。
(4)负责与实际代表,监理工程师联系工作,负责设计变更的管理,负责申请中间验收和转序工作,参加竣工验收。
(5)参加材料的进货检验工作。
(6)负责项目部文件的收发,保管和存档工作。
(7)监督和指导施工队正确填写各种施工质量检验表和评级表。
5、经营管理部(1)负责本项目工程经营管理工作。
按照工程进度计划,负责劳动力和资金的配置管理。
(2)根据施工进度和资源情况,负责阶段性计划的调整。
(3)负责成本分析和管理,合理控制资金的使用。
(4)负责用微机整理统计报表,按规定时间向项目法人,监理工程师以书面形式及网上传送的方式报出。
(5)负责与项目法人,供货厂家联系工程材料供货事宜。
(6)负责收集工程材料材质证明,试验报告。
(7)负责工程材料的采购,加工,接收,保管,发放管理工作。
(8)负责组织工程物质的进货检验工作。
6、综合管理部(1)根据施工进度计划和施工方案,做出设备配置计划,并负责组织落实。
(2)负责工程机械设备,车辆的管理工作,保证机械设备的完好。
(3)负责与当地各级政府,林业,土地管理部门的联系工作,协调与地方的关系。
负责处理本项目工程施工中的青苗赔偿等政策处理工作。
(4)负责本项目工程的宣传报道工作。
(5)负责劳动保护工作,负责医疗、人身保险管理工作,负责后勤管理工作。
7、施工队队长(1)根据项目部的安排,合理组织本队施工力量。
安全优质按计划完成指定控制段内的施工任务。
(2)施工中执行项目部下发的作业指导书,施工方案,质量安全和文明施工的规定。
(3)负责本队区域的环保和文明施工。
处理好与驻地政府和群众的关系。
第三章:施工现场总平面布置一、项目部和施工队项目部设在镇,该镇交通、通信、住房及场地条件较好,办公、生活设施齐全,便于与甲方、监理工程师及各施工队联络。
施工队驻点分别选在沿线附近临时活动房。
施工队驻点基本在各控制施工段的中部,交通相对较方便。
二、工程分段工程分段及施工队承包范围划分。
施工一队:N1104—N2004(土石方、基础、杆塔)施工二队;N2005—N2015(土石方、基础、杆塔)施工三队;N2016—N2029(土石方、基础、杆塔)机动队;(全线人力运输)三、材料站我们拟设立材料站,进行线路施工铁塔等大宗材料的分配及运输。
材料转运站应有材料堆放场地1000m2,办公及仓库200 m2,车辆进出方便,由材料员2人和5—8位民工,负责材料器材的装卸、堆放、整理、保管和下发等工作。
四、现场通信项目部设电话和传真机各一部,中心材料站和施工队各设电话一部,保证现场信息传递畅通。
第四章、施工方案一、施工准备1、材料准备材料准备一览表2、通信准备(1)项目部和施工队安装电话,项目部主要领导和施工队长配备手机,以便进行通信联络。
(2)施工现场配备对讲机,以便施工队与施工现场进行通信联系。
3、施工场地的准备和清障(1)在进驻现场后,依靠当地政府的大力支持,取得当地有关部门和群众的理解与支持,使得此项工作得以顺利进行。
二、工程的管理我公司根据本工程工作量和目前的施工能力,完全可以承担本标段的全部施工任务,所以本项目工程主体施工不采取任何外包形式。
1、本项目工程需要进行分包管理的有:(1)材料的分供方。
(2)参加施工的合同工和民工。
2、分包的管理。
(1)材料的分供方。
由甲方供应的材料及设备有:基础钢筋和地脚螺栓、插入角钢。
承包方自购的材料有砂、石、水泥等地方性材料。
我们将和砂、石料场等发生业务联系,我们将按照工程原材料的质量控制内容,把好原材料质量关。
掌握供货信息,采取一切积极措施,保证材料按期供应,保证工程按期竣工。
(2)合同工和民工。
根据本工程工作量,我公司将投入三个施工队及一个机动队,各施工队还将配备一部分常年配合我公司的合同工参加施工。
我们将严格执行《外包队伍、临时工的安全管理办法》等规章制度,凡是参加施工的合同工、民工必须有当地政府的证明、身体健康检查证明,我们将按照有关条款,给他们办理人身保险,并在生活设施上给予关怀和支持,提供足够的饮用水和其他用水。
