总承包管理模式下合同管理

合集下载

建设工程工程总承包模式设计分包合同管理管理

建设工程工程总承包模式设计分包合同管理管理

建设工程工程总承包模式设计分包合同管理管理在EPC项目的合同管理中,对设计的分包合同管理难度很大,在项目实施中,承包商与业主之间的许多矛盾、纠纷都与设计密切相关。

为此,EPC总承包商加强对设计的分包合同管理工作至关重要。

下面以设计分包为基础,针对EPC设计中常发生的一些敏感问题,对EPC 总承包商如何做好设计分包合同管理做初步探讨。

1.设计分包合同的管理意义一般来说,建设项目的设计费用在总建设费用中所占比例不超过5%,但设计成果对工程造价的影响可达工程总建设费用的70%以上,因此,设计控制是项目成本控制的关键与重点,设计成果的好坏直接影响工程造价和建设工期。

总承包商工作的重点除了选择符合要求的设计分包商外,就是要做好设计阶段的法律风险防范,以及对工程造价的有效控制。

从这个意义上来说,如果一个总承包商不具有足够的设计能力或者没有足够的能力来控制设计分包商的话,是不适合承揽EPC工程的。

2.EPC合同有关设计条款分析(1)设计义务一般要求的分析。

EPC合同一般都设有设计义务一般要求条款,如FIDIC的银皮书第5.1条款“设计义务一般要求”规定:“承包商应被视为,在基准日期前已仔细审查了雇主要求(包括设计标准和计算,如果有)。

承包商应负责工程的设计,并在除下列雇主应负责的部分外,对雇主要求(包括设计标准和计算)的正确性负责。

”除下述情况外,雇主不应对原包括在合同内的雇主要求中的任何错误、不准确或遗漏负责,并不应被认为,对任何数据或资料给出了任何不准确性或完整性的表示。

承包商从雇主或其他方面收到任何数据或资料,不应解除承包商对设计和工程施工承担的职责。

但是,雇主应对其要求中的下列部分,以及由雇主(或代表)提供的下列数据和资料的正确性负责:①在合同中规定的由雇主负责的或不可变的部分、数据和资料;②对工程或其任何部分的预期目的的说明;③竣工工程的试验和性能的标准;④除合同另有说明外,承包商不能核实的部分、数据和资料。

浅谈水利水电工程EPC总承包模式下的总承包合同管理

浅谈水利水电工程EPC总承包模式下的总承包合同管理

浅谈水利水电工程EPC总承包模式下的总承包合同管理1. 引言1.1 背景介绍水利水电工程EPC总承包模式是指工程设计、采购和施工全过程由一个承包商完成,是近年来在水利水电工程领域中逐渐兴起的一种合作模式。

随着我国水利水电工程建设的不断发展和完善,EPC总承包模式逐渐成为水利水电工程建设的主流模式之一。

总承包合同是EPC总承包模式下的核心文件,其中包含了工程的控制要素、权利义务关系、风险分担等重要内容,对工程的顺利实施和质量保障起着至关重要的作用。

总承包合同管理成为保障工程顺利实施的关键环节。

在当前日益激烈的市场竞争下,总承包合同管理的重要性日益凸显。

只有加强总承包合同管理,规范合同履行过程,及时应对风险,才能实现工程的高质量、高效率和安全建设。

对于水利水电工程EPC总承包模式下的总承包合同管理的研究具有重要的现实意义。

1.2 研究意义EPC总承包模式在水利水电工程领域中得到了广泛应用,而总承包合同管理作为EPC总承包模式的重要组成部分,对于项目的顺利进行和成本控制至关重要。

通过对总承包合同管理的研究,可以帮助项目管理者更好地理解和掌握合同管理的要点,提高项目管理水平和执行效率。

总承包合同管理还能够帮助相关机构和企业更好地规避风险,保障项目安全和顺利进行。

总承包合同管理的研究意义不仅仅在于提高项目管理的水平和效率,更在于为水利水电工程项目的可持续发展提供保障和支持。

对于总承包合同管理的深入研究具有重要的理论和实践价值。

1.3 研究目的研究目的是对水利水电工程EPC总承包模式下的总承包合同管理进行深入探讨和分析,以揭示总承包合同管理的关键问题和挑战,并提出相应的解决策略。

通过研究总承包合同管理的实际情况和实践经验,探讨如何提高总承包合同管理的效率和水平,确保工程项目顺利实施并取得良好的经济和社会效益。

通过对总承包合同管理的研究,提高相关从业人员的管理水平和专业能力,促进水利水电工程领域总承包合同管理的规范化和标准化发展。

关于施工总承包合同管理

关于施工总承包合同管理

施工总承包合同管理是指在建筑项目中,业主方与施工总承包方之间通过签订合同,明确双方的权利、义务和责任,并通过有效的管理手段确保合同顺利履行的一种管理方式。

施工总承包合同管理在我国建筑市场中占有重要的地位,它有助于提高工程质量、缩短建设周期、降低投资成本。

本文将从施工总承包合同的特点、管理内容、风险控制等方面进行分析和探讨。

一、施工总承包合同的特点1. 单一的合同责任:施工总承包合同将工程项目的设计、采购、施工、试运行等全过程或部分过程进行整合,由施工总承包方承担相应的责任。

这有助于简化合同关系,降低合同纠纷的风险。

2. 固定工期、固定费用:施工总承包合同在签订时,双方已明确了工程项目的完成时间和费用。

这有助于业主方对工程进度和投资进行有效控制。

3. 有利于缩短建设周期:施工总承包模式可以简化工程项目的实施流程,提高工程进度,从而缩短建设周期。

4. 减少设计变更:由于施工总承包方承担了设计责任,其在设计过程中会充分考虑施工可行性,减少设计变更的可能性。

5. 减少承包人的索赔:施工总承包合同明确了双方的责任和义务,有助于减少承包人在工程实施过程中的索赔。

二、施工总承包合同的管理内容1. 合同的签订与履行:业主方与施工总承包方应遵循公平、公正、公开的原则,签订施工总承包合同,并严格按照合同条款履行各自的权利和义务。

2. 工程质量控制:施工总承包方应按照合同约定的质量标准,确保工程质量满足业主方的要求。

3. 工程进度管理:业主方应监督施工总承包方按照合同约定的工期完成工程项目,确保工程进度不受影响。

4. 投资控制:业主方应根据合同约定的费用,对工程项目投资进行有效控制,确保投资不超过预算。

5. 合同变更与索赔管理:在工程实施过程中,如发生合同变更或索赔,双方应按照合同条款进行协商解决。

6. 工程验收与保修:施工总承包方应按照合同约定,完成工程验收和缺陷责任期的质量缺陷修复。

三、施工总承包合同的风险控制1. 合同风险识别:在合同签订前,双方应对合同中的潜在风险进行识别和评估,以降低合同风险。

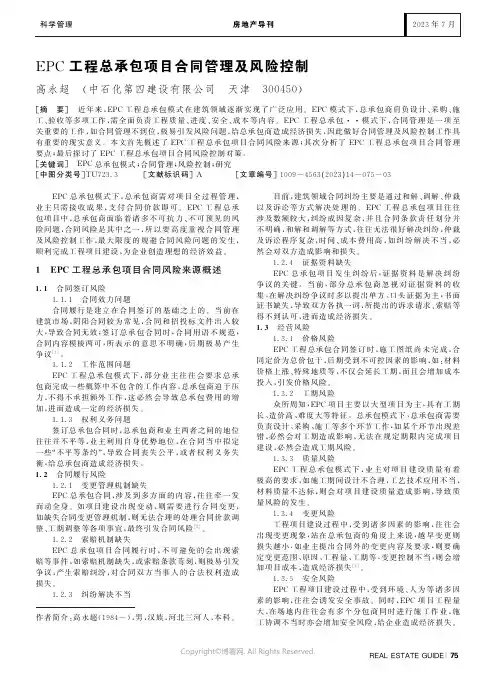

EPC工程总承包项目合同管理及风险控制

EPC工程总承包项目合同管理及风险控制
出现变更现象,站在 总 承 包 商 的 角 度 上 来 说,越 早 变 更 则
损失越小,如业主提 出 合 同 外 的 变 更 内 容 及 要 求,则 要 确
定变更范围、原因、工程量、工期等,变更控制不当,则 会 增
加项目成本,造成经济损失 [3].


5 安全风险
EPC 工程项目建设 过 程 中,受 到 环 境、人 为 等 诸 多 因
得不到认可,进而造成经济损失.

3 经营风险


1 价格风险
EPC 工程总承包合 同 签 订 时,施 工 图 纸 尚 未 完 成,合
同定价为总价包干,后期受到不可控因素的影响,如:材 料
价格上涨、特殊地质等,不仅会延长工期,而且会增加 成 本
投入,引发价格风险.


2 工期风险
众所周知,
加,进而造成一定的经济损失.


3 权利义务问题
签订总承包合同时,总承包商和业主两者之间的 地 位
往往并不平等,业主 利 用 自 身 优 势 地 位,在 合 同 当 中 拟 定
一些“不平等条约”,导 致 合 同 丧 失 公 平,或 者 权 利 义 务 失
衡,给总承包商造成经济损失.

2 合同履行风险
76|REALESTATEGU
I
DE
科学管理
工程竣工结算报告及 结 算 资 料 后 30 天 内 进 行 结 算 审 计,
并 在 结 算 审 计 完 成 后 14 天 内 向 总 承 包 人 付 至 结 算 款
100% .此外,在 验 收 工 作 中,要 重 点 验 收 分 包 商 履 约 情
况,检查工程质量等是否符合合同要求.针对一些大 型 复

浅析EPC工程总承包项目中施工单位的合同管理

浅析EPC工程总承包项目中施工单位的合同管理

浅析EPC工程总承包项目中施工单位的合同管理◎ 何亚群 湖南百舸水利建设股份有限公司摘 要:该文针对EPC总承包项目的施工单位合同管理问题进行研究,通过研究现行EPC项目管理相关规定文献和报告内容,结合实际工程案例,就EPC总承包工程合同管理的重要性、现状、重难点对策进行了阐述分析。

研究表明,EPC项目建设过程中,施工单位合同管理有效性关系到项目成败,对项目成本的管控有举足轻重的作用。

只有进一步完善施工单位合同管理体系,掌握合同重难点及控制方法,才能为项目和企业创造最大的效益。

关键词:EPC项目;合同管理;施工单位;设计单位;联合体1.前言在新时代下,中国建筑业已进入一个工程总承包管理高速发展阶段,从平行发包DBB到总承包EPC,经过多年探索,我国已逐渐形成了与世界接轨的工程项目管理体系。

现阶段,EPC交付方式要求设计院与施工单位建立起合作共赢的关系,而在EPC 项目管理中,合同管理是至关重要的一环。

E P C(E n g i n e e r i n g Procurement Construction),是指承包方受业主委托,按照合同约定对工程建设项目的设计、采购、施工等实行全过程或若干阶段的总承包,并对其所承包工程的质量、安全、费用和进度进行负责。

1984年9月,国务院颁发《关于改革建筑业和基本建设管理体制若干问题的暂行规定》,标志着我国正式开始推行工程总承包。

2020年11月,为指导建设项目工程总承包合同当事人的签约行为,维护合同当事人的合法权益,住房和城乡建设部、市场监管总局对《建设项目工程总承包合同示范文本(试行)》进行了修订,制定了《建设项目工程总承包合同(示范文本)》(以下简称《示范文本》)。

2023年3月1日,中国建设工程造价管理协会主编发布实施《建设项目工程总承包计价规范》。

2.EPC总承包工程合同管理2.1工程概况某水利工程属Ⅳ等工程,采用EPC工程总承包模式,由设计院作为牵头单位,与施工单位组成联合体实施,与建设单位签订了EPC总承包合同。

工程总承包合同管理内容一建

工程总承包合同管理内容一建

工程总承包合同管理是指在工程总承包模式下,对合同的签订、履行、变更、解除和终止等环节进行的管理。

工程总承包模式是指将工程项目的设计、采购、施工、试运行等全过程或部分过程进行整合,由一个承包商承担全部或部分责任,以实现工程项目的整体协调、缩短建设周期、降低成本和提高质量。

在这种模式下,工程总承包合同管理具有以下几个重要内容:1. 合同的签订合同的签订是工程总承包合同管理的第一步,主要包括以下几个方面:(1)明确合同双方的主体资格:发包人和承包人应具备相应的资质和能力,满足合同履行所需的条件。

(2)约定合同内容:包括工程项目的范围、内容、规模、标准、质量要求、工期等。

(3)确定合同价格:合同价格可以根据工程项目的特点和风险,采用总价、单价或成本加酬金等形式。

(4)规定合同的付款方式:包括预付款、进度款、尾款等,以及付款的条件和比例。

(5)约定合同的违约责任:明确双方在合同履行过程中违反合同约定的责任和后果。

2. 合同的履行合同的履行是工程总承包合同管理的核心环节,主要包括以下几个方面:(1)工程设计:承包人应按照发包人的要求,完成工程设计任务,并保证设计质量。

(2)采购管理:承包人应按照合同约定,采购合格的工程材料、设备和服务,并保证采购质量。

(3)施工管理:承包人应按照设计文件和施工规范,组织施工,保证工程质量和安全。

(4)试运行和验收:承包人应负责工程试运行和验收工作,确保工程达到合同约定的要求。

3. 合同的变更、解除和终止合同的变更、解除和终止是工程总承包合同管理的必要环节,主要包括以下几个方面:(1)合同变更:合同双方在合同履行过程中,如需对合同内容进行变更,应签订补充协议,明确变更内容、范围、价格等。

(2)合同解除:合同双方在合同履行过程中,如需解除合同,应按照合同约定或依法办理。

(3)合同终止:合同履行完毕或合同解除、变更后,合同即终止。

合同终止后,承包人应按照合同约定进行工程移交和保修。

建设工程总承包(EPC)模式合同管理研究

建设工程总承包(EPC)模式合同管理研究发布时间:2021-09-10T10:39:49.503Z 来源:《时代建筑》2021年8期4月下作者:卜凡[导读] 随着城市化进程的加快,现代化的建筑工程如同雨后春笋般发展起来,呈现出一片欣欣向荣的繁荣景象,满足了人民群众对居住环境的需求。

伴随着建筑工程项目的增多,与之相关的合同内容也更加复杂,在合同签订的过程中开发商和建筑施工单位往往会面临很多的风险,给双方造成了不可挽回的经济损失。

深圳市光明人才安居有限公司 3207211990062****1 卜凡深圳 518000摘要:随着城市化进程的加快,现代化的建筑工程如同雨后春笋般发展起来,呈现出一片欣欣向荣的繁荣景象,满足了人民群众对居住环境的需求。

伴随着建筑工程项目的增多,与之相关的合同内容也更加复杂,在合同签订的过程中开发商和建筑施工单位往往会面临很多的风险,给双方造成了不可挽回的经济损失。

本文主要就建设工程总承包(EPC)模式合同管理展开讨论,并分析了加强建筑工程总承包(EPC)模式合同管理的重要意义以及当前建筑工程总承包中存在的问题等内容,希望给相关的单位和部门提供一定的借鉴价值。

关键词:建筑工程;总承包(EPC)模式;合同管理一、建筑工程总承包(EPC)模式的相关概述(一)建筑工程总承包(EPC)模式的概述EPC总承包模式,指的是根据合同的约定,总承包商一体化承担工程项目所涉及到的设计环节、采购环节、施工环节、安装环节和调试环节,乃至项目的竣工移交,以期达到项目的设计环节、采购环节、施工各阶段工作能够合理交叉并紧密融合,并对承包工程的质量、工期、成本、安全、环保全面负责的总承包模式。

这一组织模式,使得业主只需要对拟建项目的要求和条件提出一般意向,然后将项目的设计与施工全部委托给某一公司实现,而招标与合同订立时一般采用总价合同为基础,设计—施工总承包商全权负责对整个项目的总成本。

总承包商既可以用自己能力独自完成大部分的设计与施工任务,也可选择某家具有相应资质的设计单位来完成技术设计任务,最后通过招标的方式来选择分包商,业主委托监理工程师对设计—施工总承包商进行合作及监督[1]。

施工总承包管理合同交界面

施工总承包管理合同交界面一、前言随着我国建筑市场的不断发展,施工总承包管理模式得到了广泛的应用。

在这种模式下,业主将整个工程项目的建设任务委托给一个施工总承包管理方,由其负责组织和管理整个项目的施工过程。

施工总承包管理方再根据工程需要,将部分或全部施工任务分包给其他具有相应资质的分包单位。

在这种模式下,合同交界面问题显得尤为重要。

本文将从施工总承包管理合同交界面角度,探讨合同管理、协调沟通、质量控制、安全文明施工等方面的问题。

二、合同交界面1. 合同签订在施工总承包管理模式下,业主与施工总承包管理方签订合同,明确双方的权利和义务。

合同中应包括工程范围、工程质量、工程进度、工程投资、合同价款、违约责任等内容。

同时,合同还应明确分包单位的资质要求、施工范围和责任。

2. 合同管理施工总承包管理方负责整个项目的合同管理,包括合同的履行、变更、解除和终止等。

在合同管理过程中,施工总承包管理方应严格按照合同约定,确保工程质量、进度和安全。

同时,施工总承包管理方还需协调分包单位与业主、设计方、监理方等各方之间的关系,确保项目顺利进行。

3. 协调沟通施工总承包管理方作为项目的执行者,需要与业主、设计方、监理方、分包单位等各方进行有效的协调沟通。

在项目实施过程中,施工总承包管理方应及时向各方报告工程进度、质量情况等信息,确保各方对项目进展有充分的了解。

同时,施工总承包管理方还应积极听取各方意见和建议,改进施工管理,提高项目质量。

4. 质量控制施工总承包管理方应承担工程质量的主要责任。

在施工过程中,施工总承包管理方需对分包单位的施工质量进行监督和检查,确保工程质量符合国家标准和合同要求。

此外,施工总承包管理方还应建立质量管理体系,加强施工过程中的质量控制,防范质量风险。

5. 安全文明施工施工总承包管理方应全面负责项目的安全文明施工。

合同中应明确安全文明施工的要求和标准,施工总承包管理方需制定详细的安全文明施工方案,并监督分包单位严格执行。

施工方总承包模式合同管理方式分析

l y z e s c o n s t r u c t i o n g e n e r a l c o n t r a c t i n g mo d e l c o n t r a c t ma n — a g e me n t wa y i n t h e c u r r e n t ma r k e t e n v i r o n me n t . Ke y wo r ds : ma n a g e me n t ;c h a n g e s ;t h e r i s k
和合 同确认单 价计量模 式进行 支付。( 2 ) 在施工 阶
段, 实际发生 的工程数量与设计 图纸 中的工程量清单
不一致时 , 采 用 实 际发 生 工 程 量 为 准 , 并 按 进 度 工 程
1 总承包管理模 式下的合 同管理 实施 的必 例 ×报价清单工程量 。( 3 ) 在实际施工项 目发生重大 要 性 变更时 , 要 找 出增 加 数 量 和前 期 数 量 的 不 同 点 , 并 进
制、 计量支付 、 工程变更 、 延期索赔 等。并且总承包单 位可以围绕着这些 内容 , 有针对性地制定工作细则和
程 序 控 制 内 容 。在 总 承 包 模 式 下 经 常 会 遇 见 设 计 风
4 计 量 支 付 工 作 中常见 问题
( 1 ) 对工程总价和工程量清单支付计划的理解只
停 留在概念上。一旦现场施工环境发生变化 , 如地质 条件与设 计勘探 不符 、 地形地 貌 与施工 图之 间有差
X i n j i a n g Wu l u mu q i 8 3 0 0 0 0 C h i n a )
Ab s t r a c t : On t h e b a s i s o f t h e i r a c t u a l w o r k e a s e,i t a n a —

EPC总承包模式下工程项目业主合同管理探讨

EPC总承包模式下工程项目业主合同管理探讨EPC总承包模式是一种常见的工程项目管理模式,指的是在一个项目中,由一个承包商承担设计、采购和施工的全部责任。

在EPC总承包模式下,业主与承包商之间会签订一份合同,合同的签订和管理对于项目的顺利进行非常重要。

本文将讨论EPC总承包模式下工程项目业主合同的管理。

业主合同管理包括以下几个方面:合同的签订、变更管理、质量管理、支付管理和索赔管理。

在签订合业主需要明确项目的需求和要求,并与承包商协商确定合同的条款和条件。

应该明确承包商的责任和义务,确保承包商能够按照合同要求完成工程项目。

变更管理是业主合同管理的一个重要环节。

在工程项目进行过程中,由于各种原因,可能需要对合同进行一些变更。

在这种情况下,业主需要与承包商协商并签订变更合同,确保工程项目能够顺利进行。

变更管理需要及时处理,并遵守合同中的相关程序和规定。

质量管理也是业主合同管理的一个关键方面。

工程项目的质量直接影响项目的可持续发展和业主的利益。

业主需要对承包商进行严格的质量管理,确保工程项目能够达到预期的质量要求。

这包括监督承包商的施工过程、检查施工材料和设备的质量,并对施工质量进行评估和验收。

支付管理是业主合同管理中需要重点考虑的一个方面。

在EPC总承包模式下,承包商通常会提前向业主支付一部分费用,以保证项目的顺利进行。

业主需要确保承包商按照合同约定的支付方式和时间进行支付,并适时对承包商的付款申请进行审核和支付。

业主还需要妥善处理与承包商之间可能存在的费用纠纷,确保项目的正常进行。

EPC总承包模式下工程项目业主合同管理是一个复杂而重要的工作。

业主需要根据项目的实际情况,对合同进行全面管理,包括签订、变更、质量、支付和索赔等方面。

只有确保合同管理的规范和高效,才能保证项目的顺利进行,实现业主的利益最大化。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总承包管理模式下合同管理
总承包单位是我国社会主义市场经济条件下自主经营、自负盈亏、自我发展的经济实体,承担着工程施工期内的计划管理、技术管理、质量管理、成本管理、安全管理等责任。

公路工程施工总承包存在两个合同关系:与业主的合同关系,与承包人的合同关系。

总承包作为施工管理的主体,按与业主签订的合同规模、工期、造价、质量等要求对工程全过程实施全面负责,亦建立总包驻地代表对工程计量、工程变更和重要工序、成品、半成品及单项工程验收进行初审签认。

1、总承包管理模式下的合同管理
公路工程施工总承包模式下合同管理主要包括:进度与计划控制、工程变更、计量支付、延期索赔等。

围绕这些工作内容,总包和监理工程师根据项目的特点制订详细的工作细则和程序、使合同管理工作规范化和程序化,以减少合同管理工作中的争端,加快合同问题处理的速度,保证工程质量和进度。

1.1计量支付的管理
1.1.1计量支付的原则和方法
1)计量与支付必须按合同文件有关规定进行;
2)了解工程量清单中各支付项目中所包含的工作内容。

工程量清单中未有支付的项目被认为包含在相邻项目中,不再单独计量;
3)经监理工程师批准开工并经过检验被认为是合格的工程才能计量;
4)应加强变更的管理,制订完善的工程变更程序;
5)建立健全计量支付台帐,防止重计、漏计。

1.1.2计量支付的程序
总承包管理模式中,必须实施两阶段的计量支付管理办法:
1)承包人依据经监理签认的中间质量检验单填写“工程中间计量单”,向总包派驻代表和驻地监理申请计量,总包驻地你表和驻地监理将对分包人的申请计量的项目进行核查,包括查阅图纸、各种记录、原始凭证及实地调查等。

承包人应提供有关资料以证明所申请计量的工程项目的质量和数量情况;
2)承包人根据总包派驻代表和驻地监理答认的中间检验单以及工程计量单,按规定的格式编制月进度支付报表,经驻地监理审查答认扣报总包项目部审核汇总。

3)总包将汇总的月支付报表及所有原始计量资料送监理和业主审查,由监理答发支付证书,业主在合同规定期限内向承包人付款;
4)总包根据批复的月支付证书编制对各承包人的支付证书,并在合同规定期限内向承包人付款;
5)计量支付台帐。

为方便计量管理,防止重计、漏计,总包和承包人利用计算机计量支付软件建立计量数据库,记录分部工程(包括所属变更工程)计量台帐。

1.2工程变更的管理
1.2.1工程变更的处理原则
工程变更应以优化设计、不降低原设计使用要求、尽量降低或少增加工程成本为原则。

变更工程主要包括工程数量增减、结构尺寸改变及新增工程项目等。

1.2.2变更单价的确定
1)总承包对业主的变更工程费用以最终结算为准,结算办法依照《施工总承包补充协议》相关条款执行,中期支付以暂定清单单价为依据,若清单中没有相同或相近的工程项目单价可套用的变更工程单价,由业主、监理、总包三方协调确定;
2)总承包对承包人的变更半价的确定根据施工招标文件有关条款确定。

变更做人的原则为:中标工程量清单有相同项目或相近项目单价且估价合理,可套用此单价;若清单中单价估价
不合理不能套用,或既无相同项目亦无相近项目单价可套用,则承包人需编制单价分析表,由总包、监理、承包人三方协商而定,暂不能达成一致意见时,可采用暂定单价作为中期支付的依据,最终变更单价的确定待结算时依据合同条款办理。

1.2.3变更管理程序
1)由承包人或总包提出的变更申请,承包人或总包应经现场调查后提出变更方案,监理工程师和业主现场考察后确定方案,然后由监理工程师和业主现场考察后确定方案,然后由监理工程师按审查后工程数量下达工程变更令;
2)由业主或监理提出的变更,由监理下发变更通知,附变更工程设计图。

承包人按图施工,并技图纸或现场复测计算工程数量报监理工程师审查,监理工程师审查后按权限下达工程变更令。

1.3计划进度管理
工程进度控制是工程三大目标之一。

总包对计划进度的控制包括两个方面:对承包人工程计划的审查和对进度计划执行情况的监督与落实。

1.3.1施工计划的审查批复
施工进度的审查要考虑:工期和时间安排的合理性、动员阶段施工准备的可靠性、计划目标与施工能力的适应性。

并对各种计划上扫的时间、编制办法、调整过程作详细具体的规定,为工程有组织、有计划的进行提供了保障。

1.3.2工程进度计划管理的措施
1)落实进度控制人员,有专人负责,明确任务和职责,及时了解工程进度;
2)建立进度协调组织(包括业主、监理、总包、承包人和当地政府有关代表)加大施工协调工作力度;
3)制订奖惩措施。

1.3.4延期索赔的处理
处理延期索赔应注意做好以下工作:
1)延期索赔事件发生后,要及时到现场调查,了解事件发生的原因,确定事件性质,分清风险的归属;
2)事件发生过程中,督促承包人对各有关细节应做详细记录(包括照片),并由驻地工程师签认;
3)事件发生过程中,与有关各方积极协调配合,消除引起延期索赔的因素,减少损失;4)按合同有关规定审核索赔资料,并积极与业主、监理协商,取得一致意见。

2、总承包管理模式下的合同风险
工程总承包管理模式下的合同风险有:设计风险、施工风险、意外风险、物价风险、工程变更等。

2.1设计风险
设计风险包括的内容较广,除合同规定的重大变更允许总价调整以外设计文件的错漏、设计失误与不周引起工程变更的风险均由总承包单位负担,其中设计单位的资质信誉、设计与施工的年限差距是影响设计风险的主要因素之一。

2.2施工风险
在施工过程中,隐蔽工程(包括基础工程、软基处理等)是投资突破的主要项目;如设计与实际地形不符导致桩基变化、软基处理设计的范围、厚度不能满足要求等情况;这些对于具有经验的承包人也是很难预料的。

2.3意外风险
由总承包单位向保险公司购买工程一切保险、第三者责任险和其它应买险种保单,以确保工程在遭受意外风险或其他人为责任事故时,能得到合理补偿并免除承担涉外赔偿或其他责
任。

2.4物价风险
为了保证工程质量,业主向总承包人供应主要材料,如水泥、钢筋、钢绞线、沥青等,物价上涨的风险会在我国建设市场宏观调控的大形势下逐渐减少。

2.5工程变更
由于地方远期发展的要求,地方政府会提出一些新暗的工程项目,或要求提高某单项工程标准,由此增加的费用将会按总承包合同条款的双方约定分别承担。

尤其是(2.2)和(2.5)两点,业主与总承包单位往往分歧较大,如何恰当地分担以上风险,加强对施工进度的管理,有效的进行工期质量及费用控制,充分发挥总承包施工管理和技术优势,是施工总承包管理模式成功的关键所在。

3体会与建议
1)合同文件是处理合同问题的准则,组成合同文件的技术规范、图纸、协议书等是处理合同问题的依据。

只有熟悉合同,准确理解合同,才能有效地处理合同问题,维护总承包和承包人的利益。

2)注意事实和证据,一程中应及时收集原始资料,如现场测量、记录与签认、拍照等。

及时解决工程中出现的问题,减少额外费用的发生。

3)总承包单位应充分与业主、监理工程师、承包人及有关方面沟通,协调处理施工过程中出现的问题,促成工程顺利进行。
