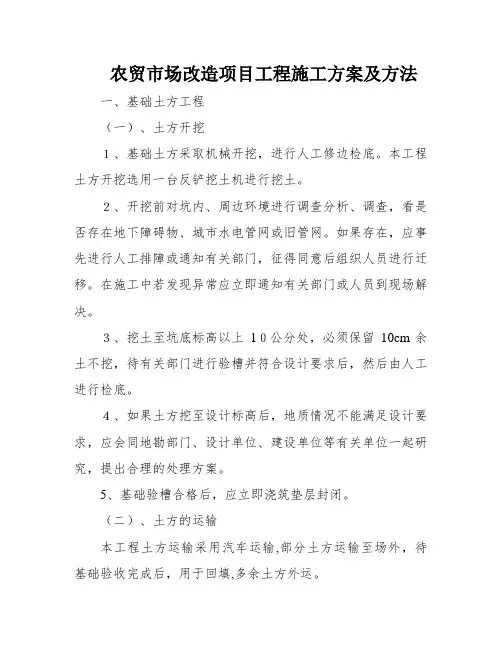

农贸市场改造项目工程施工方案及方法一、基础土方工程(一)、土方开挖1、基础土方采取机械开挖,进行人工修边检底。

本工程土方开挖选用一台反铲挖土机进行挖土。

2、开挖前对坑内、周边环境进行调查分析、调查,看是否存在地下障碍物、城市水电管网或旧管网。

如果存在,应事先进行人工排障或通知有关部门,征得同意后组织人员进行迁移。

在施工中若发现异常应立即通知有关部门或人员到现场解决。

3、挖土至坑底标高以上10公分处,必须保留10cm余土不挖,待有关部门进行验槽并符合设计要求后,然后由人工进行检底。

4、如果土方挖至设计标高后,地质情况不能满足设计要求,应会同地勘部门、设计单位、建设单位等有关单位一起研究,提出合理的处理方案。

5、基础验槽合格后,应立即浇筑垫层封闭。

(二)、土方的运输本工程土方运输采用汽车运输,部分土方运输至场外,待基础验收完成后,用于回填,多余土方外运。

为减少污染,停放土方运输车辆的市政道路应用草袋铺垫,土方运输车开出施工现场时必须用水冲洗干净车轮,并用彩条布盖严车厢以防渣土在运输途中漏撒。

土方运输车队应停放整齐、进出有序、交通组织通畅。

二、基础工程(一)基本类型本工程有两种基础类型:砖砌条形基础和钢柱下独立基础。

(2)砖条形基础施工(1)、施工工艺:放线→土方开挖→验槽→垫层施工→放线→支模板→浇筑砼→养护→砌砖基础→防潮层(2)操作要点:根据地勘报告和规定,基坑开挖应按1:0.33放坡。

当基础开挖达到设计标高时,预留10cm厚的土层,暂不开挖。

邀请监理单位、设计单位、地勘单位、质检部门、甲方负责现场,共同参与验槽工作,共同核实基坑底部地质条件是否满足设计要求。

如符合要求,可开挖预留的10cm土层,然后浇筑垫层混凝土。

如不符合要求,确定超挖深度和超挖处理方法,然后进行第二次验槽。

坦克检查要分批进行,不能太分散。

经验槽符合要求后,即可浇筑垫层混凝土。

待浇筑的垫层混凝土达到一定强度后,放线并在其上支撑基础踏步模板,基础模板采用组合钢模板水平拼装。

农贸市场改造施工组织设计

农贸市场改造施工组织设计

农贸市场改造施工组织设计农贸市场改造施工组织设计一、引言农贸市场是农村和城市之间的重要桥梁,是农民销售农产品的主要渠道,也是居民购买新鲜农产品的首选场所。

随着社会的发展和人民生活水平的提高,农贸市场的改造升级成为了必要的选择。

本文将详细阐述农贸市场改造的施工组织设计,旨在为农贸市场的改造提供参考。

二、施工组织设计1.施工流程:确定施工范围和目标,评估施工难度和风险,制定施工计划,进行施工前准备,实施施工,完成验收。

2.安全管理:确保施工期间的安全,包括工人安全、现场安全和环境保护。

3.质量控制:确保改造后的农贸市场符合设计要求,保证产品质量。

4.成本控制:有效控制施工成本,合理使用资金。

5.进度控制:按照施工计划,保证施工进度。

6.施工现场协调:协调好各施工队伍的工作,确保施工顺利进行。

7.设计变更:根据实际情况,进行设计变更。

8.风险控制:预测可能出现的风险,制定应对措施。

三、施工过程中的问题及解决方案1.人员管理:加强工人的安全教育和技能培训,提高工人的安全意识和技能水平。

2.施工质量:加强质量监管,严格按照施工图纸和技术规范进行施工。

3.材料选购:选择质量可靠、价格合理的材料,确保产品质量。

4.施工进度:加强进度控制,确保施工进度符合计划。

5.成本控制:合理控制施工成本,避免超支。

6.风险管理:制定风险控制方案,及时处理可能出现的安全事故和其他风险。

四、总结农贸市场改造施工组织设计是农贸市场改造过程中的重要环节,需要全面考虑施工流程、安全管理、质量控制、成本控制、进度控制、施工现场协调、设计变更和风险控制等方面。

在施工过程中,需要针对可能出现的问题制定相应的解决方案,确保改造后的农贸市场符合设计要求,提高市场竞争力,为农民和居民提供更好的销售和购物环境。

农贸市场建设项目装饰工程施工方案

农贸市场建设项目装饰工程施工方案

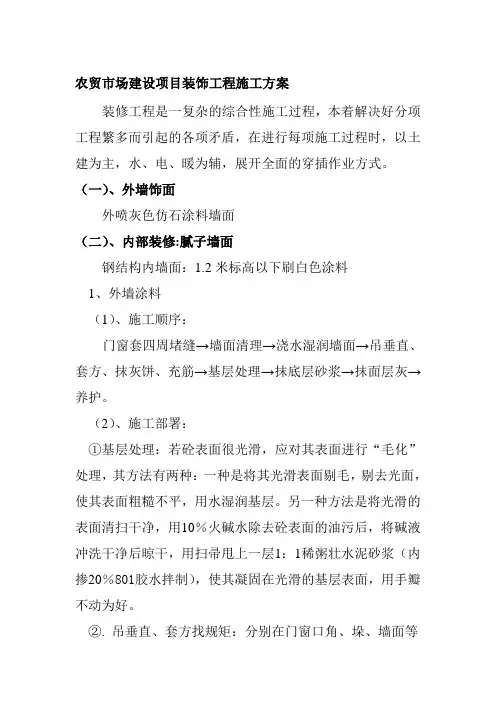

农贸市场建设项目装饰工程施工方案装修工程是一复杂的综合性施工过程,本着解决好分项工程繁多而引起的各项矛盾,在进行每项施工过程时,以土建为主,水、电、暖为辅,展开全面的穿插作业方式。

(一)、外墙饰面外喷灰色仿石涂料墙面(二)、内部装修:腻子墙面钢结构内墙面:1.2米标高以下刷白色涂料1、外墙涂料(1)、施工顺序:门窗套四周堵缝→墙面清理→浇水湿润墙面→吊垂直、套方、抹灰饼、充筋→基层处理→抹底层砂浆→抹面层灰→养护。

(2)、施工部署:①基层处理:若砼表面很光滑,应对其表面进行“毛化”处理,其方法有两种:一种是将其光滑表面剔毛,剔去光面,使其表面粗糙不平,用水湿润基层。

另一种方法是将光滑的表面清扫干净,用10%火碱水除去砼表面的油污后,将碱液冲洗干净后晾干,用扫帚甩上一层1:1稀粥壮水泥砂浆(内掺20%801胶水拌制),使其凝固在光滑的基层表面,用手瓣不动为好。

②. 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。

③.抹灰层砂浆;刷掺水重20%的801胶水泥沙浆一道,(水灰比为0.4-0.5)紧跟抹1:2水泥砂浆,每遍厚度为5-7mm,应分层与所充筋抹平,并用刮杠刮平、找直、木抹子搓毛。

④.抹面层砂浆:底层灰抹好后,第二天即可抹面层砂浆,首先将墙面润湿,抹面层砂浆,厚度为5-8mm。

将砂浆抹在墙上后用刮杆刮平,木抹子搓毛,铁抹子溜光、压实。

待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。

⑤.滴水线(槽):在檐口、窗台板、窗媚、阳台板、和突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。

流水线(槽)距外表面不应小于40mm,滴水线应保证其坡向正确。

⑥.内墙抹灰在遇到安装管线剔洞、凹槽时应采用细石混凝土填补,且无空鼓后方可抹灰。

⑦.在抹灰过程中派专人负责抹灰质量控制,达不到标准的必须作返工处理。

2025年现代化农贸市场施工方案(市场功能与布局)

2025年现代化农贸市场施工方案(市场功能与布局)

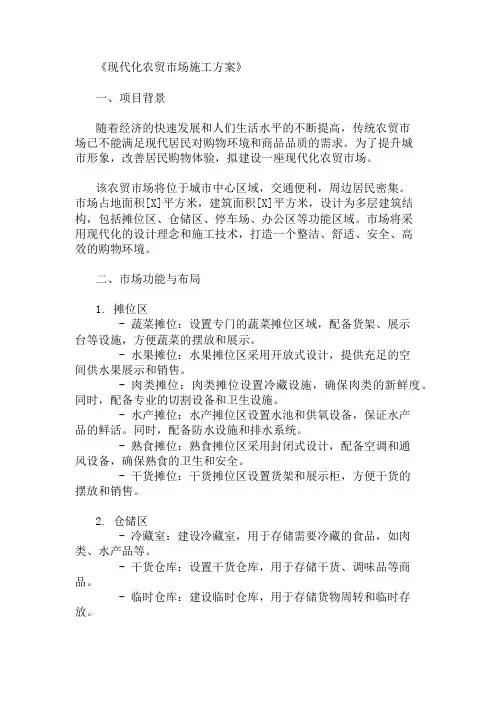

《现代化农贸市场施工方案》一、项目背景随着经济的快速发展和人们生活水平的不断提高,传统农贸市场已不能满足现代居民对购物环境和商品品质的需求。

为了提升城市形象,改善居民购物体验,拟建设一座现代化农贸市场。

该农贸市场将位于城市中心区域,交通便利,周边居民密集。

市场占地面积[X]平方米,建筑面积[X]平方米,设计为多层建筑结构,包括摊位区、仓储区、停车场、办公区等功能区域。

市场将采用现代化的设计理念和施工技术,打造一个整洁、舒适、安全、高效的购物环境。

二、市场功能与布局1. 摊位区- 蔬菜摊位:设置专门的蔬菜摊位区域,配备货架、展示台等设施,方便蔬菜的摆放和展示。

- 水果摊位:水果摊位区采用开放式设计,提供充足的空间供水果展示和销售。

- 肉类摊位:肉类摊位设置冷藏设施,确保肉类的新鲜度。

同时,配备专业的切割设备和卫生设施。

- 水产摊位:水产摊位区设置水池和供氧设备,保证水产品的鲜活。

同时,配备防水设施和排水系统。

- 熟食摊位:熟食摊位区采用封闭式设计,配备空调和通风设备,确保熟食的卫生和安全。

- 干货摊位:干货摊位区设置货架和展示柜,方便干货的摆放和销售。

2. 仓储区- 冷藏室:建设冷藏室,用于存储需要冷藏的食品,如肉类、水产品等。

- 干货仓库:设置干货仓库,用于存储干货、调味品等商品。

- 临时仓库:建设临时仓库,用于存储货物周转和临时存放。

3. 停车场- 机动车停车场:设置机动车停车场,满足消费者和商户的停车需求。

- 非机动车停车场:设置非机动车停车场,方便消费者停放自行车、电动车等。

4. 办公区- 管理办公室:设置管理办公室,用于市场管理人员办公和处理日常事务。

- 会议室:建设会议室,用于召开市场管理会议和商户培训等活动。

- 监控室:设置监控室,安装监控设备,对市场进行全方位监控,确保市场的安全。

三、施工步骤1. 场地平整- 对施工现场进行清理和平整,清除杂物和障碍物,确保施工场地的平整。

- 根据设计要求,对场地进行填方和挖方,使场地达到设计标高。

农贸市场工程施工设计方案

农贸市场工程施工设计方案

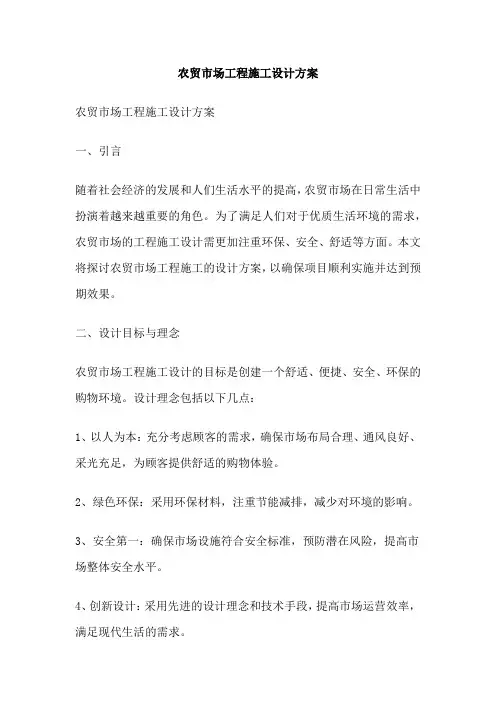

农贸市场工程施工设计方案农贸市场工程施工设计方案一、引言随着社会经济的发展和人们生活水平的提高,农贸市场在日常生活中扮演着越来越重要的角色。

为了满足人们对于优质生活环境的需求,农贸市场的工程施工设计需更加注重环保、安全、舒适等方面。

本文将探讨农贸市场工程施工的设计方案,以确保项目顺利实施并达到预期效果。

二、设计目标与理念农贸市场工程施工设计的目标是创建一个舒适、便捷、安全、环保的购物环境。

设计理念包括以下几点:1、以人为本:充分考虑顾客的需求,确保市场布局合理、通风良好、采光充足,为顾客提供舒适的购物体验。

2、绿色环保:采用环保材料,注重节能减排,减少对环境的影响。

3、安全第一:确保市场设施符合安全标准,预防潜在风险,提高市场整体安全水平。

4、创新设计:采用先进的设计理念和技术手段,提高市场运营效率,满足现代生活的需求。

三、工程施工设计1、施工流程:首先进行地质勘察,确保市场选址安全;接着进行建筑设计、材料采购、施工队伍组建等准备工作;随后进入施工阶段,包括地基基础工程、主体结构工程、室内外装修工程等;最后进行设备安装、调试和竣工验收。

2、施工安全:制定严格的施工安全制度,加强安全教育,确保施工过程中的安全。

针对可能出现的风险,提前制定应急预案,减少事故发生的可能性。

3、施工环保:选用环保材料,减少资源浪费和环境污染。

同时,加强施工过程中的扬尘、噪音控制,降低对周边居民的生活影响。

四、市场设施与环境1、市场设施:配置先进的电子秤、消毒设备等设施,提高交易效率,保障食品安全。

同时,设置充足的停车位,方便顾客停车。

2、市场环境:保持市场内外的整洁卫生,定期进行消毒处理。

营造良好的购物氛围,提高顾客的购物体验。

五、总结农贸市场工程施工设计是确保市场顺利运营的关键环节。

在工程实施过程中,应充分考虑以人为本、绿色环保、安全第一和创新设计等方面的要求。

通过科学的施工设计和完备的市场设施,我们可以创造一个舒适、便捷、安全、环保的购物环境,满足人们日益增长的消费需求。

农贸市场建设方案

农贸市场建设方案

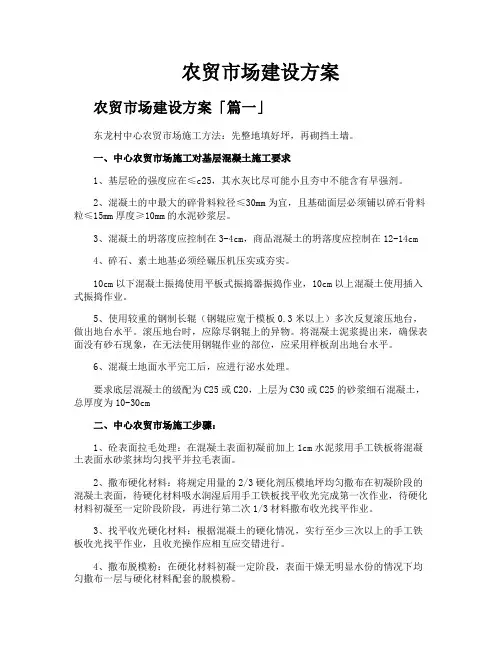

农贸市场建设方案农贸市场建设方案「篇一」东龙村中心农贸市场施工方法:先整地填好坪,再砌挡土墙。

一、中心农贸市场施工对基层混凝土施工要求1、基层砼的强度应在≤c25,其水灰比尽可能小且夯中不能含有早强剂。

2、混凝土的中最大的碎骨料粒径≤30mm为宜,且基础面层必须铺以碎石骨料粒≤15mm厚度≥10mm的水泥砂浆层。

3、混凝土的坍落度应控制在3-4cm,商品混凝土的坍落度应控制在12-14cm4、碎石、素土地基必须经碾压机压实或夯实。

10cm以下混凝土振捣使用平板式振捣器振捣作业,10cm以上混凝土使用插入式振捣作业。

5、使用较重的钢制长辊(钢辊应宽于模板0.3米以上)多次反复滚压地台,做出地台水平。

滚压地台时,应除尽钢辊上的异物。

将混凝土泥浆提出来,确保表面没有砂石现象,在无法使用钢辊作业的部位,应采用样板刮出地台水平。

6、混凝土地面水平完工后,应进行泌水处理。

要求底层混凝土的级配为C25或C20,上层为C30或C25的砂浆细石混凝土,总厚度为10-30cm二、中心农贸市场施工步骤:1、砼表面拉毛处理:在混凝土表面初凝前加上1cm水泥浆用手工铁板将混凝土表面水砂浆抹均匀找平并拉毛表面。

2、撒布硬化材料:将规定用量的2/3硬化剂压模地坪均匀撒布在初凝阶段的混凝土表面,待硬化材料吸水润湿后用手工铁板找平收光完成第一次作业,待硬化材料初凝至一定阶段阶段,再进行第二次1/3材料撒布收光找平作业。

3、找平收光硬化材料:根据混凝土的硬化情况,实行至少三次以上的手工铁板收光找平作业,且收光操作应相互应交错进行。

4、撒布脱模粉:在硬化材料初凝一定阶段,表面干燥无明显水份的情况下均匀撒布一层与硬化材料配套的脱模粉。

5、用模具压制图案,保持模具固定平整,压制图案要一次成型不能重压。

6、实现各种设计款式、纹理和色彩,也可以多种色彩交互设计。

三、中心农贸市场后期养护及要求中心农贸市场材料的施工一般在室外进行,应防止在雨天及大风天气进行,施工环境温度一般在2摄氏度以上。

农贸市场项目施工方案

农贸市场项目施工方案

第一章、施工方案与技术措施地面硬化工程一、场平土施工1.施工工序:施工准备→基底处理(去除绿化植被) →挖土和分层填筑摊铺整平 (洒水或翻晒) →机械碾压→面层修整1)开挖方法采用挖掘机或装载机开挖配合自卸汽车运输, 开挖自上而下, 先将植物及树根等杂物清除运弃, 再将挖出来的土方回填到运输到1.5km外的填方区 (炉区、罐区、脱硫及焚烧区) , 多余的土方运至业主指定的弃土地点。

土方开挖难点: 原料区和备煤区施工面积大,挖土量大,土方需要大量外运。

厂区处于沙土环境中,运输车辆无法在现有的沙土环境下载重行驶。

需铺设设施工便道6m宽 (俩两车并行),厚300mm经碾压的红泥路。

原料场区需铺设600m便道2条,产品区需铺设230m长施工便道3条。

具体如图2)开挖标高控制待挖至接近地面设计标高时,要加强测量,其方法如下:在挖方区边界根据方格桩 (每30m设一桩)设置高程控制桩,并在控制桩上挂线, 挂线时要预留一定的碾压下沉量3cm~ 5cm,使其碾压后的高程正好与设计高程一致。

在底基层恢复中线,施工过程中,标桩如有丢失或移动,及时补桩抄平。

3) 填筑施工其工艺流程如下所示:施工准备→基底处理→分层填筑摊铺整平→水渗→机械碾压→面层修整→检验签证。

土石方填筑前,先对需填场地进行测量放样, 清除表土及不适宜材料。

按规范要求清理现场并定好控制桩位后,经监理工程师同意方可进行填筑作业。

砂性土应将原地面以下20~30cm的土翻松, 再同新填土料一起重新压实。

填筑采用全断面水平分层填筑。

当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度。

最上一层填土既不能太厚又不能太薄, 太厚了压实度达不到,太薄了上层土易脱皮,不能很好结合。

根据现场土质及现场试压情况留准虚高,使碾压后的高程符合质量标准。

二、红泥、水稳层施工1、红泥运输和堆放1) 集料用装载机或挖掘机装车, 自卸汽车运输。

装车时,注意每车的装载数量基本相等。

2024年农贸市场达标提升工程实施方案(2篇)

2024年农贸市场达标提升工程实施方案(2篇)

2024年农贸市场达标提升工程实施方案实施方案:2024年农贸市场达标提升工程一、背景分析农贸市场是城市居民获取新鲜农产品的重要途径,对保障居民生活品质、促进农产品流通具有重要作用。

然而,当前许多农贸市场存在设施老化、卫生条件差、管理混乱等问题,不满足居民需求,也不符合现代化管理标准。

因此,为了提升农贸市场的整体品质,实施农贸市场达标提升工程势在必行。

二、目标与任务1. 目标:实现农贸市场的设施改造、卫生提升、管理标准化,提升市场服务品质,满足居民需求。

2. 任务:① 建立市场改造工作机构,负责协调市场改造计划、方案的制定与落实;② 开展市场现状调研,摸清农贸市场改造需求;③ 制定详细的市场改造计划,明确改造目标、步骤和时间节点;④ 进行市场设施改造,包括灯光、排水、通风、电力设施等更新升级;⑤ 加强市场卫生管理,包括垃圾处理、卫生间改造、消毒等;⑥ 建立市场管理规范,明确市场管理职责、服务标准,并加强监督检查;⑦ 增加农产品品种和供应,提升市场的竞争力和吸引力。

三、工作内容和措施1. 市场改造计划① 成立市场改造工作机构,组织专业人员制定市场改造计划;② 结合市场现状调研结果,明确改造范围、目标和重点;③ 制定详细的改造步骤和时间节点,确保工程实施有序进行。

2. 设施改造① 对农贸市场的基础设施进行评估,确定需要改造的设施和项目;② 更新设施,包括照明、排水、通风、电力设施等,提升市场环境舒适度;③ 注重节能环保,选用环保材料和设备,提高设施使用寿命。

3. 卫生提升① 对市场的卫生状况进行评估,了解存在的问题;② 加强垃圾分类和处理,建立健全的垃圾清运机制;③ 升级改造卫生间,提供更加舒适和洁净的卫生环境;④ 定期对市场进行消毒,确保食品安全和卫生放心。

4. 市场管理规范① 制定市场管理规范,明确市场管理职责和行为准则;② 建立健全市场管委会,负责市场的日常管理和服务;③ 加强市场监管,对市场内经营者进行准入管理和业务培训;④ 定期进行市场检查,发现问题及时整改和处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

农贸市场建设项目过程施工方案一、测量定位放线及轴线标高控制方案1、基础工程施工顺序:测量放线→土方开挖→钎探、验槽→混凝土垫层→柱放线→柱钢筋→柱模板→柱混凝土→拆模养护→标高放线→粱模板→梁钢筋→梁混凝土→养护→外墙防水防腐→基础土方回填。

根据图纸绘制放线图→补测控制标点并埋设控制桩→检测校核并验收签字→使用定位桩进行放线及标高测定→验线并做好验线放线记录。

2、土方开挖阶段:结合规划红线图及施工总平面图定位。

3、基础施工阶段:利用矩形网边上设置的轴线控制点用经纬仪直接向基槽内投点放线,而后展开放出其它轴线及边线。

4、标高控制由业主提供的水准点,经监理工程师和技术负责人复验后引测至施工现场,并在附近永久性构筑物及轴线控制桩上做出标识。

5、控制网设置,网点测试完毕后,须经有关部门及监理工程师闭合差校核,合格签字后方可使用,并报规划部门验线确认。

6、控制点采用埋设永久性预制砼控制桩。

7、建筑物各层轴线或模板边线应弹出墨线以便复核,关键部位应用红油漆做三角标记,且控制线在外墙也应作相应标记,以便控制外墙砌体和外装修的垂直控制基准线。

8、为提高放线定位的准确度,仪器必须定期进行校验,同时应采取相应的措施,以消除“人为偏差”和减小误差影响,保证建筑轴线定位的准确性。

9、基础砼拆模后,立即用仪器将±0.000标高线从标准基点引测至基础以便控制轴线,并用红漆做出三角形状标明,然后用钢尺配合经纬仪逐层丈量标高,每层标注一次,并及时复核,校正误差,此外室内均应弹±50线以控制门窗洞口、设备预埋位置尺寸。

测量竖向垂直度时,每隔3-5条轴线选取一条竖向控制轴线,各层均应由初始控制线向上投测,层间垂直度测量偏差不应超过3mm,建筑全高度垂直度测量偏差不应超过3H/10000(H为建筑总高度),且不应大于10mm。

建筑物平面控制网的控制线,应包括建筑物的主轴线,其测度精度不低于1/10000,其测角精度不超过20。

10、建筑的标高控制根据复核后的水准点求已知高程点引测,引测高程采用往返沿测法和附合测法两种方法,测量的闭合差不应超过±5√n mm(n为测站数)或±20√L mm(L为测线长度)。

二、基坑开挖施工方案本工程拟建场区持力层为卵石层,地基承载力标准值为fk=300Kpa,基底设计标高-1.7m。

1、施工准备(1)、主要机具:反铲挖掘机1台、自卸汽车6辆、铁锹、手推车、小白线、钢卷尺等。

(2)、作业条件:①.土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。

②.建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。

③.夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。

④.施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。

⑤.在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。

⑥.熟悉图纸,做好技术交底。

(3)、操作工艺①.工艺流程:②.坡度的确定:因为本工程勘察范围内未见地下水,场地土为中硬土,属Ⅱ建筑场地,故确定放坡坡度为1:0.75。

③.开挖顺序:根据放出的开挖边线,由南向北沿端头以倒退行驶的方法开挖。

自卸汽车配置在开挖机的后面装运土。

④.在开挖过程中,应随时检查坑壁和边坡的状态。

发现问题,随时进行处理,以防基坑坍塌。

⑤.开挖基坑,不得挖至设计标高以下,应保留30cm左右由人工进行清底,以防对基底土质扰动。

⑥.在机械挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。

⑦.修帮和清底。

在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留土层挖走。

同时由两端轴线引桩拉通线,检查距槽边尺寸,确定基坑宽标准,以此修整基坑边。

最后清除基坑土方。

⑧.基坑底修理铲平后,进行质量检查验收。

(4)、开挖过程中应注意的问题:①. 在开挖过程中,应随时检查槽壁和边坡的状态。

根据土质变化情况,应做好基坑的支撑准备,以防塌陷。

②土方开挖时应经常校核其平面位置,水平标高,和边坡坡度是否符合设计要求。

③. 土方开挖不得超过基底设计标高,如个别地方超挖时其处理方法应取得设计单位书面同意。

④. 开挖至基底设计标高,如果与地质勘察报告不符的情况时应及时通知地质勘察设计等有关单位。

⑤. 土方开挖时应将开挖范围外 1.5m处沿基坑搭设安全防护栏,用密目网全封闭,夜间应设置照明设施,并设有明显标志。

⑥.基础开挖完成后及时进行钎探测试,每隔2m设置一个测试点,采用10公斤重套锤,DN25 钢钎1.8m高,用套锤将钢钎砸入基底土层,并做好记录,钎探完后,在基底上设置垫层标高,每隔2米测设一个标高并做上灰饼。

⑦基槽开挖完毕自检合格后,应通知有关人员验槽,确认后办理《地基验槽记录》,方可进行下道工序。

三、基础结构施工方案(一)、钢筋工程施工方案1、钢材使用要求:钢筋进场按照计划分批分量进入施工现场,进场时要检验钢材出厂合格证及质保单。

同时现场试验员要配合监理、业主按照规范执行好见证取样,做好钢筋复试检测工作。

检测通过后方可投入使用。

2、钢筋的加工2.1、钢筋采用现场加工方式,随加工随使用。

钢筋配筋工作由负责土建施工的专职配筋人员严格按照《混凝土结构工程施工及验收规范》(GB 50204-2002)和设计要求执行。

2.2、项目根据工程施工进度和现场储料能力编制钢筋加工和供应计划,根据日供应计划加工。

2.3、钢筋的堆放:钢筋要堆放在现场指定的场地内,钢筋要集中堆放并进行挂牌标识,标识要注明使用部位、规格、数量、尺寸等内容。

钢筋标识牌要统一、一致。

对成品和半成品钢筋下面设方木支垫,表面用防雨布遮盖,防止钢筋的锈蚀及污染。

2. 4、放样:设专职技术员放样、细部出大样图。

放样严格按设计要求、03G101、GB50204-2002规定执行。

钢筋配料单经审核无误后方可下料,施工过程中随时注意设计变更,洽商、掌握施工中结构变化情况。

2.5、交底:组织加工人员学习规范及标准、详细进行技术及下料原则交底。

2. 6、放线:其中顶(底)板钢筋绑扎完毕后、弹出墙、柱位置轴线及支模边线,校核准确。

2. 7、定位:在梁板筋绑扎完毕后,按照放好的边线、在顶板筋上绑扎牢固附加筋,在墙柱主筋上绑扎牢固附加筋(附加筋控制好立筋间距及保护层),两附加筋绑扎点焊牢固。

2. 8、钢筋绑扎安装:2.8.1基础地梁钢筋连接,上排钢筋在支座1/3范围内连接、下排在距中l/3范围内连接。

各受力钢筋之间的接头位置应相互错开,在任一接头中心至长度为钢筋直径的35倍的区段范围内,有接头的钢筋受力截面面积不得超过受力钢筋总截面面积的50%。

2.8.2门窗洞口加固筋与墙体钢筋同时绑扎,钢筋位置要符合设计要求。

2.8.3柱钢筋绑扎:(柱钢筋连接采用套筒冷挤压)2.8.3.1工艺流程:放柱边线——沿线剔凿砼软弱层——钢筋调直——绑扎柱竖向钢筋——套箍筋——画箍筋分档控制线——绑扎箍筋——安装保护层砼垫块——验收。

2.8.3.2基础钢筋位置要求严格,是施工控制的一个重点。

在绑扎之前,先在垫层上放出柱轴线,边线等,为便于在绑扎过程中进行质量检查,防止发生插筋遗漏,放好线检查无误后,在柱子等处弹好墨线。

2.8.3.3柱钢筋与基础连接:柱的纵向钢筋要贯通基础而插入到基底。

基础插筋底部设90度弯钩,弯钩尺寸按图纸。

2.8.3.4调整施工缝处钢筋后、计算柱箍筋数量、按箍筋接口循环错开方式套入主筋、柱内钢筋最底机械接头点距楼板面750mm。

连接好后划箍筋位置线绑扎箍筋、第一个箍筋离砼面为50mm以便清除杂物及焊渣;主筋上安装环形砼垫块以确保保护层厚度准确,柱主筋保护层厚度为30mm。

2.8.3.5当上下柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁钢筋之前,先行划分准确。

梁、柱节点、钢箍加密区等构造钢筋,必须按设计和抗震标准,认真绑扎,不得遗漏。

2.8.3.6柱钢筋接高:因楼层较高,故按每层接高一次施工。

柱、梁的箍筋必须呈封闭性,开口处设135度弯钩,弯钩外平直段长度不小于10d。

2.8.3.7柱主筋采用定位夹具固定控制,首先采用定位卡在浇筑混凝土前将定位卡套在柱筋的顶端,用绑扣将柱筋紧靠在定位卡上,控制钢筋间距位置,下部用砼垫块控制保护层厚度。

2.8.3.8控制柱节点部位密箍区采用先将梁主筋就位,再按尺寸绑扎密箍,保证结构受力合理传递。

2.8.4梁钢筋绑扎:1)工艺流程:梁模板验完——在模板侧帮上画箍筋分档标记——放箍筋——穿梁下铁钢筋并与箍筋绑扎——穿梁上铁钢筋并与箍筋绑扎——安装保护层垫块——验收平板钢筋施工工艺流程:核验梁板模板标高――弹线(底层钢筋位置及预留孔线)—摆放绑扎底层钢筋—电工配管—绑扎铁马凳及上层钢筋—铺设马道—支放垫块—安放固定预留孔模具—施工缝封挡—自检、互检、交接检—报监理隐检。

2)箍筋入模前,用气泵将模内的木屑等杂物吹出,然后按照箍筋间距在模板侧帮上画分档标记,将箍筋放入模内后,按照先下铁、后上铁的顺序将梁主筋与箍筋逐点绑扎牢固。

板筋绑扎前,清理模板上的杂物,弹好钢筋间距线,先绑底层筋,待管线安装后再绑上层筋。

板的纵向受拉筋锚固长度为45d、钢筋排距采用马凳铁控制、双向板的长跨底层筋置於短跨底层筋之上。

下排钢筋弯钩向上、上排钢筋弯钩向下,均不得平躺。

3)所有楼板外围的两行纵横向钢筋的交叉点,用铁丝全部扎牢,其余部分可用梅花形绑牢。

扎丝绑扎钢筋的拧扣丝尾均向结构件内侧,确保丝尾不触模板。

楼板内上下层钢筋用φ12钢筋马凳控制位置,数量每平方米不少于一只。

4)主次梁钢筋同时配合施工,板、次梁与主梁交叉处,板的钢筋在上,次梁钢筋在中层,主梁钢筋在下。

梁板下排钢筋接头位置在距支座1/3范围内,上排钢筋接头在跨中1/3范围内,粱箍筋绑扎前在主筋上划好箍筋间距线,梁内纵筋绑扎接头范围内箍筋按间距100mm加密。

5)电线接线盒的固定:采用附加φ8的钢筋的方法将电线盒焊接定位。

6)预留钢筋:梁柱模支设完成后,依据图纸要求放出预留构造柱和埋件的位置线,就位后进行加固,在混凝土浇筑时设专人检查校正。

7)预留洞、门窗洞的加强筋,梁柱钢筋的锚固:根据图纸的要求设置预留洞口、门窗洞口等的加强筋、加设措施筋焊接固定,防止混凝土浇筑时移位,对梁柱钢筋锚固长度重点控制。

8)钢筋保护层控制:柱30mm、梁25mm、板15mm;钢筋保护层控制采用砂浆垫块,剪力墙钢筋采用梯子凳,确保钢筋保护层厚度。

柱顶部设钢筋定位卡,楼板负筋设ф10的马凳钢筋,钢筋马凳每平米不少于1个,浇筑砼时还必须设专人修整,保证负弯矩钢筋的正确位置。
