赤峰至撒力巴段高速公路投标文件施组设计文字说明
赤通高速公路赤撒段工程概况

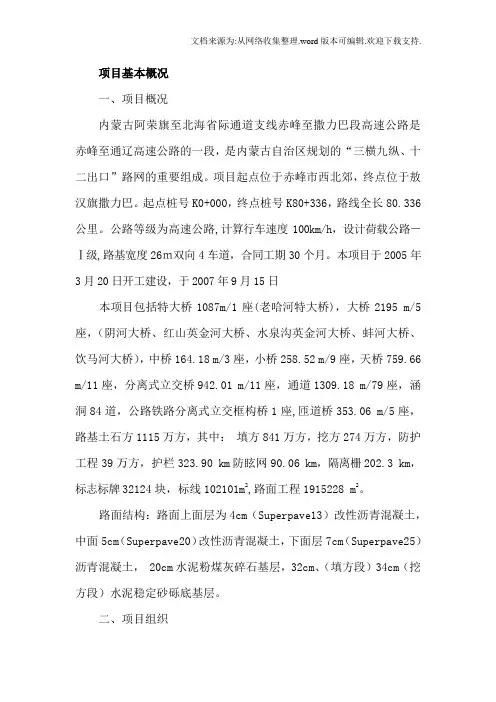

项目基本概况一、项目概况内蒙古阿荣旗至北海省际通道支线赤峰至撒力巴段高速公路是赤峰至通辽高速公路的一段,是内蒙古自治区规划的“三横九纵、十二出口”路网的重要组成。
项目起点位于赤峰市西北郊,终点位于敖汉旗撒力巴。
起点桩号K0+000,终点桩号K80+336,路线全长80.336公里。
公路等级为高速公路,计算行车速度100km/h,设计荷载公路-Ⅰ级,路基宽度26m双向4车道,合同工期30个月。
本项目于2005年3月20日开工建设,于2007年9月15日本项目包括特大桥1087m/1座(老哈河特大桥),大桥2195 m/5座,(阴河大桥、红山英金河大桥、水泉沟英金河大桥、蚌河大桥、饮马河大桥),中桥164.18 m/3座,小桥258.52 m/9座,天桥759.66 m/11座,分离式立交桥942.01 m/11座,通道1309.18 m/79座,涵洞84道,公路铁路分离式立交框构桥1座,匝道桥353.06 m/5座,路基土石方1115万方,其中:填方841万方,挖方274万方,防护工程39万方,护栏323.90 km防眩网90.06 km,隔离栅202.3 km,标志标牌32124块,标线102101m2,路面工程1915228 m2。
路面结构:路面上面层为4cm(Superpave13)改性沥青混凝土,中面5cm(Superpave20)改性沥青混凝土,下面层7cm(Superpave25)沥青混凝土, 20cm水泥粉煤灰碎石基层,32cm、(填方段)34cm(挖方段)水泥稳定砂砾底基层。
二、项目组织项目组织由赤峰市赤通高速公路建设管理办公室第一执行办对工程建设实行全面管理,中交通力公路勘察设计工程有限公司、中国公路工程咨询总公司设计,工程项目按路基、结构物工程划分为14个施工合同段,滑坡治理工程1施工合同段,路面5个施工合同段,公路铁路分离立交桥2个施工合同段,交通安全设施为12个施工合同段(其中护栏及防眩网5个标,交通标志标线3个标,隔离栅3个标),房建工程6个施工合同段,收费大棚2个施工合同段,锅炉安装工程1个施工合同段,污水处理工程1个施工合同段,通信管道工程2个施工合同段,机电工程1个施工合同段,供电照明1个施工合同段,发电机采购于安装1个施工合同段。
宣大高速公路沥青砂施工组织设计

四、施工组织设计为圆满完成宣大高速公路拦水带更换工程,根据施工招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的施工经验,以信守合同、确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,编制本工程施工组织设计。
第一章总体施工组织布置及规划一、编制综述㈠编制依据⒈《中华人民共和国交通部公路工程国内招标文件范本》⒉《宣大高速公路拦水带更换工程施工招标文件》⒊现行公路工程施工技术规范及规程、质量评定标准⒋通过踏勘工地现场及调查、采集、咨询所获得的有关资料。
⒌我单位拟投入本项目机械设备状况、技术力量、施工能力、现场实际情况和我单位类似工程的施工经验。
㈡编制原则⒈施工总体布置体现统筹规划、布局合理、节约用地、减少干扰和避免环境污染。
⒉履行《招标文件》的合同约定,严格按照招标文件中的工期、质量安全目标等要求编制施工组织设计,使建设单位各项要求均得到有效保障。
⒊执行《招标文件》的技术要求,在编制施工组织设计时,认真阅读核对设计资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。
⒋遵循公路工程施工技术规范和验收标准,在编制施工组织设计时,严格按照施工技术规范要求优化施工方案,认真执行工程质量检验及验收标准。
⒌遵循事实求是的原则,在编制施工组织设计时,根据该标段工程特点,从实际出发、科学组织、均衡施工,达到快速、有序、优质高效。
⒍遵循“安全第一、防治结合”的原则,从制度管理资源配制制定切实可行的措施,确保安全施工,服从建设单位及监理工程师的监督指导,严肃安全纪律,严格按照规章程序办事。
⒎遵循科技是第一生产力原则,在编制施工组织设计文件时,充分应用新技术新工艺﹑新设备﹑新材料四新成果,发挥科技在施工生产中的先导作用。
⒏遵循专业化队伍和综合管理,在组织施工时,以专业化队伍为基本形式,配备充分的施工机械设备,同时采取综合管理手段合理调配,以达到整体优化的目的。
(招标投标)投标麻昭高速公路施组文字说明(D)

(招标投标)投标麻昭高速公路施组文字说明(D)国家高速公路网G85渝昆高速公路麻柳湾至昭通段公路第D合作承包建设标段第D1工区施工组织设计云南建工集团有限公司二零一二年十二月二十二日目录第一章总体施工组织布置及规划1.1 综合说明1.1.1编制依据1.1.2工程概况1.1.3现场施工条件1.2 施工管理总目标1.2.1 质量目标1.2.2 工期目标(包括总工期、节点工期)1.2.3 安全目标1.3 施工总体布置及说明1.3.1 生产生活设施的布置1.3.2 混凝土拌合站、预制场、钢筋及木材加工厂的布置1.3.3 施工道路1.3.4施工用电1.3.5排水设施及弃碴处理1.3.6工地试验室的建立及试验检测仪器的配置1.4 施工组织机构及资源配置1.4.1 施工组织机构1.4.2 施工作业区的划分、施工队伍、施工机械设备的配备1.5 施工总体进度计划第二章主要工程项目的施工方案、方法与技术措施2.1 对主要工程项目(重点、关键和难点项目)的理解2.2 主要工程项目的施工方案、方法2.2.1路基工程2.2.1.1路基工程施工方案2.2.1.2路基工程施工技术措施2.2.2桥梁工程2.2.2.1桥梁施工方案、方法2.2.2.2桥梁施工技术措施2.2.3隧道工程2.2.3.1隧道总体施工方案、方法2.2.3.2隧道重点、关键部位的施工方案、方法2.2.3.3隧道重点、关键部位的施工技术措施2.3工艺流程第三章项目标准化施工保证体系及保证措施3.1 标准化施工保证体系3.2 标准化施工保证措施3.2.1人员管理标准化3.2.2材料、构配件管理标准化3.2.3工地建设标准化3.2.4工地施工标准化(文明施工)3.2.5宣传管理标准化第四章工期保证体系及保证措施4.1工期保证体系4.2工期保证措施第五章工程质量管理体系及保证措施5.1工程质量管理体系5.2工程质量保证措施第六章安全生产管理体系及保证措施6.1安全生产管理体系6.2安全保证措施第七章环境保护、水土保持保证体系及保证措施7.1环境保护、水土保持保证体系7.2环境保护、水土保持保证措施第八章文明施工、文物保护体系及保证措施8.1文明施工及文物保护保证体系8.2文明施工保证措施8.3文物保护保证措施第九章项目风险预测与防范,事故应急预案9.1项目风险预案目的9.2项目风险预防9.3事故应急预案第十章其它应说明的事项10.1人员安排及保证措施10.1.1人员安排10.1.2人员保证措施10.2支付保障措施10.3材料采购10.4冬季施工安排10.5雨季施工安排10.6现场保通及措施10.7廉政建设措施10.8疫情防治措施第一章总体施工组织布置及规划1.1. 综合说明1.1.1 编制依据和编制原则本施工组织设计编制依据为:云南麻昭高速公路投标邀请书及项目招标文件;云南麻昭高速公路招标文件补遗书;国家及交通运输部现行施工技术规范和验收标准;《云南麻昭高速公路建设项目管理办法》;《云南省高速公路施工标准化实施要点》;我公司对本工区现场踏勘情况及投标调查所收集的资料;我公司对类似工程的施工管理经验。
宣大高速公路施工组织设计方案

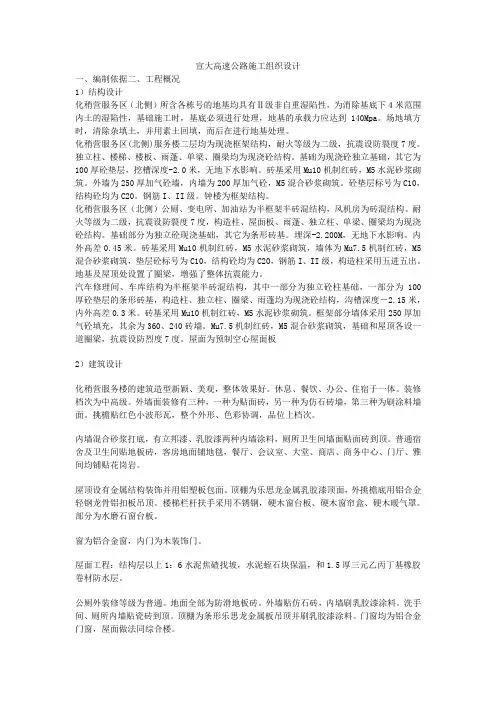

宣大高速公路施工组织设计一、编制依据二、工程概况1)结构设计化稍营服务区(北侧)所含各栋号的地基均具有Ⅱ级非自重湿陷性,为消除基底下4米范围内土的湿陷性,基础施工时,基底必须进行处理,地基的承载力应达到140Mpa。
场地填方时,清除杂填土,并用素土回填,而后在进行地基处理。
化稍营服务区(北侧)服务楼二层均为现浇框架结构,耐火等级为二级,抗震设防裂度7度。
独立柱、楼梯、楼板、雨蓬、单梁、圈梁均为现浇砼结构。
基础为现浇砼独立基础,其它为100厚砼垫层,挖槽深度-2.0米,无地下水影响。
砖基采用Mu10机制红砖,M5水泥砂浆砌筑。
外墙为250厚加气砼墙,内墙为200厚加气砼,M5混合砂浆砌筑。
砼垫层标号为C10,结构砼均为C20。
钢筋I、II级。
钟楼为框架结构。
化稍营服务区(北侧)公厕、变电所、加油站为半框架半砖混结构,风机房为砖混结构。
耐火等级为二级,抗震设防裂度7度,构造柱、屋面板、雨蓬、独立柱、单梁、圈梁均为现浇砼结构。
基础部分为独立砼现浇基础,其它为条形砖基。
埋深-2.200M,无地下水影响。
内外高差0.45米。
砖基采用Mu10机制红砖,M5水泥砂浆砌筑,墙体为Mu7.5机制红砖,M5混合砂浆砌筑,垫层砼标号为C10,结构砼均为C20,钢筋I、II级,构造柱采用五进五出。
地基及屋顶处设置了圈梁,增强了整体抗震能力。
汽车修理间、车库结构为半框架半砖混结构,其中一部分为独立砼柱基础,一部分为100厚砼垫层的条形砖基,构造柱、独立柱、圈梁、雨蓬均为现浇砼结构,沟槽深度-2.15米,内外高差0.3米。
砖基采用Mu10机制红砖,M5水泥砂浆砌筑。
框架部分墙体采用250厚加气砼填充,其余为360、240砖墙。
Mu7.5机制红砖,M5混合砂浆砌筑,基础和屋顶各设一道圈梁,抗震设防烈度7度。
屋面为预制空心屋面板2)建筑设计化稍营服务楼的建筑造型新颖、美观,整体效果好。
休息、餐饮、办公、住宿于一体。
装修档次为中高级。
[内蒙古]应急砂石公路工程施工组织设计(投标_二级道路_桥梁_涵洞)_yg
![[内蒙古]应急砂石公路工程施工组织设计(投标_二级道路_桥梁_涵洞)_yg](https://img.taocdn.com/s3/m/063816cb84254b35eefd3455.png)
xx应急公路工程施工组织设计编制:审核:批准:xx二○一一年五月施工组织设计文字说明第一章编制综述根据本工程的特点,综合考虑我项目的施工实力资源、技术特点及机械的配套能力等因素,编写本施工组织设计文件。
对于各主要分项、分部工程和关键工序之间的协调与衔接事宜,我们在编制过程中进行了技术措施的充分论证,认为是合理可行的,能确保工程质量优良、工期3个月内完成与安全施工的目的。
一、编制依据(1)本施工项目按招标文件、图纸、答疑书等相关资料,以及补遗书。
(2)建设单位对本工程的工期、质量要求等。
(3)现行有效的国家标准和交通部部颁公路施工规范、规程。
(4)我公司有关人员现场勘察情况。
(5)我公司管理水平、技术和机械装备水平以及同类或类似工程所积累的施工经验以及本单位所掌握的国内外施工新技术、先进经验和各种施工统计资料。
二、编制原则本工程按照先重点后一般的原则,全面规划,统筹安排。
对人力、物力、财力的分配,在首先考虑重点和关键工程的同时,也要安排好一般工程的衔接及现有路基的施工现状,按业主要求工期交付验收。
本着“精心组织、规范施工、质量第一、信誉至上”的思路指导施工。
具体为:(1)严格遵守招标文件规定的格式和内容编写。
(2)根据工程的实际情况,围绕重点工程项目,统筹安排,突出关键工序和特殊工序。
在调查研究的基础上,进行技术经济方案的比选,力求施工组织设计合理、可行。
(3)采用平行流水及均衡施工方法,施工过程中采用动态管理,进行施工跟踪管理,及时调整计划中不符合实际的部分,保证施工工期。
(4)制定切实可行的施工方案,制定健全的质量、安全保证措施,确保工程质量和施工安全。
(5)严格遵循有关环保和水保法规,采取有效的保护方案和保证措施,最大限度地降低施工污染和噪声污染,把施工对环境的影响降低到最低。
(6)合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
(7)充分发挥公司优势。
我公司具有丰富的公路施工经验,有齐全配套的大型机械设备,有经验丰富、技术水平高的管理人员;有足够的经济能力和良好的社会信誉,充分发挥这些优势,以保证本工程优质、按期完工。
内蒙沙漠路基施工方案

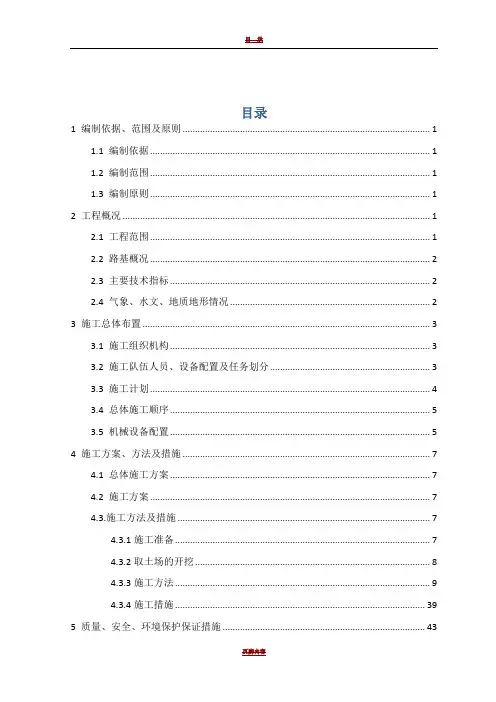

目录1 编制依据、范围及原则 (1)1.1 编制依据 (1)1.2 编制范围 (1)1.3 编制原则 (1)2 工程概况 (1)2.1 工程范围 (1)2.2 路基概况 (2)2.3 主要技术指标 (2)2.4 气象、水文、地质地形情况 (2)3 施工总体布置 (3)3.1 施工组织机构 (3)3.2 施工队伍人员、设备配置及任务划分 (3)3.3 施工计划 (4)3.4 总体施工顺序 (5)3.5 机械设备配置 (5)4 施工方案、方法及措施 (7)4.1 总体施工方案 (7)4.2 施工方案 (7)4.3.施工方法及措施 (7)4.3.1施工准备 (7)4.3.2取土场的开挖 (8)4.3.3施工方法 (9)4.3.4施工措施 (39)5 质量、安全、环境保护保证措施 (43)5.1 质量保证措施 (44)5.1.1质量管理目标 (44)5.1.2质量管理组织机构 (44)5.1.3质量保证措施 (44)5.2 安全保证措施 (45)5.2.1安全生产目标 (45)5.2.2安全生产保证体系 (45)5.2.3保证安全生产技术措施 (46)5.3文明施工及环境保护保证措施 (48)5.3.1文明施工保证措施 (48)5.3.2环境保护措施 (49)5.4 工期保证措施 (49)路基施工方案1 编制依据、范围及原则1.1 编制依据(1)《公路路基施工技术规范》JTG F10-2006(2)《公路工程质量检验评定标准》JTG F80/1-2004(3)《公路工程技术标准》JTG B01-2003(4)现场踏勘调查获取的当地资源、水文气象、交通情况、施工环境和风俗习惯等(5)《内蒙古自治区高速和一级公路施工标准化管理指南(试行)》(6)路基施工图(京新高速公路临河至白疙瘩段(阿拉善盟境内)(7)施工总承包工程—LBAMSG-2标段第七项目部K491+449~K532+150)1.2 编制范围京新高速公路临河至白疙瘩段(阿拉善盟境内)施工总承包工程—LBAMSG-2标段第七项目部K491+449~K532+150段之内的路基防排水工程。
高速公路服务区工程施工组织设计方案

一、工程概况:1.1 主要依据1.1.1天津市丹拉高速招标文件1.1.2施工图1.1.3主要规程、规范序号名称编号1 砌体工程施工质量验收规范GB50203-20022 混凝土结构工程施工质量验收规范GB50204-20023 建筑地基基础工程施工质量验收规范GB50202-20024 砼结构施工图平面整体表示法制图和构造详图00G1015 屋面工程质量验收规范GB50207-20026 建筑装饰装修工程质量验收规范GB50210-20017 建筑地面工程施工质量验收规范GB50209-20028 建筑给排水及采暖工程施工质量验收规范GB50242-20029 建筑电器工程施工质量验收规范GB50303-200210 建筑工程施工质量验收统一标准GB50300-200111 建筑装饰装修工程质量验收规范GB50210-200112 建筑施工安全检查标准JGJ59-991.1.4其他依据a 现场勘探所掌握的资料b 我单位现有的技术水平,施工管理水平和机械设备装备能力。
1.2 建设地点特征及工程简况:1.2.1本工程位于小站附近丹拉支线高速公路桩号K18+520~K18+280处,高速公路与津歧线交汇处以东约1公里。
地处野外,附近无建筑。
本工程为丹拉支线高速公路的配套工程,由高速公路分南北两块用地,其中包括服务楼、监控中心、附属用房、加油站、维修车间、公共厕所、花房、降温池、地下污水设施、油罐、箱式变电站、汽车棚等建筑工程及室外庭院管网。
建筑总占地面积59477m2,总建筑面积6966m2,其中:服务楼——建筑面积3503m2,二层砖混三层框架,外围护墙250厚加气混凝土块、内隔墙为100厚加气混凝土板,长83.84m,宽34.43m;监控中心——建筑面积2100m2,三层框架,外围护墙250厚加气混凝土块、内隔墙为100厚加气混凝土板,长67.6m,宽15.4m;公共厕所——建筑面积208m2,一层砖混,长14.28m,宽14.88m;维修车间(一)——建筑面积133m2,一层砖混,长9.78m,宽13.68m;维修车间(二)——建筑面积183m2,一层砖混,长13.38m,宽13.68m;附属用房——建筑面积475m2,一层砖混,长38.58m,宽22.08m;加油站——建筑面积78m2,一层砖混,长12.78m,宽8.28m;花房——建筑面积61m2,一层砖混,长12.48m,宽7.08m。
丹本施工组织设计文字说明第16标

施工组织设计文字说明第十六标段第一部分工程概况一、工程概述:本段设计为丹东至拉萨国道主干线丹东(古城)至本溪(南芬)段高速公路第16合同段,本合同段起点位于凤城市草河口镇茳草村,终于本溪市草河口镇云盘村。
路线经姜家堡子、和平庄、榆树村、跨越草河、经云盘村、跨越304国道、沈丹铁路到达本合同段终点,里程桩号为k96+500-k102+200.00,设计全长5700.00。
二、地形、地貌本合同段内地形属山岭重丘区。
重丘区地形起伏变化相对较大,山上多为松木及灌木,农作物以旱田为主,多种植玉米,微丘区地形平缓,人烟密集,农作物也以玉米为主,另有部分果园、菜地和温室。
三、气候、水文本合同段属北温带大陆性季风气候,四季分明,日照充足,无霜期短,年平均气温为6.20C,年平均无霜期为110至150天,年平均降水量为807.5mm,标准冻结深度1.20m。
第二部分施工准备一、施工动员:本项工程若中标,即在中标后,对各级管理人员、施工队长及各施工人员进行动员;介绍工程的基本情况及修建意义;讲述工程施工特点、施工方法及注意事项;强化安全意识、质量意识、精品意识。
通过动员,让各级施工人员了解工程的基本情况,各工序的施工特点及注意事项,同时,提高思想认识,振奋工作精神,以饱满的热情、高昂的斗志迎接上场。
二、清理现场各施工人员进入现场后立即开始现场清理工作,按照规范要求与监理工程师批准的计划,清除施工范围内的树木、灌木、垃圾、有机物残渣及草皮和表土等。
三、交桩和复测施工人员进场后,与业主、设计单位联系,尽快交桩,交桩完成后,局指指挥各队测设人员进行导线闭合测量,增设控制桩,复测之后再进行施工测量。
四、施工便道、便涵。
本段距离304国道很近,并与304国道平行,交通十分便利,根据工程的实际需要,修筑临时便道800米,路面结构为30cm厚砂砾,宽4.5m。
在种子洞中桥有一小河,河床较窄,修筑便桥一座,在草河大桥修便桥一座。
在AK0+185处修便桥一座总计3座,详见便桥构造图,并对即有道路进行拓宽,加强。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
赤峰至撒力巴段高速公路投标文件施组设计文字说明文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)附篇施工组织设计表1 施工组织设计的文字说明表2 分项工程进度率计划(斜率图)表3 工程管理曲线表4 施工总平面布置图表5 主要分项工程施工工艺框图表6 分项工程生产率和施工周期表表7 施工总体计划表表1 施工组织设计的文字说明一总说明二工程概况三施工组织机构四施工准备与临时工程五设备、人员动员周期和设备、人员、材料运到施工现场的方法六各分项工程的施工顺序七主要工程的施工方案、施工方法八确保工程质量和工期的措施九重点(关键)和难点工程的施工方案、方法及其措施十冬季和雨季的施工安排十一质量、安全保证体系十二环境保护措施一、总说明(一)编制依据1. 阿荣旗至北海省际通道支线赤峰至撒力巴段高速公路工程项目施工招标文件、技术规范、图纸及补遗书。
2.交通部颁发的《公路工程国内招标文件范本》(交公路发[2003]94号)及部颁现行有关规范、标准。
3.现场踏勘及调查取得的有关资料。
4.我单位现有技术水平、人员及机械设备情况。
5.我单位施工类似工程的经验。
(二)编制原则1. 统筹安排,保证重点,科学合理地安排施工进度计划,组织连续均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期。
2. 采用先进的施工技术和设备,提高机械化、标准化施工作业水平。
3. 严格遵守施工规范、规程,确保工程质量和安全生产,做到文明施工。
4. 积极推广先进科技成果,因地制宜,扬长避短,不断优化施工方案。
5. 实行成本核算,增产节约,降低成本,提高经济效益。
二、工程概况(一)地理位置赤峰至撒力巴段公路,是内蒙古阿荣旗至北海省际通道支线赤峰至通辽公路的组成部分,是自治区“三横、九纵、十二出口”规划的重要组成部分,是自治区公路网主骨架,是东北、华北平原通往内蒙古高原的重要通道,也是东部地区进京的便捷通道。
路线起点位于杨家营子西南与赤峰至大板高速公路交叉处,终点与同期规划建设的撒力巴至下洼段高速公路起点顺接。
沿线的中间控制点主要有哈达和硕、六大份、西水地、红庙子、东南营子、陈家营子、水泉沟、元茂隆、下坎西、太平地、当铺地南、八台营子北、二道湾子、北撒力巴。
路线全长。
连接线长 km。
沿线所经的主要河流有阴河、昭苏河、英金河、老哈河、蚌河、因饮马河。
沿线所经的主要城镇有红庙子、太平地、四道湾子镇、撒力巴镇。
第8合同段桩号为K38+000-K43+400,全长 km。
(二)项目环境1、地形与地貌本项目所在地区地形地貌类型相对简单,包括剥蚀堆积地形和堆积地形两大地貌。
(1)剥蚀堆积类型:黄土丘陵地貌,分部在沿线两侧。
丘陵顶部浑圆平坦,波状起伏,波脚15°-20°,由上更新统马兰黄土组成,与毗邻的地貌单元呈缓坡相接。
(2)河谷冲积平原:沿线分部的6条河流所行车的冲积平原,地势平坦、开阔,河流两岸分布着条带状河漫滩及一、二级阶地。
表层土体由上更新统冲积亚砂土、亚粘土级砂砾卵石组成。
(3)凤积沙丘:多呈固定河半固定型沙丘,东南部多活动型,呈长条状,垅岗状与风蚀洼地相间排列。
沙垅高度2-10米,长轴方面呈北西南方向展布,植被2eol淡黄色、黑褐色细砂组成。
发育。
半固定沙丘分布之处常见到风蚀洼地。
由Q42、地层岩性线路区出露的地层较多,地层岩性复杂,主要岩性有第四新统冲洪积亚砂土、亚粘土、粉细砂、砾石土及中粗纱、卵石土、凤积亚砂土,第四系上更新统冲积层砾石土、坡冲积物、凤积层的马兰黄土,第四系中更新统冲积层离石黄土、亚粘土、亚粘土薄层、坡冲积层,第三系玄武岩河零星侏罗系砂泥岩。
工程地质条件一般。
3、水文地质该区根据含水层和埋藏条件划分,主要为第四系松散岩类孔隙水和基岩裂隙水,以松散岩类孔隙水为主,基岩裂隙水次之。
(1)松散岩类孔隙水分布于河谷阶地区和山前倾斜平原区。
由亚粘土、砂土、碎石土组成,孔隙较发育,富水性较好,埋藏浅,一般埋深0~10m。
(2)基岩裂隙水主要发育在低山丘陵区和黄土丘陵区河谷底部基岩风化层中,厚度大,富水性较好,埋藏深。
4、地震本路线所处位置地震基本烈度为7度。
5、气候、气象路线区域地处大陆性气候,月平均最高气温25℃,最低零下15℃,温差40℃。
年降水量300-500mm,多集中在6-8月;年蒸发量2400-3558mm,一般多在2400-2800 mm。
相对湿度最大76%,最小29%,峰值与降水量相当。
十月初开始封冻,十月下旬至十一月下旬开始降雪,竖年四月解冻。
冬季多西北风,夏季多东南风,初春风力可达7-8级。
(三)技术标准及主要工程量1、主要技术标准主线采用双向四车道高速公路标准,设计行车速度100 km/h, 路基宽度,行车道宽度2×2×, 中间带,硬路肩2×,土路肩2×。
全线桥涵设计荷载为公路—Ⅰ级,设计洪水频率特大桥1/300,大、中、小桥及涵洞1/100。
2、主要工程数量路基挖土方141m3,利用土方124 m3,借土填方692561m3。
软基,粉喷桩φ500mm/189311 m,碎石垫层13332 m3级浆砌片石急流槽6082 m3级浆砌片石护坡19577m3主线中桥1座,小桥 m/1座,涵洞9道,通道11道。
三、施工组织机构无论是桥涵还是路基工程的施工,我公司均拥有成套的施工机械设备。
施工中,我们将派出最强有力的管理机构,采取流水作业和平行推进作业相结合的施工方法,充分发挥机械化施工的优势,精心组织,保证如期完成全部工程。
为确保本合同整个工程的有效实施和管理,根据工程的需要,在中标后,我们选派施工过类似工程项目且有着丰富施工经验的精兵强将进驻施工现场,成立项目经理部对本工程实施全过程、全方位的管理,项目经理部设项目经理一人,项目副经理一人,项目技术负责人(总工程师)一人,下设综合部、财务部、材料供应部、工程管理部、技术质量部、机械设备部、中心试验室,详见施工组织机构框图。
本项目经理部各部门职能如下:1.项目经理负责全面管理工作。
2.项目副经理协助项目经理做好管理工作。
3.总工程师负责全面技术工作。
4.技术质量部编制和贯彻工程施工组织设计、施工工序;组织技术培训,办理工程修改和变更,调整工序设计;汇集整理工程技术资料档案;负责试验、检验和测量设备的计量;检查、监督工程质量,组织工程施工验收及竣工验收,解决施工中出现的技术和质量问题;负责材料的质量保证工作。
5.工程管理部负责合同管理,制订生产计划、工程统计计量、机械设备调拨计划;审核材料采购计划;组织实施现场各阶段的平面布置、劳动力及生产安排,组织实施阶段工程安全生产、文明施工、环境保护检查和监督。
6. 财务部负责财务管理。
7. 材料供应部负责施工用料、小型机具和工具的购置、运输,编制并实施材料使用计划,监督控制现场各种材料的使用情况。
8. 机械设备部负责工程机械的统一调配、管理和维护、保养、修理。
9. 中心试验室负责原材料各项指标的试验,各分项工程取样和试验;提供试验报告。
10. 综合部职能负责文件往来的管理,对外联络、后勤供应、现场保卫、劳动保护。
根据工程的特点,结合我单位目前公路施工技术装备及队伍情况,计划组织两个路基施工队,负责路基土方施工;三个桥涵施工队负责涵洞及防护工程的施工;桥涵施工队下设一座混凝土搅拌站和一个构件预制厂负责全线混凝土的供应和构件的预制。
设测量队一个,负责本合同段的测量工作。
本工程不分包、不转包,充分发挥技术优势、专业特长,以最优的施工方案,快速、优质、安全地完成本工程的施工,保证在业主要求的工期内工程质量达到优良。
四、施工准备与临时工程(一)施工准备1、认真学习和掌握合同条款及国家的各种法律、法规,响应招标文件的要求,中标后积极办理各种手续,并建立健全项目经理部内部各种规章制度。
2. 组织高效精干、管理系统化、规范化的项目经理部,选配强有力的项目部领导班子、技术业务人员和施工力量,强化施工队伍的技术培训。
3. 在全面熟悉设计文件、设计交底和技术规范的基础上,进行现场踏勘和施工调查,对各种料场及施工便道进行调查,熟悉地上地下建筑物、构筑物、电力电讯杆线、管道、文物古迹、水电供应设施及其它设施,以便更好地为施工生产服务,发现问题根据程序及时向业主、监理和其他有关部门反映或申请设计变更。
设立工地试验室,配备满足施工需要的试验检测仪器和设备,配足配齐测量、试验人员,按监理工程师要求,建立施工技术档案,专人负责。
施工前要做好施工测量。
施工测量包括导线、中线水准点复测,横断面检查和补测,增设水准点,路基放样定位等。
重要桩位要设好保护桩,施工中严格复测、复核制度,确保构造物位置准确。
4. 根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工组织设计、形象进度图及缺陷责任期内的维护实施计划,按合同要求及时报监理工程师、业主批准。
5. 根据工程需要,本着因地制宜、精打细算的原则设置临时各种设施,做好现场“三通一平”工作,重点抓好供电、供水设施,以及桥梁模板加工及准备工作。
6. 根据施工进度安排,合理制定各种机具的进场计划,使用前进行调试工作,确保机械性能良好。
同时提前作好材料进场计划,准备充足合格的各种施工用材料,合理安排施工进度,加强对周转性材料的周转使用工作。
(二)临时工程本工程施工环境较好,临时工程布设时,根据施工进度安排,对重点优先开工的项目,临时工程先行解决,优先保证能及早开工,各种临时工程采取永久和临时结合、降低造价的原则进行设置。
1、临时供电施工用电拟采用高压电,施工时与当地电力部门联系架设动力线至构件预制厂、砼搅拌站等集中用电区域,设一台400KVA变电器,沿线布设电力线,同时配备80KW发电机二台备用。
2、施工用水本合同段内沟河槽如有流水,可做蓄水池取水,或从沿线打机井取水用作施工;生活用水从机井取用;桥梁、搅拌站、构件预制厂的用水均采用井水。
使用前进行水质分析化验,确认达标后方可使用。
施工和生活用水均用水泵抽取、水车运输。
3、施工通讯为方便同业主、监理及有关单位联系,项目经理部拟安装程控电话二部,并配移动电话若干部。
4、混凝土搅拌站本工程混凝土采用拌和站集中拌和,拌和站设50m3/h混凝土强制拌和设备。
机械上料,电子计量。
结构物混凝土的浇注采用工程翻斗车运输至施工现场。
5、临时便道该标段内地势较为平坦,交通方便,充分利用好地方公路及县乡级道路进出机械设备及各种物资材料,必要时,对临近施工现场的乡村小路进行加宽加固处理,并修筑进入主要施工点的施工便道。
施工中派专人对施工便道进行养护并经常洒水,降低粉尘,以减少环境污染。
6、临时驻地及房屋项目经理部及施工队本着就近方便的原则在施工现场附近租用或自建临时房屋驻地。
