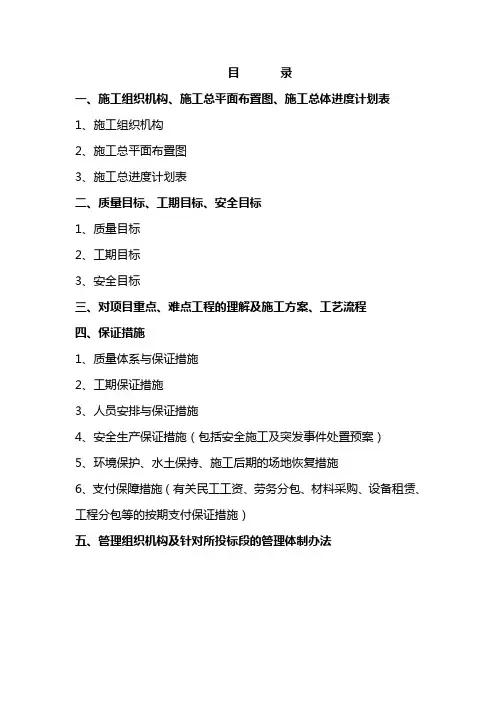

目录一、施工组织机构、施工总平面布臵图、施工总体进度计划表1、施工组织机构2、施工总平面布臵图3、施工总进度计划表二、质量目标、工期目标、安全目标1、质量目标2、工期目标3、安全目标三、对项目重点、难点工程的理解及施工方案、工艺流程四、保证措施1、质量体系与保证措施2、工期保证措施3、人员安排与保证措施4、安全生产保证措施(包括安全施工及突发事件处臵预案)5、环境保护、水土保持、施工后期的场地恢复措施6、支付保障措施(有关民工工资、劳务分包、材料采购、设备租赁、工程分包等的按期支付保证措施)五、管理组织机构及针对所投标段的管理体制办法初步施工组织计划一、施工组织机构、施工总平面布臵图、施工总体进度计划表本工程为××高速公路××改扩建工程房建工程。
××房建工程内容包括:综合楼2座(8017.6平方米)、汽车修理间2处(700.53平方米)、综合用房2处(929.14平方米)、宿舍楼1座(2264.6平方米)及其他附属工程。
1、施工组织机构项目部设项目经理一名,负责本项目的全面管理;项目总工一名,负责本项目的全面技术管理工作;项目副经理一名,负责本项目的质量、材料、劳务的全面管理与协调。
项目部对作业区进行统一管理与协调,如技术、质量、劳务、材料、机械、资金等由项目部统一管理,根据各作业区实际情况进行统筹安排,相互调配,以保证整个工程项目的顺利竣工。
施工组织机构图2、施工总平面布臵图(1)施工现场临时供水:各区施工用水量计算及管线布臵:施工用水包括三个方面,其一为施工生产用水;其二为现场生活用水;其三为消防用水。
供水管径Φ100 可满足本工程要求。
从水源处接出一支Φ100 管按各场区施工布臵图规划进行布臵,并根据需要设分管和水龙头。
水源优先考虑附近居民用水,同时配备水车和水箱,保证施工生活用水需要。
(2)临时用电经电力部门批准后电力由附近低压电网引入经一级、二级配电箱后向各用电场所供应工用及民用电,供电线路同水管基本并行前进。
最新高速公路施工方案、施组、应急预案分享!

最新高速公路施工方案、施组、应急预案分享!高速公路是根据技术等级划分出来的公路类型,级别高于一级公路、二级公路、三级公路、四级公路和等外公路。
高速公路与路网地位等级分类下的国道或省道,互为交叉关系,即高速公路在路网中是国道或省道的一局部。
在城市道路系统中,快速路可以采用高速公路标准建设,因为高速路与快速路的根本结构特点是一致的。
高速公路网与高速公路概念不同,高速公路网不仅包含满足技术等级标准的高速公路线路,而且涵盖一局部承当高速运输职能的快速路线路,其多为封闭式一级公路,常与其它高速公路联网收费。
高速公路与一级公路同属于高等级公路。
高速公路组成面包括主道、匝道和辅助车道几大局部。
主道即车行道,根据不同数量由左向右依次设为超车道、快车道和慢车道〔行车道〕。
匝道形式复杂多样,根据具体功能细分立交匝道、加速车道、减速车道、引道、集散车道、以及转向匝道等。
辅助车道有应急车道〔紧急停车带〕、掉头车道、爬坡车道、避险车道以及降温池车道等。
有些高速公路为保存原有普通公路的功能,还需在主道两侧设平行辅道。
除路面车道外,高速公路还包括路基、路堤边坡、边沟、路肩〔硬路肩和保护性路肩〕等根底构造局部。
高速公路施工主要内容将路基作为施工的主要任务主要包括:路基的综合排水和防护、填挖作业、土坑和土场的选择,在此过程中,必须全面考虑维修路基和坡道对路基工程、工程的质量、土石的施工以及对工程竣工的验收工作可能会产生的影响。
在路基施工工作中,要坚持以保证路基的强度和整体稳定性符合设计的要求为根底,选料时,需检查填料的性能指标是否都符合标准,与此同时需进行相关试验,检验合格后才可以使用;对于填筑中使用的材料,透水性较好的材料是首选,最好使用当地的材料。
填筑结束后,利用分层压实的方法保证每一层的平整度和排水性符合工程的质量要求。
用地和土坑的选择时,首选必须保证清理干净地表上的淤泥、杂质和地表土等,依照相关规定进行坑塘作业。
路面工程施工主要内容包括:基层、底基层、堑层、路肩、人行道、基面、排水系统以及联结层等。
伊开高速公路施组(终)

八、初步施工组织计划一、施工组织机构、施工总平面布置图、施工总体进度计划表1.工程概况伊通至开原高速公路连昌至乌龙岭(省界)段是辽源至乌龙岭(省界)段高速公路项目的一段,起点位置为辽源市西侧的连昌村附近,起点桩号K109+000,设置东辽互通与G303相连,经辽源经济开发区、永清村、宝善村、和平村、仁爱村,跨越花园岭,经花园村,在乌龙村设安恕互通,终点设于吉辽两省交界的乌龙岭,与辽宁境内在建的辽开高速公路安民至金沟子段顺接,终点桩号为K124+881,本段全长15.881公里。
采用双向四车道,路基宽26米,全线设计速度为100公里/小时的高速公路标准。
汽车荷载等级:公路-I级。
设计洪水频率:路基1/100;大中小桥及涵洞1/100。
本工程A项目类YKLJ01标段,起讫里程K109+000~K111+900,长度2.9公里,主要工程内容为路基土石方80.25万方,大中桥270米/2座,互通1座,通道21米/1座,及其它排水、防护工程。
2. 施工组织机构本项目由我公司承建,组建中铁航空港集团第一工程有限公司伊通至开原高速公路辽源至乌龙岭(省界)段中连昌至乌龙岭(省界)段路基、路面工程项目YKLJ01标段项目经理部,项目部设项目经理、项目副经理、总工程师各一名,内设工程管理部、物资设备部、计划财务部、质量安全部、综合办公室和工程试验室。
附组织机构框图见下页。
任务的划分及劳动力配备计划为确保工期、明确施工任务,本合同类的工程任务拟划分如下:1. 桥涵施工队:负责大中桥、通道、互通施工。
2. 路基施工队:负责路基挖方、填方等施工任务。
3. 综合施工队:负责防护、排水工程施工。
以上三个施工队在经理部的统一领导下,既分工负责又相互协作,按期优质完成本合同工程,项目管理人员共计25人。
根据施工工序计划调整人员数量,施工高峰期,劳动力不足从其它项目调配。
1751763.施工总平面布置图本工程平面布置本着“满足需求,合理布局,节约用地,永临结合,减少交通干扰和环境污染”的原则进行规划、布置,并注重合理使用场地,保障现场道路、水、电、排水系统畅通。

京哈高速施组

经理部下辖2个路基队、2个桥梁队、1个综合队共5个专业施工队,由具有类似工程施工经验的队伍抽调组成。
组织机构详见《投标书附表》中表1。
3、施工任务划分
各施工作业队任务划分详见表2-1。
施工任务划分表表2-1
序号
队伍名称
定员
施工区域
担负任务
1
路基施工一队
74人
K993+000~
K995+000
公主岭南互通立交及标段起点路基土石方
主要工程量挖方52692m3,填方527800m3。
2
路基施工二队
72人
K995+000~K1001+200
主要工程量挖方84372m3,填方380114m3,改道、改河及全标段路床掺灰处理60257m3。
6.4部分路段为既有路改造,特别是公主岭南互通立交的建设,要保证正常行车,施工干扰较大;主指导思想和原则
1.1以“以人为本、优化配置、分段施工、分区布局、充分准备、精心施工、重视环保”为指导思想,尊重当地风俗,维护企业形象。
1.2现场布置做到布局合理,节约用地,减少干扰,避免污染环境。
6000
7850
0
0
306
钢材
t
2498
1200
1298
0
0
0
钢绞线
t
131
50
81
0
0
0
块片石
m3
13925
4000
7000
0
0
江苏通启高速公路标施组

江苏通启高速公路标施组一、组织架构江苏通启高速公路标施组是江苏省交通运输集团下属的一个专门负责公路标线施工的单位。
该组织架构如下:•组长:负责统筹协调施工工作,并对工作结果进行评估和监督。
•技术员:负责标线施工方案的设计和绘制,以及施工过程中的技术指导。
•施工队长:负责具体的施工工作,包括人员安排、材料采购等。
•施工人员:负责实际的标线施工工作,按照技术员提供的施工方案进行操作。
二、工作职责江苏通启高速公路标施组的工作职责主要包括以下几个方面:1. 标线施工方案设计与绘制技术员根据道路设计和交通组织的要求,设计标线施工方案,并将其绘制成图纸,详细标注线型、颜色和尺寸等信息。
施工方案需要符合国家相关标准和规范。
2. 标线施工人员培训与考核施工队长对施工人员进行培训,包括标线施工工艺、施工现场操作规范等方面的知识。
同时,施工队长也需要对施工人员进行考核,确保施工质量和安全。
3. 标线施工准备工作施工队长负责组织施工人员进行施工准备工作,包括标线设备和材料的准备、清理施工区域等。
施工前需要对施工区域进行勘测和布置,确保施工的顺利进行。
4. 标线施工操作施工人员按照施工方案进行标线施工操作,包括涂料调配、线型标定和施工现场控制等。
施工过程中需要注意安全和质量控制,确保施工质量达到要求。
5. 施工结果评估与监督组长负责对施工结果进行评估和监督,确保标线施工质量符合相关标准和规范。
同时,组长也负责收集和整理施工中的问题和经验教训,为今后的施工工作提供参考。
三、工作流程江苏通启高速公路标施组的工作流程如下:1.制定标线施工计划:根据道路设计和交通组织的要求,制定标线施工计划,明确施工时间和区域。
2.设计施工方案:技术员根据标线施工计划,设计标线施工方案,并将其绘制成图纸。
3.施工准备:施工队长组织施工人员进行施工准备工作,包括设备和材料的准备、施工区域清理等。
4.施工操作:施工人员按照施工方案进行标线施工操作,负责涂料调配、线型标定和施工现场控制等工作。
高速公路总体施组

目录第1章编制依据 (2)1.1编制说明 (2)1.2编制依据 (2)1.3编制原则 (3)第2章工程说明 (3)2.1工程概况 (3)2.2自然条件 (5)2.3施工条件 (7)2.4主要工程特点 (8)第3章施工总体组织与规划 (8)3.1安全、质量、环保、工期目标 (8)3.2施工准备情况 (8)3.3临建工程和施工现场布置 (9)3.4施工组织机构 (10)3.5施工单元划分和施工队伍安排 (12)3.6资源配置计划 (14)3.7工期及施工总体进度计划 (14)第4章主要工程项目的施工方案和施工方法 (14)4.1路基土石方工程 (15)4.2桥梁工程 (42)4.3隧道工程 (78)4.4通道与涵洞工程 (78)4.5路基防护工程 (86)4.6路基排水工程 (93)4.7天桥 (94)4.8路面底基层 (97)第5章总体工程及各分项工程的施工顺序 (103)第6章工程质量和工期保证措施 (104)6.1工程质量保证措施 (104)6.2工期保证措施 (110)第7章冬季和雨季施工安排 (114)7.1冬季施工安排 (114)7.2雨季施工安排 (114)第8章安全保证措施 (116)8.1安全方针、目标 (116)8.2安全管理组织机构与安全保证体系 (116)第9章环境保护及水土保持措施 (120)第10章文明施工、文物保护保证体系及保证措施 (123)第11章项目风险预测与防范,事故应急预案、救援演练方式 (125)第12章其他应该说明的事项 (129)附表 (130)第1章编制依据1.1 编制说明通过对施工现场实际情况的了解和对当地资源的调查,贯彻合同要求和设计意图,经本段技术人员进行分析整理,做到施工方案科学,组织合理,按时、优质地完成合同任务。
为了确保本合同工程在施工质量和施工管理方面能达到一流的水平,建成优良工程,标段技术人员结合项目部人员机构及机械设备等各方面的实际情况,特编制本项目工程总体施工组织计划。
高速公路施工方案施组应急预案分享

高速公路施工方案施组应急预案分享作为一项关乎公众安全的建设工程,高速公路施工方案和应急预案是相互依存、不可或缺的两个环节。
下面,我们将以高速公路施工团队的角度,分享一份高速公路施工方案及其应急预案。
一、高速公路施工方案1. 总体概述高速公路施工方案是针对特定的工程项目,制定的施工方案。
该方案应包括工程的总体规划、项目的实施计划、施工环节的分解与需要的工作人员、所需的材料设备及工作量等方面的信息。
2. 活动分解为了实现高速公路施工方案,我们首先要进行活动分解,即将施工工作分解并归类,确定所需的材料、设备、人力及时间等资源。
在活动分解的过程中,我们需要考虑以下几个因素:(1)市场需求需求分析是高速公路施工方案中最重要、最基础的环节之一。
在施工方案中,我们需要详细分析市场需求、安全需求、交通需求和经济需求等方面的因素。
(2)技术要求技术要求包括工程设计、工程施工、施工标准及施工技术等方面的要求。
为了保证道路建设的质量和安全,我们需要遵循相关的技术标准和规范,将一些具有挑战性的技术难题纳入到施工方案中。
(3)安全管理安全管理是高速公路施工方案中必须考虑的重要因素。
在方案中,我们需要详细规划安全保障措施,了解各种情况下的安全风险,并制定应急预案。
3. 施工步骤高速公路施工步骤大体分为勘察、设计、准备、实施和验收五个阶段。
其中,勘察阶段和设计阶段在施工方案中主要由专业的勘察和设计人员来负责,准备阶段可以包括建设计划编制、物资储备、人员组织等工作。
实施阶段是整个高速公路施工方案的重点。
在施工过程中,施组需要进行各种不同的工作,包括挖掘、平整、路基填充、路面铺设、边坡加固等。
施工阶段也是安全管理重点工作阶段。
必须在安全监管、项目现场管理、施工人员保护、协作沟通等方面进行规范管理。
验收阶段则是高速公路工程中最重要的环节之一。
在验收阶段,建设单位需要向监理单位提交建设工程质量验评报告,并邀请各有关机构和相关部门组成验收委员会进行全方位检查,最终达成质量验收标准。
高速公路施组

某高速公路路面施工方案组织设计1 设备、人员动员周期和设备、人员、材料运到施工现场的方法1.1 设备1)投入足够数量的各类机械设备为了确保本工程高标准、高质量、按期建成, 我公司将投入足够数量的各类机械设备。
各类机械的名称、型号、规格与数量详见《投入本合同工程的主要施工机械表》。
2)自有设备完好率高投入本工程的主要机械设备均为我公司自有设备, 可以满足工程施工的需要。
我公司自有设备均在公司所在地市区之内,并均处于完好状态。
3)动员周期施工前期所需的设备, 可以保证在工程开工一周之内,运到现场进行施工。
随着施工进度计划安排、所需设备在使用前一周内进场并保证所需设备均处于完好状态。
4)运输方式本标段所有设备采用公路运输方式由我公司所在地运至施工现场5)设备管理我公司结合进行高等级、高标准、高质量道路和桥梁施工的实际情况, 运用设备综合管理学的理论、总结多年来的管理经验, 制定了一整套完整的规章制度,对各岗位的管理、使用、检修人员, 都制定了明确的岗位责任制。
对筑路机械、吊装运输机械、钢筋焊接设备、预应力钢筋张拉设备等都制定了标准化作业细则。
并以我公司ISO9002 作业指导书的规定形式下发给作业人。
1.2 人员1)项目经理部人员(1)我公司中标后,调集具有丰富施工管理经验的管理人员组建项目经理部。
本工程项目经理部下设工程部、技质部、物资部、经营部、安保部、办公室等部室负责本工程施工全过程的管理工作。
《见项目部组织框图》(2)我公司决定由我公司具有一级项目经理资质人员任本工程项目部项目经理。
(3)各施工处负责人均为具有项目经理资质的人员担任。
(4)本标段项目经理部在 3 天内组建完成。
2)路桥施工成建制部署专业队伍(1)我公司在开工前调集具有丰富施工经验的施工人员,组织精干、充足的技术人员和优秀的专业化施工队伍 确保高质量的按期完成施工任务( 2)机械施工配备数量充足、技术熟练、经验丰富的 操作、维修人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某高速公路路面施工方案组织设计1 设备、人员动员周期和设备、人员、材料运到施工现场的方法1.1 设备1)投入足够数量的各类机械设备为了确保本工程高标准、高质量、按期建成,我公司将投入足够数量的各类机械设备。
各类机械的名称、型号、规格与数量详见《投入本合同工程的主要施工机械表》。
2)自有设备完好率高投入本工程的主要机械设备均为我公司自有设备,可以满足工程施工的需要。
我公司自有设备均在公司所在地市区之内,并均处于完好状态。
3)动员周期施工前期所需的设备,可以保证在工程开工一周之内,运到现场进行施工。
随着施工进度计划安排、所需设备在使用前一周内进场并保证所需设备均处于完好状态。
4)运输方式本标段所有设备采用公路运输方式由我公司所在地运至施工现场。
5)设备管理我公司结合进行高等级、高标准、高质量道路和桥梁施工的实际情况,运用设备综合管理学的理论、总结多年来的管理经验,制定了一整套完整的规章制度,对各岗位的管理、使用、检修人员,都制定了明确的岗位责任制。
对筑路机械、吊装运输机械、钢筋焊接设备、预应力钢筋张拉设备等都制定了标准化作业细则。
并以我公司ISO9002作业指导书的规定形式下发给作业人。
1.2 人员1)项目经理部人员(1)我公司中标后,调集具有丰富施工管理经验的管理人员组建项目经理部。
本工程项目经理部下设工程部、技质部、物资部、经营部、安保部、办公室等部室负责本工程施工全过程的管理工作。
《见项目部组织框图》(2)我公司决定由我公司具有一级项目经理资质人员任本工程项目部项目经理。
(3)各施工处负责人均为具有项目经理资质的人员担任。
(4)本标段项目经理部在3天内组建完成。
2)路桥施工成建制部署专业队伍(1)我公司在开工前调集具有丰富施工经验的施工人员,组织精干、充足的技术人员和优秀的专业化施工队伍。
确保高质量的按期完成施工任务。
(2)机械施工配备数量充足、技术熟练、经验丰富的操作、维修人员。
3)施工队伍安排本工程项目经理部下设置三个专业施工处, 具体分工如下:(1)项目经理部下属施工一处负责K42+200.000-K84+500.000段施工。
(2)项目经理部下属施工二处负责K41+500.000-K126+800.000段施工。
(3)项目经理部下属施工三处负责本标段桥梁及信道施工。
4)施工处人员组成(1)本工程道路专业处(一处和二处)各180人,其中施工管理人员20人、路工40人,混凝土工10人,钢筋工10人,普工60人,测量工、试验工、机械操作工、质控工、电工等40人。
(2)本工程桥梁专业处250人,其中有施工管理人员20人、桥梁工50人,木工与模具工30人,混凝土工30人,钢筋工30人,架工起重工20人,电焊工10人,测量工、试验工、机械操作工、质控工、电工等30人,普工30人。
(3)以上劳动力组织,基本上是按成建制设置安排的,因此是比较充裕的。
本工程路桥施工机械化程度较高,要求工人要具有较高的技术水平和熟练程度,基本上不能雇佣大量民工,本劳动力组织对此要求足以保证。
7)雇佣民工(1)施工所需的少量的辅助人员和雇佣民工从当地招用。
雇佣民工通过当地政府有关劳动部门通过正常渠道招用,签订正式合同,只招用政治素质高、遵纪守法、身体条件好、文化素质较高的民工。
(2)加强对民工的教育,民工进场后首先进行安全培训和技术培训,经考核合格后方可进场作业。
1.3 工程材料的采购和供应1)本工程所需的所有工程材料均使用具有相应资质的并得到监理工程师确认的合格供货商的产品。
材料供应丰富,本工程所需的所有工程材料均在本地区采购供应。
2) 本工程所需的材料,不但要采用合格供货商产品, 而且要通过我公司的材料竟标, 优选能保证按期供应、价格合理、优质产品的单位。
3)本标段填方工程数量很大。
填方施工前、要再次详细地对周边取土场地进行调查,优选土质好、距新建道路近的取土场地。
以利填方施工并降低施工成本。
2 施工部署和施工方案2.1 主要施工准备工作规划2.1.1 项目管理组织准备鉴于本工程在工期和质量方面的要求,我公司在开工前调集具有丰富施工管理经验的管理人员和精明强干的工程技术人员组建项目经理部。
路桥施工成建制部署专业队伍。
(见1.2表述)2.1.2 工程施工技术准备1)设计文件的收集、学习和审核本工程中标后,由项目经理和总工程师主持,依据招标文件或合同文件的规定、认真作好施工技术文件的收集、整理学习和审核工作并填写审核记录。
学习设计文件领会设计意图。
抓住工程特点、突出重点,解决工程施工的主要矛盾。
2)施工前的调查(1)现况地上、地下构筑物调查本工程施工范围内的地上、地下构筑物在设计文件中己给出的参考位置,己给出拆迁建筑物、拆迁电力、电讯及电缆初步参考位置,但现况地上、地下构筑物的准确位置和埋深仍需要在中标后进行坑探调查或更深入更详细的调查。
要准确摸清本工程施工范围内的各种地上、地下构筑物的种类、规格、几何尺寸、埋深、走向、管理单位、以及旧管线和新建路线的相对位置关系。
掌握新建管涵、排水系统开槽施工对旧管线的影响程度。
要准确摸清新建管涵与现况地上构筑物的相对位置关系, 掌握新建管涵开槽施工对现况构筑物(民房、围墙、线杆等)的影响程度。
(2)现况排水系统的调查本地区沟渠纵横、洼淀众多,要准确摸清新建道路与现况坑塘、沟渠的相对位置关系, 掌握新建道路、新建桥涵施工需要进行打坝、排水、清淤的具体位置和数量。
在施工期间要确保现况河渠的排水、泄洪畅通。
(3)现况交通的调查要准确摸清新建道路与现况交通的相对位置关系, 掌握新建道路、新建桥涵施工对现况交通的影响程度,掌握需要进行现况交通导改的具体位置和数量。
在施工期间要确保现况道路的畅通,要保证当地居民的出行和生活不受影响。
3)编制施工组织设计在做好以上施工技术准备的同时,根据本次投标的施工组织设计和中标后与业主签订的施工合同,结合施工调查的实际情况和设计交底内容进一步编制施工组织设计(标后施组)。
在开工前14天,报请监理工程师审核。
4)制定质量计划依据ISO9002标准管理模式,制定《**高速公路**标段工程质量计划》,对本工程施工进行事前、事中、事后全过程的质量控制。
以严格的管理、优秀的工作质量创造出业主满意的工程质量。
5)编制作业指导书、作好技术交底各部位、各工序在施工前结合工程特点编制有针对性的作业指导书(技术交底书),进行详细的技术交底。
6)进行专业技术培训根据本工程大方量、长距离、连续路基填筑特点,对参加施工的专业作业人员进行技术培训,对职工进行安全施工和文明施工教育。
本标段主要进行下列项目的培训;(1)本工程技术培训的重点是长距离、大方量、连续路基填筑作业操作技术。
参加人员为工程技术人员、施工组织人员、机械设备司机和辅助工种工人,对其进行不同层次的培训。
(2)桥涵施工操作技术培训,参加人员为桥涵施工作业人员。
(3)安全技术培训,参加人员为项目经理部全体职工。
2.1.3 施工现场准备1)项目经理部临时设施项目经理部驻地临时办公占地设置在**生活区、桩号K42+200~K42+489段两侧,占地面积40000m2(60亩)。
2)本标段在施工临时占地内设钢筋加工场、木工加工场、施工现场试验室,并设机械设备和材料停放场地。
3)施工平面布置见《施工平面布置图》4)搅拌站布设(1)无机料拌合厂本工程在项目经理部布设搅拌站,在南侧位置布设拌合厂,按平均每天拌合料产量1200m3计算,需要储备2天的用量,水泥储存量120t、水泥储仓需要40t罐3个。
拌合料场占地6666m3,在项目经理部占地范围之内置,不再另行占地。
(3)混凝土外加剂用量较大,在现场布设一个6m×6m 的专门仓库储存。
5)现场试验室本标段在项目经理部驻地建立一个三级试验室,并按三级试验室配置试验器材,其试验及检测设备均经省市级技术监督部门标定。
试验室面积90m2。
试验室设备见试验室设备配置表。
2.1.4 施工用电1)施工期间内, 报装一台315KVA变压器,安装在项目经理部驻地内(大港石油管理局物探生活区内有现况供电线路)为施工和生活所用。
2)在施工处施工场地内采用发电机发电为道路施工和生活所用。
3)小型结构工程施工采用发电机发电形式为工程施工所用。
2.1.5 施工用水1)根据设计提供的地质资料, 本地区浅部地下水水质不好,不宜作为生活用水和施工用水。
所以施工期间在临时占用场地内采用就近打深井取水的方法, 解决大型构筑物施工用水和驻地生活用水问题。
全线共打井3口。
2)为解决小型结构物施工现场用水, 采用水车运水, 在其附近设水箱存水, 水泵加压供水。
2.2 施工顺序安排鉴于此工程的施工特点和业主(招标文件)的要求,本工程按施工段落划分情况,各个施工处同时平行施工。
1)道路施工(1)先进行道路清表,回填至现况地面以上80cm后, 管涵基底水泥桩施工、管涵施工、管涵回填至道路填土面。
(2)同时进行渔塘地段的路堤,打坝、抽水、清淤换填、土工布或土工格栅作业施工。
(3)有箱涵或桥梁等结构物的路段进行结构物两端软土基处理,并填筑预压。
(4)结构物之外的路段必须抓紧填方环节,以利预压。
2)桥梁(1)本标段各桥桩基/下部结构物可同时施工, 各有独立的工作面。
(2)桥上部结构施工可同时进行, 亦可递推一定时间后连续进行。
(3)桥涵两侧的道路段在以不影响或干扰桥梁施工的前提下相机进行软土基处理和填方施工。
(4)桥梁施工均按照大流水作业原则安排施工,集中时段、突出重点、合理有序进行。
以利施工组织管理,保证进度和质量。
3)箱形通道(1)本标段通道可同时施工, 各有独立的工作面。
(2)进行基底水泥桩施工、基础垫层施工、箱体施工、回填至道路填土面。
2.5 冬雨季施工安排1)雨季暴雨期不安排填方施工作业。
2)冬季上年11月31日至次年3月1日不安排填方作业。
3)严冬期1、2月份不安排重要混凝土结构物施工。
3 主要项目的施工方法和技术措施施工测量1)施工测量原则本工程施工测量采用,先整体后局部、先控制后细部的测量原则。
施工前要对业主所移交的导线控制点和水准点进行复测、验收。
2) 测量器材工程导线的测量,采用2级经纬仪及电子测距仪(或拓普康GTS-602型全站仪)进行角度和距离的测量。
水准测量采用AL—240型(DS2型或S2型)水准仪和塔尺。
3)对设计测量成果的测量复核施工前要对业主向承包商所移交的天津市二、三级导线控制点和三、四等水准进行复测、验收。
在复测验收中,发现有松动、沉陷或丢失的平面、高程控制桩,应立即与有关部门进行解决,并重新进行测算,直到合格。
4)建立新施工控制网根据本标段工程施工需要,建立新的施工控制网。
并根据施工需要布设控制桩加密和加设临时水准点。
及时绘制桩志总图,并对控制桩志施建混凝土保护标石,直至工程结束。
