水磨石地面施工技术交底(20210111022548)
水磨石地面施工技术交底

编号
表C2-1
工程名称交底日期年月日
施工单位分项工程名称水磨石地面工程交底提要材料要求、施工准备、施工工艺、质量标准、成品保护
超过1 mm),以便作为铺设面层的标志。
4)镶条后12h开始浇水养护,不少于3d。
并严加保护,防止碰坏。
图9-2分格条镶嵌
⑷抹底灰提前1d将垫层浇水湿润;铺灰前,在垫层上刷1:0.5素水泥浆一遍。
底灰用1:3水泥砂浆打底,厚10~15 mm,注意摊平拍实,用木抹搓平做成毛面(踢脚板铺底灰分两次装挡)。
底灰抹完后浇水养护2d。
⑸摊铺石粒浆
1)铺石粒浆前1d,喷水使基层充分湿润,但不得有积水。
铺石粒浆前,在底灰表面上刷一道与面层水泥颜色相同的、水灰比为0.4~0.5的水泥浆结合层,一次刷浆面积不可过大,应随刷随铺石粒浆,两者紧密配合。
2)地面石粒浆拌和料的体积比宜采用1(1.5~2.5)(水泥:石粒);踢脚板配合比为1:1~1.5(水泥:石粒,石粒粒径不宜超过10 mm),面层厚度除有特殊要求外,一般为12~18 mm,稠度不大于50 mm。
水磨石面层的颜色应符合设计要求。
同一彩色面层应使用同厂、同批的颜料。
其掺入量宜为水泥质量的3%~6%或由试验确定。
3)应根据事前准备的磨石机数量和施工能力,确定每次摊铺石粒浆的面积,以保证在强度不至过高前粗磨完毕。
4)地面摊铺时,先将拌好的石粒浆倒入分格框中央,再由中间向四面摊铺,用刮尺刮平
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
水磨石地面工程安全技术交底

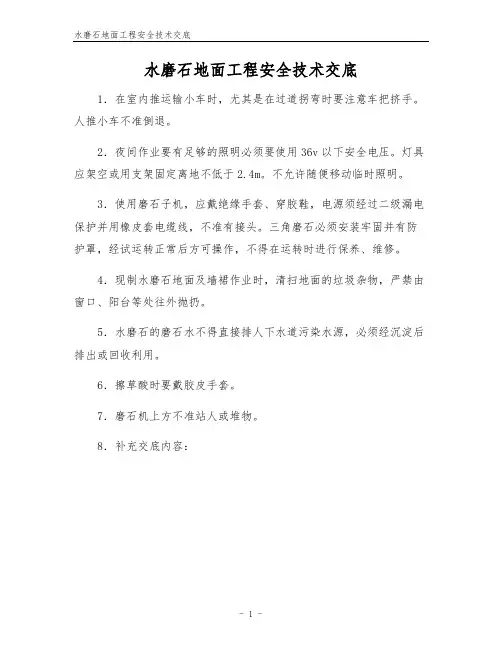

水磨石地面工程安全技术交底
水磨石地面工程安全技术交底
1.在室内推运输小车时,尤其是在过道拐弯时要注意车把挤手。
人推小车不准倒退。
2.夜间作业要有足够的照明必须要使用36v以下安全电压。
灯具应架空或用支架固定离地不低于2.4m。
不允许随便移动临时照明。
3.使用磨石子机,应戴绝缘手套、穿胶鞋,电源须经过二级漏电保护并用橡皮套电缆线,不准有接头。
三角磨石必须安装牢固并有防护罩,经试运转正常后方可操作,不得在运转时进行保养、维修。
4.现制水磨石地面及墙裙作业时,清扫地面的垃圾杂物,严禁由窗口、阳台等处往外抛扔。
5.水磨石的磨石水不得直接排人下水道污染水源,必须经沉淀后排出或回收利用。
6.擦草酸时要戴胶皮手套。
7.磨石机上方不准站人或堆物。
8.补充交底内容:
- 1 -。
水磨石地面施工技术交底(通用模板)[详细]
![水磨石地面施工技术交底(通用模板)[详细]](https://img.taocdn.com/s3/m/517122f569eae009591bec35.png)
4、磨光
⑴大面积施工宜用机械磨石机研磨,小面积、边角处可使用小型手提式磨机研磨,对局部无法使用机械研磨时,可用手工研磨.开磨前应试磨,若试磨后石粒不松动,即可开磨.一般开磨时间同气温、水泥标号品种有关,可参考下表:
水磨石面层开磨参考时间表
⑷上蜡抛光.按蜡:煤油=1:4的比例将其热熔化,并掺入松香水适量后调成稀糊状,用布将蜡薄薄地均匀涂刷在水磨石面上.待蜡干后,用包有麻布的木块代替油石装在磨石机的磨盘上进行磨光,直到水磨石表面光滑洁亮为止.
5、水磨石排污处理措施
水磨石地面的施工顺序一般为:自顶层向底层施工,先房间后楼梯,由自垂直运输的远端向近端靠拢的方式.本工程水磨石地面主要使用于值班室及一层所有加工平台及实验室,为此在施工水磨石地面上采取如下排污措施:
2、分格条镶嵌
⑴找平层养护一天后,先在找平层上按设计要求弹出纵横两向或图案墨线,然后按墨线截裁分格条.
⑵用纯水泥浆在分格条下部抹成八字角通长座嵌牢固(与找平层约成30度角).纯水泥浆的涂抹高度比分格条低3~5米米,分格条应镶嵌牢固,接头严密,顶面在同一平面上,并通线检查其平整度及顺直.
⑶分格条镶嵌好以后,隔12小时开始浇水养护,最少应养护两天.
技术负责人
交底人
接受交底人
(5)其他:草酸、地板腊、φ0.5~1.0米米直径铅丝.
2、施工作业条件:
(1)在四周墙面弹出标高基准墨线.
(2)门框和楼面地面预埋件、水电设备管线等均施工完毕并经检查合格.
(3)各种立管孔洞、缝隙等应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆灌堵).
(4)基层结构及其它有关作业内容的隐蔽验收手续输完成.
打磨水磨石地面技术交底

打磨水磨石地面技术交底一.概况阿国住宅楼地面是采用预制水磨石地砖铺贴而成的,由于铺贴时地砖与地砖之间,出现少许高低差,因此需要打磨平整。
二.机器的使用方法1.使用前首先检查倒顺开关是否处于“停”的位置上,如不是立即改过来,再检查室内电线是否架空,旋转盘处是否有电线。
2.检查水管是否有水,并把水管的一端用铁丝拧紧固定在机器前端的接头上,后面绑在手把上,水量不必太大。
严禁机器处于无水干磨状态。
3.机器的启动。
将机器的手把按下,把开关扳到“顺”的位置,看前面的转盘是否按顺时针方向旋转,如不是,将开关扳到“停”的位置并放下机器,使转盘停转,再按下手把,将开关扳到“倒”的位置,即是顺时针方向,然后轻轻放下机器进行打磨,并轻推机器使其前后左右变换位置,确保打磨的地面,有足够的平整度。
严禁逆时针旋转操作,严禁长时间停于某一部位不动,致使地面严重凹凸不平。
4.打磨顺序,以先阳台后房间、先四周后中间的顺序进行依次打磨。
不得漏磨。
三.质量要求平整、清洁、无漏磨、地砖缝隙白水泥桨饱满。
四.成品保护1. 打磨前把每一个入户门的门口,用泥土挡严密,避免满楼层都是水。
2.必须将地面上的砂浆块、石子、碎砖等垃圾清理干净,以防止在冲洗地面时堵塞地漏管道3.用塑料布把房间的墙面和门框封严密,以防磨出的水泥浆污染墙面和门框。
4.把所磨房间的门扇摘下来,防止碰撞破坏油漆,并将其放置于干燥部位。
磨好一间,冲洗一间,把水推干净,并用泥土在门口挡上,以防再进水,影响下层顶棚腻子质量。
并在磨好一户后,把地砖缝隙用白水泥桨灌满,用拖把将表面白水泥刮干净。
5.打磨周边时,应将机器轻轻推至墙边,不得用力过猛,撞坏踢脚线或门框。
每天下班前,将地漏用清水冲洗干净,以防水泥浆淤积堵塞地漏,造成不必要的翻修用工和材料浪费。
五.其它1.发现一次未将地漏冲洗干净,罚2—10个工日。
第二次发现将停止当月工程量的结算。
2.如因操作不慎,致使墙面,踢脚线、门扇、门框等部位损坏,所有翻修用工都从打磨地面人员当月工日里扣除,并视情节轻重处以适当的处罚。
水磨石地面施工技术交底

东台一中实验楼工程
交底部位
室内涂料施工
工程编号
日期
交底内容:
一、材料及机具准备
涂料、填充料、高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、擦布、棉丝、半截大桶等。
二、作业条件
1、面应基本干燥,基层含水率不得大于10%。
2、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完毕。
七、安全措施
1、所有工人应严格执行并避守安全操作规程,加强职业健康安全意识,上架施工时佩藏个人防护用品。尤其注意要系好安全带。
2、外架使用前应对整个架体进行检查和检修,验收合格后方可使用。
3、在脚手架上施工,面砖及小型工其等应放在不易掉落的地方,以免离空落物伤人。
4、施工时不得出现立体交叉作业。
技术负责人:交底人:接交人:
3、门窗框应提前安装完毕。
4、大面积施工前应做好样板,经验收合格后方可进行大面积施工。
三、质量要求
水性涂料涂饰工程质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。
项
序
检查项目
允许偏差或允许值
主控项目
1
涂料品种、型号、性能等
第10.2.2条
2
涂饰颜色和图案
第10.2.3条
4、在第二遍操作时不宜来回多次涂刷,以避免溶松第一遍漆膜,或出现显著的漆刷涂饰痕迹,影响质量,注意涂料遮盖力情况,以便随时掌握和调整涂饰的松紧,确保涂料色泽的均匀性。
六、成品保护
1、施涂时首先清理好周围环境,防止粉尘飞扬而影响涂饰质量。
2、不得污染窗台、门窗、玻璃等已完成的分项工程。
3、涂饰墙面完工后,要妥善Fra bibliotek护,不得磕碰、污染墙面。
水磨石施工安全技术交底

水磨石施工安全技术交底作为一种常见的装饰材料,水磨石广泛应用于室内外的地面和墙面装修中。
其独特的美观性和耐久性使其成为人们喜爱的选择。
然而,在水磨石的施工过程中,安全问题必须得到高度重视,以确保工作人员的安全和施工质量。
本文将对水磨石施工中需要注意的安全技术进行交底。
1. 预防滑倒和绊倒事故在水磨石施工过程中,工作人员需要经常走动和移动材料。
因此,预防滑倒和绊倒事故非常重要。
首先,工作面积应保持清洁整洁。
尽量避免留下杂物、工具或材料。
工作区域应定期清理,并放置好需要准备的工具和材料。
工作人员应随手将材料和工具放置在指定的位置。
其次,注意地面的平整度。
施工时,应确保水磨石表面平整,避免凹凸不平或斜坡过大的情况。
如发现施工不平均或不协调,及时进行修复或调整。
另外,工作人员在施工过程中应注意脚下。
避免踩在未干透的水磨石上或踩在材料堆积的地方。
在施工期间,工人应穿戴适合工作的鞋子,以提供足够的防滑性和支撑力。
2. 使用个人防护装备在水磨石施工过程中,使用个人防护装备是保障工作人员安全的重要环节。
以下是必备的个人防护装备:头部保护:穿戴符合安全标准的工作安全帽,以预防天花板坠落或其他物体的撞击。
眼部保护:佩戴护目镜或安全眼镜,以防止材料溅射至眼睛。
呼吸道保护:根据工作环境,选择合适的防尘口罩或呼吸器。
听力保护:在噪音较大的施工环境下,佩戴耳塞或耳罩以减少噪声对听力的损害。
手部保护:穿戴防护手套,以防止材料、工具或化学物质对手部的伤害。
脚部和身体保护:穿戴耐刺穿的安全鞋或工作靴,并根据需要佩戴防护服和其他个人防护装备。
地面水磨石施工交底质量技术交底记录

(4)、水磨石拌合料应拌合均匀,平整地铺设在结合层上,并用滚筒滚压密实。
(5)、控制好水磨石的面层厚度,根据采用的石子粒径确定,一般小八厘为10~12mm,中八厘为12~15mm,大八厘为15~18mm。
(6)、滚压工艺是关键。采用干撒滚压工艺,其表面与分格条上表面控制为一个水平,在表面均匀撒一层石子,拍平后滚压。通过滚压,水泥浆填满石子缝隙。
质 量 技 术 交 底 记 录
施工单位:
建设工程名称
交 底 日 期
年 月 日
单位工程名称
记 录 人
交 底 人
接受交底班组
参 加 单 位
单 位 代 表
交底内容:
地面水磨石施工交底
(1)、水磨石面层所用的石粒,应用竖硬可磨的岩石做成。
(2)、采用的水泥标号不低于425号,品种应采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。水泥中掺入的颜料宜用耐光、耐碱的矿物颜料,掺入量不宜大于水泥重量的12%。
注:①本交底应按施工段、楼层和不同检验批分别作交底。②应由本人亲自签名。③本表一式2份,工地、班组各1份。
(7)、掌握好开磨时间,根据天气情况考虑,一般2~4天。
(8)、中磨:边磨边找平,找平可配3m长靠尺,号以上磨石,去除表面水泥浆,磨去中磨时产生的磨痕,提高表面光洁度。
(9)、清洗与打蜡:常用方法是先用清水冲洗,用锯末蹭一遍,再用拖布擦。普通水磨石可用稀草酸去除污迹。打蜡应在其他所有工序均完成以后,操作者应穿干净的拖鞋。
水磨石地面技术交底

为了取得打蜡后显着效果,在打蜡前磨石面层要进行一次适量限度的酸洗,一般均用草酸进行擦洗,使用时先用水加草酸化成约10%浓度的溶液,用扫帚蘸后洒在地面上,再用油石轻轻磨一遍,磨出水泥及石粒本色,再用清水冲洗拖布擦干。此道工序必须在所有工种完工后才能进行。经酸洗后的面层不得再受污染。
(一十六)打蜡上光
2、抹磨石踢脚板拌合料:先将底子灰用水润湿,在阴阳角上口,用靠尺按水平线找好规矩,贴好靠尺板,先涂刷一层薄水泥浆,紧跟着抹拌合料,抹平压实。刷水两遍,将水泥浆轻轻刷去,达到石子面上无浮浆,常温下养护24h后,开始人工磨面。
第一遍用粗砂轮石,先竖磨,后横磨,要求把石渣磨平,阴阳角倒圆,擦一遍素浆,将孔隙填抹密实,养护l~2d,再用细砂轮石磨。
用干净的布或麻丝沾稀糊状的成蜡,在面层上薄簿地涂一层,要均匀,不漏涂,待干后用钉有帆布或麻布的木块装在磨石机上研磨,用同样的方法再打第二遍蜡,直到光滑洁亮为止。
(一十七)水磨石踢脚板制作
1、抹底灰:与墙面抹灰厚度一致。墙面抹灰时,踢脚板根位置,抹灰高度应多留出一些。在阴阳角处套方、量尺、拉线,确定踢脚板厚度,按底层灰的厚度冲筋,间距l~1.5m。然后用短杠刮平,木抹子搓成麻面并划毛。
(一十一)试磨
正式开磨前应进行试磨,以不掉石渣为准,经检查认可后方可正式开磨。
(一十二)粗磨
第一遍用60~90﹟粗砂轮石磨,边磨边加水(可加部分砂,目快机磨速度),并随磨随用水冲洗检查,用靠尺检查平整度,直至表面磨到磨匀,分格条和石粒全部露出(边角处用人工磨成同样效果)检查合格晾干后,用与水磨石表面相同成分的水泥浆,将水磨石表面擦一遍,待别是面层的洞眼小孔隙要填实抹平,脱落的石粒应补齐,浇水养护2~3d。
(一十三)细磨
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称交底日期 年 月曰交底内容:1. 材料性能要求⑴水泥:采用强度级别不小于32. 5级的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。
白色或浅色水磨石面层,应釆用白水泥。
同颜色的面层应使用同一批水泥。
⑵石粒:应采用坚硕可磨口云石、大理石等加工而成,石粒应洁净无杂物,其粒径除特 殊要求外应为6~15 mm 。
⑶颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。
(4)分格条:应采用铜条、合金铝条或玻璃条,亦可用彩色塑料条。
铜条疗1〜l ・2mnb 合金铝条J?・l~2 mm,玻璃条疗3 mm,彩色塑料条片2〜3 mm,宽度均为面层片度,长度以分块尺寸而定,一般1000〜1200 mm 。
铜、铝条须经调直使用,下部1/3处每米钻02 mm 孔,穿铁纟幺备用。
⑸草酸、0蜡、铁纟幺:草酸块状、粉状均可。
0蜡用地板蜡成品。
铁丝用22号。
2. 施工工具与机具⑴机具:平面磨石机、立面磨石机、搅拌机和计量装置、机动翻斗车、手推车等。
⑵工具:平锹、铁抹子、木抹子、大杠尺、铁滚筒、筛子、粉线包、油石、钢丝刷、答 帚等。
3. 作业条件⑴基层已按设计要求施工完成,预制板已嵌缝完成,水泥类基层的抗压强度已大于1. 2MPao⑵屋面已做好防水层或有防雨措施。
⑶门框、板上平面预埋件、各种管道及地漏等已安装完毕,立管和套管穿过面层孔洞已 用细石混凝土灌注密实,并经检査合格。
(4)面层标高和排水坡度的基准点和水平基准控制线已设置或标志。
施工单位 交底提要分项工程名称 材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程工程名称 交底日期 年 月曰⑸底灰砂浆和石粒浆的配合比已经确认,搅拌设备和计量装置已经校核。
⑹彩色水磨石的样板已经设计和中方选定。
⑺工程材料已经运到现场,经检査质量符合要求。
数量可满足连续作业的需要。
⑻施工机具已备齐,水、电已接通。
⑼气温不低于5°C 。
4. 施工工艺水磨石面层铺设工艺流程如下:基层清理f 弹分格线一镶嵌分格条一涂刷素浆结合层f 配制石粒浆一铺抹石粒浆f 滚压 抹平一养护一试磨一表面磨光一酸洗一打蜡抛光。
5. 施工要点⑴木料堆放为保证色彩均匀,水泥与颜料应按丄程大小一次配够,干拌均匀过筛成为 色灰,装袋扎口、防潮,堆放在仓库备用。
石粒应按不同品种、规格、色彩分批堆放。
使用前应用水冲洗干净、晾干。
⑵贴灰饼 灰饼用相同配合比水泥砂浆制作,间距homo 有地漏时,做0・5〜1%的坡度坡 向地漏。
踢脚板应根据墙面抹灰用度,在阴阳角处套方,确定踢脚板疗度,按底灰的疗度贴饼,施工单位 交底提要分项工程名称 材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程工程名称交底日期年月曰⑶镶嵌分格条1)按设计分格和图案要求,用粉线包在基层上弹出清晰的线条,有镶边要求的应留出镶2)分格条按弹线用素水泥浆粘立固定(图9-2)。
分格条应先粘一侧,再粘另一侧,分格条为铜条、铝条时,应使用22号铁纟幺从嵌条孔中穿过,并埋固在水泥浆中,水泥浆粘贴高度比嵌条顶面低3mnb并做成30°。
3)分格条应粘贴牢固、平直,接头严密,应用靠尺板比齐,使上平一致(每5ni偏差不得工程名称 交底日期 年 月曰超过1 mm ).以便作为铺设面层的标志。
图9-2分格条镶嵌(4)抹底灰 提前Id 将垫层浇水湿润;铺灰前,在垫层上刷1:0. 5素水泥浆一遍。
底灰用1:3水泥砂浆打底,疗10〜15mnb 注意摊平拍实,用木抹搓半做成毛面(踢脚板铺底灰分两次装 挡)。
底灰抹完后浇水养护2d 。
⑸摊铺石粒浆1)铺石粒浆前Id,喷水使基层充分湿润,但不得有积水。
铺石粒浆前,在底灰表面上刷-道与面层水泥颜色相同的、水灰比为0.4〜0.5的水泥浆结合层,一次刷浆面积不可过大, 应随刷随铺石粒浆,两者紧密配合。
2)地面石粒浆拌和料的体积比宜采用1(1. 5〜2. 5)(水泥:石粒踢脚板配合比为1:1〜 1.5(水泥:石粒,石粒粒径不宜超过10 mm ),面层疗度除有特殊要求外,一般为12〜18 mm.稠度不大于50mmo 水磨石面层的颜色应符合设计要求。
同一彩色面层应使用同厂、同批的颜 料。
其掺入量宜为水泥质量的3%〜6%或山试验确定。
施工单位 交底提要分项工程名称 材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程4)镶条后12h 开始浇水养护,不少于3d 。
并严加保护,防止碰坏。
4O'5Onim 内不 持素水泥浆■■分*絲 、分格条索水泥浆一g"工程名称交底日期年月曰3)应根据事前准备的磨石机数量和施工能力,确定每次摊铺石粒浆的面积,以保证在强度不至过高前粗磨完毕。
4)地面摊铺时,先将拌好的石粒浆倒入分格框中央,再山中间向四面摊铺,用刮尺刮平工程名称交底日期年月曰后,抹平圧实。
分格条两边及交角处要特别注意拍平压实。
铺抹厚度以拍实压平后高出分格条2 mm为宜。
整平后如发现石料过稀处,可在表面上再适当撒一层石粒,过密处适当剔除一些石粒,使表面石子显露均匀,无缺石子现象,然后用铁滚筒进行滚圧。
5)踢脚板抹石粒浆面层,应先将底灰用水湿润,石粒浆面层宜凸出墙面片约6〜8 mm。
铺抹时,在阴阳角及上口,用鼎尺按水平线找好规矩,贴好靠尺板,涂刷素水泥浆一遍后, 随即将踢脚板石粒浆上墙、抹平、压实,然后刷水将表层水泥浆轻轻刷去,达到石子面上无浮浆,但刷得不能过深,以防石粒脱落。
⑹滚压抹平1)地面面层滚压时应用力均匀,沿纵横两个方向轮换进行。
滚压前应将分格条顶面的石粒清掉,在低洼处撒拌好的石粒浆找平。
滚压时应防止压倒或压坏分格条,分格条顶面的石粒少时,要随手补上。
滚压到表面平整、泛浆且石粒均匀排列为止。
2)石粒浆初凝前,用铁抹子将滚压波纹抹平压实。
如发现石粒过稀处,仍要撤石子抹平。
次日开始浇水养护,养护时间以试磨为准(参考表9-15)。
表9T5开磨时间参考表平均气温°C开磨时间/d机磨人工磨施工单位交底提要分项工程名称材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程工程名称交底日期年月曰⑺磨光:1)试磨:水磨石面层开磨前应根据气温和磨光方法进行试磨,以石粒不松动为准,经检査确认可磨后,方可正武开磨。
开磨时间可表9-15。
水磨石面层应使用磨石机分3遍磨光。
2)粗磨.用54〜70号油石磨光,要求磨匀磨平,磨石机在地面上呈横“8”字形移动,工程名称 交底日期 年 月曰速度。
3)细磨:细磨应在粗磨结束并待第一遍水泥浆养护2〜3d 后进行。
细磨使用90〜120号油石,机磨方法同头遍,磨至表面光滑后,同样清洗干净,再满涂第二遍同色水泥浆一遍,然 后养护2〜3d 。
4)磨光:磨光应细磨养护结束后进行。
磨光使用180〜220号油石,机磨方法同头遍。
磨至表面平整光滑,石子显露均匀,无细孔磨痕为止。
边角等磨石机磨不到之处,用人工手磨。
高级面层适当增加遍数及提高油石号数。
5)高级水磨石研磨和抛光:在普通水磨石面层“两浆三磨"后,增加三浆两磨,应分别使用60号至300号油石,共计•磨五遍。
当第五遍研磨结束,补涂的水泥浆养护2〜3d 后,方可 进行抛光。
抛光应分七道工序完成,使用油石规格依次为:400号、600号、800号、1000号、1200号、1600号和2500号。
6)踢脚板石粒浆罩面,可用手工方法或立面磨石机磨光,头遍用粗油石,先竖磨,再横施工单位 交底提要 边磨边加水, 条与石粒后, 石粒应补齐, 分项工程名称 材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程随时清扫磨出的水泥浊浆,并用靠尺不断检査磨石的平整度,到全部显露出嵌清理干净。
待稍干再满涂同色水泥浆一道,以填补砂眼和细小的凹痕,脱落的养护后再磨。
当面层较硬时,可在磨盘下撒少量过2 mm 筛的细砂,以加快磨光工程名称交底日期年月曰磨,应将石粒磨平,阴阳角倒圆,擦头遍素浆,养护1〜2d后,再用细油石细磨、磨光。
7)室外水磨石面层应注意与四周建筑物设缝断开;水磨石面层及其下的结构层内均应配置钢筋网片,提高整个地面的整体性和抗裂性;分格嵌条应选用铜条,间距以1500〜2000mm 为宜;面层的磨光开磨时间应比一般水磨石面层推迟2〜3d。
⑻酸洗将草酸溶液<1:0. 35.质量比力均匀涂抹在擦净的面层上。
每涂一段用280〜300号油石磨出水泥及石粒本色,再冲洗干净,用棉纱或软布擦干。
⑼打蜡抛光水磨石面层上蜡工作,应在不影响面层质量的其他工序全部完成后进行。
酸洗后的水磨石面,应经晾干擦净。
用布或干净麻丝沾蜡薄薄均匀涂在水磨石子面上,待干工程名称 交底日期 年 月曰后,用包有麻布或细帆布的木块代替油石,装在磨石机的磨盘上进行磨光,直到水磨有利于 表面光滑洁亮为止。
I 岳级水磨石应打二遍蜡,抛光两遍。
踢脚板用人工涂蜡、擦磨,二遍出 光成活。
⑴主控项U1)水磨石面层的石粒,应采用坚ii 更可磨白云石、大理石等加工而成,石粒应洁净无杂物, 其粒径除特殊要求外应为6〜15 mm ;水泥强度等级不应小于32. 5级;颜料应采用耐光、耐碱 的矿物原料,不得使用酸性颜料。
2)水磨石面层拌和料的体积比应符合设计要求,且为1:1. 5〜1:2. 5 (水泥:石粒)。
3)面层与下一层结合应牢固、无空鼓、裂纹。
⑵一般项U1)面层表面应光滑;无明显裂纹、砂眼和磨纹:石粒密实,显露均匀;颜色图案一致,不混色;分格条牢固、顺直和清晰。
2)踢脚线与墙面应紧密结合,高度一致,出墙用度均匀。
3)楼梯踏步的宽度、高度应符合设计要求。
楼层梯段相邻踏步高度差应不大于10 mm,每踏步两端宽度差不应大于10 mm ;旋转楼梯梯段的每踏步两端宽度的允许偏差为5mm 。
楼梯施工单位 交底提要分项工程名称 材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程技术交底记录编号表C2T工程名称交底日期年月曰踏步的齿角应整齐,防滑条应顺直。
4)水磨石面层的允许偏差应符合表9-16的规定。
工程名称交底日期 年 月曰表9-16水磨石面层允许偏差和检验方法项次 项U允许偏差/mm 检验方法 普通高级 1 表面平整度 32 用2 m 靠尺和楔型塞尺检 查 2 踢脚线上口平直 33 拉5 m 线和用钢直尺检查 3 缝格平直3 2 拉0 m 线和用钢直尺检查1. 本表由施工单位填写,交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时,应填写‘‘分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2T施工单位 分项工程名称 交底提要材料要求、施工准备、施工工艺、质量标准、成品保护水磨右•地面工程交底人接受交底人审核人。
