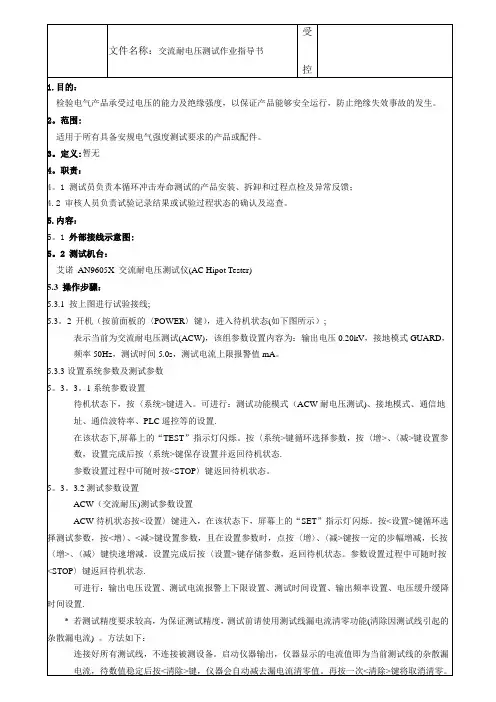

发电机交流耐压试验作业指导书
交流耐电压测试作业指导书

6。6非测试相关人员应远离测试区域。
7.核决权限:
暂无
8.相关文件/资料:
暂无
9.应用表单:
暂无
修订履历
发行版次
修订
页次
修订内容概要
修订日期
修订者
1.目的:
检验电气产品承受过电压的能力及绝缘强度,以保证产品能够安全运行,防止绝缘失效事故的发生。
2。范围:
适用于所有具备安规电气强度测试要求的产品或配件。
3。定义:暂无
4。职责:
4。1 测试员负责本循环冲击寿命测试的产品安装、拆卸和过程点检及异常反馈;
4.2 审核人员负责试验记录结果或试验过程状态的确认及巡查。
可进行:输出电压设置、测试电流报警上下限设置、测试时间设置、输出频率设置、电压缓升缓降
时间设置.
*若测试精度要求较高,为保证测试精度,测试前请使用测试线漏电流清零功能(清除因测试线引起的杂散漏电流)。方法如下:
连接好所有测试线,不连接被测设备。启动仪器输出,仪器显示的电流值即为当前测试线的杂散漏电流,待数值稳定后按<清除>键,仪器会自动减去漏电流清零值。再按一次<清除>键将取消清零。
5.3.3设置系统参数及测试参数
5。3。3。1系统参数设置
待机状态下,按〈系统>键进入。可进行:测试功能模式(ACW耐电压测试)、接地模式、通信地址、通信波特率、PLC遥控等的设置.
在该状态下,屏幕上的“TEST”指示灯闪烁。按〈系统>键循环选择参数,按〈增>、〈减>键设置参数,设置完成后按〈系统>键保存设置并返回待机状态.
*建议测试线清零在每日测试前进行一次。
*注意:首次测试前,请务必查看全<START>键开始测试。测试过程中屏幕上的“TEST”指示及测试中橙色指示灯点亮。
交流耐压试验作业指导书

Q/YNDW 云南电网公司企业标准Q/YNDW 113.2.187-2006交流耐压试验作业指导书2006-05-20发布 2006-05-30实施云南电网公司发布前言为提高云南电网公司供电企业输变电设备的运行、检修、试验水平,规范操作方法,确保人身和设备安全,由云南电网公司组织,编写了目前我公司交流耐压试验作业指导书。
编写中遵循了我国标准化、规范化和国际通用的贯标模式的要求。
该指导书纳入公司生产技术管理标准体系。
本指导书由云南电网公司生产技术部提出。
本指导书由云南电网公司生产技术部归口。
本指导书由云南省电力试验研究院(集团)有限公司负责编写。
本指导书主编人:陈宇民本指导书主要起草人:陈宇民本指导书主要审核人:崔志刚郑易谷本指导书由云南电力试验研究院(集团)有限公司负责修编。
本指导书修编人:陈宇民本指导书审定人:赵建宁本指导书批准人:廖泽龙本指导书由云南电网公司生产技术部负责解释。
目次1 目的 (4)2 适用范围 (4)3 引用标准 (4)4 支持性文件 (4)5 技术术语 (4)6 安全措施 (5)7 作业准备 (6)8 作业周期 (6)9 工期定额 (6)10 设备主要技术参数 (6)11 作业流程 (6)12 作业项目、工艺要求及质量标准 (6)13 作业中可能出现的主要异常现象及对策 (9)14 作业后的验收和交接 (9)交流耐压试验作业指导书1 目的本作业指导书提出了高压电气设备交流耐压试验所涉及的试验接线、试验设备、试验方法和注意事项等技术细则,以规范交流耐压试验作业、提高试验质量。
交流耐压试验是鉴定电气设备绝缘强度最直接的方法,它对于判断电气设备能否投入运行具有决定性意义,也是保证设备绝缘水平、避免发生绝缘事故的重要手段。
2 适用范围本作业指导书适用于云南电网公司供电企业高压电气设备的交流耐压试验作业。
3 引用标准下列标准所包含的条文,通过引用而构成本作业指导书的条文。
本书出版时,所示版本均为有效。
耐压机作业指导书

耐压机作业指导书标题:耐压机作业指导书引言概述:耐压机是一种用于测试电气设备绝缘性能的设备,具有重要的安全性和稳定性要求。
为了确保耐压机的正常运行和操作人员的安全,编写一份详细的作业指导书是非常必要的。
一、设备概述1.1 设备功能:耐压机主要用于对电气设备进行高压测试,检测其绝缘性能。
1.2 设备结构:耐压机通常由高压发生器、控制器、安全装置等部分组成。
1.3 设备要求:耐压机应具备稳定的输出电压、可靠的安全保护装置和易操作的控制界面。
二、操作流程2.1 准备工作:确认耐压机及测试设备无损坏,连接电源并进行漏电保护。
2.2 设置参数:根据测试要求设置输出电压、测试时间等参数。
2.3 进行测试:将被测设备接入耐压机,启动测试并观察测试结果。
三、安全注意事项3.1 操作规范:操作人员应熟悉设备操作流程,不得擅自更改参数。
3.2 防护措施:在操作过程中应佩戴绝缘手套、护目镜等防护装备。
3.3 紧急处理:如出现异常情况,应立即停止测试并进行故障排查。
四、维护保养4.1 定期检查:定期检查耐压机的电气连接、接地情况,确保设备正常运行。
4.2 清洁保养:保持耐压机清洁干燥,避免灰尘或水分进入设备影响正常使用。
4.3 贮存保养:长时间不使用时,应将耐压机存放在干燥通风处,避免受潮或受损。
五、故障排除5.1 常见故障:常见故障包括电源故障、输出电压异常等。
5.2 排查方法:对于故障,应按照设备说明书进行逐步排查,确保故障及时解决。
5.3 维修保养:如无法排除故障,应及时联系厂家或维修人员进行维修保养。
结语:通过本作业指导书的详细介绍,操作人员可以更好地了解耐压机的使用方法和注意事项,确保设备的正常运行和操作人员的安全。
同时,定期的维护保养和故障排除工作也是保证设备长期稳定运行的重要环节。
希望操作人员能够严格按照指导书的要求进行操作,确保设备的安全性和稳定性。
耐压机作业指导书

耐压机作业指导书标题:耐压机作业指导书引言概述:耐压机是一种用于进行电气设备或者电气元件的高压测试的专用设备。
正确操作耐压机对于保证设备的安全性和可靠性至关重要。
本文将详细介绍耐压机的作业指导书,匡助操作人员正确、安全地操作耐压机。
一、准备工作1.1 确认耐压机的工作环境是否符合要求,包括通风情况、地面平整度等。
1.2 检查耐压机的电源线是否正常,接地是否良好。
1.3 确保耐压机的所有安全装置都完好无损,如过载保护、漏电保护等。
二、操作步骤2.1 打开耐压机的主电源开关,待指示灯亮起后,确认设备处于待机状态。
2.2 将待测试的设备连接到耐压机的测试夹具上,确保连接坚固。
2.3 设置耐压机的测试参数,包括测试电压、测试时间等,根据设备的要求进行调整。
三、测试过程3.1 按下耐压机的启动按钮,开始进行高压测试。
3.2 在测试过程中,注意观察设备的运行状态,确保没有异常情况发生。
3.3 测试结束后,及时关闭耐压机的电源开关,拔掉待测试设备的连接线。
四、安全注意事项4.1 操作人员在使用耐压机时必须穿戴绝缘手套、绝缘鞋等防护用具。
4.2 禁止在高压测试时触摸设备或者测试夹具,以免发生触电事故。
4.3 在操作过程中发现任何异常情况,应即将住手测试并进行排查处理。
五、日常维护5.1 定期对耐压机进行检查和维护,保证设备的正常运行。
5.2 清洁耐压机的外表面,防止灰尘或者杂物影响设备的散热效果。
5.3 定期校准耐压机的测试参数,确保测试结果的准确性。
结论:正确的操作和维护对于保证耐压机的正常运行至关重要。
操作人员应严格按照作业指导书的要求进行操作,确保设备的安全性和可靠性。
同时,定期对耐压机进行维护和检查,可以延长设备的使用寿命,提高工作效率。
希翼本文的作业指导书对操作人员有所匡助。
定子绕组的交流耐压试验作业指导书

定子绕组的交流耐压试验一、试验目的工频交流耐压试验是定子绕组对地绝缘好坏最有效和最直接的方法,是保证电动机安全运行的一个重要手段。
二、试验步骤1、准备仪器:确定交流耐压机良好。
2、确定电动机具备试验条件:落实安全措施,拆除电动机定子绕组外接引线。
3、进行定子绕组整体对地交流耐压试验:各相定子绕组接线端子用短接线短接,给定子绕组接线端子加相应交流试验电压。
额定电压3kV电动机,定子绕组交流耐压试验电压为5kV;额定电压6kV电动机,定子绕组交流耐压试验电压为10kV;额定电压10kV电动机,定子绕组交流耐压试验电压为16kV。
4、绕组对地充分放电:将定子绕组对地充分放电。
5、整理仪器:收拾整理仪器。
三、合格标准交流耐压试验时间1min,无击穿和闪络现象为合格。
四、注意事项1、电动机上级开关停电并合接地刀闸,防止突然来电。
2、电动机停电后要用验电器进行验电,确认无电后再拆除外接引线。
3、电动机拆除外接引线前应将定子绕组对地充分放电。
4、电动机恢复前应将定子绕组对地充分放电。
5、电动机定子绕组接线端子绝缘套管或支撑绝缘子脏污时应先用干净的棉布及无水酒精清洁擦拭干净再试验。
6、攀登高处电动机应使用登高梯,佩戴安全带,安全带高挂低用。
7、升压过程中,若电压波动较大,电流急剧上升,绝缘有烧焦或冒烟及被试设备发生异常声响等不正常现象,应立即降压,停止试验并查明原因。
8、耐压试验前后,绝缘电阻不应有明显变化,若耐压后绝缘电阻下降30%以上则认为被试设备不合格。
9、升压必须从0电压开始,升压速度在75%试验电压以前可以快速匀速升到,其后应以每秒2%试验电压的速度升压。
发电机交直流耐压试验方案

发电机交直流耐压试验方案1、试验作业要求(包括试验标准)1.1 安全措施及工作票1.1.1 严格执行《电业工作安全措施》1.1.2 严格执行工作票管理制度,认真办理、检查、验证工作票。
1.1.3 危险点辨识、评估及环境因素分析1.1.3.1试验前未对试验接线进行详细检查,造成试验仪器或设备损坏1.1.3.2试验开始前未做好防止其他人员闯入试验现场的安全措施、试验后未停掉试验仪器电源并对试验设备充分放电或单独一人进行高压试验,造成人员触电伤害1.1.3.3 在试验过程中不严格按照试验标准进行试验分析,造成试验结果测量不准。
1.1.3.4 试验后的废旧物料遗留在现场,污染环境。
1.1.4 预防措施1.1.4.1 试验人员检查试验仪器正常及试验接线正确后方可再进行试验。
1.1.4.2 试验开始前必须做好防止其他人员闯入试验现场的安全措施,试验后必须停掉试验仪器电源并对试验设备充分放电后方可接触试验设备并确保至少由两人以上进行高压试验工作。
1.1.4.3 试验人员在试验过程中必须严格按照《电气设备预防性试验规程》标准进行试验分析。
1.1.4.4 及时清理试验现场,确保工完料尽场地清。
1.2 试验前准备及使用的仪表仪器1.2.1 现场准备1.2.1.1 转子在膛外,开始交直流试验的准备工作。
1.2.1.2 与一次班联系确认发电机口线及发电机中性点连接已拆开,并与非被试设备留有足够的安全距离。
1.2.1.3 通知非试验人员撤离试验现场并用红白带进行隔离。
1.2.1.4 试验仪器仪表到位并布置合理。
1.3 定子绕组的直流电阻测量1.3.1 用QJ44电桥或变压器直阻测试仪测量,各相或各分支的直流电阻值在校正了由于引线长度不同而引起的误差后相互间差别以及与历史测量值比较:相差不得大于最小值的1.5%,如大于1%时,应引起注意。
1.4 定子绕组交直流耐压前绝缘电阻、吸收比测量。
1.4.1 用兆欧表分相测量,非被测相应可靠接地。
耐压测试作业指导书

耐压测试作业指导书第一部分:介绍1.1 背景和目的耐压测试是一种常见的测试方法,用于评估电子设备在压力环境下的可靠性和安全性。
该测试方法通过向设备施加高压电流或电压来模拟实际使用条件下的压力情况,以判断设备是否能够正常工作并保持安全。
本指导书的目的是为操作人员提供一份详细的作业指南,以确保耐压测试的顺利进行,并最大限度地减少潜在的风险。
1.2 适用范围本指导书适用于从事耐压测试工作的操作人员。
操作人员需要具备一定的电气知识和操作经验,并严格按照本指导书的要求进行操作。
第二部分:准备工作2.1 安全措施2.1.1 进行耐压测试前,必须确保操作人员已经了解相关的安全操作规程,并严格遵守。
2.1.2 在耐压测试期间,操作人员必须佩戴防护眼镜、绝缘手套和适当的防护服装。
2.1.3 所有的耐压测试设备必须符合国家标准,并定期进行检修和校准。
2.2 设备准备2.2.1 在进行耐压测试之前,操作人员应对测试设备进行检查和准备。
确保所有测试设备处于良好状态,并进行必要的校准。
2.2.2 确认测试设备的额定电压和电流,并严格按照设备参数设置。
2.2.3 检查测试设备的接线端子和连接线是否正常,并确保所有连接紧固可靠。
第三部分:操作流程3.1 测试前准备3.1.1 将待测试设备与测试设备进行适当的连接,并确保连接牢固。
3.1.2 将测试设备正确地接地。
3.2 施加测试电压3.2.1 在测试之前,确保测试设备处于关闭状态。
3.2.2 打开测试设备的电源,并将电压逐步提高至测试要求的设定值。
3.2.3 按照预定时间保持电压不变,并监测测试设备的工作状态。
3.3 测试完成处理3.3.1 在测试结束后,将测试设备的电源关闭,并将电压逐步降至零。
3.3.2 断开测试设备与待测试设备的连接。
3.3.3 对测试设备进行清理和维护,并将其妥善存放。
第四部分:安全注意事项4.1 在进行耐压测试之前,确保操作人员已经接受培训,并熟悉测试设备的使用方法。
发电机试验作业指导书(一)

发电机试验作业指导书(一)引言概述:本文旨在为发电机试验的操作人员提供一份详细的作业指导书,以确保试验的顺利进行。
试验过程中需注意安全事项,并详细介绍了试验所需的材料和步骤。
正文:1. 准备工作a. 确保试验区域的安全性,清除杂物和易燃物。
b. 确认所有试验设备和工具的完整性和正确性。
c. 检查发电机的接线是否正确,电源是否正常供电。
2. 试验前检查a. 检查发电机的机械部件是否完好,如轴承、风机等。
b. 检查发电机的绝缘材料是否有损坏或老化。
c. 检查发电机的冷却系统是否运行正常。
d. 检查发电机的控制系统是否调整到合适的工作状态。
3. 试验过程a. 启动发电机并进行负荷试验,记录发电机的输出功率和电压。
b. 对发电机的绝缘性能进行试验,包括耐压试验和接地试验。
c. 检测发电机的运行稳定性,记录振动和噪音的水平。
d. 对发电机的温升进行试验,确保工作温度不超过规定范围。
e. 对发电机的效率进行试验,记录发电机的输入功率和输出功率。
4. 试验结果分析a. 根据试验结果判断发电机的工作状态是否正常。
b. 分析发电机在不同负荷下的输出变化。
c. 评估发电机的绝缘性能,确保其符合标准要求。
d. 分析发电机的运行稳定性,判断是否存在故障隐患。
e. 比较发电机的实际效率与设计效率,评估其工作性能。
5. 安全措施a. 在试验过程中要注意避免触碰发电机的旋转部件。
b. 确保试验区域的良好通风,防止发电机过热。
c. 严禁在发电机工作时进行接线或其他操作。
d. 如发现异常情况,应立即停止试验并进行必要维修。
总结:本文详细介绍了发电机试验作业的各个环节,包括准备工作、试验前检查、试验过程、试验结果分析和安全措施。
通过正确操作和细致的观察,能够确保发电机的正常工作和安全运行。
在试验过程中要时刻注意安全,并根据试验结果进行分析和评估,以进一步完善发电机的设计和运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
CONTRACTOR1.工程概况Brief introduction of the project卡玛朗加火力发电厂由GMR能源有限公司在现场兴建,该位置位于印度奥里萨邦德赫克纳尔区。
该项目为新建工程,包括四台机组,每台机组容量为350MW。
本工程采用东方电机股份有限公司生产的三相发电机,额定功率350MW,功率因数0.85,端电压20kV,频率50Hz,转速为3000rpm。
汽轮发电机采用水-氢-氢冷却方式。
The Kamalanga Thermal Power Station would be set up by GMR kamalanga Energy Limited ata site, which falls under the Dhenkanal district of Orissa, India. The project is a Greenfieldproject consisting of four units each of 350 MW. The generators proposed for the plant are of three phase, manufactured by DFEM, with the rated power of 350MW, power factor of 0.85 lagging, terminal voltage of 20kV, frequency of 50Hz and speed of 3000rpm. The turbine generator adopts the typical water-hydrogen-hydrogen cooling system.2.编制依据References of the compilation下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
The prescriptions in the documents listed below are included in this work instruction byquotation.2.1)GB 50150-2006 电气设备交接试验标准;GB50150-2006 Standard for hand-over test of electric equipment ;2.2)DL5009.1-2002 电力建设安全工作规程DL5009.1-2002 Safety work regulations of electric power construction2.3)QFSN-300-2-20型汽轮发电机安装说明书QFSN-300-2-20 Turbine generator installation manual3.试验项目及程序Testing items and progress3.1)试验项目Testing items3.1.1)定子绕组的绝缘电阻、吸收比、极化指数测量。
Measurement of IR、Absorptance、Polarization index of stator winding.3.1.2)定子绕组端部现包绝缘施加直流电压测量。
DC HV test of generator stator winding overhang handmade insulation.3.1.3)定子绕组直流耐压试验和泄漏电流测量。
Stator winding DC HV test and measurement of leakage current.3.1.4)定子绕组交流耐压试验。
AC HV test of stator winding.3.2)试验程序Test program3.2.1)试验开始之前详细记录试品的铭牌参数,检查、了解试品的状态,并进行记录。
Record the parameters on nameplate in details before test, inspect the condition of the materials being tested, and make records.3.2.2)按先低压试验后高压试验、先直流后交流的顺序进行试验。
在绝缘电阻测量无异常后再进行耐压试验。
交流耐压试验后重复测试绝缘电阻,以判断耐压试验前后试品的绝缘有无变化。
The LV test shall be carried out prior to HV test, and DC test shall be carried out before AC test. The withstand voltage test shall be carried out after measuring the insulted resistance. Test the insulted resistance again after AC withstand voltage test, so as to know the difference of insulated status of tested pieces before and after test.4. 施工准备Construction preparation4.1)水内冷发电机专用绝缘电阻测试仪、温度计、湿度计。
Special IR tester for water cooling generator、Thermometer、Hygrometer.4.2)直流高压发生装置。
DC high voltage generator.4.3)成套工频交流耐压装置。
Power frequency AC withstand voltage device.4.3.1)试验变压器高压侧额定电流 In应大于试品所需电流Ix,其中Ix可按下式估算:Ix=2πfCxUx≈2.5A(f—试验电源频率50Hz,Cx—被试绕组对地等效电容0.225*10-6F,Ux—试验电压32800V)The rated current In on high-voltage side of the test transformer should be greater than currentIx required by the test product , where Ix can be estimated as follows:Ix = 2πfCxUx ≈ 2.5A (f-test power supply frequency 50Hz, Cx-trial winding on equivalent capacitance of 0.225 * 10 -6 F Ux-test voltage 32800V)4.3.2)试验变压器,容量可按下式计算:S>2πfCxUx2>80kVA(f—试验电源频率50Hz,Cx—被试绕组对地等效电容0.225*10-6F,Ux—试验电压32800V)Test transformer capacity can be calculated as follows: S> 2πfCxUx2> 80kVA (f-test power supply frequency of 50Hz, Cx-trial winding to ground the equivalent capacitance of0.225 * 10 -6 F the Ux-test voltage 32800V )4.3.3)调压器,容量与试验变压器匹配。
Regulator, capacity match with the test transformer.5.施工工艺流程Construction process5.1)定子绕组的绝缘电阻、吸收比、极化指数测量。
Measurement of IR、Absorptance、Polarization index of stator winding.5.1.1)测量并记录环境温度和湿度。
Measure and record the ambient temperature and humidity.5.1.2)将汇水管用导线引至试验场地,把汇水管所有引下线拧在一起,用万用表测量汇水管对地电阻,应大于30kΩ。
将汇水管引线接至专用兆欧表的屏蔽端子上。
Leading the cooling water pipe by wire to the test site, all of deflectors of cooling water pipe screwed together; measure cooling water pipe resistance to ground with the multimeter, which should be greater than 30kΩ. Leading cooling water pipe conductors to the shield terminal on dedicated megger.5.1.3)分相测量,每相绕组必须头尾短接,并将非被试绕组、转子绕组接地。
Take sub-phase measurements, each phase winding must be head to tail by short joint and ground the winding not to be tested and rotor winding.5.1.4)将地线端子用接地线和发电机外壳连接好,用绝缘把手将测试线接触到被测量绕组的引出端头上,开始测量,记录15s、60s、600s的绝缘电阻值。
The earth terminal shall be connected with the ground line and the generator casing, use insulating handle to contact the test line to the leading end of the head of the measuring winding, start the measurement, recording 15s, 60s, 600s, insulation resistance value.5.1.4)各相绝缘电阻的不平衡系数≤2(不平衡系数=最大值/最小值)。
The unbalance factor of insulation resistance of each phase ≤ 2 the (unbalancedcoefficient = max / min).5.1.5)吸收比≥1.6,极化指数≥2。
