工程索赔意向书

工程索赔意向书

工程索赔意向书工程索赔意向书【范例一】致:xx由于xx年x月份的连续降雨引发xx重大自然地质灾害事故。

事故发生后,项目部于x月x日上午x时许,接监理部口头通知要求工程全面停工,立即组织人员对各施工区及生活营地进行彻底的安全检查,以防灾害再次发生,造成人员伤亡。

项目部接到通知后,立即组织人员进行全面排查。

并于下午接到监理x号工程暂停指令单。

项目部于x年x月x日接监理部《关于全工地撤离施工人员的紧急通知》的通知(通字x第x号)要求:x。

项目部随后上报了撤离人员进度及计划留守人员数量。

于x年x月x日接监理部《关于撤离施工人员的紧急通知》的通知(通字x第x号)要求:除大坝标的抗洪抢险人员外,其余各主标(包括营地标)的施工人员于x年x 月x日前全部撤离施工现场,同日接到业主《关于做好人员撤离工作的紧急通知》,接通知后我部认真组织在x月x日下午将全部人员撤出工地。

进入x月下旬天气好转后,监理部及业主电话通知我部,安排部分人员进场进行施工人员营地的搬迁及施工现场安全隐患排查、整改工作。

我部接到通知后积极组织人员于x月x日进场相继完成了营地搬迁等工作。

并于x年x月x日接监理部工程复工指令单,通知本标段于x年x月x日全面恢复施工。

期间我标段发生了如下费用及损失:1、施工人员窝工补偿,进退场费用;2、设备窝工补偿费用;3、材料损失的补偿费用;4、撤退时业主拆除我部营地等损失;5、其它相关的企业管理费、现场经费等补偿费用;以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件第x款第x项、合同文件第x款第x项、合同文件第x款第x项及合同文件第x款第x项的规定,业主应对我部上述发生的费用给予补偿,以利我部减少损失,恢复施工继续履行好合同的责任和义务。

此!致!xx项目部x年x月x日【范例二】致:海宁市交通投资集团有限公司我公司于xx年1月中标海宁市硖许公路(周王庙至长安段)改建工程第五合同段,xx年1月18日开工到现在,工期过去五分之三,但工程进展缓慢。

工程索赔意向书15篇

工程索赔意向书15篇

工程索赔意向书15篇工程索赔意向书1致:________________有限公司原因:____________公司承建____小区综合楼主楼部分在二次结构砌筑施工以来,进场施工材料认价存在分歧,主要原因是由于贵公司认价价格和现场进厂价格存在差议,所含各项价格直接进购买价格,为解决此事、____月份贵公司____总专程组织项目部人员及贵方工程部人员召开材料认价会,双方达成协议,现场使用石膏砖其主要材料有贵公司直接采购,砂石料、水泥有我方购买。

索赔原因:项目部自_________年____月_____日通知贵公司材料主管和师傅开始督促石膏块进场,但至______年____月____日未进场,现已经造成现场砌筑工人窝工,(现场施工人员____人、其中技工______人)及项目部管理费增加,根据相关合同法相关规定;如果有以下原因造成施工方损失的可以索赔:1、甲方供应材料不及时,造成现场窝工产生费用的2、由于设计更改造成损失的。

3、不可抗力造成损失超出一定承担范围的。

论述:针对以上情况,现我公司提出索赔依据并按照程序通知贵公司,应立即给予回复和认同,超出法定时间视为认可,我方将索赔费用整理后按照程序报给贵公司预算部门。

_______________工程有限公司__________年______月______日工程索赔意向书2致:_____县经济开发区建设投资有限公司________项目管理咨询有限公司由于__年____月____日工程施工场地供水管道被其他单位破坏,导致大量水源及土方流入我标段基槽内,造成我标段基础内模板、铁件、支撑树被淹埋,并且基坑内大量积水,使我方无法正常施工。

此次管道破坏使我施工方所承包的标段发生了如下费用及损失:1、施工人员窝工补偿,进退场费用;2、材料损失的补偿费用;3、降排水措施补偿费用;4、人工清除淤泥补偿费用;5、其它相关的企业管理费、现场经费等补偿费用;以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件的规定,业主应对我部上述发生的费用给予补偿,以利我部减少损失,恢复施工继续履行好合同的责任和义务。

范文参考:索赔意向书范例(4篇)

范文参考:索赔意向书范例(4篇)

范文参考:索赔意向书范例(4篇)范文参考:索赔意向书范例(4篇)。

索赔意向书致:_____县经济开发区建设投资有限公司________项目管理咨询有限公司由于20____年____月____日工程施工场地供水管道被其他单位破坏,导致大量水源及土方流入我标段基槽内,造成我标段基础内模板、铁件、支撑树被淹埋,并且基坑内大量积水,使我方无法正常施工。

此次管道破坏使我施工方所承包的标段发生了如下费用及损失:1、施工人员窝工补偿,进退场费用;2、材料损失的补偿费用;3、降排水措施补偿费用;4、人工清除淤泥补偿费用;5、其它相关的企业管理费、现场经费等补偿费用;以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件的规定,业主应对我部上述发生的费用给予补偿,以利我部减少损失,恢复施工继续履行好合同的责任和义务。

此!致!____县____建筑安装工程公司____第六标段项目部20____年____月____日索赔意向书致:__我公司于2022年1月中标海宁市硖许公路(周王庙至长安段)改建工程第五合同段,2022年1月18日开工到现在,工期过去五分之三,但工程进展缓慢。

由于2022年7月25日在K__+__0处挖方施工时,发现海宁自来水二公司的东西走向供水主管道位于挖方范围内,加上电信、电力管线等原因,导致路基一直停工长达7个月,2022年3月初自来水新管路和电力管线才施工迁移完毕,旧自来水管道才停止使用。

还有K__+385~K__+700范围内建筑材料和民房施工升降机的拉线依然存在,仍旧成为路基施工的障碍。

由于2022年1月19日在辛江桥左幅3号桥台灌注桩施工中,桩位正好在污水管上,钻机架设桩位一直不能开钻,导致灌注桩施工队一直怠工。

计划2022年__月初开工的吴家埭桥也因为电信管线和两水工程一直没有开工。

以上事件我部每月都集中以书面形式汇报过,事件是外部原因引起的,同时事件也造成我部以下损失:1、工期延误2、工程机械停滞费用3、有关施工人员和管理人员费用以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件相关条款,业主应对我部以上上述发生的费用和耽误的工期给予补偿,以利于我部减少损失,更好的继续的履行合同的责任和义务。

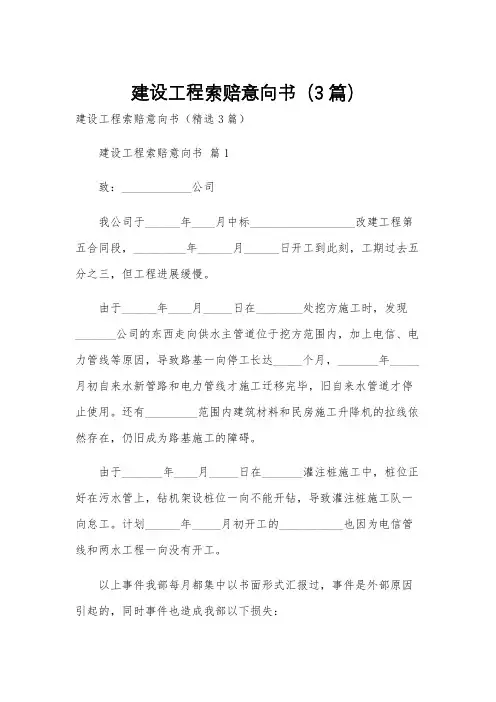

建设工程索赔意向书(3篇)

建设工程索赔意向书(3篇)

建设工程索赔意向书(3篇)建设工程索赔意向书(精选3篇)建设工程索赔意向书篇1致:____________公司我公司于______年____月中标__________________改建工程第五合同段,_________年______月______日开工到此刻,工期过去五分之三,但工程进展缓慢。

由于______年____月_____日在________处挖方施工时,发现_______公司的东西走向供水主管道位于挖方范围内,加上电信、电力管线等原因,导致路基一向停工长达_____个月,_______年_____月初自来水新管路和电力管线才施工迁移完毕,旧自来水管道才停止使用。

还有_________范围内建筑材料和民房施工升降机的拉线依然存在,仍旧成为路基施工的障碍。

由于_______年____月_____日在_______灌注桩施工中,桩位正好在污水管上,钻机架设桩位一向不能开钻,导致灌注桩施工队一向怠工。

计划______年_____月初开工的___________也因为电信管线和两水工程一向没有开工。

以上事件我部每月都集中以书面形式汇报过,事件是外部原因引起的,同时事件也造成我部以下损失:1、工期延误2、工程机械停滞费用3、有关施工人员和管理人员费用以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件相关条款,业主应对我部以上上述发生的费用和耽误的工期给予补偿,以利于我部减少损失,更好的继续的履行合同的职责和义务。

____________改建工程第__合同段项目经理部_______年___月____日建设工程索赔意向书篇2甲方:贵州__公司乙方:六盘水__公司甲乙双方本着平等、自愿、公平、诚实、信用的原则,经友好协商,根据《民法典》、《爆破安全管理规程》GB6722-20、《爆破作业项目管理要求》和《民用爆炸物品安全管理条例》及辖区公安机关相关规定,甲、乙双方就位于花渔洞的“花渔____区”工程爆破工程的经济责任管理达成以下协议:一、工程概况:工程名称:花渔____区工程工程地点:工程内容:布孔、钻孔、验孔、装药、填塞、防护、联络网、警戒、起爆、爆后检查、解除警戒。

工程索赔意向书5篇

工程索赔意向书5篇

工程索赔意向书5篇第1篇示例:尊敬的工程部门负责人:您好!我们是与贵公司合作的某工程项目的承包商,我们对最近发生的一些情况感到担忧,特此写信表达我们的索赔意向。

我们想提及的是工程进度方面的问题。

根据合同约定,工程应在规定的时间内完工,但由于种种不可抗力的原因,我们遇到了很多困难,导致工期受到了严重影响。

我们希望贵公司能够理解并考虑这些因素,帮助我们妥善解决工期延误带来的损失。

我们需要谈论的是工程质量问题。

在最近的验收过程中,我们发现了一些工程质量方面的问题,这些问题可能会对工程的使用和安全造成潜在的影响。

我们深知贵公司对工程质量要求严格,我们也希望能够与贵公司一同找到解决这些问题的办法,并确保工程的质量达到标准要求。

我们还需要提及一些费用方面的问题。

在工程过程中,由于材料价格的波动和工程变更等原因,我们的成本出现了一些变化。

我们希望贵公司能够给予合理的补偿,以弥补我们的损失。

我们希望贵公司能够认真对待我们的索赔意向,与我们进行充分的沟通和协商,寻求双方都能接受的解决方案。

我们希望能够继续保持良好的合作关系,共同推动工程项目的顺利进行,并为项目的成功完工共同努力。

谢谢您抽出宝贵的时间阅读此封信,我们期待着您的回复。

此致礼敬(签名)第2篇示例:工程索赔意向书尊敬的工程部门领导:我是某工程项目的参与方,对于项目进展中的一些问题,我感到有必要与您沟通并明确一些事宜。

近期在项目施工过程中,由于某些原因导致工程进度滞后、质量出现问题,给我们造成了不小的损失,因此我们考虑提出索赔。

根据项目合同约定,双方应当共同遵守相关规定,保障工程进展顺利进行。

我们在实际施工过程中发现,部分工程进度严重滞后,无法按时完成。

这导致我们的资金、人力等资源浪费,给项目整体进度造成了不可挽回的影响。

我们请求您能够协助解决此类问题,确保工程按时完工。

工程质量是我们最为关注的问题之一。

在项目过程中,我们发现部分工程存在质量问题,需要重新施工或修复。

2024年工程索赔意向书 (15篇)

2024年工程索赔意向书 (15篇)

工程索赔意向书 (15篇)工程索赔意向书篇1致:_____项目管理有限职责公司由于__________医院门诊部门诊楼抗震加固改造工程在施工过程中受到来至社会人员的干扰,无法继续施工,受到干扰的时间有____月____日至____月____日,____月____日至____月____日,____月____日至____月____日。

给我方带来较大的经济损失及工期拖延。

我方特向贵方表示费用及工期索赔意向,期间发生了如下损失:1、施工人员窝工补偿费、进出场费。

2、设备窝工补偿费、进出场费。

3、其他相关的企业管理费、现场经费。

_____________有限公司_______年____月____日工程索赔意向书篇2致:____________公司我公司于______年____月中标__________________改建工程第五合同段,_________年______月______日开工到此刻,工期过去五分之三,但工程进展缓慢。

由于______年____月_____日在________处挖方施工时,发现_______公司的东西走向供水主管道位于挖方范围内,加上电信、电力管线等原因,导致路基一向停工长达_____个月,_______年_____月初自来水新管路和电力管线才施工迁移完毕,旧自来水管道才停止使用。

还有_________范围内建筑材料和民房施工升降机的拉线依然存在,仍旧成为路基施工的障碍。

由于_______年____月_____日在_______灌注桩施工中,桩位正好在污水管上,钻机架设桩位一向不能开钻,导致灌注桩施工队一向怠工。

计划______年_____月初开工的___________也因为电信管线和两水工程一向没有开工。

以上事件我部每月都集中以书面形式汇报过,事件是外部原因引起的,同时事件也造成我部以下损失:1、工期延误2、工程机械停滞费用3、有关施工人员和管理人员费用以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件相关条款,业主应对我部以上上述发生的费用和耽误的工期给予补偿,以利于我部减少损失,更好的继续的履行合同的职责和义务。

工程索赔意向书

工程索赔意向书

工程索赔意向书工程索赔意向书1致:工程协调指挥部监理部根据业主要求,我项目部于20xx年xx月30日进行开工典礼,并立即组织人员、机械设备进场,开展驻地建设及施工前期准备工作。

由于以下原因造成我部无法按计划进行施工:1、20xx年xx月31日~20xx年3月22日因业主征地、青苗赔偿未到位,森林砍伐证未办理,与“三杆”相关单位(车江部队、联通、移动、电力、电信、广电、国防光缆)赔偿款未协调达成一致,无法及时提供合格的施工场地。

2、20xx年3月24日,4月3、4、5、10、13日当地村民借以征地、青苗补偿价格低为由,有组织的到施工现场无理阻工。

3、为考虑两厢开发,业主提出云集大道与衡云干道相交段路面标高变更,涉及到整条道路调整。

但该变更方案一直未落实,于20xx年4月9日口头通知要求K9+765箱涵停止施工;其他地方也无法按施工计划进行施工安排。

截止20xx年4月28日业主口头通知K9+765箱涵以及往新塘埠村方向可以施工(除K9+765箱涵可以施工外,其他地方仍因房屋拆迁、“三杆”改移、青苗赔偿问题未解决而无法施工)。

我部接到通知后积极组织人员于4月28日开始筹备该段施工准备工作。

期间我标段发生了如下费用及损失:1、施工人员窝工;2、机械设备窝工;3、企业管理费、现场经费及资金利息的多余支付以及开工期间可赢利润;4、工期延误。

以上发生的损失,是一个有经验的承包商也无法预计的,按照协议书第四条第1项第1、5点及协议书第九条第2项的规定,请业主、监理对我部上述发生的费用给予补偿。

此致!style="text-align:right">项目部style="text-align:right"> 20xx年4月28日工程索赔意向书2致:____监理部根据合同要求,我项目部于________年_____月_____日第一批人员进点,并立即组织人员、设备进场,开展营地建设及施工前期准备工作。

2023年工程索赔意向书_9

2023年工程索赔意向书_9

2023年工程索赔意向书2023年工程索赔意向书1致:__________由我部中标承建的__________一期道排工程于__年10月根据合同要求及甲方现场指令单开工建设,并于__年底完成一期一标、二标道排工程施工,(三标由于房建未开工建设无法施工)而三标段直到__年8月开始进行施工,目前已基本施工完毕,实际工期已超合同工期两年零9个月,工期滞后给我部造成工程成本相应增加,经我部根据现场实际情况综合分析,下列原因造成工期滞后:1、一标、二标施工时,土建单位工期滞后、配套单位及室外工程单位(尤其是园林单位进度滞后)。

造成我部工期相应滞后。

2、受天气原因影响工期滞后,如__年上半年连续阴雨天气时间长达180天左右。

3、各单位重大工程变更影响、工期滞后。

4、三标房建__年底开工,__年基本完成造成我部施工滞后。

综上几点所诉,非我部原因造成工程滞后,给我部造成各项施工成本损失,依据建设部等九部委第56号令《标准施工招标文件》的规定,现我部就现阶段实际进度状况及给我部造成的实际损失情况,向贵司提出索赔意向,具体索赔清单如下:1、工期索赔:自__年____月____日顺延自一期道排工程竣工。

2、不可辞退人工工资索赔:超出合同工期部分按日计取。

3、材料费用索赔:我部不承担合同不可调整的材料价格比例5%(涨幅%5以内不予调整部分)且不承担其它材料不可调价的风险,合同完工,后期所有材料价格应按实调整。

4、机械使用费及进出场费增加索赔:机械闲置费按自有机械与租凭机械各半计取,机械进出场费按每阶段增加一次机械进出场费用。

5、定额人工及合同计时工索赔:按湘建价文件发布规定调整日分阶段调整。

6、已完工程管理费索赔:管理人员工资、办公通信、交通、伙食等费用,按日计取费用。

7、已完工程成本时间价值索赔:按施工成本—已付进度款×银行同期贷款利率计算×索赔工期8、企业管理费索赔,按企业规定比率进行计算。

_________建设工程有限公司_____一期道路及排水工程项目部__年____月____日2023年工程索赔意向书2致:__x由于__年__月份的连续降雨引发“__”重大自然地质灾害事故。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

篇一:工期索赔意向书
竖井平台工期索赔意向书
致:山东龙信达监理咨询有限公司
兰坪县黄木水库建设管理局
兰坪县黄木水库导流输水隧洞由七个分部工程组成,分别是进口明渠及有压洞身段、闸门井段、坝轴线往上游无压隧洞段、坝轴线往下游无压隧洞段、出口消能段、出口明渠段、金属结构及启闭机安装七个分部工程组成。

合同工期为290天,为保质保量按时完成导流输水隧洞工程,我项目部根据施工组织设计制定了详细的施工计划。

于2012年2月29日开工以来,我施工单位一直按施工组织设计中的施工计划时间进行施工。

原定于2012年8月份对竖井平台进行开挖,直到2012年11月3日才提供竖井平台开挖条件,致使工期延误95天,将会拖延后面竖井衬砌、交通桥开挖、交通桥衬砌、m7.5浆砌石护坡支护、启闭机房施工等工序时间。

无法在合同工期内完工。

根据通用合同条款中第13条规定,发包人未能按约定提供图纸及开工条件的,致使施工不能正常进行的,工期相应顺延。

对此发生延长的施工日期95天要求进行索赔。

此!
致!
兰坪县黄木水库输水隧洞第01标项目部
2012年8月22日篇二:索赔意向书





浙江金衢交通工程有限公司
第五合同段项目经理部
2011年3月25日
索赔意向书
由于2011年1月19日在辛江桥左幅3号桥台灌注桩施工中,桩位正好在污水管上,钻机架设桩位一直不能开钻,导致灌注桩施工队一直怠工。

计划2010年12月初开工的吴家埭桥也因为电信管线和两水工程一直没有开工。

以上事件我部每月都集中以书面形式汇报过,事件是外部原因引起的,同时事件也造成我部以下损失:
1、工期延误
2、工程机械停滞费用
3、有关施工人员和管理人员费用
以上发生的损失,是一个有经验的承包商也无法预计的,按照合
同文件相关条款,业主应对我部以上上述发生的费用和耽误的工期给予补偿,以利于我部减少损失,更好的继续的履行合同的责任和义务。



第五合同段项目经理部
2010年3月25日篇三:工程索赔意向书









施工单位:*********有限公司
2014年03月01日
工程暂停施工造成的损失费用补偿意向书
致:*********监理有限公司(监理项目部)
兹有我施工单位施工的*********工程,在2014年02月25日,大批的当地村民进入施工现场阻止我施工单位施工作业;随后施工单位,监理单位,设计单位和业主单位现场调解仍没有劝服当地村民,并且在此期间政府部门出面协调和设计单位对基础的形式变更后,当地的村民还是到施工现场阻工;经上级部门和业主单位的同意,我施工单位于2014年06月26日正式停工待命。

为了保证复工后的正常进行,停工期间现场的机械设备和周转材料一律停滞在工地,现场施工人员不予放假在现场组织学习和安全教育,等候工程复工;在此停工期间给我施工单位造成较大的经济损失和工期延误。

停工期间发生的费用及损失如下:
1: 施工人员的误工费; 2:项目部管理人员的管理费; 3:机械设备的闲置费; 4:材料损失的补
偿费。

我施工单位按照合同约定内容的程序向贵监理单位提交费用及工期的索赔意向。

施工单位:
监理单位:
篇四:索赔意向书
工程索赔意向通知书
工程暂停施工造成的损失费用补偿意向书
致:重庆市继兴工程监理有限公司(监理项目部)
由于压轴车间2011年7月19日上午发生“7.19”较大安全生产事故。

事故发后生,项目部立即组织人员对施工区和生活营地进行隐患排查、整改工作。

并于当日下午接到重庆市长寿区建设委员会停工通知。

接到建委发的停工通知后,除施工区门卫值班外,其余的施工人员于2011年7月21日全部撤离施工现场。

项目至今处于全面停工状态,给我公司造成较大的经济损失和工期拖延。

我部(缸盖车间)按程序特向监理机构表示费用及工期索赔意向,并将在适当时间向监理机构及业主提交《费用索赔申请表》及《工程临时延期申请表》。

期间发生了如下费用及损失: 1、 2、 3、 4、
施工人员窝工补偿费、进出场费用。

设备窝工补偿费用。

材料损失的补偿费用。

其他相关的企业管理费、现场经费等补偿费用。

以上发生的损失,是一个有经验的承包商也无法预计的,按照合同文件第款第项,合同文件第款第项的规定,业主应对我部(缸盖车间)
上述发生的费用给予补偿,以利于我部减少损失,恢复施工继续履行好合同的责任和义务。

报送:重庆小康汽车集团有限公司此!
致!
重庆钢铁(集团)建设工程有限公司
缸盖车间项目部2011年8月2日
关于缸盖车间项目停工后的补偿报告
致:重庆小康汽车集团有限公司
重庆市继兴工程监理有限公司项目监理部
我公司承建的缸盖车间项目,由于压轴车间2011年7月19日上午发生“7.19”较大安全生产事故,项目至今处于全面停工状态,给我公司造成较大的经济损失和工期拖延。

根据施工合同第条第项由于发包人原因引起的暂停施工造成工期延误的,承包人有权要求发包人延长工期和增加费用,并支付合理利润。

我公司要求贵公司按合同及相关规定在正式复工前,赔付我公司由此造成的相关损失并顺延工期。

(具体损失材料、机械、人员数量附后)
重庆钢铁(集团)建设工程有限公司
缸盖车间项目部2011年8月2日
关于缸盖车间项目停工造成人员、机械及材料损失记录
重庆钢铁(集团)建设工程有限公司
缸盖车间项目部2011年8月2日
篇五:工程索赔意向书









工程暂停施工造成的损失费用补偿意向书
致:北京大学口腔医院门诊部
北京华厦工程项目管理有限责任公司
由于北京大学口腔医院门诊部门诊楼抗震加固改造工程在施工过程中受到来至社会人员的干扰,无法继续施工,受到干扰的时间有8月29日至9月12日,9月18日至9月19日,9月27日至10月3日。

给我方带来较大的经济损失及工期拖延。

我方特向贵方表示费用及工期索赔意向,期间发生了如下损失:
1、施工人员窝工补偿费、进出场费。

2、设备窝工补偿费、进出场费。

3、其他相关的企业管理费、现场经费。
