立井井筒施工标准
第十一章立井井筒施工

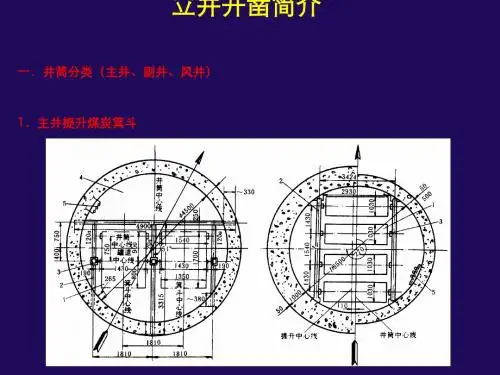

一.井筒分类(主井、副井、风井)
1.主井提升煤炭箕斗
2.副井 提升矸石、上下人员、设备、材料、进风 罐笼
3.风井 回风、安全出口
梯子
二、井筒结构 1. 井颈:井筒井口以下、井壁需 要加厚的一段井筒。 ⑴深度:15~20m ⑵壁厚:一般取1.0-1.5m。钢筋混 凝土井壁,(上段1.0~1.5m,中段 0.6~0.9m,下段0.4~0.7m)。 2. 井身:井颈以下到井底车场水 平以上的一段井筒。(它是井筒的 主干部分,多位于基岩中。若表土 层厚度大有一部分井身会落在表土 之中。) 3. 井底:井底车场以下的井筒部
爆破工作 1.爆破器材 抗水炸药:水胶炸药或抗水
岩石硝铵炸药
雷管:8号秒延期 放炮电源:380v或220v交流 电源 2. 爆破参数
辅助眼间距0.8~1.2m
周遍眼W=0.5~0.6,E=0.4 ~0.6m 圈距0.7~1.0m
四.装岩提升:循环时间的 50~60%
提升机构
㈠ 装岩工作 1. 机械化装岩机 ⑴中心回转装岩机 HZ-4 (30m3/h) HZ-6(50m3/h) (6~7m直径) HZ-10(80m3/h) (7.5m直径以上)
抓斗
支撑装置 吊盘底层盘 回转机构
机身及变幅激光
司机室
悬吊天轮
专用绞车
悬吊钢丝绳
钢丝绳限位滑架 吊盘
供风管路 抓斗
控制电缆 升降开关 抓斗控制阀
2004年8月,我国最大型凿井绞车JZ40/1300于在济南重工股份有限公司设计完成 。
悬吊天轮
专用绞车
悬吊钢丝绳
钢丝绳限位滑架 吊盘
供风管路 抓斗
控制电缆 升降开关 抓斗控制阀
立井井筒施工包括掘进、砌壁和安装三大工序
第三章 立井井筒施工组织设计

第三章立井井筒施工组织设计1.井筒概况1。
1。
水文地质根据根据永夏安全改建工程井筒检查孔地质报告成果资料,井位处地层自上而下为:第四系、第三系、二叠系(上石盒子组、下石盒子组)。
副井井位处新生界松散层厚为: 340.45m,基岩风化带厚分别为12。
87m。
北回风井井位处新生界松散层厚为294.03m,基岩风化带厚为29。
97m左右。
箕斗井、副井和回风井井筒基岩段有两个主要含水层,煤间砂岩裂隙第一含水层(段),其垂深在1147。
50米~1154。
00米,厚度为60~100米;第二含水层(段),其垂深在1267。
50米~1329.00米,厚度30~40m。
副井井筒基岩段全井筒混合含水层涌水量171.55m3/h。
二叠系煤系各砂岩裂隙含水层(段)由于砂岩裂隙不发育,富性弱,渗透性差,在自然状态下,地下水运动缓慢,处于半封闭状态,地下水补给、排泄条件差,以储存量为主。
主要为区域层间补给、迳流、排泄。
垂向上各含水层(段)之间都有相应的隔水层,正常情况下无直接水力联系。
副井基岩段两个含水层均在设计水平以下,其风化带以下至井底水平之间没有较大的含水层。
二叠系地层岩性主要由砂岩、粉砂岩、泥岩及煤层组成,以泥岩、粉砂岩为主,砂岩次之。
不同岩石的抗压强度大小不同,一般是砂岩>粉砂岩〉泥岩.而风氧化带岩石由于风化裂隙发育,受地下水作用影响,岩石的抗压强度明显降低。
总体上二叠系基岩段岩体工程质量较差,岩性软弱。
预计井筒涌水量见副井井筒单层涌水量计算结果表3—11.2.副井井筒主要技术特征井筒主要技术特征祥间表3—22.井筒施工本矿井深部井工业场地内设的箕斗井、副井、回风井分别需穿过353.03m~362。
93m左右厚的新生界松散层和基岩风化带;浅部北回风井井筒需穿过324m左右厚的新生界松散层和基岩风化带,目前各井筒可供选择的井筒施工方法只有冻结法和钻井法.而箕斗井、副井和回风井井筒穿过的基岩所占的比例约为67。
回风立井井筒掘进施工作业规程

回风立井井筒掘进施工作业规程第一章概述第一节概况一、矿井概况根据山西省煤矿企业兼并重组整合工作领导小组办公室文件晋煤重组办发[2009]35 号文《关于朔州市山阴县煤矿企业兼并重组整合方案(部分)的批复》 ,批准原山西山阴腰寨煤业有限公司为单独保留矿井。
井田面积为 6。
6898km2 ,批准开采 1-11 号煤层,批准矿生产能力由原 45kt/a,提升为 1。
2mt/a,净提升能力 750 kt/a。
为此,需改扩建新增一回风立井。
二、工程名称:腰寨煤矿回风立井井筒三、井筒的用途为矿井的回风和安全出口.- 1 —第二节编写依据1、《腰寨煤业有限公司回风立井施工组织设计》 ,批准时间: 211 年 8 月。
2、2009 年 9 月,山西地宝能源有限公司编制的《山西山阴宝山腰寨煤业有限公司矿井兼并重组整合地质报告》及其批复:晋煤规发[2010]521 号。
3、《煤矿安全规程》;4、《煤炭工业矿井设计规范》;5、“晋煤办发[2009]151 号”发布实施的《煤矿建设安全规定》;6、《煤矿井巷工程施工规范》(GB50511-2010) ;7、《煤矿井巷工程质量验收规范》 (GB50213—2010); 8、《煤矿建设项目安全设施设计审查和竣工验收的规范》(AQ1055—2008) ; 9、煤炭工业出版社《简明建井工程手册》 ; 10、煤炭工业出版社《煤矿支护手册》; 11、其它相关的规范、法规等。
- 2 - 第二章第一节地面相对位置及地质情况地面相对位置及邻近采区开采情况工程位置:该矿位于山阴县西北的马营乡腰寨村附近,东南距山阴县城 35km,行政区划规马营乡管辖。
地理坐标为:东径 112°40′20〃~ 112°42′32〃,北纬39°41′09〃~39°42′44〃,距该矿西南侧 5km 处有马营乡通往山阴县城的乡镇公路,与玉井镇之间有简易公路相通。
第三章巷道布置及支护说明第一节巷道布置 1、位置:新建回风立井位于矿工业广场南部2、井口坐标:X=4396947。
立井施工作业规程及施工技术措施

立井井筒施工作业规程第一章概况第一节概述一、巷道名称及施工目的1.巷道名称:三河矿业天井井筒与井底车场连接处工程2.工程范围:立井井筒设计图纸内的全部施工工程3.施工目的:解决采煤工作面通风提升运输问题4.巷道用途:用于采区工作面通风、提升、运输,质量要求必须严格、切实按照“安全生产、质量第一”的思想教育每一个职工。
二、井口位置:如巷道平面布置图所示。
第二节立井井筒特征为了提高矿井生产力,现对五矿矿井井筒400m,直径6m,浇筑墙壁厚度0。
5m,的井筒施工,施工用IV型井架,JT-2。
5m绞车,提升3m³吊桶,进行人员下放与排矸,浇注混凝土用1。
6m³底卸式吊桶输送砼,浇注高4m的无缝液压整体模板,钻眼用YT-28风钻,出矸采用HZ-6型中心回转式抓岩机。
第三节施工的工作量临时施工项目包括:井架施工,排水设施,锁口,封口,临时支护系统施工,供风设施,供电设施,安全梯等施工项目。
主要施工项目包括:井筒开挖,排矸石和混凝土注浆,第四节编写依据本规程编写过程中用到以下主要依据:1.《煤矿安全规程》及阳煤集团工种操作规程及各项补充规定。
2.根据井筒施工图及《矿山井巷工程施工及验收规范》进行编制.第二章地面相对位置及水文地质概况第一节通讯系统本次施工井筒所采用的主要通讯设备为手机以。
第二节泥浆系统本次施工所用泥浆主要是井筒开挖以后用泥浆充填井壁。
第三节供电系统本次施工绞车所需电压为660/380v,用1680Kva变压器接线,第四节通风系统本次施工用一个局扇通风,但是需要备用一个第五节供水系统为满足本次施工用水,采用3DZ-SZ75/50水泵,每隔5—10米焊接50mm闸阀一个.第六节废物,矸石处理灌注混凝土以及其他施工废弃物运送至山顶进行处理或者掩埋,证将污染降到最小。
第七节瓦斯情况及水文地质井筒在岩层中掘进无瓦斯,井筒无涌水量。
裂隙含水性微弱,松散层沉积厚度偏小,含水条件较差,并依据邻近已贯通巷道的地次水文资料得出含水对本巷道无影响.故在掘进中应遵循“有疑必探,先探后掘"的原则.第八节地质构造根据工程勘察设计及相邻巷道提供的地质资料,在施工期间无断层、褶曲、陷落柱等地质构造。
立井施工作业规程

目录第一章概况....................................................... - 2 -第一节概述 (2)第二节编写依据 (3)第二章地面位置及地质情况............................................ - 3 -第一节地面位置及临近开采情况 (3)第二节岩层赋存特性 (3)第三节地质构造 (4)第四节水文地质及其它 (4)第三章井筒布置及支护说明............................................ - 4 -第一节井筒布置.. (4)第二节支护工艺 (5)第四章施工方法及工艺................................................ - 8 -第一节施工方法.. (8)第二节钻眼及爆破作业 (8)第三节装载及提升运输 (12)第四节管线敷设及提升设备布置 (14)第五节施工设备配备 (15)第五章辅助生产系统................................................. - 15 -第一节通风.. (15)第二节压风及供水 (18)第三节综合防尘 (19)第四节防灭火 (19)第五节供电 (20)第六节排水 (20)第七节提升运输 (24)第八节照明、通讯及信号 (24)第九节安全监测系统 (25)第六章劳动组织及主要经济技术指标................................... - 27 -第一节劳动力安排.. (27)第二节循环作业方式及进度指标 (28)第三节主要技术经济指标 (29)第七章安全技术措施................................................. - 30 -第一节开工前准备的安全技术措施 (30)第二节钻眼安全技术措施 (35)第三节爆破安全技术措施 (38)第四节锚网支护安全技术措施 (44)第五节通风日常管理作业安全技术措施 (49)第六节工作面防尘作业安全技术措施 (50)第七节立井挖掘机作业安全技术措施 (51)第八节工作面供电设备安装作业安全技术措施 (54)第九节运输作业安全技术措施 (56)第十节防坠安全技术措施 (57)第八章避灾方法及路线............................................... - 62 -第一章概况第一节概述一、工程名称本作业规程掘进井筒为神新公司乌东煤矿西采区(原碱沟煤矿)回风立井。
立井井筒表土施工方法的类型及其应用

书山有路勤为径,学海无涯苦作舟
立井井筒表土施工方法的类型及其应用
井筒表土施工方法可分为普通施工法和特殊施工法两大类。
对于稳定表土层一般采用普通施工法,而对于不稳定表土层可采用特殊施工法或普通与特殊相结合的综合施工方法。
一、井筒表土普通法施工
(一)井圈背板普通施工法
井圈背板普通施工法是采用人工或抓岩机(土硬时可放小炮)出土,下掘一小段后(空帮距根据土层的稳定性来确定,一般不超过1.2m),即用井圈、背板进行临时支护,掘进一长段后(一般不超过30m),再由下向上拆除井圈、背板,然后砌筑永久井壁。
这种方法适用于较稳定的土层。
(二)吊挂井壁施工法
吊挂井壁施工法是适用于稳定性较差的土层中的一种短段掘砌施工方法。
(三)板桩施工法
二、井筒表土特殊法施工
在不稳定的表土层和松软破碎的岩层中进行井筒和巷道的施工,通常采用特殊施工方法,这些方法包括冻结法、钻井法、沉井法、注浆法和帷幕法等。
(一)冻结法
在不稳定的含水土层或含水岩层中,在地下工程建设之前,用人工制冷的方法,将地下工程周围的含水岩、土层冻结,形成封闭的冻土结构物冻结壁,用以抵抗岩土压力,隔绝冻结壁内、外地下水的联系,然后在冻结壁的保护下进行地下工程的建设的特殊施工技术。
适用于含盐量不大、地下水流速较小的各种含水地层。
(二)钻井法。
立井井筒施工

第五章立井井筒表土施工立井井筒工程是矿井建设的关键工程。
我国立井井筒的特点:井筒深度大、断面积大、表土层厚、水文地质条件复杂。
因此,导致施工难度大,施工技术复杂、施工工期长。
虽然井筒工程量只占矿井建设工程量的5%左右,而施工工期却往往占建井总工期的40%~50%,而且凿井工程的总体布署,对后续工程会有很大影响。
因此,提高立井施工机械化装备水平,采用先进的施工技术,做好井内涌水的综合治理,是加快凿井速度,缩短凿井工期,提高工程质量和工效的有效措施,也是加快矿井建设速度和缩短建井总工期的关键。
立井井筒一般要穿过表土与基岩两个部分,其施工技术由于围岩条件不同各有特点。
表土施工方案选择主要考虑工程的安全,而基岩施工主要考虑施工速度。
由于表土松软,稳定性较差,经常含水,并直接承受井口结构物的荷载。
所以,表土施工比较复杂,往往成为立井施工的关键工程。
近几年来,我国立井施工技术和机械化装备水平有了很大的提高。
其中表土施工技术和施工水平也在不断进步。
但在施工中仍然存在一些薄弱环节,尤其是深厚表土层中立井井筒的施工方法比较单一,施工技术还存在一些问题,制约着立井井筒的整体质量,因此必须认真总结经验,勇于创新,不断推进深厚表土层立井井筒的施工技术。
在立井井筒施工中,覆盖于基岩之上的第四纪冲积层和岩石风化带统称为表土层。
由于表土层土质松软、稳定性差、变化大,且一般均有涌水;又因接近地表,直接承受井口构筑物的荷载,因此,对立井井筒施工方案的选择影响比较大。
表土通常是以土为骨架(主要是矿物和一些有机体),并和水、空气组成三相体,由于各个煤田的地质和水文条件的不同,土的结构性质(矿物成分和颗粒大小)、含水量、水压和渗透性,以及土层厚度和赋存关系等各项性能指标变化很大,反映在工程上的稳定性及施工时的难易程度差别也大。
其中对土层稳定性起决定作用的是土质结构性质和含水情况,而水对土的稳定性影响是很大的,如井内涌水处理不当,不但影响施工速度和质量,往往造成井筒片帮、壁后空洞、地面塌陷,以至直接关系到施工的成败。
井巷工程-井筒施工

第十章井筒施工第一节概述根据井田开拓方式不同,井筒可分为立井和斜井二种。
井筒按其用途又分为主井、副井和风井等。
当采用立井开拓方式时,主井是专门用作提升煤炭的井筒,在大型和中型矿井中提升煤炭的容器多采用箕斗,所以主井又常称作箕斗井。
副井是用作升降人员、材料、设备和提升矸石的井筒,由于副井采用的提升容器是罐笼,所以又称作罐笼井。
同一个井筒内安设有箕斗和罐笼两种提升容器时,该井筒称作混合井,它多用于老矿改扩建的延深井。
风井主要是用作通风,一般又兼作矿井的安全出口,所以井内设有梯子间。
立井井筒的组成由上向下可分为井颈、井身和井底三部分,如图10-1所示。
靠近地表面井壁需要加厚的一段井筒称作井颈。
井颈的深度可为浅表土的全深,也可为厚表土井壁第一个壁座以上的部分井筒,一般要求井颈的深度为门15~20m。
井颈部分的井壁不但需要加厚,而且通常需要配置钢筋。
这是因为该段井筒处在松软表土层或风化岩层内,地压较大,又有地面构筑物和井颈上暖风道、梯子间出口、风道口等硐口的影响,使井颈内产生的应力加大。
井颈靠近地表部分的井壁厚度可由具体计算确定,一般按经验可取为 1.0~1.5m。
采用多绳轮提升井塔时,或处在地震区的井颈厚度应取上限。
井颈以下至井底车场水平的井筒称作井身,井身是井筒的主要组成部分。
井底车场水平以下部分的井筒称作井底。
井底的深度是由提升过卷高度、井底装备要求的高度和井底水窝深度决定的。
罐笼井的井底深度一般为10m左右,箕斗井和混合井的井底深度一般为35~75m,风井井底深度一般为4~5m。
当采用斜井开拓时,斜井井筒按其用途也分为主井、副井和风井。
主井是提升煤炭的斜井,按其所用的提煤设备又分为串车斜井、箕斗斜井和胶带输送机斜井。
副井提升方式是采用串车提升,它的用途是上下人员、提放设备、提升矸石和入风。
风井的主要用途是通风由副井入风,由风井排出。
斜井井筒的组成与立井井筒相似,也分为井颈、井身和井底三部分。
串车斜井井底有甩车场,箕斗斜井和胶带输送机斜井井底有装载硐室等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
ZM立井井筒施工标准(试行)2011-08-16 发布 2011-08-16 实施中国中煤能源集团有限公司中国中煤能源集团有限公司立井井筒施工标准(试行)QB/LJSG 002-2011主编单位:中煤建设集团有限公司批准单位:中国中煤能源集团有限公司施行日期:2011年08月16日前言近年来,我国煤炭基本建设快速发展,建井技术工艺不断更新与进步。
为适应行业技术变革,优化统一立井掘砌施工的先进模式、技术规范和管理要求,科学指导实施,提高施工水平,促进立井项目管理创新与发展,按照“模式化、机械化、标准化、专业化”的企业管理要求,特编写本标准。
本标准的编写,以国家和行业现行标准、规范为依据,针对工程特点提出更高的标准和要求,结合行业近年来形成的新技术、新工艺、新材料、新装备、新工法,按照“系统可靠、装备精良、人员精干、管理高效”的原则,形成代表行业领先水平的立井施工方法、设备选型及配置、管理资源配置、技术工艺等新标准,做到具有先进性、科学性和可操作性。
在编写过程中,编写人员认真总结了立井井筒施工经验及近年来成熟的科技成果和施工工艺,广泛征求施工单位和行业内专家的意见,经多次修改,最后经审查定稿,形成了本标准。
本标准共分十章,包括总则、施工准备、掘砌作业方式及机械化作业线配置、生产辅助系统、井筒及相关硐室施工、工序作业标准、施工安全、劳动组织、职业健康安全管理、文明施工和节能环保等内容。
本标准编审委员会成员、主要起草人、主要审查人:编审委员会:主任:王安副主任:李馥友祁和刚殷建国王锐锋委员:李新宝赵中厚陆伦丁成华沈慰安代东生常胜秋钱会军马贵纯单卫雪范文博华德宏主要起草人:沈慰安钱会军马贵纯孙富刚程志彬范聚朝江军曹忠常韩华华德宏卫功柱陈玉宝王传礼吴悦光刘增东冯广奎李新勇赵德秀徐树岐罗勇张小美孙玉莲王同兵庄小青许守龙靳丽娟寇杨主要审查人:张胜利邓维国周兴旺孙金龙龙志阳李理化蒲耀年孟凡良井希珠李相锋邸春生生显锋李唐山曹军目录1总则………………………………………………………………………………………………( 1 ) 2施工准备…………………………………………………………………………………………( 2 )2.1井筒施工应收集的技术资料………………………………………………………………( 2 )2.2技术准备……………………………………………………………………………………( 2 )2.3场区布置……………………………………………………………………………………( 2 )2.4资源配置……………………………………………………………………………………( 3 )3 掘砌作业方式及机械化作业线配置……………………………………………………………(4 )3.1掘砌作业方式………………………………………………………………………………( 4 )3.2机械化作业线配置…………………………………………………………………………( 4 )4 生产辅助系统……………………………………………………………………………………( 14 )4.1 提升系统……………………………………………………………………………………( 14 )4.2 悬吊系统……………………………………………………………………………………( 18 )4.3 压气系统……………………………………………………………………………………( 19 )4.4 排水系统……………………………………………………………………………………( 20 )4.5 供水系统……………………………………………………………………………………( 21 )4.6 通风系统……………………………………………………………………………………( 21 )4.7 混凝土搅拌系统……………………………………………………………………………( 24 )4.8 通讯、信号及照明系统……………………………………………………………………( 24 )4.9 供电系统……………………………………………………………………………………( 25 ) 5井筒及相关硐室施工……………………………………………………………………………( 26 )5.1锁口施工……………………………………………………………………………………( 26 )5.2冲积层施工…………………………………………………………………………………( 26 )5.3基岩施工……………………………………………………………………………………( 28 )5.4井筒揭煤施工………………………………………………………………………………( 32 )5.5 井筒注浆……………………………………………………………………………………( 33 )5.6 井筒相关硐室施工…………………………………………………………………………( 36 )5.7 施工测量……………………………………………………………………………………( 36 )5.8 施工质量控制………………………………………………………………………………( 37 ) 6工序作业标准……………………………………………………………………………………( 39 )6.1掘进工序……………………………………………………………………………………( 39 ) 6.2支护工序……………………………………………………………………………………( 40 ) 6.3井内吊盘使用………………………………………………………………………………( 42 ) 7施工安全…………………………………………………………………………………………( 43 )7.1安装、拆接及维修作业……………………………………………………………………( 43 )7.2防坠防片帮…………………………………………………………………………………( 46 )7.3爆破作业安全………………………………………………………………………………( 49 )7.4通风、瓦斯及粉尘管理……………………………………………………………………( 50 )7.5防治水………………………………………………………………………………………( 51 )7.6季节性施工安全……………………………………………………………………………( 52 ) 8劳动组织…………………………………………………………………………………………( 54 )8.1项目部管理机构配置………………………………………………………………………( 54 )8.2项目部技术岗位配置………………………………………………………………………( 54 )8.3特殊工种岗位配置…………………………………………………………………………( 55 )8.4人力资源配置………………………………………………………………………………( 55 )8.5施工循环作业方式…………………………………………………………………………( 56 )9 职业健康安全管理………………………………………………………………………………( 57 )9.1一般规定……………………………………………………………………………………( 57 )9.2 检查安全技术措施计划……………………………………………………………………( 57 )9.3 安全管理制度………………………………………………………………………………( 58 )9.4隐患治理和事故处理……………………………………………………………………( 58 )9.5职业危害管理………………………………………………………………………………( 59 )9.6消防…………………………………………………………………………………………( 60 ) 10文明施工和节能环保…………………………………………………………………………( 61 )10.1文明施工…………………………………………………………………………………( 61 )10.2节能环保…………………………………………………………………………………( 62 ) 本标准用词说明……………………………………………………………………………………( 64 ) 引用标准名录………………………………………………………………………………………( 65 )1 总则1.0.1为优化统一立井掘砌施工的先进模式、技术规范和管理要求,科学指导实施,确保施工安全和工程质量,提高劳动效率,促进立井项目管理创新与发展,按照“模式化、机械化、标准化、专业化”的企业管理要求,制定本标准。
1.0.2本标准参照《煤矿井巷工程施工规范》(GB50511-2010)、《煤矿井巷工程质量验收规范》(GB50213-2010)、《煤矿井巷工程质量检验评定标准》(MT5009-94)、《煤矿安全规程》、《煤矿测量规程》、《建设工程项目管理规范》(GB/T 50326-2006)、《煤矿防治水规定》、《防治煤与瓦斯突出规定》、《煤炭建设工程质量技术资料管理规定与评级办法》等现行的国家和行业标准、规范和规程编制。
1.0.3本标准适用于煤矿立井井筒掘砌施工,其它非煤矿山立井井筒掘砌施工可参照本标准执行。
1.0.4施工单位承接井筒工程应通过合法程序取得,工程投标及施工合同应经过相关部门及上级管理部门评审通过。
1.0.5签订施工合同后,施工单位应根据工程特征及技术资料编制工程施工组织设计。
1.0.6 工程施工应配备安全监测、监控设施,建立安全管理体系,配备各级安全管理人员,建立健全各项安全管理制度。
1.0.7施工单位应建立技术管理体系,配备齐全专业技术人员,实施从工程进点到全部工程竣工移交全过程的技术管理,按照工程施工质量验收标准和施工合同的要求组织施工。
1.0.8工程施工应编制工程进度计划及保证措施。
1.0.9工程施工应建立各项成本管理制度和控制措施。
1.0.10工程施工过程中应建立技术档案,依据相关规定收集、整理技术资料。
1.0.11工程开工前,应编制应急预案;施工过程中,应及时辩识、评价危险源及其风险,并采取措施,使Ⅰ级和Ⅱ级危险源得到有效控制或消除。
1.0.12施工现场应建立健全环境管理制度,明确环境管理职责,并充分、全面识别评价环境因素,对重要环境因素制定管理方案并进行有效控制;施工过程中应实施绿色施工。
1.0.13工程施工应推广使用新技术、新材料、新设备、新工艺、新工法等。
2 施工准备2.1 井筒施工应收集的技术资料2.1.1施工合同签订后,应按照施工合同及施工规范要求,收集符合国家技术规范要求的井筒检查孔地质及水文地质报告、井检孔地质柱状图、井筒预想地质剖面图和矿井相关地质资料。
2.1.2应收集的图纸资料包括:井壁结构图、井筒相关硐室施工图、永久工业广场平面布置图和近井点资料;凿井前安装永久井架应收集永久井架图纸;采用冻结法施工,应收集冻结沟槽图纸、冻结孔布置图及其偏斜图;接续钻井法施工的井筒,应收集钻井段的井筒竣工资料。
