房地产公司工期计划标准工期定额

制度版本信息

标准工期定额制度履历表

编号:

目录

第一章编制说明 (1)

第二章标准工期 (3)

第一章编制说明

第一条为促进集团工程生产管理的标准化、规范化,确保最佳商业模式的实现,集团特制定本定额,作为各地区工程重大节点的编制及考核依据。

第二条本定额参照各地区以往典型单位工程的案例进行分类,按照工程管控模型进行编排,实际工程与本定额类型不一致的可按照备注要求进行调整。

第三条本定额竣工的标准:工程完成竣工备案,完成综合验收,移交物业;标准工期为从工程开工至具备竣工验收条件为止。

第四条各地区工程预售形象进度完成时间根据当地实际情况结合基础及主体工期定额予以确定。

第五条北方地区跨冬季施工,在本定额规定的基础上,项目跨一个冬施,总工期增加1.5个月,跨两个冬施总工期增加3个月。南方地区跨雨季施工,在本定额规定的基础上,项目跨一个雨季施工,总工期增加半个月,跨两个雨季施工总工期增加1个月。南方地区考虑春节影响,跨一个春节增加一个月,考虑到北方地区冬施含春节,不针对春节单独增加工期。

第六条±0.00以下工程包括:土方与支护、地基处理、(桩)基础、±0.00以下结构、设备机房、安装配管等工程内容;±0.00以上工程包括:主体结构、楼地面、门窗、屋面及安装的配管工程、内外装修、室外市政、园林景观等内容。

第七条编制工期时需结合工程管控模型,按以下原则进行:

1.±0.00以下主体结构验收后,立即开展地下二次结构施工,并在物业管理用房及库房装修完成后,提前交付物业公司使用。

2.结构出正负零后,回填土施工时,给排水、排污管线随回填土施工同步预埋,避免二次挖土;室内管线穿外墙管道要在回填土施工前接驳至室外第一个接驳管井,并做好穿墙管道的封堵工作。

3.地下室室外顶板防水及保护层完工且内部验收通过后,立即开展“两点一线”示范区市政工程、园建园林工程施工。

4.地下室部分的机房、设备用房必须在交楼样板段完成前两个月施工完成,保证在交楼样板段验收时具备水电开通条件。

5.实体样板房设在标准层首层,绝对工期为60天,工法样板设置在标准层二层,绝对工期为30天,随结构模板拆除后,及时安排进场施工。6.二次结构随主体结构工程穿插进行,在主体结构拆模后即插入施工,施工顺序从下往上,保证在结构封顶时二次结构工程完成到从屋面层往下第五层(总层数减五层);初装修工程随二次结构工程穿插施工,在二次结构完成5层后进场施工。

7.外立面装修在结构封顶拆完模,屋面架构、防水保温层施工完成(结构封顶60天)后进场安装吊篮,进行外立面施工。

8.室内精装修随着外立面封闭进场穿插施工,施工顺序从上往下,以5层为一个施工段,顶部5层精装修完成(结构封顶后第60天开始,绝对工期为60天,第120天完成),经内部四方验收后,作为交楼样板,移交物业进行管理,同时需考虑在交楼样板出来之前两个月地下室的物业

用房已施工完成并能投入使用;对于有实体样板房的项目,随交楼样板房完成的同时,室内大堂和街道展示面应完成。

9.室内电梯在结构封顶并拆完模后进场安装,在精装修施工完成前完成。10.项目开工时,便进行外水外电的正式报装,结构施工至正负零时报装报批手续办理完毕。结构封顶时完成机房部分及设备基础的施工,封顶后进行设备安装(并做好成品保护工作),水电工程在交楼样板段完成移交物业时,具体水电开通条件,正式水电保证在竣工时同步开通。

第八条本定额作为集团内部房地产开发住宅类工期控制依据,地区/项目公司对施工单位的工期要求必须满足本定额的规定且应适当压缩,泛地产(旅游、教育、物流)工程可参照本定额。

第九条营销交楼时间按工程竣备后半年考虑。

第二章标准工期

样板区(房)精装修标准工期定额、南方地区标准工期定额、北方地区标准工期定额详见附件1.样板区(房)精装修标准工期定额.xlsx、附件2.标准工期定额.xlsx。

江苏省定额工期的确定

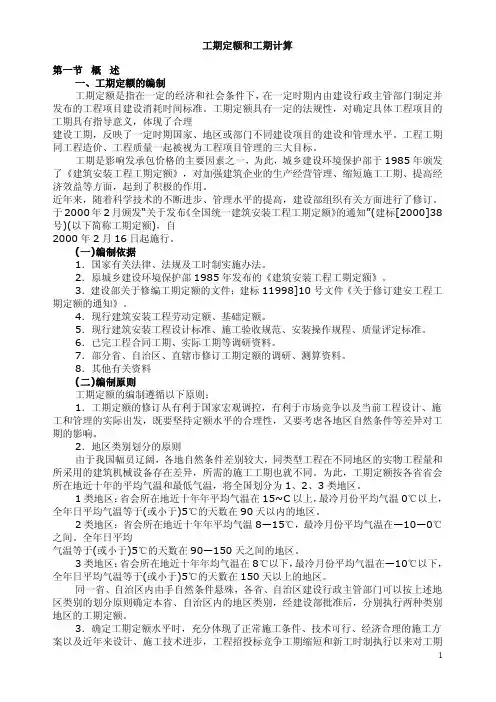

定额工期的确定 我国现行的定额工期执行建设部颁发的《全国统一建筑安装工程工期定额》(2000年版)。鉴于全国各地经济发展水平与施工条件对施工工期影响不同,给予了各地区建设行政主管部门一定的定额水平调整权,调整幅度不超过15%。 江苏省根据2000年《工期定额》的有关规定,结合本省实际,以苏建定[2000]283号文对定额工期做以下调整: (1)民用建筑工程中单项工程: ±0.00以下工程按2000年国家定额工期调减5%;±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。 (2)民用建筑工程中单位工程: ±0.00以下结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。 (3)工业建筑工程: 单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。 (4)其他建筑工程: 地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%。 (5)专业工程: 设备安装工程中电梯安装工程的工期不变,其余均调减5%。机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调。

调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据。如建设单位要求的工期小于按上述规定调整后的工期,则应增加工程施工成本,计算赶工措施费,纳入合同价款。 赶工费的计算方法 江苏省对于建筑工程,在2004计价表中给出的赶工费的指导性计价方法与标准是: 住宅工程: 比本省现行定额工期提前20%以内的,按分部分项工程费的2%~ 3.5%计; 高层建筑工程: 比本省现行定额工期提前25%以内的,按分部分项工程费的3%~4.5%计; 一般框架、工业厂房等其他工程: 比本省现行定额工期提前20%以内的,按分部分项工程费的2.5%~4%计。 鉴于建设工程实际工期情况已经反映出现行定额工期的定额水平过低,江苏省在制定新的费用定额时,将对赶工费的计价标准大幅度降低。有关征求意见稿给出的数据是——仍以分部分项工程费为计算基础: 建筑工程与市政工程为 0.0-0.1%;单独装饰工程为2.5-4.5%;安装工程由发承包双方约定。

江苏省对全国工期定额的调整

关于转发《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》的通知: 各县(市)建委、建工局、市各有关单位: 现将省建设厅苏建定(2000)283号“关于贯彻执行《全国统一建筑安装工程工期定额》的通知”转发给你们,望认真遵照执行。 本通知自2000年9月1日起执行。凡2000年9月1日以后签订合同的工程均按本通知执行。2000年9月前招投标或签订合同的工程仍按原有关规定执行。 特此通知。 附:省建设厅苏建定(2000)283号“关于贯彻《全国统一建筑安装工程工期定额》的通知” 二OOO年八月十一日 关于贯彻执行《全国统一建筑安装工程工期定额》的通知 各市建委,省有关委、厅、局: 建设部以建标(2000)38号文发布了《全国统一建筑安装工程工期定额》,为了在我省范围内及时贯彻好该定额,根据2000年《全国统一建筑安装工程工期定额》的有关规定,结合我省实际,经测算,对定额工期作以下调整,请遵照执行。 一、民用建筑工程中单项工程:

±0.00以下工程按2000年国家定额工期调减5%。 ±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期定额执行,不作调整,宾馆、饭店、影剧院、体育馆按定额工期调减15%。 二、民用建筑工程中单位工程:±0.00以上结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。 三、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。 四、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工均按定额工期调减5%。 五、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%。机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌柱桩、人工挖孔桩工程按定额执行不调。 六、调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据。是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。如建设单位要求的工期小于按上述规定调整后的工期,则应增加工程施工成本按1997年《江苏省建筑安装工程费用定额》的有关规定计算赶工措施费等,并在合同中予以明确。

全国市政工程施工工期定额管理规定

全国市政工程施工工期定额管理规定 建设部关于印发《全国市政工程施工工期定额管理规定》的通知(1993年7月28日建城字第553号文发布) 各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委:为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。 附:全国市政工程施工工期定额管理规定 《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。为了切实执行工期定额,特作如下规定: 一、总则 1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。 2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。 二、管理 1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。 2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。主要职责: (1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。

(2)要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等单位,必要时可召开交底会或组织业务培训工作。 (3)监督、协调工期定额的实施。 三、实施 1.在某些市政公用工程建设过程中,由于特殊原因合同工期需要变动时,施工企业要有正式报告,建设单位同意后,方可调整总工期。如有争议,由主管部门裁定。 2.对于需要压缩工期的工程项目,必须严格审定,在确认有保证质量、安全施工和必要的工程措施费用后,方可签订合同工期,由于不适当地压缩工期,造成质量下降或出现质量与安全事故时,必须追究签约人的责任。 3.对于两项或两项以上市政公用工程同时交叉施工的工期应以定额为基础,编制综合项目、合理交叉施工进度计划或综合施工网络图,取关键线路工期或工期最长的单项工程工期乘以1.1~1.3的系数。 4.凡在承包工程施工合同中执行经过审定的工期者,可根据国家有关文件规定,实行工期奖惩办法,奖惩标准以合同工期为准,每提前一天或拖后一天,奖或惩金额均为工程造价的万分之一至二,但奖惩金额不得超过工程总造价百分之三。 四、调整与补充 为使定额贯彻执行,凡定额中需要各地主管部门进一步具体确定的量或补充项目,均应逐项加以解决。 1.定额工期是按照一般地区条件编制的,各地区可以根据本地具体条件对定额工期水平作适应调整。对定额范围以外而本地常见项目,应自行编制补充定额。 2.关于各种管道工程计算工期的限额长度,定额只给出一个范围,各地应根据本地区施工设备能力,技术力量和实际可能,确定具体的限额长度值,做为计算标准。 3.关于季节补偿工期:定额工期已包含了一般季节影响和常规假日,对于冬、雨季节影响,各地区应根据本地冬、雨季各月份工期损失,确定补偿的日历天数。作为统一的季节补偿工期标准。总工期覆盖哪个月份,即可补偿相应工期天数。 4.关于地区补偿工期:定额工期是按照一般城区环境测定的。总工程处于闹市区,因干扰因素较多,总工期可适当增加5~25%,若工程处于郊区,因干扰因素较少,总工期可适当减少5~15%。 5.对定额项目进行补充调整定额工期水平,应做好调查研究,进行必要的测算和相关项目工期水平对比,经过平衡调整,增补本地区普遍适用的项目,调整不适当的工期水平。

全国统一建筑安装工程工期定额

《全国统一建筑安装定额》 总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。

设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定: 1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。 2.出屋面的楼(电)梯间、水箱间不计算层数。

全国统一建筑安装工程工期定额

《全国统一建筑安装工程工期定额》 一、总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定:

全国统一建筑安装工程工期定额(2000版)

全国统一建筑安装工程工期定额(2000) 总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985 年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定:

全国统一建筑安装工程工期定额

全国统一建筑安装工程工期定额(2000 ) 总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”是)在原城乡建设环境保护部1985 年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合 理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为I、u、 川类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广 西、四川、贵州、云南、重庆、海南。 U类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 川类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。

定额工期详解

定额工期详解 定额工期是用来作为标准参考的。比如一栋楼按定额工期来讲,需要300天,如果建设单位要求你200天内完成(这个就是合同工期了),压缩工期到一定的比率,按相关规定是可以要求计算赶工措施费用的。这个比率各个地方不同规定也不完全相同吧 关于定额工期和合同工期的问题,先说定额工期,其之所以加上定额二字,从字面上理解应该是在一定的社会生产条件下完成某个项目所需消耗的时间。带有普遍性,即是说只要有这么长的时间,按目前社会生产力条件,完成某个项目建设是没有问题,工期长短测评的依据是整个社会的生产水平,社会生产力水平越高,工期定额中规定的工期天数则越短。 再说合同工期,合同工期是开发商或建设单位根据项目开发需要及工程实际情况制定出来的生产周期要求,制订的本身就包含了对承包商经济实力和技术水平等综合素质的要求,其范围不一定具有普遍性,对某个同样的项目不同的承包商的施工周期不一定相同,这也是投标时施工单位显示竞争力的重点之一。 合同工期一般情况下不会等于定额工期也不可能走出定额工期,定额工期对某个项目的甲乙双方而言不一定

有约束力,合同工期则有法律上的约束力,定额工期可以是确定合同工期的参考依据之一,却不是必须遵守的法则。作为开发商当然希望会选择一个能尽早完成项目建设工作的承包商,而不会选择一个只能以定额工期来完成的承包商,只要合同工期制订合理并经双方认可后写入合同,则对双方形成工期奖罚及赶工措施费用计算的依据,而不是定额工期。 随着我国经济、科技等综合国力不断增长,社会生产力日新月异地提高,新技术在建筑领域不断应用,老的工期定额已经不一定适用于当前的项目建设,若以定额工期来僵化施工进度计划的编制,则显得教条了,项目建设中有关工期方面的索赔奖励等费用计算依据应该是合同工期,如果甲乙双方有了关于工期奖罚的合同约定,发生了的赶工措施费计与不计恐怕还有商权的余地罢。 2. 建筑安装工程工期定额是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。本定额是编制招标

《全国市政工程施工工期定额管理规定》的通知

建设部关于印发《全国市政工程施工 工期定额管理规定》的通知 (1993年7月28日建城字第553号文发布) 各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委: 为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。 附: 全国市政工程施工工期定额管理规定 《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。为了切实执行工期定额,特作如下规定: 一、总则 1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。 2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。 二、管理 1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。 2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。主要职责: (1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。 (2)要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等单位,必要时可召开交底会或组织业务培训工作。 (3)监督、协调工期定额的实施。

109823_定额工期分类

总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、 云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。

全国市政工程施工工期定额管理规定

全国市政工程施工工期定额管理规定 【实施时间】1993-07-28【发布单位】建城字第553号 建设部关于印发《全国市政工程施工工期定额管理规定》的通知 各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委:为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。 附:全国市政工程施工工期定额管理规定 《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。为了切实执行工期定额,特作如下规定: 一、总则 1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。 2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。 二、管理 1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。 2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。主要职责: (1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。 (2)要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等单位,必要时可召开交底会或组织业务培训工作。 (3)监督、协调工期定额的实施。

建筑工程国家工期定额

建筑工程国家工期定额 悬赏分:0 |解决时间:2008-8-4 11:20 |提问者:sunawaychan 如果住宅建筑物30层,有三层地下室,那么建设工期估计需要多久? 问题补充: 整栋楼的建筑面积大约在11万平方米 最佳答案 1、地下室部分: 一万平米以内:1、2类土,280天,3、4类土,290天; 一万五平米以内:1、2类土,310天,3、4类土,320天; 一万五平米以上:1、2类土,345天,3、4类土,355天; 2、地下部分(住宅): 现浇框架结构,28层以下(不好意思,定额只有这个,相应的参考一下吧),3万5平米以外:一类地区740天,二类地区775天,三类地区835天; 全现浇结构,20层以下(也是最高项),3万平米以外,一类地区505天,二类地区530天,三类地区570天; 一类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。 二类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 三类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 以上内容为2000年工期定额,按实际应该有调整,这样的工程我们的实际经验是北京地区一年半到两年之内。 一、本章的学习目标与重点 1、学习目标 (1)了解安装工程定额的概念、性质与分类; (2)掌握施工定额的概念、组成及定额手册应用; (3)掌握预算定额的概念、组成和基本内容; (4)理解全国统一安装工程预算定额和地区单位预算表的联系和区别及安装工程预算定额应用的其他事项;

(5)了解建筑安装工程施工工期定额的作用、构成和应用。 2、学习重点 (1)安装工程定额的概念、性质、作用和分类; (2)安装工程施工定额的概念、组成及应用; (3)安装工程预算定额的概念、组成,安装工程预算定额消耗量指标,安装工程预算定额单价和安装工程预算定额基价的确定。 (4)新十二册版《全国统一安装工程预算定额》、地方预(结)算计价表和全国统一安装工程预算定额中按规定系数计算费用基本情况和事项的理解,安装工程预算定额应用时应注意的问题。 二、本章主要内容小结 1.1安装工程定额概述 主要讲述安装工程定额的概念、性质、作用和分类。 1、安装工程定额的概念和性质:指完成每一单位安装工程项目,所消耗的各种人工、材料、施工机械台班数量或资金数量的标准数值。它具有定额的稳定性与时效性、定额的法令性与灵活性、定额的先进性与合理性和定额的科学性与群众性等特点。 2、定额的作用:是计划管理的重要基础,提高劳动生产率的重要手段,衡量设计方案的尺度和确定工程造价的依据,推行经济责任制的重要环节,科学地组织与管理施工的有效工具,企业实行经济核算制的重要基础。 3、定额的分类:按生产要素可分为劳动定额、机械台班定额与材料消耗定额;按用途性质可分为施工定额、预算定额与概算定额和估算指标、工期定额等;按编制单位和执行范围可分为全国统一定额,行业定额、地区定额、企业定额;按照定额所适用的专业工程可分为建筑工程定额、安装工程定额、市政工程定额和建筑装饰工程定额等。 1.2安装工程施工定额 主要讲述安装工程施工定额的概念、组成和应用。 1、安装工程施工定额的概念与组成:安装工程施工定额是直接应用于建筑安装企业内部施工管理的一种生产定额,它对施工企业进行内部科学管理,提高劳动生产力、降低工程成本等具有十分重要的意义。施工定额由劳动定额、材料消耗定额和机械台班使用定额三部分组成。其中劳动定额又有时间定额和产量定额两种表现形式,机械台班定额也可分时间定额和产量定额。

工期定额项目划分

建筑安装工程工期定额 总说明 一、《建筑安装工程工期定额》(以下简称本定额)是在2000年《全国统一建筑安装工程工期定额》和《建筑工程建筑面积计算规范》(GB/T50353-2013)基础上,依据国家现行产品标准、设计规范、施工及验收规范、质量评定标准和技术、安全操作规程,按照正常施工条件、常用施工方法、合理劳动组织及平均施工技术装备程度和管理水平,并结合我国目前建设工程施工的实际情况编制的。 二、本定额适用于中华人民共和国行政区域(不含港澳台地区)内建筑安装工程的新建、扩建和改建。 三、本定额是编制建设工程施工招标文件、签订工程施工合同、合理确定工期、调解处理工期纠纷的依据;是施工企业编制施工组织设计、确定投标工期、安排施工进度、办理工期索赔的参考依据。 四、本定额共分四部分。 五、本定额工期以日历天为单位。 本定额工期,是指自开工之日起,完成各章、节所包含的全部工程内容,至竣工之日的日历天数(包括法定节假日)。 六、工程竣工日期的确定原则: (一)建设工程经竣工验收合格的,承包人提交竣工验收报告之日为竣工日期; (二)建设工程未经竣工验收,发包人擅自使用的,发包人擅自使用建设工程之日为竣工日期。 七、本定额工期不包括施工准备(如三通一平、地面地下障碍物处理)和竣工文件编制所需的时间。 本定额工期,不包括打试验桩和降水工程的时间。建筑安装工程工期不包括室外工程和园林绿化工程。市政工程和室外工程、庭院、园林绿化工程执行相应定额。 八、本定额工期综合考虑了冬季施工、雨季施工、一般气候影响、常规土质和节假日等因素,并结合常规设计、施工规范、技术操作规程等综合因素确定的。 冬季和雨季引起的停工超过定额工期3%以上的,工期应相应增加。 九、本定额工期已综合考虑预拌混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆的施工因素,使用时不得调整。 十、复合保温钢筋焊接网架混凝土剪力墙(CL建筑体系)按照剪力墙结构工期乘以系数 0.98。 十一、框架剪力墙结构按照剪力墙结构工期乘以系数1.10。 十二、施工工期的计算 (一)招标人应按照本定额规定计算建设工程的施工工期。 (二)施工工期的计算依据: 1.本定额;

《全国统一建筑安装工程工期定额》总说明

《全国统一建筑安装工程工期定额》总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及 验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、 云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定: 1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。 2.出屋面的楼(电)梯间、水箱间不计算层数。 3.单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。 4.一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个乘0.35系数;加2个乘0.2系数;加3个乘015系数;4个以上的单项(位)工程不另增加工期。 5.坑底打基础桩,另增加工期。 6.开挖一层立方后,再打护坡桩的工程,护坡桩施工的工期承发包双方可按施工方案确定增加无数,但最多不超过50天。 7基础施工遇到障碍物或古墓、文物、流砂、溶洞、暗滨、淤泥、石方、地下水等需要进行基础处理时,由承发包双方确定增加工期。

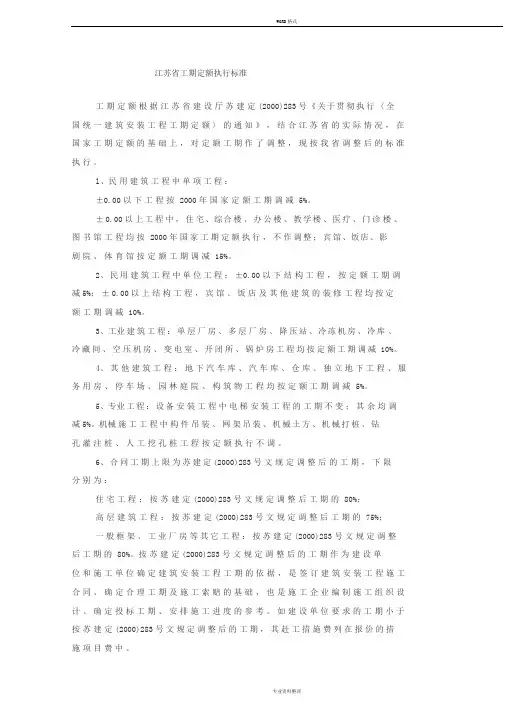

江苏省工期定额执行标准

工期定额根据江苏省建设厅苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》,结合江苏省的实际情况,在国家工期定额的基础上,对定额工期作了调整,现按我省调整后的标准执行。 l、民用建筑工程中单项工程: ±以下工程按2000年国家定额工期调减5%。 ±以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、 图书馆工程均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。 2、民用建筑工程中单位工程:±以下结构工程,按定额工期调减5%;±以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。 3、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。 4、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%。 5、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%。机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调。 6、合同工期上限为苏建定(2000)283号文规定调整后的工期,下限分别为: 住宅工程:按苏建定(2000)283号文规定调整后工期的80%; 高层建筑工程:按苏建定(2000)283号文规定调整后工期的75%; 一般框架、工业厂房等其它工程:按苏建定(2000)283号文规定调整后工期的80%。按苏建定(2000)283号文规定调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据,是签订建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。如建设单位要求的工期小于按苏建定(2000)283号文规定调整后的工期,其赶工措施费列在报价的措施项目费中。

国家工期定额

全国统一建筑安装工程工期定额 总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及 验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、 云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。

全国统一建筑安装工程工期定额

全国统一建筑安装工程工期定额 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。 二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。

五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。 七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。 八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。 九、本定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 十、有关规定: 1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。 2.出屋面的楼(电)梯间、水箱间不计算层数。 3.单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。 4.一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个乘0.35系数;加2个乘0.2系数;加3个乘 0.15系数;4个以上的单项(位)工程不另增加工期。

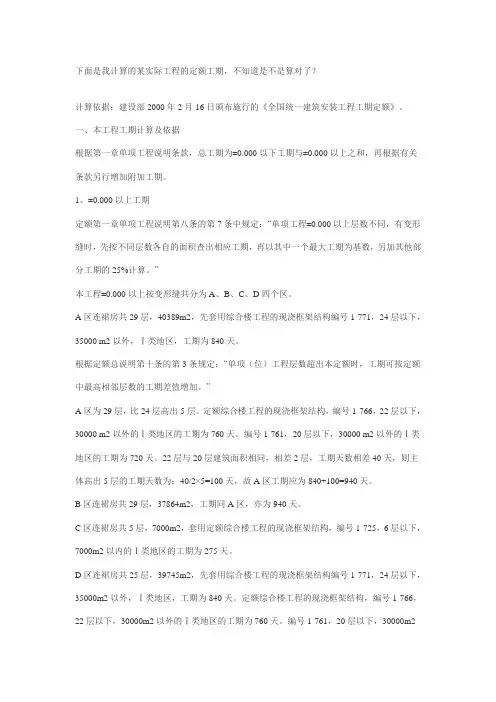

定额工期计算及建筑名词解释

下面是我计算的某实际工程的定额工期,不知道是不是算对了? 计算依据:建设部2000年2月16日颁布施行的《全国统一建筑安装工程工期定额》。一、本工程工期计算及依据 根据第一章单项工程说明条款,总工期为±0.000以下工期与±0.000以上之和,再根据有关条款另行增加附加工期。 1、±0.000以上工期 定额第一章单项工程说明第八条的第7条中规定:“单项工程±0.000以上层数不同,有变形缝时,先按不同层数各自的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。” 本工程±0.000以上按变形缝共分为A、B、C、D四个区。 A区连裙房共29层,40389m2,先套用综合楼工程的现浇框架结构编号1-771,24层以下,35000 m2以外,Ⅰ类地区,工期为840天。 根据定额总说明第十条的第3条规定:“单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。” A区为29层,比24层高出5层。定额综合楼工程的现浇框架结构,编号1-766,22层以下,30000 m2以外的Ⅰ类地区的工期为760天。编号1-761,20层以下,30000 m2以外的Ⅰ类地区的工期为720天。22层与20层建筑面积相同,相差2层,工期天数相差40天,则主体高出5层的工期天数为:40/2×5=100天,故A区工期应为840+100=940天。 B区连裙房共29层,37864m2,工期同A区,亦为940天。 C区连裙房共5层,7000m2,套用定额综合楼工程的现浇框架结构,编号1-725,6层以下,7000m2以内的Ⅰ类地区的工期为275天。 D区连裙房共25层,39745m2,先套用综合楼工程的现浇框架结构编号1-771,24层以下,35000m2以外,Ⅰ类地区,工期为840天。定额综合楼工程的现浇框架结构,编号1-766,22层以下,30000m2以外的Ⅰ类地区的工期为760天。编号1-761,20层以下,30000m2

[2017年整理]合同工期和定额工期

1.最佳答案 定额工期是用来作为标准参考的。比如一栋楼按定额工期来讲,需要300天,如果建设单位要求你200天内完成(这个就是合同工期了),压缩工期到一定的比率,按相关规定是可以要求计算赶工措施费用的。这个比率各个地方不同规定也不完全相同吧 关于定额工期和合同工期的问题,先说定额工期,其之所以加上定额二字,从字面上理解应该是在一定的社会生产条件下完成某个项目所需消耗的时间。带有普遍性,即是说只要有这么长的时间,按目前社会生产力条件,完成某个项目建设是没有问题,工期长短测评的依据是整个社会的生产水平,社会生产力水平越高,工期定额中规定的工期天数则越短。 再说合同工期,合同工期是开发商或建设单位根据项目开发需要及工程实际情况制定出来的生产周期要求,制订的本身就包含了对承包商经济实力和技术水平等综合素质的要求,其范围不一定具有普遍性,对某个同样的项目不同的承包商的施工周期不一定相同,这也是投标时施工单位显示竞争力的重点之一。 合同工期一般情况下不会等于定额工期也不可能走出定额工期,定额工期对某个项目的甲乙双方而言不一定有约束力,合同工期则有法律上的约束力,定额工期可以是确定合同工期的参考依据之一,却不是必须遵守的法则。作为开发商当然希望会选择一个能尽早完成项目建设工作的承包商,而不会选择一个只能以定额工期来完成的承包商,只要合同工期制订合理并经双方认可后写入合同,则对双方形成工期奖罚及赶工措施费用计算的依据,而不是定额工期。 随着我国经济、科技等综合国力不断增长,社会生产力日新月异地提高,新技术在建筑领域不断应用,老的工期定额已经不一定适用于当前的项目建设,若以定额工期来僵化施工进度计划的编制,则显得教条了,项目建设中有关工期方面的索赔奖励等费用计算依据应该是合同工期,如果甲乙双方有了关于工期奖罚的合同约定,发生了的赶工措施费计与不计恐怕还有商权的余地罢。 2. 建筑安装工程工期定额是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、 建筑安装工程工期定额是在一定时期和一定的历史条件下,由建设部行政管理部门下发的建筑工程从开工到竣工验收所需消耗的时间标准。建筑安装工程工期定额是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订建筑工程合同的重要依据。
