分部工程验收签证
分部工程验收签证制度

分部工程验收签证制度1、当某一分部工程已经完工或按合同要求已经完成,由施工单位自检合格后,向监理部递交验收申请报告及相应的附件。
2、分部工程检查签证由监理部主持,由设计、施工、业主单位、运管组成的联合检查组进行检查验收。
3、分部工程验收成果是“分部工程验收签证”。
4、分部工程验收签证,应在单元质量工程评定及总监签认的分部工程质量评定全部完成后,施工单位首先对检查签证项目进行系统整体检查,并将发现的问题及时处理的基础上进行。
5、分部验收主要工作是鉴定工程是否达到设计标准,按现行国家或行业技术标准,评定工程质量等级,对没有达到设计标准的等验收遗留问要题提出处理意见。
6、监理部要求施工单位提交并据以进行分部工程验收签证的主要资料有:①项目划分资料。
②变更资料和施工要求。
③施工原始记录,原材料试验资料、半成品及预制件鉴定资料和出厂合格证。
④工程质量检查、试验、测量、观测等记录,单元工程质量及分部质量等级评定资料等。
⑤地质资料。
⑥设备鉴定书及安装、试运行记录。
⑦特殊问题处理说明书和有关技术会议纪要。
⑧工程安全有关资料。
⑨工程管理有关资料。
⑩其他与验收签证有关的文件和资料。
7、施工单位应在分部工程验收签证开始前5天,向监理部提交分部工程验收签证申请符合要求的验收资料。
监理部在接到施工承包人验收申请后的7天之内,完成验收准备工作,监理部主持和组织联合验收组应在7天内完成分部工程验收签证工作。
8、联合验收组在验收工作中,除应审核研究施工承包人提交的各项签证文件及资料外,还应进行现场检查,对于检查中发现工程质量有怀疑的部位进行必要的抽样试验、检查、以便对工程质量作出符合实际的结论。
9、分部工程验收工程签证文件正本一式六份,除送交监理部和发包人各一份外,其余四份暂存施工承包人。
10、分部工程验收的图纸、资料及验收签证书等是竣工验收资料的组成部分,必须按国家及水利部颁验收规程和其他地区的有关竣工验收资料整理标准制备。

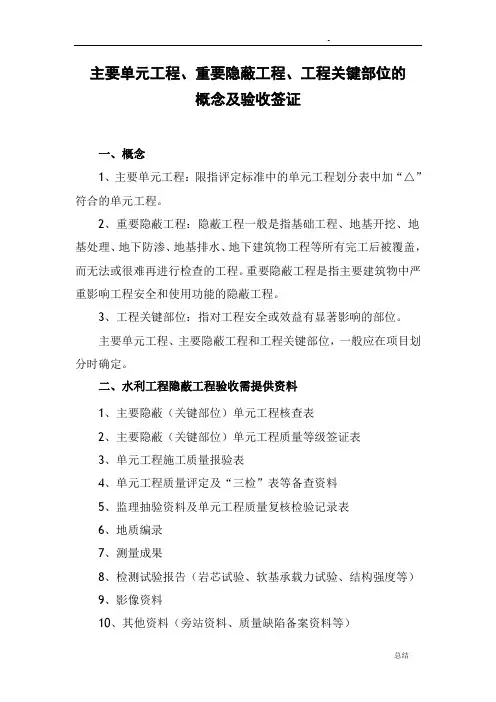

主要单元工程、重要隐蔽工程、工程关键部位的概念及验收签证

主要单元工程、重要隐蔽工程、工程关键部位的概念及验收签证一、概念1、主要单元工程:限指评定标准中的单元工程划分表中加“△”符合的单元工程。
2、重要隐蔽工程:隐蔽工程一般是指基础工程、地基开挖、地基处理、地下防渗、地基排水、地下建筑物工程等所有完工后被覆盖,而无法或很难再进行检查的工程。
重要隐蔽工程是指主要建筑物中严重影响工程安全和使用功能的隐蔽工程。
3、工程关键部位:指对工程安全或效益有显著影响的部位。
主要单元工程、主要隐蔽工程和工程关键部位,一般应在项目划分时确定。
二、水利工程隐蔽工程验收需提供资料1、主要隐蔽(关键部位)单元工程核查表2、主要隐蔽(关键部位)单元工程质量等级签证表3、单元工程施工质量报验表4、单元工程质量评定及“三检”表等备查资料5、监理抽验资料及单元工程质量复核检验记录表6、地质编录7、测量成果8、检测试验报告(岩芯试验、软基承载力试验、结构强度等)9、影像资料10、其他资料(旁站资料、质量缺陷备案资料等)1、水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程隐蔽工程验收记录表(二)四、质量等级鉴证1、主要隐蔽单元工程(关键部位单元工程)质量等级签证表重要隐蔽单元工程(关键部位单元工程)质量等级签证表注:重要隐蔽单位工程验收时,设计单位应同时派地质工程师参加。
备查资料清单中凡涉及到的项目应在“□”内打“√”,如其他资料应在括号内注明资料的名称。
填表说明:填表时应遵守“填表基本规定”,并符合以下要求。
⑴单位工程名称、分部工程名称、单元工程名称按工程项目划分表中的名称填写,单元工程所在部位要用主要文字(或高程、桩号)描述准确。
单元工程量用阿拉伯数字及国家法定计量单位填写。
⑵施工单位自评合格后,监理进行抽检。
抽检后,由项目法人(或委托监理)、设计、施工、工程运行管理单位组成联合小组,共同核定其质量等级并填写签证表。
⑶本表由施工单位填写中标合同的施工单位全称,自评日期为施工单位自评合格时的日期。
主要单元工程、重要隐蔽工程、工程关键部位的概念及验收签证

主要单元工程、重要隐蔽工程、工程关键部位的概念及验收签证一、概念1、主要单元工程:限指评定标准中的单元工程划分表中加“△”符合的单元工程。
2、重要隐蔽工程:隐蔽工程一般是指基础工程、地基开挖、地基处理、地下防渗、地基排水、地下建筑物工程等所有完工后被覆盖,而无法或很难再进行检查的工程。
重要隐蔽工程是指主要建筑物中严重影响工程安全和使用功能的隐蔽工程。
3、工程关键部位:指对工程安全或效益有显著影响的部位。
主要单元工程、主要隐蔽工程和工程关键部位,一般应在项目划分时确定。
二、水利工程隐蔽工程验收需提供资料1、主要隐蔽(关键部位)单元工程核查表2、主要隐蔽(关键部位)单元工程质量等级签证表3、单元工程施工质量报验表4、单元工程质量评定及“三检”表等备查资料5、监理抽验资料及单元工程质量复核检验记录表6、地质编录7、测量成果8、检测试验报告(岩芯试验、软基承载力试验、结构强度等)9、影像资料10、其他资料(旁站资料、质量缺陷备案资料等)1、水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程隐蔽工程验收记录表(二)四、质量等级鉴证1、主要隐蔽单元工程(关键部位单元工程)质量等级签证表重要隐蔽单元工程(关键部位单元工程)质量等级签证表注:重要隐蔽单位工程验收时,设计单位应同时派地质工程师参加。
备查资料清单中凡涉及到的项目应在“□”内打“√”,如其他资料应在括号内注明资料的名称。
填表说明:填表时应遵守“填表基本规定”,并符合以下要求。
⑴单位工程名称、分部工程名称、单元工程名称按工程项目划分表中的名称填写,单元工程所在部位要用主要文字(或高程、桩号)描述准确。
单元工程量用阿拉伯数字及国家法定计量单位填写。
⑵施工单位自评合格后,监理进行抽检。
抽检后,由项目法人(或委托监理)、设计、施工、工程运行管理单位组成联合小组,共同核定其质量等级并填写签证表。
⑶本表由施工单位填写中标合同的施工单位全称,自评日期为施工单位自评合格时的日期。
风电分部工程验收签证表地基与基础008

编号:GW008北大桥第一风电场201MW工程分部工程验收签证单位工程名称:GW008风力发电机组安装工程分部工程名称:风力发电机组地基与基础工程2010年7月开完工日期:开工:2010年03月15日;完工:2010年05月25日主要工程量:土石方开挖840m3,回填596 m3,C20垫层混凝土33.0m3,C40大体积钢筋混凝土342.8m3,钢筋制安29.71t;基础环支撑件1套、基础环一台、基础防水密封一项,基础防腐266.5m2,φ125PVC-C电缆预埋管66.6m,φ125PVC-C 排水管51m,场地平整一项。
工程内容及施工经过:本分部工程主要包括基坑土石方开挖、回填,C20垫层混凝土浇筑、C40大体积钢筋混凝土浇筑、预埋件埋设、基础环安装以及基础防腐。
风机基础主要施工工序为:风机基础的施工顺序:材料进场→各机位定位放线→机械挖土→人工清理修正→基槽验收→垫层混凝土浇筑→预埋基础环支撑钢板→放线→安装基础环地脚螺栓支撑件→安装基础环→钢筋绑扎→预埋电力电缆管→支模→基础混凝土浇筑→拆模→验收→土方回填。
1、土方开挖施工主要方法:根据工程地质勘察资料,基坑开挖采用液压挖掘机进行开挖,基坑开挖过程中的岩石部分将采用液动冲击锤进行破岩开挖,基坑开挖边坡系数采用3:1,施工过程中要控制好基底标高,严禁超挖,超挖部分不得用开挖土回填,必须用C15混凝土回填。
开挖的土石方按照指定的地点及要求进行堆放。
2、土方回填主要施工经过:土方回填采用人工配合装载机分层回填、机械夯实的方式,根据设计要求,回填时要求压实干容重大于18kN/m3(密实度不小于0.93)。
土石方分层回填厚度、土质要求按照《建筑地基基础工程施工质量验收规范》GB50202-2002执行。
3、基础环安装工序:千斤顶就位--吊车抬吊—立直—安装调平螺栓—起钩转杆就位4、混凝土施工主要经过:混凝土入仓拟采用溜槽入仓入仓,人工配合平仓。
启动试运分部验评及签证表完整

检 查 结 果
发电机一、二次系统设备安装完毕
系统设备已安装完毕
电刷与换向器或集电环接触良好
电刷与集电环接触良好
发电机本体接地可靠
发电机本体接地可靠
发电机一、二次系统调试、整定完毕
系统调试、整定完毕
发电机静态验收合格
发电机静态验收合格
照明、通讯、消防设施齐全
照明、通讯、消防设施齐全
发 电 机 启 动 后 检 查
定子槽楔无裂纹、凸出及松动;通风道、通风孔无堵塞
定子绕组绝缘层表面无伤痕、破损;端部紧固件和绑扎牢靠
定子绕组绝缘层表面无伤痕、破损;端部紧固件绑扎牢靠
冷却水管外形无凹瘪、损伤,管道内畅通无阻塞
冷却水管外形无凹瘪、损伤,管道内畅通
冷却水管间及与端盖无碰撞可能;定子汇流管绝缘良好
冷却水管间与端盖无碰撞可能;定子汇流管绝缘良好
定子绕组冷却水管风压试验、转子通风试验见试验报告
各项电气及热控试验项目试验结果符合标准要求
各项电气试验项目试验结果见试验报告
检查结论:
经检查,本发电机上列各检查项目符合规范要求,可以进行下道工序安装。
质检机构
验 收 意 见
签 名
工 地
年 月 日
质 检 部
年 月 日
监理单位
年 月 日
建设单位
年 月 日
一、卡特320挖机吊卸直径1.5米水泥管:2台班
建设单位
(签字)
日期:
监理单位
(签字)
日期
施工单位
(签字)
日期:年月日
工 程 现 场 签 证 表
签证表编号:QZB—003
工程名称
都匀市金恒星城市综合体建设项目
台阶分部工程验收签证

1、基层处理:石材施工前将地面基层上的落地灰、浮灰等杂物细致的清理干净,并用钢丝刷或钢扁铲清理,施工前要对地面刷一道水泥浆结合层。基层处理应注意达到施工条件的要求,考虑到装饰厚度的需要,在正式施工前用清水湿润地面但不的有积水。
2、挂线:在提肩、提脚挂控制线,用以检查和控制石材板块的位置和坡比。
3、预铺:首先应该在图纸设计要求的设计上,对石材的颜色、纹理、几何尺寸、表面平整等进行严格来的挑选,然后按照图纸要求预铺。对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果。同时注意浅色石材及之地密度较小的石材应该在背面和所有侧面涂刷隔离剂,以防止石材铺装时吸水影响石材的表面美观。
4、面材安装:
结合层:干灰打底。铺装石材:铺装前将板预先浸润后阴干备用,先进行试铺,对好纵横缝,用橡皮敲击垫木板(不得用橡皮锤直接敲击石材版面),振实结合层至铺设高度后,将板移至一旁,检查干灰上表面与石块之间是否吻合,如有空虚之处应填补干硬性砂浆,然后正式铺装。安放时要四角同时往下落,用橡皮锤或木锤轻击木板,用水平尺控制铺装标高,然后安装顺序安装。按缝要求:石材块铺装时接缝要求10mm至20mm。
自作水利工程分部工程验收签证

坝基开挖于为2011年3月18日开始施工,2011年11月3日全部开挖完成。边坡锚喷支护略微滞后坝基开挖,于2012年4月5日完成全部边坡支护施工。止水槽开挖根据坝体浇筑上升进行分段开挖,于2013年7月5日全部开挖完成。
3.2.1坝基开挖
坝基开挖分三个主要程序:首先进行覆盖层开挖,然后进行河床以上左右坝肩开挖,最后进行河床以下基坑开挖。
编号:01-01
重庆市巫山县千丈岩梯级水电站
大坝主体工程及一级电站厂房工程
(合同编号:QZY/SG06-2011)
分部工程验收签证
单位工程名称:双曲混凝土拱坝
分部工程名称:坝肩、地基开挖与处理
2013年08月31日
1开完工日期:
双曲混凝土拱坝重力墩分部工程于2012年03月01日开工,2013年07月05日完工。
3.2.2边坡支护
3.2.3止水槽开挖
大坝止水槽开挖结合大坝混凝土浇筑上升进行,由于方量小且不影响新浇混凝土质量,开挖采用人工手持风镐敲除。
4质量事故及缺陷处理:
质量事故:无;
缺陷:无;
5主要工程质量指标:
5.1边坡喷射C20砼
边坡喷射C20砼,总共取样25组,最大强度25.6MPa,最小强度20.5MPa,平均强度23.4MPa,检测合格率100%。标准差δ=1.299,保证率99.06%。
左、右坝肩及基坑开挖均采取自上而下分层开挖方式,分覆盖层剥离与石方开挖。左右岸坝肩及基坑分层采用梯段爆破的方式,开挖采用YQ-100B潜孔钻钻孔,边坡面周边预裂控制,6~10m分层开挖,1.2m3反铲装15t自卸车运输至渣场。坝基右岸EL1705m以上因地势较陡,无施工道路布置,采用人工翻渣至下部。
梯段爆破中主爆孔钻孔孔径φ100mm,钻孔间排距一般按3×3m控制,钻孔超深0.5m,堵塞长度3~5m,单孔药量50~65kg,孔内放置φ70mm岩石乳化炸药,不耦合连续装药结构。实际石方开挖炸药单耗0.45~0.55kg/m3;预裂孔钻孔孔径φ90mm,钻孔间距1m,抵抗线1.6m,孔内放置φ32mm岩石乳化炸药,间隔不耦合装药结构,线装药密度0.67kg/m。
水利水电分部工程验收签证表标准格式

混凝土拆模之后,及时按尺度要求洒水养护。 2、主要工程量 3,m33,根底开挖与处置:3025.8 m3。
四、质量变乱及质量缺陷处置情况: 无
五、拟验工程质量评定:
本分部工程共划分 30 个单元工程,全部合格,合格率为 100%,此中 7 个单元工程为优良,优良率 23.3%。原材料、中间产物质量全部合格,该 分部工程质量等级施工单元自评成果评定为合格,监理单元复核为合格。 监理单元复核定见:
一、分部工程开工完工日期: 1、开工日期 2021 年 9 月 8 日 2、完工日期 2021 年 6 月 20 日
二、分部工程建设内容: 1#分支 2#隧洞工程主要建设内容有:进出口洞帘土方开挖,洞室土石
方开挖,土工膜铺设,C20 砼预制块侧墙及拱圈衬砌,C20 现浇钢筋砼底 板,C15 现浇砼挡土墙,桩号 1+200.7~1+230.7 段长 30m 为洞进口洞挖土 方段,1+935.1~1+975.1 段长 40m 为洞出口洞挖土方段,1+230.7~ 1+935.1 段长 704.4m 为洞挖石方段,2#隧洞总长度 774.4m。
验收工作以 水利水电建设工程验收规程 〔SL223-2021〕、 水利水电 工程施工质量查验与评定例程 〔SL176-2007〕、设计文件、施工合同以及 工程工程划分确认书 〔2021 年 8 月 20 日〕等相关尺度、文件为依据,通 过工程现场查抄;听取施工、监理、质量检测单元报告请示;审查相关资 料,以及会议集中讨论等验收过程,对 2#隧洞分部工程进行验收。
七、结论:
八、保留定见〔保留定见人签字〕:
九、附件: 1、分部工程验收工作组成员签字表 2、分部工程施工质量评定表
编号:DE1Z1F-F60
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:
分部工程验收签证
勐腊县大沙坝水库导流、输水隧洞工程单位工程名称:
进水口工程分部工程名称:
日1522002年月10
/ 1
填表说明:、本表由项目法人负责填写:1 、本表所填内容均为本分部工程数据;2 、填写本表不得使用铅笔或圆珠笔,字迹应工整、
清晰。
310
/ 2
开完工日期:日月13年开工:20012
日月30完工:2001年12
主要工程量:3#751800m浆砌石:3#200819m砼:3#300砼:62m3#砼:49m2503#
砼:150295m91 T
钢筋制安:
:工程内容及施工经过简支梁式钢筋砼的方形进口闸门井及启闭机房钢筋砼浇筑,43m⑴工程内容:总高工作桥浇筑,进口明渠砼浇筑,工作桥护脚埋石砼浇筑浆砌石挡墙砌筑。
,⑵施工经过,钢筋砼及砼施工采用人工立模,搅拌机拌合砼,人工分段分层砼浇筑洒水养护,施工质量控制措施主要是检查建筑物轴线及铅垂度,砼配合比、立模、钢筋制安是否达到设计及规范要求,对每一施工工序经检查验收合格后,才能进行下一道工序施工,对砼施工实行“准浇制”。
⑶浆砌石施工采用搅拌机拌制砂浆,人工砌筑,严格控制砂浆及砌石质量
质量事故及缺陷处理:无
10
/ 3
主要工程质量指标:(主要设计指标、施工单位自检统计结果、监理单位抽检统计结果)设计指标⒈中有关条(标号换算成强度等级按《隧洞施工技术要求》GBJ107-87文执行。
C18)进口闸门井(竖井)及工作桥墩砼标号为200(①#C28)进口闸门井(竖井)顶启闭机房砼标号为300(②#C23)工作桥梁板砼标号为250(③#M8.0)挡墙砂浆标号为75(⑥#)150进口工作桥护脚砼标号为(C13④#)100(C8⑤进口引渠段砼标号为#⒉取样情况:施工单位自检及监理抽检(业主)统计结果(原材料资料及检验结果)施工单位自检试样试检和监理单位抽检试验分别由施工单位和业主委托西双版
纳州。
具有CMA计量认证)水利水电工程质量监督站检测试验室承担(试验室资质等级二级,原材料检验按单位工程统计1、
施工单位自检:,石料含(砂岩、人工)次,平均指标:细度模数2.7砂料:3500m3,检测取样21 。
,干比重2.55t/m3量10.7%,超径10.7,4.42%1.91%,逊径4600m3,检测取样21次,平均指标:超径碎石(砂岩):,质量行等级合,吸水率1.55%0.85%,含泥量,饱比重2.54 t/m3针片状含量13.4% 格。
3000 T,使用景洪水泥厂“红塔”水泥,具有产品合格证书。
水泥:焊接焊缝试组全部合格;单面10D钢筋:550 T,具有产品合格证书,检测取样41 5组,全部合格。
验外加剂、止水条、止水带、止水铜片等具有产品合格证书。
金属结构具有出厂合格证。
监理单位抽检结果:,抽检结果合格。
3.3%,细度模数2.9%15砂料:抽检取样次,平均指标:含泥量次,抽检结果合格。
碎石:抽检取样2216mm2组、φ组;φ8mm120mm9钢筋:抽检取样19组,其中φ25mm7组;φ组,抽检结果全部合格。
组消力125mm3组,洞身段的合格,):抽检取样8组,其中φ(钢筋焊接头单面焊20mm4组合格。
池的不合格;φ,30组,n≥组,二期砼(C18)砼:自检取样n=35组(其中一期砼3142002、#进行该批混凝土强度检验评SDJ207-82依《评定规程》规定,选用《水工砼施工规范》定。
/
S=19.3Mpa,Cv= ,S=3.89Mpa,f=18Mpa,f26.42Mpamf = fcumincufcucu,k《水工砼施工规范》SDJ207-82查/ mffCv=0.68,/ mf=0.147, fmf依据值和cucucucu,kcu,k10
/ 4
附图3.1得P=98%,f=19.3Mpa>0.9f (16.2Mpa), ,Cv=0.147<0.18,该批混凝cu,kmin土达到合格要求。
抽检取样14组,最大抗压强度41.2MPa,最小抗压
强度15.6MPa,平均抗压强度28.99MPa,按照云南省水利水电勘测设计院《关于大沙坝水库工程导流、灌溉、发电输水隧洞衬砌混凝土质量的意见》中采用的《混凝土强度检验评定标准》(GB107-87)第4.1.1条的规定:当混凝土强度等级不高于C20时,其强度的最小值尚应满足大于等于0.85倍设计强度等级的规定,本工程设计强度等级为C18,其取样的最小值应大于等于15.3Mpa,抽检结果达到设计要求。
300(C28)砼:自检取样n=7组,5≤n<30,依《评定规程》规定,选用《水闸#施工规范》SL27-91进行混凝土强度检验评定。
m=37.5 Mpa, f=28Mpa, S=5.7 fcufcucu,k Mpa,
m -0.7 S = 37.5-0.7×5.7 = 33.51MPa>fcu,k = 28MPa fcufcu m -1.6 S = 37.5-1.6×5.7 = 28.36MPa>0.83fcu,k = 23.24Mpa fcufcu两个评定条件均满足要求,该批混凝土达到合格要求。
250(C23)砼:自检取样n=2组,n<5,依《评定规程》规定,选用《砼强度检#验评定标准》GBJ107-87进行混凝土强度检验评定。
mf = 40.85MPa>1.15f = 26.45Mpa cu,kcu f = 36.5MPa>0.95 f = 21.85 Mpa
cu,k min两个评定条件均满足要求,该批混凝土达到合格要求。
(C13)砼:自检取样n=2组,n<5,依《评定规程》规定,选用《砼强度#150
检验评定标准》GBJ107-87进行混凝土强度检验评定。
mf = 18.1MPa>1.15f = 14.95MPa cu,kcu f = 16.7MPa>0.95 f = 12.35MPa
cu,k min两个评定条件均满足要求,该批混凝土达到合格要求。
100(C8)砼:自检取样n=5组,5≤n<30,依《评定规程》规定,选用《水闸
施工#规范》SL27-91进行混凝土强度检验评定,m=19.6 Mpa, f=8Mpa, S=1.08 Mpa,
fcufcucu,k mf -0.7 S = 19.6-0.7×1.08 = 18.84MPa>f = 8MPa cu,kcufcu mf -1.6 S = 19.6-1.6×1.08 = 17.87MPa>0.8f= 6.4MPa cu,k fcucu两个评定条件均满足要求,该批混凝土达到合格要求。
75(M7.5)挡墙砂浆:自检取样n=3组,n<5,依《评定规程》规定,参照选#用《砼强度检验评定标准》GBJ107-87进行砂浆强度检验评定。
mf = 21.4MPa>1.15f = 8.63Mpa cu,kcu f = 18.1MPa>0.95 f =7.13 Mpa cu,k min两个评定条件均满足要求,该批砂浆达到合格要求。
质量评定:
(单元工程、主要单元工程个数和优良品率,分部工程质量等级)
进水口分部工程共划分为16个单元工程:
⑴进口明渠及边坡75浆砌石:4个单元,施工单位自评合格4个,优良3个;监理#单位复核结果合格4个,优良3个。
⑵进口明渠砼:1个单元,施工单位自评合格1个;监理单位复核合格1个。
10
/ 5
⑶进口竖井钢筋砼:5个单元,施工单位自评合格5个,优良4个;监理单位复核结果合格5个,优良4个。
⑷进口启闭机房钢筋砼:1个单元,施工单位自评优良1个;监理单位复优良1个。
⑸进口工作桥钢筋砼:5个单元,施工单位自评合格5个,优良3个;监理单位复核5个,优良3个。
该分部工程共16个单元,施工单位自评质量等级合格16个,优良11个,优良
率68.8%,分部工程质量等级优良;监理单位复核结果合格单元16个,优良率68.8%,分部工程质量等级优良。
10
/ 6
存在问题及处理意见:无
验收结论:勐腊县大沙坝水库导流、输水隧洞工程进水口分部工程验收工作组查看了施工现场,核查了各种工程资料,进行了充分的讨论,经评议认为:⑴本分部工程已按设计要求全部完成,施工质量符合设计及规范要求。
个,单元,优良单元11个,合格率为⑵本分部工程共16个单元,合格16100% 。
优良率68.8% ⑶原材料、中间产品等检测资料齐全,质量全部合格。
评定本分部工程施工质量等级为优良,同意验收。
10
/ 7
保留意见:
保留意见人签字:
:参验单位(全称)勐腊县大沙坝水库工程建设管理局建设单位:
云南省水利水电基本建设工程质量监督中心站质量监督单位:西双版纳州水利水电工程质量监督站
:云南省水利水电勘测设计研究院监理部监理单位
云南省水利水电勘测设计研究院设计单位:
浙江华东矿山建筑有限公司施工单位:
勐腊县大沙坝水库工程建设管理局运行管理单位:10
/ 8
分部工程验收组成员签字
10
/ 9
存在问题处理记录:(实施单位处理情况,验收单位和日期)无
附件目录: (1)单元工程质量评定资料 (2)工程建设监理资料施工图纸、施
工技术要求(3) (4)原材料、中间产品、检查检测试验资料
10
/ 10。
