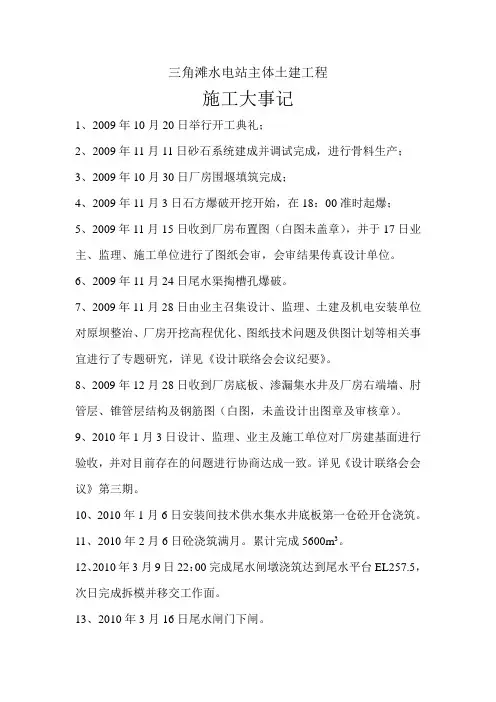

施工大事记

三角滩水电站主体土建工程施工大事记1、2009年10月20日举行开工典礼;2、2009年11月11日砂石系统建成并调试完成,进行骨料生产;3、2009年10月30日厂房围堰填筑完成;4、2009年11月3日石方爆破开挖开始,在18:00准时起爆;5、2009年11月15日收到厂房布置图(白图未盖章),并于17日业主、监理、施工单位进行了图纸会审,会审结果传真设计单位。
6、2009年11月24日尾水渠掏槽孔爆破。
7、2009年11月28日由业主召集设计、监理、土建及机电安装单位对原坝整治、厂房开挖高程优化、图纸技术问题及供图计划等相关事宜进行了专题研究,详见《设计联络会会议纪要》。
8、2009年12月28日收到厂房底板、渗漏集水井及厂房右端墙、肘管层、锥管层结构及钢筋图(白图,未盖设计出图章及审核章)。
9、2010年1月3日设计、监理、业主及施工单位对厂房建基面进行验收,并对目前存在的问题进行协商达成一致。
详见《设计联络会会议》第三期。
10、2010年1月6日安装间技术供水集水井底板第一仓砼开仓浇筑。
11、2010年2月6日砼浇筑满月。
累计完成5600m3。
12、2010年3月9日22:00完成尾水闸墩浇筑达到尾水平台EL257.5,次日完成拆模并移交工作面。
13、2010年3月16日尾水闸门下闸。
14、2010年3月17日15:00完成尾水渠全部砼浇筑。
15、2010年4月19日进水口闸墩底板图纸到,开工日期比原计划晚15天。
16、2010年5月23日金结单位移交压力管道(管)0+47.89-(管)0+56.11工作面。
17、2010年5月16日进水口闸墩底板开仓浇筑。
18、2010年7月16日提交安装间桥机安装工作面(详见工作面移交单)。
19、2010年8月13日桥机设备进场准备安装。
20、2010年集团领导莅临现场确定由于老电厂不能人为停机造成“二枯”开挖时间顺延。
21、2010年10月31日老坝两孔冲砂孔全部打开进行前池降水。
工程施工日志格式

工程施工日志格式项目名称:XXX工程工程地点:XXX市建设单位:XXX公司总包单位:XXX公司监理单位:XXX公司施工单位:XXX公司一、工程概况1.1 工程名称:XXX工程,包括XXX、XXX、XXX等部分。
1.2 工程内容:本工程主要包括土建、钢结构、设备安装等施工内容。
1.3 工程位置:工程位于XXX市XXX区XXX路XXX号。
1.4 工程进度:工程计划总工期为XXX天,目前已经完成XX%。
二、施工日志2.1 XXX年XX月XX日今天天气晴朗,施工现场气温适中,适宜施工。
施工人员按照施工计划,对土建工程进行了混凝土浇筑,完成了XXX楼XXX柱XXX号混凝土浇筑。
钢结构工程方面,已完成XXX 号梁的安装工作。
设备安装方面,正在进行XXX设备的预安装工作。
2.2 XXX年XX月XX日今天下起了大雨,施工现场停工一天。
施工单位对施工现场进行了排水处理,确保了施工现场的安全。
与此同时,监理单位对施工现场进行了巡查,发现并及时处理了一些安全隐患。
施工单位在停工期间对施工计划进行了调整,确保工程进度不受影响。
2.3 XXX年XX月XX日今天天气晴朗,施工现场气温适中,适宜施工。
施工人员按照调整后的施工计划,对土建工程进行了砌筑墙体和砌筑砖墙的工作,完成了XXX楼XXX号墙体。
钢结构工程方面,已完成了XXX号柱的安装。
设备安装方面,正在进行XXX设备的安装工作。
2.4 XXX年XX月XX日今天施工现场出现了安全事故,造成了一名施工人员受伤。
施工单位立即组织施工人员进行急救,并及时将伤员送往医院进行治疗。
监理单位对施工现场进行了调查,并责令施工单位进行整改,确保类似事故不再发生。
施工单位在处理安全事故的同时,继续进行工程施工,确保工程进度不受影响。
2.5 XXX年XX月XX日今天施工现场继续进行施工工作。
施工人员对土建工程进行了砌筑墙体和砌筑砖墙的工作,完成了XXX楼XXX号墙体。
钢结构工程方面,已完成了XXX号柱的安装。
施工日记格式范文

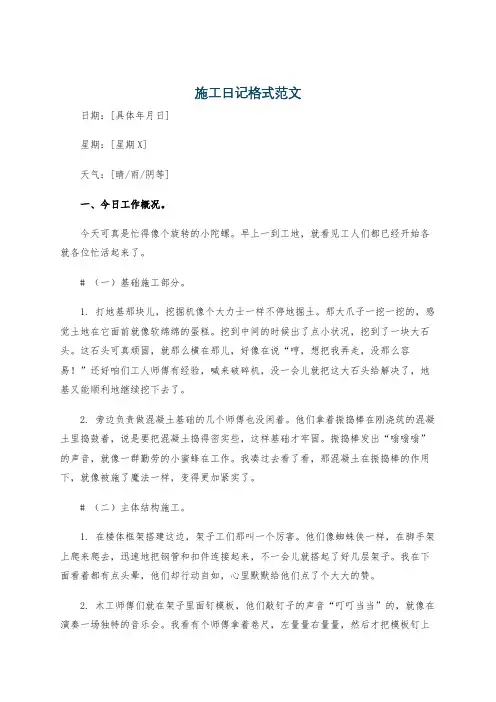

施工日记格式范文日期:[具体年月日]星期:[星期X]天气:[晴/雨/阴等]一、今日工作概况。
今天可真是忙得像个旋转的小陀螺。
早上一到工地,就看见工人们都已经开始各就各位忙活起来了。
# (一)基础施工部分。
1. 打地基那块儿,挖掘机像个大力士一样不停地掘土。
那大爪子一挖一挖的,感觉土地在它面前就像软绵绵的蛋糕。
挖到中间的时候出了点小状况,挖到了一块大石头。
这石头可真顽固,就那么横在那儿,好像在说“哼,想把我弄走,没那么容易!”还好咱们工人师傅有经验,喊来破碎机,没一会儿就把这大石头给解决了,地基又能顺利地继续挖下去了。
2. 旁边负责做混凝土基础的几个师傅也没闲着。
他们拿着振捣棒在刚浇筑的混凝土里捣鼓着,说是要把混凝土捣得密实些,这样基础才牢固。
振捣棒发出“嗡嗡嗡”的声音,就像一群勤劳的小蜜蜂在工作。
我凑过去看了看,那混凝土在振捣棒的作用下,就像被施了魔法一样,变得更加紧实了。
# (二)主体结构施工。
1. 在楼体框架搭建这边,架子工们那叫一个厉害。
他们像蜘蛛侠一样,在脚手架上爬来爬去,迅速地把钢管和扣件连接起来,不一会儿就搭起了好几层架子。
我在下面看着都有点头晕,他们却行动自如,心里默默给他们点了个大大的赞。
2. 木工师傅们就在架子里面钉模板,他们敲钉子的声音“叮叮当当”的,就像在演奏一场独特的音乐会。
我看有个师傅拿着卷尺,左量量右量量,然后才把模板钉上去,这细致劲儿,真是让人佩服。
毕竟这模板要是钉得不好,后面浇筑混凝土的时候可就麻烦了。
二、人员与设备情况。
1. 人员。
今天工地的人可全乎了,各个工种都到齐了。
粗略估计了一下,大概有五十来号人。
不过有个小年轻工人可能是刚来不久,做事有点手忙脚乱的。
还好有老师傅在旁边带着他,手把手教他怎么用工具,希望他能快点上手。
工头老张今天可忙坏了,一直在各个施工点跑来跑去,检查进度,还时不时地跟工人们交代几句注意事项。
看他那风风火火的样子,我都有点担心他累坏了。
2. 设备。
建设工程施工月报格式

建设工程施工月报格式如下:一、封面1. 月报名称:如“XX建设工程施工月报”2. 项目名称:填写具体项目名称3. 施工单位:填写承建单位名称4. 编制部门:填写月报编制部门名称5. 报告时间:填写月报所属时间范围,如“2021年10月份”二、目录1. 第一部分:工程概况2. 第二部分:施工进度3. 第三部分:质量控制4. 第四部分:安全文明施工5. 第五部分:存在的问题及措施6. 第六部分:本月大事记7. 第七部分:下周工作计划三、正文1. 第一部分:工程概况(1)工程简介:简要介绍工程的基本情况,如工程名称、地理位置、规模、总投资等。
(2)参建单位:列出参与工程建设的各方单位,如建设单位、设计单位、监理单位、施工单位等。
(3)工程进度:概述工程自开工以来的整体进度,包括已完成的工作和未完成的工作。
2. 第二部分:施工进度(1)土建工程:详细描述土建工程本月的施工情况,包括基础、主体结构、建筑装饰等。
(2)安装工程:详细描述安装工程本月的施工情况,包括给排水、供电、通风空调、消防等。
(3)市政工程:详细描述市政工程本月的施工情况,包括道路、桥梁、排水、绿化等。
(4)其他工程:详细描述其他工程本月的施工情况,如防水、保温、幕墙等。
3. 第三部分:质量控制(1)质量检查:概述本月进行的质量检查情况,包括检查次数、检查范围、检查结果等。
(2)质量问题:列举本月发现的质量问题,包括原因分析、整改措施及整改结果。
(3)质量验收:描述本月进行的质量验收情况,包括验收项目、验收标准、验收结果等。
4. 第四部分:安全文明施工(1)安全状况:概述本月施工现场的安全情况,包括安全隐患排查、安全教育培训、安全事故处理等。
(2)文明施工:描述本月施工现场的文明施工情况,包括环保措施、施工现场管理、物料堆放等。
(3)治安消防:列举本月治安消防工作的情况,包括消防演练、治安保卫、火灾隐患整改等。
5. 第五部分:存在的问题及措施(1)列举本月施工过程中遇到的问题,包括设计变更、材料供应、施工条件等。
项 目 大 事 记(模板)

11 XXXX XX XX
建设单位办理完成=工程竣工验收备案。
工程负责人
XXX
整理人
本表由施工单位填写,城建档案馆、建设单位、施工单位各存一份。
XXX
5
XXXX XX XX
建设、设计、监理、施工单位进行地基验槽,经检查无异常,可 进行下道工序。
6
XXXX XX XX
地下三层箱型基础、地下二层、地下一层验收,各分项分部工程 施工质量符合设计要求和有关质量验收规范规定。
7
XXXX XX XX
主体结构1∽13层验收,各分项分部工程质量符合设计要求和有 关质量验收规范规定。
8
XXXX XX XX
主体结构14∽25层级屋盖钢结构验收,各分项分部工程质量符 合设计要求和有关质量验收规范规定。
9
XXXX XX XX
单位工程监理单位预验收合格。
建和单位(项目)负责人组织施工(含分包单位)、设计、监理 10 XXXX XX XX 等单位(项目)负责人进行单位工程竣工验收,单位工程质量验收
项 目 大 事 记(模板)
编号
XX
序号
年
月Leabharlann 日内容1
XXXX XX XX
项目部进场,进行施工准备工作。
2
XXXX XX XX
我方完成开工前的各项准备工作,经监理单位审批同意,工程正 式开工。
3
XXXX XX XX
省质量监督站有关领导视查工地、指导工作。
4
XXXX XX XX
建设、监理、施工单位组织分承包工程(电梯、消防、幕墙)招 投标、合同签署。
工程项目大事记范文

工程项目大事记范文一、项目启动:雄心勃勃的开端。
[具体日期1],那是一个阳光明媚(其实也可能是阴沉沉的,但这并不影响我们的热情)的日子,我们这个超酷的工程项目就像一个即将踏上冒险之旅的勇士,正式启动啦!项目团队的小伙伴们一个个都像打了鸡血似的,围坐在一起,听项目经理滔滔不绝地讲述这个项目的宏伟蓝图。
当时大家眼睛里都闪着光,仿佛已经看到项目成功后的辉煌景象了呢。
二、设计阶段:头脑风暴与纠结并存。
进入设计阶段,那可真是热闹非凡。
设计师们就像一群拥有魔法的艺术家,拿着笔和纸(当然还有各种绘图软件),开始描绘项目的未来模样。
这个过程可不像想象中那么顺利。
[具体日期2],会议室里爆发了一场激烈的争论,关于建筑的外观设计。
有人觉得现代简约风才是潮流,就像那些时尚杂志里的建筑一样酷炫;而另一派人则坚持传统风格,认为这样更能体现文化底蕴。
两边争得面红耳赤,那场面就像一场辩论赛。
最后还是项目经理出来打圆场,说:“咱能不能把现代和传统结合一下,来个中西合璧呢?”这才让大家停止了争吵,开始重新构思。
三、施工前期:困难重重的准备工作。
好不容易设计方案确定了,施工前期的准备工作又给我们来了个下马威。
首先是场地清理,[具体日期3],当我们到达施工现场的时候,发现那里简直像个垃圾场(虽然有点夸张,但真的很乱)。
各种建筑垃圾、杂草丛生,还有一些不知道从哪里冒出来的流浪小动物。
我们的施工团队一边小心翼翼地驱赶小动物,一边开始清理垃圾,那画面就像在进行一场特殊的“战场清扫”。
然后就是材料采购的问题。
我们想要的那种特殊材料,供应商那边老是缺货,就像在跟我们玩捉迷藏一样。
负责采购的小伙伴为了找到足够的材料,几乎跑遍了整个城市的建材市场,打电话都打到手机发烫。
他还开玩笑说:“我感觉我都快成建材专家了,现在闭着眼睛都能说出各种材料的优缺点。
”四、施工阶段:汗水与欢笑交织。
[具体日期4],施工的大幕终于拉开啦!工人们就像一群勤劳的小蜜蜂,在工地上忙得热火朝天。
工程施工过程记录范文(3篇)

第1篇一、项目名称:某市某区某住宅小区建设项目二、项目地点:某市某区三、项目规模:总建筑面积约10万平方米,包括住宅楼、商业楼、地下车库等。
四、项目工期:2019年1月1日至2021年12月31日五、记录时间:2019年1月1日至2021年12月31日一、施工准备阶段(2019年1月1日-2019年2月28日)1. 工程概况(1)项目名称:某市某区某住宅小区建设项目(2)项目地点:某市某区(3)项目规模:总建筑面积约10万平方米(4)项目工期:2019年1月1日至2021年12月31日2. 施工组织设计(1)编制施工组织设计,明确施工进度、质量、安全、环保等各项要求。
(2)制定施工方案,明确施工工艺、施工方法、施工顺序等。
(3)落实施工人员、材料、设备、资金等资源。
3. 施工准备工作(1)施工现场平整、排水、临时设施等准备工作。
(2)施工人员、材料、设备进场,并进行验收。
(3)施工测量、放线、定位等准备工作。
二、基础工程阶段(2019年3月1日-2019年6月30日)1. 工程概况(1)基础工程包括地下室、主体结构基础等。
(2)基础工程工期:2019年3月1日至2019年6月30日。
2. 施工过程记录(1)地下室外墙模板施工2019年3月5日,地下室外墙模板施工开始,采用C20混凝土,模板采用钢模板,混凝土浇筑强度等级为C30。
施工过程中,严格按照施工方案进行,确保模板牢固、平整。
(2)地下室顶板钢筋绑扎2019年3月15日,地下室顶板钢筋绑扎开始,采用HRB400钢筋,间距为200mm×200mm。
施工过程中,严格执行施工规范,确保钢筋位置准确、间距均匀。
(3)地下室混凝土浇筑2019年3月25日,地下室混凝土浇筑开始,采用C30混凝土,浇筑厚度为600mm。
浇筑过程中,严格按照施工方案进行,确保混凝土密实、无蜂窝、麻面。
(4)主体结构基础施工2019年4月1日,主体结构基础施工开始,采用C20混凝土,基础埋深为1.5m。
大事记模板

附件3 工程施工管理大事记表3日期事件收到河南大河招标有限公司中标通知书,确定济南市黄河工程局为山东济2008年11月20日南济阳堤防帮宽工程的中标人。
济南市黄河工程局与山东黄河河务局济南黄河河务局签订《山东济南济阳2008年11月22日堤防帮宽工程施工合同书》收到济南市黄河工程局下发的《关于成立济南市黄河工程局山东济南济阳2008年11月24日堤防帮宽工程施工项目经理部的通知》。
施工人员、器械等于当日进场。
2008年11月28日项目部向监理部递交开工申请资料,并通过审核。
2008年12月1日我部收到总监理工程师党昌签发的《山东济南济阳堤防帮宽工程开工令》。
2008年12月1日在天桥会议室由建设单位主持召开技术交底会议。
施工项目部递交关于济阳帮宽堤段填筑断面堤肩及堤脚工作面内树株需2008年12月2日清除的申报表的申请。
2008年12月18日向监理单位递交土场位置调整土方运距相应增加投资的申报表。
2008年12月23日项目部会同监理工程师对J12、J13、J14、J15、J16 、J17号土场取样。
2008年12月24日项目部会同监理工程师对J8+1、J10、J11号土场取样。
2008年12月25日项目部会同监理工程师对J6、J7、J7+1、J8号土场取样。
2008年12月26日项目部会同监理工程师对J1、J2、J3、J4、J5号土场取样。
2009年1月9日我部递交的关于济南济阳堤防帮宽范围内清基工程量变更的申报表。
2009年1月10日我部申报的关于济南济阳堤防帮宽范围内填筑工程量变更的申报表。
济南黄河河务局刘广生副局长到济南济阳堤防帮宽工程项目部检查指导2009年1月13日工作。
我项目部向总监理工程师党昌签发《工程暂停令》:因气温偏低(0摄氏2009年1月16日度以下),上堤土料存在少量冻块。
2009年2月10日项目部收到总监理工程师党昌下发的《工程复工令》。
2009年2月10日济南济阳堤防帮宽工程清基分部工程开始进行施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工大事记
一、2008年度
1.1、6月份
6月27日轨道交通十号线西藏南路站市政配套工程开工。
1.2、7月份
7月5日P1~P2沟槽开挖。
7月6日P1~P2管道铺设。
7月12日P2~P10沟槽开挖。
7月13日P2~P10管道铺设。
7月20日P1~P2、P2~P10沟槽回填。
二、2009年度
2.1、4月份
4月6日P7~P13、P12~P13沟槽开挖。
4月7日P11~P12沟槽开挖。
4月8日P7~P13、P12~P13管道铺设。
4月9日P11~P12管道铺设。
4月15日市质监站对工地进行检查,检查结果合格。
4月23日P7~P13、P12~P13沟槽回填。
4月24日P11~P12沟槽回填。
4月25日P6~P7沟槽开挖。
4月29日P6~P7管道铺设。
2.2、5月份
5月14日P2~P3沟槽开挖。
5月15日P6~P7沟槽回填。
5月17日P2~P3管道铺设。
5月19日市安监站对工地资料进行检查,检查结果合格。
5月24日P3~P4沟槽开挖。
5月29日P3~P4管道铺设。
5月30日P2~P3沟槽回填。
2.3、6月份
6月6日P4~P5沟槽开挖。
6月8日P4~P5管道铺设。
6月15日P3~P4沟槽回填。
6月23日P4~P5沟槽回填。
2.4、7月份
7月25日轨道交通十号线西藏南路站市政配套工程节点验收。
2.5、8月份
8月3日轨道交通十号线西藏南路站市政配套工程通水验收。
8月3日轨道交通十号线西藏南路站市政配套工程竣工。
上海东辰工程建设有限公司
轨道交通十号线西藏南路站市政配套工程
2009年8月。
