盾构掘进施工方案

合集下载

盾构机掘进与管片拼装施工方案

盾构机掘进与管片拼装施工方案

南京地铁二号线TA04标盾构区间盾构掘进与管片拼装施工方案编制:复核:审批中铁三局南京地铁二号线TA04标项目经理部二ОО七年二月盾构施工在经过前100米的初始掘进后,就转入到正常掘进施工阶段。

一个完整的掘进循环,包括如下作业:盾构机设备系统的维护检查;盾构机掘进并出土;浆液运输和同步注浆;管片输送及拼装就位。

一、盾构掘进施工1 盾构机设备系统的维护检查在盾构机掘进之前,对盾构机进行维护检查工作,主要是清洁、润滑、检查、养修。

维修保养严格遵守说明书。

维护人员通过自诊断软件系统显示的信息分析出各机构的工作状态,进而有针对性的特别维护。

2 盾构机掘进与出土2.1 盾构机正常掘进前的参数设定在掘进之前,根据初始掘进的相关数据,在控制室的PC上进行设定。

具体设定项目如下:1)输入推进参数2)输入温度参数3)输入压浆注入参数4)输入刀盘参数5)输入盾尾密封参数6)输入铰接油缸参数7)输入泡沫系统参数8)输入土压和螺旋输送机参数2.2 盾构机的操作顺序(启动、停机顺序)2.2.1 盾构掘进启动顺序1)启动通风系统2)启动冷却水系统3)启动滤清器系统4)启动润滑系统5)启动推进油泵6)启动辅助系统油泵7)启动主轴承润滑8)启动刀盘1号、2号驱动油泵9)启动螺旋输送机油泵10)启动盾尾密封油脂11)选择刀盘转速1或2,选择刀盘的旋转方向12)启动皮带机13)通过电位器启动刀盘(并确定转速)14)打开螺旋输送机闸门(根据舱内土压而定)15)选择推进模式16)启动螺旋输送机17)启动泡沫系统或膨润土系统(必要时)2.2.2 盾构掘进停止顺序1)停机顺序与开机顺序相反。

2)需要特别确认螺旋输送机闸门、泡沫系统或膨润土系统已关闭。

2.3 盾构机掘进2.3.1姿态控制1)应用VMT系统对盾构机姿态进行即时监控。

2)合理编组千斤顶,大体如下:要将盾构向左转动,A组千斤顶伸长量要大于其它三组千斤顶。

要将盾构向右转动,C组千斤顶伸长量要大于其它三组千斤顶。

盾构正常掘进施工方案

盾构正常掘进施工方案

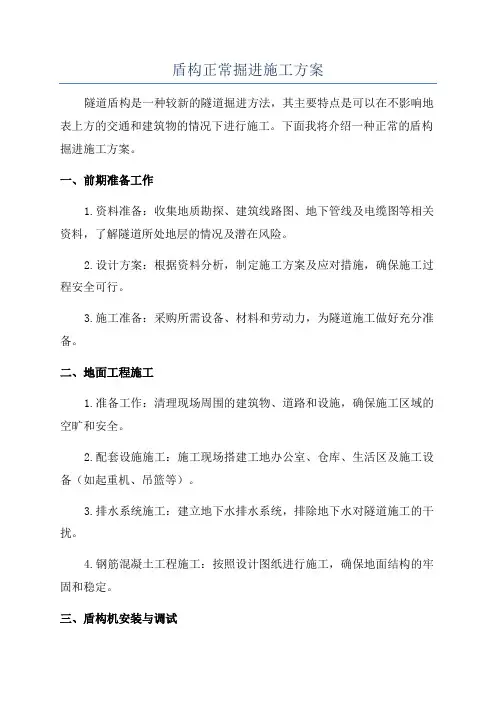

盾构正常掘进施工方案隧道盾构是一种较新的隧道掘进方法,其主要特点是可以在不影响地表上方的交通和建筑物的情况下进行施工。

下面我将介绍一种正常的盾构掘进施工方案。

一、前期准备工作1.资料准备:收集地质勘探、建筑线路图、地下管线及电缆图等相关资料,了解隧道所处地层的情况及潜在风险。

2.设计方案:根据资料分析,制定施工方案及应对措施,确保施工过程安全可行。

3.施工准备:采购所需设备、材料和劳动力,为隧道施工做好充分准备。

二、地面工程施工1.准备工作:清理现场周围的建筑物、道路和设施,确保施工区域的空旷和安全。

2.配套设施施工:施工现场搭建工地办公室、仓库、生活区及施工设备(如起重机、吊篮等)。

3.排水系统施工:建立地下水排水系统,排除地下水对隧道施工的干扰。

4.钢筋混凝土工程施工:按照设计图纸进行施工,确保地面结构的牢固和稳定。

三、盾构机安装与调试1.盾构机运输:将盾构机运输到施工现场,并组装安装好各个部件。

2.盾构机调试:调试盾构机的各个动力、控制和传感系统,确保机器正常运行。

四、施工过程1.盾构机掘进:启动盾构机,开始隧道的掘进工作。

盾构机在地下逐渐推进,同时进行土层开挖和掏护壁槽。

2.泥浆处理:通过系统的泥浆处理设备将隧道掘进中产生的泥浆进行处理和回收,以确保施工现场环境的清洁和安全。

3.涌水处理:如果在施工中遇到地下水涌入的问题,根据预测和实际情况,采取相应的涌水处理措施,保障施工的正常进行。

4.盾构机掘进过程中的监测:通过监测系统实时监测盾构机的运行状态、地层变化以及周围建筑物的变形情况,及时发现问题并采取措施进行处理。

5.施工安全:遵守相关安全操作规范,确保施工现场的安全和工人的身体健康。

五、隧道出口处理1.出口使准备:对隧道出口进行施工准备工作,包括挖掘出口净空、加固洞口和施工道路等。

2.盾构机出洞:当盾构机到达预定的位置后,停止掘进并进行出口整修,然后盾构机从洞口退出。

六、施工结束1.清理工作:清理施工现场,恢复施工前的环境状态。

盾构施工方案

盾构施工方案

目录第一章工程概况 (1)1。

1 工程概况 (1)1。

1。

1 工程简介 (1)1。

1.2、工程地质水文情况 (2)1。

1。

3、地表及地下建(构)筑物 (3)1.1。

4气候状况 (5)1。

2 工程重点、难点对策 (5)1。

2。

1 工程重点 (5)1。

2.2 工程难点及对策 (6)1、盾构机在多种地层中掘进控制 (6)2、下穿京山铁路、广渠门立交桥、东护城河、人行天桥主要应对措施 (7)3、穿越管线施工方案 (10)第二章盾构施工总体策划及工程管理 (11)2.1 总体施工方案 (11)2.2 盾构总体施工流程 (12)2。

3 施工进度计划安排 (13)2。

4 项目部的管理架构 (13)第三章劳动力计划及施工设备配置 (14)3。

1 劳动力计划 (14)3.2 机械设备配置表 (14)第四章施工总平面布置及临时工程 (16)4。

1 施工平面布置 (16)4.2 施工用电设计 (16)4.3 隧道通风、循环水、照明 (17)4.4 通讯 (19)第五章前期技术措施 (20)5。

1 洞门施工 (20)5.1.1 洞口加固土体检测 (20)5.1.2 洞门破除施工 (20)5。

2 盾构机设备的组装与调试 (21)5。

2。

1 盾构机组装场地的布置及吊装设备 (21)5。

2。

2 盾构组装技术措施 (21)5。

2.3 盾构机调试 (22)5。

2。

4 组装安全保护措施 (23)第六章盾构掘进施工方案 (24)6.1 盾构机始发与试验段掘进 (24)6.1.1 盾构始发的工艺流程 (24)6。

1。

2 始发阶段的掘进、出碴及运输 (24)6.1.3 始发掘进技术要点 (25)6。

1.4 试验段掘进参数的选择分析 (25)6。

2 正常掘进与主要施工工艺 (26)6。

2。

1 掘进模式的选择 (26)6。

2。

2 碴土改良和管理 (29)6.2.3 掘进过程中姿态控制 (30)6.2.4 管片拼装 (31)6.2。

5 盾构同步注浆 (33)6。

硬岩段盾构掘进专项施工方案

硬岩段盾构掘进专项施工方案

硬岩段盾构掘进专项施工方案一、项目背景硬岩段盾构掘进是隧道施工中常见的难点之一,对盾构机的设计和操作技术都提出了较高的要求。

本文将从施工前准备、机械设备准备、施工工序、安全保障等方面提出硬岩段盾构掘进专项施工方案。

二、施工前准备在进行硬岩段盾构掘进之前,需要做好以下准备工作:1.地质勘察:对盾构工程地质情况进行详细勘察,了解隧道穿越的地质情况、岩性及断裂带等信息。

2.盾构机调试:对盾构机进行全面检查和调试,确保各个部件运转正常。

3.施工人员培训:对参与盾构施工的人员进行相关培训,提高其对硬岩段盾构施工特点的认识。

三、机械设备准备硬岩段盾构掘进需要搭配合适的机械设备,包括盾构机、刀具、搅拌器等。

盾构机应具备较强的穿透力和稳定性,以应对硬岩段的挖掘。

四、施工工序硬岩段盾构掘进施工工序将分为以下几个步骤进行:1.钻孔爆破:对硬岩段进行预掘,减少对盾构机的冲击和损伤。

2.挖掘进场:将盾构机逐步推进到预定位置,在硬岩段开始掘进前做好准备工作。

3.盾构掘进:盾构机开始掘进硬岩段,配合刀具和搅拌器进行挖掘和混凝土支护。

4.施工质量检测:对盾构掘进过程中的混凝土支护、地质情况等进行检测,确保施工质量。

五、安全保障在硬岩段盾构掘进过程中,安全至关重要。

应做好以下安全保障工作:1.巡视检查:定期对盾构机及施工现场进行巡视和检查,及时发现问题并处理。

2.安全培训:对施工人员进行安全培训,提高他们对施工安全的重视程度。

3.应急预案:制定完善的应急预案,做好应对事故的准备工作。

结语通过以上专项施工方案,可以更好地应对硬岩段盾构掘进过程中的各种挑战,确保施工的顺利进行和安全性。

希望能对相关工程实践提供一定的参考和指导。

盾构施工管理策划书3篇

盾构施工管理策划书3篇

盾构施工管理策划书3篇篇一《盾构施工管理策划书》一、前言盾构施工是一种在地下进行隧道掘进的先进技术,具有高效、安全、环保等优点。

为了确保盾构施工的顺利进行,提高工程质量,降低成本,特制定本策划书。

二、工程概述1. 工程名称:[具体工程名称]2. 工程地点:[详细地点]3. 工程规模:[隧道长度、直径等]4. 工程要求:[包括工期、质量、安全等要求]三、施工管理目标1. 质量目标:确保工程质量符合相关标准和要求,争创优质工程。

2. 工期目标:按照合同要求,合理安排施工进度,确保按时完成工程。

3. 安全目标:杜绝重大安全事故,确保施工过程中人员和设备的安全。

4. 成本目标:通过优化施工方案,合理控制成本,提高工程效益。

四、施工管理组织机构1. 项目经理:负责项目的全面管理和决策。

2. 项目副经理:协助项目经理进行现场管理和协调。

3. 技术负责人:负责施工技术方案的制定和实施。

4. 安全负责人:负责施工现场的安全管理和监督。

5. 质量负责人:负责工程质量的检查和验收。

6. 物资负责人:负责施工物资的采购和管理。

五、施工进度计划1. 总体施工进度计划:根据工程要求和现场实际情况,制定总体施工进度计划。

2. 阶段性施工进度计划:根据总体施工进度计划,制定阶段性施工进度计划,明确各阶段的施工任务和时间节点。

3. 月进度计划:根据阶段性施工进度计划,制定月进度计划,确保施工进度的可控性。

六、施工技术方案1. 盾构机选型:根据工程地质条件和隧道直径等因素,选择合适的盾构机型号。

2. 盾构机掘进参数:根据地质条件和盾构机性能,确定盾构机掘进参数,如推力、扭矩、转速等。

3. 衬砌施工方案:根据隧道直径和衬砌类型,确定衬砌施工方案,如预制衬砌、现浇衬砌等。

4. 注浆方案:根据隧道衬砌与地层的关系,确定注浆方案,确保隧道衬砌的稳定性。

七、质量管理措施1. 质量管理体系:建立完善的质量管理体系,确保工程质量符合要求。

2. 质量控制措施:制定详细的质量控制措施,包括原材料检验、施工过程控制、质量检查等。

盾构掘进专项施工方案

盾构掘进专项施工方案

目录1 盾构掘进流程 (2)2 盾构掘进操作控制程序 (3)3 掘进模式的选择及操作控制 (4)4 盾构掘进方向控制与调整 (7)5 管片拼装 (10)6 掘进中的碴土改良 (14)7 盾构掘进注浆方案及主要技术参数 (14)8 施工运输 (14)9 盾构设备保养、维修制度 (14)1 盾构掘进流程盾构机100米试掘进完成后,此时盾构机及后配套已全部进入隧道内,可暂停掘进,进行盾构始发井各项设施换装,拆除反力架及负环管片,铺设道岔,采用双线运输。

按正常施工进行列车编组:1辆45T电瓶车+3辆18m3碴土车+2辆管片车+1辆砂浆车,共分为2组。

采用两列编组完成一个循环的施工。

区间正常掘进流程见下图所示。

图8.1-1 正常掘进流程图2 盾构掘进操作控制程序掘进控制操作控制程序如下图所示。

图8.2-1 盾构掘进控制流程图3 掘进模式的选择及操作控制3.1 不同掘进模式的特点及适用条件本标段选用的盾构机为土压平衡盾构机,具有敞开式、半敞开式和土压平衡式三种掘进模式,每一种掘进模式具有不同的特点和适用条件。

3.2 掘进模式的选择由于本工程穿越的土层:隧道穿越地层及洞壁周边地层以(9-2)粘土、(9-3)粉质粘土、(9-5)粉土、(9-6)粉砂为主,局部地段还分布中砂,围岩稳定性差,开挖后易发生侧向变形;底板地层以粘性土为主,开挖后发生基底隆起变形。

采取土压平衡的掘进模式。

3.3 掘进参数控制与优化根据我公司在盾构施工中所总结的经验,结合本区间正常掘进时下穿一级风险源,施工的主要参数如下表:下穿南太桥盘龙江技术参数表3.3-1表3.3-2表3.3-3表3.3-4表3.3-5转速、千斤顶推进力、注浆压力与时间、注浆方式与注浆量、浆液性能、盾构坡度、盾构姿态和管片拼装偏差等参数控制。

施工中熟悉盾构性能和操作方法,并根据隧道埋深、地质情况和环境条件等,对掘进参数进行预测计算,同时紧随盾构推进对地面沉降变形进行监测反馈,以验证施工参数的合理性,根据监测结果,对施工参数进行综合协调、优化。

盾构始发掘进接收施工方案

盾构始发掘进接收施工方案

盾构始发掘进接收施工方案盾构始发掘进是一种用于地下隧道施工的先进技术。

盾构机是一种在地下钻孔中同时施工和推进的机械设备,能够以较高的效率和质量完成地下隧道的施工任务。

盾构始发掘进接收施工方案是指在盾构始发阶段,如何合理安排施工流程和组织施工工作,以确保盾构机顺利进行始发掘进施工。

首先,盾构始发掘进接收施工方案需要确定好盾构始发的具体位置和方向。

根据隧道设计要求和地质调查资料,选择合适的始发位置,并确定盾构机朝向和开挖方向。

同时,需要在始发位置周围进行地面预处理工作,如清理、平整和加固地面等。

其次,盾构始发掘进接收施工方案需要进行工程准备工作。

包括准备盾构机和辅助设备,检查设备的工作状态和保养情况,确认设备可以正常运行。

同时,对施工现场进行必要的安全措施,如设置围挡和施工标志,安装监测设备等。

然后,盾构始发掘进接收施工方案需要制定详细的施工计划。

根据设计要求和施工单位的实际情况,合理安排盾构机的日常作业时间和施工进度。

同时,结合地质条件和隧道设计要求,制定适当的掘进速度和开挖断面的尺寸。

要合理安排工作人员的轮班,保证施工现场的连续作业。

接下来,盾构始发掘进接收施工方案需要进行施工准备工作。

这包括对盾构机进行检查和试运行,确保机器能够正常运转。

同时,要组织好各项施工人员和设备的调配,确保施工队伍的到位和施工技术的熟练程度。

在施工现场,要进行必要的调整和安排,包括设立工地办公室、仓库和休息室等。

最后,盾构始发掘进接收施工方案需要进行现场施工管理和质量控制。

施工人员要按照设计要求和施工规范进行施工作业,确保盾构机顺利进行始发掘进。

同时,要加强现场监理和质量检查,对施工过程中出现的问题进行及时处理和整改。

并进行必要的安全培训和技术交流,提高施工人员的工作素质和专业技术水平。

总之,盾构始发掘进接收施工方案是确保盾构机顺利进行始发掘进的关键。

通过合理安排施工流程和组织施工工作,能够提高施工效率和施工质量,保证地下隧道的安全和可靠性。

盾构分体始发掘进专项施工方案

盾构分体始发掘进专项施工方案

盾构分体始发掘进专项施工方案一、前期准备工作1.召开施工策划会议,明确施工目标、施工周期和施工要求。

2.编制施工方案,包括盾构机的选择和设计、施工工序、施工设备的选用和配置等。

3.测量勘探工作,确定地下情况和隧道布置方案。

4.检查和维护盾构机,确保机器的正常运行。

5.制定安全施工和环境保护方案,确保施工过程中的安全和环境保护。

二、施工工序1.开挖阶段(1)施工准备:布置施工现场,设置安全警示标识,确保施工安全。

(2)开始挖掘:启动盾构机,将盾构机推入地下,在地下进行钻孔和爆破,开挖隧道。

(3)掘进:盾构机逐步前进,同时进行土壤的清理和掘进材料的运输。

2.注浆加固阶段(1)预注浆:在开挖阶段进行预注浆,防止土层滑坡和泥水涌入。

(2)主注浆:在掘进阶段进行主注浆,加强隧道的地质结构。

3.拼装阶段(1)盾构机停止掘进,进行盾构机的维护和拆卸。

(2)拼装新的盾构机,以便继续掘进。

4.后续工序(1)拼装完毕后,重新开始掘进。

(2)盾构机逐步前进,同时进行土壤的清理和掘进材料的运输。

(3)施工完成后,进行清理和修复工作。

三、施工设备和材料1.盾构机:选用适合施工要求和地质条件的盾构机进行施工,保证施工效率和质量。

2.掘进材料:选用坚固耐用的材料,保证隧道的稳定性和安全性。

3.注浆设备:选用高效且可靠的注浆设备,确保注浆施工的效果和质量。

4.清理设备:选用适用于不同地质条件的清理设备,保证施工过程中的顺利进行。

四、安全施工和环境保护1.制定安全施工方案,包括施工人员的安全培训、施工现场的安全警示标识、施工过程中的安全监控等。

2.配备专业安全工程师和施工监督员,负责施工现场的安全监督和安全检查。

3.定期进行隧道的排风通风和照明设备的检查和维护,保证施工现场的通风和照明条件。

4.做好周边环境的保护工作,避免施工过程中对周边环境造成污染和破坏。

五、施工质量检查和验收1.在施工过程中进行质量检查,包括地下情况的监测和盾构机的运行情况的检查等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

盾构掘进施工方案
一、工程概述
盾构工程是指利用盾构机进行地下洞穴的掘进与施工,主要适用于地铁、隧道、排水沟等建设项目中。

盾构工程具有高效、安全、环保等特点,成为现代城市建设不可缺少的工程技术。

本文将针对盾构掘进施工方案进
行详细阐述。

二、工程准备
1.土质调查:在盾构掘进前,需要对工程区域的土质进行详细调查,
了解地下情况,包括土层厚度、土质类型、水位等信息。

2.施工图设计:根据土质调查结果,进行盾构掘进的施工图设计,确
定掘进的路径和施工参数。

3.材料采购:根据施工图设计确定的盾构掘进方案,采购所需的材料
和设备,包括盾构机、支撑材料、消防设备等。

4.人员培训:为工程人员进行相关培训,包括盾构机的操作、安全防
护等知识。

三、施工流程
1.地表准备:在工程现场,清理地表杂物,搭建围挡,并进行防护措施,确保施工期间的安全。

2.盾构井施工:在指定位置进行盾构井的开挖,采用机械方式进行,
确保井壁平整。

3.盾构机安装:将盾构机的各部件组装完毕,进行调试和测试,确保
各项功能正常。

4.盾构机进洞:将组装完毕的盾构机推入盾构井中,根据盾构图纸指
示进行定位和调整。

5.掘进开始:启动盾构机,进行掘进作业。

根据施工图纸指示,控制
盾构机的前进速度和转向,确保掘进的方向和深度正确。

6.支护施工:在盾构机掘进的同时,进行支护的施工。

根据土质情况,选择合适的支护材料和方法。

7.掘进结束:当盾构机掘进到设定的终点时,停止盾构机的作业。


行检查和测试,确保掘进的质量和安全。

8.盾构机回撤:盾构机回撤至起始位置,进行拆卸和调整,以备下次
的施工使用。

9.工程收尾:清理工程现场的杂物,进行环境整治工作,确保工程质
量和安全。

四、安全措施
1.盾构井防护:在盾构井开挖过程中,进行严格的防护措施,防止坍
塌事故的发生。

2.盾构机操作人员安全:盾构机操作人员必须经过专业培训和考核,
严格按照操作规程进行工作,确保人员安全。

3.盾构机检查和维护:对盾构机进行定期检查和维护,确保各项功能
正常,避免机械故障的发生。

4.通风与防火:在盾构掘进过程中,保持工程通风,防止有害气体积聚。

并配备消防设备,以防止火灾事故的发生。

5.紧急疏散:设立合适的紧急疏散通道和指示标识,确保在突发情况
下的及时疏散和救援。

五、质量控制
1.监测与测量:根据盾构图纸指示,对掘进的质量进行监测和测量,
确保掘进的精度和深度的准确。

2.材料验收:对采购的材料进行验收,确保材料质量符合施工要求。

3.支护质量控制:根据支护的图纸要求,进行支护工作的质量控制,
确保支护的稳定和安全。

4.施工记录:对施工过程进行详细的记录,包括工作时间、掘进速度、土质情况等,为工程质量的评估提供依据。

六、环境保护
1.噪音控制:在施工现场进行噪音控制,采取隔离、消音等措施,减
少对周边环境的影响。

2.废弃物处理:对施工过程中产生的废弃物进行分类和处理,确保环
境的清洁和整洁。

3.水土保持:施工现场要进行水土保持工作,防止土壤流失和水污染。

七、总结
本文详细阐述了盾构掘进施工方案,包括工程准备、施工流程、安全
措施、质量控制和环境保护等内容。

盾构掘进施工是一项复杂而重要的工
程技术,需要对土壤条件、机械设备、工程质量和环境保护等方面进行全面的考虑和实施,以确保工程的高效、安全和可持续性。
