施工楼梯专项施工方案

合集下载

楼梯工程施工方案

楼梯工程施工方案

楼梯工程施工方案一、工程概况本项目为XXX栋建筑物楼梯工程,共有楼梯间若干个,包括首层至顶层(共计XX 层)的楼梯施工。

楼梯间内设有楼梯踏步、楼梯扶手、楼梯栏杆等设施。

本工程施工内容包括楼梯踏步的铺设、楼梯扶手的安装、楼梯栏杆的安装等。

二、施工准备1. 技术准备:根据设计图纸和相关规范,编制详细的施工方案,明确施工工艺、施工顺序、施工要点等。

2. 材料准备:根据施工方案,提前准备所需的各种材料,包括楼梯踏步材料、楼梯扶手材料、楼梯栏杆材料等。

3. 设备准备:根据施工需要,提前准备所需的施工设备,包括模板、扣件、螺栓、焊接设备等。

4. 人员准备:组织具备相关资质的施工队伍,对施工人员进行技术培训和安全教育,确保施工人员熟悉施工工艺和施工要求。

5. 现场准备:对施工现场进行清理,确保施工场地平整、干净、无障碍物。

三、施工工艺及施工顺序1. 楼梯踏步施工:(1)根据设计图纸,放样确定楼梯踏步的位置和尺寸。

(2)安装楼梯踏步模板,确保模板垂直、平整、牢固。

(3)浇筑楼梯踏步混凝土,待混凝土强度达到设计要求后,拆除模板。

(4)对楼梯踏步进行表面处理,包括打磨、抛光等,确保表面平整、光滑。

2. 楼梯扶手施工:(1)根据设计图纸,放样确定楼梯扶手的位置和尺寸。

(2)安装楼梯扶手模板,确保模板垂直、平整、牢固。

(3)焊接楼梯扶手金属框架,安装楼梯扶手玻璃或其他材料。

(4)对楼梯扶手进行表面处理,包括打磨、抛光、涂装等,确保表面平整、光滑、美观。

3. 楼梯栏杆施工:(1)根据设计图纸,放样确定楼梯栏杆的位置和尺寸。

(2)安装楼梯栏杆模板,确保模板垂直、平整、牢固。

(3)焊接楼梯栏杆金属框架,安装楼梯栏杆玻璃或其他材料。

(4)对楼梯栏杆进行表面处理,包括打磨、抛光、涂装等,确保表面平整、光滑、美观。

四、施工要点及质量控制1. 楼梯踏步施工要点:(1)模板安装应垂直、平整、牢固,确保楼梯踏步的尺寸和形状准确。

(2)浇筑混凝土时,应保证混凝土充满模板,避免出现蜂窝、麻面等质量问题。

临时楼梯搭设专项方案

临时楼梯搭设专项方案

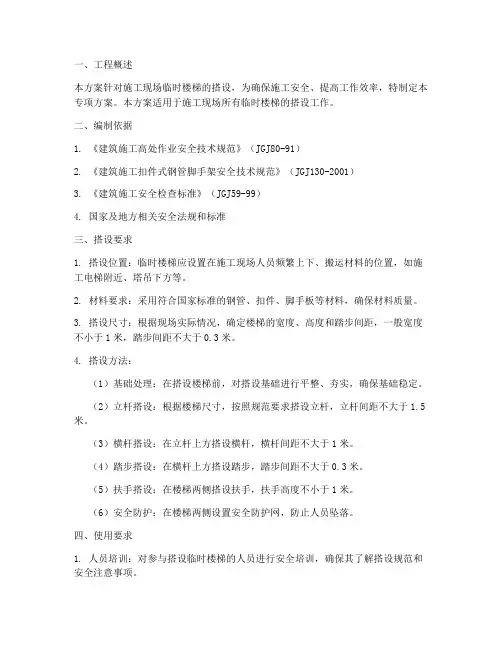

一、工程概述本方案针对施工现场临时楼梯的搭设,为确保施工安全、提高工作效率,特制定本专项方案。

本方案适用于施工现场所有临时楼梯的搭设工作。

二、编制依据1. 《建筑施工高处作业安全技术规范》(JGJ80-91)2. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)3. 《建筑施工安全检查标准》(JGJ59-99)4. 国家及地方相关安全法规和标准三、搭设要求1. 搭设位置:临时楼梯应设置在施工现场人员频繁上下、搬运材料的位置,如施工电梯附近、塔吊下方等。

2. 材料要求:采用符合国家标准的钢管、扣件、脚手板等材料,确保材料质量。

3. 搭设尺寸:根据现场实际情况,确定楼梯的宽度、高度和踏步间距,一般宽度不小于1米,踏步间距不大于0.3米。

4. 搭设方法:(1)基础处理:在搭设楼梯前,对搭设基础进行平整、夯实,确保基础稳定。

(2)立杆搭设:根据楼梯尺寸,按照规范要求搭设立杆,立杆间距不大于1.5米。

(3)横杆搭设:在立杆上方搭设横杆,横杆间距不大于1米。

(4)踏步搭设:在横杆上方搭设踏步,踏步间距不大于0.3米。

(5)扶手搭设:在楼梯两侧搭设扶手,扶手高度不小于1米。

(6)安全防护:在楼梯两侧设置安全防护网,防止人员坠落。

四、使用要求1. 人员培训:对参与搭设临时楼梯的人员进行安全培训,确保其了解搭设规范和安全注意事项。

2. 安全检查:定期对临时楼梯进行检查,发现安全隐患及时整改。

3. 使用规范:使用临时楼梯时,人员应遵循以下规范:(1)上下楼梯时,应保持身体平衡,不得奔跑、跳跃。

(2)禁止在楼梯上放置工具、材料等物品。

(3)禁止在楼梯上休息、睡觉。

五、拆除要求1. 拆除程序:在拆除临时楼梯前,应制定详细的拆除方案,并经相关部门审批。

2. 拆除方法:按照拆除方案,依次拆除楼梯踏步、扶手、横杆、立杆等部件。

3. 拆除安全:在拆除过程中,应确保人员安全,防止意外伤害。

六、安全管理1. 安全责任:施工现场临时楼梯的搭设、使用、拆除等工作,由项目负责人负责。

楼梯踏步施工方案

楼梯踏步施工方案

楼梯踏步施工方案一、前期准备工作1.清理现场:清理楼梯踏步施工区域内的杂物和垃圾,确保施工区域整洁。

2.测量施工尺寸:使用量具测量楼梯踏步的长宽高,并制作相关施工图纸。

3.准备施工材料和工具:根据施工需要,准备楼梯踏步所需的材料,如石材、木材等,并准备相应的工具,如锯、刨、电钻等。

4.安全防护措施:在施工区域设置警示标志,明确指示施工区域,防止人员误入。

同时,工人需穿戴好安全帽、手套等必要的防护装备。

二、楼梯踏步施工步骤1.施工前处理(1)清洁楼梯踏步:先将原有楼梯踏步上的灰尘和杂物清理干净。

(2)修补损坏部分:如有损坏的部分需要进行修补,使用适当的修补材料填补缺口。

2.材料制备根据设计要求,从楼梯踏步材料中选择合适的材料。

3.测量施工尺寸使用量具仔细测量楼梯踏步的大小和形状,确保准确性,并根据测量结果调整施工图纸中的尺寸。

4.材料切割根据测量结果,在楼梯踏步材料上进行切割,保证切割的平直度与准确性。

5.定位安装将切割好的楼梯踏步放置在测量好的位置上,确保平稳安装。

6.固定安装使用适合的工具和固定材料,将楼梯踏步牢固地固定在楼梯上。

7.修饰加工将楼梯踏步表面进行必要的修饰加工,如打磨、抛光等,使其光滑、平整。

8.验收将施工完工后的楼梯踏步进行验收,检查其是否符合设计要求和安全要求。

9.清理现场将施工区域内的垃圾和杂物清理干净,并恢复原状。

三、安全措施1.施工过程中,工人需穿戴好安全帽、手套等必要的防护装备,确保自身安全。

2.施工区域需要设置明显的警示标志,提示他人注意。

3.石材、木材等材料的搬运过程中,需注意人力平衡和力度控制,防止材料掉落或人员受伤。

4.在使用锯、刨等电动工具时要格外小心,确保安全操作,防止意外伤害的发生。

5.电气设备的使用要符合相关安全规定,正确接地,防止电击事故的发生。

6.施工现场要保持整洁有序,减少事故隐患。

四、施工质量控制1.严格按照施工图纸和设计要求进行施工,确保尺寸准确。

楼梯施工方案(DOC)

楼梯施工方案(DOC)

楼梯施工方案一、施工准备在进行楼梯施工之前,需要进行充分的准备工作,包括:1.定位:确定楼梯的位置和尺寸,以确保设计的楼梯符合实际需求。

2.材料准备:准备所需的施工材料,包括砖块、水泥、石膏板等。

3.工具准备:准备必要的施工工具,如搅拌机、铲子、平整器等。

4.安全措施:确保施工现场安全,设置警示标识,配备必要的安全设备。

二、施工步骤1. 布置工地在开始施工之前,需要清理施工现场,确保没有障碍物影响施工进程。

然后根据设计图纸进行标线,确定楼梯的位置和尺寸。

2. 浇筑楼梯架首先,根据设计要求搭建楼梯的框架,然后进行模板的制作和安装。

接着,将混凝土倒入模板中,并使用振动器去除气泡,确保混凝土的均匀性和密实性。

3. 粉刷和装饰待混凝土凝固后,可以对楼梯进行粉刷和装饰。

首先,对楼梯进行打磨处理,然后进行底漆和涂料的涂抹。

最后,可以根据需要进行装饰,如贴瓷砖、安装扶手等。

4. 清理工地施工完成后,需要对工地进行清理,清除多余的材料和工具,并清洁施工现场,确保整个楼梯的外观整洁,符合美观要求。

三、施工注意事项1.施工期间要确保施工现场通风良好,避免因长时间接触化学物质而对工人造成伤害。

2.施工过程中应严格按照设计图纸和施工方案进行操作,确保楼梯的质量和安全性。

3.在施工中要注意施工工人的安全,做好防护工作,如佩戴安全帽、手套等。

4.如遇恶劣天气或特殊情况,及时停工并做好现场保护工作,确保施工现场的安全。

以上为楼梯施工的基本方案,希望这些建议能够帮助您顺利完成楼梯的施工任务。

楼梯的工程施工方案

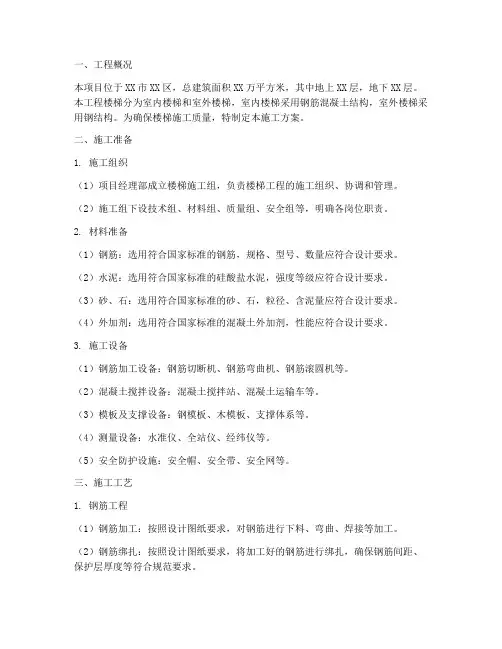

楼梯的工程施工方案

一、工程概况本项目位于XX市XX区,总建筑面积XX万平方米,其中地上XX层,地下XX层。

本工程楼梯分为室内楼梯和室外楼梯,室内楼梯采用钢筋混凝土结构,室外楼梯采用钢结构。

为确保楼梯施工质量,特制定本施工方案。

二、施工准备1. 施工组织(1)项目经理部成立楼梯施工组,负责楼梯工程的施工组织、协调和管理。

(2)施工组下设技术组、材料组、质量组、安全组等,明确各岗位职责。

2. 材料准备(1)钢筋:选用符合国家标准的钢筋,规格、型号、数量应符合设计要求。

(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级应符合设计要求。

(3)砂、石:选用符合国家标准的砂、石,粒径、含泥量应符合设计要求。

(4)外加剂:选用符合国家标准的混凝土外加剂,性能应符合设计要求。

3. 施工设备(1)钢筋加工设备:钢筋切断机、钢筋弯曲机、钢筋滚圆机等。

(2)混凝土搅拌设备:混凝土搅拌站、混凝土运输车等。

(3)模板及支撑设备:钢模板、木模板、支撑体系等。

(4)测量设备:水准仪、全站仪、经纬仪等。

(5)安全防护设施:安全帽、安全带、安全网等。

三、施工工艺1. 钢筋工程(1)钢筋加工:按照设计图纸要求,对钢筋进行下料、弯曲、焊接等加工。

(2)钢筋绑扎:按照设计图纸要求,将加工好的钢筋进行绑扎,确保钢筋间距、保护层厚度等符合规范要求。

(3)钢筋验收:对绑扎好的钢筋进行验收,合格后方可进行混凝土浇筑。

2. 混凝土工程(1)混凝土搅拌:按照设计配合比,在混凝土搅拌站进行混凝土搅拌。

(2)混凝土运输:采用混凝土运输车将搅拌好的混凝土运至施工现场。

(3)混凝土浇筑:按照设计要求,采用分层浇筑、振捣密实的方法进行混凝土浇筑。

(4)混凝土养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度。

3. 模板及支撑工程(1)模板安装:按照设计要求,安装钢模板、木模板等,确保模板平整、牢固。

(2)支撑体系搭建:搭建支撑体系,确保支撑稳固、可靠。

(3)模板拆除:混凝土强度达到设计要求后,方可拆除模板。

楼梯安全专项施工方案

楼梯安全专项施工方案

楼梯安全专项施工方案1. 简介本文档旨在提供楼梯安全专项施工方案,确保施工过程中楼梯的安全性和稳定性。

楼梯施工是建筑工程中的重要环节,不合理的施工可能导致楼梯使用过程中的安全问题,因此需要对楼梯施工进行专项规划和安全控制。

2. 施工前准备在进行楼梯施工前,需进行以下准备工作:- 安全评估:评估楼梯施工过程中可能存在的风险和安全隐患,制定相应安全措施。

- 施工计划:制定详细的楼梯施工计划,明确施工流程和时间安排。

- 现场清理:清理楼梯施工现场,确保施工区域干净整洁,减少施工过程中的绊倒风险。

3. 施工过程安全控制在楼梯施工过程中,应采取以下安全措施:- 警示标识:在楼梯施工区域周围明显位置设置警示标识,提示行人避开。

- 安全栏杆:在楼梯施工区域的边缘设置稳固的安全栏杆,防止人员误入施工区。

- 工地隔离:对施工现场进行合理隔离,防止非施工人员进入。

- 良好通风:确保楼梯施工现场的通风良好,避免有害气体积聚。

4. 施工后质量检查完成楼梯施工后,应进行质量检查,确保楼梯的稳定性和安全性:- 平整度检查:检查楼梯的台阶、踏面和扶手的平整度,确保没有明显的高低差。

- 固定性检查:检查楼梯的固定件,如螺栓、螺丝等是否牢固可靠。

- 扶手高度检查:检查楼梯扶手的高度是否满足安全标准,防止使用过程中的失手风险。

- 防滑性检查:检查楼梯踏面的防滑性能,确保人员行走时不易滑倒。

5. 应急预案制定楼梯施工应急预案,以应对可能出现的事故或紧急情况。

预案应包括以下内容:- 应急联系人:指定负责紧急事故报警和处理的联系人,确保能够及时采取应急措施。

- 疏散通道:标识楼梯疏散通道,并确保通道畅通无阻。

- 紧急设备:准备相应的紧急设备,如灭火器、急救箱等,以应对突发情况。

以上为楼梯安全专项施工方案的概要内容,详细方案应根据具体楼梯施工情况进行制定和执行。

楼梯施工专项方案

楼梯施工专项方案

一、工程概况本楼梯施工专项方案适用于本项目中的所有楼梯施工,包括住宅楼、公共建筑等。

楼梯施工需确保结构安全、美观、实用,满足使用功能。

本方案将详细阐述楼梯施工的工艺流程、技术措施、安全及环境保护措施等。

二、施工工艺流程1. 施工准备:根据设计图纸和技术要求,准备施工材料、设备、工具等。

2. 测量放线:依据设计图纸,对楼梯间进行测量放线,确保楼梯位置、尺寸准确。

3. 基层处理:清理楼梯间地面,确保基层平整、干净。

4. 模板制作与安装:根据楼梯形状和尺寸,制作模板,并按照要求进行安装。

5. 钢筋绑扎:根据设计图纸,进行钢筋绑扎,确保钢筋位置、间距符合要求。

6. 混凝土浇筑:混凝土浇筑前,对模板、钢筋进行检查,确保无误。

浇筑过程中,注意控制混凝土浇筑速度和高度,避免出现蜂窝、麻面等质量问题。

7. 养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

8. 模板拆除:混凝土养护达到一定强度后,拆除模板。

9. 表面处理:对楼梯表面进行打磨、清洗,确保楼梯美观、整洁。

10. 防滑处理:在楼梯踏步表面进行防滑处理,提高楼梯安全性。

三、技术措施1. 基层处理:确保基层平整、干净,为后续施工提供良好基础。

2. 模板制作与安装:模板采用优质材料,确保其稳定性、刚度,避免出现变形、裂缝等问题。

3. 钢筋绑扎:钢筋绑扎要严格按照设计图纸和规范要求进行,确保钢筋位置、间距准确。

4. 混凝土浇筑:采用优质混凝土,严格按照浇筑工艺进行操作,确保混凝土质量。

5. 养护:混凝土浇筑完成后,加强养护,确保混凝土强度达到设计要求。

6. 表面处理:采用高效打磨、清洗设备,确保楼梯表面美观、整洁。

四、安全及环境保护措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 严格执行施工规范,防止安全事故发生。

3. 采取措施减少施工噪音、粉尘等污染,保护环境。

4. 施工人员应穿戴安全防护用品,确保人身安全。

5. 施工过程中,加强对施工材料、设备的管理,防止浪费和损坏。

楼梯施工方案

楼梯施工方案

楼梯施工方案一、工程概况本楼梯施工方案适用于XX项目,该项目位于XX地点,楼梯设计为直梯形式,共计XX层,每层楼梯净宽XX米,梯段长度XX米,采用现浇钢筋混凝土结构。

二、施工准备1. 技术准备:熟悉楼梯设计图纸及相关规范要求,编制施工方案,进行技术交底。

2. 材料准备:根据设计要求和施工图,准备足够的钢筋、水泥、砂、石等原材料。

3. 机械设备准备:检查并准备好混凝土搅拌机、输送泵、振动棒等施工机械。

4. 现场准备:清理施工现场,确保施工区域干净、平整,设置安全防护措施。

三、施工流程1. 测量放线:根据设计图纸和现场实际情况,进行精确的测量放线工作。

2. 模板安装:按照楼梯设计要求,安装楼梯模板,并确保模板的稳固性和尺寸准确性。

3. 钢筋绑扎:按照设计图纸,对楼梯钢筋进行切割、弯曲和绑扎,确保钢筋位置准确,符合设计要求。

4. 混凝土浇筑:将准备好的混凝土均匀倒入模板中,使用振动棒进行充分振捣,确保混凝土密实无空洞。

5. 拆模与养护:混凝土达到一定强度后,拆除模板,并对楼梯进行适当的养护,以保证混凝土的强度和耐久性。

6. 成品保护:施工完成后,对楼梯进行保护,防止在后续工程施工中受到损坏。

四、质量控制1. 严格按照施工图纸和规范要求进行施工,确保楼梯尺寸和形状的准确性。

2. 对进场材料进行检验,不合格材料不得使用。

3. 施工过程中,定期对施工质量进行检查,发现问题及时整改。

4. 做好施工记录,包括材料使用情况、施工过程、检验结果等。

五、安全措施1. 施工现场必须设置明显的安全警示标志,施工人员必须佩戴安全帽等个人防护装备。

2. 施工机械操作人员必须持证上岗,严格遵守操作规程。

3. 施工现场应配备必要的消防设施和急救设备,以应对突发事件。

4. 定期对施工现场进行安全检查,及时消除安全隐患。

六、环境保护1. 施工过程中应采取措施减少噪音、粉尘的污染。

2. 合理规划材料运输路线,减少对周围环境的影响。

3. 施工废弃物应分类收集,按照相关规定进行处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵阳综合保税区B5地块标准厂房施工楼梯专项施工方案批准: ___________审核: ___________编制: ___________中国葛洲坝集团股份有限公司贵阳综合保税区总承包项目部一分部2015年10月6日1编制依据 ................. 错误!未定义书签。

工程概况 ................. 错误!未定义书签。

23安全通道的搭设............... 错误!未定义书签。

安全通道设计 ..................... 错误!未定义书签<基础找平 ....................... 错误!未定义书签<立杆搭设 ....................... 错误!未定义书签<横杆搭设 ....................... 错误!未定义书签<剪刀撑 ........................ 错误!未定义书签<顶棚横杆 ....................... 错误!未定义书签<排架斜杆 ....................... 错误!未定义书签<第一层防护 ...................... 错误!未定义书签<第二层防护 ...................... 错误!未定义书签<4.搭设注意事项................ 错误!未定义书签。

5. 通道的安全措施............... 错误!未定义书签。

6. 成品保护 ................. 错误!未定义书签。

7. 安全生产与文明施工............ 错误!未定义书签。

8.安全通道的拆除............... 错误!未定义书签。

9.安全通道脚手架计算书............. 错误!未定义书签。

扣件式钢管落地脚手架计算书 .......... ……错误!未定义书签<1编制依据编制依据主要有以下规范及标准:《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ-130-2011 );《建筑施工高处作业安全技术规范》 (JGJ 80-91 ) 《建筑施工安全检查标准》 (JGJ 59-99 )《建筑地基基础设计规范》 (GB50007-2002) 《建筑结构荷载规范》 (GB50009-2001)《建设工程安全生产管理条例》贵阳综合保税区 B5 地块标准厂房施工图纸2工程概况本工程建设地点位于贵州省贵阳市白云区都拉乡综合保税区一期围网内B5 地块,四层工业厂房,共三栋建筑物,总建筑面积万平方米。

其中B52、B53 厂房结构相同,框架四层,无地下室 , 占地面积平米,建筑面积平米。

防火类别:丙类仓库,耐火等级:二级,建筑高度米,一层层高6米,二至四层层高米,外装饰为幕墙,楼面荷载:川。

B51厂房占地平米,建筑面积平米,框架四层,无地下室。

防火类别:丙类仓库,耐火等级:二级,建筑高度米,一层层高 6 米,二至四层层高米,外装饰为幕墙。

3安全通道的搭设安全通道设计综合现场情况,确定B52、B53厂房东侧采用钢管搭设净高3m净宽的安全通道, B51厂房西侧采用钢管搭设净高 3m净宽的安全通道。

安全通道棚顶共分上下两层,间距为,每层均满铺脚手板。

基础找平为保证安全通道架体的稳固性,架体搭设(即所有立杆)处地基土壤应密实,并且标高应大致一致,立杆底部均设置垫板。

立杆搭设立杆按照双排设置,采用© 48X钢管,沿通道长度方向以@1800m的间距进行搭设, 排距600mm立杆上设置纵向扫地杆(即第一道大横杆),并用直角扣件固定在距地面 200mm处的立杆上,立杆的垂直偏差不得大于架高的 1/300,同时其绝对偏差不大于 75mm在竖立杆时,用单支3m的钢管,不得采用对接钢管,立杆纵距米。

禁止使用弯曲钢管。

横杆搭设( 1 )大横杆大横杆步距为1600mm长度不宜小于三跨立杆,大横杆置于立柱内侧,与立杆必须用直角扣件扣紧。

大横杆采用对接扣件连接,接头与相邻立杆距离不大于500mm同一平面内侧和外侧、上步和下步相邻的两根大横杆的接头均匀相互错开,不得出现在同一跨间内,水平间距不小于500mm同一排大横杆水平偏差不大于该通道总长度的1/250且不得大于50mm大横杆接头与相邻立杆距离不大于立杆纵距的1/3。

同一水平和竖向相邻的两根大横杆的接头均应相互错开,不得出现在同一跨间内,相邻的水平间距部小于500mm。

( 2)小横杆小横杆采用© 48*钢管,对立杆与大横杆起约束作用,沿通道长度方向进行搭设,紧贴立杆并用直角扣件扣紧在大横杆上。

剪刀撑剪刀撑沿通道架高及通道长度方向连续布置,杆件搭接长度不小于1000mm并用不少于三个旋转扣件等间距扣牢,端部扣件盖板的边缘至杆端距离不小于200mm。

顶棚横杆由于本通道净宽为~3m单支钢管的长度不足以作为顶棚横杆进行搭设,因此须进行搭接。

杆件搭接长度不小于 1000mm并用扣件扣牢。

横杆间距为1500mm与立杆用扣件连接牢固。

同一水平和竖向相邻的两根顶棚横杆的接头均应相互错开,不得出现在同一跨间内。

排架斜杆排架内斜杆与立杆连接,搭设时将斜杆的一头扣在立杆上,另一头扣在上层顶棚钢杆中部,中间与下层顶棚钢杆相交处也用扣件扣紧,间距米第一层防护在通道架高500mn处,先沿通道宽度及长度范围内在顶棚横杆上铺设木方,木方间距不得大于300mm并用22号铁丝与顶棚横杆绑扎固定;然后在木方上满铺 18mn厚胶合模板一层,并与木方钉牢固定;最后沿通道宽度及长度范围内满铺密目网。

第二层防护在通道架高2000mn处先沿通道宽度及长度范围内在顶棚横杆上铺设木方,木方间距不得大于300mm并用22号铁丝与顶棚横杆绑扎固定;然后在木方上满铺 18mn厚胶合模板一层,并与木方钉牢固定;最后沿通道宽度及长度范围内满铺密目网。

4. 搭设注意事项安全通道搭设过程中两侧拉警戒线,并设专人看守。

若必须有人通过应由看管人员通知上方施工人员,待无隐患后才可通过。

通过时必须佩带安全帽,并注意头顶上方情况。

搭设之前对进场的钢管以及配件进行严格的检查,禁止使用不和规格和质量不合格的杆配件。

搭设前清扫现场,处理立柱下方垫木部分路面的突出及凹陷。

通道的搭设必须统一交底后作业,必须统一指挥,严格按上述搭设程序进行。

通道应按“一”字形从一端开始并向另一端延伸搭设,搭设过程中随立随校正后予以固定。

剪力撑、斜杆等整体接结杆件应随搭设的架子及时设置。

木方及模板应铺平、铺稳,并用铁丝绑扎固定,防止移动。

工人在架上进行搭设作业时,作业面上需铺设临时脚手板并固定,工人必须戴好安全帽和佩挂安全带,不得单人进行较重杆件和易失衡、脱手、碰接、滑跌等不安全作业。

在搭设过程不得随意改变通道结构,减少配件设置和对立杆、纵距作100mm以上的构架尺寸放大。

5.通道的安全措施通道两侧内外均采用密目式安全网全封闭,密目式安全网挂设在外排架的外侧,内排架内侧。

上、下两层棚顶脚手板上均设安全网通道门口挂置“安全通道”示牌,并悬挂“上面施工危险,请勿在此停留”警示牌6.成品保护在使用中注意成品保护。

任何人严禁随意拆除结构杆件,破坏通道结构。

过往车辆注意提防刮碰通道结构。

本通道限高3m限宽。

禁止超高、超宽车辆通过通过较大型车辆时,通道四角派人看守,防止刮碰到通道立柱。

风雨后,及时组织人员对通道进行检查,若有损坏及时修缮。

7.安全生产与文明施工通道搭设过程中四周拉警戒线,搭设通道的架子工必须持证上岗,按规定佩带安全帽、安全带。

搭设时派专人看守,防止人员通过,若必须通过时应有看护人员通知施工人员,待无安全隐患时方可允许人员通过,并必须佩带安全帽。

施工完毕后打扫现场垃圾,收回剩余剩余材料入库。

在通道出入口设标语牌。

禁止人员在通道内逗留,通道内严禁堆放任何物品。

8.安全通道的拆除(1)在安全通道拆除前应作好以下工作:①对安全通道进行安全检查,确认不存在严重隐患。

如存在影响拆除安全通道的安全隐患,应先对安全通道进行修整和回固,以保证安全通道的拆除过程中不发生危险;②在拆除安全通道时,应先清除铺设层上的垃圾杂物,清除时严禁高空向下抛掷,大块的装入容器内由垂直运输设备向下运送,能用扫帚集中的集中装入容器内运下。

③安全通道在拆除前,应先明确拆除范围、数量、时间和拆除顺序、方法、拆除的安全措施和警戒区域。

(2)严格遵循拆除顺序,由后搭者先拆、先搭者后拆。

(3)拆除安全通道时,下部的出入口必须停止使用,对此除监护人员要特别注意外,还应在出入口处置明显的停用标志和围栏。

(4)在拆除的安全通道周围,必须有专人监护,以保证拆脚手架时无其他人员入内。

5)安全通道人工拆除,上下运输也为人工传递,拆下的钢管、扣件及其他材料,应及时清理,以免堵塞通道。

将合格的、需要整修后重复使用的和应报废的加以区分,按规格堆放。

(6)安全通道拆除时遇大风、大雨、大雾天应停止作业;(7)拆除时操作人员要系好安全带,穿软底防滑鞋、扎裹腿。

(8)安全通道拆除过程中,不中途换人,如必须换人,则应该在安全技术交底中交代清楚。

9.安全通道脚手架计算书扣件式钢管落地脚手架计算书计算依据《建筑施工计算手册》江正荣着中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001中国建筑工业出版社;《建筑地基基础设计规范》 GB50007-200中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。

计算参数钢管截面特征:(钢号:Q235 B类)钢管规格:①48 X;钢管直径d (mrh: 48;钢管壁厚t (mrh:;单位重量qg ( kN/m):;惯性矩 I ( mm4 : 121900;抵抗矩 W( mm3 : 5080;截面积 A ( mm2 : 489;回转半径i (mr);;抗弯、抗压容许应力[(T ](N/mm2): 205;弹性模量 E(N/mm2): 206000;脚手架构造参数脚手架类型:单排架;脚手架高度HS (m : 3;立杆纵距La (m :;立杆横距Lb ( m :;横杆步距h(m :;上部横杆根数n2: 1;脚手板铺设层数n3: 2;立杆底垫块面积A (m2 :;剪刀撑斜杆与地面的倾角a: 45;剪刀撑跨越立杆根数n4: 6;何载参数脚手板自重qj (kN/m2):;栏杆、挡脚板自重qd (kN/m):;安全网自重qa (kN/m2):;作业层施工均布荷载qs (kN/m2) : 2;同时施工作业层数n1 : 2;脚手架状况:敞开;成都市地区基本风压 wO (kN/m2):;其他参数风压高度变化系数卩z (查GB50009-200俵)架高25m地处B类(城市郊区)卩z为:;脚手架风荷载体型系数卩s (查JGJ 130-2001表):;风荷载标准值wk=x ys x iiz x w0 =m2立杆计算长度系数卩(查JGJ 130-2001表):;轴心受压构件稳定系数© (查JGJ 130-2001附录C):;注:计算长度10 = y x h =x =长细比入=l0 / i ==171荷载分项系数(查GB50009-2001第8页)永久荷载丫 G ;可变荷载丫 Q ;地基承载力标准值fgk (kPa)地基为粉土: 200;脚手架地基承载力调整系数kc (查JGJ 130-2001第20页)纵向水平杆验算纵向水平杆在横向水平杆的上面,纵向水平杆按照三跨连续梁进行强度和挠度验算。
